土方开挖与回填专项施工方案专家论证-
- 格式:doc
- 大小:646.50 KB
- 文档页数:25
专项施工方案专家论证制度根据国务院令393号《建设工程安全生产管理条例》中第二十六条的规定,结合公司的实际情况,制订本制度:一、专项施工方案的编制要求专项施工方案的编制必须具有较强的针对性,针对各种不同的工程结构、施工工艺和方法、作业条件等所产生的各种不相同的危险因素,采取相应的对策、措施,专项方案编制应当包括以下内容:1.工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。
2.编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
3.施工计划:包括施工进度计划、材料与设备计划。
4.施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。
5.施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。
6.劳动力计划:专职安全生产管理人员、特种作业人员等。
7.计算书及相关图纸。
二、专项施工方案的编制和审核论证需要编制专项方案的分部分项工程按照危险程度划分为两大类:危险性较大的分部分项工程和超过一定规模的危险性较大的分部分项工程。
1.危险性较大的分部分项工程危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。
对于危险性较大的分部分项工程,施工单位应在编制施工组织设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件,简称安全专项施工方案。
1.1危险性较大的分部分项工程范围1.1.1基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
1.1.2土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
1.1.3模板工程及支撑体系1.1.3.1各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
1.1.3.2混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m及以上;集中线荷载15kN/m 及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

土方开挖与回填专项施工方案专家论证一、前言土方开挖与回填是土木工程中一个至关重要的环节,施工方案的科学合理性直接影响工程的质量和进度。
本文将对土方开挖与回填专项施工方案进行专家论证和修改。
二、专家论证1. 土方开挖1.1 设计参数分析根据设计图纸和地质勘察报告,确定土方开挖的深度、坡度和开挖方式。
专家建议在开挖过程中根据实际情况进行调整,以确保开挖质量和安全性。
1.2 施工工艺专家对土方开挖的施工工艺进行了详细分析,包括施工机具的选择、作业方法和监控措施等。
建议施工过程中加强现场管理,确保施工安全。
2. 土方回填2.1 回填材料选择专家对回填材料的种类、质量要求和施工方法进行了评估。
提出了根据工程要求选择合适的回填材料,并通过密实化处理确保回填质量。
2.2 回填工艺在回填过程中,专家强调了施工工艺的重要性,包括回填坡度控制、压实度监测和渗水排水等方面的工作。
建议加强对回填过程的监控和验收,确保施工质量。
三、修改建议1. 强化现场管理专家建议施工单位加强现场管理,制定详细的施工计划和安全预防措施,提高施工效率和质量。
2. 加强监测与验收在施工过程中,应加强对土方开挖和回填工程的监测和验收,及时发现问题并进行调整,确保施工质量。
3. 定期检查维护施工完成后,应定期对土方开挖与回填部位进行检查和维护,确保工程长期稳定可靠。
四、结论通过专家论证和修改,土方开挖与回填专项施工方案得到了进一步优化和完善。
施工单位应按照专家意见进行实施,确保工程质量和安全。
以上就是土方开挖与回填专项施工方案专家论证和修改的内容。
土方工程施工专家论证报告一、项目概况本项目为某地一块待开发的建设用地,总面积约为XX平方米,拟建设成为住宅小区。
地块位于城市规划区,交通便利,周边配套设施完善。
工程内容包括土地平整、土方开挖、土方回填及边坡支护等。
二、施工方案1. 土地平整:根据设计要求,对地块进行土地平整,使地面高程达到设计高程。
平整过程中,应注意保护周边生态环境,减少对自然地形地貌的破坏。
2. 土方开挖:采用自卸汽车运输的方式进行土方开挖,开挖过程中应遵循“自上而下、分层开挖”的原则,确保施工安全。
开挖后的土方应及时外运,避免堆放造成安全隐患。
3. 土方回填:土方回填采用分层夯实的方法,分层厚度控制在300mm左右。
回填土应符合设计要求,确保回填质量。
4. 边坡支护:根据地块周边环境及地质条件,采用锚杆喷锚网、土钉墙等支护方式。
支护结构应满足设计要求,确保边坡稳定。
三、施工组织设计1. 成立项目施工组织机构,明确各岗位职责,确保施工过程的顺利进行。
2. 制定详细的施工计划,包括施工进度计划、材料供应计划、设备租赁计划等,确保施工资源合理配置。
3. 加强施工现场安全管理,制定安全事故应急预案,提高施工人员的安全意识。
4. 严格质量控制,遵循施工工艺流程,确保施工质量。
四、专家论证1. 论证内容:对施工方案的可行性、合理性、安全性进行论证,分析施工过程中可能存在的问题,并提出改进措施。
2. 论证专家:邀请具有相关领域专业知识的专家进行论证。
3. 论证结果:经过专家论证,认为本项目施工方案可行,但需对部分内容进行优化调整,以确保施工安全及质量。
五、结论根据专家论证结果,对本项目施工方案进行优化调整。
在施工过程中,严格按照施工方案及规范要求进行施工,确保施工安全、质量及进度。
同时,加强对施工现场的监管,确保项目顺利推进。
本专家论证报告旨在为施工单位提供施工方案的合理性、安全性和可行性分析,为施工现场管理提供参考。
在实际施工过程中,如需进一步调整和完善,请根据实际情况进行。
深基坑土方开挖专家论证方案1.基坑工程的背景和目标:说明基坑工程的位置、用途、规模和要求,以及所面临的地质、水文和气象条件等情况。
这些信息对于土方开挖施工方案的制定至关重要。
2.地质与土壤调查:对基坑周边地质与土壤条件进行详细调查,分析各种土壤类型的特性和存在的问题。
通过地下钻探、取样和试验等手段,获取准确的地质与土壤参数,为土方开挖施工提供可靠的依据。
3.土方开挖方法与工具选择:结合基坑的规模、土壤类型和工期要求,选择合适的土方开挖方法和工具。
常见的土方开挖方法包括人工挖掘、机械挖掘、爆破挖掘等。
根据土方开挖的具体情况,选用适当的机械设备和工具,确保施工效率和施工质量。
4.坑内支护与安全措施:根据基坑的深度、土壤类型和周边建筑物的情况,确定坑内支护的设计方案。
坑内支护的目的是保证土方开挖过程中的安全和稳定,防止土方滑坡、坍塌和涌水等意外情况。
根据土壤力学和岩土工程原理,选用合适的支护结构和材料,确保支护的有效性。
5.土方开挖的施工方案:制定详细的土方开挖施工方案,包括施工顺序、横截面积和坡度、开挖进度控制、土方运输与处理等内容。
施工方案应考虑到施工条件的变化、安全管理要求和环保要求,确保土方开挖过程中的顺利进行。
6.风险评估与预防措施:对于土方开挖过程中存在的风险进行全面评估,并提出相应的预防措施。
风险评估应涵盖施工安全、土地变形、地下水涌出和环境污染等方面,预防措施应包括安全警示标志的设置、应急救援措施的制定、防止基坑变形的措施以及污水和废弃物处理等。
综上所述,深基坑土方开挖专家论证方案是确保土方开挖施工安全可靠的关键步骤。
通过详细的地质与土壤调查、土方开挖方法与工具选择、坑内支护与安全措施、施工方案制定和风险评估与预防措施等内容的论证,可以制定科学合理的土方开挖施工方案,从而保证基坑工程的顺利进行。
土方开挖专项施工方案(专家论证)一、项目背景土方开挖是工程施工中的关键环节,对工程进度和质量影响巨大。
为了保证施工质量,提高工程效率,需要制定科学合理的土方开挖专项施工方案。
本文将从专家角度论证土方开挖专项施工方案的重要性,为工程实施提供有力支持。
二、专家论证1. 施工方案制定的必要性土方开挖施工并非简单的机械作业,而是需要根据工程实际情况制定科学的开挖方案。
只有制定合理的施工方案,才能确保工程施工的顺利进行,避免施工过程中出现问题。
2. 施工方案的设计原则(1)安全原则:土方开挖是一项危险性较大的工程活动,施工方案必须设置严格的安全措施,确保施工人员的安全。
(2)效率原则:合理施工方案能够提高施工效率,缩短工期,降低施工成本,从而为工程的顺利完成提供保障。
(3)环保原则:土方开挖过程中会产生大量废土和废料,施工方案必须合理安排,防止对环境造成污染。
3. 施工方案的关键环节(1)现场勘测:在制定土方开挖施工方案之前,必须进行详细的现场勘测,了解地质情况、规划设计要求等信息。
(2)开挖顺序:施工方案中应明确定义土方开挖的顺序和方法,包括开挖的起点、终点,开挖深度等。
(3)土方处理:开挖出的土方需要合理处理,施工方案应明确土方的处置方式,以便达到环保要求。
4. 施工方案的优化建议(1)采用先进的开挖技术:如机械化开挖、自动化施工等,提高施工效率,降低施工风险。
(2)合理利用现有资源:尽可能利用周边资源,减少土方开挖对环境的影响,降低项目成本。
三、总结土方开挖专项施工方案的制定是工程管理中的关键环节,只有通过专业的论证和科学的设计,才能确保施工过程的顺利进行,保障工程的质量和安全。
专家的深入论证和建议将对施工方案的制定起到积极的指导作用,为工程的顺利实施提供有力保障。

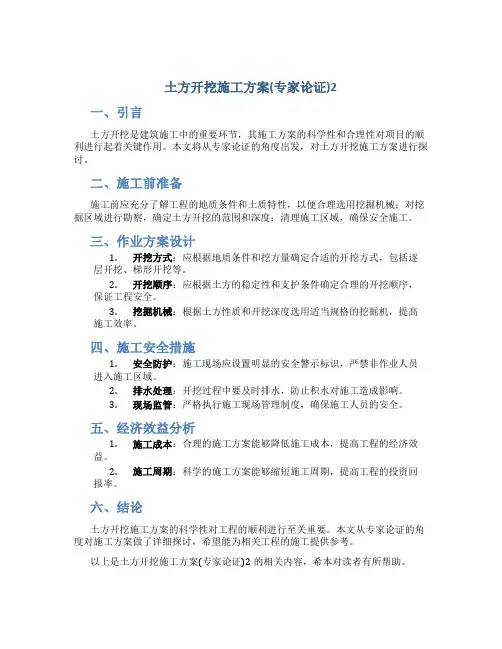

土方开挖施工方案(专家论证)2
一、引言
土方开挖是建筑施工中的重要环节,其施工方案的科学性和合理性对项目的顺利进行起着关键作用。
本文将从专家论证的角度出发,对土方开挖施工方案进行探讨。
二、施工前准备
施工前应充分了解工程的地质条件和土质特性,以便合理选用挖掘机械;对挖掘区域进行勘察,确定土方开挖的范围和深度;清理施工区域,确保安全施工。
三、作业方案设计
1.开挖方式:应根据地质条件和挖方量确定合适的开挖方式,包括逐
层开挖、梯形开挖等。
2.开挖顺序:应根据土方的稳定性和支护条件确定合理的开挖顺序,
保证工程安全。
3.挖掘机械:根据土方性质和开挖深度选用适当规格的挖掘机,提高
施工效率。
四、施工安全措施
1.安全防护:施工现场应设置明显的安全警示标识,严禁非作业人员
进入施工区域。
2.排水处理:开挖过程中要及时排水,防止积水对施工造成影响。
3.现场监管:严格执行施工现场管理制度,确保施工人员的安全。
五、经济效益分析
1.施工成本:合理的施工方案能够降低施工成本,提高工程的经济效
益。
2.施工周期:科学的施工方案能够缩短施工周期,提高工程的投资回
报率。
六、结论
土方开挖施工方案的科学性对工程的顺利进行至关重要。
本文从专家论证的角度对施工方案做了详细探讨,希望能为相关工程的施工提供参考。
以上是土方开挖施工方案(专家论证)2的相关内容,希本对读者有所帮助。
基坑支护及土方开挖专项施工方案一、前言基坑支护及土方开挖是土木工程领域中非常重要的一项工作,其施工方案需要经过专家的认真论证和设计。
本文将探讨基坑支护及土方开挖的施工方案及相关问题,以期为相关领域的专业人士提供参考。
二、背景分析基坑支护及土方开挖在建筑、交通等工程中起着至关重要的作用。
在施工过程中,必须合理设计支护和开挖方案,以确保工程的顺利进行。
同时,基坑支护及土方开挖过程中涉及到众多专业知识和技术,需要专家进行认真论证和设计。
三、支护设计方案3.1 支护类型选择在设计基坑支护方案时,首先要选择合适的支护类型。
常见的支护类型包括钢支撑、混凝土桩、土钉墙等。
根据基坑深度、周围环境等因素,选择最适合的支护类型是至关重要的。
3.2 支护结构设计支护结构设计要合理布局,确保支护结构的稳定和安全。
需要考虑支撑系统的承载能力、变形控制、防水排水等因素,以确保基坑支护的有效性和安全性。
四、土方开挖方案4.1 土方开挖分层在进行土方开挖时,要根据地质勘测资料和设计要求,对土方进行合理的分层开挖。
逐层开挖可以有效控制变形和排水,并减少地质灾害的发生。
4.2 开挖方法选择土方开挖的方法有多种,如机械开挖、爆破开挖等。
根据基坑的具体情况和设计要求,选择最合适的开挖方法是关键。
五、专家论证专家对基坑支护及土方开挖方案进行认真论证,包括结构设计、开挖工艺、施工安全等方面。
通过专家的论证,可以保证施工方案的科学性和安全性。
六、结论基坑支护及土方开挖是土木工程中重要的施工环节,需要经过专家的认真设计和论证。
通过合理的支护设计和土方开挖方案,可以确保工程的顺利进行,保障施工的安全和质量。
希望本文对相关领域的专业人士有所启发,提供参考价值。
土方开挖专项施工方案专家论证一、工程总体概况----------------------------------------------------------- 1二、编制依据--------------------------------------------------------------- 7三、施工预备--------------------------------------------------------------- 8四、土方开挖原那么-------------------------------------------------------- 10五、土方开挖及基坑支护施工总体部署---------------------------------------- 11六、土方开挖施工---------------------------------------------------------- 11七、工期安排-------------------------------------------------------------- 15八、机械设备及劳动力打算-------------------------------------------------- 16九、基坑降排水------------------------------------------------------------ 17十、基坑监测-------------------------------------------------------------- 19 十一、应急措施------------------------------------------------------------ 20 十二、土方开挖安全要求---------------------------------------------------- 20 十三、土方开挖质量治理---------------------------------------------------- 21 十四、文明施工治理和环保要求---------------------------------------------- 21 十五、扬尘治理要求-------------------------------------------------------- 22十六、安全生产应急预案---------------------------------------------------- 25一、工程总体概况1.1工程概述本工程位于新疆乌鲁木齐市沙依巴克区西泉街1050号附3号,总建筑面积120250.53m2。
高层建筑土方开挖及建筑基坑支护专项施工方案(专家论证)本文档旨在提供高层建筑土方开挖及建筑基坑支护专项施工方案的详细步骤和流程。
该施工方案旨在最大程度地保证工程质量和工期,减少安全事故的发生。
项目背景本项目是位于市中心的一座40层的高层建筑,总建筑面积为平方米。
在实施本项目前,我们进行了详细的现场勘查和技术研究,以确保在土方开挖和基坑支护过程中不会影响周围建筑的稳定性和安全性。
施工步骤土方开挖1.前期准备。
确定勘探范围,排查安全隐患,完善施工方案和风险评估报告。
2.地面松土。
对于硬质土地,采用地刀或打孔机进行松土,提高开挖效率。
3.挖掘土方。
采用挖掘机进行挖掘,控制挖掘深度和宽度,保证周围建筑物的稳定性。
4.排土运输。
通过专用车辆将土方运输到指定地点。
建筑基坑支护1.地下水位控制。
采用抽水机控制地下水位,确保施工场地干燥。
2.基坑防护。
采用钢板桩+支撑结构,确保基坑的稳定性和安全性。
3.土方回填。
在基坑支护后,采用专业土方回填机进行回填,确保基坑周围地面平整。
安全保障1.设置警示标志和围挡,划定施工区域。
2.安装安全网和安全绳,保证工人的安全。
3.配备专业消防器材和急救设备,提高应急处理能力。
项目收益通过本专项施工方案的实施,可以最大程度地保证工程质量和工期,减少安全事故的发生,提高工作效率和经济效益。
以上是高层建筑土方开挖及建筑基坑支护专项施工方案的详细步骤和流程。
该方案将严格按照安全规范和操作规程进行实施。
深基坑土方开挖专项施工方案(专家论证)
1. 背景介绍
深基坑土方开挖工程在城市建设中扮演着重要角色,其施工方案的设计和实施直接关乎工程质量和安全。
经过专家论证的深基坑土方开挖专项施工方案能够有效降低风险,保障工程顺利进行。
2. 专家论证意义
专家论证在深基坑土方开挖工程中具有重要意义。
专家可以根据自身经验和专业知识,对施工方案进行全面评估和分析,指出存在的问题和风险,提出合理的改进措施,从而确保工程质量和安全。
3. 施工方案设计
3.1 土方开挖前期准备
在土方开挖前,应对工程现场进行详细的勘测,确定土质情况和地下结构,制定合理的开挖方案和安全措施。
此外,还需对周边环境进行评估,确保开挖过程不会对周边建筑和道路产生影响。
3.2 土方开挖工艺
根据工程需要和现场实际情况,选择合适的土方开挖机械和工艺,确保开挖效率和质量。
在开挖过程中,应根据土层特性和地下情况,采取合适的支护措施,防止发生坍塌和滑坡事故。
4. 安全措施
深基坑土方开挖工程过程中,安全是首要考虑的因素。
应制定完善的安全管理制度和应急预案,增加监测设备和安全警示标识,加强现场管理和人员培训,确保施工过程安全顺利进行。
5. 检验和验收
深基坑土方开挖工程结束后,应对开挖过程进行检验和评估,确认施工质量和安全情况。
经专家论证后的深基坑土方开挖专项施工方案,应能够满足工程设计要求和建设标准,确保工程顺利完工。
在深基坑土方开挖工程中,经专家论证的施工方案是保障工程质量和安全的重要保障。
只有在充分考虑工程实际情况和专家建议的基础上,才能确保深基坑土方开挖工程的顺利进行和圆满完成。
南京化学工业园雄州经济适用房(拆迁安置房)二期(01#-06#、11#楼及地下室车库北区)工程土方开挖方案河北建设集团有限公司南京化学工业园雄州经济适用房项目经理部目录一、编制依据 (2)二、工程概况 (2)三、工程地质、水文地质条件 (3)四、工程特点难点 (3)五、施工部署 (5)六、开挖方案 (6)七、土方开挖质量保证措施 (13)八、土方开挖安全保证措施 (14)九、土方开挖进度保证措施 (15)十、基坑监测 (15)十一基坑施工应急预案 (17)十二、雨期施工措施 (20)十三、土方回填 (21)附图:基坑支护剖面图土方开挖出土顺序图基坑开挖平面布置基坑支护平面布置图一、编制依据:1、1施工图纸1、2主要规范规程:二、工程概况该工程根据现场场地及施工安排,基坑长度为145m,宽度为130m。
现场平均开挖深度约5m。
(详见后附页:基坑平面图和剖面图)基坑开挖场地比较空旷,西侧与东侧无已建建筑物,北侧距离在建建筑物的距离约45m, 南侧为二期工程二标段同时进行土方开挖工作。
根据设计要求,本基坑采用的支护形式为:基坑支护主要采用双轴深搅桩重力式挡墙进行支护;和自然放坡(坡面插钢筋和竹筋挂网喷浆护坡)结合坡顶深搅止水桩帷幕支护。
坑顶与坑底均采用明沟排水。
(详见基坑支护设计图纸)三、工程地质、水文地质条件该工程基础为桩筏基础,拟建场地设计地面正负零高程为9.5米(吴淞高程),现场自然地面高程在7.0m~7.8m之间,平均高程7.6m,承台垫层底高程2.8m,地下车库开挖深度5m,挖方工程量约为10万方。
根据本工程的地勘报告,根据地质勘查报告,场地土层自上而下划分如下:①-1新填土:灰黄-灰褐色,松散,主要由粘性土夹少量碎石组成,结构松散紊乱,土质不均匀,近期回填,层底标高5.75~8.22m,层厚0.60~4.30m,该层主要在堆土区有分布。
①-2素填土:灰褐-灰黄色,松散,主要由粘性土夹植物根茎组成,结构松散紊乱,土质不均匀,填龄大于10年,沟底部有淤泥分布,淤泥厚约0.1-0.4m,层底标高5.15~7.29m,层厚0.30~1.90m。
②-1粉质粘土夹粉土:灰黄-灰色,软塑(局部可塑)状态,中压缩性,含铁锰氧化物、云母片,夹粉土团块,呈互层状,摇震反应缓慢,切面稍有光泽,干强度中等,韧性中等,层顶标高5.15~7.29m,层厚0.50~3.30m。
②-2淤泥质粉质粘土: 灰色,流塑(局部软塑)状态,高压缩性,中灵敏度(灵敏度为1.40-2.53),局部夹薄层粉土、粘性土,正常固结土(超固结比平均值为1.09),含有机质(有机质含量为3.6%-7.8%),无摇震反应,切面稍有光泽,干强度中等,韧性中等,场地内均有分布,层顶标高3.05~5.68m,层厚12.60~21.70m。
②-3粉质粘土: 灰色,软塑(局部可塑)状态,中压缩性,含有机质,无摇震反应,切面有光泽,干强度中等,韧性中等,土质欠均匀,层顶标高-16.48~-7.31m,层厚1.90~15.40m。
③粉质粘土: 灰色,可塑(局部硬塑)状态,中压缩性,含有机质,局部夹中细砂、小砾石等,无摇震反应,切面有光泽,干强度中等,韧性中等,层顶标高-30.88~-9.74m,层厚3.20~22.40m。
③-a细中砂:灰色,饱和,密实(局部中密)状态,低压缩性,粒径以0.075mm 为主,颗粒级配一般,矿物成分以长石、石英为主,层顶标高-29.98~-13.88m,层厚0.30~1.70m,该层为③粉质粘土的夹层,仅在2、4、5、7-11号楼、商铺S2#-S3#及地下室局部揭示。
④-1粗砂:灰色,饱和,密实状态,低压缩性,呈次棱角状,矿物成分以长石、石英为主,含细中砂薄层,夹硅质、砂质小砾石及卵石,磨圆度较好,以亚圆形为主,粒径0.5-3.0cm不等,含量约5%-10%左右,层顶标高-38.82~-29.22m,层厚0.30~5.70m,该层在4号楼及商铺S2#局部缺失。
④-1a粉质粘土: 灰色,可塑(局部硬塑)状态,中压缩性,含铁锰质结核,局部夹细中砂薄层、少量卵砾石等,无摇震反应,切面有光泽,干强度中等,韧性中等,分布不稳定,层顶标高-36.94~-31.02m,层厚0.40~7.80m,该层为④-1粗砂的夹层,在7、10号楼及商铺3#局部缺失。
④-2粗砂夹卵石:灰色,饱和,密实状态,次棱角状,低压缩性,矿物成分以长石、石英为主,含硅质、砂质小砾石及卵石,磨圆度较好,以亚圆形为主,粒径0.5-6.0cm不等,含量约10%-20%左右,层顶标高-39.59~-34.50m,该层未揭穿。
1.2.2根据勘察揭示的土层结构组合特征分析,场地地下水有孔隙潜水和微承压水两种类型。
本场地地下水类型主要为孔隙潜水,主要由①-1层新填土、①-2层素填土、②-1层粉质粘土夹粉土、②-2层淤泥质粉质粘土、②-3层粉质粘土中的孔隙潜水构成含水层组,③层粉质粘土、④-1a层粉质粘土渗透性弱,为相对隔水层。
①-1层新填土、①-2层素填土结构松散,密实度差,含有大量孔隙,透水性较强。
②-1层粉质粘土夹粉土,含水量一般,透水性较弱;②-2层淤泥质粉质粘土饱含地下水,但透水性较弱,给水性差;②-3层粉质粘土透水性较弱,属弱透水层;③-a层细中砂、④-1层粗砂、④-2层粗砂夹卵石饱含地下水,透水性强;③层粉质粘土、④-1a层粉质粘土含水量较低,给水性差,透水性微弱。
南京六合地区地下水最高水位一般在7~8月份,最低水位多出现在旱季12月份至翌年3月份。
野外勘探时间为2012年3月,勘察期间以阴雨天为主,经现场观测,场地孔隙潜水初见水位埋深在地面下0.00~3.50米,勘察期间测量各钻探孔中的地下稳定水位埋深为0.00~3.90米(吴淞高程为7.31~7.68米)。
水位起伏与地形起伏基本一致。
地下水主要接受大气降水、地表水体及附近居民生活用水的渗透补给,其排泄方式主要以垂直蒸发和径流方式排泄。
四、工程特点、难点1、施工场区面积大,土方量大。
2、工程桩在挖土过程中的保护。
3、局部开挖较深需要周边维护。
五、施工部署(一)、根据施工特点及工期要求,本工程以基础底板后浇带划分施工段。
总的开挖顺序以从北向南进行开挖。
项目部通过筛选,组织当地有丰富施工经验的的土方作业队伍,了解当地土质情况,需有相应的组织能力和运输能力,确保土方工程按期保质且安全的情况下完成施工任务。
(二)施工准备1、放坡和土方施工机械的准备工作,保证车辆的充足和土方开挖的效率。
2、图纸基坑的几何尺寸、工程地质及水文地质情况、周边环境条件,编制土方工程施工方案,其中包括防护方案及土方开挖施工方案。
3、土方开挖前,应根据施工方案的要求,将施工区域内进行场地平整。
4、建筑物位置或场地的定位控制线(桩)水准基点及开槽的灰线尺寸,必须经过检验合格,并办完预检手续。
5、夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
6、施工机械进入现场所经过的道路和卸车设施等,应事先经过检查,必要时要做好加固或加宽等准备工作。
7、选择土方机械,应根据施工区域的地形与作业条件、土壤类别与厚度、总工程量和工期综合考虑,发挥施工机械效率,编好施工方案。
8、施工区域内运行路线的布置,应根据作业区域工作面的大小、机械性能、运距和地形起伏等情况加以确定。
9、在机械无法作业的部位,修整边坡坡度以及清理槽底等均应配备人工进行。
10、土方开挖方案进行审批。
(三)施工组织1、工程开挖顺序采用从南向北开挖,先开挖4#、1#、11#区域向南开挖剩余施工段。
2、所需设备挖掘机、运输车辆、尖、平头铁锹、手锤、铁镐、钢尺、测量仪器、坡度尺、施工线六、开挖方案(一)施工流程施工准备→场地清理→放灰线→甲方或监理验线合格→机械就位→开挖→装渣外运→人工挖土清槽、验槽→场地平整→进入下道工序(二)、施工方案1、土方施工总体思路土方开挖由北向南依次进行开挖,开挖计划于2015年3月10开始施工,2015年4月30日土方开挖完成;该工程拟采用两级放坡(设一级平台,坡面插钢筋和竹筋挂网喷浆护坡)结合坡顶深搅止水帷幕。
坑顶与坑底均采用明沟排水。
地库范围内整体先卸载2.0m ,再开挖基坑。
为减少基坑开挖对工程桩产生影响,拟采用放坡挂网喷浆+深搅桩支护进行支护(详基坑支护设计图纸)。
土方开挖施工结合地下降水的进度进行,采用区块分层同时开挖施工(分层开挖以利于围护结构受力不集中,减少侧向变形量)。
在开挖过程中严格按照基坑监测施工图纸进行基坑监测。
2、施工准备施工所用的主要机具:(具体见下表)表2 施工机具及测量装置配备计划3、作业条件⑴开挖前应根据施工要求,将施工区域内的地下、地上障碍物清除和处理完毕。
⑵场地的定位控制线、标准水平桩及开槽的灰线尺寸,必须经过监理复验合格;并办理完预检手续。
⑶按规定要求的顺序进行挖土,不能错挖、超挖。
⑷由于本工程部分桩基顶标高未控制到设计标高,根据桩基施工队提供施工情况,对桩基顶标高高于-7.7m的做出标记,开挖时控制挖深,并在距桩基300mm 以外开挖。
4、工艺流程:确定开挖顺序→分段分层平均下挖→修边和清底5、确定开挖顺序、路线及开挖深度机械挖土需距桩体300mm,距坑底200mm,该范围内土体由人工挖除,以免破坏地基和桩基础。
根据本工程实际情况拟采用4台反铲挖掘机同时施工,整个开挖区域分成3个开挖区域,分三次分层开挖。
每个开挖区域均从整个开挖区域一端向外以倒退行驶的方法进行开挖,开挖深度根据设计要求。
6、土方开挖从上到下分层分段依次进行。
(附土方开挖示意图)边坡挂网喷浆剖面图⑴在开挖过程中,随时检查槽壁的状态;⑵在开挖过程中,为防止边坡坍塌,边坡喷射细石砼施工班组及时跟上施工,确保安全开挖;⑶为避免超挖,开挖到垫层底标高以上200mm,开始人工挖土,人工挖土至设计标高。
人工开挖的20cm厚土方及破桩头砼,随挖随清并随挖掘机的后退,挖运到场外。
⑷开挖第三层土方时配备适量人员,挖桩间土方。
⑸人工挖承台基础及基础梁土方,及时清运以便挖掘机挖土。
7、修帮和清底在距槽底设计标高50cm槽帮处抄出水平线,钉上小木橛,然后用人工将暂留土层挖走。
同时由两端轴线引桩拉通线,检查距槽边尺寸,以此修整槽边,最后清除槽底土方。
8、挖掘机的退场:由于基坑较深,且其四周为围护桩,所以基坑挖至最后时预留一条坡道,宽度5m,坡度为1:2,挖掘机随坡道后退并将坡道土挖运场外。
9、其它应注意问题:1、基底挖至标高并有相当的平面后,应立即进行桩基小应变检测,组织有关人员验槽,随后浇注C15混凝土垫层。
2、因部分工程桩在施工时桩顶高出设计标高,所以挖土时,要掏挖桩间土,故挖土时不能用力过猛,以防破坏工程桩。
