煤炭建设井巷工程辅助费综合定额说明第一条《煤炭建设井巷工程辅助费综合定额(2007基价)》(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法而制定的每10m井筒、巷道和每100m3硐室的费用定额。
第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其它零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;三小时以内的临时停水、停电和其它非主观原因造成的影响较少的时间。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、胶带(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水、停电。
五、发生上述二、三、四种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中:F—辅助费补偿费;D—停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T—停工天数;K—下表所列进度折算系数:第五条本定额工期按施工阶段分为四期。
第一期—井筒期。
煤炭建设井巷工程辅助费综合定额(2015)总说明说明《煤炭建设井巷工程辅助费综合定额(2015除税基价)》(以下简称本定额)是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》(建标(2013)44号)和住房城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)、《矿山工程工程量计算规范》(GB50859-2013)等规定进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据。
本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的办法制定的每10m井筒、巷道和每100m3硐室的费用定额。
本定额为综合成井成巷定额。
工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备基础、铺轨、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆(不含立井井筒);3h以内的临时停水、停电。
凡定额中包括的内容,不得另取井巷工程辅助费。
本定额施工工期中不包括下列内容:1 矿井移交生产时永久设备的联合试运转和试生产。
2 处理因地质原因造成的大冒顶,即平均冒落厚度以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
3 工作面预注浆、探放瓦斯、探放水、探煤以及立井井筒壁后注浆。
4 3h以上停水、停电等。
(自备电源柴油发电机保证辅助系统的运转)5发生上述2、3、4种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D*K*T式中 F-------辅助费补偿费;D-------停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T--------停工天数;(总小时/24=天,指辅助系统运转时间补偿)K--------进度折算系数,参见表。
煤炭建设井巷工程辅助费综合定额(2015)总说明说明1.0.1《煤炭建设井巷工程辅助费综合定额(2015除税基价)》(以下简称本定额)是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》(建标(2013)44号)和住房城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)、《矿山工程工程量计算规范》(GB50859-2013)等规定进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据。
1.0.2本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的办法制定的每10m井筒、巷道和每100m3硐室的费用定额。
1.0.3本定额为综合成井成巷定额。
工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备基础、铺轨、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆(不含立井井筒);3h以内的临时停水、停电。
凡定额中包括的内容,不得另取井巷工程辅助费。
1.0.4本定额施工工期中不包括下列内容:1 矿井移交生产时永久设备的联合试运转和试生产。
2 处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
3 工作面预注浆、探放瓦斯、探放水、探煤以及立井井筒壁后注浆。
4 3h以上停水、停电等。
(自备电源柴油发电机保证辅助系统的运转)5发生上述2、3、4种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D*K*T式中 F-------辅助费补偿费;D-------停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T--------停工天数;(总小时/24=天,指辅助系统运转时间补偿)K--------进度折算系数,参见表1.0.4。
煤炭建设井巷工程辅助费综合定额(2015)总说明说明1.0.1《煤炭建设井巷工程辅助费综合定额(2015除税基价)》(以下简称本定额)是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》(建标(2013)44号)和住房城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)、《矿山工程工程量计算规范》(GB50859-2013)等规定进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据。
1.0.2本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的办法制定的每10m井筒、巷道和每100m3硐室的费用定额。
1.0.3本定额为综合成井成巷定额。
工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备基础、铺轨、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆(不含立井井筒);3h以内的临时停水、停电。
凡定额中包括的内容,不得另取井巷工程辅助费。
1.0.4本定额施工工期中不包括下列内容:1 矿井移交生产时永久设备的联合试运转和试生产。
2 处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
3 工作面预注浆、探放瓦斯、探放水、探煤以及立井井筒壁后注浆。
4 3h以上停水、停电等。
(自备电源柴油发电机保证辅助系统的运转)5发生上述2、3、4种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D*K*T式中 F-------辅助费补偿费;D-------停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T--------停工天数;(总小时/24=天,指辅助系统运转时间补偿)K--------进度折算系数,参见表1.0.4。
煤炭建设井巷工程消耗量定额(2015除税基价)1 总说明1.0.1《煤炭建设井巷工程消耗量定额》(2015除税基价)(以下简称本定额)是依据住房城乡建设部、财政部《建筑安装工程费用项目组成》建标[2013]44号、住房城乡建设部《建设工程量清单计价规范》GB50500-2013、《矿山工程工程量计算规范》GB50859-2013和国家有关部门发布的现行设计规范、技术规定、施工及验收规范、质量评定标准、产品标准、《煤炭安全规程》,并结合当前煤炭建设过程中采用的新材料、新工艺、新设备的应用编制的。
1.0.2 本定额是煤炭工程建设项目的计价依据,是编制工程量清单计价、招投标价格、工程施工图预算、工程结算、工程造价审计的依据,是编制投资估算、概算定额的基础,是施工企业进行经济活动分析、编制企业定额、选择合理的建筑设计方案进行技术经济比较的参考依据,是完成井巷分部分项工程计价的人工、材料、施工机械台班消耗量标准。
适用范围:煤炭建设井巷工程的新建、扩建、改建工程。
1.0.3本定额是按正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
1.0.4本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1人工费单价内容包括:基本工资、津贴补贴、特殊情况下支付的工资。
工种分为井下直接工、井下辅助工和地面辅助工。
井下直接工从事掘进、支护、铺底等实体工程作业,井下辅助工从事井下永久轨道铺设作业,地面辅助工从事地面机械、成品及半成品制作。
2材料预算单价内容包括:材料原价、运杂费、运输损耗、采购及保管费。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
3机械台班单价内容包括:折旧费、检修费、维护费、安拆费及场外运输费、燃料动力费。
煤炭建设井巷工程辅助费综合定额说明第一条《煤炭建设井巷工程辅助费综合定额(2007基价)》(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法而制定的每10m井筒、巷道和每100m3硐室的费用定额。
第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其它零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;三小时以内的临时停水、停电和其它非主观原因造成的影响较少的时间。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、胶带(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水、停电。
五、发生上述二、三、四种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中:F—辅助费补偿费;D—停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T—停工天数;K—下表所列进度折算系数:第五条本定额工期按施工阶段分为四期。
第一期—井筒期。
中煤建协字〔2016〕46号中国煤炭建设协会文件中煤建协字〔2016〕46号关于印发《建筑业营业税改征增值税煤炭建设工程计价依据调整办法》的通知各有关单位:根据《关于全面推开营业税改征增值税试点的通知》(财税〔2016〕36号)、《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标〔2016〕4号)等规定,建筑业自2016年5月1日起纳入营业税改征增值税试点范围。
为适应国家税制改革要求,满足建筑业营业税改征增值税后煤炭建设工程计价需要,结合煤炭建设行业实际情况,制订了《建筑业营业税改征增值税煤炭建设工程计价依据调整办法》,现予以印发,请遵照执行。

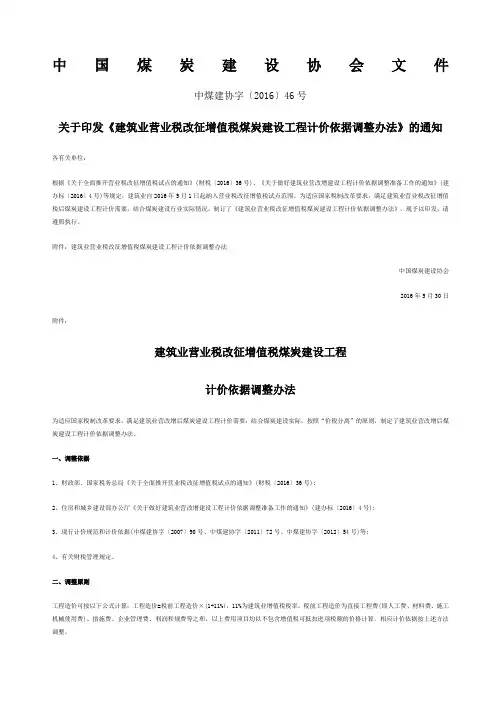

附件:建筑业营业税改征增值税煤炭建设工程计价依据调整办法中国煤炭建设协会2016年5月30日附件:建筑业营业税改征增值税煤炭建设工程计价依据调整办法为适应国家税制改革要求,满足建筑业营改增后煤炭建设工程计价需要,结合煤炭建设实际,按照“价税分离”的原则,制定了建筑业营改增后煤炭建设工程计价依据调整办法。
一、调整依据1、财政部、国家税务总局《关于全面推开营业税改征增值税试点的通知》(财税〔2016〕36号);2、住房和城乡建设部办公厅《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标〔2016〕4号);3、现行计价规范和计价依据(中煤建协字〔2007〕90号、中煤建协字〔2011〕72号、中煤建协字〔2012〕54号)等;4、有关财税管理规定。
二、调整原则材料分类及适用综合税率表注:①其他材料费以“%”为单位的按调整后除税材料费重新计算。
②各类定额材料除税预算价格见附表。
(2)现行各类定额燃料、动力除税单价:电0.43元/kw·h,水0.78元/m3,煤0.22元/kg,汽油4.06元/kg,柴油3.50元/kg,木柴0.3元/kg,风(井下)0.157元/m3,风(地面)0.135元/m3。
2、材料价格(招标控制价、投标价、结算价、价差等)按不含增值税进项税额价格计算。
复杂不良地质下TBM施工处置方法及费用解决方案探讨摘要:合理选择复杂不良地质下TBM施工处置方案,才能更好地发挥TBM的掘进效率和控制投资。
因此,对于复杂不良地质下TBM施工处置方法的选择及费用解决方案的探讨具有重大的意义。
关键词:不良地质;施工处置方法;费用解决方案1 引言TBM施工具有快速、优质、安全、环保、自动化、信息化程度高等特点,在长大隧道工程中运用较多。
但TBM也存在着一定的局限性,如:地质适应性较差、不适应中短距离施工、断面适应性差、设备购置及使用成本高等。
TBM施工遭遇复杂不良地质,只有合理选择施工处置方案,才能更好地发挥TBM的掘进效率和控制投资。
因此,对于复杂不良地质下TBM施工处置方法的选择及费用解决方案的探讨具有重大的意义。
2 TBM掘进不良地质段定义TBM掘进不良地质段一般定义为对隧道TBM施工、结构安全等方面造成极不利影响的地质环境段落,主要表现为掘进地层设计为Ⅳb和Ⅴ级围岩,同时处于断层破碎带、蚀变岩及节理密集带、突泥涌水、岩爆、软质岩变形、高地应力、高地温等一种或多种特殊工况条件。
3 不良地质对TBM掘进影响TBM遭遇不良地质后,导致TBM设备无法持续工作,需针对不同情况采用不同处理方案及时脱困。
在TBM停机过程中,TBM设备自身的撑靴、液压、电气、通风制冷、数据采集传输处理、内循环等系统仍在工作,其配套的人员及设备效率低下,对施工及成本造成较大影响。
4 TBM遭遇不良地质处理方案4.1现场不良地质预判除采用多种地质预报手段相互印证预判外,亦可通过掘进参数、渣样、涌水携渣及地质素描说明掌子面围岩变化情况。
4.1.1掘进参数推力降低说明围岩强度降低;扭矩/皮带机压力增大说明掌子面垮塌,护盾压力增大说明盾体区域围岩垮塌或沉降变形。
4.1.2渣样渣样呈细颗粒砂状,说明围岩风化程度高;呈碎块状说明完整性差,出现大块则局部垮塌;均匀呈片状,说明围岩完整性好,渣体含水量大,说明地下水发育。
2015年矿井建设工程定额标准下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!2015年矿井建设工程定额标准:规范与指导煤炭建设项目在煤炭建设行业中,工程定额标准扮演着至关重要的角色,它为项目的规划、预算编制、成本控制以及工程造价提供了统一的依据。
中国煤炭建设协会文件中煤建协字〔2016〕46号关于印发《建筑业营业税改征增值税煤炭建设工程计价依据调整办法》的通知各有关单位:根据《关于全面推开营业税改征增值税试点的通知》(财税〔2016〕36号)、《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标〔2016〕4号)等规定,建筑业自2016年5月1日起纳入营业税改征增值税试点范围。
为适应国家税制改革要求,满足建筑业营业税改征增值税后煤炭建设工程计价需要,结合煤炭建设行业实际情况,制订了《建筑业营业税改征增值税煤炭建设工程计价依据调整办法》,现予以印发,请遵照执行。
附件:建筑业营业税改征增值税煤炭建设工程计价依据调整办法中国煤炭建设协会2016年5月30日附件:建筑业营业税改征增值税煤炭建设工程计价依据调整办法为适应国家税制改革要求,满足建筑业营改增后煤炭建设工程计价需要,结合煤炭建设实际,按照“价税分离”的原则,制定了建筑业营改增后煤炭建设工程计价依据调整办法。
一、调整依据1、财政部、国家税务总局《关于全面推开营业税改征增值税试点的通知》(财税〔2016〕36号);2、住房和城乡建设部办公厅《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标〔2016〕4号);3、现行计价规范和计价依据(中煤建协字〔2007〕90号、中煤建协字〔2011〕72号、中煤建协字〔2012〕54号)等;4、有关财税管理规定。
二、调整原则工程造价可按以下公式计算:工程造价=税前工程造价×(1+11%),11%为建筑业增值税税率。
税前工程造价为直接工程费(即人工费、材料费、施工机械使用费)、措施费、企业管理费、利润和规费等之和,以上费用项目均以不包含增值税可抵扣进项税额的价格计算,相应计价依据按上述方法调整。
三、适用范围1、凡煤炭建设工程开工报告(建筑工程施工许可证)注明的承包合同开工日期或未取得开工报告(建筑工程施工许可证)的承包合同注明的开工日期,在2016年5月1日(含)后的煤炭建设矿山工程、地面建筑工程、机电设备安装工程,按本调整办法执行。
煤炭建设井巷工程消耗量定额(2015除税基价)1 总说明1.0.1《煤炭建设井巷工程消耗量定额》(2015除税基价)(以下简称本定额)是依据住房城乡建设部、财政部《建筑安装工程费用项目组成》建标[2013]44号、住房城乡建设部《建设工程量清单计价规范》GB50500-2013、《矿山工程工程量计算规范》GB50859-2013和国家有关部门发布的现行设计规范、技术规定、施工及验收规范、质量评定标准、产品标准、《煤炭安全规程》,并结合当前煤炭建设过程中采用的新材料、新工艺、新设备的应用编制的。
1.0.2 本定额是煤炭工程建设项目的计价依据,是编制工程量清单计价、招投标价格、工程施工图预算、工程结算、工程造价审计的依据,是编制投资估算、概算定额的基础,是施工企业进行经济活动分析、编制企业定额、选择合理的建筑设计方案进行技术经济比较的参考依据,是完成井巷分部分项工程计价的人工、材料、施工机械台班消耗量标准。
适用范围:煤炭建设井巷工程的新建、扩建、改建工程。
1.0.3本定额是按正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
1.0.4本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1人工费单价内容包括:基本工资、津贴补贴、特殊情况下支付的工资。
工种分为井下直接工、井下辅助工和地面辅助工。
井下直接工从事掘进、支护、铺底等实体工程作业,井下辅助工从事井下永久轨道铺设作业,地面辅助工从事地面机械、成品及半成品制作。
2材料预算单价内容包括:材料原价、运杂费、运输损耗、采购及保管费。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
3机械台班单价内容包括:折旧费、检修费、维护费、安拆费及场外运输费、燃料动力费。
附录 辅助系统设备、设施、周转材料规格型号说明一览表附录表 辅助系统设备、设施、周转材料规格型号说明一览表序号 设备、设施、周转材料名称 规格型号 型号说明1 JK型提升机 JK-2/11.5 J—绞车,K—矿用,2—滚筒直径(m),11.5—减速比2 JK型提升机 2JK-2/11.5 2—滚筒个数,J—绞车,K—矿用,2—滚筒直径(m),11.5—减速比3 JK型提升机 JKZ-2.8/15.5 J—绞车,K—矿用,Z—凿井,2.8—滚筒直径(m),15.5—减速比4 JK型提升机 2JKZ-3/15.5 2—滚筒个数,J—绞车,K—矿用,Z—凿井,3—滚筒直径(m),15.5—减速比5 JT型提升机 JT-800/600-30 J—绞车,T—提升,800—滚筒直径(mm),600—滚筒宽度(mm),30—减速比6 JT型提升机 2JT-800/530 2—滚筒个数,J—绞车,T—提升,800—滚筒直径(mm),530—滚筒宽度(mm)7 JT型提升机 JTB-1200/1200 J—绞车,T—提升,B—防爆型代号(非防爆省略),1200—滚筒直径(mm),1200—滚筒宽度(mm)8 JT型提升机 2JTB-1200/1000 2—滚筒个数,J—绞车,T—提升,B—防爆型代号(非防爆省略),1200—滚筒直径(mm),1000—滚筒宽度(mm)9 JZ型凿井绞车 JZ-5/400A J—绞车,Z—凿井,5—钢丝绳静张力(t),400—最大容绳量(m)10 JZ型凿井绞车 JZ2 -10/600 J—绞车,Z—凿井,2—设计序号,10—钢丝绳静张力(t),600—最大容绳量(m)11 JZ型凿井绞车 JZ2T-10/700 J—绞车,Z—凿井,2—设计序号,T—特殊型,10—钢丝绳静张力(t),700—最大容绳量(m)12 JZ型凿井绞车 2JZ-5/400A 2—滚筒个数,J—绞车,Z—凿井,5—钢丝绳静张力(t),400—最大容绳量(m)13 JZ型凿井绞车 2JZ2 -10/600 2—滚筒个数,J—绞车,Z—凿井,2—设计序号,10—钢丝绳静张力(t),600—最大容绳量(m)14 JZ型凿井绞车 JZM-25/800A J—绞车,Z—凿井,M—摩擦式,25—钢丝绳静张力(t),800—最大容绳量(m)15 JZ型凿井绞车 2JZM-10/600A 2—滚筒个数,J—绞车,Z—凿井,M—摩擦式,10—钢丝绳静张力(t),600—最大容绳量(m)16 JZ型凿井绞车 JZA-5/1000 J—绞车,Z—凿井,A—安全梯用,5—钢丝绳静张力(t),1000—最大容绳量(m)17 JZ型凿井绞车 KJZ-11-400变频 K—矿用,J—绞车,Z—凿井,11—钢丝绳静张力(t),400—容绳量(m)续表18 JZ型凿井绞车 JZT-25/1320变频 J—绞车,Z—凿井,T—特殊型,25—钢丝绳静张力(t),1320—容绳量(m)19 JD型调度绞车 JD-0.5 J—绞车,D—调度,0.5—外层上钢丝绳静张力(t)20 JD型调度绞车 JD-1A 11.4kW J—绞车,D—调度,1—外层上钢丝绳静张力(t),A—改进型,11.4kW—电动机功率21 JD型调度绞车 JYB-40×1.25 J—绞车,Y—液压制动,B—隔爆型,40—电动机功率(kW),1.25—平均绳速(m/s)22 慢速绞车 JM-0.5 J—绞车,M—慢速,0.5—钢丝绳静张力(t)23 慢速绞车 JFM-1 J—绞车,F—风门,M—慢速,1—钢丝绳静张力(t)24 单槽悬吊天轮 MZS2.1-0-1×0.5 M—煤矿,Z—凿井,S—轮体为整体铸钢结构,2.1—设计序号,0—总图编号,1—单槽,0.5—绳轮直径(m)25 单槽悬吊天轮 MZS2.1-0-1×0.8WM—煤矿,Z—凿井,S—轮体为整体铸钢结构,2.1—设计序号,0—总图编号,1—单槽,0.8—绳轮直径(m),W—稳绳专用26 双槽悬吊天轮 MZS2.2-0-2×0.5 M—煤矿,Z—凿井,S—轮体为整体铸钢结构,2.2—设计序号,0—总图编号,2—双槽,0.5—绳轮直径(m)27 双槽悬吊天轮 MZS2.2-0-2×0.8WM—煤矿,Z—凿井,S—轮体为整体铸钢结构,2.2—设计序号,0—总图编号,2—双槽,0.8—绳轮直径(m),W—稳绳专用28 底卸式吊桶 DX-2.0 D—吊桶,X—底卸式,2.0—公称容积(m3)29 底卸式吊桶 TDX-1.6 T—吊桶,DX—底卸式,1.6—公称容积(m3)30 底卸式吊桶 HTD-3.0 H—混凝土,T—吊桶,D—底卸式,3.0—公称容积(m3)31 钢丝绳罐道液压拉紧装置 SGY-100 S—升降,G—钢丝绳,Y—液压,100—升降力(KN)32 立井井筒提升信号装置(罐笼用)KXT7A K—矿用,XT—提升信号,7—设计序号,A—本安型33 立井井筒提升信号装置(箕斗用)KJD10 K—矿用,JD—箕斗信号,10—设计序号34 电铃 BAL2-150/127V/36GB—防爆,A—按钮式,L—电铃,150—铃盖直径(mm),127V/36—额定电压,G—改进型35 斜井箕斗 XQJ2 X—斜井,Q—前卸式,J—箕斗,2—容积(m3)续表36 高扬程水泵 D155-170×7 Q155H1155 1000kW D—单吸多级节段式离心泵,155—额定流量(m³/h),170—单级扬程(m),7—水轮级数37 吊泵 NBD-50/25075kW Q50 H250N—耐磨,B—泵,D—吊式,50—额定流量(m³/h),250—单级扬程(m)38 吊泵 80DGL-50×575kW80—泵出水口直径(mm),DG—单吸多级节段式离心泵,L—立式,50—单级扬程(m),5—水轮级数39 离心式清水泵 80D 12×6 13kWQ34.6 H68.480—泵进水口直径(mm),D—单吸多级节段式离心泵,12—单级扬程(m),6—水轮级数40 离心式清水泵 6GD67×6 290kWQ150 H4026—泵吸水口直径(英寸,1英寸=25.4mm),G—高转数,D—单级双吸节段式离心泵,67—单级扬程(m),6—水轮级数41 离心式清水泵 5DA 8×6 75kWQ72 H1385—泵吸水口直径(英寸,1英寸=25.4mm),DA—单级双吸节段式、低速式,8—比转数被10除的整数,7—水轮级数42 离心式清水泵 DC12-50×2 11kW DC—单吸多级节段式离心泵,12—额定流量(m³/h),50—单级扬程(m),2—水轮级数43 离心式清水泵 D46-50×3 D—单吸多级节段式离心泵,46—额定流量(m³/h),50—单级扬程(m),3—水轮级数44 离心式清水泵 DG85-80×7 DG—单吸多级节段式离心泵,85—额定流量(m³/h),80—单级扬程(m),7—水轮级数45 矿用耐磨多级离心泵 MD25-30×315kWMD—煤矿用耐磨多级离心泵,25—额定流量(m³/h),30—单级扬程(m),3—水轮级数46 矿用多级耐磨离心泵 125MD100×2 125—吸入口直径(mm),MD—煤矿用耐磨多级离心泵,100—单级扬程(m),2—水轮级数47 风动潜水泵 BQF-Ⅰ-17-70 B—泵,Q—潜水泵,F—风动,Ⅰ—产品序号,17—额定流量(m³/h),70—扬程(m)48 风动潜水泵 BQF-30/25 B—泵,Q—潜水泵,F—风动,30—额定流量(m³/h),25—扬程(m)49 风动污水潜水泵 QYW20-25 QY—叶片式气马达,W—污水潜水泵,20—额定流量(m³/h),25—扬程(m)50 隔爆潜污水电泵 BQW15-30-4 B—隔爆型,Q—潜水电泵,W—污水污物,15—额定流量(m³/h),30—扬程(m),4—电机功率(kW)续表51 隔爆潜污水电泵 BQS600-50-185/N B—矿用隔爆型,Q—潜水电泵,S—泥沙,600—额定流量(m³/h),50—扬程(m),185—电机功率(kW),N—内装式电泵52 QJ系列深井潜水电泵 150QJ10-50/73kW150—适用最小井径(mm),QJ—井用潜水泵,10—额定流量(m³/h),50—总扬程(m),7—叶轮级数53 水力旋流器(泥沙水分离器)HL-100 粒度1mm,5~12m³/hHL—水力旋流器,100—筒体内径(mm)54 矿井对旋消声轴流通风机 DX60-11-4A 3kWP2383 Q4680DX—对旋,60—轮毂尺寸(mm),11—出厂编号,4—叶轮直径的分米数,3kW—单台电机功率A—电机直连,P2383—压力值(Pa),Q4680—流量值(m3/h)55 矿用防爆型压入式对旋轴流局部通风机FBDN0.3.55/2×1.1F—通风机,B—隔爆型,D—对旋,NO.3.55—叶轮直径的分米数,2—电动机台数,1.1—单台电动机功率(kW)56 矿用防爆型压入式对旋轴流局部通风机FBDN0.6.0/2×11F—通风机,B—隔爆型,D—对旋,NO.6.0—叶轮直径的分米数,2—电动机台数,11—单台电动机功率(kW)57 矿用轴流式局部通风机 BDJ-2×15 B—隔爆型,D—对旋,J—轴流,2—电动机台数,15—单台电动机功率(kW)58 矿用隔爆压入式双级轴流局部通风机FBS-2×30 F—通风机,B—隔爆型,S—双极,2—电动机台数,30—单台电动机功率(kW)59 煤矿用防爆抽出式对旋轴流主要通风机FBCDZN0.12/2×22F—通风机,B—隔爆型,C—抽出式,D—对旋,Z—主要,No12—叶轮直径的分米数,2—电动机台数,22—单台电动机功率(kW)60 瓦斯遥测警报器 AYS-1 A—安全,Y—遥测,S—瓦斯,1—测量范围在0-10%61 光学瓦检计校准仪 GWJ-1 G—光学,W—瓦检仪,J—校准,1—范围在0-10%62 便携式瓦斯检测报警仪 JCB4(A) J—甲烷检测报警仪,C—热催化,B—便携式,4—甲烷检测范围0~4%,(A)—生产单位产品序号63 便携式瓦斯检测报警仪 JCB-CJ90B J—甲烷检测报警仪,C—热催化,B—便携式64 便携式瓦斯检测报警仪 AZJ-2000 A—安全,Z—沼气(甲烷),J—检测仪表,2000—修改序号65 便携式一氧化碳测定器 CTH500 C—测定器,T—一氧化碳,H—电化学,500—测量范围(0~500)×10-6CO续表66 一氧化碳传感器 GTH1000 G—传感器,T—一氧化碳,H—电化学,1000—量程范围0-1000ppm(1ppm=10-6)67 光学瓦斯检定器 MGQJ-1B M—煤矿,G—光干涉式,QJ—检测甲烷测定器,1—测量范围0~10%CH4(甲烷),B—机器编号68 光学瓦斯检定器 CJG10 CJ—检定甲烷,G—光干涉式,10—测量范围0~10%CH4(甲烷)69 甲烷传感器 GJC4 G—传感器,J—测量甲烷,C—催化原理,4—量程范围0-4%CH4(甲烷)70 甲烷断电仪 DJ4 D—断电,J—甲烷,4—量程范围0~4%CH4(甲烷)71 低速风表 DFA-3 D—电子机械式,F—风表,3—低速风表72 高中速风表 AFC-121 C—测量,F—风表,A—高中型,121—机器编号73 高速风表 DFA-4 D—电子机械式,F—风表,4—高速风表74 矿用电子风表 CFJD25(A) C—测定仪,F—风速,JD—电子式,25—测量范围0.5-25m/s,(A)—带测量风量75 矿用电子风表 CFJD25(B) C—测定仪,F—风速,JD—电子式,25—测量范围0.5-25m/s,(B)—不带测量风量76 自救器 AZG-40A A—安全,Z—自救器,G—隔绝式,40—额定防护时间(min)77 隔绝式化学氧自救器 ZH-30 Z—自救器,H—化学方式,30—额定防护时间(min)78 隔绝式压缩氧自救器 ZY-30 Z—自救器,Y—氧气,30—额定防护时间(min)79 矿用监控分站(一氧化碳、瓦斯) KJ379 8输入口 KJ—矿用监测、控制系统或设备,379—登记序号80 矿用监控分站(一氧化碳、瓦斯) KJ91N(A)-F KJ—矿用监测、控制系统或设备,91N(A)—登记序号,F—分站81 彩色红外摄像机 1/3sony 3.6mm 1/3索尼—CCD(电荷耦合器件)尺寸为1/3英寸(1英寸=25.4mm),3.6mm—镜头焦距82 蓄电池式电机车 XK2.5-6/48A X—蓄电池式,K-矿用,2.5-机车粘重(t),6-轨距(600mm),48-额定电压(V),A-安全型83 蓄电池式电机车 CDXT 3T/60V6.3kWC—机车类,D—直流电气产品,X—蓄电池式,T—防爆特殊型,3T—机车粘重,60V—额定电压,6.3kW—额定功率84 蓄电池式电机车 CTY2.5T/6、7、9 C—机车(产品类型码),T—防爆特殊型,Y—一端司机室,2.5t—机车粘重,6、7、9—轨距600mm、700mm、900mm续表85 架线式电机车 ZK10-6/250A Z—架线式,K—井下矿用,10—机车粘重(t),6—轨距600mm,250—直流电压(V),A—安全型86 架线式电机车 CJY1.5T/6、7、9 C—机车(产品类型码),J—架线式,Y—一端司机室,1.5T—机车粘重,6、7、9—轨距600mm、700mm、900mm87 矿车 V型 0.6m3V型—形态特征,0.6m3—容量88 矿车 MGC1.1-6 M—煤矿用,G—固定车箱,C—车辆,1.1—容量(m3),6—轨距600mm89 矿车 KFU0.55-6 K—煤矿车辆,F—翻斗式,U—车厢形状,0.55—容量(m3),6—轨距600mm90 矿车 KC0.7-6 K—煤矿车辆,C—单侧曲轨侧卸式,0.7—容量(m3),6—轨距600mm91 底卸矿车 MD-3.3-9 M—煤矿用,D—底卸式,3.3—容量(m3),9—轨距900mm92 底侧卸矿车 MDC-1.8-6 M—煤矿用,D—底卸式,C—车辆,1.8—容量(m3),6—轨距600mm93 梭式矿车 S4m3S—梭式矿车,4m3—容量94 平板车 MPC2 M—煤矿用,P—平板,C—车辆,2—容量(m3)95 平板车 YPC1.0 Y—金属非金属,P—平板,C—车辆,1.0—容量(m3)96 材料车 MLC2m3M—煤矿用,L—材料,C—车辆,2m3—容量97 斜井人车 XRC-10-6/6S/W X—斜井,R—人车,C—插爪式,10—乘人数量,6—轨距600mm,6—牵引力(×10kN),S—头车,W—尾车98 斜井人车 XRC20-9/6 X—斜井,R—人车,C—插爪式,20—乘人数量,9—轨距900mm,6—牵引力(×10kN)99 平巷人车 PRC-12-6/3 P—平巷,R—人车,C—插爪式,12—乘人数量,6—轨距600mm,3—牵引力(×10kN)100 架空乘人装置 PJY22-26/300 PJ—固定抱锁架空乘人装置,Y—电液制动,22—驱动功率(kW),26—最大倾角(º),300—最大运输距离(m)101 电机车充电设备 GCA-10/6-72 GCA-10—硅整流充电机型号,6-72—电压范围(V)102 电机车充电设备 ZBC-90/190 Z—装置,B—隔爆,C—充电机,90—最大充电电流(A),190—输出电压范围(V)续表103 电机车充电设备 GWZCA-90/132 G—硅整流,W—稳压,Z—自动,C—充电,A—空气自冷,90—额定输出电流(A),132—输出电压(V)104 硅整流柜 GTA-100/115KY G—硅整流,T—牵引,A—空气自冷,100—额定输出直流电流(A),115—额定输出直流电压(V),K—矿用,Y—一般型105 蓄电池组 DG-370 100V D—电机车用,G—固定用,370—额定容量,100V—额定电压106 蓄电池组 DXT-90-330 D—电机车用,X—蓄电池,T—特殊型,90—额定电压(V),330—5小时额定容量(AH)107 蓄电池组 D330KT D—蓄电池车用,330—5小时额定容量(AH),KT—矿用防爆特殊型108 高位翻车机 FGY-1型 F—翻车机,G—高位,Y—液压,1—容量(m3)109 两面翻矸机 PGSC-0.75 PGSC—双车,0.75—容量(m3)110 电动液压翻车机 FDZZ(Y)-1/6 F—翻车机,D—单车,Z—摘钩,Z—左翻,(Y)—右翻,1—容量(m3),6—轨距600mm 111 阻车器 ZCY-6电液 Z—阻挡,C—矿车,Y—电液推杆,6—轨距600mm112 阻车器 ZCQ-6气动 Z—阻挡,C—矿车,Q—气动,6—轨距600mm113 阻车器 ZCS-6手动Z—阻挡,C—矿车,S—手动,6—轨距600mm114 防爆运人车 WRC20/2J(A) W—无轨胶轮车,R—运人,C—柴油机驱动,20—乘人数量,2—额定载重(t),J—加长型,(A)—修改序号115 防爆材料车 WQC2J(A) W—无轨胶轮车,Q—气启动,C—柴油机驱动,2—额定载重(t),J—加长型,(A)—修改序号116 防爆自卸车 WC1J W—无轨胶轮车,C—柴油机驱动,1—额定载重(t),J—加长型117 防爆自卸车 WC3 W—无轨胶轮车,C—柴油机驱动,3—额定载重(t)118 防爆、低污染自卸车 WCQ-3B W—无轨胶轮车,C—柴油机驱动,Q—气动启动,3—额定重量(t),B—防爆 119 履带式推土机 75HP 75—发动机输出量,HP—马力(1马力=735W)120 装载机 ZL30 Z—装载机,L—轮式,30—额定载质量(kN)续表121 可弯曲刮板输送机 SGWD-5.55.5kWS—输送机,G—刮板,W—可弯曲,D—单链,5.5—电机功率(kW)122 可弯曲刮板输送机 SGD-20B22kWS—输送机,G—刮板,D—单链,20—电机功率(kW),B—改进序号123 可弯曲刮板输送机 SGB420/22(30)22(30)kWS—输送机,G—刮板,B—边双链,420—中部槽宽度(mm),22(30)—电机功率(kW)124 可弯曲刮板输送机 SGW-40T40kWS—输送机,G—刮板,W—可弯曲,40—电机功率(kW),T—设计序号125 可弯曲刮板输送机 SGW-80T2x40kWS—输送机,G—刮板,W—可弯曲,80—电机功率(kW),T—设计序号,2x40kW—双电机功率126 绳架式、吊挂带式输送机 SPJ-800型L=100m 17kWS—绳架式,P—带式,J—输送机,800—带宽(mm),L=100m—运输距离,17kW—电机功率127 可伸缩胶带输送机 SSJ650/2x22L=800 2x22kWS—伸缩,S—输送机,J—钢架,650—输送带宽度(mm),2×22—双电机功率(kW),L=800—运输长度(m)128 可伸缩胶带输送机 SSD650/2x22L=800 2x22kWS—伸缩,S—输送机,D—绳架吊挂,650—输送带宽度(mm),2×22—双电机功率(kW),L=800—运输长度(m)129 可伸缩胶带输送机 DSJ65/10/55 D—带式,S—可伸缩,J—钢架,65—输送带宽度650(mm),10—带速(m/s),55—电机功率(kW)130 可伸缩胶带输送机(上下山)SSJ650/40S S—伸缩,S—输送机,J—钢架,650—输送带宽度(mm)40—电机功率(kW),S—上运131 可伸缩胶带输送机(上下山)SSJ800/90S S—伸缩,S—输送机,J—钢架,800—输送带宽度(mm)90—电机功率(kW),S—上运132 可伸缩胶带输送机(上下山)SSJ800/2×40H S—伸缩,S—输送机,J—钢架,800—输送带宽度(mm),2×40—电机功率(kW)续表133 矿用电缆拖挂单轨吊 TDY-150-14500mT—拖动,D—单轨,Y—液压,150—最大拖挂长度(m),14—工字钢14号,500m—推移行程134 干式变压器 BK-200 0.2kV·A B—变压,K—控制,200—额定容量200V·A135 电力变压器 S9-160/10(6)-0.4 S—三相,9—设计序列号,160—额定容量(kV·A),10(6)—高压侧电压等级(kV),0.4—低压侧电压等级(kV)136 矿用干式变压器 KBSG-50/10/6 K—矿用,B—隔爆型,S—三相,G—干式,50—额定容量(kV·A),10/6—高压侧电压等级(kV)137 矿用干式变压器 KBSG-R-200/6-660/380K—矿用,B—隔爆型,S—三相,G—干式,R—R型铁芯,200—额定容量(kV·A),6—高压侧电压等级(kV),660/380—低压侧电压等级(V)138 矿用干式变压器 KBSG2-T-315/6 K—矿用,B—隔爆型,S—三相,G—干式,2—设计序号,T—筒式,315—额定容量(kV·A),6—额定电压(kV)139 高压开关柜 XGN(H) X—箱式结构,G—高压,N—户内140 高压开关柜 XGN2-10 X—箱式结构,G—高压,N—户内,2—设计序号,10—电压等级(kV) 141 高压开关柜 GG10 G—固定式,G—高压柜,10—额定电压(kV)142 高压开关柜 GG1A-10 G—固定式,G—高压柜,1—设计序号,A—改进型,10—额定电压(kV) 143 低压配电板 GGD2-09 1600A G—配电柜,G—固定式,D—动力144 低压配电板 GGJ2-01 G—配电柜,G—固定式,J—静电容器145 低压配电板 GDD G—固定式,D—低压,D—动力146 高压防爆开关 BGP9L-10/6-50 B—隔爆,G—高压,P—配电装置,9L—设计序号,10/6—额定电压(kV),50—额定电流(A)147 高压防爆开关 PBG-50/10(6) P—配电装置,B—隔爆,G—高压,50—额定电流(A),10(6)—额定电压(kV) 148 矿用隔爆真空馈电开关 KBZ-200 K—馈电开关,B—隔爆,Z—真空,200—额定电流(A)149 双电源真空电磁起动器 QBZ-2×60/1140(660、380)Q—起动器,B—隔爆型,Z—真空,2—回路数,60—每回路额定电流(A),1140(660、380)—额定电压(V)续表150 真空电磁起动器 QBZ-60 Q—起动器,B—隔爆型,Z—真空,60—额定电流(A)151 矿用防爆多回路组合开关 QBZ-80+80/1140(660、380)Q—起动器,B—隔爆型,Z—真空,80+80—额定电流(A),1140(660、380)—额定电压(V)152 高压真空电磁起动器 QBGZ-50/10/6 Q—电磁起动器,B隔爆,G—高压,Z—真空,50—额定电流(A),10/6—额定电压(kV)153 高压真空综合起动器 QZO-6A Q—起动器,Z—真空,O—综合,6—额定电压(kV),A—改进型154 高压真空综合起动器 QBGR-6 Q—起动器,B—隔爆,G—高压,R—软起动,6—额定电压(kV)155 低压真空电磁起动器 QJZ-80 Q—电磁起动器,J—隔爆兼本质安全型,Z—真空,80—额定电流(A)156 隔爆矿用软起动器 QJR5-120/380/660/1140Q—起动器,J—隔爆兼本质安全型,R—软起动,120—额定电流(A)380/660/1140—额定电压(V)157 隔爆矿用软起动器 STR-200G ST—品牌名(西安西普),R—软起动器,200—额定电流(A),G—通用软启动器型号158 矿用隔爆交流软起动器 QBR-200/1140(660)Q—起动器,B—隔爆型,R—软启动器,200—额定电流(A),1140/(660)—额定电压(V)159 自耦减压起动柜 JJ1B-110kW J—交流电动机控制设备,J—减压起动,1—设计序列号,B—闭路转换,110kW—被控制电动机功率160 电容柜 GGR-1A G—固定式,G—高压柜,R—电容,1—设计序号,A—改进型161 电容柜 GR-1 G—高压柜,R—电容,1—设计序号162 开闭所 KYBS-0.4 K—矿用,Y—移动,BS—变电所,0.4—额定电压(kV)163 开闭所 KYBS-10 K—矿用,Y—移动,BS—变电所,10—额定电压(kV)164 户外隔离开关 GW2-35 G—隔离开关,W—户外,2—设计序号,35—额定电压(kV)165 户外隔离开关 HGW9-10 H—硅橡胶套,G—隔离开关,W—户外,9—设计序号,10—额定电压(kV) 166 高压户外断路器 DW2-35 D—多油断路器,W—户外,2—设计序号,35—额定电压(kV)167 高压户外断路器 ZW-12 Z—真空断路器,W—户外,12—额定电压(kV)168 高压户外断路器 FZW-12 F—分相操作,Z—真空断路器,W—户外,12—额定电压(kV)续表169 高压户内断路器 ZN-12 Z—真空断路器,N—户内,12—额定电压(kV)170 高压户内断路器 FZN-12 F—分相操作,Z—真空断路器,N—户内,12—额定电压(kV)171 防爆按钮 BZA1-5/36(127)-1B—隔爆型,Z—主令,A—按钮,1—设计序号,5—额定电流(A),36(127)—额定电压(V),1—按钮数172 防爆接线盒 BHD2-20/127-6T B—隔爆型,H—接线盒,D—低压,2—设计序号,20—额定电流(A),127—额定电压(V),6T—6通173 矿用本安接线盒 JHH-2 JH—接线盒,H—本质安全型,2—2通174 矿用本安通讯接线盒 JHH10-6 JH—接线盒,H—本质安全型,10—设计序号,6—6通175 铁壳开关 HH10-20/3 HH—封闭式负荷开关,10—设计序号,20—额定工作电流(A),3—极数 176 行程开关 LX33-32 LX—行程开关,33—设计序号,3—重锤式,2—双触点177 避雷器 FS-6 FS—阀式避雷器,6—系统额定电压(kV)178 避雷器 Y5WZ-17/45 Y—瓷外套金属氧化物避雷器,5—标称放电电流(KA),W—无间隙,Z—电站,17—避雷额定电压(kV),45—标称放电电流下最大残压(kV)179 高压网式避雷器 HY5WS-17/50 H—有机复合套,Y—金属氧化物避雷器,5—标称放电电流(KA),W—无间隙,S—配电,17—避雷额定电压(kV),50—标称放电电流下最大残压(kV)180 矿用移动变电站 KBSGZY-50/10/6 K—矿用,B—隔爆型,S—三相,G—干式,Z—组合,Y—移动,50—额定容量(kV·A),10/6—额定电压(kV)181 箱式变电站 ZXB-10(6)/0.4-500Z—组合式,X—箱式,B—变电站,10(6)—一次额定电压(kV),0.4—二次额定电压(kV),500—额定容量(kV·A)182 柴油发电机 50GF 50—功率(kW),G—固定式,F—发动机183 矿灯充电架 KTSB-102 KT—矿灯充电架,S—酸性,B—半自动,102—充电矿灯数量(盏)184 矿灯充电器 5A/250V 5A—额定电流,250V—额定电压185 矿灯 KL4LM(A) K—矿用,L—锂电池,4—电池容量(AH),L—LED光源,M—免维护,A—生产序列号续表186 矿灯 KL5LM(A) K—矿用,L—锂电池,5—电池容量(AH),L—LED 光源,M—免维护,A—生产序列号187 防爆照明(动力)配电箱 BXM(D)B—隔爆型,X—配电箱,M—照明,D—动力 188 照明配电箱 PZ30 P—配电箱,Z—照明,30—设计序号189 照明信号综保 ZBZ-2.5Z—装置,B—隔爆型,Z—综合保护,2.5—额定容量(kV·A)190 隔爆投光灯 DGS70/127J(A) D—灯具,G—隔爆型,S—巷道,70—功率(W),127—额定电压(V),J(A)—设计序号191 防爆投光灯 KBT-125 K—矿用,B—防爆,T—投光灯,125—功率(W)192 防爆投光灯 DGC175/127B D—灯具,G—隔爆型,C—采掘工作面,175—功率(W),127—额定电压(V),B—白炽灯193 防爆荧光灯KBY-20 K—矿用,B—防爆,Y—荧光灯,20—功率(W)194 防爆型电子节能荧光灯 DGG-36/127Y DG—电子节能灯,G—隔爆型,36—功率(W),127—额定电压(V),Y—荧光灯 195 防爆白炽灯 KBB-60W/127V K—矿用,B—防爆,B—白炽灯,60—功率(W),127—额定电压(V)196 隔爆型LED 照明灯 DGS12/127L(A) D—灯具,G—隔爆型,S—巷道,12—功率(W),127—额定电压(V),L—LED,(A)—设计序号197 隔爆型防爆灯 BAD53-200W BA—防爆其它类,D—灯,53—设计序号,200W—功率198 节能灯 E27 127V/13W E—螺口式灯头,27—螺纹外径约为27mm,127—额定电压(V),13W—功率 199 节能灯 YPZ220V/20W Y—荧光灯,P—普通,Z—照明,220—额定电压(V),20W—功率 200 防爆节能灯 DG-S-60/127V D—灯具,G—隔爆型,S—巷道,60—功率(W),127—额定电压(V)201 防爆信号灯 DGY2/24LX(A)D—灯具,G—隔爆型,Y—运输机械用,2—功率(W),24—额定电压(V),L—LED,X—吸顶式安装,(A)—设计序号202 防爆照明灯 DGY2/50/24B(A)D—灯具,G—隔爆型,Y—运输机械用,2—近光功率(W),50—远光功率(W),24—额定电压(V),B—白炽灯,(A)—设计序号 203 自镇流高压汞灯GYZ-250G—隔爆型,Y—荧光灯,Z—自镇汞灯,250—功率(W)续表204 探照灯 JLZ 400W J—节能,L—卤化物,Z—照明,400—功率(W)205 应急照明灯 FS-ZFZD-E4W-1 FS—企业代码,Z—照明灯,F—非持续型,Z—自带光源型,D—非集中控制型,E—光源为发光二极管,4W—功率,1—设计序号206 应急灯 220V/6W 220V—额定电压,6W—功率207 消防应急灯 MH-ZFZD 6W MH—企业代码,Z—照明灯,F—非持续型,Z—自带光源型,D—非集中控制型,6W—功率208 激光指向仪 JZY-4型 煤矿用本安型,4—指向距离800m处中心光斑≤φ40mm209 激光指向仪 YHJ-500型 煤矿用本安型,500—有效射程(m)210 激光指向仪 YBJ-600 煤矿用隔爆型,600—有效射程(m)211 发爆器 MFB-200 M—煤矿用,FB—发爆器,200—额定引爆发数212 发爆器 MFD-200 M—煤矿用,F—发爆器,D—电容式,200—额定引爆发数213 发爆器 FD100D-A F—发爆器,D—电容式,100—额定引爆发数,D—附加功能,A—设计序号214 锅炉 CLSG-0.1 C—常压,L—立式,S—双层炉排,G—锅炉,0.1—额定热功率(MW)215 热风锅炉 DLRF-20 D—低温,L—立式,R—燃煤,F—热风,20—20万大卡(1大卡=4.18kJ)216 立井提升钢丝绳 18×7+FC-18-1670 18—股数,7—每股丝数量,FC—纤维芯,18—直径(mm),1670—公称抗拉强度(MPa)217 斜井提升钢丝绳 6×19+FC-12-1670 6—股数,19—每股丝数量,FC—纤维芯,12—直径(mm),1670—公称抗拉强度(MPa)218 斜井提升钢丝绳 6×7+FC-4-1570 6—股数,7—每股丝数量,FC—纤维芯,4—直径(mm),1570—公称抗拉强度(MPa)219 立井悬吊钢丝绳 6×19+FC-18-1670 6—股数,19—每股丝数量,FC—纤维芯,18—直径(mm),1670—公称抗拉强度(MPa)220 矿用橡套电缆 MY-0.38/0.66 1×4M—煤矿用,Y—移动,0.38/0.66—额定电压(kV),1—芯数,4—芯线截面积(mm2)。
煤炭建设工程预算定额消耗量定额(2015基价)
出版社:煤炭工业出版社
出版时间:2017年5月
开本:32开全套12册
作者:国家能源局
定价:1580元
目录:
1、煤炭建设井巷工程消耗量定额(2015基价)NB/T51054-2016 定价:260元
2、煤炭建设井巷工程辅助费基础定额(2015基价)NB/51056-2016 定价:100元
3、煤炭建设井巷工程辅助费综合定额(2015基价)NB/51057-2016 定价:200元
4、煤炭建设特殊凿井工程消耗量定额(2015基价)NB/T51059-2016 定价:80元
5、煤炭建设机电安装工程消耗量定额(2015基价)NB/T51060-2016 上、下册定价:330元
6、煤炭建设地面土建工程消耗量定额(2015基价)NB/T51055-2016 上、下册定价:320元
7、煤炭建设露天剥离工程综合耗量定额(2015基价)NB/T51052-2016 定价:100元
8、煤炭建设工程施工机械台班费用定额(2015基价)NB/T51056-2016 定价:70元
9、煤炭建设工程费用定额及造价管理有关规定(2015)定价:40元
10、煤炭建设工程工程量清单项目及计算规则定价:60元
11、煤炭建设工程造价计价标准实施补充规定20。
煤炭建设井巷工程辅助费综合定额(2015)总说明说明1.0.1《煤炭建设井巷工程辅助费综合定额(2015除税基价)》(以下简称本定额)是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》(建标(2013)44号)和住房城乡建设部《建设工程工程量清单计价规》(GB50500-2013)、《矿山工程工程量计算规》(GB50859-2013)等规定进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据。
1.0.2本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的办法制定的每10m井筒、巷道和每100m3硐室的费用定额。
1.0.3本定额为综合成井成巷定额。
工作容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备基础、铺轨、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以的局部片帮冒顶;壁后注浆(不含立井井筒);3h以的临时停水、停电。
凡定额中包括的容,不得另取井巷工程辅助费。
1.0.4本定额施工工期中不包括下列容:1 矿井移交生产时永久设备的联合试运转和试生产。
2 处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
3 工作面预注浆、探放瓦斯、探放水、探煤以及立井井筒壁后注浆。
4 3h以上停水、停电等。
(自备电源柴油发电机保证辅助系统的运转)5发生上述2、3、4种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D*K*T式中F-------辅助费补偿费;D-------停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T--------停工天数;(总小时/24=天,指辅助系统运转时间补偿)K--------进度折算系数,参见表1.0.4。
煤炭建设井巷工程辅助费综合定额(2015)总说明说明1.0.1《煤炭建设井巷工程辅助费综合定额(2015除税基价)》(以下简称本定额)是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》(建标(2013)44号)和住房城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)、《矿山工程工程量计算规范》(GB50859-2013)等规定进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据。
1.0.2本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的办法制定的每10m井筒、巷道和每100m3硐室的费用定额。
1.0.3本定额为综合成井成巷定额。
工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备基础、铺轨、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆(不含立井井筒);3h以内的临时停水、停电。
凡定额中包括的内容,不得另取井巷工程辅助费。
1.0.4本定额施工工期中不包括下列内容:1 矿井移交生产时永久设备的联合试运转和试生产。
2 处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
3 工作面预注浆、探放瓦斯、探放水、探煤以及立井井筒壁后注浆。
4 3h以上停水、停电等。
(自备电源柴油发电机保证辅助系统的运转)5发生上述2、3、4种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D*K*T式中 F-------辅助费补偿费;D-------停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T--------停工天数;(总小时/24=天,指辅助系统运转时间补偿)K--------进度折算系数,参见表1.0.4。
1.0.51第一期----- 井筒期。
按开拓方式分为:1)立井:指立井(暗立井)井筒、井筒与井底车场连接处、井底水窝及位于井筒内的硐室工程。
2)斜井:指斜井(暗斜井)井筒、斜井联络巷、井底水窝及位于井筒内的硐室和铺轨工程。
3)平硐:指平硐硐身、平硐联络巷及位于硐身内的硐室和铺轨工程。
2第二期-----主要巷道期。
按施工区分为:(定额,二期3~4个工作面,三期9个工作面),(实际以矸石出井口特征,选用开拓方式二期工程)1)主副井施工区:指主副井井底车场巷道及硐室、主要运输石门、运输大巷以及由本施工区施工的采区上下山、联络巷以及该施工区的铺轨工程。
2)风井施工区:指风井井底车场巷道及硐室、总回风石门、总回风巷以及由本施工的采区上下山、联络巷以及该施工区的铺轨等工程。
3 第三期-----采区巷道期。
指第一、二期以外的全部巷道、硐室以及铺轨等工程。
4第四期-----尾工期。
指全矿井井巷工程竣工后,剩余的设备安装、管线敷设及其他收尾工作所发生的辅助费用。
(建设单位按此计取,结算时按基础定额据实结算;较07定额变化铺轨工程归入相应的第二、三期工程,不再第四期中)1.0.6本定额未出现辅助系统的细目,但费用是按各系统编制的。
各辅助系统包括的范围如下:1 提升系统。
指立井(暗立井)、斜井(暗斜井)由井底或井筒工作面至井口之间为提升矸石(煤)和运送人员、设备设施、周转材料所发生的费用。
其中立井包括井筒提升设备、设施,井口井底设备、设施,以及井筒施工期间工作面伞钻、抓岩机、大模板等设备、设施的悬吊,吊盘、安全梯、混凝土输送管、放炮电缆等设施及其悬吊;巷道期钢丝绳罐道及拉紧装置等所发生的费用。
斜井包括井筒及井口提升设备、设施,以及井筒临时铺轨等所发生的费用。
2给排水系统。
1)给水系统:指为井下工作面施工及环境保护而设置的供水和洒水管网所发生的费用,包括井巷工程施工期间布设的水幕、隔爆水槽、隔爆水袋及巷道降尘酒水耗水量。
工作面施工用水及工作面洒水耗水量包括在《煤炭建设井巷工程消耗量定额》内。
2)排水系统:指为排出井筒及井下全部涌水而设置的主排水、区域排水、工作面排水设备、设施和周转材料所发生的费用。
3通风安全系统:指为保证井下新鲜空气的正常供应和降低井下有害气体浓度、排除粉尘、监测、监控而设置的设备、设施、周转材料所发生的费用,包括入井人员配备的自救器。
4运输系统:指为井巷工程施工期间的地面工业广场运输、矸石山运输,井下平巷(平硐)、斜巷运输以及顺槽施工、平巷反坡掘进小绞车所发生的费用。
5供电照明系统。
1)供电系统:指35kv变电所引出线至主辅井、风井工业广场临时变电所、地面动照网、井口配电点及井下中央变电所、大巷变电所、采区变电所、各掘进工作面配电点间的输、变、配电所发生的费用。
不包括掘进工作面配电点至施工设备的供电电缆及地面场外输电线路。
2)照明系统:指为井巷工程施工服务的地面工业广场、排矸场、辅助系统厂房和井下设置的照明设备、设施(包括固定照明、移动照明、矿灯房设备、设施)所发生的费用。
6其他系统。
指为井巷施工服务但不属上列各辅助系统的辅助工作所发生的费用。
包括井口及井下调度通讯、电钳工、火药运输发放工、施工地质测量、安全质量检查、送班中餐、井下卫生和维修木工等所发生的费用。
7本定额制定了供热系统、汽车排矸附加定额,包括的内容:(临时变电所-压风机供电系统电缆含在风价中)1)供热系统:指为各辅助系统厂房取暖而设置的人工、设备设施及动力、燃料所发生的费用。
2)汽车排矸:指地面采用汽车排矸方式而配备的装载机、汽车、推土机所发生的装、运、卸及平整费用。
1.0.7费用项目划分:1 人工费:指各辅助系统配备的井上、下辅助工人的工资。
2 材料费:指施工中辅助系统使用的周转材料所发生的费用。
1)摊销费:指钢轨、管路、钢丝绳、电缆、风筒等周转材料的摊销费用。
2)维护费:指以上周转材料使用中发生修理及修理所使用的辅材费用。
3)安装拆卸费:指以上周转材料(含连接件)所发生的安装拆卸费用。
3机械费。
指辅助系统施工设备设施(含仪器仪表)所发生的费用。
1)折旧费:指施工设备、设施在规定耐用期限内陆续回收其原值的费用。
2)检修费:指施工设备、设施在规定耐用期限内,按规定的检修间隔进行必要的检修,以恢复其正常功能所需的费用。
3)维护费:指施工设备、设施在规定耐用期限内,按规定的维护间隔进行各级维护和临时故障排除所需的费用;包括随机配备工具附具的摊销费用,设备、设施正常运转和日常维护所需润滑、擦拭的材料费用。
4)安装拆卸费:指施工设备、设施的安装和拆除所发生的费用(凿井措施费已包括的设备、设施除外)。
5)燃料动力费:指各施工设备运转时消耗的各种燃料及水、电等费用。
1.0.8本定额第二、三、四期巷道工程量是指除第一期以外的全部巷道工程量,硐室工程按设计长度加入巷道工程量内。
1.0.9 硐室工程分为特殊硐室和一般硐室,其划分原则是:1 特殊硐室:指结构复杂、施工难度大的硐室。
如立井井筒与井底车场连接处、交岔点、箕斗装载硐室、火药库及发放硐室、煤仓(溜煤眼)、清理撤煤硐室、绞车房、中央水泵房、避灾硐室、防爆胶轮车换装硐室、带式输送机机头及接头硐室、防火门硐室、防水闸门硐室等。
2 一般硐室:指结构类似普通水平巷道的硐室。
如井下调度室、等候室、消防材料库、医疗硐室、区域水泵房、转水站、小绞车硐室、变电所等。
1.0.10开拓方式本定额是按单一开拓方式制定的,当设计为联合开拓时,选用定额的原则和方法是:1 第一期,分别选用立井井筒、斜井井筒或平硐硐身定额。
2 第二、三期,根据所施工第二三期井巷工程提升矸石(煤)的井筒(硐身)特征选用相应的开拓方式定额。
编制概预算、招标控制价、招标标底和投标报价时,无法确定所施工第二、三期井巷工程提升矸石(煤)的井筒(硐身)的,可暂按下列方式选用定额,结算时按本条第2款规定进行调整。
1)主、副井分别为立井、斜井、平硐时,第二期主副井施工区按主井技术条件选用定额;第三期按副井技术条件选用定额。
2 风井分别为立井、斜井时,第二期风井施工区按进风井筒技术条件选定额;第三期按副井技术条件选用定额。
3 第四期,按副井井筒特征选用定额。
4 立井、斜井、平硐与暗立、暗斜井联合开拓时,由建设单位或施工单位总承包单位向工程所在地隶属煤炭工业工程造价管理站申报定额使用原则和方法。
较07定额给定系数,变化较大。
1.0.11第二、三期工程划分第二、三期按主要贯通线工程贯通点进行划分。
1二期主副井施工区:主副井井底车场至贯通点的主贯通线工程及与其平行施工的工程。
2二期风井施工区:风井井底车场至贯通点的主贯通线工程及与其平行施工的工程。
当风井位于主副井广场时,二期风井施工区工程范围为风井井底车场至采区上(下)山的上(下)部贯通点的主贯通线工程及与其平行施工的工程。
3 三期:主贯通线工程贯通后施工的工程。
4同一单位工程在贯通前后均由施工时,按贯通前后实际完成工程量分别划分工期。
(且辅助系统实现了集中优化,如提升、通风、排水、供电实现优化)1.0.12片盘斜井开拓时,斜井井筒及位于井筒中的硐室、联络巷为第一期,井筒斜长算至移交生产时最后一个工作面的下部车场交岔点。
其余工程均为第三期。
1.0.13由地面直接提升和施工的采区上山及位于上山中的硐室、联络巷按斜井井筒第一期定额执行。
1.0.14定额井深、斜长、硐身长确定原则。
1普通法施工的表土段不分井深、斜长、硐身长,基岩段按井筒、硐身全深(长)计算。
2 冻结法施工的立(斜)井井筒表土段和基岩段按井筒全深(长)计算。
3 斜井井筒斜长按按井口变坡点至井底竖曲线终点的长度计算。
4平硐硐身长:单翼开采时,指平硐口至第一个采区上(下)山口的长度;两翼开采时,指平硐口至两翼分叉处(三角交叉点前)的长度。
5立(斜)井第一期定额的井深(斜长),包含井底水窝的深度(斜长);第二、三、四期定额的井深(斜长),不包含井底水窝的深度(斜长);立井井深超出本定额范围时,可用外延法进行调整。
1.0.15根据《煤矿瓦斯等级鉴定暂行办法》(安监总煤装[2011]162号)中关于矿井瓦斯等级的划分标准,本定额是按瓦斯矿井编制的,用于高瓦斯矿井或按高瓦斯管理的矿井时,第二期定额1.041系数调整,第一、三、四期定额以1.027系数调整。
瓦斯突出、煤尘突出及煤油气共生矿井根据施工组织设计的设备配备及要求进度,按基础定额编制补充预算。
较07定额系数减小。
1.0.16第一期定额是按单井筒制定的,一个广场设计为双井筒或三井筒并且施工时有共用地面运输、地面供电照明行辅助系统的,按表1.0.16较07定额双井筒变化较大。
