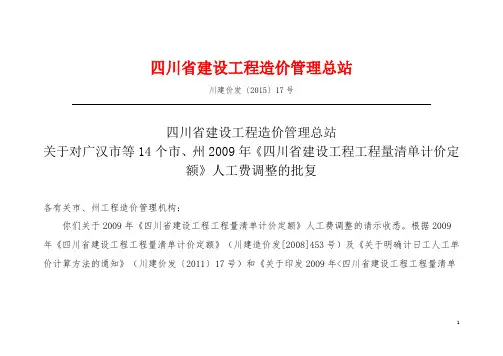

四川省建设工程造价管理总站
川建价发〔2015〕17号
四川省建设工程造价管理总站
关于对广汉市等14个市、州2009年《四川省建设工程工程量清单计价定
额》人工费调整的批复
各有关市、州工程造价管理机构:
你们关于2009年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2009
年《四川省建设工程工程量清单计价定额》(川建造价发[2008]453号)及《关于明确计日工人工单价计算方法的通知》(川建价发〔2011〕17号)和《关于印发2009年<四川省建设工程工程量清单
1
计价定额>人工费调整系数公式的通知》(川建价发[2009]11号)的要求,现批准广汉市等14个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2015年7月1日起与2009年《四川省建设工程工程量清单计价定额》配套执行,2015年7月1日以前开工,但未竣工的工程,按结转工程量分段执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:广汉市等14个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价
四川省建设工程造价管理总站
2015年5月29日
2
3
4
5
6
7。
眉山市建设工程造价管理站文件

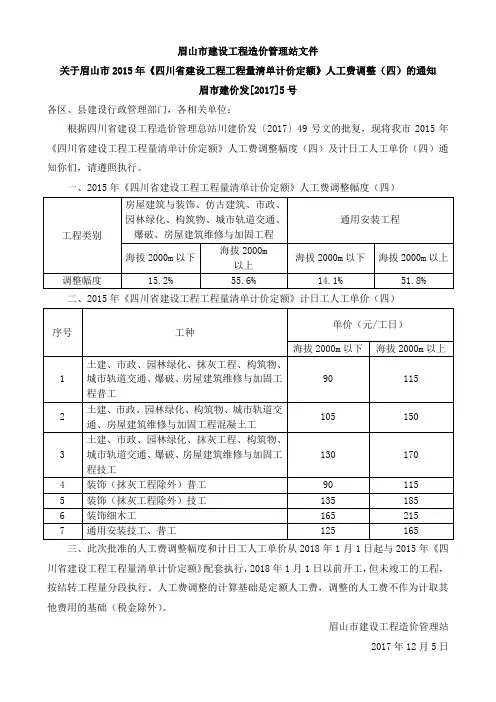

关于眉山市2015年《四川省建设工程工程量清单计价定额》人工费调整(四)的通知
眉市建价发[2017]5号
各区、县建设行政管理部门,各相关单位:
根据四川省建设工程造价管理总站川建价发〔2017〕49号文的批复,现将我市2015年《四川省建设工程工程量清单计价定额》人工费调整幅度(四)及计日工人工单价(四)通知你们,请遵照执行。
一、2015年《四川省建设工程工程量清单计价定额》人工费调整幅度(四)
二、2015年《四川省建设工程工程量清单计价定额》计日工人工单价(四)
三、此次批准的人工费调整幅度和计日工人工单价从2018年1月1日起与2015年《四川省建设工程工程量清单计价定额》配套执行,2018年1月1日以前开工,但未竣工的工程,按结转工程量分段执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
眉山市建设工程造价管理站
2017年12月5日。

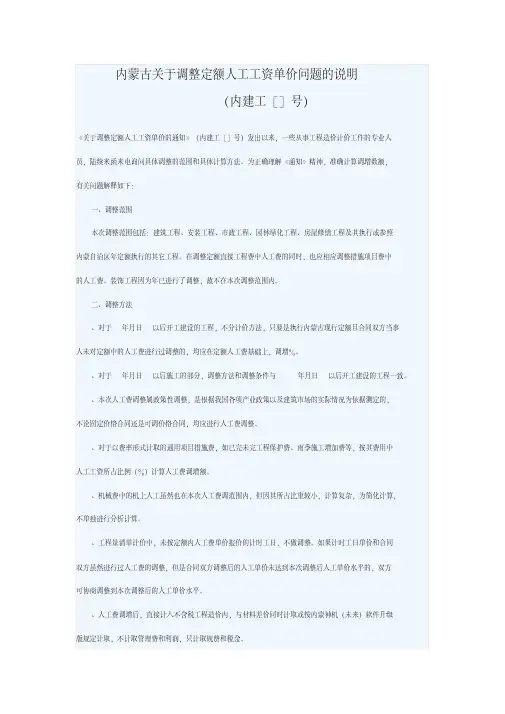

内蒙古关于调整定额人工工资单价问题的说明(内建工[]号)《关于调整定额人工工资单价的通知》(内建工[]号)发出以来,一些从事工程造价计价工作的专业人员,陆续来函来电询问具体调整的范围和具体计算方法。
为正确理解《通知》精神,准确计算调增数额,有关问题解释如下:一、调整范围本次调整范围包括:建筑工程、安装工程、市政工程、园林绿化工程、房屋修缮工程及其执行或参照内蒙自治区年定额执行的其它工程。
在调整定额直接工程费中人工费的同时,也应相应调整措施项目费中的人工费。
装饰工程因为年已进行了调整,故不在本次调整范围内。
二、调整方法、对于年月日以后开工建设的工程,不分计价方法,只要是执行内蒙古现行定额且合同双方当事人未对定额中的人工费进行过调整的,均应在定额人工费基础上,调增%。
、对于年月日以后施工的部分,调整方法和调整条件与年月日以后开工建设的工程一致。
、本次人工费调整属政策性调整,是根据我国各项产业政策以及建筑市场的实际情况为依据测定的,不论固定价格合同还是可调价格合同,均应进行人工费调整。
、对于以费率形式计取的通用项目措施费,如已完未完工程保护费、雨季施工增加费等,按其费用中人工工资所占比例(%)计算人工费调增额。
、机械费中的机上人工虽然也在本次人工费调范围内,但因其所占比重较小,计算复杂,为简化计算,不单独进行分析计算。
、工程量清单计价中,未按定额内人工费单价报价的计时工日,不做调整。
如果计时工日单价和合同双方虽然进行过人工费的调整,但是合同双方调整后的人工单价未达到本次调整后人工单价水平的,双方可协商调整到本次调整后的人工单价水平。
、人工费调增后,直接计入不含税工程造价内,与材料差价同时计取或按内蒙神机(未来)软件升级版规定计取,不计取管理费和利润,只计取规费和税金。
内蒙神机妙算计价软件(内建工[]号)人工单价已调整根据内建工[]号文件规定,年建筑工程、装饰装修工程、安装工程、市政工程、园林绿化工程、园林绿化养护工程和年抗震加固工程、市政维修养护工程预算定额及机械台班基价中的人工单价在原来基础上调增。

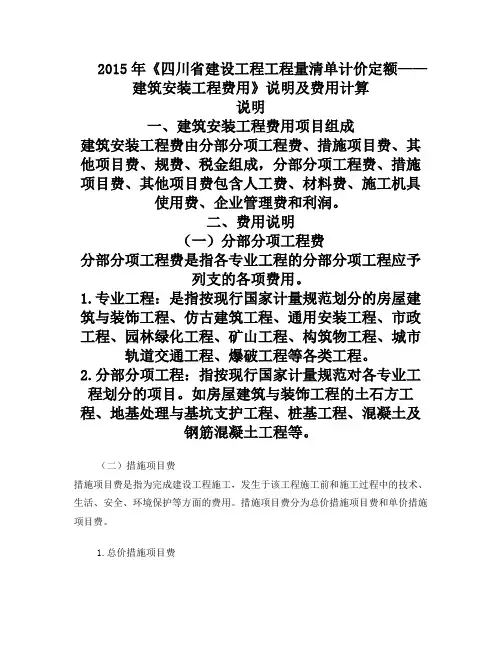

2015年《四川省建设工程工程量清单计价定额——建筑安装工程费用》说明及费用计算说明一、建筑安装工程费用项目组成建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费、税金组成,分部分项工程费、措施项目费、其他项目费包含人工费、材料费、施工机具使用费、企业管理费和利润。
二、费用说明(一)分部分项工程费分部分项工程费是指各专业工程的分部分项工程应予列支的各项费用。
1.专业工程:是指按现行国家计量规范划分的房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、矿山工程、构筑物工程、城市轨道交通工程、爆破工程等各类工程。
2.分部分项工程:指按现行国家计量规范对各专业工程划分的项目。
如房屋建筑与装饰工程的土石方工程、地基处理与基坑支护工程、桩基工程、混凝土及钢筋混凝土工程等。
(二)措施项目费措施项目费是指为完成建设工程施工,发生于该工程施工前和施工过程中的技术、生活、安全、环境保护等方面的费用。
措施项目费分为总价措施项目费和单价措施项目费。
1.总价措施项目费(1)安全文明施工费①环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。
②文明施工费:是指施工现场文明施工所需要的各项费用。
③安全施工费:是指施工现场安全施工所需要的各项费用。
④临时设施费:是指施工企业为进行建设工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用。
包括临时设施的搭设、维修、拆除、清运或摊销费等。
除本定额另有规定外,安全文明施工费中的环境保护费、文明施工费、安全施工费、临时设施费计价按《四川省建设工程安全文明施工费计价管理办法》实施管理。
(2)夜间施工增加费:是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。
(3)二次搬运费:是指因施工场地条件限制而发生的材料、构配件、半成品等一次运输不能到达堆放地点,必须进行二次或多次搬运所发生的费用。
(4)冬雨季施工增加费:是指在冬季或雨季施工需增加的临时设施、防滑、排除雨雪,人工及施工机械效率降低等费用。
附录附录一施工机械台班费用定额说明一、本定额是根据建设部建标〔2001〕196号文颁发的《全国统一施工机械台班费用编制规则》,并结合四川省实际情况和现行价格进行编制的。
二、本定额由下列费用组成:(一)折旧费:指机械设备在规定的使用期限内,陆续收回其原值的费用。
(二)大修理费:指机械设备按规定的大修间隔台班进行必要的大修理,以恢复机械正常功能所需的费用。
(三)经常修理费:指机械设备除大修以外的各级保养和临时故障排除所需的费用。
包括为保障机械设备正常运转所需替换的设备、随机配备的工具附具的摊销和维护费用,机械运转及日常保养所需润滑与擦拭的材料费用以及机械停滞期间的维护保养费用等。
(四)安拆费及场外运费:安拆费是指施工机械在现场进行安装拆卸所需人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用;场外运费是指施工机械整体或分体自停放地点运至施工现场或由一施工地点运至另一施工地点所发生的运距≤25km 的运输、装卸、辅助材料等费用。
工地间移动较为频繁的小型机械及部分中型机械的安拆费和场外运费已计入台班单价。
移动有一定难度的特、大型(包括少数中型)机械的安拆费和场外运费单独计算,具体计算范围及办法见本说明第三条。
单独计算的安拆费和场外运费未包括辅助设施摊销费。
辅助设施摊销费包括基础、底座、固定锚桩、行走轨道枕木等的折旧费及其搭设、拆除费用,其费用按相关定额及有关规定计算。
不需安装、拆卸且自身又能开行的机械,其场外运费按其开行时间乘以其台班单价计算。
(五)人工费:指机上司机(司炉)及其他操作人员所发生的费用。
(六)燃料动力费:指施工机械在运转施工作业所消耗的固体燃料(煤、木材)、液体燃料(汽油、柴油)及水、电等。
(七)其他费用:包括车船使用税及保险费。
车船使用税是指施工机械按照四川省有关规定应缴纳的车船使用税。
保险费是指施工机械按照国家规定应缴纳的保险费。
凡机械台班定额中未包括有其他费用的,发生时按实计算。
四川省建设工程造价管理总站
川建价发〔2018〕8号
四川省建设工程造价管理总站
关于对成都市等16个市、州
2015年《四川省建设工程工程量清单计价定额》
人工费调整的批复
各有关市、州工程造价管理机构:
你们关于2015年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2015年《四川省建设工程工程量清单计价定额》(川建造价发[2014]439号)和《关于印发2015年〈四川省建设工程工程量清单计价定额〉人工费调整系数公式和〈2015
1
年〈四川省建设工程工程量清单计价定额〉人工费调整幅度及计日工人工单价〉表格的通知》(川建价发[2014]33号)的要求,现批准成都市等16个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2018年7月1日起与2015年《四川省建设工程工程量清单计价定额》配套执行,2018年7月1日以前开工,但未竣工的工程,按结转工程量分段执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:成都市等16个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价
四川省建设工程造价管理总站
2018年5月30日
2
3
4
5
6
7
注:1、市政工程中的给水、燃气、水处理、生活垃圾处理设备安装、路灯工程和园林绿化工程中的喷泉安装执行通用安装工程相应标准。
2、城市轨道交通工程中的通信工程、信号工程、供电工程、智能与控制系统安装工程执行通用安装工程相应标准。
8。
广西壮族自治区住房和城乡建设厅关于调整建设工程定额人
工费及有关费率的通知
【法规类别】建设综合规定
【发文字号】桂建标[2015]5号
【发布部门】广西壮族自治区住房和城乡建设厅
【发布日期】2015.01.22
【实施日期】2014.07.01
【时效性】现行有效
【效力级别】地方规范性文件
广西壮族自治区住房和城乡建设厅关于调整建设工程定额人工费及有关费率的通知
(桂建标〔2015〕5号)
各市住房城乡建设委(局),各有关单位:
为加强对我区建设工程定额人工工资单价的动态管理,合理确定和有效控制工程造价,根据《广西壮族自治区建设工程造价管理办法》(广西壮族自治区人民政府令第43号)和《〈建设工程工程量清单计价规范〉(GB50500-2013)广西壮族自治区实施细则》的规定,结合我区建设工程市场实际情况,现对定额人工费进行调整,具体规定如下:
一、定额人工费调整
(一)2013年以前施行的定额的人工工资单价调整
⒈ 2005年《广西壮族自治区建筑工程消耗量定额》、《广西壮族自治区装饰装修工程消耗量定额》、2009年《广西壮族自治区建筑装饰装修工程节能消耗量定额》、2011年《广西壮族自治区建筑工程拆除消耗量定额》的定额人工工资单价调整为:(1)建筑综合工日:一类工56元/工日、二类工66元/工日;
(2)装饰综合工日:一类工66元/工日、二类工76元/工日。
⒉ 2008年《广西壮族自治区安装工程消耗量定额》的定额人工工资单价调整为:一类。
四川省建设工程造价管理总站
川建价发〔2015〕18号
四川省建设工程造价管理总站
关于对广汉市等14个市、州2015年《四川省建设工程工程量清单计价定
额》人工费调整的批复
各有关市、州工程造价管理机构:
你们关于2015年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2015
年《四川省建设工程工程量清单计价定额》(川建造价发[2014]439号)和《关于印发2015年〈四川省建设工程工程量清单计价定额〉人工费调整系数公式和〈2015年〈四川省建设工程工程量清单计价定额〉人工费调整幅度及计日工人工单价〉表格的通知》(川建价发[2014]33号)的要求,现
1
批准广汉市等14个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2015年7月1日起与2015年《四川省建设工程工程量清单计价定额》配套执行。
2015年7月1日以前开工,但未竣工的工程,按结转工程量分段执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:广汉市等14个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价
四川省建设工程造价管理总站
2015年5月29日
2
3
4
5
注:1、市政工程中的给水、燃气、水处理、生活垃圾处理设备安装、路灯工程和园林绿化工程中的喷泉安装安装执行通用安装工程相应标准。
2、城市轨道交通工程中的通信工程、信号工程、供电工程、智能与控制系统安装工程执行通用安装工程相应标准。
6。
