直埋电缆敷设技术交底(新版)
- 格式:docx
- 大小:63.35 KB
- 文档页数:8
一、交底目的为确保直埋电缆敷设过程中的施工安全,防止事故发生,特进行本次安全技术交底。
本交底旨在使所有参与施工的人员充分了解直埋电缆敷设过程中的安全操作规程、注意事项及应急处理措施。
二、交底内容1. 施工准备- 设备及材料要求1.1 所有材料规格型号及电压等级应符合设计要求,并有产品合格证。
1.2 电缆外观完好无损,无机械损伤,无明显皱折和扭曲现象。
橡套及塑料电缆外皮及绝缘层无老化及裂纹。
1.3 电缆敷设过程中使用的金属型钢不应有明显锈蚀,管内无毛刺。
所有紧固螺栓,均应采用镀锌件。
1.4 电缆标志牌、油漆、汽油、封铅、硬脂酸、白布带、橡皮包布、黑包布等附属材料均应符合要求。
- 主要机具2.1 电动机具、电缆敷设用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、千斤顶。
2.2 绝缘摇表、皮尺、钢锯、手锤、扳手、电气焊工具、电工工具。
2.3 无线电对讲机(或简易电话)、手持扩音喇叭(有条件可采用多功能扩大机作通讯联络)。
2. 作业条件- 土建工程条件2.1 预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格。
2.2 电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束,电缆沟排水畅通,无积水。
2.3 电缆沿线模板等设施拆除完毕。
场地清理干净、道路畅通。
3. 施工步骤及安全措施- 电缆敷设3.1 按照设计要求进行电缆敷设,确保电缆直埋深度符合规范要求。
3.2 敷设过程中,电缆不得扭曲、绞拧,严禁铠装压扁、护层断裂和表面严重划伤等缺损。
3.3 电缆敷设完成后,应及时进行回填土,并确保电缆周围土壤密实,防止电缆移位。
3.4 电缆转弯和分支处应整齐,走向清晰,电缆标志桩、标志牌清晰齐全。
- 安全措施3.5 施工人员应佩戴安全帽、安全带等个人防护用品。
3.6 电缆敷设过程中,应注意电缆与地下管网间的最小距离,避免交叉干扰。
3.7 施工现场应设置警示标志,提醒过往行人注意安全。
3.8 施工过程中,如发现异常情况,应立即停止施工,查明原因并采取措施后,方可继续施工。
一、交底目的为确保电缆埋地敷设工程的安全、顺利进行,提高施工人员的安全意识,降低安全事故发生的风险,特进行本次安全技术交底。
二、工程概况1. 工程名称:XX项目电缆埋地敷设工程2. 工程地点:XX地区3. 工程规模:XX公里4. 工程内容:电缆埋地敷设、电缆头制作、电缆连接等三、安全注意事项1. 人员安全(1)施工人员必须经过专业培训,持证上岗。
(2)施工人员应穿戴符合国家标准的安全帽、安全鞋、工作服等个人防护用品。
(3)施工人员应严格遵守操作规程,不得擅自更改施工方案。
2. 施工现场安全(1)施工现场应设置明显的警示标志,并定期检查、维护。
(2)施工现场应保持整洁,施工材料、工具应堆放整齐。
(3)施工现场应配备消防器材,并定期检查、维护。
3. 电缆敷设安全(1)电缆敷设前,应检查电缆是否完好,如有损坏应立即更换。
(2)电缆敷设过程中,应确保电缆不受损伤,不得拉扯、扭曲电缆。
(3)电缆敷设时,应保持电缆与地面、建筑物等物体之间的安全距离。
(4)电缆敷设过程中,应防止电缆与其他管道、线路等交叉、干扰。
(5)电缆敷设完成后,应进行电缆绝缘电阻测试,确保电缆绝缘性能良好。
4. 电缆头制作与连接安全(1)电缆头制作前,应检查电缆头材料是否合格,如有问题应立即更换。
(2)电缆头制作过程中,应确保电缆头与电缆连接牢固,不得出现松动、脱落等情况。
(3)电缆头制作完成后,应进行电缆头绝缘电阻测试,确保电缆头绝缘性能良好。
5. 施工环境安全(1)电缆敷设过程中,应避免在高温、潮湿、腐蚀性等恶劣环境下施工。
(2)施工过程中,应确保施工区域通风良好,防止有害气体积聚。
(3)施工过程中,应防止施工废水、废气等对环境造成污染。
四、应急措施1. 发生安全事故时,施工人员应立即停止作业,并立即报告现场负责人。
2. 现场负责人应立即组织人员进行现场救援,并采取必要措施防止事故扩大。
3. 同时,应立即向上级单位报告事故情况,并按照规定程序进行事故调查和处理。
直埋电缆敷设技术交底1. 引言直埋电缆敷设是建筑行业中常见的电气工程之一。
本文档旨在交底直埋电缆敷设的技术细节,以确保工程师和施工人员了解和掌握正确的敷设方法和安全规范。
2. 背景直埋电缆敷设是指在地下直接埋设电缆,而不使用保护管道。
这种敷设方式常用于建筑物内部、地下综合管廊以及城市道路等场所。
直埋电缆敷设具有省时、省力、省材料的优势,但同时也需要注意敷设过程中的安全和质量问题。
3. 敷设前的准备工作在进行直埋电缆敷设前,需要进行以下准备工作:•设计方案确认:确认电缆敷设的设计方案,包括敷设路径、敷设深度等信息。
•地质勘察:进行地质勘察,了解土壤的性质和地下管线的情况。
•电缆材料采购:根据设计要求,采购符合规定的电缆材料。
•施工方案编制:根据设计方案和地质勘察结果,编制敷设施工方案。
4. 施工流程直埋电缆敷设的施工流程如下:步骤1:清理施工区域在开始敷设前,需要清理施工区域,确保地面平整,并清除杂物、岩石等障碍物。
步骤2:开挖沟槽根据设计要求,在敷设路径上开挖合适的沟槽。
沟槽的宽度和深度需符合相关标准,以确保电缆的安全敷设。
步骤3:敷设电缆将电缆沿着沟槽逐段敷设,确保电缆不被拉伸或扭曲。
在必要的地方,可以使用电缆支架或支撑物来固定电缆。
步骤4:填埋沟槽敷设结束后,将沟槽填埋,确保电缆完全被覆盖。
填埋时要注意土壤的均匀分布,避免土壤压力过大或过小。
步骤5:进行测试在填埋完毕后,对敷设的电缆进行测试,包括耐压测试、绝缘测试等,以确保电缆的质量和安全性。
5. 安全注意事项在直埋电缆敷设过程中,需要注意以下安全事项:•施工人员需要佩戴合适的个人防护装备,包括安全帽、手套、护眼镜等。
•在开挖沟槽时,要避免破坏周围管线和其他设施。
•敷设电缆时,应避免将电缆过度弯曲或受到外力拉伸,以免损坏电缆绝缘层。
•填埋沟槽时,要确保土壤的均匀填充,避免局部土壤压力过大。
•施工现场应设置明显的警示标志,提醒过往人员注意施工区域。
一、交底目的为确保道路直埋电缆施工过程中的安全,降低事故发生风险,提高施工质量,特制定本安全技术交底。
二、交底内容1. 施工准备(1)人员培训:所有参与施工人员必须经过专业培训,了解电缆直埋施工的相关知识、操作规程和安全注意事项。
(2)设备检查:确保电缆、电缆敷设设备、检测仪器等设备符合要求,并处于良好状态。
(3)材料检查:电缆、接头、保护管等材料质量应符合国家相关标准,并有合格证明。
2. 施工现场安全管理(1)施工区域划分:施工区域应明确划分,设置警示标志,禁止无关人员进入。
(2)交通安全:施工区域周边设置交通安全警示标志,施工期间确保交通畅通。
(3)施工用电安全:施工现场用电设备应满足安全要求,并采取相应的防护措施。
3. 施工技术要求(1)电缆选择:根据设计要求,选择符合国家标准的电缆,确保电缆质量。
(2)电缆敷设:电缆敷设前,检查电缆外观,确保无损伤、老化等现象。
敷设过程中,注意电缆排列整齐,避免交叉、重叠。
(3)保护管敷设:保护管应选用符合要求的材料,并确保管道强度。
敷设过程中,注意保护管与电缆的连接牢固。
(4)接地保护:电缆敷设完毕后,进行接地保护,确保接地电阻符合要求。
4. 施工质量要求(1)电缆敷设质量:电缆敷设应符合设计要求,排列整齐,无扭曲、损伤等现象。
(2)保护管质量:保护管应与电缆连接牢固,无损坏,埋设深度符合要求。
(3)接地质量:接地电阻应符合设计要求,确保接地效果。
5. 安全注意事项(1)施工过程中,注意观察电缆、保护管等材料是否有损伤、老化等现象。
(2)施工人员应穿戴防护用品,如安全帽、工作服、手套等。
(3)施工过程中,注意保持施工现场整洁,避免杂物堆积。
(4)施工完成后,对施工现场进行清理,确保无安全隐患。
三、交底总结本次安全技术交底,旨在提高施工人员的安全意识和操作技能,确保道路直埋电缆施工安全、顺利进行。
请各施工人员认真学习,严格遵守各项操作规程,共同保障施工安全。
一、工程名称:[请填写工程名称]二、建设单位:[请填写建设单位名称]三、监理单位:[请填写监理单位名称]四、施工单位:[请填写施工单位名称]五、交底部位:[请填写交底部位,如:某区域电缆敷设工程]六、交底日期:[请填写交底日期]七、交底人:[请填写交底人姓名及职务]八、接收人:[请填写接收人姓名及职务]九、交底内容:1. 工程概况及要求- 电缆敷设的总体布局、电缆类型、敷设路径及施工范围。
- 施工质量标准及验收要求。
2. 安全技术措施(一)人员安全- 施工人员必须经过专业培训,熟悉电缆敷设的安全操作规程。
- 施工现场必须配备必要的安全防护设施,如安全帽、手套、防护眼镜等。
- 严禁酒后作业,作业人员必须身体状况良好。
(二)设备安全- 电缆敷设过程中,必须使用符合国家标准、安全性能可靠的设备。
- 电缆敷设机具必须定期检查、维护,确保其正常工作。
- 电缆敷设过程中,应避免机械损伤电缆。
(三)施工环境安全- 施工现场应保持整洁,施工区域应有明显的警示标志。
- 电缆敷设过程中,应避免与地下管线、电缆等交叉作业。
- 雨季施工时,应做好排水措施,防止电缆受潮。
3. 电缆敷设技术要求(一)电缆选择- 电缆应符合设计要求,并具备足够的载流量和绝缘性能。
- 电缆外观应完好无损,无机械损伤、老化、裂纹等现象。
(二)电缆敷设- 电缆敷设前,应检查电缆敷设路径,确保无障碍物。
- 电缆敷设过程中,应保持电缆平直,避免过度弯曲。
- 电缆敷设完成后,应进行电缆绝缘电阻测试,确保电缆绝缘性能良好。
(三)电缆保护- 电缆敷设过程中,应避免电缆与地面、墙壁等硬物摩擦。
- 电缆敷设完成后,应进行电缆保护层的敷设,防止电缆受到外界损伤。
4. 应急处置- 电缆敷设过程中,如发现电缆破损、短路等异常情况,应立即停止作业,并采取相应的应急措施。
- 电缆敷设完成后,应定期对电缆进行检查,确保电缆运行正常。
十、注意事项- 施工过程中,应严格按照施工图纸和施工规范进行操作。
电缆敷设工程技术交底1. 引言本文档旨在对电缆敷设工程技术进行交底,确保工程的顺利进行并达到预期目标。
2. 工程概述本工程涉及在指定区域进行电缆敷设工作。
具体工作包括选择合适的电缆类型,进行敷设路径规划,施工过程中的安全注意事项等。
3. 电缆类型根据工程要求和现场条件,选择合适的电缆类型。
考虑以下因素:- 电缆用途- 载流量- 环境条件(温度,湿度等)- 引入/引出点位置4. 敷设路径规划确定电缆的敷设路径具有重要意义,应考虑以下因素:- 避免与其他设施的冲突- 考虑地形和地质条件- 确定最佳敷设深度5. 施工过程在电缆敷设过程中,需要遵循以下步骤:1. 地面准备:确保敷设区域干燥平坦,清除障碍物。
2. 敷设保护:为电缆提供合适的保护,如管道或护套。
3. 敷设位置标记:使用标线或其他标记方式确保敷设的准确位置。
4. 敷设电缆:按照规划路径进行电缆敷设,并注意保持电缆的稳定性和正确的弯曲半径。
5. 联接和测试:连接电缆,并进行必要的测试以确保连接质量和电缆功能完好。
6. 返修和整理:对敷设过程中出现的问题及时返修,并整理施工现场。
6. 安全注意事项在进行电缆敷设工程时,需遵守以下安全注意事项:- 使用适当的个人防护装备,如手套,护目镜和安全鞋。
- 正确使用工具和设备,遵守操作规程。
- 注意电缆的重量和长度,以确保人身安全。
- 在施工现场设置警示标识,确保他人的安全。
- 遵循当地相关安全法规和标准。
7. 总结本文档对电缆敷设工程技术进行交底,包括电缆类型选择、敷设路径规划、施工过程和安全注意事项。
遵循本文档的指导,可以确保工程的正常进行,并达到预期的效果。
在实际的施工中,应根据具体情况进行调整和完善。
直埋光缆敷设技术交底书
附件:
1.操作要领
1.1检查光缆沟的情况以及光缆敷设径路上各种障碍情况,在敷设前要检验缆沟情况,准备穿越障碍的材料、措施及特殊地段的防护措施,如穿管所需的喇叭口等,正式敷缆前要再次检验缆沟的情况,光电缆沟及各种障碍的穿越应符合设计及施工规定的各项要求并由质检人员检查合格,并选择支盘点。
1.2检查光电缆盘号、长度和外端是否与配盘图相符,准备所需机具、材料并运抵现场。
1.3组织劳力,确定现场指挥系统,这是光缆敷设的关键。
设立一名总指挥,负责指挥、协调整个敷设工作的进行。
另设四至五名分指挥,处于队列的前部、中部和尾部,负责各自所辖部分的指挥和协调工作,三至四名安全巡视员担负现场的安全巡视工作。
1.4支架光缆盘,一般离地面10cm,支盘点一般选择在2km盘的中间,在劳力多
的情况下,亦可选在开头或尾部,支盘点选择要考虑地形、地势条件以及敷设起来方便等因素。
1.5光缆敷设时,由经验丰富且熟悉现场光(电)缆敷设情况的通信工持对讲机
牵头,中间及支盘处均有持对讲机的分指挥,服从总指挥调遣。
光缆敷设时,牵引速度要均匀,避免打“背扣”及浪涌现象,拉力一般不超过允许张力的80%,最大不超过所允许张力。
1.6光电缆敷设时,不应破环光电缆外护层,在过轨和过道穿越钢管防护时,必
须在钢管口装上防护喇叭口。
一、交底目的为确保直埋电缆施工过程中的安全,提高施工质量,防止事故发生,特进行本次安全技术交底。
二、交底对象参与直埋电缆施工的全体人员。
三、交底内容1. 施工准备1.1 施工人员需熟悉电缆敷设的相关规范和操作流程,了解电缆的种类、规格、性能和施工要求。
1.2 施工前应检查电缆、电缆附件、工具、材料等是否齐全、完好,符合施工要求。
1.3 施工现场应设置安全警示标志,确保施工安全。
2. 施工过程2.1 电缆敷设前,应先对电缆沟进行清理,确保电缆沟内无杂物、积水等。
2.2 电缆敷设过程中,应注意电缆的弯曲半径,避免电缆受损。
2.3 电缆敷设时,应保持电缆的垂直度,防止电缆扭曲。
2.4 电缆敷设过程中,应确保电缆与其他管道、设施保持规定的最小距离。
2.5 电缆敷设完成后,应及时回填电缆沟,确保电缆安全。
3. 安全注意事项3.1 施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、绝缘鞋等。
3.2 施工现场应保持通风良好,防止电缆在高温、潮湿环境下受损。
3.3 施工过程中,应防止电缆受到机械损伤,如车辆、机械等。
3.4 施工人员应遵守施工现场的安全规定,不得擅自操作设备、工具。
3.5 施工过程中,应加强安全巡查,及时发现并处理安全隐患。
4. 应急处置4.1 如发生电缆故障,应立即切断故障电缆,防止事故扩大。
4.2 施工人员应熟悉应急处置流程,确保在发生事故时能迅速、有效地进行处理。
4.3 如发生人员伤亡,应立即拨打急救电话,并采取必要的急救措施。
四、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保掌握相关安全知识和操作技能。
2. 施工过程中,严格执行安全技术交底内容,确保施工安全。
3. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识。
4. 施工单位应加强施工现场安全管理,确保施工安全。
五、交底人及日期交底人:XXX交底日期:XXXX年XX月XX日六、接受人项目部管理人员技术质量部安全环保部工程管理部物资部分包单位管理人员施工负责人七、备注本安全技术交底模板仅供参考,具体施工安全措施应根据实际情况进行调整。
一、交底目的为确保直埋电缆敷设施工过程中的安全,防止事故发生,提高施工人员的安全意识,特进行本次安全技术交底。
二、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工内容:直埋电缆敷设三、安全技术要求1. 电缆埋设深度:- 电缆埋设深度不应小于0.7米,穿越农田时不应小于1.0米。
- 在寒冷地区,电缆应埋设在冻土层以下。
2. 电缆保护:- 在电缆上、下各均匀铺设100mm厚的细砂或软土,然后覆盖砖块或混凝土保护板,其覆盖宽度应超过电缆两侧各50mm。
- 填铺的细砂或软土中应不含有石块和其他硬质杂物。
3. 安全净距离:- 直埋电缆之间及电缆与各种设施平行或交叉的安全净距离,不应小于表[安全净距离表编号]所列数值。
4. 电缆与建筑物、道路、铁路交叉:- 电缆与建筑物平行敷设时,电缆应埋设在建筑物的散水坡外。
电缆引人建筑物时,所穿保护管应超出周围散水坡100mm。
- 电缆与道路、铁路交叉时,应穿管保护,保护管应伸出路基1.0米。
- 电缆与热力管沟交叉时,如果电缆穿过石棉水泥管保护,则其长度应伸出热力管沟两侧各2米;如果电缆用隔热保护层,则保护层应超过热力管沟和电缆两侧的各1.0米。
5. 施工环境:- 施工现场应保持整洁,不得堆放杂物,防止电缆受损。
- 施工人员应穿戴好个人防护用品,如安全帽、工作服、工作鞋等。
四、施工流程及注意事项1. 施工流程:- 开挖电缆沟槽;- 清理沟槽,铺设垫层;- 敷设电缆;- 回填电缆沟槽;- 做好电缆标识。
2. 注意事项:- 电缆敷设过程中,严禁拖拉、拖拽电缆,以免损坏电缆;- 电缆敷设完成后,应及时进行电缆标识,防止误挖、误伤电缆;- 施工过程中,如发现电缆受损,应立即停止施工,并及时上报处理。
五、应急处理1. 电缆在施工过程中发生故障,应立即停止施工,并采取以下措施:- 切断故障电缆的电源;- 对故障电缆进行检测,找出故障原因;- 修复故障电缆,恢复正常供电。
Companies want to improve production, safety is the top priority. The occurrence of unsafe accidents must be stifled in the cradle.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
直埋电缆敷设技术交底(新版)
直埋电缆敷设技术交底(新版)导语:企业想要提高生产,安全问题就是重中之重。
如果不具备安全管理条件,企业生产就不能顺利进行。
想要企业顺利生产,就要不断更新安全技术,把不安全事故的发生扼杀在摇篮中。
内容:1范围
本工艺标准适用于10kV及以下一般工业与民用建筑电气安装工程的电力电缆敷设。
2施工准备
2.1设备及材料要求:
2.1.1所有材料规格型号及电压等级应符合设计要求,并有产品合格证。
2.1.2每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。
电缆轴应完好无损。
2.1.3电缆外观完好无损,铠装无锈蚀、无机械损伤,光明显皱折和扭曲现象。
油浸电缆应密封良好,无漏油及渗油现象。
橡套及塑料电缆外皮及绝缘展无老化及裂纹。
2.1.4各种金属型钢不应有明显锈蚀,管内无毛刺。
所有紧固螺栓,均应采用镀锌件。
2.1.5其它附属材料:电缆盖板、电缆标示桩、电缆标志牌、油漆、汽油、封铅、硬脂酸、白布带、橡皮包布、黑包布等均应符合要求。
2.2主要机具:
2.2.1电动机具、敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、千斤顶。
2.2.2绝缘摇表、皮尺、钢锯、手锤、扳手、电气焊工具、电工工具。
2.2.3无线电对讲机(或简易电话)、手持扩音喇叭(有条件可采用多功能扩大机作通讯联络)。
2.3作业条件:
2.3.1土建工程应具备下列条件:
2.3.1.1预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格。
2.3.1.2电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束,电缆沟排水畅通,无积水。
2.3.1.3电缆沿线模板等设施拆除完毕。
场地清理干净、道路畅通,沟盖板齐备。
2.3.1.4放电缆用的脚手架搭设完毕,且符合安全要求,电缆沿线照明照度满足施工要求。
2.3.1.5直埋电缆沟按图挖好,电缆井砌砖抹灰完毕,底砂铺完,并清除沟内杂物。
盖板及砂子运至沟旁。
2.3.2设备安装应具备下列条件
2.3.2.1变配电室内全部电气设备及用电设备配电箱柜安装完毕。
2.3.2.2电缆桥架、电缆托盘、电缆支架及电线过管、保护管安装完毕,并检验合格。
3操作工艺

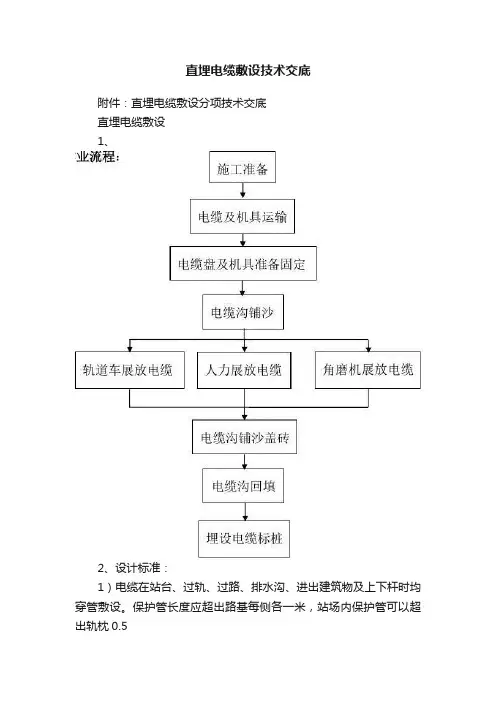

3.1工艺流程:
准备工作------直埋电缆敷设-----铺沙盖砖-----回填土----埋标识桩
----电缆沿支架、桥架敷设-----水平敷设
-------挂标识牌
垂直敷设
------标识桩------管口防水处理------剥麻刷油-------挂标
识牌
3.2准备工作:
3.2.1施工前应对电线进行详细检查;规格、型号、截面、电压等级均符合设计要求,外观无扭曲、坏损及漏油、渗油等现象。
3.2.2电缆敷设前进行绝缘摇测或耐压试验。
3.2.2.11kV以下电缆,用1kV摇表摇测线间及对地的绝缘电阻应不低于10MΩ。
3.2.2.23~10kV电缆应事先作耐压和泄漏试验,试验标准应符合国家和当地供电部门规定。
必要时敷设前仍需用2.5kV摇表测量绝缘电阻是否合格。
3.2.2.3纸绝缘电缆,测试不合格者,应检查芯线是否受潮,如受潮,可锯掉一段再测试,直到合格为止。
检查方法是:将芯线绝缘纸剥下一块,用火点着,如发出叭叭声,即电缆已受潮。
3.2.2.4电缆测试完毕,油浸纸绝缘电缆应立即用焊料(铅锡合金)将电缆头封好。
其它电缆应用橡皮包布密封后再用黑包布包好。
3.2.3放电缆机具的安装:采用机械放电缆时,应将机械选好适当位置安装,并将钢丝绳和滑轮安装好。
人力放电缆时将滚轮提前安装好。
3.2.4临时联络指挥系统的设置:
3.2.
4.1线路较短或室外的电缆敷设,可用无线电对讲机联络,手持扩音喇叭指挥。
3.2.
4.2高层建筑内电缆敷设,可用无线电对讲机做为定向联络,简易电话作为全线联络,手持扩音喇叭指挥(或采用多功能扩大机,
它是指挥放电缆的专用设备)。
3.2.5在桥架或支架上多根电缆敷设时,应根据现场实际情况,事先将电缆的排列,用表或图的方式划出来。
以防电缆的交叉和混乱。
3.2.6冬季电缆敷设,温度达不到规范要求时,应将电缆提前加温。
3.2.7电缆的搬运及支架架设:
3.2.7.1电缆短距离搬运,一般采用滚动电缆轴的方法。
滚动时应按电缆轴上箭头指示方向滚动。
如无箭头时,可按电缆缠绕方向滚动,切不可反缠绕方向滚运,以免电缆松弛。
3.2.7.2电缆支架的架设地点应选好,以敷设方便为准,一般应在电缆起止点附近为直。
架设时,应注意电缆轴的转动方向,电缆引出端应在电缆轴的上方(图2-1)。
3.3直埋电缆敷设:
3.3.1清除沟内杂物,铺完底沙或细土。
3.3.2电缆敷设
3.3.2.1电缆敷设可用人力拉引或机械牵引。
采用机械牵引可用电动绞磨或托撬(旱船法)(见图2-2)和(图2-3)。
电缆敷设时,应注意电缆弯曲半径应符合规范要求。
3.3.2.2电缆在沟内敷设应有适量的蛇型弯,电缆的两端、中间接头、电缆井内、过管处、垂直位差处均应留有适当的余度。
3.3.3铺砂盖砖:
3.3.3.1电缆敷设完毕、应请建设单位、监理单位及施工单位的质量检查部门共同进行隐蔽工程验收。
安全措施
、进入现场必须戴好安全帽;
2、各类机械严禁“带病”工作,不得超负荷作业;
3、电气设备可靠接地,手持电动工具要装漏电保护装置;
4、现场危险区域要挂警告标志,严禁酒后上班,施工现场严禁吸烟;
5、电缆头制作使用的喷灯应有专人进行保管。
6、轨行区施工应严格执行请消点制度,材料工机具不得侵限。
7、电缆接配电箱时应确认相序无误,并悬挂电缆标牌。
8、未经三级教育者不准上岗,新进场工人必须要安全员处报到登记;9、施工现场严禁大小便;10、施工现场严禁打架闹事;
11、施工现场无安全措施禁止施工;
12、遇有特殊作业环境,必须有现场带班人员编制书面安全作业方案,技术人员审核并送安全员存档;
13、安全员下发各专业安全技术操作规程,现场带班人员应认真阅读并对工人进行必要的交底,工作中严禁违章作业;
14、管理人员要带头学号安全防患知识,处处讲安全,日日讲安
全。
督促安全工作,严格要求,做好表率,下班前负责人要做到上下班清点人数;
15、施工中的隐患做到随时发现、随时清除、吸取教训,制定措施以防再次发生,遇到险情,立即停止作业,撤离现场;
XX设计有限公司
Your Name Design Co., Ltd.。
