华师文科楼阶梯教室踏步台阶模板施工方案
- 格式:doc
- 大小:40.50 KB
- 文档页数:6
台阶铺装施工方案一、前期准备工作1.进行现场勘察,确定台阶的具体尺寸和形状,并进行必要的测量。
2.准备所需的施工材料,包括砖石、水泥、沙子、混凝土、钢筋等。
3.检查施工现场的平整度和承载力,确保施工安全。
二、基础工程1. 根据设计要求,在台阶底部挖掘基坑,深度一般为30-50cm,宽度为1.5-2倍台阶的宽度。
2. 在基坑内铺设一层混凝土作为基座,厚度一般为5cm。
3.在基座上设置纵向和横向钢筋,并用钢丝焊接牢固。
4.浇筑混凝土,将基座与地面紧密连接,并确保表面平整度。
三、砖石铺装1.选择符合设计要求的砖石进行铺装,可以根据需求选用花岗岩、大理石、陶瓷砖等。
2.按照设计图纸进行砖石的排列,注意保持砖缝的一致性和平整度。
3.在砖石铺设过程中,可以适当加入建筑胶水或者砂浆,增加砖石的牢固性。
4.铺设完成后,对砖石进行修整,确保表面平整度和美观度。
四、边界与防护1.根据设计要求,使用石材或者混凝土制作台阶的边界线,以增加美观度和安全性。
2.设计合适的防滑措施,如在台阶表面加工出粗糙的纹理,或者使用防滑垫等材料。
五、保养与维护1.完工后,保持台阶的清洁,随时清除台阶上的杂物和污垢。
2.定期检查台阶的稳固性和平整度,如有问题及时修复。
3.根据需要,可以进行重新砖石的铺装和修整,以保持台阶的美观度和使用寿命。
总结:台阶铺装施工主要包括前期准备工作、基础工程、砖石铺装、边界与防护、保养与维护等环节。
在施工过程中,需要严格按照设计要求执行,并注意施工安全和施工质量。
通过合理的施工方案和科学的施工过程,可以保证台阶的牢固性、平整度和美观度,提高使用寿命。
阶梯教室施工方案一、项目概述本文档旨在提供一个详细的阶梯教室施工方案,以满足现代教育环境中对舒适和教学效果的需求。
阶梯教室是一种新型的课堂设计,通过倾斜的座椅排布形成阶梯状的教室布局,为学生提供更好的视野和听觉效果。
二、施工流程1.确定教室布局:根据教室大小和座椅数量确定阶梯教室的布局形式,可参考现有的阶梯教室设计案例。
2.拆除原有设施:根据设计方案需要,将原有的课桌、椅子和其他不必要的设施进行拆除。
拆除工作需要注意安全,防止对教室结构造成损坏。
3.建造阶梯结构:根据教室布局的设计,进行阶梯结构的建造。
首先需要进行地面的平整处理,然后根据设计图纸进行阶梯状座椅的安装。
4.安装辅助设施:在阶梯教室中,需要安装一些辅助设施,如投影仪、音响系统等。
在施工过程中,需要留下相应的布线位置以方便后续设备的安装。
5.完善辅助设施安装:在进行设备安装前,需要先完成电源和网络接口的布线工作。
然后,根据设计方案,按照要求安装投影仪、音响系统等设备。
6.进行装修和照明:根据设计方案,对教室进行装修,包括墙面的喷涂、地面的贴瓷砖、顶部的吊顶等工作。
同时,需要安装合适的照明设备,以提供良好的光线环境。
7.进行最终的清洁和检查:在施工结束后,需要对教室进行彻底清洁,清除施工过程中产生的废弃物和尘土等。
然后,进行最终的检查工作,确保教室的各项设施正常运行。
三、施工注意事项1.安全施工:施工期间,需要严格按照相关施工标准和操作规程进行工作,保证施工过程的安全性。
2.确保质量:在施工过程中,需注意施工材料的选择和施工工艺的合理应用,以确保工程质量。
3.合理布局:根据教室大小和学生人数等因素,合理进行座椅的布局,保证每个学生都能获得良好的视野和听觉效果。
4.设备选购:选择高品质的投影仪、音响系统等辅助设备,并确保其安装位置和线路留存的合理性。
5.快速响应:在施工过程中,根据实际情况及时调整施工计划,确保施工进度的顺利推进。
四、项目交付1.教室验收:在施工完成后,需要进行教室的验收工作。
一、工程概况1. 工程名称:XX学校阶梯教室建设工程2. 工程地点:XX学校3. 工程规模:占地面积XX平方米,容纳XX人4. 工程投资:XX万元5. 工程期限:XX个月二、施工组织1. 施工单位:XX建筑有限公司2. 施工项目经理:XX3. 施工队伍:XX施工队4. 施工人员:XX名三、施工内容1. 基础工程- 土方开挖:按照设计要求进行土方开挖,确保场地平整。
- 地基处理:采用压实、换填等方法进行地基处理,确保地基稳定。
- 地基垫层:铺设C15混凝土垫层,厚度为XX厘米。
2. 结构工程- 框架结构:采用钢筋混凝土框架结构,主梁、柱采用C30混凝土,梁、板采用C20混凝土。
- 防水工程:屋面、卫生间等部位采用防水卷材进行防水处理。
- 楼地面:采用地砖或木地板,满足教室使用需求。
3. 装饰工程- 内墙:采用乳胶漆或壁纸进行装饰。
- 天花板:采用石膏板吊顶,美观大方。
- 门窗:采用铝合金门窗,密封性好。
4. 设备安装- 通风系统:安装中央空调,确保教室空气质量。
- 供电系统:安装配电箱、插座等,满足教学用电需求。
- 声音系统:安装音响设备,满足教学需求。
- 照明系统:安装节能灯具,满足教室照明需求。
四、施工进度计划1. 第1个月:完成基础工程、结构工程、装饰工程的施工图设计。
2. 第2个月:完成基础工程、结构工程、装饰工程的施工准备工作。
3. 第3个月:完成基础工程、结构工程、装饰工程的主体结构施工。
4. 第4个月:完成装饰工程、设备安装工程。
5. 第5个月:完成工程验收,交付使用。
五、施工质量保证措施1. 严格执行国家及地方相关法律法规、标准规范。
2. 施工人员必须具备相应的资格证书,确保施工质量。
3. 施工过程中,对关键工序进行严格把控,确保施工质量。
4. 施工过程中,定期进行质量检查,发现问题及时整改。
5. 施工完成后,进行竣工验收,确保工程质量。
六、安全文明施工措施1. 施工现场设置明显的安全警示标志,确保施工安全。

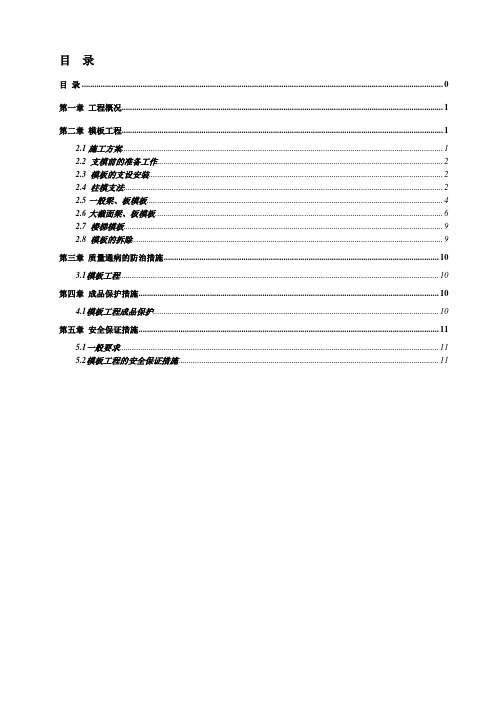

目录目录 0第一章工程概况 (1)第二章模板工程 (1)2.1 施工方案 (1)2.2 支模前的准备工作 (2)2.3 模板的支设安装 (2)2.4 柱模支法 (2)2.5 一般梁、板模板 (4)2.6 大截面梁、板模板 (6)2.7 楼梯模板 (9)2.8 模板的拆除 (9)第三章质量通病的防治措施 (10)3.1模板工程 (10)第四章成品保护措施 (10)4.1模板工程成品保护 (10)第五章安全保证措施 (11)5.1一般要求 (11)5.2模板工程的安全保证措施 (11)第一章工程概况基本概况:工程名称:**********************************工程工程地此:*************************************************************教学大楼一栋5层/面积19253㎡,内设电梯2台,造价约为:4851.60万元。
现浇钢筋混凝土框架结构,结构的设计使用年限为50年,抗震等级为七度,耐火等级为二级。
地上:首层层高为:4.0m、二层~五层层高为:4.0m、女儿顶高度为:21.6m,总高度为:23.8m,建筑物标高±0.000相当于绝对标高9.60m。
承包方式:地下结构、主体结构、装饰装修、室外配套工程;工期:合同工期为240个日历天;本工程参建单位如下:建设单位:****************勘察单位:***************设计单位:*******************监理单位:******************土建总承包单位:**********监督机构:******************结构设计概况:本工程建筑物纵向轴长138.8m、横向轴长:73.3m,主梁最大跨在:8.4m。
结构混凝土强度等级:柱为C30、梁板为C25砼、构造柱为:C20。
本工程阶梯课室在1~15×A~J轴,首二层为6m、三层为4.4m,最大梁跨为11.7m,最大主梁截面为400×800㎜,其它为300×800㎜、300×600㎜,次梁为250×600㎜、250×500㎜,楼板厚度为120㎜。
施工方案建设单位:工程名称:阶梯教室编制人:审核人:审批人:编制单位:编制日期: 2018年4月目录第一章编制程序、依据及说明 (3)一、编制程序 (3)二、编制依据 (3)三、编制说明 (4)第二章工程概况 (5)一、工程概况 (5)第三章各专业施工方案 (6)一、满堂支撑架搭设 (6)二、地基基础工程 (23)三、钢筋工程 (25)四、模板工程 (29)五、混凝土工程 (31)六、柱、梁增加截面工程 (37)七、粘贴碳纤维布工程 (38)八、植筋工程 (46)第四章主要施工材料 (47)第五章施工安全措施计划 (48)第六章施工总进度计划与工期保证措施 (49)一、目标工期 (49)二、施工进度计划及形象进度控制 (49)三、工期保证措施 (49)第七章主要机械设备及劳动力安排 (50)一、主要机械设备投入 (50)二、劳动力安排 (51)第一章编制程序、依据及说明一、编制程序按图纸所示的内容及所拿到的资料,我们将按以下几个部分进行编写:(1)施工组织设计编制说明;(2)工程概况;(3)施工部署;(4)各分区施工顺序及各专业施工方案;(5)质量保证措施;(6)安全保证措施;(7)进度计划及保证工期的措施;(8)主要施工机械设备;(9)现场文明施工及环境管理。
二、编制依据(1)设计图纸;(2)建设单位和设计单位提出的有关要求;(3)我国现行的施工规范和操作规程及国家质量评定标准;(4)《建筑法》和建设行政主管部门对建设事业的有关文件;(5)有关安全生产、文明施工的标准要求和规定;(6)有关的各项技术性文件;(7)我国现行的有关机具设备和材料的施工要求和标准;(8)《建筑结构加固工程施工质量验收规范》(GB50550-2010)(9)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(10)《混凝土结构工程施工及验收规范》(GB50204-2015);(11)《混凝土及结构加固设计规范》(GB50367-2013); (12)《施工现场临时用电安全技术规范》(JGJ46-2005);(13)《混凝土结构后锚固技术规程》(JGJ 145-2013);(14)《钢筋焊接及验收规程》(JGJ18-2012);(15)《建筑工程施工质量验收统一标准》(GB50300-2013);(16)《建筑工程质量检验评定标准》(GB50301-2001);(17) 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011 );(18)《建筑机械使用安全技术规程》(JGJ33-2012)(19)《建筑拆除工程安全技术规范》(JGJ147-2016)(20)《建筑施工安全检查标准》(JGJ59-2011)(21)《建筑施工安全检查评分标准》(JGJ59-2011).三、编制说明1、通过实地踏勘施工现场,认真学习研究图纸资料,在分析了工程施工的技术要点、难点后,我们有足够的信心保证高质量如期全面完成本工程合同文件规定范围内的各项任务。

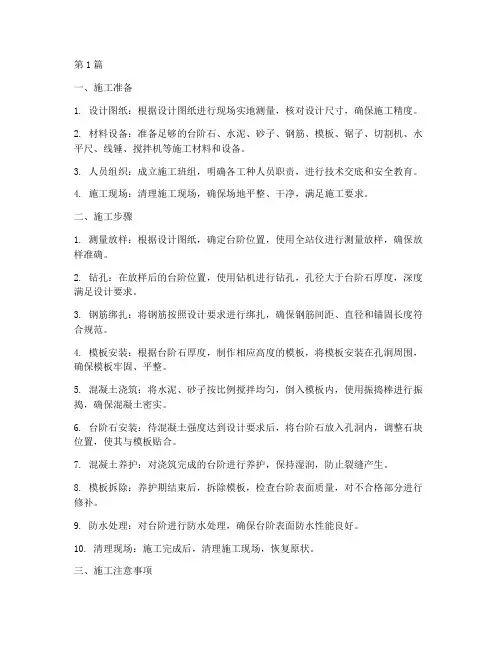

第1篇一、施工准备1. 设计图纸:根据设计图纸进行现场实地测量,核对设计尺寸,确保施工精度。
2. 材料设备:准备足够的台阶石、水泥、砂子、钢筋、模板、锯子、切割机、水平尺、线锤、搅拌机等施工材料和设备。
3. 人员组织:成立施工班组,明确各工种人员职责,进行技术交底和安全教育。
4. 施工现场:清理施工现场,确保场地平整、干净,满足施工要求。
二、施工步骤1. 测量放样:根据设计图纸,确定台阶位置,使用全站仪进行测量放样,确保放样准确。
2. 钻孔:在放样后的台阶位置,使用钻机进行钻孔,孔径大于台阶石厚度,深度满足设计要求。
3. 钢筋绑扎:将钢筋按照设计要求进行绑扎,确保钢筋间距、直径和锚固长度符合规范。
4. 模板安装:根据台阶石厚度,制作相应高度的模板,将模板安装在孔洞周围,确保模板牢固、平整。
5. 混凝土浇筑:将水泥、砂子按比例搅拌均匀,倒入模板内,使用振捣棒进行振捣,确保混凝土密实。
6. 台阶石安装:待混凝土强度达到设计要求后,将台阶石放入孔洞内,调整石块位置,使其与模板贴合。
7. 混凝土养护:对浇筑完成的台阶进行养护,保持湿润,防止裂缝产生。
8. 模板拆除:养护期结束后,拆除模板,检查台阶表面质量,对不合格部分进行修补。
9. 防水处理:对台阶进行防水处理,确保台阶表面防水性能良好。
10. 清理现场:施工完成后,清理施工现场,恢复原状。
三、施工注意事项1. 施工过程中,严格遵循设计图纸,确保施工精度。
2. 钢筋绑扎要牢固,防止钢筋移位。
3. 模板安装要平整,防止模板变形。
4. 混凝土浇筑要均匀,避免出现蜂窝、麻面等质量问题。
5. 台阶石安装要牢固,防止石块松动。
6. 施工过程中,加强安全防护,确保施工人员安全。
7. 施工结束后,做好施工现场的清理工作,恢复原状。
四、质量控制1. 材料质量:选用符合设计要求的材料,确保施工质量。
2. 施工过程:严格按照施工规范进行施工,确保施工质量。
3. 检查验收:施工过程中,进行阶段性检查,确保施工质量。
台阶工程施工方案三篇(总16页) -CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除台阶工程施工方案三篇篇一:台阶工程施工方案编制人:审核人:审批人:施工单位:一、材料要求(1)、青石的品种、规格、各种异型石材,质量应符合设计和施工规范要求。
(2)水泥:P32.5号普通硅酸盐水泥。
(3)砂:中砂或粗砂,含泥量不大于3%。
(4)清洗剂:蜡、草酸。
二、主要机具云石机(金刚石圆锯片)、大桶、水平尺、靠尺板、靠尺、钢卷尺、大杠、中杠、弯角方尺、小线、橡皮锤、4磅锤、錾子、冲击钻、水舀子、小铁簸箕、浆壶、锤子、小水桶、扫帚、石工用工具、墨斗等。
三、作业条件(1)青石板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除。
(2)在四周墙上弹出+50cm线和地面放坡线。
(3)挑选石材,把相同规格的放在一起,不符合要求的进行现场修整加工。
(4)根据实际石材尺寸和设计要求,放出石材分块大样。
(5)清扫、湿润垫层并弹线分格。
四、操作方法1、结构处理在结构施工时,台阶不同程度存在墙面垂直偏差、台价的宽窄误差、台阶的高低不匀、不方正等方面的问题。
因此在装修前必须处理完毕。
根据建筑图标高尺寸,在结构基层上弹水平线,找出台价第一级踏步起步位置,及最后一级踏步的踢面位置,弹出两点连线。
按踏步步数均分。
从各分点做垂线,即为台阶踢面装饰面层线。
上、下台阶第一级踏步,踢面应处在同一直线位置。
若结构所留尺寸不满足,应剔除。
按照台阶栏杆所需的与结构固定的位置,利用结构施工时预留的钢筋头或焊预埋铁件。
2、基层处理将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。
3、台阶石材铺贴青石地面工艺流程:准备工作→弹线→试拼→编号→刷水泥浆结合层→铺砂浆→铺青石→灌缝、擦缝→打蜡(1)准备工作:1)熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清边角等部位之间的关系。
楼梯模板施工方案一、施工前准备在进行楼梯模板施工之前,需要做好以下准备工作:1.测量和设计:首先,根据现场实际情况进行测量,确定楼梯尺寸和形状,然后设计出符合要求的模板方案。
2.材料准备:准备好所需的施工材料,包括木板、螺丝、钉子、胶水等。
3.工具准备:准备好必要的施工工具,如电锯、手锯、尺子、锤子、扳手等。
4.施工区域准备:清理施工区域,确保周围环境整洁,防止施工过程中发生意外。
二、施工步骤1. 楼梯模板制作1.测量和裁剪:根据设计要求,将木板按照尺寸要求裁剪成对应的模板块。
2.组装:将裁剪好的木板按照设计方案进行组装,确保连接处均匀牢固。
3.安装支撑:在楼梯模板的底部安装支撑,以确保模板稳固地放置在地面上。
2. 模板安装1.调整位置:将制作好的楼梯模板放置在正确的位置,根据设计要求进行调整。
2.固定:使用螺丝、钉子等材料将模板牢固地固定在楼梯位置,确保不会移动。
3.核实:核实模板的位置和尺寸是否符合设计要求,必要时进行调整。
三、施工验收楼梯模板施工完成后,需要进行验收工作,确保施工质量符合设计要求。
1.外观检查:检查楼梯模板外观是否平整、结实,是否符合设计要求。
2.尺寸检查:测量楼梯模板的尺寸是否与设计要求一致。
3.稳固性检查:检查楼梯模板的稳固性和牢固程度,确保安全可靠。
四、施工后清理施工完成后,及时清理施工现场,清除木屑、垃圾等杂物,保持施工现场整洁。
五、总结通过以上施工方案,能够有效指导楼梯模板的施工过程,确保施工质量和安全性。
在施工过程中,需严格按照要求进行操作,保证施工效果符合设计要求,确保楼梯模板的稳固性和安全性。

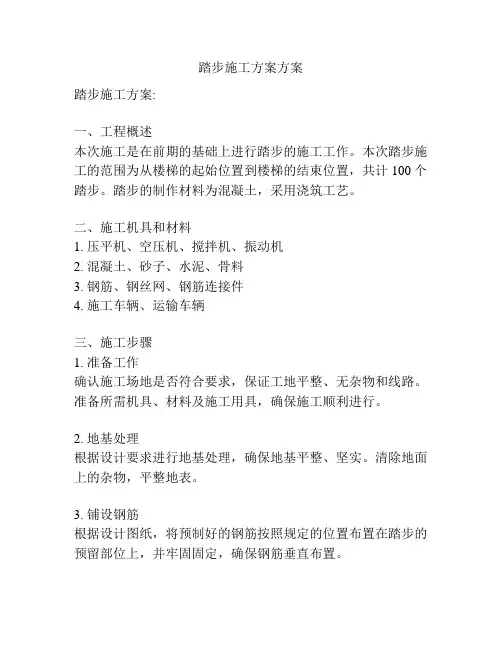

踏步施工方案方案踏步施工方案:一、工程概述本次施工是在前期的基础上进行踏步的施工工作。
本次踏步施工的范围为从楼梯的起始位置到楼梯的结束位置,共计100个踏步。
踏步的制作材料为混凝土,采用浇筑工艺。
二、施工机具和材料1. 压平机、空压机、搅拌机、振动机2. 混凝土、砂子、水泥、骨料3. 钢筋、钢丝网、钢筋连接件4. 施工车辆、运输车辆三、施工步骤1. 准备工作确认施工场地是否符合要求,保证工地平整、无杂物和线路。
准备所需机具、材料及施工用具,确保施工顺利进行。
2. 地基处理根据设计要求进行地基处理,确保地基平整、坚实。
清除地面上的杂物,平整地表。
3. 铺设钢筋根据设计图纸,将预制好的钢筋按照规定的位置布置在踏步的预留部位上,并牢固固定,确保钢筋垂直布置。
4. 安装钢筋连接件将预制的钢筋连接件按照设计图纸要求安装在钢筋上,确保钢筋之间的连接牢固可靠。
5. 混凝土浇注根据混凝土的比例和配方要求,进行混凝土搅拌。
将搅拌好的混凝土装入施工车辆,运输至工地。
在钢筋上铺设钢丝网,然后将混凝土均匀地倒入踏步预留部位。
使用振动机对混凝土进行振捣,确保混凝土密实。
6. 压平和养护在混凝土浇注结束后,使用压平机对混凝土进行压平处理,保证踏步表面平整。
然后对混凝土进行养护,保持适当的湿度,加强混凝土的强度和耐久性。
四、安全措施1. 施工现场要设置明显的警示标志,引导工人和过往行人绕行。
2. 工作人员必须穿戴符合安全要求的工作服和安全帽,严禁穿拖鞋进入工地。
3. 施工期间要保证工作区域的通风,避免因混凝土的气味引起中毒。
4. 施工过程中要进行定期的检查和维护,及时发现和解决问题,确保施工质量和安全。
五、施工质量控制1. 混凝土的配方要按照设计图纸执行,严格控制水灰比和骨料比例,保证混凝土强度和均匀性。
2. 钢筋的布置要按照设计要求进行,确保钢筋垂直布置,连接牢固可靠。
3. 施工过程中要进行混凝土振捣,保证混凝土的密实性。

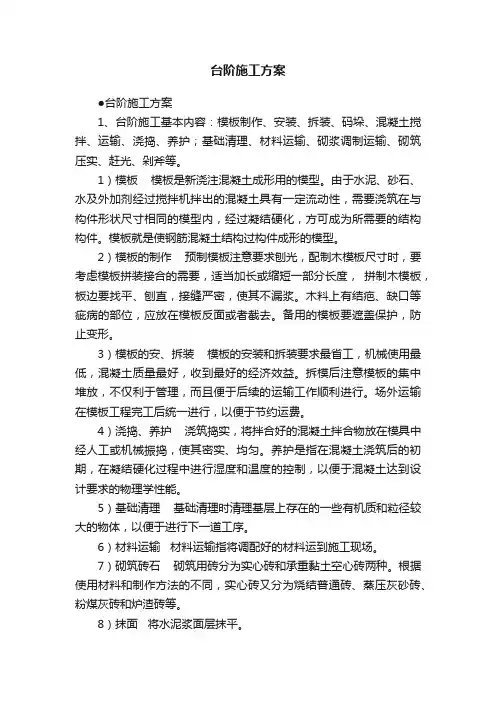

台阶施工方案●台阶施工方案1、台阶施工基本内容:模板制作、安装、拆装、码垛、混凝土搅拌、运输、浇捣、养护;基础清理、材料运输、砌浆调制运输、砌筑压实、赶光、剁斧等。
1)模板模板是新浇注混凝土成形用的模型。
由于水泥、砂石、水及外加剂经过搅拌机拌出的混凝土具有一定流动性,需要浇筑在与构件形状尺寸相同的模型内,经过凝结硬化,方可成为所需要的结构构件。
模板就是使钢筋混凝土结构过构件成形的模型。
2)模板的制作预制模板注意要求刨光,配制木模板尺寸时,要考虑模板拼装接合的需要,适当加长或缩短一部分长度,拼制木模板,板边要找平、刨直,接缝严密,使其不漏浆。
木料上有结疤、缺口等疵病的部位,应放在模板反面或者截去。
备用的模板要遮盖保护,防止变形。
3)模板的安、拆装模板的安装和拆装要求最省工,机械使用最低,混凝土质量最好,收到最好的经济效益。
拆模后注意模板的集中堆放,不仅利于管理,而且便于后续的运输工作顺利进行。
场外运输在模板工程完工后统一进行,以便于节约运费。
4)浇捣、养护浇筑捣实,将拌合好的混凝土拌合物放在模具中经人工或机械振捣,使其密实、均匀。
养护是指在混凝土浇筑后的初期,在凝结硬化过程中进行湿度和温度的控制,以便于混凝土达到设计要求的物理学性能。
5)基础清理基础清理时清理基层上存在的一些有机质和粒径较大的物体,以便于进行下一道工序。
6)材料运输材料运输指将调配好的材料运到施工现场。
7)砌筑砖石砌筑用砖分为实心砖和承重黏土空心砖两种。
根据使用材料和制作方法的不同,实心砖又分为烧结普通砖、蒸压灰砂砖、粉煤灰砖和炉渣砖等。
8)抹面将水泥浆面层抹平。
9)台阶混凝土台阶是用现浇混凝土浇筑的踏步形成台阶;砖机砌台阶是用标准机制砖与水泥砂浆砌筑而成的台阶;砌毛石台阶是选用合适的毛石、用水泥砂浆砌筑而成的台阶。
2、砖石、混凝土台阶踏步1)通常,室外台阶设计,如果降低踢板高度,加大踏板宽度,可提高台阶舒适性。
2)踢板高度(h)与踏板宽度(b)的关系如下:2h+b=60~65cm3)如果踢板高度设在10cm以下,行人上、下台阶一磕绊,比较危险。
台阶铺装施工方案台阶铺装施工方案一、施工前准备1. 根据设计图纸和施工要求,确认台阶的尺寸、材料和施工工艺。
2. 准备所需的施工材料和设备,包括台阶石材、水泥、沙子、砂浆、锤子、铲子等工具。
3. 清理施工区域,确保施工现场的整洁和安全。
二、基础处理1. 根据设计要求,清理基础,除去杂物和污垢。
2. 在基础表面涂刷一层底漆,提高石材的粘结力。
3. 制作基础模板,以确定台阶的长度、宽度和高度。
三、台阶制作1. 根据设计要求,将选定的石材进行切割和加工,制作成符合尺寸要求的台阶。
2. 对台阶的底面进行打磨,以提高粘结力和平整度。
四、铺装施工1. 在基础上涂抹一层薄层水泥砂浆,作为台阶的粘结层。
2. 依次将制作好的台阶放置在基础上,用水平仪进行调整,确保台阶水平。
3. 在台阶的接缝处填充砂浆,使其紧密连接在一起。
4. 对整个台阶进行修整和清理,确保每个台阶的表面平整光滑。
五、养护和维护1. 在施工完成后,覆盖一层塑料薄膜,保持台阶的湿润和养护。
2. 在塑料薄膜上放置一块防水布,避免台阶被雨水浸泡。
3. 保持施工现场的整洁,及时清理施工碎片和杂物。
4. 定期对台阶进行维护和修缮,检查砂浆的连接情况,及时补充修复。
六、安全措施1. 施工时佩戴安全帽、防护眼镜和手套。
2. 保持施工现场的通风和照明。
3. 遵守施工现场的安全规定,确保人员和设备的安全。
通过以上施工方案,能够实现台阶的铺装工作。
在施工过程中,需要严格按照施工要求和设计要求进行操作,确保台阶的质量和安全。
同时,也需要在施工后进行养护和维护工作,延长台阶的使用寿命。
在施工过程中,要注重安全,遵守相关规定,保障施工的顺利进行。
第一章 前言一、工程概况华中师范大学文科教学楼拟建于华中师范大学校园内桂子山上,南靠3号教学楼,北接环山北路,西邻华中师范大学基建处办公楼,占地面积3900m 2,地上为七层框架结构,总建筑面积20190m 2,地下局部为人防地下室。
建筑面积1286m 2,建筑总高度31.2m ,按三级抗震等级设计,基础为墩基础和柱下独立锥型基础,本施工方案为指导±0.00以下各分项工程施工而编写。
二、编制依据1.冶金工业部武汉勘察研究院2002年4月5日提供的华中师范大学文科教学楼工程场地岩土工程勘察报告。
2.国家现行有关建筑施工规范及规定。
3.华中师范大学文科教学楼施工蓝图,设计变更、变更设计及业主具体要求。
4.拟建现场实际情况。
三、编制目的1.根据方案要求有效指导各分项工程实际施工、使各工序处于受控状态。
2.根据方案提供材料种类、数量,便于物资部门组织采购。
3.依据工程量大小组织劳动力,制定工期计划。
四、施工顺序土方开挖→砼垫层→地下室外防水→→⎭⎬⎫⎩⎨⎧----→../2016../31.柱轴墩帽基础轴独立柱线独立基础地下室及相邻轴G A N A 4~16/B 轴独立基础 →地下室外墙、顶板→地下室外墙防水→非地下室部分梁柱→土方回填第二章土方工程第一节土方开挖一、地基土情况简介根据冶金工业部武汉勘察院于2002年4月5日提供的勘察报告,拟建建筑场地西南高、东北低,土层依上而下分别为杂填土、粘土夹碎石层;粉质粘土、粘土、粘土混碎石层。
其中上层杂填土成分复杂,呈潮湿、松散状态,厚度为0.30~3.2m不等。
自西向东、自北向南逐渐增厚,建筑物基础设计标高处地基土基本为粘土、粘土混碎石层和残积粘土,该土层呈潮湿、硬塑状态。
地下水主要为生活用水和降雨引起的上层滞水,深度分布在-1.10m~-7.90m之间。
水量相对较小,地表下潜水位位于建筑物基础以下。
二、土方开挖(一)地下室土方开挖地下室位于5~20/G~M轴间,处在场地北侧,自然地面标高相对于±0.00从南向北为-1.5~-9.3m(见后附图一),基础底板垫层底标高为-4.45m,地下室部分采用机械开挖、开挖深度从北向南依次加深,因4轴上独立基础与地下室底板相连,F轴上独立基础距G轴地下室墙体较近且有基础梁相连。
引言概述:台阶铺装施工方案是指在建筑、景观或公共场所等地方对台阶进行铺装工作的方案。
台阶铺装不仅能提升场所的整体美观度,还能增加使用者的安全性和舒适度。
本文将详细介绍台阶铺装施工方案的相关内容,包括材料选择、施工流程、注意事项等,旨在为读者提供一份全面且专业的指导。
正文内容:一、材料选择1.台阶材料的选取:根据不同的使用场所和需求,可以选择石材、木材、混凝土等作为台阶铺装材料。
2.台阶面层材料的选择:常见的选项有石材、瓷砖、木地板等,需要根据使用场所和预算来做出最佳选择。
二、施工流程1.测量和规划:在进行施工前,需要进行详细的测量和规划工作,确定台阶的宽度、长度和高度等参数。
2.地基处理:在开始施工前,需要对地基进行处理,包括清理、平整和加固等工作。
3.台阶基础施工:包括搭建支撑结构和浇筑混凝土基础等工作。
4.台阶面层施工:根据选定的台阶面层材料,进行铺装或安装工作。
5.防水和防滑处理:根据使用场所的需要,进行相应的防水和防滑处理工作,确保使用者的安全。
三、注意事项1.施工环境保护:在施工过程中,需要注意保护周围环境,避免对周围植被和建筑物造成损害。
2.安全措施:施工现场要设置明显的警示标志,并按照相关安全规范进行操作,确保工人和使用者的安全。
3.施工质量控制:施工过程中,需要进行严格的质量控制,确保施工质量符合相关标准和要求。
4.维护保养:台阶铺装完成后,需要进行定期的维护保养工作,包括清理、修复和涂装等,以保持台阶的良好状态。
5.环保节能:在材料选择和施工过程中,要尽量选择和采用环保节能的材料和技术,减少对环境的负面影响。
四、小点详细阐述1.材料选择:根据不同的使用场所和预算,选择合适的台阶材料和面层材料。
2.施工流程:按照测量和规划、地基处理、台阶基础施工、台阶面层施工和防水防滑处理的顺序进行施工。
3.注意事项:注意施工环境保护、安全措施、质量控制、维护保养和环保节能等方面。
4.材料的特点:介绍不同材料的特点,如石材的耐用性、木材的美观性和混凝土的耐久性等。
文科楼阶梯教室踏步台阶模板施工方案一、具体情况说明华师文科楼○1~○4;○17~○20/○B~○D轴二~六层为阶梯教室的踏步台阶及斜板,踏步共8步,每个踏步平台宽900,台阶高120,长达12m,斜板板厚100。
如采用木模背木枋的方法进行踏步台阶模板的支设加固。
四周无可以加固的支撑点,难以确保平台的宽度及踏步高度,且砼浇筑后踏步阳角不能保证在一条直线上,势必为以后的楼面装饰施工带来困难,因此我项目部决定采购12#槽钢来支设阶梯教室台阶。
二、槽钢的质量要求根据设计阶梯教室台阶长度,且考虑○1~○4;○17~○20顶板砼先后浇筑砼时差较短,决定采购6m长槽钢33根,该槽钢腹板宽度必须达到120,以满足阶梯教室台阶的设计高度,同时壁厚不应小于5mm;腹板弯曲不应大于2mm,以确保槽钢支设后腹板边在一条直线上及砼浇筑时有足够的刚度抵抗砼的侧压力,以满足台阶平台的设计宽度。
三、施工方法1.阶梯教室梁板钢筋绑扎完毕后(梁面上的板面负筋可在槽钢支设完毕后绑扎,以防止施工人员踩踏)。
由测量工放出○B、○D轴线位置,根据设计踏步边线与轴线的关系放出每个台阶的边线并用墨斗弹放在○1、○4、○17、○20轴边梁外侧模内侧,然后用水准仪准确测出每个台阶平面标高,标记于梁侧模已弹好的台阶边线上。
2.用Φ16~Φ18,长700~800的钢筋及短钢筋头焊马凳,根据已施放好的台阶边线及平面标高将槽钢摆放固定在马凳上,马凳间距1500。
两根6m长的槽钢接缝处必须平整,接缝紧密,并用电焊点焊牢固,长度12m的台阶用两根槽钢拼接后不够部分用无齿锯切割槽钢拼接。
台阶支模示意平面及剖面见附图。
3.槽钢摆放加固后,应全面检查其顶面平整度、标高、腹板垂直度及槽钢下冀缘阳角距踏步斜板模板上表面的垂直距离(该距离必须满足100),同时拉麻线检查边肋是否通直。
4.在砼浇筑过程中,操作人员严禁踩踏槽钢,不得将槽钢作为砼泵管的摆放支撑。
5.砼达到终凝且台阶阳角已有足够的强度能够经受人员踩踏及材料轻微碰撞时,方可拆除槽钢,拆除后的槽钢应在清理表面灰浆,检查调直后集中整齐堆放,并严禁重物堆压,以备周转使用。
阶梯教室施工方案1. 引言阶梯教室是一种特殊的教室布局,可以提供较大的座位数,并且具有良好的视觉效果和空间利用率。
本文档将介绍阶梯教室的施工方案,包括设计考虑、施工流程和材料选用等内容。
2. 设计考虑在设计阶梯教室时,需要考虑以下几个因素:2.1. 教室布局阶梯教室的布局应该符合教学需求,确保学生能够方便地听课和互动。
常见的布局方式包括圆形、半圆形和阶梯形等。
在选择布局方式时,需要考虑教室的尺寸和楼层高度等因素。
2.2. 视觉效果阶梯教室的设计应该考虑到视觉效果,以提供良好的观看体验。
例如,座椅的倾斜度、讲台的高度和位置等都会影响学生的视觉体验。
此外,还可以考虑使用柔和的灯光和适当的颜色来提升教室的舒适度。
2.3. 空间利用率阶梯教室通常可以提供较多的座位数,因此可以提高空间利用率。
在设计时,应该合理安排座椅的布局,确保每个学生都能获得舒适的学习环境。
3. 施工流程阶梯教室的施工流程如下:3.1. 土建施工首先,需要进行土建施工。
施工人员应根据设计图纸进行地基开挖、地面平整和墙体建设等工作。
此外,还应考虑地面的防水和防潮处理,以保证教室的质量和使用寿命。
在土建施工完成后,可以进行座椅的安装。
首先,需要根据设计要求确定座椅的数量和布局。
然后,施工人员可以根据图纸和标准安装座椅,确保座椅的牢固性和舒适度。
3.3. 化验检测在施工完成后,应进行化验检测,以确保教室的质量达到相应的标准。
化验检测可以包括座椅的强度检测、地面的防水性能检测等。
只有通过了化验检测,教室才能投入使用。
4. 材料选用在阶梯教室的施工中,需要选择适合的材料,以确保教室的质量和舒适度。
4.1. 土建材料土建施工中需要使用的材料包括混凝土、钢筋、砖块等。
这些材料应具有耐久性和抗腐蚀性,以确保教室的结构安全和稳定。
座椅的材料应具有舒适性和耐用性。
常见的座椅材料包括木材、塑料和金属等。
此外,还可以选择具有防火和防污功能的材料,以提高座椅的安全性和清洁度。
一、项目背景随着我国教育事业的发展,学校对教学设施的需求日益增长。
为了满足学校的教学需求,提高教学质量,我校决定建设一座阶梯教室。
本工程旨在为师生提供一个舒适、实用的教学环境,提高教学效果。
二、工程概况1. 工程名称:学校阶梯教室工程2. 工程地点:我校教学楼内3. 建筑面积:500平方米4. 设计容纳人数:300人5. 工程总投资:约200万元三、施工方案1. 施工组织机构成立项目领导小组,负责工程的总体协调和监督;设立项目经理部,负责施工过程中的具体管理;成立技术、质量、安全、材料、财务等专项小组,确保工程顺利进行。
2. 施工进度安排(1)前期准备:1个月(2)主体结构施工:2个月(3)装饰装修施工:2个月(4)设备安装:1个月(5)竣工验收:1个月总计:7个月3. 施工技术措施(1)主体结构施工1)地基处理:采用水泥搅拌桩地基处理技术,确保地基承载能力满足设计要求。
2)基础施工:采用钢筋混凝土基础,确保基础稳定。
3)主体结构:采用钢筋混凝土框架结构,确保结构安全、可靠。
(2)装饰装修施工1)墙面:采用环保腻子粉刷,确保墙面平整、光滑。
2)地面:采用瓷砖铺设,确保地面防滑、耐磨。
3)门窗:采用断桥铝合金门窗,确保隔音、隔热、防盗。
4)吊顶:采用轻钢龙骨石膏板吊顶,确保吊顶平整、美观。
(3)设备安装1)照明系统:采用节能灯具,确保照明效果良好。
2)音响系统:采用高品质音响设备,确保音质清晰、音量适中。
3)空调系统:采用分体式空调,确保教室温度适宜。
4. 施工质量保证措施(1)严格按照国家相关标准和规范进行施工。
(2)加强施工过程中的质量检查,确保工程质量。
(3)建立健全质量管理体系,确保工程质量符合要求。
5. 施工安全保证措施(1)严格执行国家安全生产法规,确保施工安全。
(2)加强施工现场安全管理,确保施工人员安全。
(3)配备必要的安全防护设施,确保施工安全。
四、工程验收1. 阶段验收:在主体结构、装饰装修、设备安装等阶段,进行阶段性验收。
阶梯教室工程施工方案一、施工前准备1.1 查阅相关设计图纸和施工图纸,了解工程的具体要求和施工流程。
1.2 确定工程施工队伍和施工人员,分工明确,合理安排施工时间表。
1.3 安排好施工所需的材料和设备,确保施工过程中不会因为物资不足而延误工期。
1.4 对施工现场进行安全检查,保证施工过程中不会发生安全事故。
1.5 与相关监理单位和业主进行沟通,确保施工符合设计要求和业主需求。
二、基础工程施工2.1 按照设计要求进行基础开挖,清理挖土并进行基础土壤的压实处理。
2.2 根据设计要求浇筑混凝土基础,确保基础的稳固性和承重能力。
2.3 进行基础验收,确保基础工程符合设计要求和施工标准。
三、钢结构及支撑系统施工3.1 安装钢结构,根据设计要求按照钢结构图纸进行吊装和安装,确保结构的稳固性和安全性。
3.2 按照设计要求进行支撑系统的安装,确保支撑系统能够承担教室的荷载并具有良好的稳定性。
3.3 进行钢结构及支撑系统的验收,确保施工质量符合设计要求和相关标准。
四、楼梯及扶手的安装4.1 根据设计要求安装教室的楼梯及扶手,确保楼梯安全可靠并符合相关标准。
4.2 进行楼梯及扶手的验收,确保安装质量符合设计要求和相关标准。
五、地面铺装工程施工5.1 进行地面的平整和打磨处理,确保地面平整度和光洁度符合设计要求。
5.2 根据设计要求进行地面铺装,确保铺装材料的质量和铺装工艺符合设计要求和相关标准。
5.3 进行地面铺装的验收,确保铺装质量符合设计要求和相关标准。
六、装修及配套设施安装6.1 进行教室的内墙装修和天花板的安装,确保装修材料的质量和施工工艺符合设计要求和相关标准。
6.2 安装教室的配套设施,例如桌椅、投影仪等,确保设施的性能和安全性符合要求。
6.3 进行装修及配套设施的验收,确保施工质量符合设计要求和相关标准。
七、清理及验收7.1 清理施工现场,清除施工过程中产生的垃圾和杂物,确保施工现场干净整洁。
7.2 对整个工程进行验收,确保施工质量符合设计要求和相关标准。
文科楼阶梯教室踏步台阶模板施工方案
一、具体情况说明
华师文科楼○1~○4;○17~○20/○B~○D轴二~六层为阶梯教室的踏步台阶及斜板,踏步共8步,每个踏步平台宽900,台阶高120,长达12m,斜板板厚100。
如采用木模背木枋的方法进行踏步台阶模板的支设加固。
四周无可以加固的支撑点,难以确保平台的宽度及踏步高度,且砼浇筑后踏步阳角不能保证在一条直线上,势必为以后的楼面装饰施工带来困难,因此我项目部决定采购12#槽钢来支设阶梯教室台阶。
二、槽钢的质量要求
根据设计阶梯教室台阶长度,且考虑○1~○4;○17~○20顶板砼先后
浇筑砼时差较短,决定采购6m长槽钢33根,该槽钢腹板宽度必须
达到120,以满足阶梯教室台阶的设计高度,同时壁厚不应小于5mm;
腹板弯曲不应大于2mm,以确保槽钢支设后腹板边在一条直线上及
砼浇筑时有足够的刚度抵抗砼的侧压力,以满足台阶平台的设计宽
度。
三、施工方法
1.阶梯教室梁板钢筋绑扎完毕后(梁面上的板面负筋可在槽
钢支设完毕后绑扎,以防止施工人员踩踏)。
由测量工放出○B、○D
轴线位置,根据设计踏步边线与轴线的关系放出每个台阶的边线
并用墨斗弹放在○1、○4、○17、○20轴边梁外侧模内侧,然后用
水准仪准确测出每个台阶平面标高,标记于梁侧模已弹好的台阶
边线上。
2.用Φ16~Φ18,长700~800的钢筋及短钢筋头焊马凳,根据已施放好的台阶边线及平面标高将槽钢摆放固定在马凳上,马凳间距1500。
两根6m长的槽钢接缝处必须平整,接缝紧密,并用电焊点焊牢固,长度12m的台阶用两根槽钢拼接后不够部分用无齿锯切割槽钢拼接。
台阶支模示意平面及剖面见附图。
3.槽钢摆放加固后,应全面检查其顶面平整度、标高、腹板
垂直度及槽钢下冀缘阳角距踏步斜板模板上表面的垂直距离(该
距离必须满足100),同时拉麻线检查边肋是否通直。
4.在砼浇筑过程中,操作人员严禁踩踏槽钢,不得将槽钢作
为砼泵管的摆放支撑。
5.砼达到终凝且台阶阳角已有足够的强度能够经受人员踩踏
及材料轻微碰撞时,方可拆除槽钢,拆除后的槽钢应在清理表面
灰浆,检查调直后集中整齐堆放,并严禁重物堆压,以备周转使用。
中建二局武汉公司华师项目部
2002年10月21日。
