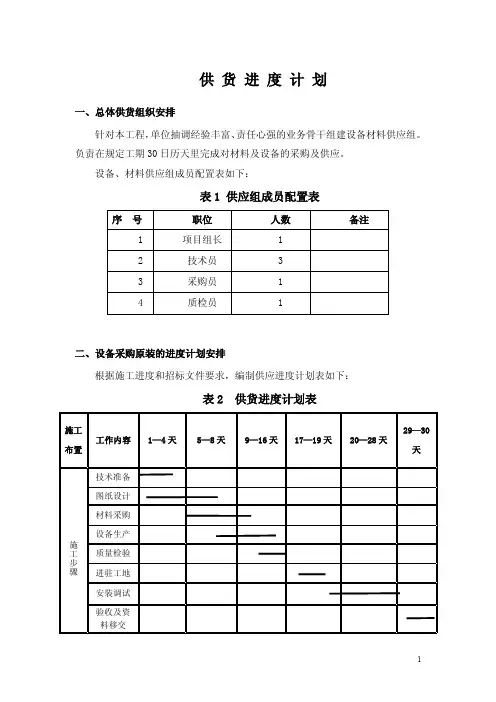

工程进度计划表30天
- 格式:xls
- 大小:17.50 KB
- 文档页数:2
序
工期
工期:30个日历天
号
项目名称
5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31
1
投影吊架定制
2
投影区
3
投影吊架发货到现场
投影吊架安装完成
4
投影机安装,调试完成
5
触摸一体机(大的,小的)定制
6
触摸一
体机
7
8
触摸一体机(大的,小的)发货 触摸一体机(大的,小的)到场 触摸一体机(大的,小的)安装,摆放
9
触摸一体机调试完成
10 液晶电视(32,42,50寸) 定制购买
液晶电 11
视
12
液晶电视(32,42,50寸) 发货 液晶电视 (32,42,50寸)到场
13 液晶电视(32,42,50寸) 安装调试
21
LED(移门,总体规划沙盘上方)调试完 成
3D影 院幕 22 布
3D影 院幕 23 布 3D影 院幕 24 布
15*3米3D正投硬幕,定制 15*3米3D正投硬幕,发货到场 15*3米3D正投硬幕,安装完成
备注:以上进度在有安装和调试的条件下可以如期进行。如不能按照工期达到安装条 件,此进度表不起作用。
14
15
舞台灯
光
16
舞台灯光(帕灯,电脑摇头灯,水纹 灯)定制
舞台灯光(帕灯,电脑摇头灯,水纹 灯)发货
舞台灯光(帕灯,电脑摇头灯,水纹 灯)到场
17
舞台灯光(帕灯,电脑摇头灯,水纹 灯)安装调试
18
LED(移门,总体规划沙盘上方)安装结 构制作,完成
LED
19
屏,移
门装置 20
LED(移门,总体规划沙盘上方)到场 LED(移门,总体规划沙盘上方)安装
