关于广东省建设工程定额动态管理系统定额咨询问题的解答(第21期)粤标定函〔2021〕001号各有关单位:现对广东省建设工程定额动态管理系统收集有关市政工程专业的定额咨询问题做出如下解答,除合同另有约定外,已经合同双方确认的工程造价成果文件不作调整。
一、《广东省市政工程综合定额(2018)》适用问题1.第一册《通用项目》地下连续墙,现浇混凝土导墙模板定额,是否包含了横撑?如包含,是包含了钢横撑还是木横撑?答:现浇混凝土导墙模板子目已考虑横撑,周转性材料已按不同施工方法、不同材质按规定的周转次数摊销计入定额内,除定额另有规定外,不作调整。
2.第一册《通用项目》D.1.10监测量控工程中的施工监测应用范围是什么?能否应用到建筑基坑支护施工中产生的施工监测?答:施工监测应用范围是指按设计要求对市政工程周边范围地表、建筑物、构筑物、地下水及市政构筑物本身的沉降、位移、压力、应力测试和信息反馈。
施工监测定额不适用于建筑工程中基坑支护施工产生的施工监测。
3.第一册《通用项目》D.1.3软基处理、桩及支护工程,工程量计算规则第十条第5款“双轴、三轴每次成桩时与群桩间的重叠部分工程量不扣除,采用套打的扣除套打体积的水泥掺量材料费。
”其中“成桩时与群桩间的重叠部分工程量”是否指套打孔部分的工程量?答:成桩时与群桩间的重叠部分工程量不是指套打孔部分工程量。
(图一中阴影部分为套打孔)(图二中阴影部分为与群桩重叠部分)4.第二册《道路工程》D.2.3道路面层说明“五、乳化沥青稀浆封层按厚度5mm考虑。
”若设计要求乳化沥青稀浆封层厚度不同时,是否可按实际调整?答:厚度不同时,主材消耗量按比例相应调整,其他不变。
5.定额措施其他项目费用中关于交通疏解员增加费应如何理解?答:交通疏解员增加费是指根据经交警部门批复的交通疏解方案而设置的交通疏解人员所增加的费用,而其他交通疏解设施(如铁马、塑料交通路锥、警示灯、交通指示牌、交通指示灯等)可在措施其他项目费用标准第六点其他费用中列项计算,交通疏解材料作为临时性设施,应考虑周转使用或残值回收。
关于广东省建设工程定额动态管理系统定额咨询问题的解答(第20期)2020-12-03 07:41:00粤标定函〔2020〕287号各有关单位:现对广东省建设工程定额动态管理系统收集有关安装工程专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。
一、《广东省通用安装工程综合定额(2018)》适用问题1.第九册《消防工程》,消防系统调试的内容包含哪些?应如何计算消火栓灭火系统调试?答:C.9.5消防系统调试章说明第四条“系统调试是指消防报警和防火控制装置灭火系统安装完毕且联通,并达到国家有关消防施工验收规范、标准所进行的全系统的检测、调整和试验”。
依据C.9.5消防系统调试的工程量计算规则第二条“消火栓系统调试按消火栓启泵按钮数量以ʻ点ʼ计算。
”应根据设计图纸进行计量的总点数,执行水灭火控制装置调试相应项目。
2.第四册《电气设备安装工程》C.4.12照明器具安装章节,路灯安装定额是否包括从杆座接线盒到灯具的灯杆内接线费用?答:路灯的灯架安装项目已包括了接线,其灯杆内导线按厂家已配有考虑。
如另行配用的,则另计材料价格,其他不作调整。
3.路灯杆座接线盒安装能否另外计算?答:路灯杆座安装项目已含灯座箱安装费用,灯座箱为未计价材料。
如采用接线盒而不用灯座箱的,可用接线盒替换灯座箱主材,其他不作调整。
4.给排水管道的套管制作安装定额工作内容是否包含套管外的封堵工作?若套管需要重新钻孔,套管外的封堵费用应如何计算?答:给排水管道的套管制作安装项目工作内容不包括套管外的封堵,套管外的封堵属于预算包干费内容,不得单独计算。
给排水管道的套管制作安装定额按配合建筑工程施工考虑。
若实际施工未配合建筑工程施工,非承包人原因造成在建筑工程完成后再实施的套管制作安装,需重新钻孔安装,应执行第四册《电气设备安装工程》C.4.13附属工程的相应项目。
5.单臂挑灯架定额只有抱箍式和顶套式,如果是灯杆和灯泡一起购买的成套路灯,能否套用成套型双臂悬挑灯架的定额?若不能,应套用哪个定额子目?答:成套路灯,应根据设计图纸,分别执行成套型灯架、金属立杆等相应项目。
关于广东省建设工程定额动态管理系统定额咨询问题的解答(第16期)粤标定函〔2020〕221号各有关单位:现对广东省建设工程定额动态管理系统收集有关安装工程专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。
一、共性问题1.有不同高度的塔楼商住综合楼,其高层增加费如何计算?答:有不同高度的塔楼商住综合楼,除定额另有规定外,其高层增加费一般遵循以下原则计算:(1)高层建筑增加费的计算基础应包含六层或20米以下全部工程人工费为计算基础;(2)高层建筑增加费的计算基础不含地下室工程人工费;(3)同一建筑物有部分高度不同时,分别不同高度计算高层建筑增加费;(4)工程量按水电采暖等供应系统回路划分至相应塔楼的则列入该裙楼的高层建筑增加费计算基础,属于公共部分的(包括裙楼)工程量按最大高度计算;(5)为高层建筑供电的变电所和供水等动力工程,如装在高层建筑的底层或地下室的,均不计取高层建筑增加费。
装在20米以上的变配电工程和动力工程则同样计取高层建筑增加费。
2.电缆保护管章节中的“有混凝土包封”定额子目,其包封用的混凝土是否包括垫层的含量?若混凝土包封没有钢筋,能否调整相应人工费?包封的管材有两种不同管径时,如何套用定额?答:不包括垫层的含量,应另执行定额相应项目。
若混凝土包封没有钢筋,人工费不作调整。
包封的管材有两种不同管径时,管径大执行相同规格的“一根”子目,管径小的执行相同规格的“每增加一根”相应子目。
3.高压柜间的连接母线,能否再计算母线系统调试费用?答:高压送配电系统调试试验中已经包含高压柜间连接母线的调试,不再计算高压柜间的连接母线调试费用。
4.某工程在一二三层施工完成后投入使用,接下来施工四层以上属于边生产边施工吗?可以计取降效费吗?答:定额是按正常施工方式方法考虑的,“安装与生产同时施工”也是按照通常情况下测定的费用标准计算降效费,在未竣工验收情况下使用整体或部分工程,且继续在其中施工的降效费用,应由发承包双方根据事件责任大小和各方承担比例协商确定计算方法。

A.1本基价表内的工料消耗和施工工艺是按什么质量标准编制的?答:是按合格品标准编制的。
A.2.不同所有制不同地区的施工企业承包工程时,是否均按定额基价标准取费?答:均按定额基价标准取费。
A.3.工程施工的周转性材料(含脚手架、模板)及中小型机械25公里以上的超运距费用如何计算?答:发生时按实计算。
A.4.基价表是否包括建筑垃圾的场外运输费?如未包括,如何计算?答:未包括,发生时按实计算。
A.5.因环保部门规定而收取的费用,如何计算?答:发生时按实计算。
A.6.临时设施费的主要材料摊销量是多少?。
答:临时设施的主要材料摊销量按每万元临时设施费摊销:钢材0.91t、原木1.82m3、水泥(3 2.5)3.25t、标准砖16.68千匹。
本摊销量并入工程材料用量内,进行材料价差单调。
A.7.总说明第22条的适用范围是什么?答:为贯彻建筑工程总承包责任制,按照《中华人民共和国建筑法》、《重庆市建筑管理条例》及建设部、国家工商行政管理局建建[1996]240号文关于禁止肢解发包工程的规定,少量特殊工程经征得总包方同意后,可委托分包。
总包费和配合费用只适用于允许分包的少量特殊工程。
总包方按分包工程:土建工程按基价直接费的5%收取总包和配合费;装饰、安装工程按基价人工费的20%收取总包费和配合费。
其职责范围为:现场协调管理、提供必要的简易架料、垂直吊运等。
A.8.现场生产和生活用水、电价差是否允许调整?如何调整?答:①现场生产和生活用水、电允许调整价差,计入按实费用栏。
②由建设单位提供的现场生产和生活用水、电,安装水、电表交施工单位保管使用,由建设单位交款时,则施工单位按表计量,合同中未考虑水电价差的,按基价表内单价计价退还建设单位;合同中已考虑水电价差的,按合同中内水电单价(含价差)退还建设单位。
由施工单位交款,则施工单位按表计量,按实际交费单价减去基价表内单价调整水电差价。
⑧未安装水、电表时,土建工程其水费按基价直接费的0.7%,电费按基价直接费的0.8%;装饰、安装工程其水费按定额人工费的3%,电费按定额人工费的5%退还建设单位。
附件一:2010年《广东省建筑工程计价依据》问题解答(一)通用问题1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?答:管理费未包括利润。
借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。
2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?答:按日历天,每天计算一个台班费用。
3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。
A.1 土石方工程1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。
答:按地下室面积计算。
A.2 桩基础与地基基础工程2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?答:应依据地质勘察报告或地质资料确定。
2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。
2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价?答:除合同另有约定外,应根据实际施工情况调增。
A.3 砌筑工程3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量?答:换算砂浆和砖的消耗量,其他不变。
A.4 混凝土及钢筋混凝土工程4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目?答:套地坪子目。
4.2 植筋胶子目的附注公式“D”代表什么?答:代表钢筋直径。
4.3 50m3内化粪池的钢筋如何考虑,是否按相应子目分别计算。

广东省 10 定额问题解答2010年《广东省建筑工程计价依照》问题解答(一)通用问题1.总说明第十条第 4 款,借工、时工、歇工、窝工计算管理费后,该管理费能否已包含收益,如没包含应如何计算?答:管理费未包含收益。
借工、时工应依照定额标准另行计算收益;歇工、窝工不该另行计算收益。
2.因建设单位原由造成的歇工时,机械台班停置费计算停置台班天数是按日历天数仍是按实质天数(扣除公休节假日的天数)?答:按日历天,每日计算一个台班花费。
3.塔吊起重机、起落机等机械在施工进场前一定经专业检测机构进行安全性检测,检测花费在定额中如何考虑?答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础花费应列入举措项目费,分下述两种状况:有设计方案或设计图纸的,依照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班花费定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。
A.1 土石方工程假如地下室面积大于建筑物首层面积,平坦场所工程量按地下室面积计算仍是按建筑物首层面积计算。
答:按地下室面积计算。
桩基础与地基基础工程2.1 旋挖桩所挖出的渣土是按泥浆子目计算仍是按土方计算?答:应依照地质勘探报告或地质资料确立。
2.2 设计定喷防渗墙超厚如何合用定额高压定喷防渗墙子目?答:定额高压定喷防渗墙子目仅适应于墙厚 20mm之内的防渗墙;设计分层的,应按设计分层计算。
2.3 钻 ( 冲) 孔桩遇卵石层、回填片( 岩) 石等时,应如何套价?答:除合同还有商定外,应依据实质施工状况调增。
砌筑工程砌筑工程,砖尺寸与定额不一样时,能否换算耗费量?答:换算沙浆和砖的耗费量,其余不变。
A.4 混凝土及钢筋混凝土工程4.1 室内陆台砼,套用砼垫层子目仍是套用砼地坪子目?答:套地坪子目。
植筋胶子目的附注公式“D” 代表什么?答:代表钢筋直径。
4.3 50m 3内化粪池的钢筋如何考虑,能否按相应子目分别计算。

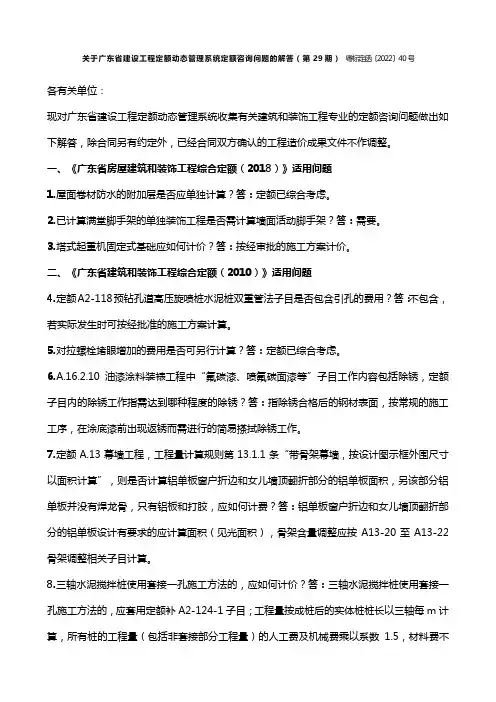

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第29期)粤标定函〔2022〕40 号各有关单位:现对广东省建设工程定额动态管理系统收集有关建筑和装饰工程专业的定额咨询问题做出如下解答,除合同另有约定外,已经合同双方确认的工程造价成果文件不作调整。
一、《广东省房屋建筑和装饰工程综合定额(2018)》适用问题1.屋面卷材防水的附加层是否应单独计算?答:定额已综合考虑。
2.已计算满堂脚手架的单独装饰工程是否需计算墙面活动脚手架?答:需要。
3.塔式起重机固定式基础应如何计价?答:按经审批的施工方案计价。
二、《广东省建筑和装饰工程综合定额(2010)》适用问题4.定额A2-118预钻孔道高压旋喷桩水泥桩双重管法子目是否包含引孔的费用?答:不包含,若实际发生时可按经批准的施工方案计算。
5.对拉螺栓堵眼增加的费用是否可另行计算?答:定额已综合考虑。
6.A.16.2.10 油漆涂料装裱工程中“氟碳漆、喷氟碳面漆等”子目工作内容包括除锈,定额子目内的除锈工作指需达到哪种程度的除锈?答:指除锈合格后的钢材表面,按常规的施工工序,在涂底漆前出现返锈而需进行的简易搽拭除锈工作。
7.定额A.13幕墙工程,工程量计算规则第13.1.1条“带骨架幕墙,按设计图示框外围尺寸以面积计算”,则是否计算铝单板窗户折边和女儿墙顶翻折部分的铝单板面积,另该部分铝单板并没有焊龙骨,只有铝板和打胶,应如何计费?答:铝单板窗户折边和女儿墙顶翻折部分的铝单板设计有要求的应计算面积(见光面积),骨架含量调整应按A13-20至A13-22骨架调整相关子目计算。
8.三轴水泥搅拌桩使用套接一孔施工方法的,应如何计价?答:三轴水泥搅拌桩使用套接一孔施工方法的,应套用定额补A2-124-1子目;工程量按成桩后的实体桩桩长以三轴每m计算,所有桩的工程量(包括非套接部分工程量)的人工费及机械费乘以系数1.5,材料费不变。
空桩部分按相应子目的人工费及机械费乘以系数0.5,扣除材料费。
定额常见问题解答(五)一、建筑工程常见问题解答1、板式楼梯底面装饰工程量(除抹灰外)按设计图示尺寸以水平投影面积乘以系数1.15计算,是否连休息平台一起乘以系数1.15?答:是的。
2、单独装修工程如业主提供了电梯或施工电梯、卷扬机及其他垂直运输机械后是否还能计算垂直运输费用?答:如业主无偿提供上述设备,则不能计算垂直运输费用。
3、压力灌浆微型桩的混凝土量是否可调整?答:混凝土按实际出槽量与定额含量对比进行调整,机械、人工及其他材料含量不调整。
二、园林绿化常见问题解答问:绿化成活保养和保存保养怎样套定额子目?答:定额中只考虑竣工初验后一年内的保养。
在签订的保养期内,按成活保养定额基价×3(个月)+ 保存保养定额基价×3(个月)+ 保存保养定额基价×6(个月)×0.5(系数)计算。
例:保养5个月:成活保养定额基价基价×3(个月)+ 保存保养定额基价×2(个月)保养9个月:成活保养定额基价基价×3(个月)+ 保存保养定额基价×3(个月)+ 保存保养定额基价×3(个月)×0.5(系数)一年内的保养按以上方法套算定额基价,超出定额规定一年保养范围的,可参考《2006广东省城市绿地常规养护工程估价指标》。
三、市政工程常见问题解答问:市政工程的平整场地怎样使用?答:市政工程的平整场地适用于桥涵、给排水构筑物,一般道路和给排水等管道不能计算平整场地。
定额常见问题解答(四)一、关于《广东省建筑、装饰综合定额(2006年)》的常见问题解答1、用螺栓固定模板是否按实计?答:设计规定除外,仍按定额执行。
2、地下室内模板拆除能否按拆除人工费增加40%作为人工降效及照明等费用?如何计算?答:能够计算。
因定额不能分离出拆模板人工费,其定额人工费的增加,按地下室建筑面积每100平方增加4工日作为人工降效及照明等费用。
3、墙面的饰面拆除子目是否包含拆找平层的内容?答:已包含。
粤标定函〔2020〕107号关于广东省建设工程定额动态管理系统定额咨询问题的解答(第8期)各有关单位:现对广东省建设工程定额动态管理系统收集有关市政工程专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。
一、共性问题1.《排水工程》管道、方(拱)管涵顶进是按一般非岩层综合各类土质考虑,当遇到岩层时,是否可增加计取入岩费用?答:遇到岩层时应根据设计或批准的施工方案协商计取入岩费用。
2.施工现场的施工便道是否包含在按费率计算的绿色施工安全防护(安全文明施工)措施费中?答:不包含,由于生产需要修建的施工临时便道,按实际发生或经批准的施工组织设计方案,列入措施其他项目费用中计算。
3. 在旧路上再次开挖进行管网改造的工程,土壤类别应执行三类土还是一、二类土?答: 应根据地质勘察报告结合定额的土壤分类进行确定。
4.施工单位进行自检的钢结构焊缝探伤检测,其费用是否可以单独计取?答:施工企业为了确保已完工程质量,对已施工的钢结构焊缝按施工规范、行业规定或合同约定进行探伤检测,属于施工企业自检,不单独计取费用。
二、《广东省市政工程综合定额(2018)》应用问题5. D.1.1土石方工程说明第二条第4点“平整场地、沟槽、基坑、一般土石方划分规定:场地厚度≤±30cm的就地挖、填、运、找平为平整场地;底宽≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m²为基坑;超出上述范围则为一般土石方”,该条款对基坑划分的标准适用范围是什么?答:该条款是《通用项目》土石方工程的章说明,《通用项目》册内容适用《广东省市政工程综合定额(2018)》所有册。
6.定额子目中是否包括零星项目中的辅助工日,其工日单价是执行110元/工日,还是230元/工日?答: 本定额的人工费是指直接从事施工作业的生产工人的薪酬,包括了基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工费用,已经综合考虑了不同工种、不同技术等级等因素。

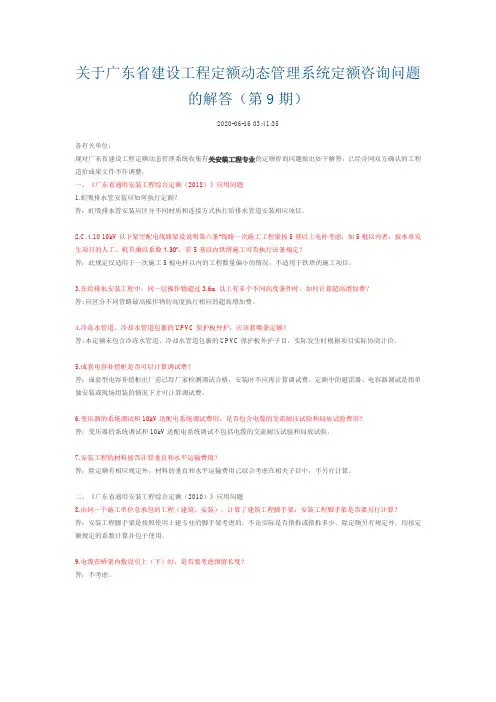

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第9期)2020-06-16 03:41:35各有关单位:现对广东省建设工程定额动态管理系统收集有关安装工程专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。
一、《广东省通用安装工程综合定额(2018)》应用问题1.虹吸排水管安装应如何执行定额?答:虹吸排水管安装应区分不同材质和连接方式执行给排水管道安装相应项目。
2.C.4.10 10kV以下架空配电线路架设说明第六条“线路一次施工工程量按5基以上电杆考虑,如5根以内者,按本章发生项目的人工、机具乘以系数1.30”,若5基以内铁塔施工可否执行该条规定?答:此规定仅适用于一次施工5根电杆以内的工程数量偏小的情况,不适用于铁塔的施工项目。
3.在给排水安装工程中,同一层操作物超过3.6m以上有多个不同高度条件时,如何计算超高增加费?答: 应区分不同管路最高操作物的高度执行相应的超高增加费。
4.冷冻水管道、冷却水管道包裹的UPVC保护板外护,应该套哪条定额?答: 本定额未包含冷冻水管道、冷却水管道包裹的UPVC保护板外护子目,实际发生时根据项目实际协商计价。
5.成套电容补偿柜是否可以计算调试费?答:成套型电容补偿柜出厂前已经厂家检测调试合格,安装时不应再计算调试费。
定额中的避雷器、电容器调试是指单独安装或现场组装的情况下才可计算调试费。
6.变压器的系统调试和10kV送配电系统调试费用,是否包含电缆的交流耐压试验和局放试验费用?答:变压器的系统调试和10kV送配电系统调试不包括电缆的交流耐压试验和局放试验。
7.安装工程的材料能否计算垂直和水平运输费用?答:除定额有相应规定外,材料的垂直和水平运输费用已综合考虑在相关子目中,不另行计算。
二、《广东省通用安装工程综合定额(2010)》应用问题8.由同一个施工单位总承包的工程(建筑、安装),计算了建筑工程脚手架,安装工程脚手架是否要另行计算?答:安装工程脚手架是按照使用土建专业的脚手架考虑的,不论实际是否搭拆或搭拆多少,除定额另有规定外,均按定额规定的系数计算并包干使用。

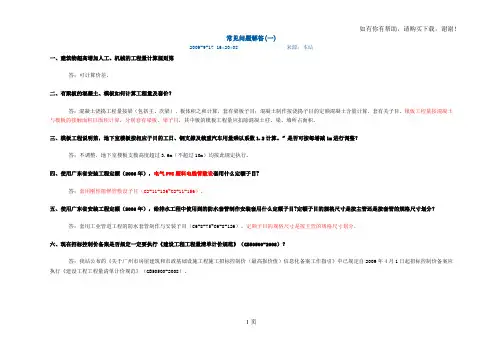

常见问题解答(一)2009-9-17 16:20:08 来源:本站一、建筑物超高增加人工、机械的工程量计算规则第答:可计算价差。
二、有梁板的混凝土、模板如何计算工程量及套价?答:混凝土浇捣工程量按梁(包括主、次梁)、板体积之和计算,套有梁板子目;混凝土制作按浇捣子目的定额混凝土含量计算,套有关子目。
模板工程量按混凝土与模板的接触面积以面积计算,分别套有梁板、梁子目,其中板的模板工程量应扣除混凝土柱、梁、墙所占面积。
三、模板工程说明第,地下室楼板按相应子目的工日、钢支撑及载重汽车用量乘以系数1.2计算。
”是否可按每增减1m进行调整?答:不调整,地下室楼板支模高度超过3.6m(不超过10m)均按此规定执行。
四、使用广东省安装工程定额(2006年),电气PVC塑料电线管敷设套用什么定额子目?答:套用刚性阻燃管敷设子目(C2-11-136~C2-11-156)。
五、使用广东省安装工程定额(2006年),给排水工程中使用到的防水套管制作安装套用什么定额子目?定额子目的规格尺寸是按主管还是按套管的规格尺寸划分?答:套用工业管道工程的防水套管制作与安装子目(C6-8-75~C6-8-126)。
定额子目的规格尺寸是按主管的规格尺寸划分。
六、现在招标控制价备案是否规定一定要执行《建设工程工程量清单计价规范》(GB50500-2008)?答:我站公布的《关于广州市房屋建筑和市政基础设施工程施工招标控制价(最高报价值)信息化备案工作指引》中已规定自2009年4月1日起招标控制价备案应执行《建设工程工程量清单计价规范》(GB50500-2008)。
1页七、招标控制价公布函中是否一定要公布安全防护、文明施工措施费用?答:为确保安全防护、文明施工措施费用落实到位,招标控制价公布函中必须列明各专业工程安全防护、文明施工措施费用。
招标控制价公布函格式详见我站公布的《关于广州市房屋建筑和市政基础设施工程施工招标控制价(最高报价值)信息化备案工作指引》中的附件二。
关于广东省建设工程定额动态管理系统定额咨询问题的解答(第27期)粤标定函〔2022〕4号各有关单位:现对广东省建设工程定额动态管理系统收集有关市政工程和城市轨道交通工程专业的定额咨询问题做出如下解答,除合同另有约定外,已经合同双方确认的工程造价成果文件不作调整。
一、《广东省市政工程综合定额(2018)》适用问题1.真空预压项目,预压期的时间是从抽真空开始计算,还是从放线、铺设砂垫层、埋排水管开始计算?答:从抽真空开始计算。
2.D.1.2.9水平导向钻进的“回拖布管”定额子目,是否包含填充管材之间及管材与回扩孔之间的孔隙的泥浆灌浆数量?答:已包含。
3.道路监控杆是否可参考安装工程相应定额子目计价?答:道路监控杆应执行市政定额D.2.5.2信号灯杆、标志杆安装子目。
4.D.1.3软基处理、桩及支护工程的工程量计算规则第九条第2点“高压旋喷桩喷浆按设计图示尺寸以‘m³’计算”,则桩与桩之间重叠部分的体积是否扣除?答:不扣除桩与桩之间咬合部分的体积。
5.后张法预制梁为稳固波纹管而采用的定位钢筋是否需要另行计取?答:D3-6-25~27压浆管道子目的工作内容已包括定位固定,若设计图纸对定位钢筋有要求的可按D.3.6钢筋工程相应定额子目计算。
6.土方开挖,有构筑物的坑、槽底部每侧工作面宽度增加40cm,设挡土板每侧增加10cm工作面,这两种情况是否可同时计取工作面?答:两种情况同时发生的,可以同时计算。
7.打拔钢板桩土质类别按综合土质类考虑,若遇到砂砾岩等岩层,是否另计引孔费用?答:D.1.3.3支护工程中钢板桩未考虑引孔的费用,实际发生时,可结合项目实际情况协商计价。
二、《广东省市政工程综合定额(2010)》适用问题8.旋挖成孔灌注桩子目补D1-3-171工作内容为“测量定位、准备钻进、钻孔、钻机出渣、清理桩孔,泥浆制作、护壁、循环,更换钻头及清理、清空等”,该子目工作内容中是否包含旋挖成孔灌注桩配套的泥浆池建造拆除内容?答:定额补D1-3-171~182子目均已包含泥浆池建造及拆除的费用。
关于广东省建设工程定额动态管理系统定额咨询问题的解答(第15期)粤标定函〔2020〕220号各有关单位:现对广东省建设工程定额动态管理系统收集有关市政工程、城市地下综合管廊工程、城市轨道交通工程、城市环境卫生作业专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。
一.《广东省市政工程综合定额(2018)》适用问题1.定额D1-3-17和D1-3-18夯击能量400t.m,“4击以下”和“每增一击”的子目,如实际为2击应如何调整?强夯机具定额最大夯击能量为4000(kN·m),若设计要求采用8000(kN·m)的夯击能量应如何调整?答:点夯4击以下按4击计算;设计夯击能量超过定额规定的,属于定额缺项,在未有补充颁布前,由双方协商计价。
2. 大型全地埋式污水处理厂,施工过程中采用4台塔吊进行垂直运输吊装,请问塔吊的垂直运输费用应如何计取?答:定额已综合考虑了垂直运输的费用,无需按照具体垂直运输机械的设置方案另行计算。
3. 池盖支模超高费用应套用什么定额子目?答:池盖支模高度超过3.6m时可借用《广东省房屋建筑与装饰工程综合定额(2018)》地下室楼板模板子目。
4.D.4.2管件、阀门及附件安装章说明第十条“管件、阀门拆除,按相应安装子目的人工费、机具费计算”,那水表是否属于该说明中管件?拆除小口径水表闸阀、管道塞头、拆除管道等项目如何套价,是否借用2012年修缮定额?答:水表不属于管件。
拆除工程需区分保护性拆除与破坏性拆除两种方式;若采用保护性拆除应参照相应的连接方式的管件规格,按相应安装子目的人工费、机具费计算;破坏性拆除的施工一般只是切割管道及运输费用,可按现场签证计价。
5.本定额的定型井定额子目是否包含06MS201图集里的所有内容?如:定额D5-3-5 砖砌盖板式适用管径600-800 井径1250子目。
答:本定额各类定型井是按《市政排水管道工程及附属设施》06MS201标准图集编制的,定型井定额子目已综合考虑钢筋混凝土盖板、井环盖安装及井筒砌筑、整座井的抹灰及基础、爬梯等图集中的所有工作内容。
附件二:《广东省市政工程综合定额(2010)》问题解答、勘误及补充子目一、《广东省市政工程综合定额(2010)》问题解答(一) 第一册通用项目1. 钻孔桩钻孔时遇到回填岩石,应如何套价?答:不含障碍物的处理费用。
2. 第 146 页 D1-3-21 钢板桩的支撑按木支撑考虑,如实际采用钢支撑,如何考虑?答:子目按钢木支撑综合考虑,不作调整。
3. 第 205 页拆除工程中有每增 1cm 的定额,如减 1cm 如何考虑?答:小于 10cm 厚的按 10cm 内考虑。
4. D1-7-135 临时玻璃钢围挡按 10M/月,是否按施工期的月份倍数计算,如需围闭 24 个月,是否按 24 倍计算,有上限吗?答:施工期超过 12 个月按 12 个月计算。
5. 市政工程与安装工程的区分以水表井为界,但小口径水表无砌井时,该怎样区分?此时的水表该按市政工程算还是按安装工程算?答:市政工程与安装工程的区分以水表井为界,当小口径水表无砌井时,以与市政管道碰头点为界,若接近建筑物的,以建筑物外 1.5m 为界。
6. 软基处理时 CFG 桩如何套用?答:参照建筑与装饰定额。
7. 围蔽中的砖墙围蔽如何计算?答:按砖砌挡墙项目计。
(二) 第二册道路工程1. 道路基层、水稳层没有每增减厚度子目时,厚度不同应如何换算?答:厚度不同时可用内插法换算。
2. 大型机械进退场费不够齐全,如缺沥青摊铺机进退场费等。
答:机械台班单价中有安拆及场外运输费的,不另行计算。
其余大型机械进退场费机械台班定额中有规定从其规定,没有的可按运送该机械的平板运输车及该机械设备的台班费之和进行计算。
3. 建议人行道路面增加各处规格的拦车石柱制作及安装子目。
答:参照建筑与装饰定额 A.19 石作工程相关定额计算安装费用。
(三) 第三册桥涵工程1. 现实际施工中使用塑料波纹管法?答:可换算。
(四) 第四册给水工程1. 给水管道工程中 DN15~32mm 口径的 PPR 管对接熔接安装在市政工程第四册《给水工程》及第六册《燃气工程》中均无相应子目。
关于广东省建设工程定额动态管理系统定额咨询问题的解答(第18期)粤标定函〔2020〕252号各有关单位:现对广东省建设工程定额动态管理系统收集有关市政工程和城市轨道交通工程专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。
一、《广东省市政工程综合定额(2018)》适用问题1.定额D1-3-208陆上打拉森钢板桩子目是如何考虑拉伸钢板桩型号的?实际使用型号不同是否可以调整?答:打拔拉森钢板桩定额子目综合考虑了各种桩型,消耗量不做调整。
2.定额“大型支撑基坑土方”区分深3.5m以内、深7m以内、深11m以内、深15m以内,套用定额子目时是否需按不同深度分段计取,还是按坑底至坑顶的深度执行相应定额?答:定额子目的深度是指坑底至坑顶的深度,不得分段计取。
3.定额D.1.1土石方工程章说明第三条第11点“大型支撑基坑土方开挖定额子目适用于地下连续墙、混凝土板桩、钢板桩等做围护跨度大于7m的深基坑开挖。
定额中已包含人工辅助开挖、坑内排水及挖湿土。
若需采用井点降水或支撑安拆需打拔中心稳定桩等,其费用另行计算。
”若采用井点降水时是否需扣减原定额中的抽水台班数?答:不扣减原定额中的抽水台班数,井点降水费用另行计算。
4.现浇排水箱涵工程已计算箱涵顶板模板的费用,是否还需要考虑桥涵支架费用?答:D5-6-67渠箱顶板模板子目已含相应支撑费用,无需再计算桥涵支架费用。
5.定额中检查井、污水井、阀门井、雨水井等管道附属构筑物制作安装,是否包含防坠网?若不包含应如何计价?答:定额中检查井、污水井、阀门井、雨水井等管道附属构筑物制作安装未包含防坠网。
若设计有要求的,可计算防坠网材料价格,但定额不做调整。
6.定额D.1.3.1软基处理工程真空预压是否可另行计算施工密封沟?答:真空预压定额子目已综合考虑施工密封沟的工作内容。
7.绿色施工安全防护措施费不含吊装设备基础,吊装设备基础按相关定额子目计算,塔吊基础费用如何计取?答:吊装设备基础属于按子目计算的绿色施工安全防护措施费,应根据施工图纸、方案及经审批的施工组织设计等资料,按相关定额子目计算。
关于广东省建设工程定额动态管理系统定额咨询问题的解答(第17期)2020-10-12 09:18:39粤标定函〔2020〕232号各有关单位:现对广东省建设工程定额动态管理系统收集有关建筑与装饰工程专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。
一、《广东省房屋建筑与装饰工程综合定额(2018)》适用问题1.预算包干费中的工程成品保护费包括什么内容,与定额成品保护工程章节的内容有何区别?答:预算包干费中的工程成品保护费是指对已完成施工但未验收的工程进行保护发生的费用。
成品保护工程章节适用于在既有建筑内施工过程中对原有装饰装修面所进行保护发生的费用计算。
2.深层搅拌桩当实际空搅部分小于0.5m时,工程量应如何计算?答:深层搅拌桩当实际空搅部分小于0.5m时,不计算空桩工程量。
3.深层搅拌桩实际发生凿桩头时,凿桩头工程量应如何计算?答:深层搅拌桩实际发生凿桩头时,按实际凿除量以“m3”计算,执行桩基础工程凿桩头子目再乘以0.65计算。
4.墙面镶贴陶瓷砖面层如实际采用10mm厚粘结砂浆时,套用定额A1-13-153 子目是否可以调整粘结层砂浆?答:依据 A.1.12楼地面工程章说明第三点“如设计抹灰厚度与定额不同时,除定额有注明厚度的子目可以换算外,其他不做调整。
”定额A1-13-153子目已综合考虑粘结层砂浆厚度,不另行调整。
5.楼地面混凝土找平层中内置钢丝网应如何计价?答:定额未考虑楼地面混凝土找平层中内置钢丝网定额子目,实际发生时可根据项目要求协商计价。
6.雨水的排除包含在绿色施工安全防护措施费中还是预算包干费中?答:预算包干费包含施工现场雨(污)水的排除。
7.A.1.19拆除工程说明第八条“装饰抹灰层与块料面层铲除不包括找平层,如需铲除找平层,每m2增加人工费2元。
”其中铲除找平层厚度是如何考虑的,厚度不同时是否可以调整?答:定额已综合考虑铲除找平层的厚度,不作调整。
关于广东省建设工程定额动态管理系统定额咨询问题的解答(第31期)粤标定函〔2022〕186号各有关单位:现对广东省建设工程定额动态管理系统收集有关市政工程专业的定额咨询问题做出如下解答,除合同另有约定外,已经合同双方确认的工程造价成果文件不作调整。
一、共性问题1、在粤标定函〔2020〕107号中第4条解答,关于“施工企业为了确保已完工程质量,对已施工的钢结构焊缝按施工规范、行业规定或合同约定进行探伤检测,属于施工企业自检,不单独计取费用”,《广东省市政工程综合定额(2010)》第三册桥梁工程P107-3.6.5条定额说明“钢箱梁定额未包括载重预压和探伤,如发生时另外计算”,两种说法是否存在矛盾?由于设计要求焊缝100%探伤检测,探伤检测费用较高,请问如该费用不能单独计算,则该探伤检测费用已包含在定额哪些费用里面。
答:定额是按照质量验收规范下,正常的施工工序设置子目,因此个别专业定额设置了满足工序要求的检测、试验、监测子目,例如管道的水压试验、消毒冲洗,管材的无损探伤与热处理,城轨的监测量控,钢结构的焊缝检测子目等等,应按标准规范或设计要求进行计量计价。
而施工企业为了确保已完工程质量进行的检测,属于施工企业自检,不单独计取费用。
二、《广东省市政工程综合定额(2010)》适用问题2.定额D1-1-81机械打眼爆破平基石方子目中,硝铵炸药、雷管是否属于主要材料?答:定额子目中材料价值占比较大的为主要材料。
硝铵炸药、雷管属于定额D1-1-81机械打眼爆破平基石方子目的主要材料。
3.定额D1-1-199、200抛石挤淤的毛石消耗量为1.02,是否考虑了挤压时的压实与扩大因素?答:未考虑挤压时的压实与扩大因素,系数1.02考虑的是抛石消耗,因此毛石按设计抛石体积计算即可。
4.高压旋喷桩和深层搅拌水泥桩如设计水泥用量与定额不同时,水泥用量按实调整,损耗率如何考虑?答:水泥损耗率按2%计算。
三、《广东省市政工程综合定额(2018)》适用问题5. 定额D1-3-35、36抛石挤淤的毛石消耗量为1.1705,是否考虑了挤压时的压实与扩大因素?答:已经考虑了挤压时的压实与扩大因素,因此抛石按设计图示尺寸以体积计算即可。
2010广东定额答疑汇总一、定额总说明1、定额中给出了电的量,没有单价,是否取费后,最后总造价里不包含电的钱,而包括水的钱答:械台班中电的费用已计入机械台班中,计价时不必另行计算。
单独列出(电)消耗量,是为了方便甲乙双方扣除电费时参考使用,所以电加括号。
2、机械停滞台班的计算答:停滞3小时是一次停滞,不是连续停滞。
★问题咨询:请问在总说明中取消了机械停滞台班费的计算公式,则施工企业自有机械的停滞台班费应如何计算?★问题咨询:请问如果施工现场工程情况符合计价定额中规定的两项不同的调整系数,则这两项不同的调整系数是取最大值还是累加进行调整?答:1×(1%+1%),1乘★问题咨询:请问2010年计价定额中“混凝土搅拌站”各定额项目材料消耗量中“水”计入了价格,如施工现场配合混凝土搅拌站的水不是城镇自来水应如何计算价格?答:定额说明第六条:供水供电为其他形式者,按实际发生计算。
二、建筑面积1、阳台是否有算全面积的时候,例如方厅与阳台连同,无墙,地面做法相同,怎么界定什么时候算一半,什么时候算全面积。
答:阳光房(阳台)与方厅直接(洞口)连接,没有分开两个空间的间隔物,这时,以外墙结构外围水平面积(100%)。
2、屋面闷顶是否算面积,有楼梯间出屋面的门直接可以进入闷顶,但是闷顶无用途答:屋面闷顶不计算面积。
3、厨房阳台贴墙面贴保温,保温部分随主体算全面积,还是随阳台算一半面积答:阳台设在我们习惯称阳台的位置,100%计算建筑面积。
★问题咨询:请问地下室混凝土外墙的外墙面抹水泥砂浆找平层后贴防水卷材,防水卷材外侧再做100mm厚挤塑板保温保护层。
此种情况地下室建筑面积应如何计算,如算到挤塑板外边线则包括了外墙面抹水泥砂浆找平层的面积?答:按地下室建筑平面图示尺寸计算。
★问题咨询:请问阳台顶板为三角形老虎窗时如何计算阳台面积?答:参照坡屋面计算。
三、土方工程1、机械挖土与人工配合机械挖土方工程量按挖土方总量计算(挖土深度:如有垫层算至垫层底面),执行相应定额项目。
人工配合机械挖土按如下规定计算:⑴ 挖土深度在4m以上大开挖,按挖土方总量的5%计算。
⑵ 基坑、沟槽、挖土深度在4m以内大开挖时,按挖土方总量的10%计算。
⑶ 基坑、沟槽、土方均执行人工挖普通土2m以内相应定额项目,人工乘系数2。
⑷ 挖冻土时执行人工挖冻土以内定额项目,人工不调整。
解释a:机械挖土方工程量如有垫层算至垫层底面①②①H=③ 100mm垫层基础底标高图四3-12机械挖土总量V=①+②+③解释b:人工配合机械挖土系数不是一个,根据开挖深度不同来取定,也就是说挖的浅人工挖土比例大,挖的深人工挖土比例小。
⑴挖土深度在4m以上大开挖,按挖土方总量的5%计算。
⑵基坑、沟槽、挖土深度在4m以内大开挖时,按挖土方总量的10%计算。
解释c:⑴定额的选项需要注意的是:定额套用的挖土深度是指基础底标高,2米或米,而不是垫层下皮。
⑵工程量的确认假如机械挖土总量 V=①+②+③=2000m3那么机械挖土套定额工程量 V=2000m3 (100%)5%人工配合机械挖土套定额工程量另增加 V=2000m3×10%2、土方类别不同时,放坡系数的计算。
答: H1×K1+H1×K1+H1×K1······K =H问题咨询:请问冻土挖土的工程量计算是否仍按原有定额解释所规定:冻土挖土按挖非冻土计算放坡挖土工程量,冻土按实际挖方量计算。
其工程量差量按非冻土套用相应定额项目?答:一、冻土分为人工挖冻土和机械挖冻土。
1..挖冻土(含冻土下暖土)不受放坡系数限制,按实挖体积计算。
2..挖冻土不分土壤类别均为天然密实土,按实际挖方量计算。
挖松冻土按冻土相应定额项目乘系数。
回填土为松冻土时,先按挖松冻土计算后,再计算回填土。
3.机械挖冻土系指冻土层厚度大于200mm的冻土开挖。
二、挖冻土(含暖土)的计算:1.冻土部分(1)冻土工程量:按实际发生计算。
(2)冻土工程量的确认:施工单位做记录,经现场监理或建设单位签字。
(3)定额的套用:按定额挖冻土的相关规定和相应的项目。
2.冻土下暖土部分(1)挖土深度和放坡系数:这部分挖土不受定额的约定。
(2)基础下口挖土宽度按定额规定执行。
(3)基础上口挖土宽度按所挖冻土部分的下口宽度计算。
(4)挖土深度:按实际挖土深度计算。
(不含垫层深度)问题咨询:人工挖土方定额项目内是否包括坑底土方水平运输和将坑底土方垂直运至坑上置于坑边1m以外自然堆放的工日消耗量。
如未包括则坑底土方水平运输和将坑底土方垂直运至坑上置于坑边1m以外自然堆放应如何套用定额项目?答:未包括坑底土方水平运输,坑内运土另按运土相应项目计算。
坑底土方垂直运至坑上置于坑边1m以外自然堆放的工日消耗量包括在项目中。
问题咨询:请问人工配合机械挖土“执行人工挖普通土2m以内相应定额项目,人工乘系数2”中具体考虑了那些造价调整内容?答:考虑机械挖不到的、清理地基表面、人工降效等。
人工挖孔桩定额项目包含100m以内运土,指的是水平运土还是垂直提土,与基坑垂直提土内容重不重。
如果不重,那么套基坑垂直提土时,假如桩深8m,是按总挖桩土量套8m 以内定额项还是分段套答:指的是水平运土。
基坑垂直提土深度不是桩深,是桩在基坑里,基坑深度。
四、桩基础工程1、超流态混凝土灌注桩项目里面说了包括下钢筋笼,泵送混凝土等项目,是否包括养护浇注?还用单独套养护项目吗?答:超流态混凝土灌注桩项目包括养护浇注。
问题咨询:请问实际工程的地质勘探报告中各探点的砂夹层厚度薄厚不统一且有的探点砂夹层厚度>1m,有的探点砂夹层厚度<1m;或有的探点有砂夹层有的探点无砂垫层。
这种情况是否应按各探点砂夹层的平均厚度来确定土壤级别?★定额规定:2.无砂层者,根据土壤力学性能指标鉴别土壤级别时,桩长在12m以内,大于桩长的三分之一的土层厚度应达到所规定的指标;桩长在12m以外,按5m土层厚度确定。
问题咨询:请问“桩长在12m以内,大于桩长的三分之一的土层厚度应达到所规定的指标;桩长在12m以外,按5m土层厚度确定。
”是否可以以桩的任意位置为起点取定规定的连续土层厚度检测是否达到所规定的指标来确定土壤级别?★定额规定:七、打试验桩按相应定额项目的人工、机械乘系数2计算。
问题咨询:请问以工程桩做试验桩是否增加调整系数,以工程桩做试验桩的锚桩是否增加调整系数,工程桩之外单独增加的锚桩是否增加调整系数?答:工程桩做试验桩增加调整系数,以工程桩做试验桩的锚桩不增加调整系数,工程桩之外单独增加的锚桩增加调整系数。
成孔与灌注混凝土增加系数,钢筋不增加系数。
五、砌筑工程1、定额中空心砖尺寸是240*115*90,这个应该是多孔砖的尺寸,是否定额有误,实际尺寸应该是390*190*190,是否可以换算答:可以换算。
六、混凝土工程1、预拌混凝土及现拌泵送混凝土规定:⑴施工中采用预拌混凝土,其费用直接列为材料费。
应包括:预拌混凝土出厂价、场外运输费、场内的泵送费、外加剂(抗渗、防冻)等。
⑵预拌混凝土、现拌泵送混凝土均计算现场振捣养护费2、连梁模板套取混凝土的还是梁的答:定额中现浇混凝土墙的规定:混凝土外墙按图示中心线长度、内墙按图示净长线长度(见图四5-15、图四5-16)乘墙高及墙厚以立方米计算。
1.应扣除门窗洞口及以外孔洞的体积,墙垛及突出墙挑耳宽度在200mm以内时并入墙体积内计算。
大钢模板混凝土墙中的圈梁、过梁及外墙的八字角应并入墙体积内计算。
2.混凝土内墙高度算至板下皮,外墙高度按层高计算。
3.混凝土梁与混凝土墙厚度不同时,墙高度算至梁下皮。
4.混凝土梁与混凝土墙厚度相同时,梁并入墙内计算。
定额中现浇混凝土板的规定:平板系指无柱无梁(或2根平行梁)直接由墙承重的板,其工程量按板实体体积计算。
剪力墙或短支剪力墙由连梁和墙上暗梁支撑的混凝土板,应归为平板。
短支剪力墙的连梁为单梁。
5、商品混凝扣不扣垂直运输?答:2000年定额采用商品混凝土扣垂直运输,2010年采用商品混凝土时按定额14章第11条规定:现浇混凝土结构建筑物采用泵送混凝土时,执行相应定额项目乘系数;砖混结是提到“图示长边水平长度”。
★定额规定:①有梁板系指梁(包括主梁、次梁、正交梁、斜交梁)与板构成一体,其工程量按梁、板体积之和计算。
同一承重墙上垂直于墙连续3根梁时(梁板同时浇注混凝土),按有梁板计算。
问题咨询:请问“同一承重墙上”是指一个房间的一道承重墙上还是指一个楼层的一道承重墙上(一个楼层的一道承重墙会分割在多个房间中)?请详细解释一下“同一承重墙上垂直于墙连续3根梁时(梁板同时浇注混凝土),按有梁板计算。
”★定额规定:③阳台有3根及3根梁以上时,按有梁板以立方米计算。
问题咨询:请问“阳台有3根及3根梁以上”是否包括阳台两侧的牛腿梁?答:包括。
七、屋面及防水工程★问题咨询:现在实际工程设计中常设计有双层SBS防水卷材错缝粘贴的屋面防水层,在定额中只编制有单层SBS防水卷材防水卷材的项目。
请问这种双层SBS防水卷材的防水层应如何套用定额项目才能避免清理基层人工费用的重复计算?★问题咨询:请问“7-78 现拌细石混凝土厚度40mm”定额项目中人工消耗量为工日,“7-79 现拌细石混凝土增减5mm”定额项目中人工消耗量为工日。
如果将“7-79”定额项目乘以系数8调整成与“7-78”定额项目相同的40mm厚,则其定额项目中人工消耗量调整为工日超过了“7-78”定额项目人工消耗量工日。
是否定额项目中人工消耗量有误?八、隔热、保温工程问题咨询:请问“8-233外墙保温贴聚苯乙烯泡沫塑料板门窗侧壁贴脸”定额项目是否是指在墙体贴聚苯乙烯泡沫塑料板外再单独粘贴的?答:画图九、脚手架木工程1、檐高20m(6层)以上外脚手架增加费答:此项费用为配合综合脚手架项目。
檐高20m(6层)以上外脚手架增加费按超过20m或层数6层以上的建筑面积计算。
建筑物层数多于6层的时,执行檐高6层以上条件,不考虑20m条件。
从7层开始计算檐高20m(6层)以上外脚手架增加费。
建筑物层数小于6层、檐高超过20m时,执行檐高20m以上的条件,不考虑层数条件。
当檐高按超过20m时,按20m以上部分计算檐高20m(6层)以上外脚手架增加费。
例题:某工程建筑面积3200m2,每层建筑面积800m2,共四层。
檐口高度22米,第四层层高5米,计算超过20m以上的建筑面积。
计算:超过部分高度 22-20 = 2(米)计算虚拟建筑面积比例 2(米)÷5(层高)=计算虚拟建筑面积 800m2× = 320 m22、电梯井内抹灰按电梯井长边长度计算,执行挑脚手架定额项目。
