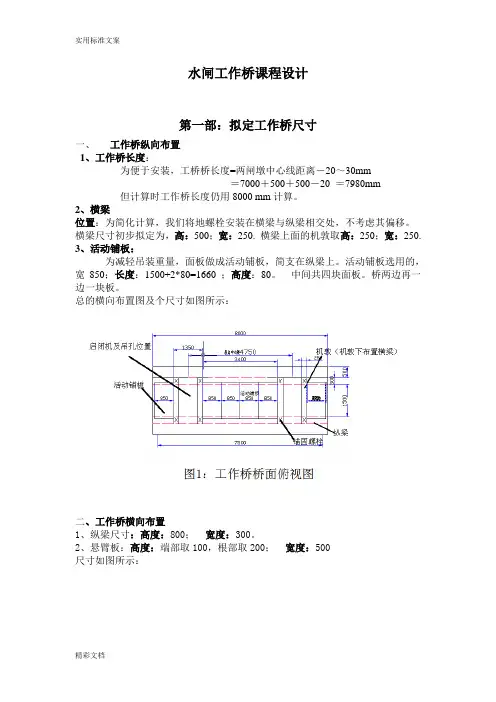

水闸工作桥课程设计第一部:拟定工作桥尺寸一、工作桥纵向布置1、工作桥长度:为便于安装,工桥桥长度=两闸墩中心线距离-20~30mm=7000+500+500-20 =7980mm 但计算时工作桥长度仍用8000 mm计算。
2、横梁位置:为简化计算,我们将地螺栓安装在横梁与纵梁相交处,不考虑其偏移。
横梁尺寸初步拟定为,高:500;宽:250. 横梁上面的机敦取高:250;宽:250.3、活动铺板:为减轻吊装重量,面板做成活动铺板,简支在纵梁上。
活动铺板选用的,宽850;长度:1500+2*80=1660 ;高度:80。
中间共四块面板。
桥两边再一边一块板。
总的横向布置图及个尺寸如图所示:二、工作桥横向布置1、纵梁尺寸:高度:800;宽度:300。
2、悬臂板:高度:端部取100,根部取200;宽度:500尺寸如图所示:三、刚架布置(在此不计算)1、刚架高度计算用的高度:H=31.4-24.0-h实际高度:H+H1,其中:H1为柱插入杯口的高度。
H1需满足:a.大体为1.2~0.8倍柱长边尺寸;b.大于0.05H。
图3:钢桁架布置第二部:配筋一、面板配筋设计1、活动铺板1)安装检修工况: a 荷载计算板自重:0.080.8525 1.7/k g KN m =⨯⨯=1.05 1.71.785/G k g g KN m γ==⨯= 一个绳鼓重: 6.54k G KN =, 6.54 1.05 6.867G k G G KN γ==⨯= 桥面活载不考虑 b 计算简图和内力计算01500801580n l l a mm =+=+= 01500801580n l l h mm =+=+= 0 1.1 1.115001650n l l mm ==⨯=因此计算跨度取1580mmc.跨中弯矩:220011 6.867 1.581.785 1.58 3.268484p l M gl KN m ⨯⨯=+=⨯⨯+=∙2)正常使用工况,持久状况a.荷载:板自重 0.080.8525 1.7/k g KN m =⨯⨯=1.05 1.71.785/G k g g KN m γ==⨯=人群荷载 1.240.85 4.08/G k q q b KN m γ==⨯⨯=b.跨中弯矩:()2011 1.838M g q l KN m =⨯+=∙从以上两种状态可知,安装工况下的弯矩更大,取大值进行计算3)配筋计算:查表得25(),d 302dc mm a c mm==+=二类环境估计钢筋直径为=10mm,050h h a mm =-=由书2-7查k=1.2,采用C25混凝土,查表211.9/c f N mm =,面板用HPB335的钢筋,查表2300/y f N mm =800b mm =,6220 1.2 3.26100.15511.985050s c KM f bh α⨯⨯===⨯⨯,10.1690.850.468b ξξ=-=<=2011.98500.16950285.2300c s y f b h A mm f ξ⨯⨯⨯=== 0min 285.2/0.67%0.15%85050s A bh ρρ===>=⨯查附录3表1,选用6φ8(2302mm s A =)在受力钢筋内侧布置与受力钢筋垂直的分布钢筋,按要求取φ6@250。
水闸工作桥课程设计第一部:拟定工作桥尺寸一、工作桥纵向布置1、工作桥长度:为便于安装,工桥桥长度=两闸墩中心线距离-20~30mm=7000+500+500-20 =7980mm 但计算时工作桥长度仍用8000 mm计算。
2、横梁位置:为简化计算,我们将地螺栓安装在横梁与纵梁相交处,不考虑其偏移。
横梁尺寸初步拟定为,高:500;宽:250. 横梁上面的机敦取高:250;宽:250.3、活动铺板:为减轻吊装重量,面板做成活动铺板,简支在纵梁上。
活动铺板选用的,宽850;长度:1500+2*80=1660 ;高度:80。
中间共四块面板。
桥两边再一边一块板。
总的横向布置图及个尺寸如图所示:二、工作桥横向布置1、纵梁尺寸:高度:800;宽度:300。
2、悬臂板:高度:端部取100,根部取200;宽度:500尺寸如图所示:三、刚架布置(在此不计算)1、刚架高度计算用的高度:H=31.4-24.0-h实际高度:H+H1,其中:H1为柱插入杯口的高度。
H1需满足:a.大体为1.2~0.8倍柱长边尺寸;b.大于0.05H。
图3:钢桁架布置第二部:配筋一、面板配筋设计1、活动铺板1)安装检修工况: a 荷载计算板自重:0.080.8525 1.7/k g KN m =⨯⨯=1.05 1.71.785/G k g g KN m γ==⨯= 一个绳鼓重: 6.54k G KN =, 6.54 1.05 6.867G k G G KN γ==⨯= 桥面活载不考虑 b 计算简图和内力计算01500801580n l l a mm =+=+= 01500801580n l l h mm =+=+= 0 1.1 1.115001650n l l mm ==⨯=因此计算跨度取1580mmc.跨中弯矩:220011 6.867 1.581.785 1.58 3.268484p l M gl KN m ⨯⨯=+=⨯⨯+=∙2)正常使用工况,持久状况a.荷载:板自重 0.080.8525 1.7/k g KN m =⨯⨯=1.05 1.71.785/G k g g KN m γ==⨯=人群荷载 1.240.85 4.08/G k q q b KN m γ==⨯⨯=b.跨中弯矩:()2011 1.838M g q l KN m =⨯+=∙从以上两种状态可知,安装工况下的弯矩更大,取大值进行计算3)配筋计算:查表得25(),d 302dc mm a c mm==+=二类环境估计钢筋直径为=10mm,050h h a mm =-=由书2-7查k=1.2,采用C25混凝土,查表211.9/c f N mm =,面板用HPB335的钢筋,查表2300/y f N mm =800b mm =,6220 1.2 3.26100.15511.985050s c KM f bh α⨯⨯===⨯⨯,10.1690.850.468b ξξ=-=<=2011.98500.16950285.2300c s y f b h A mm f ξ⨯⨯⨯=== 0min 285.2/0.67%0.15%85050s A bh ρρ===>=⨯查附录3表1,选用6φ8(2302mm s A =)在受力钢筋内侧布置与受力钢筋垂直的分布钢筋,按要求取φ6@250。
水闸工作桥课程设计第一部:拟定工作桥尺寸一、工作桥纵向布置1、工作桥长度:为便于安装,工桥桥长度=两闸墩中心线距离-20~30mm=7000+500+500-20 =7980mm 但计算时工作桥长度仍用8000 mm计算。
2、横梁位置:为简化计算,我们将地螺栓安装在横梁与纵梁相交处,不考虑其偏移。
横梁尺寸初步拟定为,高:500;宽:250. 横梁上面的机敦取高:250;宽:250.3、活动铺板:为减轻吊装重量,面板做成活动铺板,简支在纵梁上。
活动铺板选用的,宽850;长度:1500+2*80=1660 ;高度:80。
中间共四块面板。
桥两边再一边一块板。
总的横向布置图及个尺寸如图所示:二、工作桥横向布置1、纵梁尺寸:高度:800;宽度:300。
2、悬臂板:高度:端部取100,根部取200;宽度:500尺寸如图所示:三、刚架布置(在此不计算)1、刚架高度计算用的高度:H=31.4-24.0-h实际高度:H+H1,其中:H1为柱插入杯口的高度。
H1需满足:a.大体为1.2~0.8倍柱长边尺寸;b.大于0.05H。
图3:钢桁架布置第二部:配筋一、面板配筋设计1、活动铺板1)安装检修工况: a 荷载计算板自重:0.080.8525 1.7/k g KN m =⨯⨯=1.05 1.71.785/G k g g KN m γ==⨯= 一个绳鼓重: 6.54k G KN =, 6.54 1.05 6.867G k G G KN γ==⨯= 桥面活载不考虑 b 计算简图和内力计算01500801580n l l a mm =+=+= 01500801580n l l h mm =+=+= 0 1.1 1.115001650n l l mm ==⨯=因此计算跨度取1580mmc.跨中弯矩:220011 6.867 1.581.785 1.58 3.268484p l M gl KN m ⨯⨯=+=⨯⨯+=∙2)正常使用工况,持久状况a.荷载:板自重 0.080.8525 1.7/k g KN m =⨯⨯=1.05 1.71.785/G k g g KN m γ==⨯=人群荷载 1.240.85 4.08/G k q q b KN m γ==⨯⨯=b.跨中弯矩:()2011 1.838M g q l KN m =⨯+=∙从以上两种状态可知,安装工况下的弯矩更大,取大值进行计算3)配筋计算:查表得25(),d 302dc mm a c mm==+=二类环境估计钢筋直径为=10mm,050h h a mm =-=由书2-7查k=1.2,采用C25混凝土,查表211.9/c f N mm =,面板用HPB335的钢筋,查表2300/y f N mm =800b mm =,6220 1.2 3.26100.15511.985050s c KM f bh α⨯⨯===⨯⨯,10.1690.850.468b ξξ=-=<=2011.98500.16950285.2300c s y f b h A mm f ξ⨯⨯⨯=== 0min 285.2/0.67%0.15%85050s A bh ρρ===>=⨯查附录3表1,选用6φ8(2302mm s A =)在受力钢筋内侧布置与受力钢筋垂直的分布钢筋,按要求取φ6@250。
编号(学号):水工钢筋混凝土结构课程设计(2009级本科)题目水闸工作桥设计学院能源环境学院专业水利水电姓名指导教师完成日期 2009年 6 月 22 日水闸工作桥课程设计第一部分拟定工作桥尺寸一、工作桥纵向布置1、工作桥长度为便于安装,工作桥长度=两闸墩中心线距离-20~30mm=7000+500+500-20=7980mm 但计算时工作桥长度仍用8000mm计算2、横梁位置:为简化计算,我们将地螺栓安装在横梁与纵梁相交处,不考虑其偏移。
横梁尺寸初步拟定为,高:500mm;宽:250mm.横梁上面的机墩取高:400mm;宽:250mm3、活动铺板为减轻吊装重量,面板做成活动铺板,简支在纵梁上。
活动铺板尺寸选用宽:655mm,长度1500+2 80=1660mm;高度:80mm。
中间共四块面板。
桥两边再每边两块。
总的横向布置图及尺寸如图所示:二、工作桥横向布置1、纵梁尺寸:高度:800;宽度:300.2、悬臂板:高度:端部取100,根部取200;宽度:500尺寸如图所示三、刚架布置(在此不计算)1、刚架高度计算用的高度:H=31.05-24.0-h实际高度:H+H1,其中:H1为柱插入杯口的高度。
H1需满足:a.大体为1.2~0.8倍柱长边尺寸;b.大于0.05H。
第二部分 配筋设计一、面板配筋设计 1.活动铺板 1)安装检修工况 a .荷载计算板自重:g k =0.08655.0⨯⨯25=1.31KN/m g =G γ g k =1.0531.1⨯=1.3755KN/m一个绳鼓重:G k =6.54KN ,G=G γ G k =6.54⨯1.05=6.867KN 桥面活荷载不考虑 b .计算简图和内力计算158********=+=+=a l l n 15808015000=+=+=h l l n 165015001.11.1=⨯==n l l 因此计算跨度去1580mm跨中弯矩:m KN l G gl M ∙=⨯+⨯⨯=⨯+=770.2458.1867.658.13755.1814812020 2)正常使用工况,持久状况a .荷载:⨯⨯=655.008.0k g 25=1.31KN/m 3755.131.105.1=⨯==k G g g γKN/m 人群荷载:m KNb q q k G /358.2655.032.1=⨯⨯==γ b .跨中弯矩165.158.1)358.23755.1(811)(811220=⨯+⨯=+⨯=l q g M KN ·m从以上两种状态可知,安装工况下的弯矩值更大,取大值进行计算3)配筋计算查表得:c=25mm (二类环境),估计钢筋直径为d =10mm ,mm dc a 302=+= mm a h h 500=-=有书查表得:k=1.2,采用C25混凝土,查表2/9.11mm KN f c =,面板用HRB335的钢筋,查表2/300mm N f y =mm b 655=,171.0506559.1110770.22.1262=⨯⨯⨯⨯==o c s bh f KM α 468.085.0189.0211=<=--=b s ξαξ 2053.24530050189.06559.11mm f h b f A y c s =⨯⨯⨯==ξ %15.0%75.05065553.245min 0=>=⨯==ρρbh A s 查附录3表1,选用68φ(2302mm A s =)在受力钢筋内侧布置与受力钢筋垂直分布钢筋,按要求取250@6φ配筋如图所示绳鼓图2-3取1m板宽计算,由根部最大弯矩计算板的钢筋用量。
水闸工作桥课程设计第一部:拟定工作桥尺寸一、工作桥纵向布置1、工作桥长度:为便于安装,工桥桥长度=两闸墩中心线距离-20~30mm=7000+500+500-20 =7980mm 但计算时工作桥长度仍用8000 mm计算。
2、横梁位置:为简化计算,我们将地螺栓安装在横梁与纵梁相交处,不考虑其偏移。
横梁尺寸初步拟定为,高:500;宽:250. 横梁上面的机敦取高:250;宽:250.3、活动铺板:为减轻吊装重量,面板做成活动铺板,简支在纵梁上。
活动铺板选用的,宽850;长度:1500+2*80=1660 ;高度:80。
中间共四块面板。
桥两边再一边一块板。
总的横向布置图及个尺寸如图所示:二、工作桥横向布置1、纵梁尺寸:高度:800;宽度:300。
2、悬臂板:高度:端部取100,根部取200;宽度:500尺寸如图所示:三、刚架布置(在此不计算)1、刚架高度计算用的高度:H=31.4-24.0-h实际高度:H+H1,其中:H1为柱插入杯口的高度。
H1需满足:a.大体为1.2~0.8倍柱长边尺寸;b.大于0.05H。
图3:钢桁架布置第二部:配筋一、面板配筋设计1、活动铺板1)安装检修工况: a 荷载计算板自重:0.080.8525 1.7/k g KN m =⨯⨯=1.05 1.71.785/G k g g KN m γ==⨯= 一个绳鼓重: 6.54k G KN =, 6.54 1.05 6.867G k G G KN γ==⨯= 桥面活载不考虑 b 计算简图和内力计算01500801580n l l a mm =+=+= 01500801580n l l h mm =+=+= 0 1.1 1.115001650n l l mm ==⨯=因此计算跨度取1580mmc.跨中弯矩:220011 6.867 1.581.785 1.58 3.268484p l M gl KN m ⨯⨯=+=⨯⨯+=∙2)正常使用工况,持久状况a.荷载:板自重 0.080.8525 1.7/k g KN m =⨯⨯=1.05 1.71.785/G k g g KN m γ==⨯=人群荷载 1.240.85 4.08/G k q q b KN m γ==⨯⨯=b.跨中弯矩:()2011 1.838M g q l KN m =⨯+=∙从以上两种状态可知,安装工况下的弯矩更大,取大值进行计算3)配筋计算:查表得25(),d 302dc mm a c mm==+=二类环境估计钢筋直径为=10mm,050h h a mm =-=由书2-7查k=1.2,采用C25混凝土,查表211.9/c f N mm =,面板用HPB335的钢筋,查表2300/y f N mm =800b mm =,6220 1.2 3.26100.15511.985050s c KM f bh α⨯⨯===⨯⨯,10.1690.850.468b ξξ=-=<=2011.98500.16950285.2300c s y f b h A mm f ξ⨯⨯⨯=== 0min 285.2/0.67%0.15%85050s A bh ρρ===>=⨯查附录3表1,选用6φ8(2302mm s A =)在受力钢筋内侧布置与受力钢筋垂直的分布钢筋,按要求取φ6@250。
