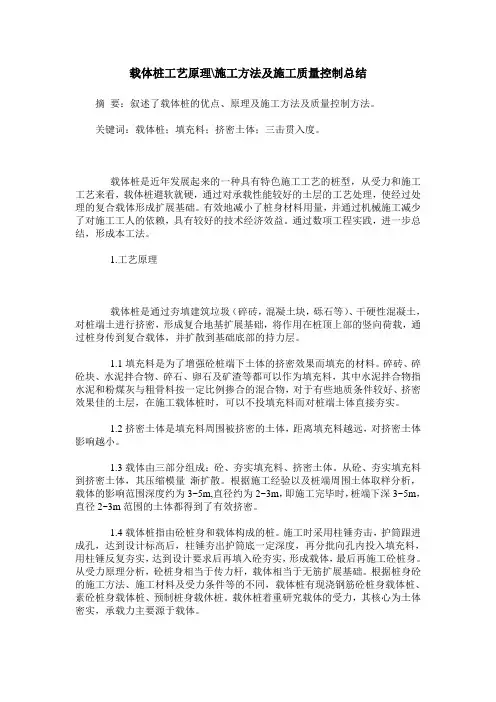

载体桩工艺原理\施工方法及施工质量控制总结摘要:叙述了载体桩的优点、原理及施工方法及质量控制方法。
关键词:载体桩;填充料;挤密土体;三击贯入度。
载体桩是近年发展起来的一种具有特色施工工艺的桩型,从受力和施工工艺来看,载体桩避软就硬,通过对承载性能较好的土层的工艺处理,使经过处理的复合载体形成扩展基础。
有效地减小了桩身材料用量,并通过机械施工减少了对施工工人的依赖,具有较好的技术经济效益。
通过数项工程实践,进一步总结,形成本工法。
1.工艺原理载体桩是通过夯填建筑垃圾(碎砖,混凝土块,砾石等)、干硬性混凝土,对桩端土进行挤密,形成复合地基扩展基础,将作用在桩顶上部的竖向荷载,通过桩身传到复合载体,并扩散到基础底部的持力层。
1.1填充料是为了增强砼桩端下土体的挤密效果而填充的材料。
碎砖、碎砼块、水泥拌合物、碎石、卵石及矿渣等都可以作为填充料,其中水泥拌合物指水泥和粉煤灰与粗骨料按一定比例掺合的混合物,对于有些地质条件较好、挤密效果佳的土层,在施工载体桩时,可以不投填充料而对桩端土体直接夯实。
1.2挤密土体是填充料周围被挤密的土体,距离填充料越远,对挤密土体影响越小。
1.3载体由三部分组成:砼、夯实填充料、挤密土体。
从砼、夯实填充料到挤密土体,其压缩模量渐扩散。
根据施工经验以及桩端周围土体取样分析,载体的影响范围深度约为3~5m,直径约为2~3m,即施工完毕时,桩端下深3~5m,直径2~3m范围的土体都得到了有效挤密。
1.4载体桩指由砼桩身和载体构成的桩。
施工时采用柱锤夯击,护筒跟进成孔,达到设计标高后,柱锤夯出护筒底一定深度,再分批向孔内投入填充料,用柱锤反复夯实,达到设计要求后再填入砼夯实,形成载体,最后再施工砼桩身。
从受力原理分析,砼桩身相当于传力杆,载体相当于无筋扩展基础。
根据桩身砼的施工方法、施工材料及受力条件等的不同,载体桩有现浇钢筋砼桩身载体桩、素砼桩身载体桩、预制桩身载休桩。
载休桩着重研究载体的受力,其核心为土体密实,承载力主要源于载体。
载体桩施工工艺引言:载体桩施工工艺是一种用于土木工程中的桩基施工技术,它通过在地下构造物中设置钢筋混凝土桩身,从而提供了必要的支撑和稳定性。
本文将介绍载体桩施工工艺的相关知识和步骤。
一、施工前准备在进行载体桩施工前,需要进行一系列的准备工作。
首先,需要制定施工方案和图纸,明确施工过程中的步骤和要求。
其次,根据设计要求选择合适的钢筋和混凝土材料,并进行检查和验收。
此外,还需要准备好相应的施工机械和设备,如桩机、泥浆循环系统等。
二、基坑准备在开始施工桩身之前,需要对基坑进行准备工作。
首先,要确保基坑的位置和尺寸符合设计要求。
然后,清理基坑内的杂物和污泥,使其表面光滑。
此外,还需要进行地下水处理,以防止桩身施工过程中的水分渗入。
三、钻孔施工钻孔是载体桩施工的关键工序之一,它需要使用桩机进行操作。
首先,根据设计要求确定钻孔位置和孔径。
然后,将桩机的钻具调整到合适的角度和位置,开始进行钻孔作业。
在钻孔过程中,需要使用泥浆循环系统来冷却钻头和排除钻孔底部的碎屑。
钻孔深度达到要求后,可进行孔内清理和检查。
四、钢筋布置完成钻孔后,需要对桩身内进行钢筋布置工作。
根据设计要求和荷载要求,精确计算和确定钢筋的直径、数量和布置方式。
钢筋应压紧并保持水平,以确保桩身的安全性和稳定性。
五、混凝土灌注混凝土灌注是载体桩施工的最后一步,它需要使用泵车来进行操作。
在灌注前,需要进行混凝土的配比和搅拌,确保混凝土的强度和质量。
然后,将混凝土由泵车送入钢筋框架中,并使用振动器进行浇筑,以确保混凝土的均匀和密实。
六、验收和检测完成载体桩的施工后,需要进行验收和检测工作,以确保施工质量和安全性。
主要包括对桩身的尺寸、混凝土质量、钢筋布置等方面进行检查。
根据设计要求和规范,对桩身进行静载试验和超声波检测等工作,以评估桩身的实际承载能力和质量情况。
结论:载体桩施工工艺是一种常用的桩基施工技术,它通过设置钢筋混凝土桩身来提供土木工程中所需的支撑和稳定。

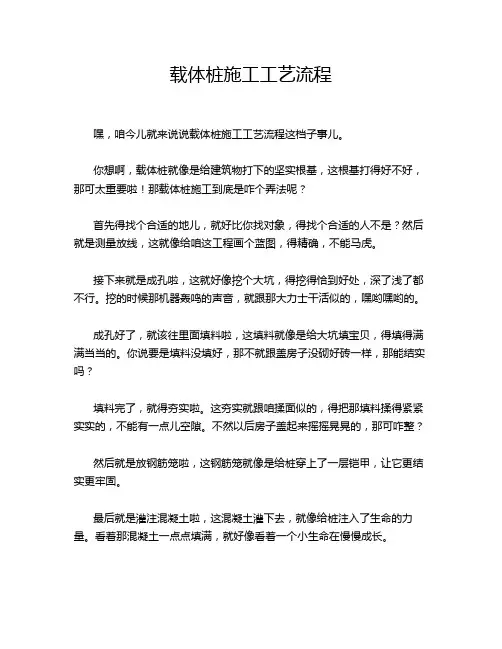

载体桩施工工艺流程嘿,咱今儿就来说说载体桩施工工艺流程这档子事儿。
你想啊,载体桩就像是给建筑物打下的坚实根基,这根基打得好不好,那可太重要啦!那载体桩施工到底是咋个弄法呢?首先得找个合适的地儿,就好比你找对象,得找个合适的人不是?然后就是测量放线,这就像给咱这工程画个蓝图,得精确,不能马虎。
接下来就是成孔啦,这就好像挖个大坑,得挖得恰到好处,深了浅了都不行。
挖的时候那机器轰鸣的声音,就跟那大力士干活似的,嘿哟嘿哟的。
成孔好了,就该往里面填料啦,这填料就像是给大坑填宝贝,得填得满满当当的。
你说要是填料没填好,那不就跟盖房子没砌好砖一样,那能结实吗?填料完了,就得夯实啦。
这夯实就跟咱揉面似的,得把那填料揉得紧紧实实的,不能有一点儿空隙。
不然以后房子盖起来摇摇晃晃的,那可咋整?然后就是放钢筋笼啦,这钢筋笼就像是给桩穿上了一层铠甲,让它更结实更牢固。
最后就是灌注混凝土啦,这混凝土灌下去,就像给桩注入了生命的力量。
看着那混凝土一点点填满,就好像看着一个小生命在慢慢成长。
你说这载体桩施工工艺流程是不是挺有意思的?就跟盖房子一样,每一步都不能马虎,都得精心对待。
要是哪一步出了差错,那后果可不堪设想啊!咱再想想,要是这载体桩没做好,以后房子住进去不得提心吊胆的?万一哪天突然出点啥问题,那可咋整?所以啊,这载体桩施工可真是个技术活,得找专业的人来干。
你看看那些高楼大厦,稳稳地矗立在那里,那可都是载体桩的功劳啊!它们在地下默默地支撑着,就像一个个无名英雄。
咱平时走在路上,可能都不会注意到脚下的这些载体桩,但它们却一直在那里,为我们的生活提供着保障。
所以啊,可别小看了这载体桩施工工艺流程,它可关系着我们的生活呢!总之,载体桩施工工艺流程是个非常重要的事儿,得认真对待,不能有丝毫马虎。
只有这样,我们才能住上安全、舒适的房子,才能过上幸福的生活。

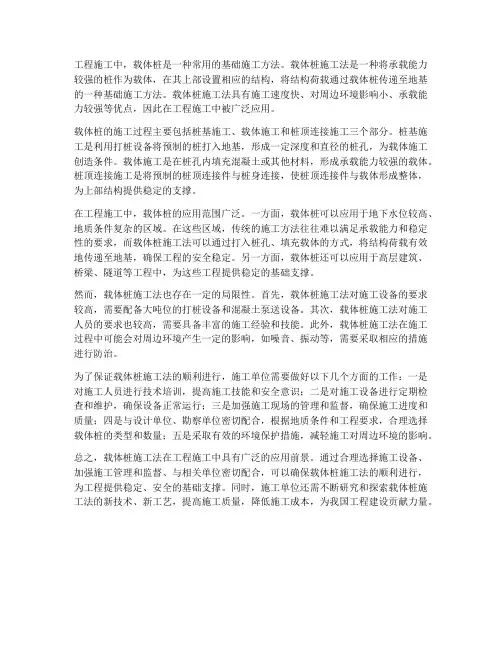

工程施工中,载体桩是一种常用的基础施工方法。
载体桩施工法是一种将承载能力较强的桩作为载体,在其上部设置相应的结构,将结构荷载通过载体桩传递至地基的一种基础施工方法。
载体桩施工法具有施工速度快、对周边环境影响小、承载能力较强等优点,因此在工程施工中被广泛应用。
载体桩的施工过程主要包括桩基施工、载体施工和桩顶连接施工三个部分。
桩基施工是利用打桩设备将预制的桩打入地基,形成一定深度和直径的桩孔,为载体施工创造条件。
载体施工是在桩孔内填充混凝土或其他材料,形成承载能力较强的载体。
桩顶连接施工是将预制的桩顶连接件与桩身连接,使桩顶连接件与载体形成整体,为上部结构提供稳定的支撑。
在工程施工中,载体桩的应用范围广泛。
一方面,载体桩可以应用于地下水位较高、地质条件复杂的区域。
在这些区域,传统的施工方法往往难以满足承载能力和稳定性的要求,而载体桩施工法可以通过打入桩孔、填充载体的方式,将结构荷载有效地传递至地基,确保工程的安全稳定。
另一方面,载体桩还可以应用于高层建筑、桥梁、隧道等工程中,为这些工程提供稳定的基础支撑。
然而,载体桩施工法也存在一定的局限性。
首先,载体桩施工法对施工设备的要求较高,需要配备大吨位的打桩设备和混凝土泵送设备。
其次,载体桩施工法对施工人员的要求也较高,需要具备丰富的施工经验和技能。
此外,载体桩施工法在施工过程中可能会对周边环境产生一定的影响,如噪音、振动等,需要采取相应的措施进行防治。
为了保证载体桩施工法的顺利进行,施工单位需要做好以下几个方面的工作:一是对施工人员进行技术培训,提高施工技能和安全意识;二是对施工设备进行定期检查和维护,确保设备正常运行;三是加强施工现场的管理和监督,确保施工进度和质量;四是与设计单位、勘察单位密切配合,根据地质条件和工程要求,合理选择载体桩的类型和数量;五是采取有效的环境保护措施,减轻施工对周边环境的影响。
总之,载体桩施工法在工程施工中具有广泛的应用前景。

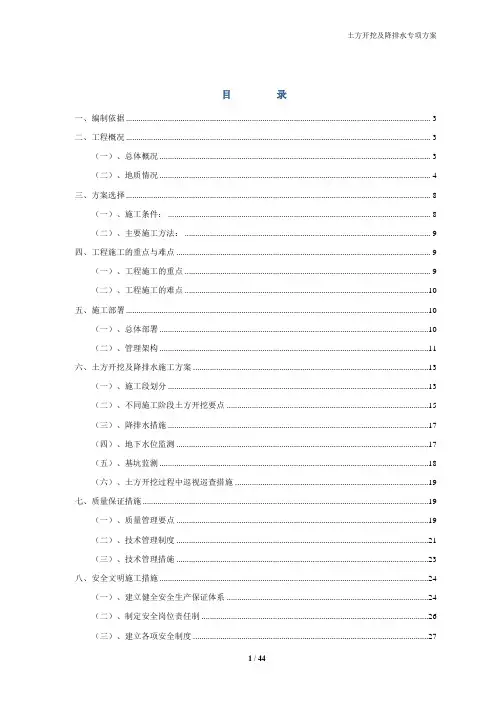

土方开挖及降排水专项方案目录一、编制依据 (3)二、工程概况 (3)(一)、总体概况 (3)(二)、地质情况 (4)三、方案选择 (8)(一)、施工条件: (8)(二)、主要施工方法: (9)四、工程施工的重点与难点 (9)(一)、工程施工的重点 (9)(二)、工程施工的难点 (10)五、施工部署 (10)(一)、总体部署 (10)(二)、管理架构 (11)六、土方开挖及降排水施工方案 (13)(一)、施工段划分 (13)(二)、不同施工阶段土方开挖要点 (15)(三)、降排水措施 (17)(四)、地下水位监测 (17)(五)、基坑监测 (18)(六)、土方开挖过程中巡视巡查措施 (19)七、质量保证措施 (19)(一)、质量管理要点 (19)(二)、技术管理制度 (21)(三)、技术管理措施 (23)八、安全文明施工措施 (24)(一)、建立健全安全生产保证体系 (24)(二)、制定安全岗位责任制 (26)(三)、建立各项安全制度 (27)1 / 44(四)、安全施工措施 (27)(五)、文明施工措施 (29)(六)、环保措施 (30)九、特殊条件施工措施 (31)(一)、雨季施工技术措施 (31)(二)、雷雨天气施工 (33)(三)、台风、强风时施工 (33)(四)、地下管线保护措施 (34)十、应急预案 (35)(一)、应急预案的方针与原则 (35)(二)、应急预案工作流程图 (35)(三)、明挖深基坑开挖存在的危险因素 (36)(四)、各项危险因素的预防与应急措施 (36)(五)、应急救援组织架构 (40)(六)、事故处理 (42)(七)、宣传教育 (44)(八)、演练 (44)一、编制依据1、《工程测量规范》GB50026-20072、《建筑地基基础工程施工质量验收规范》GB50202 -20023、《建筑工程施工质量验收统一标准》(GBJ300-2013)4、《建筑施工手册》(第四版)5、基坑支护及桩基础施工图6、岩土勘察报告7、《东莞市泥头车安全管理“两牌两证”实施办法》莞泥安管【2013】6号8、《东莞市住房和建设局关于深化落实工地内和搅拌站内泥头车和槽罐车管理工作的通知》深建质安〔2014〕155号二、工程概况(一)、总体概况工程名称:恒大绿洲花园7-8号住宅楼,9号商业、住宅楼建设单位:设计单位:监理单位:勘探单位:施工单位:1、项目位置:本工程位于广东省东莞市凤岗镇宏盈工业区。
目录第一章、编制依据第二章、工程概况一项目慨况二地质及水文条件第三章、选择施工方案一、现场施工环境分析二、基坑支护措施三、基坑排水降水措施四、土方开挖方式第四章、施工部署一、机械的选择二、钢板桩材料要求三、施工准备四、劳动力计划五、施工进度计划第五章、钢板桩围护施工一、钢板桩施工的一般要求二、钢板桩施工的顺序三、钢板桩的检验、吊装、堆放四、钢板桩施打五、钢板桩的拔除第六章、土方施工一基坑土方开挖二承台土方开挖三排水措施 ..........................................................................1 (2) (2) (2) (4) (4) (4) (4) (5) (6) (6) (6) (6) (6) (7) (8) (8) (8) (8) (9) (9) (11) (11) (11) (11)四质量保证措施第七章、土方回填一基坑土方回填二质量控制第八章、雨季施工措施一、水泵选择二、排水及雨季施工措施第九章、应急抢险措施一、土方坍塌的预防和监控措施二、基坑土方坍塌现场应急措施三、安全应急物资第十章、安全保证措施第十一章、文明施工保证措施第十二章、环境保护措施第十三章、附件 (12) (13) (13) (14) (15) (15) (15) (15) (15) (16) (16)....................................................................17...........................................................17...............................................................18 (19)恒大绿洲项目、楼基础土方工程施工方案《建筑边坡工程技术规范》《建筑地基基础设计规范》《混凝土结构设计规范》《建筑桩基技术规范》《地基与基础工程工质量验收规范》《建筑工程施工质量验收统一标准》《建筑基坑工程监测技术规范》—《建筑基坑支护技术规程》《建筑施工安全检查标准》《建筑机械使用安全技术规程》湛江恒大绿洲项目首期主体及配套建设工程建筑、结构施工图纸《施工组织设计》3#4#第一章、编制依据GB50330-2002GB50007-2011GB50010-2010JGJ97-2008GB50202-2002GB50300-2001GB 504972009JGJ120-2012JGJ59-2011JGJ33-2012项目名称:;工程建设地点:位于广东省湛江市坡头区,东至鸡咀山路,南至海湾南路,西至规划道路,北至海湾大道;周边环境:项目北侧为规划路,临近公路,有排洪沟相隔;西侧为规划路,部分路段有简易路通行;南侧为停车场、住宅区、临近鸡咀山路;东侧为池塘。
目录一、编制依据 (1)二、工程概况 (1)三、土方回填部署 (1)四、施工准备 (2)五、土料要求与含水量控制 (3)六、质量标准 (3)七、应注意的质量问题 (4)八、安全措施 (4)郑州恒大绿洲A-02地块及A-03地块工程土方回填施工方案一、编制依据1.1本工程的施工图纸及相关变更1.2《建筑工程施工质量验收统一标准》GB50300-20131.3《建筑地面工程施工质量验收规范》GB50209-20101.4《建筑机械使用安全技术规程》JGJ33-20121.5《建筑施工安全检查标准》JGJ59-20111.6《建筑地基基础工程施工质量验收规范》GB50202-20021.7我公司对于类似工程的相关经验1.8施工现场具体情况二、工程概况郑州恒大绿洲首期公租房、三期二标段(14、15#楼、幼儿园、地下车库)、三期公租房主体及配套建设工程位于郑州市经济开发区经开第六大街与经南三路交叉口,其中:郑州恒大绿洲三期14、15#楼(33层/32层,面积约9.2万㎡)、幼儿园(三层,面积约0.5万㎡)、首期公租房(33层,面积约2.5万㎡)、三期公租房(29层,面积约2.2万㎡)、地下车库(一层/两层,面积约3.7万平方米)主体及配套工程施工,总建筑面积约18.32万m2。
高层住宅采用剪力墙结构,CFG桩复合地基,钢筋混凝土筏板基础。
建筑物耐火等级为一级,地下室防水等级为二级,结构安全等级为二级,地基基础和主体结构的设计使用年限为50年。
基槽回填采用素土,其压实系数不应低于0.94。
三、土方回填部署1、土方回填施工前,根据现场实际情况,由于前期分包单位已将基坑内土方全部挖出并外运处场区。
我单位计划从外面运土到场区内,原土必须满足本工程回填土的需要和要求。
2、计划机械情况为小型挖掘机两台、运土车5辆、打夯机6台。
四、施工准备1.9作业条件1、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理的确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数。

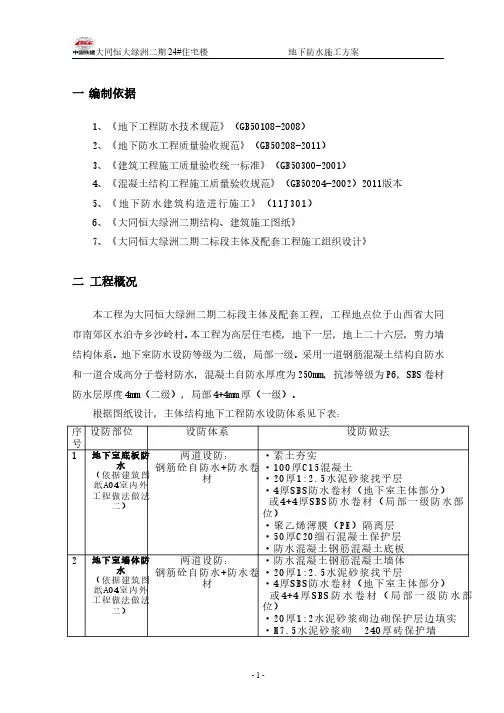

一编制依据1、《地下工程防水技术规范》(GB50108-2008)2、《地下防水工程质量验收规范》(GB50208-2011)3、《建筑工程施工质量验收统一标准》(GB50300-2001)4、《混凝土结构工程施工质量验收规范》(GB50204-2002)2011版本5、《地下防水建筑构造进行施工》(11J301)6、《大同恒大绿洲二期结构、建筑施工图纸》7、《大同恒大绿洲二期二标段主体及配套工程施工组织设计》二 工程概况本工程为大同恒大绿洲二期二标段主体及配套工程,工程地点位于山西省大同市南郊区水泊寺乡沙岭村。
本工程为高层住宅楼,地下一层,地上二十六层,剪力墙结构体系。
地下室防水设防等级为二级,局部一级。
采用一道钢筋混凝土结构自防水和一道合成高分子卷材防水,混凝土自防水厚度为250mm,抗渗等级为P6,SBS卷材防水层厚度4mm(二级),局部4+4mm厚(一级)。
根据图纸设计,主体结构地下工程防水设防体系见下表:依据图集11J301《地下防水建筑构造进行施工》三 施工组织3.1劳动力组织基础底板垫层、地梁砖胎膜、防水导墙抹灰施工完毕,达到卷材铺贴基层要求后,安排防水专业施工队进行底板防水施工,验收完毕,由主体队进行防水保护层施工,并对防水卷材预留设的搭接头进行保护,然后进行结构施工。
结构施工中,各专业所有地下室外墙外穿杆件、套管由各专业进行阻水措施处理:模板对拉螺杆采用止水螺杆、穿外墙管预埋套管等。
主体基础底板卷材防水施工人员:8人(100%持证上岗);结构外墙卷材防水施工人员:8(100%持证上岗);以上操作人员要求至少做过2个以上工程,达到熟练施工的要求。
3.2施工组织机构结合项目部管理组织机构形式及整体工程特点,建立如下图所示“大同恒大绿洲二期二标段主体及配套工程地下防水施工组织机构”,具体如下所示:3.3施工区段划分注:1、主体施工流水段按照单元进行划分施工2、主体结构均为三个单元,按照从东向西进行施工。
南昌恒大绿洲六期1~7#楼南昌翠林山庄五期地下室施工方案编制人:审核人:审批人:江西建工第一建筑有限责任公司南昌恒大绿洲五期项目部年月日目录第一章编制依据 (1)1.1设计图纸 (1)1.2主要规范、规程 (1)1.3主要标准 (1)1.4主要图集 (2)1.5主要法规 (2)1.6其他 (2)第二章工程概况 (2)2.1总体简介 (2)2.2建筑设计简介 (3)2.3结构设计概况 (4)2.4电气工程概况 (5)第三章施工部署 (6)3.1工程施工目标 (6)3.2流水段划分 (6)3.3项目组织机构 (9)3.4施工任务划分 (9)3.5施工总进度计划 (11)第四章施工准备 (11)4.2主要物资计划 (13)4.3主要施工机械计划 (14)4.4器具配置计划 (15)4.5劳动力安排计划 (16)第五章主要施工方法和技术措施 (18)5.1大型机械设备的选择 (18)5.2定位和测量放线 (18)5.3土方工程 (20)5.4砖胎模工程 (20)5.5防水工程 (24)5.6钢筋工程 (26)5.7模板工程 (36)5.8混凝土工程 (40)5.9砌筑工程 (41)5.10脚手架工程 (42)5.11装修工程 (44)5.12雨季施工 (46)5.13临电施工 (49)5.14临水施工 (51)第六章工程重点、难点和施工方法 (51)第七章主要管理、保证措施 (52)7.1工期保证措施 (52)7.2质量保证措施 (52)7.3安全保证措施 (54)7.4文明施工措施 (57)7.5成品保护措施 (59)7.6成本节约措施: (59)附件一、土建施工总平面布置图 (60)附件二、临水各阶段总平面布置图 (60)附件三、临电各阶段总平面布置图 (60)第一章编制依据1.1 设计图纸江西省建筑设计研究总院设计的南昌翠林山庄(恒大绿洲)五期地下室工程的建筑、结构、水电暖通施工图纸。
满足国家、地方法律法规及其内部文件要求。

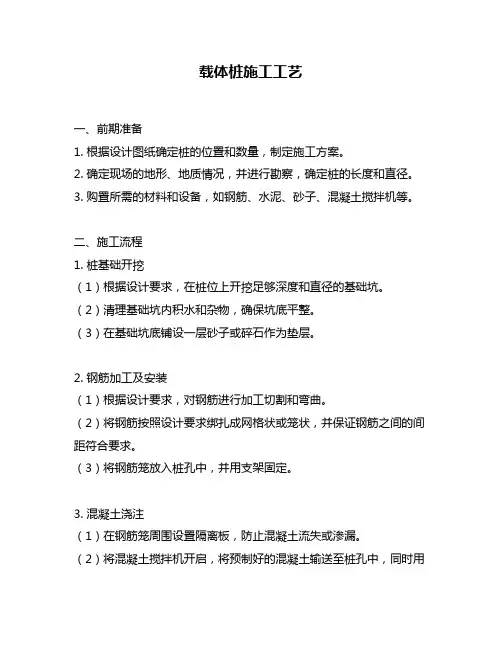

载体桩施工工艺一、前期准备1. 根据设计图纸确定桩的位置和数量,制定施工方案。
2. 确定现场的地形、地质情况,并进行勘察,确定桩的长度和直径。
3. 购置所需的材料和设备,如钢筋、水泥、砂子、混凝土搅拌机等。
二、施工流程1. 桩基础开挖(1)根据设计要求,在桩位上开挖足够深度和直径的基础坑。
(2)清理基础坑内积水和杂物,确保坑底平整。
(3)在基础坑底铺设一层砂子或碎石作为垫层。
2. 钢筋加工及安装(1)根据设计要求,对钢筋进行加工切割和弯曲。
(2)将钢筋按照设计要求绑扎成网格状或笼状,并保证钢筋之间的间距符合要求。
(3)将钢筋笼放入桩孔中,并用支架固定。
3. 混凝土浇注(1)在钢筋笼周围设置隔离板,防止混凝土流失或渗漏。
(2)将混凝土搅拌机开启,将预制好的混凝土输送至桩孔中,同时用振捣器进行振捣,确保混凝土填充均匀。
(3)在浇注过程中,要注意控制浇注速度和混凝土的质量,以保证桩的强度和稳定性。
(4)待混凝土浇注完毕后,用钢丝划分桩身长度,并在桩身上打上标记。
4. 桩顶处理(1)等待混凝土充分凝固后,将顶部露出的钢筋锯断或弯曲,并清理桩顶。
(2)如果需要在桩顶设置嵌板或连接钢构件,则应在浇筑时预留孔洞。
5. 后期处理(1)对施工现场进行清理、整理和消毒,并恢复原状。
(2)对施工过程中产生的废弃物进行分类处理和回收利用。
三、安全注意事项1. 施工前必须对场地进行勘察和评估,并采取相应的防护措施。
2. 在施工现场设置警示标志,以提醒周围人员注意安全。
3. 操作人员必须经过专业培训和考核,并持有相应的证书。
4. 在施工过程中,必须严格按照操作规程进行,禁止违章操作和超负荷作业。
5. 如遇恶劣天气或其他突发事件,应立即停工,并采取相应的安全措施。
载体桩载体桩:选择下部层位稳定、土性较好的土层作为被加固土层,以桩端土体为研究对象。
普通桩的承载力主要来源于桩的侧摩阻力,而载体桩的承载力主要来自载体,载体通过反复填入建筑垃圾再以3.5吨重锤提升6米进行自由落体夯实,通过三击贯入度等指标控制密实度,随后再夯填一定量的干硬性混凝土,从而由内向外形成干硬性混凝土、填充料和挤密土体形成的载体,使桩端土体得到最优的密实,将上部荷载有效传递给下面的持力土层,达到提高承载力的目的。
载体桩的施工工艺用直径355mm、重3.5吨、长5m的柱锤自由落体夯击成孔,柱锤落距为6米,带有反压装置的护筒跟进,直至护筒底达到设计的持力层标高止。
柱锤夯出护筒底一定深度后,分批从护筒进料口投入砖、碎石等填充料,用柱锤反复夯实,达到设计的三击贯入度要求后,再填入一定数量的干硬性混凝土且夯实,形成载体,然后在柱体里灌注钢筋混凝土。
载体桩的施工流程为:测量放线定桩位——护筒成孔——加填充料并夯实——测三击贯入度——填干硬性混凝土并夯实——下钢筋笼,浇灌混凝土——拔护筒——振捣桩身。
1、测量放线定桩位。
由于载体桩桩径小,但承载力较高,因此对桩位的准确度要求较高。
根据设计图要求,将桩位控制点精确找准并用混凝土保护好标注,然后用全站仪或经纬仪准确定好各桩位,并用钢筋或木桩做好标记。
2、护筒成孔。
设备到位后,使护筒中心对准桩位点,先通过柱锤夯击成孔,再利用反压装置将护筒往下压。
下压护筒时要注意护筒的垂直度,确保桩身垂直。
护筒进入持力层以地勘为基准,同时也根据柱锤进入不同的土层时其夯击落距不同为参考,直至将护筒下到设计标高为止。
3、加填充料并夯实。
护筒下到位后,在护筒至地上30cm左右处开进料孔,开始加填充料。
加填充料的目的是为了增强混凝土桩端下土体的挤密效果,碎砖、碎混凝土块、碎石、卵石及矿渣都可以做填充料,填充料的有机质含量必须小于3%。
填充料应分次逐步填加,及时夯实后再填加再夯实,填充料总量不得大于1.8立方米,否则说明护筒还没有进入持力层,应继续下压护筒,对于某些地质条件好,挤实效果佳的土层,可以不投填充料而直接夯实桩端土体。

载体桩施工工艺一、引言载体桩是一种普遍应用于建筑、桥梁和其他重要工程项目中的结构形式。
它具有高承载能力、良好的耐久性和较小的地基沉降等优点,在工程建设中发挥着重要的作用。
本文将介绍载体桩的施工工艺流程,以期为施工人员提供参考和指导。
二、工艺流程1. 前期准备在施工之前,需要进行充分的前期准备工作。
首先,施工人员需要进行现场勘察,确定桩的布置位置,根据工程需求确定桩的数量和直径。
其次,根据设计要求,制定具体的施工方案和工程进度计划。
还需组织手续齐备,包括施工许可证、环境评估报告等文件的申请和审批。
2. 桩设备的准备载体桩的施工需要使用一系列专用设备和工具。
根据桩的类型和规模,选择适当的桩工设备,如振动锤、静压桩机等。
同时,需要检查设备的工作状态和维护情况,确保设备的正常运行。
3. 桩基础的施工桩基础的施工是载体桩施工的核心环节。
根据设计要求,在桩的位置处挖掘坑底为桩顶的基坑,清理坑底的泥浆和淤泥等杂物。
然后,根据桩的类型,选择相应的施工工艺。
对于摩擦桩,首先需要进行桩孔的钻探工作。
钻孔操作需要根据设计要求和现场情况确定孔径、孔深和孔壁的垂直度等参数。
钻孔完成后,需要清除孔内的泥浆和碎屑物,以保证钻孔的质量。
对于灌注桩,首先需要进行模板的安装。
模板根据设计要求确定形状和尺寸,然后进行固定和调整,确保模板的准确度和稳定性。
安装完成后,开始进行混凝土浇筑。
混凝土浇筑需要注意浇注速度和均匀度,以及浇注过程中的充填和振捣。
4. 桩顶的处理桩基础施工完成后,需要对桩顶进行进一步处理。
首先,对于摩擦桩,需要清理桩顶的泥浆和碎屑,使其达到设计要求的平整度和垂直度。
对于灌注桩,需要根据设计要求进行桩顶的修整和清理。
5. 各种测试和检查载体桩施工完成后,需要进行各种测试和检查,以确保桩基础的质量和可靠性。
常见的测试项目包括桩身的垂直度、孔筒的质量、桩顶的水平度等。
根据测试结果,及时进行修正和调整,确保桩基础的稳定和安全。
预制管桩载体桩施工方案1. 引言在土木工程中,预制管桩是常用的桩基施工方式之一。
预制管桩的施工方案对于土建工程的质量和安全至关重要。
本文主要针对预制管桩的载体桩施工方案进行详细介绍,包括前期准备、施工方法、安全措施等。
2. 前期准备2.1 设计在施工前,需要根据工程设计图纸和工程要求进行预制管桩的设计。
设计包括确定桩径、桩长以及桩的材料等。
设计还要考虑到施工地点的土质条件和荷载要求等因素。
2.2 资源准备在施工前,需要准备好以下资源:- 预制钢管:根据设计要求预制所需的钢管;- 工地设备:包括吊装机械、钢筋切断机、引力锤等; - 施工人员:具备相关施工经验的工人; - 安全防护设备:如安全帽、手套、安全绳等。
2.3 施工图纸施工图纸是施工过程中必不可少的指导文件,包括桩的位置、长度、埋深等信息。
确保施工图纸的准确性和合理性是施工前的重要工作。
3. 施工方法3.1 地面准备在进行预制管桩施工前,首先要进行地面准备工作,包括清理施工场地,并打好基础桩。
基础桩的设置有助于提高施工的稳定性。
3.2 钢管安装钢管的安装是预制管桩施工的核心步骤。
按照设计要求,利用吊装机械将预制的钢管顺序放置在基础桩上。
注意钢管之间的间距和垂直度,确保每根钢管的稳定性。
3.3 固定处理钢管安装好后,需要进行固定处理,以保证钢管的稳定性。
可以采用混凝土灌注、灌浆或其他固定方法。
固定处理可以提高钢管与土壤之间的承载能力,并增加整体的稳定性。
3.4 排除空隙在固定处理完成后,需要排除钢管与土壤之间的空隙,防止后续使用中出现不稳定的情况。
可以利用水泥浆料注入空隙处,同时利用引力锤将钢管与土壤之间的空隙压实。
3.5 环境保护在施工过程中,需要做好环境保护工作。
包括合理利用施工材料,防止材料的浪费和污染。
施工完成后,要及时清理施工现场,并进行垃圾分类处理。
4. 安全措施在预制管桩的施工过程中,需要采取一系列的安全措施,保障施工人员的安全。
洛阳恒大绿洲48班中学F区及操场观看台载体桩施工方案编制人:审核人:批准人:1日期:河南国安建设集团有限公司目录一、编制依据及工程概况二、工程地质条件三、施工方案四、项目经理部及劳动力配置五、主要施工机械及材料设备供应六、确保工程质量的技术组织措施七、确保安全文明施工的技术组织措施八、确保工期的技术组织措施九、工程工期横道图1一、编制依据及工程概况1、编制依据:(1)国家颁布的规范、规程1(2)行业颁布的规程(3)勘察报告、设计图纸12、工程概况拟建的洛阳恒大绿洲48班中学F区及操场看台项目位于洛阳市瀍河区,中州东路与安居路交叉口。
拟建建筑物为框架结构。
根据拟建场地地质条件结合工程要求,基础设计采用:载体桩基础,本工程共设计载体桩约46根。
二、工程地质条件本工程原图纸设计基础为独立基础,现场挖至设计标高后,经勘查、设计等相关单位验槽发现,基础标高下土质多为杂填土,且深度较深,无法达到设计承载力要求。
后经勘查、设计、建设、监理单位共同协商,本工程基础改为载体桩基础,基坑采用素土分层压实,回填至设计桩顶标高。
三、施工方案1、基础方案本工程基础设计采用载体桩基础,该技术获国家专利,为建设部重1点推广项目。
该桩通过在持力层上连续夯填施工可形成承载力很高的复合载体,具有桩长短、承载力高的优点,还可通过调整施工参数在一定范围内调节单桩的承载力。
载体桩设计桩径400mm,以⑷卵石夹圆砾、(4-1)中砂夹圆砾层为载体持力层,桩身长度以设计桩长为准(同时根据实际持力层变化情况相应变动),桩身配置通长钢筋笼,主筋6C12,箍筋φ6@100/200(桩顶1.6 m内加密),加强筋C12@2000。
设计混凝土强度等级为C25,单桩承载力特征值700KN。
桩位布置图12、施工工艺及参数(1)成孔:桩机就位后调平、稳固,保证护筒垂直度偏差不大于1%;然后锤击引孔,压入护筒至要求标高。
护筒沉到位后,严禁再次提升护筒。
为防止缩径,确保桩位不偏移、提高施工效率,根据地层情况必要时可采用机械洛阳铲预引孔,引孔深度至桩身底部。
(2)复合载体施工:提高细长锤(提升6m)用大能量夯击护筒下部填料(填料为卵石,并保证有机物含量不大于3%,填料粒径不大于25cm),每填两锹左右,采用不小于21T·m的夯击能量夯击一次,将填料夯出护筒外,经上述重复操作,初步形成夯扩体外形。
待细长锤有明显反弹时,测量空打一击的贯入量,当贯入量不大于4cm左右时,再空打二击,并测量相应贯入量,分析比较三次的测量值,当三个数值呈1递减或相等,且累积值不大于8㎝为合格,否则应再填料夯击,直至合格。
最后填C30干硬性砼,每填两锹采用不小于21T·m的夯击能量夯击一次,累积填料不小于0.3m3,复合载体施工即告结束。
(3)安放钢筋笼:根据图纸要求的标高,用水准仪测量基准点高程及钢筋笼标高,将钢筋笼安置到位,同时,对桩长做好详细记录。
(4)灌桩及振捣:钢筋笼固定就位后,在第一盘砼倒入灰盘之前,要先向桩底部倒入半桶左右水泥浆,然后一次性浇注砼至桩顶以上约1.0 m处,缓慢地提出护筒,护筒提升速度不得大于1.0 m/min,护筒提出后,应快速将振捣棒插至桩底,然后缓慢提升(快插慢拔),均匀振捣至桩顶,为确保桩身质量,应保证施工砼面标高比设计桩顶标高高出约30cm 。
四、项目经理部及劳动力配置为了出色地完成项目施工,我公司组织调配精兵强将,组成了以项目经理为首的完善的项目管理班子。
工程实行项目经理负责制,下设项目副经理,技术负责、施工员、质检员、安全员、材料员、维修员等,1形成质量管理体系,特殊作业持证上岗,工种齐全,各负其责。
项目经理部结构体系如下:项目部管理体系11人 员 配 备 表根据现场施工条件,工程量及工期要求,为确保工程进度,我们将配备充足的施工作业人员,以发挥施工机械的最大潜力,具体人员配备情况详见上页人员配备表;载体桩施工工艺流程↓↓↓↓1↓↓↓五、主要施工机械及材料设备供应为了高效保质地完成该工程的施工任务,根据场地地质条件,工程量及工期要求,在总结以往工程施工经验的基础上,我公司计划调进11台左右夯扩桩机及其它相应的配套机械设备,同时,根据现场实际施工情况及需要再作调整。
具体设备配备情况详见下表:主要设备、材料计划1六、确保工程质量的技术组织措施为了高质量地完成本工程的桩基施工任务,公司成立了:总工程师→项目技术负责→质检员三级质量管理体系,公司总工程师对所有项目质量管理负领导责任,其职能是对所有项目技术质量环节进行指导、检查、督促改进和落实执行,项目技术负责对本项目技术质量管理负直接领导责任,其职能是对项目施工过程中的技术质量直接控制,使生产作业按照规程、规范或设计要求及公司有关规章制度进行。
1、施工准备阶段的质量控制(1).做好现场勘察,确保场地三通一平。
(2).参与图纸会审和技术交底,充分领会设计意图,同时做好各岗位的技术交底工作。
(3).测量定位工作由专职人员负责,经甲方监理单位复核签证后,方可进行施工。
放定位主控点误差不得大于5mm,桩位点误差不得大于20mm,并按有关规定做好控制点的保护工作。
(4).做好材料的采购、保管工作,严禁不合格或不符合设计要求1的材料用于工程中。
(5).按照监理要求,原材料和半成品进场必须进行报验(钢材、水泥等取样必须经过监理),经检验合格后方可用于施工。
2、施工过程中的质量控制(1).桩位:开孔前桩位必须准确,桩机就位后,护筒对准引孔,调平桩机并从相互垂直的两个方向吊线检查护筒垂直度,确保垂直偏差在规定范围内(偏差1%)。
(2).夯扩体:必须严格控制三击贯入量,三击贯入量及干硬性砼填料标号必须符合施工组织设计要求。
(3).钢筋笼:①进入现场的钢材必须有出厂合格证,并经复试合格后方可使用;②加工过程允许偏差:笼长±50mm,笼径±10mm,主筋间距±10mm,箍筋间距±20mm,加强筋间距±100mm。
③施工控制:笼顶标高±50mm,移位±10mm;④成品钢筋笼的堆放不宜过高,搬运过程中要严禁砸压;⑤会同监理公司做好检查验收工作。
(4).混凝土:本工程混凝土采用商品混凝土,砼塌落度采用16~118㎝,每根桩的头一盘砼按16㎝控制。
干硬性砼的搅拌要严格按配合比上料配制,原材料必须过磅计量,允许偏差为:水泥、水:±2%;卵石:±3%;砂:±3%。
混凝土质量以“手抓成团,落地散开”为宜。
在施工过程中,每天每个单体工程要做不少于一组试块并对混凝土塌落度定期抽检。
(5).钢筋笼定位:钢筋笼应位于桩中心,必要时可在钢筋笼顶部及底部同一平面的主筋上对称焊接三个弯曲的φ6钢筋“耳朵”,以保证钢筋保护层满足设计要求,钢筋笼标高采用水准仪测量控制。
3、工程完工后的质量管理(1).向业主提交完整的竣工资料,其内容主要包括:测量复核签证、设计变更、各种材料试验报告、施工记录、桩基隐蔽验收记录、检验批质量验收记录及竣工平面图等。
(2).工程施工完毕后做好桩检的配合工作;同时,应在规定时间内尽快会同有关部门进行验收。
七、确保安全文明施工的技术组织措施11、施工现场设置专职安全员,负责施工过程中的安全检查、预防工作,做到防患于未然。
2、施工现场的重要部位要做明显的安全标志,同时,由安全员对全体作业人员进行安全技术教育,贯彻“安全第一,预防为主”的方针。
3、施工人员必须服从安全员的监督和管理,自觉执行安全生产条例,做到工作时精力集中,不蛮干,严禁酒后开车,杜绝疲劳作业。
4、对违反安全条例的施工人员,必须对其进行批评教育或停工整顿,情节严重的予以罚款或除名。
5、施工电线不得私拉乱接,穿越道路电缆应用土覆盖或穿钢管。
6、施工现场要干净整洁,定期进行整理清扫,现场垃圾要按甲方指定地点堆放。
7、冬季雨雪天施工期间,要做好现场各种施工设备电器件及电缆的防冻、防水保护工作,防止发生漏电安全事故。
8、现场的各种施工机具及原材料应摆放整齐、堆放有序,创造安全文明的施工环境。
19、做好现场生活区的卫生工作,保持生活清洁卫生,注意饮食,预防疾病。
10、现场工作人员必须戴安全帽,高空作业人员必须系好安全带。
八、确保工期的技术组织措施(一)施工进度分析依据设计图纸,施工桩长大于等于6.0m,根据场地地质条件,结合以往的施工经验,每台夯扩桩机每天可施工载体桩9根,1台桩机每天可施工桩约9根,46根桩有效工期预计为5个工作日。
故公司计划投入1台左右夯扩桩机,同时投入充足的人员及配套设备,在“三通一平”条件具备的情况下,并考虑其它不利因素影响,预留2天作为机动时间,则有效总工期为7天。
(二)施工进度保证措施1.为了避免现场混凝土搅拌速度低以及搅拌设备出故障对桩基施工的影响,本工程可采用商品混凝土。
2.公司长年从事载体桩的施工,在这方面积累了丰富的桩基施工经1验,针对本工程的地质条件,制定了一套与之相适应的施工措施,这样既保证了施工质量,又大大加快了施工进度。
3.施工所用的主要设备构配件均有充足的仓库储备和现场储备,各种相关设备均有维修人员,基本不会对工程施工造成影响。
4.公司的桩机施工队专业从事载体桩施工,作业人员技术娴熟,有类似工程和地质条件的施工经验,有利于施工水平的正常发挥。
5.施工现场距离公司本部约20Km,便于公司领导经常到现场进行督促检查,遇到疑难的技术问题,保证在1小时内派出技术专家进行现场解决。
九、工程工期横道图根据拟建项目工程量、场地地质条件,结合本项目施工设备、人员投入情况,拟制定工期网络图如下:1编制说明工程工期横道图工程名称:洛阳恒大绿洲48班中学F区及操场看台载体桩工程0编制说明1。
