监理月报第期年月日——年月日总监理工程师:×××项目工程监理部编制要求及说明:总监应根据工程进展实际情况每月以书面报告的形式向建设单位、公司及有关部门报告。
报告的内容及格式按以下六个方面的要求进行编写(建设单位或当地有关部门有特殊要求的除外),内容力求详实全面,实际情况有变化可进行适当的增减,顺序可调整。
一、本月工程综述:主要包括以下内容:对本月“三控、三管、一协调”工作情况的概述,包括主要工程数量;从开工到现在已过去的施工日期、有效工作日和日历天;本月内气象报告;项目总状况表(见后附表一)等。
二、工程进度控制主要包括以下内容:进度计划执行情况,进度措施;进度统计;进度偏差分析等。
工程项目进度说明三、工程质量控制主要包括以下内容:本月质量控制工作状况;工程资料情况;监理措施及效果;质量状况汇总四、工程投资控制主要包括以下内容:投资控制工作情况;投资控制统计等工程计量表:五、安全文明施工情况六、本月监理工作小结监理工作统计2、考勤表(见后附表二)七、存在问题及建议八、下月工作安排九、月末工程形象照片及说明附表一:工程项目状况报告表附表二考勤表○审核:考勤:监理表格使用程序:A类表、B类表、C类表参见《建设工程监理规范》;F类表《建筑工程施工质量验收统一标准》;D类表、E类表见后附表。
A类表(承包商用表)B类表(监理单位用表)C类表(各方通用表)D类表(监理单位内部记录表)E类表(监理单位内部台帐记录用表见后附表)2F类表(《建筑工程施工质量验收统一标准GB50300—2001》用表)注:其中※号表格为选用表格。
D1监理工程师检查记录表编号:E1工程主要材料三证汇总表施工单位:工程编号:5E2工程材料进场、取样、检测表6E3工程监理见证其它试验成果汇总表施工单位:工程编号:E4砼浇筑统计表8E5施工测量放线报验索引工程编号:9E6工程报验申请表索引施工单位:工程编号:10E7单位工程质量汇总表工程编号:11E7.1单位工程分部工程质量汇总表工程编号:E8设备开箱验查汇总工程编号:E9工期变更及延误统计表工程项目:E10设计变更及技术核定索引工程编号:E11大事记工程项目:E12图书资料索引。
编号:××工程监理月报第X义期(XXXX年XX月份)监理合同号:××××总监理工程师:_____________________编制人: ____________________________XX监理公司(×X工程项目监理部)(盖章)XXXX年XX月编制目录1 .工程概况 (4)1.1工程基本情况 (4)工程基本情况 (4)1.2工程特点 (4)2 .工程参建单位 (4)(1)工程参建单位 (4)(2)施工单位主要负责人 (4)(3)主要分包单位承担工程情况 (5)3 .本月工程实施情况53.1工程进展情况 (5)(1)本月完成形象部位及在施情况 (5)(2)本月实际进度与计划进度比较 (5)(3)施工单位人、机、料进场及使用情况 (5)(4)本期在施部位工程照片 (6)3.2工程质量情况 (6)(1)工程材料、构配件和设备进场检验情况 (6)(2)主要施工试验情况 (6)(3)检验批/分项工程验收情况 (6)(4)分部(子分部)工程验收情况 (7)(6)工程施工质量情况分析 (7)3.3已完工程量与已付工程款的统计及说明 (8)(1)已完工程量核定情况,如表16-11所示。
(8)(2)工程款审批及支付,如表16-12所示。
(8)工程款审批及支付汇总表 (8)4.4施工单位安全生产管理工作评述 (8)4.本月监理工作情况 (8)4.1工程进度控制方面的工作情况 (8)4.2工程质量控制方面的工作情况 (9)5.3工程计量与工程款支付方面的工作情况 (9)(1)工程款到位情况分析 (9)(2)本月采取的措施及效果 (9)1.4安全生产管理方面的工作情况 (9)1.5合同其他事项管理的工作情况 (9)(1)工程变更无论由谁提出,均按工程变更程序进行处理。
(9)⑷工程变更的内容应及时标注在施工图纸上。
(10)1.6项目监理人员及监理工作统计 (10)(1)项目监理人员情况 (10)(2)监理工作统计 (10)(3)监理人员工作照片 (11)5 .本月施工过程中存在的主要问题及处理情况115.1工程进度控制方面的主要问题及处理情况 (11)5.22工程质量控制方面的主要问题及处理情况 (11)(1)本月施工过程中存在的主要问题 (11)(2)问题分析 (11)(3)处理情况 (11)5.33工程计量与工程款支付方面的主要问题及处理情况 (12)(1)存在的主要问题 (12)(2)问题分析 (12)5.4施工单位安全生产管理方面的主要问题及处理情况 (12)(1)安全生产管理方面存在的主要问题 (12)(3)处理情况 (12)5.5合同其他事项管理方面的主要问题及处理情况 (12)(1)工程变更情况 (12)(2)工程延期情况 (13)(3)费用索赔情况 (13)6 .天气对施工影响的情况 (14)7 .下月监理工作重点 (14)8 .建议 (14)1 .工程概况 1.1工程基本情况工程基本情况如表16-1所示。
XXXX出新改造工程监理月报第4期2021年09月26日至2021年10月25日内容提要:工程实施概况质量控制情况费用控制情况进度控制情况安全生产管理的监理工作其它事项项目监理机构(章):总监理工程师/总监理工程师代表(签字):日期:2021.10.26第六版表江苏省住房和城乡建设厅监制本月工程实施概要相关情况登记本月日历天30天实际工作日28天工程暂停令0份联系单0份监理备忘录0份监理通知单5份例会会议纪要7份其它发文0份本月工程实施概要一、本期现场工程进度形象:10月18日脚手架拆除全部完成,比计划提前4天。
二、本期会议情况(监理例会4次、专题会议1次):(一)监理例会:9月30日、10月8日、10月14日、10月21日(二)专题会议(1次):10月10日,项目部会议室,弱电施工协调会三、监理指令单发单情况质量类通知单1份,安全文明及扬尘管控类通知单5份四、其它大事记:1、9月26日,南京市第二轮扬尘交叉检查来项目检查2、9月27日,新城集团召开建邺区14个老旧小区管线下地、雨污修缮推进会3、9月28日,建发公司安全检查组来项目检查4、9月30日,弱电施工、雨污分流协调会5、9月30日上午,监理部组织节前安全检查6、9月30日,召开监理例会7、9月30日,建邺区房产局来项目节前安全检查8、10月8日,雨污分流街道协调会9、10月8日,召开监理例会10、10月10日,弱电施工协调会11、10月14日,监理例会12、10月21日,监理例会第六版表江苏省住房和城乡建设厅监制本月工程质量控制情况评析本月质量控制情况登记本月材料、构配件、设备验收次数6次检查不符合要求次数0次本月工程质量验收次数357次其中一次验收合格计352次发出监理通知单(质量控制类) 1份工程质量控制情况简析(文字或图表)1、本月现场施工主要内容为:(1)外脚手架拆除完成27栋,至此脚手架拆除工作全部完成;(2)外立面施工完成27栋,至此外立面施工全部结束;(3)屋面防水卷材施工;(4)屋面隔热板施工;(5)室外路牙石施工;(6)内楼道墙面铲除、901胶涂刷及腻子施工;(7)弱电单位室外管道开挖、室内外穿线;2、针对屋面隔热板施工中存在的平整度差、板缝处理等问题,监理部签发质量类监理通知单(A0101-20211018),要求总包单位整改;3、针对路牙石施工中存在的局部直线段不顺直,圆弧段不圆滑等问题,监理部巡查时口头通知总包单位进行整改;4、另外针对本月施工中出现的其它问题,监理人员通过加强巡视检查方式督促施工单位整改;下月质量控制监理工作重点下月,将大面积进行透水混凝土摊铺工作,是室外工程质量控制的关键时期,有关质量控制采取的方法主要有:1、加强日常巡视工作,巡视过程中发现质量存在问题要求施工单位及时落实整改;2、落实好所有进场材料报检及复试工作,确保合格的材料、构配件等用于本工程中;3、要求施工单位严格按图纸及相关规范要求进行施工。

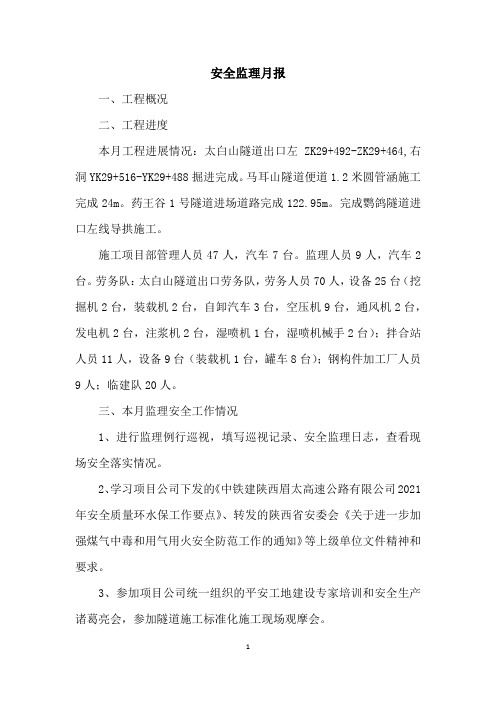

安全监理月报一、工程概况二、工程进度本月工程进展情况:太白山隧道出口左ZK29+492-ZK29+464,右洞YK29+516-YK29+488掘进完成。
马耳山隧道便道1.2米圆管涵施工完成24m。
药王谷1号隧道进场道路完成122.95m。
完成鹦鸽隧道进口左线导拱施工。
施工项目部管理人员47人,汽车7台。
监理人员9人,汽车2台。
劳务队:太白山隧道出口劳务队,劳务人员70人,设备25台(挖掘机2台,装载机2台,自卸汽车3台,空压机9台,通风机2台,发电机2台,注浆机2台,湿喷机1台,湿喷机械手2台);拌合站人员11人,设备9台(装载机1台,罐车8台);钢构件加工厂人员9人;临建队20人。
三、本月监理安全工作情况1、进行监理例行巡视,填写巡视记录、安全监理日志,查看现场安全落实情况。
2、学习项目公司下发的《中铁建陕西眉太高速公路有限公司2021年安全质量环水保工作要点》、转发的陕西省安委会《关于进一步加强煤气中毒和用气用火安全防范工作的通知》等上级单位文件精神和要求。
3、参加项目公司统一组织的平安工地建设专家培训和安全生产诸葛亮会,参加隧道施工标准化施工现场观摩会。
4、参与项目公司组织的月度工地例会和安委会等会议。
5、组织召开月度监理例会,会议强调了监理程序、安全资料、岗位职责、职业道德、现场安全问题等情况。
6、组织中铁十二局对王立新讲话精神进行学习,观看近期安全事故警示教育片。
对全体监理人员进行月度例行安全教育培训。
7、总监办和全体监理人员签属2021年度安全生产目标责任书。
8、对施工单位平安工地建设第一季度自查情况进行复核。
9、督促施工单位对上级单位下发的安全问题进行整改,落实逃生通道安装、月度危险源辨识、应急预案的演练。
10、组织施工单位对太白山隧道民工驻地、钢筋加工厂、炸药库进行春季消防安全检查。
四、本月存在的安全问题1、太白山隧道出口左线安全步距超标,掌子面桩号ZK29+463.8,二衬桩号ZK29+549.0,实测85.2m,不满足图纸要求60m的要求。
编号:CCPM/C5-Q2-JL2014*-# XXXXXX工程监理月报编制人:XXX审核人:总监签字日期:河南建基工程管理有限公司XXX项目监理部目录工程概况本月工程形象进度工程进度本月实际完成情况与进度计划比较进度完成情况及采取措施效果的分析下月进度计划工程质量本月工程质量情况分析本月采取的工程质量措施及效果质量事故分析、处理工程暂停(复工)指令材料/构配件及设备材料/构配件及设备供应与到场质量情况对供应厂家资质的考察情况工程计量与工程款支付工程量审核情况工程款审批情况及月支付情况工程款支付情况分析本月采取的措施及效果合同其它事项的处理情况工程变更工程延期费用索赔安全生产、文明施工情况本月安全工作概况当月危险性较大分部分项实施情况当月存在主要安全问题、隐患及处理情况安全监理状况总包及各分包管理状况上月月报中提出委托在本月消项情况下月工作计划与打算其他说明本月监理工作小结月进度、质量、工程款支付等方面情况的综合评价本月监理工作情况有关本工程的意见和建议下月监理工作重点本月监理工作影像资料附表一监理工作影像资料附件二监理工作统计表附件三在建项目信息表注:1.如委托监理合同另有约定或建设单位需要可增加其他必要的内容;监理工作范围中不包含的内容可删除。
2.项目监理部无数码相机的,暂不编制影像资料。
附件一影像资料监理工作统计表附表三河南建基工程管理有限公司()月份在建项目信息表。
建设工程安全监理月报建设工程安全监理月报一、监理范围:施工全过程的安全生产监督检查。
二、监理内容:1、施工准备阶段:⑴审查工程建设是否严格履行了法定程序、遵循了法定制度。
⑵审查承建单位是否具备相应的资质资格,是否依法取得了安全生产许可证。
⑶审核施工单位编制的施工组织设计中的安全技术措施和危险性较大分部分项工程专项施工方案是否符合安全生产强制性标准。
⑷审查施工现场安全生产保证体系的组织机构,包括项目经理、安全管理人员、特种作业人员配备的数量及安全资格培训持证上岗情况。
⑸审查施工现场安全生产责任制、安全管理规章制度和安全操作规程的制定情况。
⑹审查施工现场拟投入使用的大型机械、机具以及电器设备等检测检验、验收、备案手续,以及现场设置是否符合规范要求。
⑺审查施工现场应急救援预案制度和应急救援体系建立情况,以及针对重点部位和重点环节制定的工程建设危险源监控措施。
⑻检查施工安全标志和临时设施的设置以及施工现场场地、道路、排污、排水、防火措施是否符合有关安全技术标准规范和文明施工的要求。
对工程项目未遵循法定制度以及施工单位不具备相应资质条件和安全生产许可证的,监理项目部应当督促改正。
对施工单位提交的施工组织设计或专项施工方案不符合工程建设安全生产强制性标准的,监理项目部不得批准施工单位开工,应当要求施工单位修改、完善,并将有关情况书面报告建设单位。
2、施工实施阶段:⑴总监理工程师应当定期主持召开工地例会,并在例会上分析、通报安全生产情况。
⑵监理人员应当每天在监理日志中记录当天施工现场发现和处理的安全生产问题。
⑶监理月报应包含安全管理内容,对当月施工现场的安全生产监理责任落实情况作出评述。
⑷对桥基等工程土石方施工、高大模板支护、起重机械以及起重吊装等易发生事故的危险源和安全生产薄弱环节,应当实行重点监控。
⑸复核施工机械、施工用电设备和各种设施的验收手续,并签署意见。
⑹发现存在安全事故隐患的,应当要求施工单位立即进行整改,并检查整改结果,签署复查意见;情况严重的,应当要求施工单位暂时停止施工,并及时报告建设单位;施工单位拒不整改或者不停止施工的,应当及时向指挥部和泰安市安监站报告。
专业安全监理人员(安全员):驻地监理工程师(项目经理):
驻地监理办(项目经理部)
第期(总期)
安全监理工作月报
(安全工作月报)
200 年月日至200 年月日
专业安全监理(专职安全员):
驻地监理工程师(项目经理):
200 年月日报出
月报目录
1、当月工程施工概况
2、当月风险源、风险点罗列及控制预防措施
3、本月存在主要安全问题、隐患及处理情况
4、安全监理(施工现场安全管理)状况
5、《施组》危险性较大作业、《专项施工方案》程序控制
6、危险性较大作业现场动态控制情况
7、施工单位安全管理状况
8、环境保护有监测达标情况
9、工程现场施工安全控制情况
10、文明工地、标准化管理情况
11、季节性防护、应急预案及救援情况
12、突发事故、事件处理报告
13、开具隐患整改通知书和《施工合同》安全生产责任违约经济扣款
通知单情况
14、上月《月报》、《安全例会》中提出问题在本月消项情况
16、下月工作计划与打算
17、其他说明。
监理月报(安全信息)工程名称:第期参建人员到岗情况分包单位合同备案情况施工进度信息(重点描述危险性较大的分部分项工程施工进度)现场安全审核情况安全行为安全问题其他总监理工程师安全监理人员日期安全监理月报一、七月份安全监理情况:根据七月份工程进展情况和监理工作职责,总监代表处安全监理主要工作如下:1、重新审查各项目部安全管理和安全保证体系的组织机构,包括项目经理、专职安全管理人员、特种作业人员的配备数量及安全资格培训持证上岗情况,对不具备资质的安全管理人员和特种作业人员进行调整或清退。
本月对无证上岗的2名电焊工指令项目部进行了调整,对所有吊车操作工进行了资格检查,未发现无证上岗现象。
2、对各单位安全生产责任制、安全管理规章制度、安全操作规程逐项进行了检查,各种规章制度、操作规程齐全、可行。
3、对施工单位的安全防护、机械设备、施工机具等按照国家有关规定进行了抽查,对不符合要求的安全防护用具进行了报废处理,对带病作业的施工机械指令承包人停止使用。
4、对全线施工临时用电、电器防火及其安全防火、技术措施等进行全面检查。
通过检查,发现大多数施工单位的临时用电设备不符合“一机、一箱、一闸、一漏”的要求。
电器防火措施不到位。
对此,总监代表处已下发检查整改通知,限期进行整改。
截至本月底,大多数单位的多数临时用电设备配备了“闸刀开关,漏电保护器和配电箱,但防火设备明显不够。
5、对各施工单位的预制场地进行了安全检查,A合同段预制场不规范,安全措施不到位,已下令整改,待符合要求后继续施工。
6、各单位都制订了应急预案,成立了应急预案领导组织,配备了应急救援设备、车辆、人员等。
本月对隧道、高边坡防护、高空作业等危险源较大的工程项目作为重点检查的对象。
重点检查其安全施工方案的可行性、安全人员的到位情况,特种机械作业手资格情况和施工机械的安全性。
通过检查未发现违规操作、安全措施不到位的现象。
7、施工单位安全教育计划齐全,但落实欠佳,有待进一步提高。
