市政管道沟槽回填施工与监理要点
- 格式:ppt
- 大小:1.91 MB
- 文档页数:24
市政工程沟槽回填作业指导书
1 沟槽回填管道应符合以下规定:
1)压力管道水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于0.5m;水压试验合格后,应及时回填沟槽的其余部分;
2)无压管道在闭水或闭气试验合格后应及时回填。
2 管道沟槽回填应符合下例规定:
1)沟槽内砖、石、木块等杂物清除干净;
2)沟槽内不得有积水;
3)保持降排水系统正常运行,不得带水回填。
3 井室、雨水口及其他附属构筑物周围回填应符合下列规定:
1)井室周围的回填,应与管道沟槽回填同时进行;不便同时进行时,应留台阶形接茬;
2) 井室周围回填压实时应沿井室中心对称进行,且不得漏夯;
3)回填材料压实后应与井壁紧贴;
4)路面范围内的井室周围,应采用石灰土、砂、砂砾等材料回填,其回填宽度不宜小于400mm;
5) 严禁在槽壁取土回填。
4 除设计有要求外,回填材料应符合下列规定:。
2024年管沟开挖回填、管道试压制度范文一、管沟开挖、回填必须按指定专人负责指导,严格按图纸和规程要求执行。
二、尺寸、数量、填沙和高、宽度、必须严格执行工程质量施工与验收规范的规定,不得偷工减料。
回填后的复耕和护坡堡坎要有利农田和管道保护。
三、管沟开挖、回填和护坡堡坎要作好隐蔽记录,并在监理(建设)单位见证人的监督下现场负责人和施工方同时签字负责,收集资料准确无误。
四、管道试压前必须在技术负责人指导下,搞好吹扫,强度试呀压时,先行报告公司技术监督、安全管理、消防和特种压力管理部门、监理(建设)单位和设计单位,现场共同进行,并做好记录。
达到压力等级合格后方能投入使用。
五、管道试压不合格或有漏气,及时减压修复再复试,合格后由各方面参检负责人签字汇合技术资料汇总成册。
2024年管沟开挖回填、管道试压制度范文(二)引言随着社会发展和城市建设的不断推进,管道系统的需求也日益增长。
为了确保管道系统的安全可靠运行,管沟开挖回填和管道试压成为了重要的环节。
本文将重点探讨2024年的管沟开挖回填和管道试压制度,以确保管道系统建设和维护的顺利进行。
一、管沟开挖回填制度1. 管沟开挖规划2024年,管沟开挖将更加注重规划和布局。
在开挖前,需要对开挖区域进行详细的勘测和规划,确保开挖区域不会影响周围建筑和地下设施的稳定。
同时,还需要考虑管道系统的布局和日后维护的便捷性。
2. 开挖过程管理在2024年,开挖过程将更加注重对环境的保护和安全的管理。
开挖施工过程中,需要对周围环境进行有效的隔离和保护,防止施工过程对周围环境产生负面影响。
同时,还需要加强对施工工人的培训和监督,确保其具备相关的技能和安全意识。
3. 回填材料选择在2024年,回填材料的选择将更加注重环保和可持续性。
优先选择环保材料作为回填材料,避免使用对环境有害的材料。
同时,还要考虑回填材料的稳定性和耐久性,以确保管沟回填的质量和长久使用。
4. 回填质量验收在2024年,回填质量验收将更加严格和细致。
管沟开挖及回填施工方案一、管沟开挖1、管沟开挖前应请测量员根据图纸放线(或设轴线控制桩),经监理复验后方能进行开挖。
管沟开挖的沟底宽度具体按现场规定。
开挖宽度B=D1+2(b1+b2+b3)D1—管道结构的外缘宽度;b1—管道一侧工作台面宽度;b2—管道一侧支撑厚度;b3—现场浇注砼或钢筋砼管渠侧模板厚度。
注:槽底需设排水沟时,工作面宽度b1应适当增加。
2、当地质条件较好、土质均匀、地下水位低于沟槽底面高程,且开挖深度小于5米不加支撑时,沟槽无荷载静载等来选择放坡。
3、沟槽开挖应尽量用挖掘机进行。
挖掘机挖沟时深超过5m应分层开挖;人工挖沟沟深超过5m应分层开挖且层间留台宽度为:放坡开槽时不应小于0.8m,直槽时不应小于0.5m。
4、人工挖沟时堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m;挖掘机挖土时,堆土应尽量远离沟槽。
5、沟槽开挖应达到以下要求:沟底应落在老土上,若是回填土应超挖200mm,回填级配砂石,并压实或按设计规定进行。
沟槽中心线每侧的净宽不小于管沟槽底部开挖宽度的一半。
槽底高程允许偏差:开挖土方时应为±20mm;开挖石方时应为+20mm、-200mm。
为了达到这一要求,在用机械挖土至设计标高约200mm时,每隔110mm就测量打桩,采用人工清理至沟底高程。
管沟开挖时应注意排水,避免管沟受水浸泡。
管沟开挖完成后,请监理、业主进行验槽,并有验槽记录。
二、管沟回填1、管道施工完毕并经检验合格后,沟槽应及时回填,回填前应符合以下规定:2、砼管铺设管基(现浇)和接口抹带或接缝的水泥砂浆强度不应小于5N/mm2;3、无压管应闭水试验合格后及时回填;4、压力管道回填前应符合下列规定:a、水压试验前,除接口外,管道两侧及管顶以上回填高不应小于0.5m,水压试验合格后,应及时回填其余部分;b、管径大于900mm的钢管道,应控制管顶的竖向变形。
5、回填时,槽底至管顶以上50cm范围内不得含有大于50mm 的砖、石等硬块。
市政道路工程监理大纲-监理工作重点、难点分析一、道路工程监理控制措施道路工程施工包括路基工程施工、道路基层施工、路面工程施工以及地下管线和附属构筑物施工这几个分项。
本节将先就道路整体施工中应注意的要点进行阐述,然后从各个分项的角度出发,叙述监理针对性措施。
1道路工程施工质量监理控制要点1.1道路施工前,应当对要填方的土质进行土工试验,以求得在压实度90%、93%、95%时间的最大干密度和最佳含水量,为以后检测路基压实度做准备工作。
要事先对填方土质进行采集,让实验室完成此项工作。
施工单位有条件的,也可在现场试验室完成该项工作,监理旁站,认可试验数据。
12.对填土的有机质含量、液限指数、塑性指数方面要符合设计要求。
填土中不得含有植物根茎,如发现填土土质有变化时,还得再做土工试验,按要求,每IOOOnI2土就得做一次击实试验,以求得准确的最大干密度和最佳含水量。
1.3.填方时,土中的含水量与土工试验得出的最佳含水量之差控制在2%左右。
在正式施工前,应进行试验路段施工,以求得施工工艺和机械组合情况(即压路机静压和振动碾压的遍数;推土机粗平后,平地机精平)。
每200m长填方路基,每个车道应测压密度4个点。
14.填方段遇到水塘时,要先进行排水清淤处理。
遇有地下暗流水,要做渗沟将水引到路基以外,要保证路基不被水冲刷。
渗沟的一般做法是用土工布包碎石,具体施工方法按设计或图集。
I 5.路基在填筑时,每层都要进行标高测量,以控制压实度变化的界面。
快到路基顶层时,要控制路基的坡度,坡度是结合路面来调整的。
土路基上层是基层,基层上层是路面。
每层的顶面标高要严格控制。
16.挖方路段路基顶面要保证压实度在95%,上面直接做基层。
填方路基的初始地面,要铲除原有植物,一般挖土30CnI深。
压实度保证在85%以上再填土。
17,沥青混凝土路面的摊铺要求用摊铺机。
机械摊铺时,宜采用两台以上摊铺机成梯队作业联合摊铺,以减少纵向冷接缝。
市政管道沟槽开挖及回填施工方法要点
1、沟槽开挖的位置、基底标高、尺寸,应符合图纸的要求。
开挖中如发现地质水文、地下管道、构造物与图纸不符,应根据实际情况,提出处理措施报监理工程师批准。
2、挖沟槽弃土应及时运走,不得堆放在沟槽口附近妨碍施工和槽壁稳定,也不得阻碍交通。
3、沟槽底埋有块石、树根、废桩等物体,应予以清除或铲除。
铲(清)除后按监理工程师指示处理。
4、沟槽不允许超过图纸要求的挖深,超挖部分应由按监理工程师同意的材料回填,并夯压密实。
5、不得在水中挖沟槽,挖成的沟槽不得受水浸泡,沟槽底如有扰动或毁坏,应按监理工程师的指示,增加开挖深度,并用监理工程师同意的材料回填夯实至图纸要求的标高。
6、沟槽回填所用材料,应按图纸要求和监理工程师指示制备。
7、回填物应分层摊铺,分层夯实,每层夯实厚度不得超过20-30cm,压实度应达到80%以上。
8、回填前应先排除积水,并应保护管道防腐层和接口不受损坏。
9、回填前应分两个步骤进行:管道两侧及管顶0.5m处应先填筑,接口处应予留出,待水压试验后,管道安装合乎要求再填筑其余部分。
10、管道两侧和井室四周应同时、分层对称、回填夯实,以防管道单向填筑而移位。
沟槽回填施工方案要点
一、施工前准备工作:
1. 沟槽回填前,应对施工区域进行充分清理,清除杂物、垃圾等。
2. 确定回填材料的种类和质量要求,如:土方、砂石等。
3. 根据实际情况,确定回填的厚度和层次。
二、施工步骤:
1. 沟槽回填施工前,应进行地质勘察,了解地层情况,以便确定回填方案。
2. 根据地质勘察结果和施工要求,选择适宜的回填材料。
3. 进行回填施工时,应注意安全措施,如搭设安全护栏和使用个人防护用具等。
4. 按照回填厚度和层次,将回填材料均匀地填充到沟槽中,并
进行夯实。
5. 施工过程中要定期检查和控制回填材料的湿度和密实度,确
保施工质量。
三、施工质量控制:
1. 施工过程中应严格按照施工方案进行操作,确保回填施工的
稳定性和安全性。
2. 定期检查沟槽回填工程的质量,如回填材料的密实度、厚度等。
3. 对于不符合质量要求的部分,及时采取纠正措施或重新回填,确保工程质量。
四、施工结束后的处理:
1. 施工完成后,清理施工区域,恢复原貌。
2. 对施工现场进行巡视,确保无漏填、渗水等问题。
3. 编制施工完成报告,记录施工过程和质量情况,以备验收和资料归档。
以上是沟槽回填施工方案的要点,希望能对施工过程有所指导和帮助。
市政给排水管道工程监理细则一.给水管道工程1。
1.给水管道工程质量控制程序(见图—1。
1)1.2 给水管道工程质量控制要点1。
2.1 审核承包单位报审的施工方案1. 根据土质情况,管道埋深以及对道路的影响,本着经济、合理、安全确定边坡支护、顶管等施工工艺。
2. 采用大开挖施工工艺时,主要审核开挖的放坡系数、回填材料的选择以及回填质量对路面质量的影响; 采用支护时,应主要审核支护结构的安全,必要时应审核计算书.3。
采用顶管施工工艺时,应另行编制顶管施工方案。
1.2。
2. 轴线位置及标高必须按规划要求,并办理报验手续,经监理复核后方可施工。
1。
2.3. 管材、管件进场应办理报验手续,监理工程师应核查产品合格证明,检查管材外形尺寸、外观质量,闸阀安装前应进行启闭试验。
1。
2.4 沟槽开挖1. 施工期间应注意做好沟槽的排水、降水措施。
2, 槽槽开挖至设计标高后,应办理验槽手续,检查槽底高程,基底土质情况,对于软土地基、流砂、溶洞、墓穴等不良地质时,应会同设计、业主、承包人共同研究,提出处理方案。
3。
垫层应在基槽验收合格后进行,垫层材料、厚度应符合设计规定,施工前应排除沟槽积水,清除淤泥。
4. 垫层材料表面应平整,坡向、坡度符合要求;管道安装应在管基、验收合格后进行.当设计规定设有支墩时,应按支墩砼进行监理。
1.2。
5 管道安装作业条件1. 管道安装应在沟槽地基、管基验收合格后进行。
2. 管材、管件、闸阀等应办理报验手续。
3。
给水管道安装时,应检查管道中的杂物是否清理干净。
暂停安装时,两端应临时封堵。
4。
管节进行预拼时,拼接长度根据管道直径、施工条件、起吊能力确定; 管道安装前应检查管节预拼接口的焊接质量以及内外防腐层,经检验合格后方可下管。
5。
采用钢管时,接口处应留出焊接工作面.图-1。
0 给水管道工程质量控制程序1。
2。
6 钢管安装的质量控制1。
管节质量的检查(1)管节的材料、规格(厚度)、压力等级、加工质量应符合设计要求,管节表面应无斑疤、裂纹、严重锈蚀等缺陷。
管道工程沟槽回填施工方法
(1)管线结构验收合格后方可进行回填施工,各管线回填工作开始前,必须向驻地监理工程师申请,申报施工方案等资料,获批准后方可进行施工。
(2)管线回填必须符合施工技术规范要求,按规定频率对回填土进行取样测试检测其是否符合要求。
回填前应首先对填料进行土工试验,以测定最佳含水量和最大干密度,如填料不能满足使用要求时,应考虑采取相应的技术措施。
(3)回填过程中应清除沟槽内的积水、淤泥、杂物,所用填料严禁有砖头、混凝土块、树根、垃圾等禁填材料。
(4)回填采用装载机配合挖掘机及人工进行回填。
采用装载机将砂或土倒运至槽边,挖掘机进行回填作业,两侧对称均匀回填,回填厚度满足设计要求,受地下管线影响区域必须进行人工回填。
(5)回填必须分层夯实或碾压,沟槽窄小应扩槽,要有足够工作宽度:①采用蛙式夯,铺土虚厚≯20cm;②采用压路机,铺土虚厚≯30cm,碾压的重叠宽度不应小于20cm。
每层回填完毕,自检合格后,层层报监理抽检验收,合格后,方可进行下层回填,凡是监理检查不合格的,要返工或补压,直至达到合格标准。
(6)管道回填必须保证管道本身的安全,管道两侧和管顶以上50cm范围内要用蛙式夯夯实,回填时管道两侧对称进行,填土高差不超过30cm,不能使管道位移或损伤。
分段回填时,相邻回填段的接茬应形成台阶,每层台阶宽度≮厚度2倍,当合槽施工中,有双排或多排管道,其基底位于同一高程时,管道之间的回填应与管道与槽壁之间回填同时进行,若不在同一高程时,应先回填基础低的沟槽,待回填到较高基础底面后,再按照要求进行回填,回填密实度严格按照《验收规范》执行。

回填土工程监理实施细则一、引言二、监理责任1.监理人员应负责对回填土工程进行全面监督和管理,并确保施工方按照设计要求和施工规范进行作业。
2.监理人员应提供指导和技术支持,并随时与施工方进行沟通和协调,解决施工中的技术问题和纠纷。
3.监理人员应及时记录和报告项目进展情况,并注意施工方的施工质量和安全。
三、监理程序1.施工方应在开始回填土工程前向监理人员提交施工方案和相关审批文件。
2.监理人员应对施工方案进行审查和评估,并提出修改意见和建议。
3.监理人员应进行工地巡查,确保施工方按照施工方案进行作业,并记录巡查情况和发现的问题。
4.监理人员应定期召开工程进展会议,与施工方共同解决施工中的问题和难题。
5.监理人员应进行质量检查和验收工作,并及时提供监理报告和评估意见。
四、监理要点1.充分了解设计要求和施工规范,确保施工方理解和遵守相关要求。
2.监督施工方的土方开挖和回填过程,包括土方开挖的深度、回填土的种类和厚度等。
3.监督施工方的土壤改良处理,包括土壤加固和加密等处理措施。
4.监督回填土的均匀性和密实度,确保回填土的质量和稳定性。
5.监督施工方的排水措施,防止回填土中的水分对地基造成不良影响。
6.监督施工方的护坡和护墙工作,确保回填土的边坡和护坡的稳定性。
7.监督施工方的验收工作,包括回填土的质量检查和工程量计量。
五、监理记录1.监理人员应及时记录巡查和检查的情况,包括监理会议的记录、施工过程的纪实照片等。
2.监理人员应编制监理报告和评估意见,对施工质量进行总结和评估,并提出改进建议。
3.监理人员应将监理工作记录和报告提交给业主和设计单位,并与施工方沟通解决相关问题。
六、监理总结回填土工程是建筑工程中重要的一环,它关系到整个建筑工程的稳定性和安全性。
为了确保回填土工程质量的有效监督和控制,监理人员应充分了解设计要求和施工规范,监督施工方的施工过程,并及时记录和报告工作情况。
同时,监理人员应提供技术支持和指导,协调解决施工中的问题和纠纷,并定期进行工地巡查和施工质量检查。

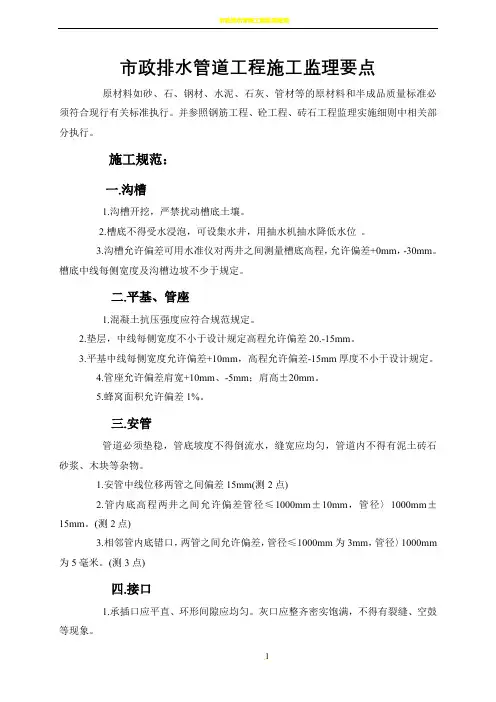

市政排水管道工程施工监理要点原材料如砂、石、钢材、水泥、石灰、管材等的原材料和半成品质量标准必须符合现行有关标准执行。
并参照钢筋工程、砼工程、砖石工程监理实施细则中相关部分执行。
施工规范:一.沟槽1.沟槽开挖,严禁扰动槽底土壤。
2.槽底不得受水浸泡,可设集水井,用抽水机抽水降低水位。
3.沟槽允许偏差可用水准仪对两井之间测量槽底高程,允许偏差+0mm,-30mm。
槽底中线每侧宽度及沟槽边坡不少于规定。
二.平基、管座1.混凝土抗压强度应符合规范规定。
2.垫层,中线每侧宽度不小于设计规定高程允许偏差20.-15mm。
3.平基中线每侧宽度允许偏差+10mm,高程允许偏差-15mm厚度不小于设计规定。
4.管座允许偏差肩宽+10mm、-5mm;肩高±20mm。
5.蜂窝面积允许偏差1%。
三.安管管道必须垫稳,管底坡度不得倒流水,缝宽应均匀,管道内不得有泥土砖石砂浆、木块等杂物。
1.安管中线位移两管之间偏差15mm(测2点)2.管内底高程两井之间允许偏差管径≤1000mm±10mm,管径〉1000mm±15mm。
(测2点)3.相邻管内底错口,两管之间允许偏差,管径≤1000mm为3mm,管径〉1000mm 为5毫米。
(测3点)四.接口1.承插口应平直、环形间隙应均匀。
灰口应整齐密实饱满,不得有裂缝、空鼓等现象。
2.抹带接口应表面平整,不得有间隙和裂缝,空鼓等现象。
3.抹带接口允许偏差,宽度为两管之间允许+5.0mm,厚度为两管之间允许+5.0mm。
(各测2点)五.顶管接口必须密实、平顺、不脱落、内涨圈中心应对正管缝,填料密实。
管内不得有泥土、石子、砂浆、砖块、木块等杂物。
1.中线位移每节管允许偏差50mm。
2.管内底高程:管径〈1500mm每节管允许偏差+30mm、-40mm(每节管)。
管径〉1500mm每节管允许偏差+40mm、-50mm(每节管)。
3.相邻管间错口,每个接口顶管允许偏差15%管壁厚,且不大于20mm。
施工技术188 2015年17期施工技术市政排水管道铺设回填及常见问题的防治张晓军大连元晨工程建设有限公司,辽宁 大连 116600摘要:结合大连市市政排水管道现状,从施工的角度分析了市政雨、污水管道铺设、回填施工工艺流程,以及常见质量问题及防治方法。
关键词:市政排水管道;铺设;回填;问题及防治措施 中图分类号:TU992.05 文献标识码:A 文章编号:1671-5810(2015)17-0189-011 市政排水管道铺设工艺1.1 排水管道工艺流程 排水管道铺设施工工序:沟槽开挖,应严格控制槽底标高,对超挖部分用原土回填夯实,基底人工整平、垫层施工完毕,达到强度后,经监理工程师验收合格即可安管。
把混凝土管运至沟槽一侧,按每节管进行外观检测,发现裂缝、保护层脱落、空鼓、接口掉角等缺陷,禁止使用,必须经过修补并经鉴定合格后方可使用。
排管前基础表面应清理干净,无土、积水、其他杂物等。
排管方向:下游至上游。
下管采用人工和吊车配合进行,铺管时轻吊轻放,人工将管子调整至设计位置,管道铺设验收符合要求设计要求,可转入下道工序底座、接口施工。
施工控制要点:管道埋深大于2m ,且有地下水位较高时,沟槽开挖需要考虑沟槽支撑措施,防止土遇水浸泡之后出现坍陷,对于开挖深度较大的位置,需要进行分层开槽。
沟槽两侧堆土应满足:距沟槽边大于0.8m ,并且高度不能大于1.5m 。
验槽合格后,尽早浇筑平基混凝土,养护到位,受地下水影响的做好相应的排水设施。
平基混凝土标高应符合设计,不得高于设计标高,且低于设计标高不得超过1cm 。
管道对口间隙应符合规范GB50268-2008的规定,控制在5mm 以下。
平基混凝土强度达到5MPa 以上时,才可下管。
平基混凝土经凿毛冲洗干净后,才能浇筑底座混凝土。
平基与管相接触的三角位置,应用相同强度的水泥砂浆填捣密实。
管座混凝土浇筑应两侧对称浇筑,防止管偏位。
1.2 钢丝网水泥砂浆抹带接口施工质量控制接口施工工序:管口、基础凿毛洗净→管座浇筑→钢丝网插入管座的对口砂浆中→勾缝(管内下部管缝)→支托架(管上部内缝)→抹水泥砂浆(第一层)→安装钢丝网→抹水泥砂浆(第二层)→勾缝(管内上部管缝)→养护达强度施工控制要点:抹带尺寸:带宽20cm ,厚2.5cm ,钢丝网宽度18cm 。
一、工程重点分析及控制措施(一)工程重点分析1、路内管沟回填、撼砂及填方路段的路基填土施工工艺、施工技术,与道路工程施工质量密切相关。
如果管沟回填撼砂及路基填土密实度达不到设计要求,可导致路面下沉,影响使用功能。
2、道路结构层厚度及压实度,是道路施工的重要环节,结构厚度及压实度如果满足不了设计要求,可降低使用功能.3、排水管道为无压管道,管道坡度如果不符合设计要求,可导致排水不畅通,甚至倒流水。
4、管道沟槽施工,一般存在槽底超挖、沟槽坡度小等质量通病。
槽底超挖可导致管道下沉、断裂影响使用功能;沟槽坡度小可产生塌方隐患。
5、管道接口是管道安装的重要环节,如果接口不严密,出现渗漏,不仅影响使用功能,甚至会引发重要环境事件。
6、构筑物是主体工程的重要配套项目,砖砌体、混凝土浇筑施工工艺、施工技术,满足不了施工规范要求,可影响主体工程使用功能;砌筑砂浆及混凝土强度如果不符合设计要求,则直接影响构筑物的使用功能和安全性.7、原材料质量直接影响产品质量及安全性;材料供应又和施工进度密切相关,如果材料供应滞后,会导致停工待料,不仅影响施工进度,而且因为窝工、浪费人力资源,增加工程成本。
(二)工程重点的对应措施1、路内管沟回填、撼砂及路基填土,必须按施工规范要求,分层夯填、碾压,并经检测密实度符合设计要求以后,方可施工下道工序。
2、道路结构层在大面积摊铺前,应进行首段试验,然后根据试验段的虚铺厚度,确定大面积施工的虚铺厚度,确保结构厚度满足设计要求。
道路结构层及路面,在碾压过程中,应严格遵守碾压程序及碾压遍数。
砂石料基础及水稳混合料基层碾压,还应控制含水量;沥青混凝土面层碾压,应控制初压及终压温度.3、排水管道敷设,必须用水准仪跟踪测量.管道基础、管底高程测量,要求每5m设一点,复测每10m设一点.经自检合格后,申报监理工程师验收。
4、机械开槽挖土,应安排人工配合清底.机械挖土接近槽底标高时,预留200mm~300mm厚土层,用人工开挖。
市政公用设施包括:(一)城市道路及其设施:城市机动车道、非机动车道、人行道、公共停车场、广场、管线走廊和安全通道、路肩、护栏、街路标牌、道路建设及道路绿化控制的用地及道路的其它附属设施。
(二)城市桥涵及其设施:城市桥梁、隧道、涵洞、立交桥、过街人行桥、地下通道及其它附属设施。
(三)城市排水设施:城市雨水管道、污水管道、雨水污水合流管道、排水河道及沟渠、泵站、污水处理厂及其它附属设施。
(四)城市防洪设施:城市防洪堤岸、河坝、防洪墙、排涝泵站、排洪道及其它附属设施。
(五)城市道路照明设施:城市道路、桥梁、地下通道、广场、公共绿地、景点等处的照明设施。
(六)城市建设公用设施:城市供水、供气(煤气、天然气、石油液化气)、集中供热的管网、城市公共交通的供电线路及其它附属设施。
市政工程主要是指城市基础设施建造。
市政工程有其独有的特点:市政工程是由政府投资的公益性项目,其产品为公众使用。
主要包括:道路桥梁园林房建给排水照明安装工程装饰各种水电气线路及管道。
像:1、电力管线;2、电信管线;3、生活给水、消防、喷淋管线;4、雨污水管线;5、照明;6、铺装都属于市政工程市政道路工程监理质量控制要点市政道路工程是城市建设工作的一个重要组成部分,是为城市居民和企业、事业单位的生活和生产提供服务的基础工程,因此,道路工程施工质量,直接影响城市的各项经济建设。
畅通的道路,快捷的交通,做为一座城市的窗口,直接反映了城市的管理水平。
改革开放以前,市政道路工程建设项目管理体制,一直沿用政府出资“,自筹、自管”和“工程指挥部”直接管理模式,在实际工作当中,虽然能集中力量,短期会战,取得了一定的成绩,但是由于自建、自管,也暴露了许多弊病。
随着我国社会主义市场经济体制的逐步建立,市政道路工程项目管理,引入了第三方———监理单位,逐步实现了道路工程建设管理专业化、社会化、科学化。
通过监理单位独立、公正的监理工作,极大地提高了市政道路工程建设管理的水平。
排水管道工程沟槽回填施工注意事项一、沟槽回填应严格按照《给水排水管道工程施工及验收规范》 GB50268-2008及国标图集《市政排水管道工程及附属设施》06MS201-1的规定施行。
二、沟槽回填一般遵循以下原则:1、待管道安装完成并经验收合格后,方可进行土方回填。
2、回填材料选用合适的并经监理确认的挖出土或经试验合格的外运材料。
回填前,确保沟槽内无积水。
不得回填淤泥、腐植土、冻土、砖块、石块及有机物质。
3、土方回填采用分层对称回填分层夯实的方法,每层回填厚度不大于300mm4、回填土夯压密实度达不到要求的密实度时,可根据具体情况加适量石灰土、砂、砂砾或其他可达到要求密实度的材料。
5、回填管道两侧土方时应避免碰撞管道以免损坏。
6、管顶土方回填时,路基面以下深度范围压实度要求为: 0~800mm范围压实度不小于95%,800~1500mm范围压实度不小于93%,1500mm以下压实度不小于90%。
三、 刚性管道沟槽回填的压实作业应符合下列规定:1、回填压实应逐层进行,且不得损伤管道;2、管道两侧和管顶以上500mm范围内胸腔夯实,应采用轻型压实机具,管道两侧压实面的高差不应超过300mm;3、管道基础为土弧基础时,应填实管道支撑角范围内腋角部位;压实时,管道两侧应对称进行,且不得使管道位移或损伤;4、同一沟槽中有双排或多排管道的基础底面位于同一高程时,管道之间的回填压实应与管道与槽壁之间的回填压实对称进行;5、同一沟槽中有双排或多排管道但基础底面的高程不同时,应先回填基础较低的沟槽;回填至较高基础底面高程后,再按上一款规定回填;6、分段回填压实时,相邻段的接茬应呈台阶形,且不得漏夯;7、用轻型压实设备时,应夯夯相连;采用压路机时,碾压的重叠宽度不得小于200mm;8、采用压路机、振动压路机等压实机械压实时,其行驶速度不得超过2km /h;9、接口工作坑回填时底部凹坑应先回填压实至管底,然后与沟槽同步回填。
道路工程施工质量,直接影响城市的各项经济建设。
畅通的道路、快捷的交通,作为一座城市的窗口,直接反映了城市的管理水平。
随着监理单位直接参加工程管理,城市道路工程项目管理的组织得以健全,道路工程建设管理逐步实现了专业化、社会化、科学化,极大提高了城市道路工程建设管理水平。
城市道路工程施工特点1、道路工程施工线路长,工程量大,露天作业,季节性强,遇到不可预见的问题多,施工前必须充分做好准备工作。
2、道路工程耗材多,要充分利用当地材料和工业废渣,以求修建经济而实用的道路。
3、城市道路工程施工无论是新建、改造或扩建,都不同程度地存在着三多一少的特点:1)城市交通拥挤、车辆及行人多。
2)施工障碍多。
3)施工涉及面广。
4)施工用地少。
城市道路工程施工阶段将建立控制要点针对城市道路工程的特点,监理在道路工程施工过程中,应控制以下要点:一、进场材料、半成品、成品的监理控制要点城市道路工程的质量,与使用的材料密切相关,材料的性能在很大程度上决定着工程的使用和寿命。
道路及其附属构筑物不仅要承受较大的荷载,而且常年暴露在大气环境下,经受各种环境条件复杂变化的影响,对其使用的材料应给予充分的重视。
监理对工程材料的监控,贯穿于城市道路工程建设的全过程,所有材料在工程验收前监理工程师都有权进行检查、抽样测试和复试,对于不符合标准的材料坚决清退出场。
在工程材料检查验收工作中,监理工程师要严格控制材料的供应来源,加强对材料的抽检工作,以保证进场材料的质量。
填方用土对于道路工程路基填筑,给水排水管道沟槽回填等,均需要选择合适的材料进行回填,并对压实度进行严格控制,以保证回填土有足够的强度和稳定系。
对土进行天然含水量、液限、塑限、标准击实、CBR 试验,必要时做颗粒分析及有机质含量、易溶盐含量、冻膨胀和膨胀量等试验。
基层材料控制水泥、石灰、土、碎石、粉煤灰等的质量及混合料(如石灰稳定土、石灰粉煤灰稳定砂砾、石灰粉煤灰钢渣稳定土、水泥稳定土、级配砂砾及级配砾石等的配合比、级配、最大干密度、最佳含水量、压实度、7天无侧限抗压强度的测定等应现场取样测定。
市政工程排水管道施工质量监理要点摘要:随着城市化的进程加快,基础设施建设也逐步完善,人们环保意识也逐步加深,在基础设施的建设中排水管道工程所占的比重不断增大。
排水工程和人们的日常生活关系密切,同时对生态问题也有很多的影响。
市政工程的质量影响因素很多,因此,加强市政工程管道施工的质量控制,是非常有必要的。
本文从监理角度出发,针对市政管道工程的特殊性,结合实践经验,阐述了市政工程中管道施工的质量控制要点及监理措施。
关键词:市政工程;排水管道;质量控制;监理要点随着社会经济的发展,城市化的进程也越来越快,城市基础设施也在逐渐完善,排水管道工程是市政基础设施建设的重要部分,它直接关系到人们生活、工作的各个方面,起着至关重要的作用。
由于排水管道与人们的生活密切相关,其实用功能的好坏直接涉及到千家万户的切身利益,也影响着城市防涝及地下水和土壤污染等生态问题。
因此,我们应加强对市政排水管道的施工质量监理,减少工程质量问题,提高排水管道的工程质量。
一、排水管道的施工1、管道铺设前的准备(1)熟悉图纸开始施工前,首先熟悉图纸,与业主、监理、设计等单位共同对图纸进行会审。
结合图纸设计要求,掌握管线走向、管线长度、管材直径、井位数,工作地面的地物、地貌、地形等情况,还要对工程基本情况做了解,按照图纸的确定桩号从新测量一便,避免出错。
图纸设计的地形资料方面有时间差,易导致时间推后施工地形发生变化,对工程的预算造价造成影响。
(2)道路的拆除和恢复城区的管道施工时,既有路面清除问题,为确保施工的安全及路基的质量,在道路施工管道开工时,据施工图纸设计的要求,计算出开口的宽度,用白漆把开挖线画出,之后用切割机在把路面切断,表层的路基渣层和破碎沥青面层,通过挖掘机开挖,放置稳定的砂层以备回用。
待管道施工完成之后,沟槽的回填质量对道路质量以及使用性能的好坏将有直接的影响。
(3)地上和地下公用设施的保护管道沟槽开挖时,需根据地质土层的情况采用支撑,以免造成塌方及滑坡。
