市政道路工程计算规则
- 格式:doc
- 大小:139.00 KB
- 文档页数:4
《市政工程》计算规则市政工程的计算规则是指在市政工程的设计、施工和验收等环节中,所遵循的计算方法和规范。
市政工程主要涉及到城市基础设施建设,如道路、桥梁、给水排水、供电供气等。
以下是市政工程计算规则的详细介绍。
1.市政工程设计计算规则:市政工程设计计算规则主要包括:-结构计算规则:按照相关国家或地区的建筑设计规范,对各种市政工程建筑结构进行计算。
例如,对桥梁的承载力、道路的沥青面层厚度等进行计算。
-水文计算规则:进行水文计算,确定市政工程在洪水等自然灾害情况下的安全性和稳定性。
例如,对雨水管网的尺寸和流量进行计算,以确保雨水排放的安全。
-导管计算规则:对市政工程涉及的导管(如给水、排水管道)的尺寸、流量、压力损失等进行计算,以确保正常工作和供应。
-路基计算规则:对市政工程的道路路基进行计算,包括道路的设计速度、水平曲线半径、坡度等参数的确定,以确保道路的安全和顺利通行。
2.市政工程施工计算规则:市政工程施工计算规则主要包括:-施工工艺计算规则:根据市政工程的施工工艺和施工方案,计算工程施工过程中所需的材料、设备、人力等资源,以确保施工的顺利进行。
-土方计算规则:计算土方工程中挖填方的数量、坡度、稳定性等参数,以确保土方工程的安全和稳定。
-水工计算规则:对市政工程涉及的水工建筑物(如河道整治、堤坝建设)进行计算,以确保其安全性和稳定性。
-基础计算规则:对市政工程的基础进行计算,包括沉降、承载力等参数的确定,以确保基础的安全和建筑物的稳定。
3.市政工程验收计算规则:市政工程验收计算规则主要包括:-项目验收计算规则:对市政工程的质量和性能进行检测和评估,以确定是否满足相关标准和要求。
-安全验收计算规则:对市政工程的安全性进行计算和评估,以确保建筑物在使用过程中的安全性和稳定性。
-环保验收计算规则:对市政工程的环境影响进行计算和评估,以确保工程对环境的影响符合相关法规和标准。
综上所述,市政工程的计算规则涵盖了设计、施工和验收等环节,其中包括结构计算规则、水文计算规则、导管计算规则、路基计算规则、施工工艺计算规则、土方计算规则、水工计算规则、基础计算规则、项目验收计算规则、安全验收计算规则和环保验收计算规则等。
市政道路工程的工程量计算规则工程量计算规则D.2.1 路基处理土工布的铺设面积为锚固沟外边源所包围的面积,包括锚固沟的底面积和侧面积。
D.2.2 道路基层1.道路路床(槽)碾压宽度计算,设计有规定按设计规定计算。
设计无规定时,为了利于路基压实,需按设计车道宽度另计两侧加宽值,加宽值按每侧加宽25㎝计。
2.道路基层宽度按设计基层顶面与底面的平均宽度计算。
3.石灰土、多合土养生的面积按设计基层顶层的面积计算。
4.道路基层计算不扣除1.5㎡以内各种井位所占的面积。
5.室内停车坪、球场、地坪等以图示尺寸计算。
6.道路工程的侧缘(平)石、树池等项目以延米计算,包括各转弯处的弧形长度。
D.2.3 道路面层1.道路工程沥青混凝土、水泥混凝土及其他类型路面工程量以设计长乘以设计宽度加上圆弧等加宽部分的实铺面积计算,不扣除1.5㎡以内各类井所占面积。
2.伸缩缝按设计伸缩缝长度×伸缩缝深度以面积计算,锯缝机锯缝按长度以米计算。
3.道路面层按设计图所示面积(带平石的面层应扣除平石面积)以平方米计算。
D.2.4 人行道及其他人行道块料铺设面积计算按实铺面积计算。
D.2.5 交通管理设施1.标牌、标杆、门架及零星构件制作(1)标牌制作按不同板形以平方米计算;(2)标杆制作按不同杆式类型以吨计算;(3)门架制作综合各种类型以吨计算;(4)图案、文字按最大外围面积计算;(5)双柱杆以吨计算。
2.标牌、标杆、门架安装(1)交通标志杆安装,其中单柱式杆、单悬臂杆(L杆)按不同杆高以套数计算,其它均按不同杆型以套数计量,包括标牌的紧固件;(2)门架安装按不同跨度以座计算;(3)圆形、三角形、矩形标志板安装,按不同板面面积以块数计算;(4)诱导器安装以只计算;(5)反光防护柱安装以根数计算。
3.路面标线(1)标线损耗已计入子目中,工程量按漆划实漆面积以平方米计算;(2)异形标线中的图案、文字按单个标记的最大外围矩形面积以平方米计算,菱形、三角形、箭头按漆划实漆面积以平方米计算。
江苏省市政工程费用计算规则一、说明(一)江苏省市政工程费用计算规则(以下简称本费用计算规则)与《江苏省市政工程计价表》配套执行。
(二)为了切实保护人民生产生活的安全,保证安全和文明施工措施落实到位,现场安全文明施工措施费作为不可竞争费用,建设单位不得任意压低费用标准,施工单位不得让利。
此项费用的计取由各市工程造价管理部门根据工程实际情况予以核定,并进行监督,未经核定不得计取。
(三)不可竞争费包括:1、现场安全文明施工措施费;2、工程定额测定费;3、安全生产监督费;4、建筑管理费:5、劳动保险费;6、税金;7、有权部门批准的其他不可竞争费用。
以上不可竞争费在编制标底或投标报价时均应按规定计算,不得让利或随意调整计算标准。
(四)措施项目费原则上由编标单位或投标单位根据工程实际情况分别计算。
除了不可竞争费必须按规定计算外,其余费用均作为参考标准。
(五)管理费和利润以人工费或人工费加机械费为计算基础。
(六)包工不包料和点工按本费用计算规则的规定计算。
1、包工不包料:适用于只包计价表人工的工程。
2、点工:适用于在市政工程中由于各种因素所造成的损失、清理等不在计价表范围内的用工。
3、包工不包料、点工的临时设施应由建设单位提供。
二、费用项目划分市政工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
(一)分部分项工程费包括人工费、材料费、机械费、管理费、利润。
1、人工费:指应列入计价表的直接从事市政工程施工工人(包括现场内水平、垂直运输等辅助工人)和附属辅助生产单位(非独立经济核算单位)工人的基本工资、工资性津贴、流动施工津贴、房租补贴、职工福利费、劳动保护费。
2、材料费:指应列入计价表的材料、构件和半成品材料的用量以及周转材料的摊销量乘以相应的预算价格计算的费用。
3、机械费:指应列入计价表的施工机械台班消耗量按相应的我省施工机械台班单价计算的市政工程施工机械使用费以及机械安、拆和进(退)场费。
山东市政工程定额计算规则一、土石方工程1. 土方工程量按土壤类别不同,分别按天然密实体积计算。
2. 石方工程量按体积计算。
3. 填方应扣除体积,按构筑物尺寸计算。
4. 土石方体积均不扣除孔洞、裂隙等占有的体积。
二、道路工程1. 道路工程量按设计图示尺寸以面积计算。
2. 道路长度,按中心线长度计算。
3. 道路宽度,按设计宽度计算。
4. 道路面积计算规则按《城市道路工程》定额说明执行。
三、桥涵护岸工程1. 桥涵护岸工程量按设计图示尺寸以体积计算。
2. 桥涵砌体工程量按设计图示尺寸以体积计算。
3. 桥涵体积计算规则按《桥涵护岸工程》定额说明执行。
四、隧道工程1. 隧道工程量按设计图示尺寸以体积计算。
2. 隧道体积计算规则按《隧道工程》定额说明执行。
五、市政管网工程1. 管道铺设按设计图示尺寸以管道中心线长度计算,并以此计算此分项工程的综合单价。
2. 管道基础铺设和管件安装,按设计图示尺寸以体积计算,执行相应定额子目。
管道防腐和保温,按设计图示尺寸以面积计算,执行相应定额子目。
3. 管道安装如需机械顶管,其顶管机械按实计算费用。
4. 管件、法兰、阀门安装均以全价计取费用(如指定厂家时,则该部分费用可按材料实际价格扣除)。
5. 压力试验及冲洗消毒另行计量。
6. 管道施工中的开槽、挖土、回填夯实等项目的土质类别及取费标准均与土石方工程相同。
7. 管沟土石方工程的挖沟槽和石方爆破,执行《土石方工程》相应定额子目。
管沟土石方回填土夯实时,执行《土石方工程》中“回填土夯实”定额子目,基价乘以1.5的系数。
管沟余土外运时,执行《土石方工程》中“余土外运”定额子目,基价乘以1.5的系数。
管沟土石方项目中未包括大型机械(如推土机、挖掘机)的场外运输,需要时另行计算。
8. 设计未明确要求做防腐处理的管道,应另计刷油、绝热工程量,执行《给排水构筑物》册中相应定额子目。
9. 管道制作项目中已包括管件安装的人工费,如实际工作中采用成品管件安装时,管件制作的人工费应扣回。
市政建设项目工程量计算规则市政建设项目工程量计算是指对市政工程项目中各项工程量进行计算和测算的过程,其结果将作为工程投资、工程进度和工程质量控制的依据。
市政工程量计算规则主要包括工程量计算方法、计算规定和计算标准等内容,下面将详细介绍市政建设项目工程量计算规则。
一、工程量计算方法1.目标法:按照设计图纸、工程规范和相关资料的要求,根据每个项目的特点和工程的实际情况进行工程量计算。
目标法适用于对于施工项目有明确要求和规范的情况下。
2.容积法:通过对工程项目的实际容积进行测算和计算,来确定工程量。
容积法适用于地基工程、挡土墙、河道疏浚等以容积计算为主的项目。
3.面积法:通过对工程项目的实际面积进行测算和计算,来确定工程量。
面积法适用于道路、广场、人行道等以面积计算为主的项目。
4.长度法:通过对工程项目的实际长度进行测算和计算,来确定工程量。
长度法适用于管道、线缆等以长度计算为主的项目。
二、计算规定1.测量单位:工程量的测量单位应根据工程项目的实际情况来确定,一般采用国家规定的测量单位,如立方米、平方米、米等。
2.计算准确性:工程量计算应尽量准确,避免出现误差。
对于难以准确计算的情况,可采取合理的估算方法进行计算。
3.分部工程划分:工程量计算应按照分部工程划分,不同工程量计算项目之间应有明确的界限和划分标准,避免重复计算或遗漏计算。
4.计量规则:工程量计算应按照计量规则进行,包括计量规范、计量程序和计量方法等。
计量规则应符合国家标准和相关工程技术规范。
三、计算标准1.施工图设计要求:工程量计算应根据施工图设计要求进行,包括设计规范、图纸、技术交底等内容。
2.材料规格要求:工程量计算应按照材料规格要求进行,包括材料规范、材料品牌、材料用量等。
材料要求应符合国家标准和相关规范。
3.施工工艺要求:工程量计算应按照施工工艺要求进行,包括施工工艺流程、施工方法和施工工艺参数等。
施工工艺要求应符合相关技术规范和标准。

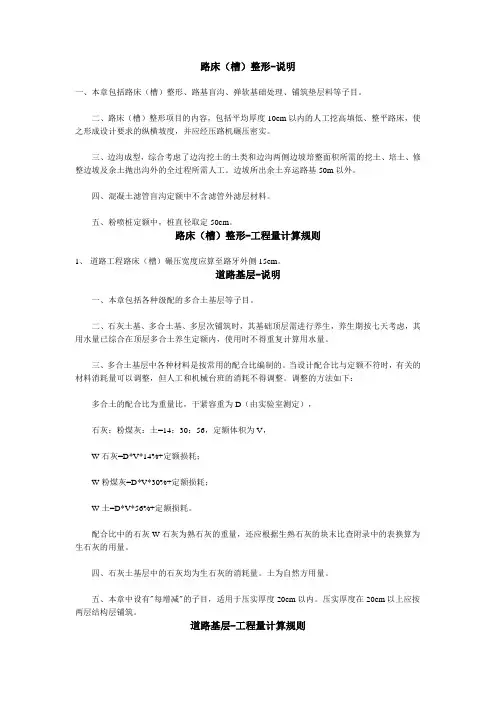

路床(槽)整形-说明一、本章包括路床(槽)整形、路基盲沟、弹软基础处理、铺筑垫层料等子目。
二、路床(槽)整形项目的内容,包括平均厚度10cm以内的人工挖高填低、整平路床,使之形成设计要求的纵横坡度,并应经压路机碾压密实。
三、边沟成型,综合考虑了边沟挖土的土类和边沟两侧边坡培整面积所需的挖土、培土、修整边坡及余土抛出沟外的全过程所需人工。
边坡所出余土弃运路基50m以外。
四、混凝土滤管盲沟定额中不含滤管外滤层材料。
五、粉喷桩定额中,桩直径取定50cm。
路床(槽)整形-工程量计算规则1、道路工程路床(槽)碾压宽度应算至路牙外侧15cm。
道路基层-说明一、本章包括各种级配的多合土基层等子目。
二、石灰土基、多合土基、多层次铺筑时,其基础顶层需进行养生,养生期按七天考虑,其用水量已综合在顶层多合土养生定额内,使用时不得重复计算用水量。
三、多合土基层中各种材料是按常用的配合比编制的。
当设计配合比与定额不符时,有关的材料消耗量可以调整,但人工和机械台班的消耗不得调整。
调整的方法如下:多合土的配合比为重量比,干紧容重为D(由实验室测定),石灰:粉煤灰:土=14:30:56,定额体积为V,W石灰=D*V*14%+定额损耗;W粉煤灰=D*V*30%+定额损耗;W土=D*V*56%+定额损耗。
配合比中的石灰W石灰为熟石灰的重量,还应根据生熟石灰的块末比查附录中的表换算为生石灰的用量。
四、石灰土基层中的石灰均为生石灰的消耗量。
土为自然方用量。
五、本章中设有"每增减"的子目,适用于压实厚度20cm以内。
压实厚度在20cm以上应按两层结构层铺筑。
道路基层-工程量计算规则1.道路工程路基应算至路牙外侧15cm,若设计图纸已标明各结构层的宽度,则按设计图纸尺寸计算各结构层的数量,相应路床(槽)宽度应与路基地层宽度相同。
2.道路工程石灰土、多合土养生面积计算,按设计基层、顶层的面积计算。
3.道路基层计算不扣除各种井位所占的面积。
市政道路工程路基计算规则2020年
市政道路工程路基的计算规则主要包括以下几个方面:
1. 路基盲沟及滤沟:按图纸设计尺寸以“m”计算。
2. 道路基层:按设计图纸以“m2”计算工程量,应扣除面积>的各种占位面积。
快慢车道基层的铺筑宽度如设计为面层与基层宽度相同时,除手摆大卵石、手摆块石、沥青碎(砾)石外,其他各类基层均按每侧各加宽15cm 计算工程量。
人行道基层按面层铺筑宽度两侧共加宽10cm计算工程量。
3. 井周边基层加强:按图纸设计尺寸以“m3”计算。
4. 道路路面:按设计图纸以“m2”计算工程量,应扣除面积>的各种占位面积;对原有在道路内的窨井、雨水口需要配合新建路面升高或降低时,应按相应定额计算。
请注意,具体计算规则可能会根据项目要求和地区差异有所不同。
在实际操作中,建议您查阅最新的市政道路工程相关规定和标准,以确保准确性和合规性。

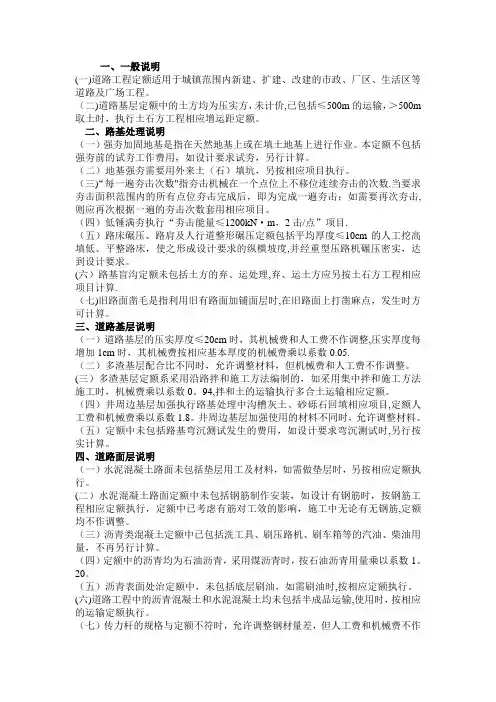

道路工程部分说明一、《全国统一市政工程预算定额河北省综合基价》第二册《道路工程》(以下简称本综合基价)。
包括路床(槽)开挖与整形、道路基层、道路面层、便道砖、侧平石安砌、施工技术措施费、施工组织措施费等内容。
二、本综合基价适用于城镇范围内的新建、扩建市政道路工程。
三、本综合基价编制依据:1、《全国市政工程统一劳动定额》2、《沥青路面施工及验收规范》(GB50092-96)3、《城市道路路基工程施工及验收规范》(GJJ44-91)四、以下与道路相关工程项目,执行相应册的有关项目:1、土石方、拆除旧路、拆除侧平石、拆除旧管等项目,执行第一册《通用项目》有关项目。
2、各类排水井、支、干排水管等项目,执行第六册《排水工程》有关项目。
3、挡土墙、护坡项目,执行第一册《通用项目》有关项目。
4、高填路基、培筑路肩时,其挖、运填压实、土坡开蹬等项目,执行第一册《通用项目》有关项目。
5、未尽事宜详见各章说明。
第一章路床(槽)开挖与整形说明一、本章包括路床(槽)开挖、路床(槽)整形、路基盲沟、基础弹软土处理、铺筑垫层料等内容。
二、开挖路槽土方,适用于路槽挖深在50cm以内的人工开挖,挖深大于50cm时套用第一册《通用项目》有关项目。
三、机械开挖路槽套用第一册《通用项目》有关项目。
四、路床(槽)整形项目内容,包括平均厚度10cm以内的人工挖高填低、平整路床,使其形成设计要求的纵横坡度,并经压路机碾压密实。
五、边沟成型,综合考虑了边沟挖土的土质类别和边沟两侧边坡培整面积所需的挖土、培土、修整边坡及余土抛出沟外的全过程,本项只供城郊公路少量边沟成型使用。
大量挖沟槽土方不适用。
六、混凝土滤管盲沟项目中不含滤管外滤层材料。
七、粉喷桩项目中,桩直径取定50cm。
八、铺筑垫层项目适用于混凝土路面,其中砂垫层宽度按路面宽每侧增加5cm。
九、道路施工中翻浆处理,按实际发生工程量,套用相应的项目。
工程量计算规则一、开挖路槽土方按宽度乘以设计中心线长度以m3计算,不扣除各种井所占的体积。
项目编号项目名称项目特征单
位
计算规则
040201001-000 强夯土方1.夯击能量 2.夯点数量
及夯击次数
m2
按设计图示尺寸以面积计
算
040201002-000 掺石灰含灰量m3 按设计图示尺寸以体积计算
040201003-000 掺干土掺干土率m3 按设计图示尺寸以体积计算
040201004-000 掺石 1.材料规格 2.掺石率m3 按设计图示尺寸以体积计算
040201005-000 抛石挤淤材料规格m3 按设计图示尺寸以体积计算
040201006-000 袋装砂井直径m 按设计图示以长度计算040201007-000 塑料排水板规格m 按设计图示以长度计算
040201008-000 石灰砂桩 1.桩径 2.配合比m 按设计图示尺寸以长度计算
040201009-000 碎石桩桩径、桩长m 按设计图示尺寸以长度计算
040201010-000 喷粉桩 1.桩径 2.水泥含量m 按设计图示尺寸以长度计算
040201011-000 深层搅拌桩 1.孔径 2.水泥含量m 按设计图示尺寸以长度计算
040201012-000 土工布 1.材料 2.规格m2 按设计图示尺寸以面积计算
040201013-000 排水沟、截水沟1.材料 2.断面尺寸 3.混
凝土、砂浆强度等级
m 按设计图示以长度计算
040201014-000 盲沟 1.材料 2.断面尺寸m 按设计图示以长度计算
040202001-000 垫层 1.材料 2.厚度m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040202002-000 石灰稳定土 1.含灰量 2.厚度m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040202003-000 水泥稳定土 1.水泥含量 2.厚度m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040202004-000 石灰、粉煤灰、土 1.配合比 2.厚度m2 算,不扣除各种井所占面
积
040202005-000 石灰、碎石、土1.配合比 2.碎石规格 3.
厚度
m2
按设计图示尺寸以面积计
算,不扣除各种井所占面
积
040202006-000 石灰、粉煤灰、碎(砾)石1.配合比 2.碎(砾)料规
格 3.厚度
m2
按设计图示尺寸以面积计
算,不扣除各种井所占面
积
040202007-000 粉煤灰 1.密实度 2.厚度m2 按设计图示尺寸以面积计算,不扣除各种井所占体积
040202008-000 砂砾石厚度m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040202009-000 卵石厚度m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040202010-000 碎石 1.碎石规格 2.厚度m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040202011-000 块石厚度m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040202012-000 炉渣厚度m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040202013-000 粉煤灰三渣 1.配合比 2.厚度m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040202014-000 水泥稳定碎(砾)石
1.水泥强度等级及含量
2.碎石(砾)料规格
3.
厚度
m2
按设计图示尺寸以面积计
算,不扣除各种井所占面
积
040202015-000 沥青稳定碎石1.沥青含量 2.石料规格
3.厚度
m2
按设计图示尺寸以面积计
算,不扣除各种井所占面
积
040203001-000 沥青表面处治 1.沥青品种 2.层数m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040203002-000 沥青贯入式 1.沥青品种 2.厚度m2 算,不扣除各种井所占面
积
040203003-000 黑色碎石1.沥青品种 2.碎石最大
粒径 3.厚度
m2
按设计图示尺寸以面积计
算,不扣除各种井所占面
积
040203004-000 沥青混凝土1.沥青品种 2.粒式 3.厚
度
m2
按设计图示尺寸以面积计
算,不扣除各种井所占面
积
040203005-000 水泥混凝土1.混凝土强度等级 2.厚
度
m2
按设计图示尺寸以面积计
算,不扣除各种井所占面
积
040203006-000 块料面层 1.材料品种 2.规格m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040203007-000 橡胶、塑料弹性路面 1.材料名称 2.厚度m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040204001-000 人行道块料铺设1.块料品种 2.块料规格
3.图形
m2
按设计图示尺寸以面积计
算,不扣除各种井所占面
积
040204002-000 现浇混凝土人行道及进水口1.混凝土强度等级 2.厚
度
m2
按设计图示尺寸以面积计
算,不扣除各种井所占面
积
040204003-000 安砌侧(平、缘)石 1.材料 2.形状 3.规格m 按设计图示中心线长度计算
040204004-000 现浇侧(平、缘)石1.尺寸 2.形状 3.混凝土
强度等级
m
按设计图示中心线长度计
算
040204005-000 检查井升降 1.高度 2.材料 3.规格座按设计图示路面标高与原有的检查井发生正负高差的检查井的数量计算
040204006-000 树池砌筑1.材料品种、规格 2.树池
尺寸 3.树池盖材料品种
个按设计图示数量计算
040205001-000 接线工作井 1.材料 2.规格座按设计图示数量计算040205002-000 电缆保护管铺设 1.材料 2.规格m 按设计图示以长度计算040205003-000 标杆 1.材料 2.规格套按设计图示数量计算040205004-000 标志板 1.材料 2.规格块按设计图示数量计算
040205005-000 视线诱导器类型只按设计图示数量计算040205006-000 标线 1.油漆 2.线型km 按设计图示以长度计算040205007-000 标记 1.油漆 2.规格 3.形式个按设计图示以数量计算
040205008-000 横道线 1.材料 2.形式m2 按设计图示尺寸以面积计算
040205009-000 清除标线.清除方法m2 按设计图示尺寸以面积计算
040205010-000 交通信号灯安装型号套按设计图示数量计算040205011-000 环行检测线安装 1.类型 2.材料m 按设计图示以长度计算040205012-000 值警亭安装 1.材料 2.类型座按设计图示数量计算
040205013-000 隔离护栏安装1.材料 2.规格 3.部位
4.类型
m 按设计图示以长度计算
040205014-000 立电杆 1.材料 2.类型 3.规格根按设计图示数量计算040205015-000 信号灯架空走线规格km 按设计图示长度计算040205016-000 信号机箱 1.规格 2.形式只按设计图示数量计算040205017-000 信号灯架 1.规格 2.形式组按设计图示数量计算040205018-000 管内穿线 1.规格 2.型号km 按设计图示以长度计算
040203008-000 简易路面(磨耗层) 1.材料 2.配合比 3.厚度m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040204007-000 铺草皮 1.草皮种类 2.铺种方式m2 按设计图示尺寸以面积计算,不扣除各种井所占面积
040206001-00 材料运输1.材料品类 2.运输工具
3.运输里程
m2
按施工组织设计以体积计
算。
