水泥石灰砂浆抹灰技术交底
- 格式:doc
- 大小:50.00 KB
- 文档页数:11
外墙抹灰技术交底外墙抹灰安全、技术交底一、工程概况及交底内容:1、本工程为云企龙乡6#住宅楼,外墙基层做法为抹灰层;2、抹灰层做法为:①:2厚界面剂批刮②:9厚2:1:8水泥石灰砂浆打底扫毛③:6厚1:2.5水泥砂浆找平。
3、施工用砂浆由项目部提供搅拌机进行搅拌,每盘用量不得超出配比要求范围的3%,并且每盘砂浆搅拌时间不低于1分钟。
4、外墙抹灰前需进行打点放线,对竖向打点必须保证抹完后墙面、外凸造型垂直,横向打点以水平线为准必须保证檐子、窗台、窗上铉等水平构件在同一水平面上。
5、外墙抹灰前必须对抹灰墙面进行浇水湿润,湿润程度不低于墙体20mm;对砼构件、砌块墙面全部用素水泥浆甩浆(甩浆原材为801胶掺水泥),甩浆密集度每平方厘米不低于0.8。
砼构件与砌块墙面交接部位全部压设玻纤网,砼构件与墙体砌块间每边压设不低于200mm。
6、抹灰作业时对建筑物外阳角、阴角;外凸造型阳角、阴角;水平檐子上、下面;女儿墙顶面、窗台、窗上铉及有阴、阳角部位全部做到上下、左右挂通线,并保证所有阴、阳角抹灰完成后做到90°,误差不得大于2°。
7、外墙水平檐子上表面做向外顺水坡度,根据本工程特点水平檐子上表面顺坡,高度不低于35mm。
水平檐子底面做鹰嘴,鹰嘴不小于15mm。
窗台部位做向外顺水坡度,顺坡高度不低于25mm;窗口上铉做鹰嘴,鹰嘴不小于15mm。
女儿墙顶面做向楼面内顺水坡,顺水坡高度不低于30mm。
8、本工程外墙所有窗口,根据窗口尺寸不一,所有同编号窗口必须做到抹完灰后尺寸一致。
具体窗口编号,尺寸现场交底。
9、本工程所有外凸造型、檐子根据宽度、高度要求必须抹完灰后尺寸一致。
10、施工段留设:外墙抹灰自上往下进行,每天施工完成后与次日施工区域相交接部位严禁做直槎,必须做成斜槎。
次日抹灰前必须湿润前日抹灰交接处,方可进行下部抹灰。
11、本工程外墙抹灰表面做小细拉毛处理。
二、质量要求:1、墙面垂直度:3mm表面平整度:3mm2、阴阳角方正:3mm且不大于2°线条平直度:5mm3、外墙抹灰前必须先做样板经项目部、监理单位、建设单位验收合格后再进行大面积施工。
墙面抹灰工程技术交底一、材料准备水泥:使用425号及以上标号的水泥,保证质量并具有产品合格证书。
砂:选用中砂,要求无杂质且过筛。
石灰:熟石灰粉,应符合设计要求。
界面剂:为增强抹灰层与基层的粘结力,需使用专门的界面剂。
水:自来水,符合施工用水标准。
二、技术要求抹灰厚度:根据设计要求,确定单次抹灰的厚度,通常为5~7mm。
平整度:抹灰后的墙面平整度应小于或等于3mm/2m。
垂直度:抹灰后的墙面垂直度应小于或等于3mm/2m。
无空鼓、开裂:抹灰后墙面应无空鼓和开裂现象。
颜色与质感:确保抹灰后的墙面颜色均匀,无明显色差,质感符合设计要求。
三、施工方法基层处理:清除墙面上的灰尘、污垢和松散物,对凹凸不平的部位进行填补或凿除。
浇水湿润:在抹灰前一天,对墙面进行充分浇水湿润。
做灰饼、冲筋:按照设计要求,在墙面上做出灰饼,并使用冲筋进行厚度控制。
抹灰:先薄薄地涂一层底灰,然后用刮板刮平,将多余的砂浆刮回。
间隔一段时间后,再抹第二层灰,直至达到设计厚度。
压光:抹灰完成后,使用专门的压光工具对墙面进行压光处理,增强表面光泽度。
四、质量检查检查平整度:使用靠尺和塞尺进行平整度检查。
检查垂直度:使用线锤和靠尺进行垂直度检查。
检查空鼓和开裂:敲击墙面,检查是否有空鼓或开裂现象。
检查颜色与质感:肉眼观察墙面,检查颜色是否均匀,质感是否符合设计要求。
检查滴水线、脚印等细节:确保无滴水线、脚印等影响美观的瑕疵。
五、安全措施工人应佩戴安全帽、手套等防护用品。
使用电动工具时,应遵循安全操作规程,确保电源线完好无损。
高处作业时,应设置安全网和安全绳等防护措施。
禁止在施工时吸烟或使用明火。
定期检查施工设备,确保其处于良好工作状态。
六、环保措施施工时产生的废弃物应及时清理,保持施工现场整洁。
施工材料应合理堆放,避免浪费和污染环境。
使用低噪音、低振动的施工设备,减少对周围居民的影响。
使用环保型材料,如界面剂等,减少对环境的污染。
施工完成后,应清理现场,确保不留下任何垃圾或废弃物。

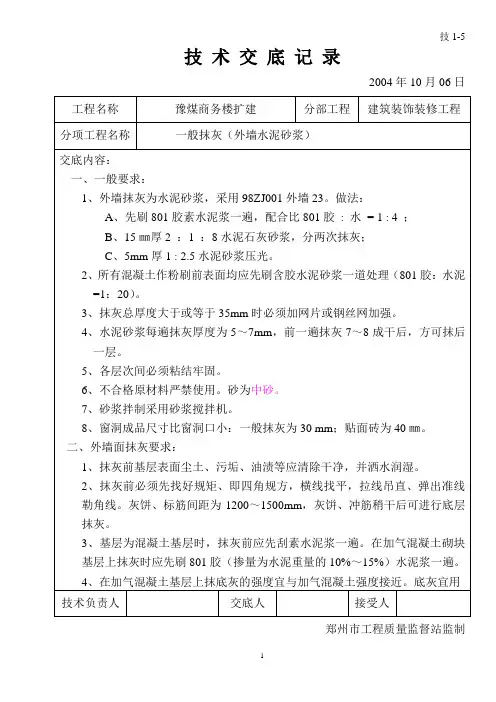

内墙水泥砂浆抹灰技术交底工程名称:XXX电场48MW工程分部工程交底部位:抹水泥砂浆交底时间:未提供1、操作工艺抹水泥砂浆的工艺流程包括门窗口四周堵缝(或外墙板竖横缝处理)、墙面清理粉尘和污垢、浇水湿润墙面、吊垂直找方抹灰饼冲筋、找规矩、抹底灰、粘分格条(先弹线)以及抹面层水泥砂浆。
1)基层为混凝土外墙板:1)基层处理:若混凝土表面很光滑,应对其表面进行“毛化处理”。
毛化处理有两种方法:一是用钻子剔毛,使其变粗糙不平;二是用10%火碱除去表面的油污并将碱液冲洗干净晾干,采取机械喷涂或用扫帚甩上一层1:1稀粥状水泥砂浆(内掺20%107胶水拌制)使之凝固在光滑的基层表面,用手掰不动为好。
2)吊垂直、套方找规矩:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直,套方抹灰饼。
并按灰饼冲筋。
3)抹底层砂浆:刷掺水重10%的107胶水泥浆一道,紧跟抹1:3水泥砂浆,每遍厚度5~7mm,应分层分遍与所抹筋XXX,并用大刮平找直,木抹子挫毛。
4)抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆。
首先应将墙面洇湿,按图示尺寸弹分格线,粘分格条,滴水槽,抹面层砂浆。
面层砂浆应采用1:2.5水泥砂浆或1:0.5:3.5水泥混合砂浆。
抹时先薄薄地刮一层灰使其与底灰粘牢,紧跟抹第二道灰,与分格条抹平,并用杠横竖刮平,木抹子挫平,铁抹子溜光压实。
待表面无明水后,用刷子蘸水按垂直于地面的同一方向,轻刷一遍,以保证面层抹面的颜色一致,避免和减少收缩裂缝。
及时将分格条起出,等灰层干后,用素水泥膏将缝子勾好。
对于难起的分格条,应待灰层干透后再起条,防止起坏边棱。
如果先从上往下打底,底灰抹完后,架子再反上去,再从上往下抹面层砂浆时,应注意先检查底层灰是否有空鼓现象。
如有空裂现象应剔凿反修后再做面层。
另外,底层砂浆上的尘土污垢等应先清净,浇水湿润后,方可进行面层抹灰。
5)滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶和突出面的凸线等上面应做出流水坡度,下面应做滴水线(槽)。
内墙抹石灰砂浆技术交底内墙抹石灰砂浆技术交底一、施工前准备1、材料准备:石灰、沙子、水,边角料、水泥(可选)。
2、工具准备:砂浆桶、刷子、抹子、平整板、橡皮刮板、钢钉、铁丝钩、尺子、细线、水平仪等。
3、基层处理:基层应平整、无凹凸、无明显的裂缝等。
如果基层不平整,应先用抹灰砂浆进行找平。
4、基层处理:墙面要刮涂一层基层灰,抹好后要抹平整,无垂直面,墙面颜色均匀,是浅灰色的,不能有砂子等杂质存在,可进行第二遍涂抹。
二、施工过程1、足够的配合水,把石灰和沙子混合起来,注意要均匀搅拌,搅拌时间不能太长。
2、墙面首先用水扫一遍,把浮尘清洗干净,以免影响黏附。
3、采用平整板测出要抹的部位的厚度,涂抹砂浆之前,先在最底部上涂抹一层薄的砂浆,以达到提高保水性和增加黏度的目的。
4、砂浆均匀地涂在墙面部位,砂浆不宜太稠,不宜涂抹过厚。
5、当砖墙部分装修完毕后,需要在砖墙表面涂一层石灰砂浆,用以填平砖缝,等到干燥后再用抹子抹平。
6、抹浆时,要注意在脚手架上进行,从下到上依次涂抹,如有空隙处,需用料多的抹子填补,然后用橡皮泥工具或抹子互相擦净,尽可能的抹平整。
7、角落和电线插座等凸出的地方,用边角灰进行涂抹平整。
8、砂浆涂抹中,注意墙面和砂浆交界处的平整和颜色均匀。
9、注意密封处理,砂浆涂抹结束后,一定要注意加强密封处理,避免淋雨、被阳光暴晒等。
三、注意事项1、在石灰砂浆施工的过程中,一定要注意配合水的品控,水质过多过少都会影响施工质量。
2、在施工过程中,要注意施工的时间,不要让砂浆过早的干硬,适当进行保水处理。
3、在施工过程中对于拐角、电线插孔等细节部分,要做好不同材料的转换。
4、选用优质的石灰和沙子,可以大大增强砂浆的黏合力和抗压强度。
5、在墙面涂抹完砂浆后,要用湿布擦拭一遍,避免出现开裂或者脱落现象。
6、如果有需要,可以在砂浆中加入少量的水泥,可以增加砂浆的硬度和强度。
7、施工完毕后,及时对施工现场进行清理,保持建筑的整洁和卫生。

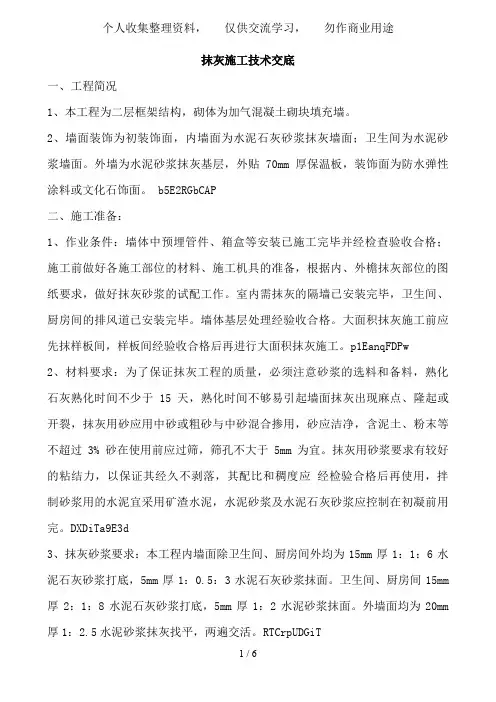

抹灰施工技术交底一、工程简况1、本工程为二层框架结构,砌体为加气混凝土砌块填充墙。
2、墙面装饰为初装饰面,内墙面为水泥石灰砂浆抹灰墙面;卫生间为水泥砂浆墙面。
外墙为水泥砂浆抹灰基层,外贴70mm厚保温板,装饰面为防水弹性涂料或文化石饰面。
b5E2RGbCAP二、施工准备:1、作业条件:墙体中预埋管件、箱盒等安装已施工完毕并经检查验收合格;施工前做好各施工部位的材料、施工机具的准备,根据内、外檐抹灰部位的图纸要求,做好抹灰砂浆的试配工作。
室内需抹灰的隔墙已安装完毕,卫生间、厨房间的排风道已安装完毕。
墙体基层处理经验收合格。
大面积抹灰施工前应先抹样板间,样板间经验收合格后再进行大面积抹灰施工。
p1EanqFDPw2、材料要求:为了保证抹灰工程的质量,必须注意砂浆的选料和备料,熟化石灰熟化时间不少于15天,熟化时间不够易引起墙面抹灰出现麻点、隆起或开裂,抹灰用砂应用中砂或粗砂与中砂混合掺用,砂应洁净,含泥土、粉末等不超过3% 砂在使用前应过筛,筛孔不大于5mm为宜。
抹灰用砂浆要求有较好的粘结力,以保证其经久不剥落,其配比和稠度应经检验合格后再使用,拌制砂浆用的水泥宜采用矿渣水泥,水泥砂浆及水泥石灰砂浆应控制在初凝前用完。
DXDiTa9E3d3、抹灰砂浆要求:本工程内墙面除卫生间、厨房间外均为15mm厚1:1:6水泥石灰砂浆打底,5mm厚1:0.5:3水泥石灰砂浆抹面。
卫生间、厨房间15mm 厚2:1:8水泥石灰砂浆打底,5mm厚1:2水泥砂浆抹面。
外墙面均为20mm 厚1:2.5水泥砂浆抹灰找平,两遍交活。
RTCrpUDGiT4、抹灰施工前,应根据施工进度做好具有专业技术水平施工人员的准备工作。
三、操作工艺:1、施工顺序:一般抹灰的施工顺序宜先外墙后内墙;外墙由上而下。
先抹阳角线<包括门窗角、墙角)台口线,后抹窗台和墙面的顺序进行施工。
5PCzVD7HxA基体清理→湿润墙面→四角吊直、套方、找规矩、贴灰饼→基层不同材料交接处粘贴钢板网→墙面用掺建筑胶水泥浆拉毛→抹踢脚板、护角底层灰→抹水泥窗台板、水泥护角→抹中层、面层→检查修整→抹面层灰<包括踢脚板)并修整、墙面交活<内墙压光;外墙及卫生间小麻面交活)→养护jLBHrnAILg2、基层处理:抹灰前墙体基层表面的灰尘、污垢和油渍等应清除干净并洒水湿润,加气混凝土墙表面清扫干净,并浇水湿润后用掺胶水泥浆拉毛处理,以增加基层粘结力,拉毛应均匀到位。

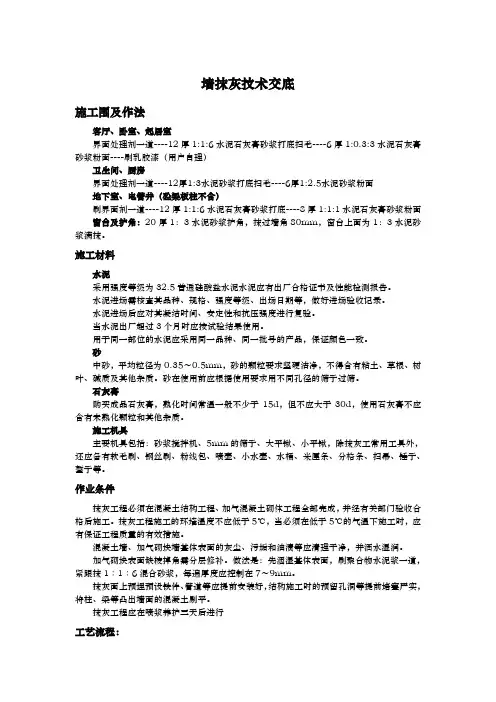

墙抹灰技术交底施工围及作法客厅、卧室、起居室界面处理剂一道----12厚1:1:6水泥石灰膏砂浆打底扫毛----6厚1:0.3:3水泥石灰膏砂浆粉面----刷乳胶漆(用户自理)卫生间、厨房界面处理剂一道----12厚1:3水泥砂浆打底扫毛----6厚1:2.5水泥砂浆粉面地下室、电管井(砼梁板柱不含)刷界面剂一道----12厚1:1:6水泥石灰膏砂浆打底----8厚1:1:1水泥石灰膏砂浆粉面窗台及护角:20厚1:3水泥砂浆护角,抹过墙角80mm,窗台上面为1:3水泥砂浆满抹。
施工材料水泥采用强度等级为32.5普通硅酸盐水泥水泥应有出厂合格证书及性能检测报告。
水泥进场需核查其品种、规格、强度等级、出场日期等,做好进场验收记录。
水泥进场后应对其凝结时间、安定性和抗压强度进行复验。
当水泥出厂超过3个月时应按试验结果使用。
用于同一部位的水泥应采用同一品种、同一批号的产品,保证颜色一致。
砂中砂,平均粒径为0.35~0.5mm,砂的颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其他杂质。
砂在使用前应根据使用要求用不同孔径的筛子过筛。
石灰膏购买成品石灰膏,熟化时间常温一般不少于15d,但不应大于30d,使用石灰膏不应含有未熟化颗粒和其他杂质。
施工机具主要机具包括:砂浆搅拌机、5mm的筛子、大平锹、小平锹,除抹灰工常用工具外,还应备有软毛刷、钢丝刷、粉线包、喷壶、小水壶、水桶、米厘条、分格条、扫帚、锤子、錾子等。
作业条件抹灰工程必须在混凝土结构工程、加气混凝土砌体工程全部完成,并经有关部门验收合格后施工。
抹灰工程施工的环境温度不应低于5℃,当必须在低于5℃的气温下施工时,应有保证工程质量的有效措施。
混凝土墙、加气砌块墙基体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。
加气砌块表面缺棱掉角需分层修补。
做法是:先洇湿基体表面,刷聚合物水泥浆一道,紧跟抹1∶1∶6混合砂浆,每遍厚度应控制在7~9mm。
抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。
第1篇一、工程概况本项目位于XX市XX区,建筑面积为XX平方米,建筑高度为XX米,共计XX层。
本次施工涉及墙面抹灰工程,主要包括室内墙面和外墙抹灰。
二、施工准备1. 技术准备:根据设计图纸和相关规范,编制详细的施工方案,明确施工工艺、施工要点和质量要求。
2. 材料准备:提前采购水泥、砂子、石灰膏、外加剂等原材料,确保材料质量符合国家相关标准。
3. 人员组织:成立抹灰施工小组,明确各岗位人员职责,加强人员培训,提高施工质量。
4. 施工机具准备:准备抹子、搅拌机、水准仪、线锤等施工机具,确保施工过程中机具的正常使用。
三、施工工艺及要点1. 基层处理:墙面应平整、清洁、无油污、无松动。
对不平整的墙面进行打磨、铲除、修补,确保墙面平整度。
2. 界面处理:在抹灰前,墙面应涂刷界面剂,以提高抹灰层与基层的粘结强度。
3. 水泥砂浆拌制:严格按照配合比拌制水泥砂浆,确保砂浆质量。
4. 抹灰施工:根据设计要求,采用分层抹灰的方法进行施工。
(1)底层抹灰:首先涂抹底层抹灰,厚度约为5-8mm,抹灰层应平整、密实。
(2)中层抹灰:待底层抹灰达到一定强度后,进行中层抹灰,厚度约为5-8mm,抹灰层应平整、密实。
(3)面层抹灰:待中层抹灰达到一定强度后,进行面层抹灰,厚度约为3-5mm,抹灰层应平整、光滑。
5. 抹灰层养护:抹灰完成后,应进行养护,保持湿润,避免抹灰层出现裂缝、脱落等现象。
四、质量要求1. 抹灰层应平整、密实,无裂缝、脱落、空鼓等现象。
2. 抹灰层与基层粘结牢固,无脱层、空鼓等现象。
3. 抹灰层厚度应符合设计要求,误差控制在±2mm以内。
4. 抹灰层表面应光滑、细腻,无瑕疵。
五、安全文明施工1. 施工现场应设置安全警示标志,确保施工安全。
2. 施工过程中,加强环境保护,减少噪音、粉尘等污染。
3. 施工现场应保持整洁,垃圾及时清理。
4. 施工人员应遵守劳动纪律,文明施工。
六、注意事项1. 施工过程中,密切关注天气变化,避免在雨、雾等恶劣天气条件下施工。

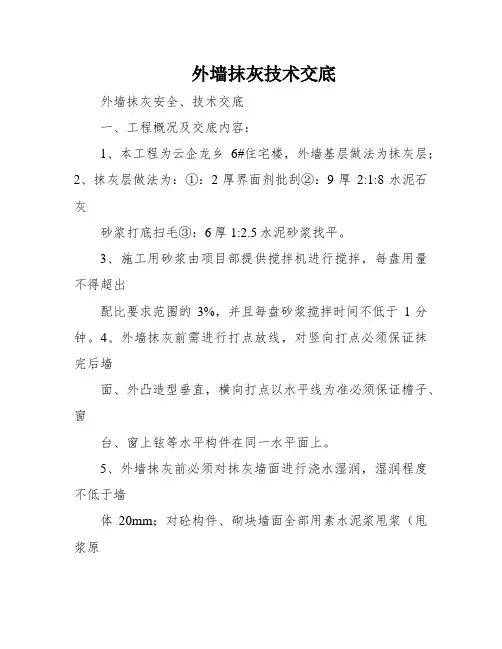

外墙抹灰工程技术交底一、工程概述外墙抹灰工程是指对建造物外墙进行抹灰处理,以提高墙体的平整度、美观度和耐久性。
本文将对外墙抹灰工程的技术要求、施工流程和质量控制进行详细介绍。
二、技术要求1. 材料要求1.1 抹灰砂浆:采用水泥、石灰和细砂按一定比例混合而成,具有良好的可塑性、粘结性和耐候性。
1.2 外墙基层:应平整、坚固、无松动、无浮灰、无油污等缺陷。
1.3 防水层:在抹灰砂浆施工前,应先进行防水处理,确保墙体的防水性能。
2. 施工要求2.1 基层处理:清理墙体表面的杂物和浮灰,修补裂缝和凹凸不平的部位,确保基层平整坚固。
2.2 质量控制:在抹灰过程中,要进行抹灰厚度的控制,保证墙体的整体平整度和垂直度。
2.3 抹灰层数:普通情况下,外墙抹灰工程需要分两层进行施工,第一层为底层,第二层为面层,每层厚度约为10-15mm。
2.4 抹灰工具:采用专用的抹灰工具,如抹刀、抹子等,确保抹灰砂浆均匀、平整地涂抹在墙体上。
2.5 抹灰顺序:按照从上到下、从左到右的顺序进行抹灰施工,确保整个墙体的一致性。
三、施工流程1. 基层处理1.1 清理墙体表面的杂物和浮灰。
1.2 修补裂缝和凹凸不平的部位。
1.3 检查基层是否平整坚固,做好防水层处理。
2. 抹灰工程2.1 按照设计要求,确定抹灰砂浆的配比。
2.2 预先调制好抹灰砂浆,确保质量稳定。
2.3 用抹刀将抹灰砂浆均匀涂抹在墙体上,注意控制厚度和平整度。
2.4 按照从上到下、从左到右的顺序进行抹灰施工。
2.5 第一层抹灰完成后,进行养护,保持湿润,防止开裂。
2.6 第二层抹灰施工,同样注意控制厚度和平整度。
2.7 抹灰工程完成后,进行养护,确保抹灰砂浆的强度和耐久性。
四、质量控制1. 抹灰厚度:根据设计要求,控制抹灰厚度在10-15mm之间,保证墙体的平整度。
2. 平整度:使用直尺和水平仪等工具进行检查,保证墙体的平整度符合要求。
3. 垂直度:使用垂直仪进行检查,保证墙体的垂直度符合要求。
室内抹灰工程技术交底一、工程概述室内抹灰工程是指在建造内部墙面、天花板等表面进行抹灰处理,以达到平整、光滑、美观的效果。
本文将详细介绍室内抹灰工程的技术要求、施工工艺以及验收标准。
二、技术要求1. 抹灰材料:- 砂浆:使用水泥、石膏、石灰等材料制作的抹灰砂浆,应符合国家相关标准要求。
- 外加剂:可根据需要添加增粘剂、增稠剂等外加剂,以提高砂浆的粘结力和施工性能。
2. 表面处理:- 基层处理:在进行抹灰前,应确保基层表面清洁、平整、无松动、无油污等。
如有裂缝或者凹凸不平的地方,应进行修补。
3. 施工工艺:- 抹灰层分层施工:按照设计要求,将抹灰层分为底层、中层和面层,分别进行施工。
- 底层施工:先将砂浆涂抹在墙面或者天花板上,形成底层,厚度约为10mm。
- 中层施工:在底层稍干后,再涂抹一层砂浆,厚度约为10mm,用抹刀进行整平。
- 面层施工:在中层稍干后,再涂抹一层砂浆,厚度约为3-5mm,用抹刀进行整平和修整。
4. 抹灰工具:- 抹刀:用于抹灰施工,应保持锋利,表面光滑,无损伤。
- 砂纸:用于抛光和修整抹灰面,应选择适当粗细的砂纸,保持清洁。
5. 施工环境:- 温度:施工环境温度应在5℃-35℃之间,避免在高温或者低温环境下施工。
- 湿度:施工环境湿度应适中,过高或者过低的湿度会影响抹灰效果和干燥时间。
三、施工工艺1. 基层处理:- 清洁基层:使用清水和刷子将基层表面的灰尘、油污等清洗干净。
- 补平基层:如有凹凸不平的地方,使用砂浆进行修补,使基层表面平整。
2. 抹灰施工:- 底层施工:将预先调配好的抹灰砂浆均匀地涂抹在墙面或者天花板上,用抹刀进行整平。
- 中层施工:在底层稍干后,将砂浆再次涂抹在墙面或者天花板上,用抹刀进行整平。
- 面层施工:在中层稍干后,将砂浆最后一次涂抹在墙面或者天花板上,用抹刀进行整平和修整。
3. 抛光和修整:- 干燥后,使用适当粗细的砂纸对抹灰面进行抛光和修整,使其更加光滑、平整。
内墙抹石灰砂浆技术交底内墙抹石灰砂浆是一项非常重要的工艺,它在房屋建设中起到承重、保温、隔音等重要作用。
因此,在进行内墙抹砂工作时,需要仔细进行技术交底,使施工人员能够准确理解施工要求和注意事项,确保整个工艺的质量和安全性。
一、施工前准备在进行内墙抹石灰砂浆施工前,需要做好以下准备工作:1. 确定施工范围及尺寸,明确抹灰层的厚度和结构设计;2. 清理基层表面的灰尘、油污、剥落物等;3. 检查基层表面是否有裂缝、鼓包、起砂等问题,如有,则需进行修补或打底处理;4. 准备好抹灰所需的材料:石灰、砂,水泥等;准备好抹灰工具:抹刀、钉子刀、刷子、刮板等。
二、操作注意事项在进行内墙抹石灰砂浆施工时,需要注意以下事项:1. 抹灰前需要确保基层表面完全干燥,否则会影响抹灰效果和粘结力,导致抹灰层开裂、掉落等问题;2. 在进行抹灰工作时,需要将水、石灰、砂等混合均匀,控制好比例,否则会影响抹灰层的强度和质量;3. 在抹灰时需要有足够的耐心,先进行一次“打底”,并确保灰浆与基层充分接触,填补所有裂缝和突出物;4. 在抹完底灰后,需要进行二次抹灰,将整个表面抹平,并注意要控制灰浆的厚度,避免出现掉落、开裂等问题;5. 在抹灰过程中,需要定时清理工具和现场,以保持工作环境整洁,避免灰尘污染和安全事故发生。
三、工艺验收及质量要求在进行内墙抹石灰砂浆施工后,需要进行工艺验收并进行质量评估。
具体包括如下内容:1. 检查抹灰层的平整度、表面粗糙度、垂直度等,确保符合设计要求;2. 检查抹灰层的强度、密实度等,确保满足使用要求和材料技术标准;3. 检查抹灰层的色泽、光泽度等,确保施工效果良好;4. 验收合格后,要进行记录和归档,便于日后查看和追踪。
总之,内墙抹石灰砂浆是一项非常关键的工艺,需要严格按照要求进行施工和验收。
只有在注意事项、质量要求和技术标准方面做到逐一掌握,才能够确保抹灰层的质量和安全性,为房屋的使用提供充分保障。

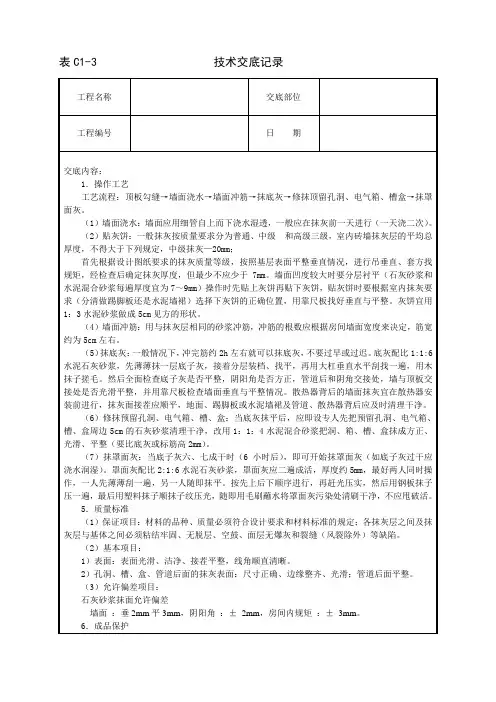

一般抹灰工程施工技术交底一、施工准备材料选择:选择符合质量标准的石灰、砂石、水泥等材料,确保抹灰层的质量和耐久性。
工具准备:抹子、刮刀、搅拌器、托板等抹灰工具必须清洁、完好,以确保抹灰操作的顺利进行。
技术交底:对施工人员进行技术交底,明确抹灰施工的工艺流程、质量标准和安全要求。
二、墙面处理墙面检查:检查墙面的平整度、垂直度及裂缝情况,对于不合格的部分进行整改。
墙面清理:清除墙面的污垢、油渍、灰尘等杂物,保持墙面干燥、清洁。
墙面润湿:在抹灰前,对墙面进行润湿,以防止抹灰层脱壳或开裂。
设置标筋:在墙面上设置标筋,以控制抹灰层的厚度和垂直度。
三、抹灰操作砂浆制备:按照规定的配合比制备砂浆,确保砂浆的稠度和和易性。
抹灰操作:将砂浆均匀涂抹在墙面上,用抹子或刮刀进行压实、找平,并注意保持墙面的湿度。
抹灰厚度控制:严格按照设计要求控制抹灰层的厚度,避免出现抹灰层过厚或过薄的情况。
修整处理:在抹灰过程中,对于出现的凸起、凹陷等问题进行及时修整,以确保抹灰层的平整度。
四、质量检查检查标准:参照国家相关标准和设计要求,对抹灰层的质量进行检查。
检查内容:检查抹灰层的平整度、垂直度、裂缝情况等,确保符合质量标准。
质量评估:根据检查结果,对抹灰层的质量进行评估,对不合格的部分进行整改。
质量记录:对检查结果进行详细记录,为后续的工程验收和维修提供依据。
五、安全措施安全教育培训:对施工人员进行安全教育培训,提高安全意识,掌握安全操作规程。
安全防护用品:配备齐全的安全帽、手套、口罩等防护用品,确保施工人员的安全。
高处作业安全:在进行高处抹灰作业时,应设置安全网、安全带等防护措施,防止坠落事故的发生。
防火安全:砂浆制备时应远离火源,且施工现场应配备灭火器等消防器材,以防止火灾事故的发生。
施工用电安全:严格按照用电安全规程进行施工,严禁私拉乱接电线,防止触电事故的发生。
六、注意事项天气影响:在雨天、大风天等恶劣天气条件下,应避免进行抹灰施工,以免影响施工质量。
水泥石灰砂浆抹灰技术交底内墙抹灰技术交底施工范围及作法客厅、卧室、起居室界面处理剂一道----12厚1:1:6水泥石灰膏砂浆打底扫毛----6厚1:0.3:3水泥石灰膏砂浆粉面----刷乳胶漆(用户自理)卫生间、厨房界面处理剂一道----12厚1:3水泥砂浆打底扫毛----6厚1:2.5水泥砂浆粉面地下室、电管井(砼梁板柱不含)刷界面剂一道----12厚1:1:6水泥石灰膏砂浆打底----8厚1:1:1水泥石灰膏砂浆粉面窗台及护角:20厚1:3水泥砂浆护角,抹过墙角80mm,窗台上面为1:3水泥砂浆满抹。
施工材料水泥采用强度等级为32.5普通硅酸盐水泥水泥应有出厂合格证书及性能检测报告。
水泥进场需核查其品种、规格、强度等级、出场日期等,做好进场验收记录。
水泥进场后应对其凝结时间、安定性和抗压强度进行复验。
当水泥出厂超过3个月时应按试验结果使用。
用于同一部位的水泥应采用同一品种、同一批号的产品,保证颜色一致。
砂中砂,平均粒径为0.35~0.5mm,砂的颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其他杂质。
砂在使用前应根据使用要求用不同孔径的筛子过筛。
石灰膏购买成品石灰膏,熟化时间常温一般不少于15d,但不应大于30d,使用石灰膏内不应含有未熟化颗粒和其他杂质。
施工机具主要机具包括:砂浆搅拌机、5mm的筛子、大平锹、小平锹,除抹灰工常用工具外,还应备有软毛刷、钢丝刷、粉线包、喷壶、小水壶、水桶、米厘条、分格条、扫帚、锤子、錾子等。
作业条件抹灰工程必须在混凝土结构工程、加气混凝土砌体工程全部完成,并经有关部门验收合格后施工。
抹灰工程施工的环境温度不应低于5℃,当必须在低于5℃的气温下施工时,应有保证工程质量的有效措施。
混凝土墙、加气砌块墙基体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。
加气砌块表面缺棱掉角需分层修补。
做法是:先洇湿基体表面,刷聚合物水泥浆一道,紧跟抹1∶1∶6混合砂浆,每遍厚度应控制在7~9mm 。
水泥石灰砂浆抹灰
技术交底
内墙抹灰技术交底
施工范围及作法
客厅、卧室、起居室
界面处理剂一道----12厚1:1:6水泥石灰膏砂浆打底扫毛----6厚1:0.3:3水泥石灰膏砂浆粉面----刷乳胶漆(用户自理)卫生间、厨房
界面处理剂一道----12厚1:3水泥砂浆打底扫毛----6厚1:2.5水泥砂浆粉面
地下室、电管井(砼梁板柱不含)
刷界面剂一道----12厚1:1:6水泥石灰膏砂浆打底----8厚1:1:1水泥石灰膏砂浆粉面
窗台及护角:20厚1:3水泥砂浆护角,抹过墙角80mm,窗台上面为1:3水泥砂浆满抹。
施工材料
水泥
采用强度等级为32.5普通硅酸盐水泥水泥应有出厂合格证书及性能检测报告。
水泥进场需核查其品种、规格、强度等级、出场日期等,做好进场验收记录。
水泥进场后应对其凝结时间、安定性和抗压强度进行复验。
当水泥出厂超过3个月时应按试验结果使用。
用于同一部位的水泥应采用同一品种、同一批号的产品,保
证颜色一致。
砂
中砂,平均粒径为0.35~0.5mm,砂的颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它杂质。
砂在使用前应根据使用要求用不同孔径的筛子过筛。
石灰膏
购买成品石灰膏,熟化时间常温一般不少于15d,但不应大于30d,使用石灰膏内不应含有未熟化颗粒和其它杂质。
施工机具
主要机具包括:砂浆搅拌机、5mm的筛子、大平锹、小平锹,除抹灰工常见工具外,还应备有软毛刷、钢丝刷、粉线包、喷壶、小水壶、水桶、米厘条、分格条、扫帚、锤子、錾子等。
作业条件
抹灰工程必须在混凝土结构工程、加气混凝土砌体工程全部完成,并经有关部门验收合格后施工。
抹灰工程施工的环境温度不应低于5℃,当必须在低于5℃的气温下施工时,应有保证工程质量的有效措施。
混凝土墙、加气砌块墙基体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。
加气砌块表面缺棱掉角需分层修补。
做法是:先洇湿基体表面,刷聚合物水泥浆一道,紧跟抹1∶1∶6混合砂浆,每遍厚度应控制在7~9mm。
抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。
抹灰工程应在喷浆养护三天后进行
工艺流程:
基层处理:抹灰打底前应对基层进行处理。
对于混凝土、加气砌块基层,采用水泥细砂浆掺界面剂进行“毛化处理”。
即先将表面灰浆、尘土、污垢清刷干净,墙面支模板时留下的孔洞用发泡剂封堵,然后用1:4建筑胶素水泥浆,喷墙上,其喷点要均匀,毛刺长度不宜大于8mm ,终凝后浇水养护,直至水泥砂浆毛刺有较高的强度(用手掰不动)为止。
基层处理完毕应适当洒水。
砖墙墙面需将表面尘土、砂浆清理干净,然后适当洒水湿润。
在抹第一遍砂浆前要先进行护角
粘贴钢丝网、网格布最好能说清楚具体位置,最好将平面图标出来。
吊垂直、套方、找规矩:按地上已弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼,灰饼一般为50mm
见
方,灰饼间距不宜大于1.5m。
修抹墙面上的箱、槽、孔洞:当底灰找平后,应立即把暖气、电气设备的箱、槽、孔洞口周边的砂浆杂物清理干净,使用1:1:6水泥混合砂浆把槽、孔洞口周边修抹平齐、方正、光滑,抹灰时比墙面底灰高出一个罩面灰的厚度,确保槽洞周边修整完好。
抹灰分两次完成,不要分三次,底糙一次,面层一次。
抹底层砂浆:抹12mm厚1:1:6混合砂浆,每遍厚度5~7mm,应分层分遍与灰饼齐平,并用大杠刮平找直,条帚拉毛。
如抹灰层局部厚度大于或等于35mm时,应按照设计要求采用加强网进行加强处理,以保证抹灰层与基体粘结牢固。
不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm、整体最小宽度不小于200 mm。
隔日糙
抹面层砂浆:等第一遍砂浆干燥程度达到七八成干时,抹第二层6mm厚砂浆,应采用1:0.3:3水泥石灰膏混合砂浆(地下室、电管井为1:1:3水泥石灰膏混合砂浆)。
抹时先薄薄地刮一层灰使其与底灰粘牢,紧跟抹第二道灰,并用杠横竖刮平,木抹子搓平,铁抹子溜光压实。
待表面无明水后,用刷子蘸水按垂直于地面的同一方向,轻刷一遍,以保证面层抹面的颜色均匀一致,避免和减少收缩裂缝。
