室外给排水采暖施工方案施工准备:1.施工前进行充分的勘测和设计工作,确定室外热源的位置和室内热交换器的位置,以及水管线路的布置方式。
2.准备所需的施工材料,包括给水管、排水管、热交换器、阀门、泵等设备和工具。
施工步骤:1.安装室外热源设备:选择合适的热泵或者热交换器,根据设计要求进行安装,保证设备的水平和稳定性。
2.安装水管线路:根据设计要求,埋设或者固定给水管和排水管,保证其路线直接简洁,避免过长或者弯曲,减少输送热量的损失。
3.连接给水管和排水管:根据设计要求,连接给水管和排水管,保证连接紧密和可靠,避免漏水或者渗水的问题。
4.安装热交换器:根据设计要求,在室内选择合适的位置安装热交换器,使其与水管连接紧密,并且保证通风良好,以便热交换的效果更好。
5.安装阀门和泵:在合适的位置安装阀门和泵,以便控制水流和调节水压,保证系统的正常运行。
6.进行试压和保温:在水管安装完成后,进行试压和漏水检查,确保系统没有泄漏问题。
然后进行保温处理,以减少热损失并提高系统的效率。
7.进行系统调试:启动系统,根据设计要求对系统进行调试,包括调节泵和阀门的工作参数,保证系统工作稳定。
8.进行系统的监测和维护:系统正常运行后,定期进行检查和维护工作,如清洗过滤器、检查电路和设备状态等,保证系统的长期稳定运行。
总结:室外给排水采暖是一种环保、高效的采暖方式,施工过程中需要严谨的设计和精细的安装,以确保系统的稳定和可靠。
在施工过程中,应注重水管线路的布置、设备的安装和连接、系统的调试等关键环节,以保证系统的正常运行。
在系统正常运行后,还应定期进行监测和维护工作,以延长系统的使用寿命和提高运行效率。
包头恒大名都首期主体及配套建设工程(东区)室外排水及供热管道施工方案编制单位:编制人:夏裕荣审查人:陆俊编制时间: 2012 年 07 月 01 日目录编织依据 (3)第一章工程概况 (4)第二章工程管理目标 (4)第三章施工总体部署 (5)第一节施工总体安排部署 (5)第二节人工、机械设备和进度计划 (6)第三节施工组织机构设置原则 (7)第四章各施工过程的施工方案 (8)1. 导线点、水准点加密控制及定位测量放线施工方案 (8)2.沟槽、基坑人工开挖施工方案 (9)3.污水雨水排水管道施工工艺 (10)4.管道闭水试验 (14)5.无缝钢管、螺旋缝钢管施工艺 (15)6.管道水压试验 (18)7.回填 (19)8.消防通道施工 (20)9.施工注意事项 (21)第五章保证措施 (22)第一节质量保证措施 (22)第二节质量保证关键环节控制 (23)第三节安全文明施工及环保措施 (24)第四节工期保证措施 (28)附件编织依据:《建筑给排水及采暖工程施工质量验收规范》(GB50242)《城市热力管网工程施工及验收规范》(CJJ28)《城市工程管线综合规划规范》(GB50289)《砌体工程施工及验收规范》(GB50203)《砼强度检验评定标准》(GBJ107)《市政排水管渠工程质量检验评定标准CJJ3-90》《砌体工程施工及验收规范》(GB50203—98)《给水排水管道工程施工及验收规范》(GB50268—97)《建筑工程施工质量验收统一标准》(GB50300-2001)《建设工程质量管理条例》室外排水、雨水及供热管道施工图室内排水及采暖施工图第一章工程概况本工程为城市外网地下管网工程,建设单位为恒大地产集团包头有限公司。
该工程包括污水、雨水、及采暖几大部分。
工程地址:包头市昆都仑区校园路北侧白云南路东侧。
质量要求:执行国家颁布的有关技术标准、施工规程与验收规范,本工程施工质量合格工程。
第二章工程管理目标优质、高速、低成本的完成本工程,对树立我单位的良好形象和创造更好的社会效益及经济效益,均具有极其重要的意义。
给排水及采暖工程外网施工方案排水及采暖工程是建筑物中非常重要的一部分,为了确保工程质量,提高施工效率,外网施工方案需要考虑多个方面。
以下是一个综合考虑了排水及采暖工程的施工要点的外网施工方案。
一、施工前的准备工作1.方案设计:根据建筑物的具体情况,制定排水及采暖工程的详细方案。
2.材料准备:准备好排水管道、采暖设备、维修和连接材料等相关材料,并对其进行质量检查和调查。
3.设备准备:准备好施工所需的机械设备、仪器仪表和工具,并进行调试和检查。
二、排水工程施工方案1.管道布局:根据建筑物的平面布局和功能需求,合理布置和设置排水管道。
2.管道安装:根据设计要求和技术要求,按照建筑结构要求进行管道的安装和连接,并进行密封检查。
3.设备安装:安装各种排水设备,如下水道收集箱、污水泵、检修井等,并进行联通和测试。
4.通风系统安装:根据需要安装排水系统的通风系统,确保排气畅通。
三、采暖工程施工方案1.热源系统:安装热交换器、锅炉、热泵等热源设备,并进行联通和测试。
2.供暖系统:按照设计要求安装采暖设备和管道,确保供暖系统的稳定和可靠运行。
3.防冻保温:对室内和室外的采暖管道进行必要的防冻保温措施,确保供暖系统在冬季正常运行。
4.温控系统:安装温度控制器和相关传感器,实现对采暖系统的自动控制。
四、施工安全措施1.安全培训:对施工人员进行安全培训,提高其安全意识和操作技能。
2.安全设施:设置必要的安全设施,如临时护栏、安全警示标志和防护装置,确保施工现场的安全。
3.安全检查:定期对施工现场进行安全检查,确保施工过程中没有安全隐患。
五、施工质量控制1.质量管理计划:制定施工质量管理计划,明确质量标准和质量控制流程。
2.质量检查:定期进行施工质量检查,包括管道连接、设备安装和系统联通测试等。
3.工程验收:在施工完成后,进行工程质量验收,确保施工质量符合相关标准和规定。
六、施工进度控制1.进度计划:编制详细的施工进度计划,明确施工任务和工期,并进行监督和控制。

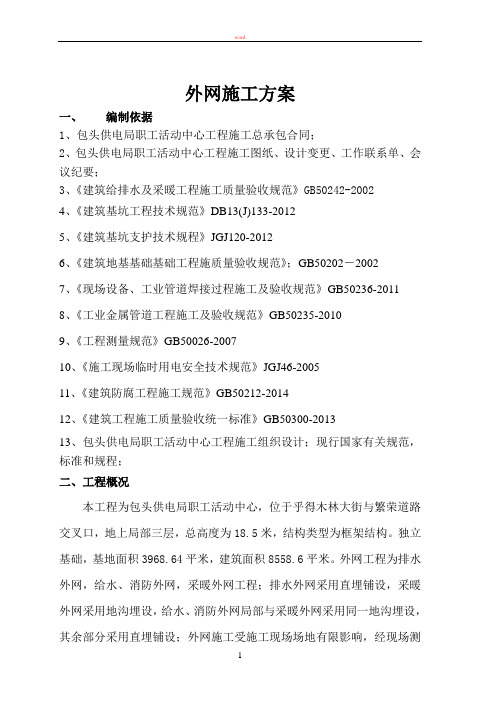

外网施工方案一、编制依据1、包头供电局职工活动中心工程施工总承包合同;2、包头供电局职工活动中心工程施工图纸、设计变更、工作联系单、会议纪要;3、《建筑给排水及采暖工程施工质量验收规范》GB50242-20024、《建筑基坑工程技术规范》DB13(J)133-20125、《建筑基坑支护技术规程》JGJ120-20126、《建筑地基基础基础工程施质量验收规范》;GB50202-20027、《现场设备、工业管道焊接过程施工及验收规范》GB50236-20118、《工业金属管道工程施工及验收规范》GB50235-20109、《工程测量规范》GB50026-200710、《施工现场临时用电安全技术规范》JGJ46-200511、《建筑防腐工程施工规范》GB50212-201412、《建筑工程施工质量验收统一标准》GB50300-201313、包头供电局职工活动中心工程施工组织设计;现行国家有关规范,标准和规程;二、工程概况本工程为包头供电局职工活动中心,位于乎得木林大街与繁荣道路交叉口,地上局部三层,总高度为18.5米,结构类型为框架结构。
独立基础,基地面积3968.64平米,建筑面积8558.6平米。
外网工程为排水外网,给水、消防外网,采暖外网工程;排水外网采用直埋铺设,采暖外网采用地沟埋设,给水、消防外网局部与采暖外网采用同一地沟埋设,其余部分采用直埋铺设;外网施工受施工现场场地有限影响,经现场测量本工程的室外造型柱基础距原有建筑物及围墙只有 2.4米净距离(1-12轴交A轴之东面约85m),施工过程为确保外网工程施工顺利进行,避免发生倒塌等安全事故,保证施工场地外围墙及其他建筑安全不受影响。
因此选用钢管桩作为加固地基,故在1-12轴东面(约85m)沿外围墙边及建筑物边距1米,在该段设置1排6米深钢管桩(100*6000*6)间距为200。
外网施工土方开挖需要拆除原有供暖泵井引出的2根供暖管道(DN215),待本工程采暖外网施工完成根据现场就近给予连接(接通);同时需要破除原有采暖设施的暖气沟(西南面)及本工程原基坑支护桩、冠梁C25钢筋混凝土(工程量根据现场实际发生计量)。
室外给排水及采暖工程施工方案
一、工程概况
1、建设地点:XXXXX
2、建设范围:XXXXX
3、建筑类型:XXXXX
4、投资估算:XXXXX
二、设计依据
1、《中华人民共和国建筑法》
3、《水利水电勘察设计技术规范》(SL192-2023)
7、本工程的其他技术规范、设计文件及有关文件
三、室外给排水设计
1、住宅区给排水系统设计
1.1给水系统设计
(1)市政水源
(2)内部给水
住宅区给水系统主干给水管路采用DN100铸铁管和DN20钢管,布置方式采用全封闭式(即死链式)布置,管道保温层采用聚氨酯泡沫,管道走线安排采用节省施工面积、管道简洁、易于维护。
(3)给水器材。
室外给排水及采暖工程施工方案的敷设先行,然后进行各类管道的打压、冲洗、试水。
接着进行污水管线及雨水管线的敷设,最后进行阀门井、雨、污水井等土建内容的施工。
在施工中要注意安全和质量,保证工期的完成。
三主要分项工程的施工方法一)给水管线敷设1、开挖土方:按照设计要求开挖管沟,保证管沟的纵向坡度和横向坡度。
2、管道敷设:先将管道整齐地码放在管沟内,然后逐段进行接口处理,保证管道的质量和准确性。
3、管道打压:在管道敷设完成后,进行管道打压,保证管道的牢固性和稳定性。
4、管道冲洗:在管道打压后,进行管道冲洗,清除管道内部的杂物和污垢。
5、管道试水:在管道冲洗后,进行管道试水,检查管道的密封性和流量。
二)污水管线及雨水管线敷设1、开挖土方:按照设计要求开挖管沟,保证管沟的纵向坡度和横向坡度。
2、管道敷设:先将管道整齐地码放在管沟内,然后逐段进行接口处理,保证管道的质量和准确性。
3、管道打压:在管道敷设完成后,进行管道打压,保证管道的牢固性和稳定性。
4、管道冲洗:在管道打压后,进行管道冲洗,清除管道内部的杂物和污垢。
5、管道试水:在管道冲洗后,进行管道试水,检查管道的密封性和流量。
三)阀门井、雨、污水井等土建内容的施工1、开挖井基:按照设计要求开挖井基,保证井基的纵向坡度和横向坡度。
2、井筒砌筑:先进行井筒的砌筑,然后进行井盖的安装。
3、管道连接:在井筒内进行管道的连接,保证管道的质量和准确性。
4、井盖安装:在管道连接完成后,进行井盖的安装,保证井盖的牢固性和稳定性。
四季节性施工本工程的季节性施工主要是对于采暖管线的施工进行安排。
在冬季施工时,需要采取保温措施,保证管道的质量和施工的安全性。
在夏季施工时,需要注意防暑降温,保证现场作业人员的安全和施工的质量。
五主要机具设备配备本工程的主要机具设备包括挖掘机、推土机、起重机、焊接设备、水泵等。
在施工中,要注意机具设备的维护和保养,保证机具设备的正常使用和施工的顺利进行。
给排水及采暖工程外网施工方案在建筑工程中,给排水及采暖工程是至关重要的一部分,其外网施工方案的设计和实施直接关系到建筑物的正常运行和使用。
本文将从外网施工方案的设计原则、具体步骤和注意事项等方面进行论述。
设计原则1.合理布局:要根据建筑物的结构和功能合理布置给排水及采暖管线,确保施工后管线布局清晰、有序。
2.安全可靠:施工过程中要确保管线连接牢固、密封性良好,避免漏水或漏气等安全隐患。
3.节能环保:在施工方案中应考虑采用节能环保的材料和技术,以减少能源消耗和对环境的影响。
具体步骤1.勘察测量:在施工前需对建筑物的结构和布局进行仔细测量,确定给排水及采暖管线的具体位置和走向。
2.材料准备:根据设计方案准备所需的管道、管件和其他相关材料,确保施工过程中材料齐全。
3.施工工艺:按照设计图纸和施工方案进行管线安装、连接和调试,在施工过程中保持和谐的施工环境,确保工程质量。
4.验收核查:施工完成后,进行管线系统的验收核查,确保工程符合相关标准和规范要求。
注意事项1.排水坡度:给排水管线的铺设应保证合适的坡度,以保证排水顺畅,避免积水造成管道堵塞。
2.密封性:管线连接处应采用专用密封材料进行密封,确保系统密封性良好,避免漏水。
3.防腐防晒:在暴露在室外的管线部分应采取防腐、防晒等措施,延长管线使用寿命。
4.轻重分离:给排水管线应与其它管线进行轻重分离,防止相互干扰,避免管线受力过大导致损坏。
总而言之,给排水及采暖工程外网施工方案的设计和实施需要综合考虑材料选择、施工工艺、安全性、节能性等多个方面,确保整个施工过程顺利进行并达到预期效果。
只有这样,才能保障建筑物的正常运行和使用,实现长久的效益。
一、项目背景随着我国城市化进程的加快,居民生活水平的不断提高,对于居住环境的要求也越来越高。
为了满足居民对于舒适居住环境的需求,本工程拟对某住宅小区外网采暖系统进行改造升级,以提高供热效果和节能环保水平。
二、工程概况1. 工程名称:某住宅小区外网采暖系统工程2. 工程地点:某住宅小区3. 工程规模:共计改造采暖面积XX万平方米4. 工程内容:包括外网管道改造、换热站改造、控制系统升级等5. 工程工期:预计XX个月三、施工方案1. 施工准备(1)组织施工队伍,明确各工种人员职责;(2)对施工人员进行技术培训和安全教育;(3)准备好施工所需材料、设备、工具等;(4)编制详细的施工方案和进度计划。
2. 施工流程(1)外网管道改造1)对原有管道进行拆除,包括阀门、管道等;2)根据设计图纸,重新敷设管道,确保管道连接牢固、严密;3)对管道进行防腐处理,提高管道使用寿命;4)安装阀门、补偿器等附件,确保管道运行稳定。
(2)换热站改造1)拆除原有换热站设备,包括锅炉、水泵、管道等;2)根据设计图纸,重新安装设备,确保设备安装位置合理、连接牢固;3)对设备进行调试,确保设备运行正常;4)对换热站进行保温处理,提高能源利用率。
(3)控制系统升级1)拆除原有控制系统,包括显示屏、控制器等;2)根据设计图纸,重新安装控制系统,确保控制系统运行稳定;3)对控制系统进行调试,确保控制系统功能完善;4)对控制系统进行网络安全防护,确保系统安全可靠。
3. 施工质量控制(1)严格执行国家及地方相关标准和规范;(2)对施工材料、设备进行严格检验,确保质量合格;(3)加强施工现场管理,确保施工质量;(4)做好施工记录,为工程验收提供依据。
4. 施工安全管理(1)制定详细的施工安全措施,确保施工人员安全;(2)加强施工现场安全检查,及时发现并消除安全隐患;(3)做好施工人员安全教育,提高安全意识;(4)确保施工现场消防安全,防止火灾事故发生。
室外给排水及采暖工程施工方案一、工程概述室外给排水及采暖工程是指对建筑物的排水系统进行设计、施工和维护,包括室外给水系统、室外排水系统和室外采暖系统。
本工程旨在保证建筑物内外的供水、排水和采暖设备正常运行,确保建筑物内部的舒适度和卫生条件。
二、施工准备工作1.组织专业技术人员对施工现场进行勘测,确定施工的具体范围和方案。
2.确定施工的工期和进度计划,并制定施工组织管理方案。
4.建立专门的安全管理和质量检查机制,确保施工过程中的安全和质量。
5.开展施工队伍的培训和技能提升,确保施工人员具备必要的技能和知识。
三、施工步骤1.给水系统施工:(1)挖掘地下管道沟槽,确保管道的合理布置和安装。
(2)安装给水管道,包括主管道和分支管道,确保管道的紧固和密封。
(3)安装阀门、水表等附件,确保给水系统的正常使用。
(4)进行水压试验,确保给水管道的质量和可靠性。
2.排水系统施工:(1)设计和安装地下排水管道,确保排水的畅通和防止积水。
(2)安装地下雨水管道系统,确保雨水的正常排放。
(3)进行排水系统的压力测试,确保系统的质量和可靠性。
(4)安装下水道的附属设备,如检查井、排气阀等。
3.采暖系统施工:(1)选择适当的采暖方式,如地暖、壁挂式采暖等。
(2)进行地暖管道的敷设和安装,确保采暖系统的温度均匀和舒适。
(3)安装采暖设备,如锅炉、热水器等,确保设备的正常运行。
(4)进行采暖系统的调试和检验,确保系统的质量和效果。
四、质量控制和安全管理1.施工中严格按照设计方案执行,确保工程的质量和可靠性。
2.在施工现场设置必要的安全警示标志,做好安全生产的宣传和教育工作。
3.建立安全监管制度,进行定期检查和评估,及时解决施工中的安全隐患。
4.对施工过程中出现的质量问题进行及时处理和整改,确保整个工程的质量。
五、验收和维护1.完工后对工程进行验收,确保工程符合相关的质量标准和要求。
2.对于验收合格的工程,制定维护手册和维护计划,确保设备的正常使用和维护。
室外采暖管网工程施工方案一、工程概况室外采暖管网工程是指在城市或乡村等室外环境中,通过建设管道网络和安装采暖设备,向居民或建筑物供应热水或热风进行采暖的工程。
室外采暖管网工程施工的主要目的是确保管道的敷设质量和系统的安全可靠。
本次施工计划是在某市区进行室外采暖管网建设,总长度约为10公里,供热范围包括多个社区和建筑群。
二、工程准备1、施工前期调查在施工前,需要对地形、地质、地下管线、交通情况等进行详细调查研究,确定管道敷设的最佳路径和相关施工方案。
2、材料采购根据工程设计方案,准备相关的管道材料、阀门、管件、保温材料、锚固件等。
3、设备准备准备施工所需的机械设备,包括挖掘机、起重机、焊接设备、切割设备等。
4、人力准备招聘具有相关施工经验的工程师、技术人员和施工人员,确保施工团队的专业性和稳定性。
5、施工方案制定根据调查研究结果和施工需求,制定详细的施工方案,包括管道敷设路径、施工步骤、安全措施等。
三、施工步骤1、地面准备在确定的敷设路径上清理地面垃圾、杂草等,确保管道敷设区域的整洁和平整。
2、挖掘沟槽使用挖掘机对管道敷设路径进行挖掘,保证沟槽的深度和宽度符合设计要求。
3、管道敷设根据设计方案进行管道敷设,包括主管道、支管道和连接管道,确保管道的平整和稳固。
4、管道连接对已敷设的管道进行连接和焊接,确保连接牢固和密封。
5、阀门安装根据设计要求,在管道上安装阀门等控制装置,便于后期管道的维护和管理。
6、保温处理对已敷设的管道进行保温处理,使用保温材料覆盖管道表面,确保在寒冷环境下能够保持管道内的温度。
7、试压与验收对敷设的管道进行试压测试,确保管道的密封性和安全性,在验收合格后方可进行后续工作。
8、系统调试安装完毕后,进行系统的调试和运行测试,确保采暖系统的正常运行。
四、安全措施1、施工现场要设置明显的安全警示标志,保证工地安全。
2、对施工人员进行安全培训,确保他们了解施工过程中的危险和应急措施。
3、严格遵守施工现场管理规定,做好现场巡视和危险源的清除工作。
目录编织依据 (3)第一章工程概况 (4)第二章工程管理目标 (4)第三章施工总体部署 (5)第一节施工总体安排部署 (5)第二节人工、机械设备和进度计划 (6)第三节施工组织机构设置原则 (7)第四章各施工过程的施工方案 (8)1. 导线点、水准点加密控制及定位测量放线施工方案 (8)2.沟槽、基坑人工开挖施工方案 (9)3.污水雨水排水管道施工工艺 (10)4.管道闭水试验 (14)5.无缝钢管、螺旋缝钢管施工艺 (15)6.管道水压试验 (18)7.回填 (19)8.消防通道施工 (20)9.施工注意事项 (21)第五章保证措施 (22)第一节质量保证措施 (22)第二节质量保证关键环节控制 (23)第三节安全文明施工及环保措施 (24)第四节工期保证措施 (28)附件编织依据:《建筑给排水及采暖工程施工质量验收规范》(GB50242)《砌体工程施工及验收规范》(GB50203)《砼强度检验评定标准》(GBJ107)《市政排水管渠工程质量检验评定标准CJJ3-90》《砌体工程施工及验收规范》(GB50203—98)《给水排水管道工程施工及验收规范》(GB50268—97)《建筑工程施工质量验收统一标准》(GB50300-2001)《建设工程质量管理条例》室外排水、雨水及供热管道施工图第一章工程概况本工程为京藏高速公路呼和浩特至包头段改扩建工程服务区房建施工,总用地面积333321.3平方米,其中总建筑面积25937.6平方米,道路广场面积192660.8平方米。
建(构)筑主要工程量为:服务区共4栋,为2层框架结构,建筑面积8053.9x2m2,占地面积5587.5x2m2,独立基础、平屋面,服务区宿舍楼2栋,为1层框架结构,建筑面积5249.4m2,占地面积2265.1m2,独立基础、平屋面,汽车修理站4栋,为1层框架结构,建筑面积500.0x2m2,占地面积500.0x2m2,独立基础、平屋面,加油站(预留)、锅炉水泵房a4栋,1层框架结构,建筑面积381.8x2m2,占地面积298.8x2m2,独立基础、平屋面,锅炉水泵房b4栋,1层框架结构,建筑面积377.0x2m2,占地面积377.0x2m2,独立基础、平屋面,变电房4栋1层框架结构,建筑面积96.8x4m2,占地面积96.8x4m2,独立基础、平屋面,污水处理站4座地下1层,占地面积98.0x4m2,垃圾房4栋,为1层框架结构,建筑面积70.0x4m2,占地面积70.0x4m2,基础承台加地梁、平屋面,菜窖为2层框架结构,地下一层,地上一层,基础形式为筏板,坡屋面;以及相应的总平土建、安装、预留预埋,即有水池、加油站、污水处理站、男女浴室、箱变、围墙、场区道路、停车广场、等配套设施。
质量要求:执行国家颁布的有关技术标准、施工规程与验收规范,本工程施工质量合格工程。
第二章工程管理目标优质、高速、低成本的完成本工程,对树立我单位的良好形象和创造更好的社会效益及经济效益,均具有极其重要的意义。
因此我公司将精心组织、科学施工,确保本工程实现如下目标:一、质量目标严管理,高水平,工程质量创一流,强调过程精品控制,确保本工程竣工核验质量合格。
质量目标分解为:1.分项工程优良率≥90%;2.分部工程优良率≥85%,其中管道敷设、检查井等确保优良;3.工程竣工交验一次合格率100%。
二、工期目标工作工期目标: 2013年07月25日至2012年8月27日。
三、安全文明施工目标安全目标:强化施工现场科学管理,杜绝伤人和重大机械设备事故,无火灾事故。
轻伤频率控制在4‟以内。
四、科技进步目标科学技术是第一生产力,在施工中将积极应用新技术、新工艺、新材料、新设备,工程文字资料计算机辅助管理。
在施工过程中推广应用新材料、新设备和新的施工工艺。
五、服务目标重合同,守信誉,积极配合建设单位、监理单位和设计单位,为业主提供一流的服务,确保用户满意,质量问题投诉率为零。
第三章施工总体部署第一节施工总体安排部署本工程主要有:给水线、污水线、雨排线及采暖线安装。
总体施工原则是集中挖土分段施工,每段先施工采暖线回填后再施工污水管,先深后浅,地上接口、下管、试漏(压)合格回填夯实,完成一段清里一段,多余土外运、回填达到高度。
每个施工段先采暖然后是污水。
污水井、雨水井可穿插施工,雨水口待主管线施工完成后进行。
施工流向:从主线施工完后进行支管线、污水井、雨水井施工。
人员组织:按施工流向展开施工作业面。
每个作业队里可划分为机械开挖构槽、人工修理沟槽、管线安装试压、HDPE缠绕管安装、回填夯实等施工过程的作业组,每个队作业人员可分可合,各队可以综合平衡调动。
施工方法:暖沟及沟槽开挖机械为主人工配合,管线沟上接口、人工下管、局部吊车配合,回填机械人员配合回填,夯实机械打夯,化粪池井砼现场拌制机械振捣。
每段施工按照:暖沟:测量放线→机械开槽→槽底平整夯实→砼垫层→钢筋安装→模板安装→浇注砼→管道安装→闭水试验→安装沟盖板→回填土夯实施工工艺进行。
沟槽:测量放线→机械开槽→槽底平整夯实→砂砾垫层→砂基→管道安装→井室浇筑、抹面→胸腔填土→闭水试验→回填土夯实施工工艺进行。
第二节人工、机械设备和进度计划一、劳动力计划:二、施工机械设备计划:第三节施工组织机构设置原项目组织机构:我公司将施工管理经验丰富、技术水平和综合素质高的人员组成项目经理部,具体详见项目经理部人员一览表及项目经理部组织机构图。
项目经理部将在公司的统一安排领导下,实行项目法人管理。
单位各相关职能部门进行人、财、物的全方位配合和支持,保证本工程项目的全面履约。
同时,我们将选派专业素质高的专业劳务队伍组成施工作业班组,作为本工程全面履约的保证措施之一。
项目经理部代表单位行使对本工程的全权管理和运筹,实施现场计划、组织、指挥、协调、控制、监督六项基本职能。
组织原则:1、机构的设置必须确保管理目标的实现,要将目标责任全面落实到各个部门和岗位,分解到位,责任到人,保证整体目标的实现。
2、项目组织机构按照精干、高效、科学的原则组建,充分发挥项目经理部各职能部门的作用;施工组织机构构图见上图。
3、根据工程各工序、工种,组织劳动力、配置人员、机具设备;统一指挥,统一调度,统一安排,实行项目责任制,将各项指标分解下达到班组,调动职工施工积极性,在施工中严格实行奖惩制度,加强全体施工人员责任感和压力感。
第四章各施工过程的施工方案1、导线点、水准点加密控制及定位测量放线施工方案:1、熟悉设计图纸、资料,弄清主管和支管的管线布置、走向及工艺流程和施工安装要求。
2、熟悉现场情况,了解设计管线沿途已有的平面及高程控制点分布情况。
3、根据管道平面和已有控制点,并结合实际地形,做好实测数据整理,绘制实测草图。
4、进场后对建设单位交接的水准点和导线点进行复测,闭合差符合设计要求后,进行导线点、水准点的加密,每60米范围内有一个水准点,加密点必须进行闭合平差,水准点的闭合差为20μm,确保加密点的准确,以满足排水管高程、线型控制的精度。
5、由于管道中线桩在施工中要被挖掉,因此在不受施工干扰、施测方便、易于保护的地方测设施工控制桩,测设中线方向控制桩,采用延长线或导线法,测设附属构筑物位置控制桩,采用交会法或平行线法。
6、施工过程中的测量主要是槽底高程的确定,机械开挖后,采用跟机测量,随挖随测,杜绝超挖现象,确保槽底高程符合设计要求,管道安装后,进行复测,发现问题及时处理,使管底高程控制在允许偏差范围内。
每天测量工作开始前,都要进行相邻水准复核测量。
7、管道中心由中线控制桩来确定,通过控制桩在管道基础上打出边线,确定管道的铺设位置。
8、井室高程根据设计要求进行控制,管道铺设完毕后,要进行管顶及构筑物的竣工复核测量。
2、暖沟施工方案施工工艺及施工方法:(一)、施工工艺:各段机械挖去杂物及土并运走→测量放线→设置控制桩→机械土石方施工→人工检平→交验。
(二)、施工方法:1、各段整体重自然地面向下挖掉2.8~2.9mm土方,包括施工建筑主体遗留下的建筑杂物碎木等。
挖掉此部分土方并运走也是下管线、检查井所占土方量外运余土部分。
2、施工测量:(1)测量作业前应对测量仪器进行校验,测量时对所有数值和原始记录作详细校对。
(2)放线应每隔10米设中心桩,在检查井、变换管径处、分支处均应设中心桩,必要时要设置护桩或控制桩。
(3)开槽铺设管道的沿线临时水准点每200米不宜少于1个。
(4)施工设置的临时水准点、管道轴线控制桩、高程桩必须经复核后方可使用。
施工测量允许偏差见下表:±203、土石方开挖施工原则(1)、土石方开挖根据现场和劳动力组织情况分段进行开挖,分段长度一般在50~100m左右。
(2)、管道沟槽采用人工配合机械开挖。
为防止超挖或扰动沟槽底面,槽底应预留0.1~0.3米采用人工开挖至设计标高,并同时将槽底捡平夯实。
;夯实后再施工砼基础。
(3)、管道开挖槽底宽度按管道基础宽度加两侧工作面宽度计算,管道开挖槽顶宽度按槽底宽度加放坡宽度计算,开挖管道时的放坡坡度按1:0.3计算;覆土大于5m时,放坡坡度为1:0.75,并在每挖深2m时,在沟槽一侧设置宽度为2.5m的土方缓冲平台,以防止土方塌坠,便于继续开挖下部沟槽。
(4)基槽开挖过程中,基槽内如有渗水及地下水时,采用每隔20m在基槽边挖400*400*500的集水井,用潜水泵抽出的办法排除。
(5)沟槽开挖时,弃土若堆在槽边或沟槽每侧临时堆土或施加其它荷载时,其距槽边的距离不应小于1m,同时应保证槽壁稳定且不影响施工。
(6)人工开挖土石方时,若开挖土层较厚,除按沟槽开挖的放坡方式外,为保证施工安全必要时要用50*200的木板支护挡土,木板固定采用40钢管立杆间距0.6M,横杆间距0.6M;若为石方开挖,在保证预留施工工作面宽度的前提下可不放坡,以尽量减少土石方开挖量。
沟槽开挖的允许偏差见下表:3、污水雨水排水管道施工工艺流程施工测量放线→沟槽土石方开挖→基底检验→垫层砂施工→管道安装→检查井施工→闭水试验→土方回填一、施工测量:测量工作具体实施方案见本章第一节之内容。
二、沟槽开挖:沟槽开挖具体操作见沟槽、基坑人工开挖施工方案。
三、管道敷设a、管道敷设在原状土地基或经开糟后处理回填密实的地层上。
如在回填土地段灰土垫层300mm厚;如在岩石和多石地段做砂垫层150mm厚,如为软泥土则应更换土或2.5~3.0m做混凝土枕基。
b、管道应直线敷设,遇到特殊情况需利柔性接口折线敷设时,相邻两节管纵轴的允许转角应由管材制造长提供。
在一般情况下,平壁管不大于1°,异形壁管不得大于2°,c、HDPE双壁波纹管排水管道工程可同槽施工,但应符合一般排水管道同槽敷设设计、施工的有关规定。
