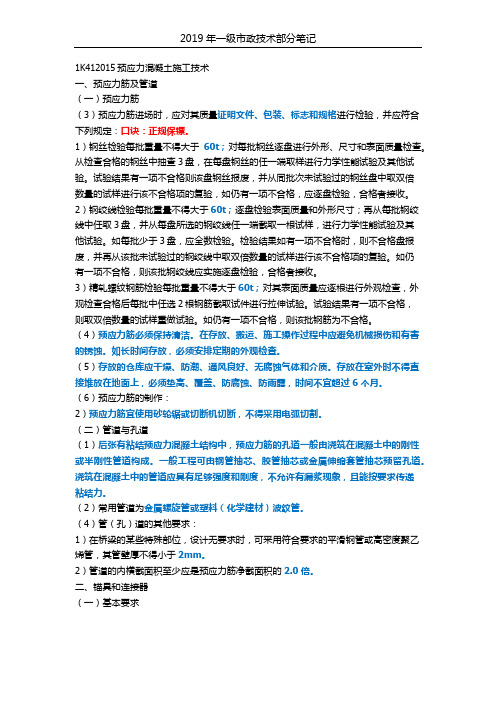

1K412015预应力混凝土施工技术一、预应力筋及管道(一)预应力筋(3)预应力筋进场时,应对其质量证明文件、包装、标志和规格进行检验,并应符合下列规定:口诀:正规保镖。
1)钢丝检验每批重量不得大于60t;对每批钢丝逐盘进行外形、尺寸和表面质量检查。
从检查合格的钢丝中抽查3盘,在每盘钢丝的任一端取样进行力学性能试验及其他试验。
试验结果有一项不合格则该盘钢丝报废,并从同批次未试验过的钢丝盘中取双倍数量的试样进行该不合格项的复验,如仍有一项不合格,应逐盘检验,合格者接收。
2)钢绞线检验每批重量不得大于60t;逐盘检验表面质量和外形尺寸;再从每批钢绞线中任取3盘,并从每盘所选的钢绞线任一端截取一根试样,进行力学性能试验及其他试验。
如每批少于3盘,应全数检验。
检验结果如有一项不合格时,则不合格盘报废,并再从该批未试验过的钢绞线中取双倍数量的试样进行该不合格项的复验。
如仍有一项不合格,则该批钢绞线应实施逐盘检验,合格者接收。
3)精轧螺纹钢筋检验每批重量不得大于60t;对其表面质量应逐根进行外观检查,外观检查合格后每批中任选2根钢筋截取试件进行拉伸试验。
试验结果有一项不合格,则取双倍数量的试样重做试验。
如仍有一项不合格,则该批钢筋为不合格。
(4)预应力筋必须保持清洁。
在存放、搬运、施工操作过程中应避免机械损伤和有害的锈蚀。
如长时间存放,必须安排定期的外观检查。
(5)存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质。
存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6个月。
(6)预应力筋的制作:2)预应力筋宜使用砂轮锯或切断机切断,不得采用电弧切割。
(二)管道与孔道(1)后张有粘结预应力混凝土结构中,预应力筋的孔道一般由浇筑在混凝土中的刚性或半刚性管道构成。
一般工程可由钢管抽芯、胶管抽芯或金属伸缩套管抽芯预留孔道。
浇筑在混凝土中的管道应具有足够强度和刚度,不允许有漏浆现象,且能按要求传递粘结力。
一建市政实务——后张法预应力施工1:实务案例:后张法预应力施工1. 引言1.1 目的1.2 背景2. 技术原理2.1 后张法预应力施工概述2.2 施工过程2.2.1 设备准备2.2.2 预应力管道安装2.2.3 张拉过程2.2.4 固化及调整2.3 施工要点2.3.1 施工工艺选择2.3.2 材料选用2.3.3 施工条件控制2.3.4 施工安全措施3. 施工流程控制3.1 施工计划制定3.2 资源调配3.3 施工人员培训3.4 施工现场布置3.5 施工过程管理4. 施工质量控制4.1 质量管理体系建立 4.2 施工过程监控4.3 施工质量检验4.4 检查与验收标准5. 施工风险与安全措施5.1 施工风险分析5.2 施工安全措施及管理 5.3 应急预案制定6. 项目管理与协调6.1 项目管理流程6.2 各方合作与沟通6.3 资源协调与优化7. 监测与维护7.1 施工期监测7.2 维护措施与周期7.3 故障处理与维修8. 结束语附件:施工图纸,检验报告,安全手册等法律名词及注释:- 后张法预应力施工:一种用于加固和增强结构的施工方法,通过在混凝土结构中应用预应力张拉力,使结构获得更好的承载能力和耐久性。
- 质量管理体系:一套用于规范施工工艺和过程,确保产品或工作达到预期质量要求的体系。
- 项目管理流程:指对一个项目进行计划、组织、控制和监督的过程,以达到项目目标并满足利益相关者的需求。
2:实务案例:一建市政实务——后张法预应力施工1. 引言1.1 目的1.2 背景2. 工程概况2.1 工程名称及位置2.2 工程性质2.3 工程规模3. 设计要求3.1 强度要求3.2 变形要求3.3 构造要求3.4 施工工艺要求4. 施工准备4.1 施工组织设计4.2 材料准备4.3 设备准备4.4 施工人员培训5. 施工工艺5.1 后张法预应力施工流程 5.2 张拉过程控制5.3 固化与调整6. 质量控制6.1 施工质量检验与验收6.2 施工质量问题分析与处理6.3 质量评价与监督7. 安全措施7.1 施工现场安全规划7.2 施工人员安全教育7.3 施工安全监督8. 环境保护8.1 环境评价8.2 施工期环境管理8.3 施工结束后环境整治9. 合同管理9.1 合同条款概述9.2 履约进度管理9.3 合同付款管理10. 监测与维护10.1 施工期结构监测10.2 维护措施与周期10.3 故障处理与维修11. 总结与展望附件:施工图纸、检验报告、安全手册等法律名词及注释:- 后张法预应力施工:一种用于加固和增强结构的施工方法,通过在混凝土结构中应用预应力张拉力,使结构获得更好的承载能力和耐久性。

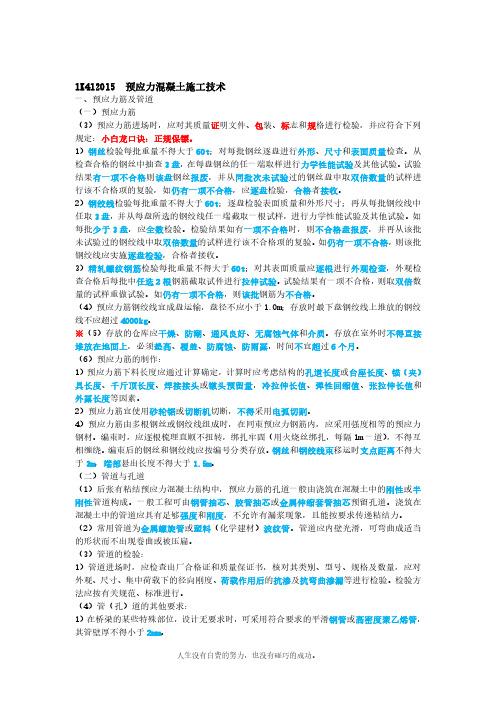

1K412015预应力混凝土施工技术一、预应力筋及管道(一)预应力筋(3)预应力筋进场时,应对其质量证明文件、包装、标志和规格进行检验,并应符合下列规定:小白龙口诀:正规保镖。
1)钢丝检验每批重量不得大于60t;对每批钢丝逐盘进行外形、尺寸和表面质量检查。
从检查合格的钢丝中抽查3盘,在每盘钢丝的任一端取样进行力学性能试验及其他试验。
试验结果有一项不合格则该盘钢丝报废,并从同批次未试验过的钢丝盘中取双倍数量的试样进行该不合格项的复验,如仍有一项不合格,应逐盘检验,合格者接收。
2)钢绞线检验每批重量不得大于60t;逐盘检验表面质量和外形尺寸;再从每批钢绞线中任取3盘,并从每盘所选的钢绞线任一端截取一根试样,进行力学性能试验及其他试验。
如每批少于3盘,应全数检验。
检验结果如有一项不合格时,则不合格盘报废,并再从该批未试验过的钢绞线中取双倍数量的试样进行该不合格项的复验。
如仍有一项不合格,则该批钢绞线应实施逐盘检验,合格者接收。
3)精轧螺纹钢筋检验每批重量不得大于60t;对其表面质量应逐根进行外观检查,外观检查合格后每批中任选2根钢筋截取试件进行拉伸试验。
试验结果有一项不合格,则取双倍数量的试样重做试验。
如仍有一项不合格,则该批钢筋为不合格。
(4)预应力筋钢绞线宜成盘运输,盘径不应小于1.0m;存放时最下盘钢绞线上堆放的钢绞线不应超过4000kg。
※(5)存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质。
存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6个月。
(6)预应力筋的制作:1)预应力筋下料长度应通过计算确定,计算时应考虑结构的孔道长度或台座长度、锚(夹)具长度、千斤顶长度、焊接接头或镦头预留量,冷拉伸长值、弹性回缩值、张拉伸长值和外露长度等因素。
2)预应力筋宜使用砂轮锯或切断机切断,不得采用电弧切割。
4)预应力筋由多根钢丝或钢绞线组成时,在同束预应力钢筋内,应采用强度相等的预应力钢材。
2023年一级建造师之一建市政公用工程实务模拟卷和答案单选题(共20题)1. 预应力筋张拉前应根据设计要求对孔道的()进行实测,以便确定张拉控制应力,并确定预应力筋的理论伸长值。
预应力筋张拉前应根据设计要求对孔道的()进行实测,以便确定张拉控制应力,并确定预应力筋的理论伸长值。
A.摩阻损失B.直径C.强度D.长度【答案】 A2. 高温施工时,混凝土拌合物的初凝时间不得小于()小时,低温施工时,终凝时间不得大于()小时。
高温施工时,混凝土拌合物的初凝时间不得小于()小时,低温施工时,终凝时间不得大于()小时。
A.3,10B.2,10C.3,12D.2,12【答案】 A3. (2019 年真题)行车载荷和自然因素对路面结构的影响,随着深度的增加而()。
(2019 年真题)行车载荷和自然因素对路面结构的影响,随着深度的增加而()。
A. 逐渐增加B. 逐渐减弱C. 保持一致D. 不相关【答案】 B4. (2012 年真题)下列原则中标,不属于土质路基压实原则的是()。
(2012 年真题)下列原则中标,不属于土质路基压实原则的是()。
A.先低后高B.先快后慢C.先轻后重D.先静后振【答案】 B5. 喷射混凝土施工时,喷射作业分段、分层进行,喷射顺序为()。
喷射混凝土施工时,喷射作业分段、分层进行,喷射顺序为()。
A.由上而下B.由右而左C.由左而右D.由下而上【答案】 D6. 喷锚加固支护施工中,钢架宜选用钢筋,型钢,钢轨等制成,格栅钢架的主筋直径不宜小于()mm。
喷锚加固支护施工中,钢架宜选用钢筋,型钢,钢轨等制成,格栅钢架的主筋直径不宜小于()mm。
A.10B.13C.15D.18【答案】 D7. 选择阀门和设备附近的法兰时主要考虑因素有()。
选择阀门和设备附近的法兰时主要考虑因素有()。
A.系统最高工作压力B.设备和阀门的公称压力C.系统最高工作温度D.设计工作温度【答案】 B8. 当水泥贮存期超过()或受潮,应进行性能试验,合格后方可使用。
一级建造师(市政公用工程)城市道路、桥梁工程试题在本节中,要注意重点看一下下部结构中的钻孔桩、沉入桩;上部结构中重点看一下预应力砼施工技术。
另外,对箱涵顶进技术的内容也要注意看一下,这也是可出案例题的地方。
一、单选题(共49题,在4个选项中,只有一个最符合题意)。
1、在行车荷载作用下水泥混凝土路面的力学特性为( )。
(04年试题)A 弯沉变形较大,抗弯拉强度大B 弯沉变形较大,抗弯拉强度小C 弯沉变形很小,抗弯拉强度大D 弯沉变形很小,抗弯拉强度小2、挡土墙的土压力中土压力最大的是()(05年考点)A被动土压力B 主动土压力C 静止土压力D 松驰土压力3、沥青处治属于()(06年考点)A次高级路面B 高级路面C 低级路面D 次低级路面解析:沥青处治一般为单层、双层或三层式,厚度15-30mm,一般为层铺结构,属次高级路面。
4、湿陷性黄土处理可采用()(06考点)A 换填法B 挤密法C 排水固结法D 强夯法5、城市道路的路面结构常由多层次构成,其中主要起承重作用的是( )。
(07年试题)A上面层B 下面层C 基层D垫层6.刚性挡土墙在外力作用下向填土一侧移动,使墙后土体向上挤出隆起,则作用在墙上的水平压力称为( ).(07试题)A水平推力B 主动土压力C 被动土压力D静止土压力7、路基不需要检查的项目( ) (05年试题)A 宽度B横坡C平整度D强度8、气温低于( )时不宜进行城市主干路、快速路热拌沥青混合料摊铺施工。
(04试题)A100C B50C C 00C D150C9.沥青在一定温度和外力作用下的变形又不形裂的能力说明其具有()。
(06考点)A适当的稠度B较大的塑性C足够的温度稳定性D较好的大气稳定性10、EV A、PE类聚合物改性沥青混合料的废弃温度是()(07年考点)A 1650CB 1750C C 1850CD 1950C11、目前再生沥青混合料最佳沥青用量的确定方法是()(07年考点)A 马歇尔试验B 稳定度试验C 饱和度试验D 残留马歇尔稳定度试验12、切缝法施工用于水泥混凝土路面的( )。
2023年一级建造师-市政公用工程管理与实务考试备考题库附带答案第1卷一.全考点押密题库(共50题)1.(单项选择题)(每题 1.00 分)预应力张拉是桥梁施工中的关键工序,下列说法正确的是()。
A. 预应力筋张拉采用应力控制方法时,控张应力必须符合设计要求B. 当张拉实际伸长值与超过理论伸长值5%时,必须停止张拉,防止预应力超张C. 当张拉实际伸长值不足理论伸长值,则必须补张D. 预应力筋的张拉顺序可由施工单位根据现场条件确定实施正确答案:A,2.(单项选择题)(每题 1.00 分) 基坑的围护结构荷载主要来自()所产生的土压力和水压力,并将此压力传递到支撑,是稳定基坑的一种施工临时挡墙结构。
A. 基坑支护B. 基坑开挖卸荷C. 基坑上部荷载D. 动荷载正确答案:B,B. 桩间采用槽榫接合方式,接缝效果较好,有时需辅以止水措施C. 自重大,受起吊设备限制,不适合大深度基坑D. 预制混凝土板桩施工较为困难,对机械要求高,而且挤土现象很严重E. 施工简便,但施工有噪声正确答案:B,C,D,4.(单项选择题)(每题 1.00 分) 在干旱和半干旱的平原地区,若()的矿化度较高,而水位埋藏较浅,应注意土的盐渍化。
A. 滞水B. 潜水C. 承压水D. 毛细水正确答案:B,5.(单项选择题)(每题 1.00 分) 以下对联络通道作用的说法,错误的是()A. 通风B. 防火C. 隧道排水D. 疏散乘客正确答案:A,6.(多项选择题)(每题 2.00 分) 关于燃气管道穿越高速公路和城镇主干道时设置套管的说法,正确的是()。
A. 宜采用钢筋混凝土管B. 套管内径应比燃气管外径大100mm以上C. 管道宜垂直髙速公路布置D. 套管两端应密封E. 套管埋设深度不应小于2m正确答案:A,B,C,D,7.(单项选择题)(每题 1.00 分) 大型矩形水池为避免裂缝渗漏,设计通常采用单元组合结构将水池分块(单元)浇筑。
桥梁工程(28个考点)预应力混凝土施工技术P51 ★★★要求:1. 预应力筋及管道;2. 锚具和连接器;3. 预应力混凝土配制和浇筑;4. 预应力张拉施工2017年2018年2019年8分案例题预应力混凝土施工技术★★★预应力混凝土施工技术 ★★★ 一、预应力筋及管道 (一)一般规定1. 每批钢丝、钢绞线、钢筋应由同一牌号、同一规格、同一生产工艺的产品组成。
2. 预应力筋进场时,应对其质量证明文件、包装、标志和规格进行检验,并应符合下列规定:预应力混凝土施工技术 ★★★ 3. 预应力材料进场检验要求 类型 分批 取样 检验 不合格钢丝、 钢绞线 60t 逐盘 合格中3盘 外形尺寸表面 力学性能盘报废,双倍取样逐盘检验精轧螺 纹钢 60t 逐根 2根 外观 拉伸 双倍取样 批不合格 锚夹具 连接器1000套 500套10%且10套 5%且5套 6套3组件外观尺寸 硬度检验 静载锚固性能双倍,逐套 双倍,逐套 双倍,批不合格金属螺旋管 塑料管半年/5万m 1万米 合格证、质量证明书,核对类别、型号、规格及数量,检验外观、尺寸、集中荷载下的径向刚度、荷载作用后的抗渗及抗弯曲渗漏 预应力混凝土施工技术 ★★★4. 宜干燥通风的仓库内存放;室外垫高覆盖防潮防雨存放,不宜超过6个月。
预应力钢绞线宜成盘运输,盘径不应小于1.0m; 存放时最下盘钢绞线上堆放的钢绞线不应超过4000kg 。
预应力混凝土施工技术 ★★★ 5. 预应力筋的制作(1)下料长度计算确定,考虑孔道(台座)长度、锚夹具长度、千斤顶长度、焊接接头或墩头预留量,冷拉伸长值、弹性回缩值、张拉伸长值和外露长度等因素。
预应力混凝土施工技术★★★(2)预应力筋宜使用砂轮锯或切断机切断,不得采用电弧切割。
预应力混凝土施工技术★★★(3)预应力筋采用镦头锚固时,高强钢丝宜采用液压冷镦;冷拔低碳钢丝可采用冷冲镦粗;钢筋宜采用电热镦粗,但HRB500级钢筋镦粗后应进行电热处理。
桥梁工程(28个考点)预应力混凝土施工技术★★★要求:1. 预应力筋及管道;2. 锚具和连接器;3. 预应力混凝土配制和浇筑;4. 预应力张拉施工预应力混凝土施工技术★★★四、预应力张拉施工(一)基本规定1. 预应力筋采用应力控制方法张拉时,应以伸长值进行校核。
设计无要求控制在±6%以内。
2. 预应力张拉时,伸长值应从初应力(张拉控制应力的10%~15%)时开始量测。
预应力混凝土施工技术★★★(二)先张法预应力施工预应力混凝土施工技术★★★1. 张拉台座应具有足够的强度和刚度,张拉横梁应有足够的刚度,锚板受力中心应与预应力筋合力中心一致。
抗倾覆安全系数≥1.5抗滑移安全系数≥1.3张拉横梁受载后最大挠度≤2mm2. 预应力筋连同隔离套管应在钢筋骨架完成后一并穿入就位。
预应力混凝土施工技术★★★3. 张拉过程中应使活动横梁与固定横梁始终保持平行。
张拉钢筋时,为保证施工安全,应在超张拉放张至0.9σcon时安装模板、普通钢筋及预埋件等。
预应力混凝土施工技术★★★钢丝、钢绞线同一构件内断丝数不得超过钢丝总数的1%预应力混凝土施工技术★★★6. 放张预应力筋时混凝土强度不得低于强度设计值的75%,应分阶段、对称、交错地放张。
预应力混凝土施工技术★★★预应力混凝土施工技术★★★(三)后张法预应力施工底模制作→钢筋制安→预应力孔道→模板→浇筑→养护→预应力筋安装→张拉→压浆→封锚。
预应力混凝土施工技术★★★1. 预应力管道安装应符合下列要求:(1)管道应采用定位钢筋牢固地定位于设计位置。
(2)金属管道接头应采用套管连接,套管采用大一个直径型号的同类管道,且封裹严密。
预应力混凝土施工技术★★★(3)管道应留压浆孔与溢浆孔,曲线孔道的波峰部位应留排气孔,在最低部位宜留排水孔。
预应力混凝土施工技术★★★2. 预应力筋安装应符合下列要求:(1)先穿束后浇砼时,应定时抽动、转动预应力筋。
(2)先浇砼后穿束时,浇筑后应立即疏通管道。
2020一级建造师《市政公用工程管理与实务》考点精讲
四、预应力张拉施工
(一)基本规定
(2
应先调整到初应力(σ0),
伸长值应从初应力时开始量测。
(4)预应力筋的锚固应在张拉控制应力处于稳定状态下进行,锚固阶段张拉端预应力筋的内
(2
(3
(4
张拉钢筋时,为保证施工安全,应在超张拉放张至0.9σcon时安装模板、普通钢筋及预埋件等。
(5)张拉过程中,预应力筋的断丝、断筋数量不得超过表1K412015-2的规定。
6
(1
1
2)连接套管宜采用大一个直径型号的同类管道,且应与金属
3
5
(2)预应力筋安装应符合下列要求:
1)先穿束后浇混凝土时,浇筑混凝土之前,必须检查管道并确认完好;浇筑混凝土时应定时抽动、转动预应力筋。
2
3
4
5
(
3
先中间,后上、下或两侧。
5)预应力筋张拉程序应符合表1K412015-3的规定。
con ②梁的竖向预应力筋可一次张拉到控制应力,持荷5min 锚固。
6)张拉过程中预应力筋断丝、滑丝、断筋的数量不得超过表1K412015-4的规定。
后张法预应力筋断丝、滑丝、断筋控制值表表1K412015-4
(4
应采取防锈蚀措施。
锚固完毕经检验合格后,方可切割端头多余的预应力筋。
一级建造师考试市政公路工程考点:预应力材料的技术要求
1K412015熟悉预应力材料的技术要求
一、后张预应力材料
常用后张预应力材料主要有预应力筋和管道。
(一)后张预应力筋
2.每批钢丝、钢绞线、钢筋应由同一牌号、同一规格、同一生产工艺的产品组成。
4.预应力筋进场时应符合下列规定:
(1)钢丝检验每批重量不得大于60t,每盘钢丝试验结果有一项不合格则该盘钢丝报废,并对这批钢丝双倍复验。
如仍有一项不合格,则该批钢丝为不合格。
(2)钢绞线检验每批重量不得大于60t,每盘钢绞线试验结果有一项不合格则该盘钢绞线报废,并对这批钢绞线双倍复验。
如仍有一项不合格,则该批钢绞线为不合格。
(3)精轧螺纹钢筋检验每批重量不得大于60t,每2根钢筋试验结果有一项不合格则这批钢筋双倍复验。
如仍有一项不合格,则该批钢筋为不合格。
5.室外存放时间不宜超过6个月。
6.预应力筋的制作
(1)钢丝束的两端均采用墩头锚具时,同一束中各根钢丝下料长度的相对差值,当钢丝束长度小于或等于20m时,不宜大于1/3000;当钢丝束长度大于20m时,不宜大于1/5000,且不大于5mm
(2)预应力筋宜使用砂轮锯或切断机切断,不得采用电弧切割。
(3)预应力筋采用镦头锚固时,高强钢丝宜采用液压冷镦,冷拔低碳钢丝可采用冷冲镦粗,钢筋宜采用电热镦粗,但Ⅳ级钢筋镦粗后应进行电热处理。
(4)钢丝和钢绞线束移运时支点距离不得大于3m,端部悬出长度不得大于1.5m。
7.预应力筋安装时应注意:
(1)预应力筋可在混凝土浇筑之前穿束,也可在浇筑之后穿柬。
预应力筋为钢绞线时,可将。
