住宅施工项目临建方案(审批通过版)
- 格式:doc
- 大小:101.50 KB
- 文档页数:9
第一章工程概况1、编制依据1.1项目施工组织设计;1.2xxxx公司施工现场达标细则1.3xxxx企业形象视觉识别规范手册2、工程概况1、本工程共有17个单体,其中1~6号楼为装配结构,地上均为28层,4、5、6号楼位于地下车库上;7~17号楼为现浇结构,地上均为11层;另外还有配套的三层商业楼、二层的幼儿园及一层会所,均为现浇结构,其中商业楼有地下车库.平面布置图详见附图1.2、经济技术指标本工程总用地面积50973㎡。
总建筑面积147000㎡,其中地上建筑面积128000㎡,地下建筑面积19000㎡。
具体面积分布详见下表:3、本工程至今仍未有施工图纸,现场正在进行地质勘察工作,根据业主下发的平面布置图,我项目部正在进行前期的临建施工.根据现场场地进行规划,现拟将办公区设置于商业楼的南侧,生活区设置在施工区域的东侧。
办公区临建占地约为2900㎡,生活区临建占地约4000㎡(按照高峰1000人考虑).办公区和生活区独立布置,各区用围挡隔开,办公区域北侧设置6米大门一个,生活区域东侧围墙处设置6米宽大门一个。
办公区按总公司CI标准统一进行规划。
办公区为1栋2层彩钢板房和1栋1层办公室及一栋二层休息室,共计32个标准间(标准间尺寸为3.64m*5。
56m)及会议室、食堂、库房等其他用房。
办公区前部设立旗杆,旗杆两侧设置花池,休息室前方设置停车场。
整个办公区成U 型布置。
办公区布置详见附图2。
生活区暂布为5栋2层彩钢板房,共计106个标准间作为宿舍(按照高峰1000人考虑);生活区北侧设置4个食堂及宿舍东侧设置浴室及卫生间等。
生活区详见附图3.第二章临建施工范围1。
测量:根据甲方提供的水准点及标高,依据施工图纸和现场实际情况,进行临电、临水、临建基础以及围墙、围挡、大门等相关设施的的测量放线。
2.场地平整:包括平整土方和清除障碍物,对公共设施或仍在使用的市政管线、市政设施采取必要的保护.3。
临水、临电:包括办公区临水、临电施工(包含临时消防);现场电源、水源与指定接电点及市政管网的接驳;排污管与市政污水管网的接驳;土方及基坑支护阶段临时配电箱、仪表、阀门,场内主管主线、支管支线、一、二级配电箱,临时地上明装消防栓的施工;所有临时照明设施,包括灯具、灯头、灯架、电线的施工安装;以及供水和供电系统的维护;保证对现场电动机械设备和器具的足够的电力供应和所有工序施工的临时供水;临水、临电系统保证24小时良好的运转状态,确保工程的质量与进度.4。
项目临建施工方案一、项目概况。
本项目位于XX市XX区,总用地面积XXX平方米,总建筑面积XXX平方米,包括X栋X层楼房、X栋X层楼房、X栋X层楼房等。
本项目是XX公司投资兴建的X期工程,总投资额约为XXX万元。
项目的施工周期为X个月,预计将于XX年XX月竣工。
二、施工组织设计。
1. 施工组织机构。
本项目的施工组织机构包括总承包单位、监理单位、设计单位、施工单位等。
总承包单位负责整个项目的施工管理和协调工作,监理单位负责对施工过程进行监督和检查,设计单位提供施工图纸和技术支持,施工单位负责具体的施工任务。
2. 施工人员配备。
根据项目规模和施工周期,本项目将配备工程总监、施工经理、安全员、质量员、材料员、机械员、施工队长、班组长等专业人员,确保施工过程的安全和质量。
三、施工方案。
1. 地基处理。
根据勘察报告和设计要求,本项目的地基处理将采取XXX方法,包括挖土、填土、夯实等工序,确保地基的承载能力和稳定性。
2. 主体施工。
主体施工包括桩基施工、主体结构施工、屋面施工等工序,按照设计图纸和施工规范进行施工,保证建筑结构的安全和稳固。
3. 安装工程。
安装工程包括给排水工程、电气工程、暖通工程等,将采用先进的施工技术和设备,确保各项设备的安装质量和使用效果。
4. 装饰工程。
装饰工程包括内部装修、外部装饰等,将根据设计要求和业主意见进行施工,打造出美观、舒适的室内外环境。
5. 环保工程。
在施工过程中,将严格遵守环保法规,采取有效措施减少施工对环境的影响,确保施工过程的环保达标。
四、安全生产和质量保障。
1. 安全生产。
本项目将严格执行安全生产管理制度,加强安全教育和培训,建立健全安全检查和应急预案,确保施工过程的安全。
2. 质量保障。
本项目将严格执行质量管理制度,加强对材料和施工工艺的控制,建立质量检查和验收制度,确保施工过程的质量。
五、环境保护措施。
1. 垃圾处理。
在施工过程中,将严格执行垃圾分类和处理制度,确保施工现场的清洁和整洁。
施工项目临建方案一、项目概况本项目区的一处住宅楼开发建设项目,总建筑面积为XXXX平方米,包括地下一层和地上十层,其中包括商业用房、住宅用房和公共空间。
项目地处繁华地段,周边人口密集,交通便利,景观优美。
二、主要施工任务1.地质勘察及基础施工:在对场地地质进行全面勘察后,进行地基处理、地下管线的敷设和地基混凝土浇筑等工作。
2.主体施工:主要包括地下一层的结构施工、地上十层的建筑结构施工以及外墙涂料、门窗安装等工作。
3.室内装修:包括墙体、天花板的粉刷、电线敷设和照明设备安装等。
4.给排水和电气工程:包括给排水管道的施工和电气设备的安装调试等。
5.环境卫生施工:包括周边道路清理、垃圾清运等工作。
6.安全施工:对施工过程中的安全隐患进行监督管理,提出安全技术措施。
三、施工技术及工艺要点1.土方工程:根据地质勘察结果,采取适当的土方开挖工艺和施工方法,确保施工安全稳定。
2.基础施工:按照设计要求进行地基处理,采用适当的加固措施,确保基础的坚固稳定。
3.结构施工:按照建筑图纸和设计要求进行结构施工,采用质量检验和控制措施,确保结构的安全可靠。
4.室内装修:根据设计要求进行装修工程,选用环保材料,确保装修质量达到国家标准。
5.给排水和电气工程:采用标准化设计,确保给排水和电气设备的正常运行。
6.环境卫生施工:定期清理施工现场,及时清运垃圾,确保施工现场的环境卫生。
7.安全施工:制定详细的安全措施和应急预案,做好施工期间的安全管理工作。
四、项目进度计划1.地质勘察及基础施工:预计工期XX天,计划于XX年XX月开始。
2.主体施工:预计工期XX天,计划于XX年XX月开始。
3.室内装修:预计工期XX天,计划于XX年XX月开始。
4.给排水和电气工程:预计工期XX天,计划于XX年XX月开始。
5.环境卫生施工:预计工期XX天,计划于XX年XX月开始。
6.安全施工:全程跟踪监管,确保施工过程中的安全。
五、施工管理措施1.制定详细的施工方案,明确施工任务和施工工艺。
住宅施工项目临建方案一、项目背景本项目为一住宅区的新建工程,占地面积为XXX平方米,计划建设X栋住宅楼。
项目计划周期为X个月,总投资额为XXX万元。
为确保施工期间的安全和效率,特制定本临建方案。
二、项目临建安排1.管理机构和责任人员为保证项目的顺利进行,将设置项目管理机构,其中包括项目经理、安全监督员、质量监督员、环境监督员等。
项目经理负责整个项目的规划、组织、指导和监督工作,安全监督员负责施工现场的安全管理,质量监督员负责施工过程中的质量控制,环境监督员负责保护环境等。
2.临建用房根据项目需要,将在施工现场设置临时办公用房及宿舍,确保项目管理人员有良好的工作和生活环境。
临水、临电、临时供暖等设施将配套完善,确保施工期间的正常运作。
3.施工道路及交通组织在施工期间将设置专门的施工道路,保证施工车辆的顺畅通行。
同时,施工现场周边的交通组织将进行调整,确保施工期间的交通秩序和安全。
4.施工现场及设施搭建为确保施工期间的安全和效率,将对施工现场进行合理的布局和划分。
同时,还将搭建起临时的施工工棚、围挡、安全网等设施,为施工人员提供一个安全、整洁的工作环境。
5.施工物料及设备管理为保证施工顺利进行,将对施工物料和设备进行统一管理和使用,确保物料和设备的库存量和质量符合要求。
同时,还将对施工现场进行清理、维护和消毒,确保施工期间的卫生环境。
6.施工安全措施施工期间将加强对安全事故的预防工作,对施工现场进行全面的安全检查。
为保证施工人员的安全,将对施工人员进行安全培训,并配备相应的个人防护用品。
7.施工协调与沟通为确保项目的顺利进行,将加强施工各方之间的协调与沟通。
及时解决施工过程中的问题,确保施工的顺利进行。
三、安全、质量、环保措施1.安全措施在施工现场设置警示标志,确保施工现场人员及周围居民的注意安全。
设置消防器材,建立起消防安全制度,确保施工现场的消防安全。
加强对施工现场的监督和检查,发现问题及时处理,确保施工期间的安全。
房建工程临建施工方案一、施工项目概况本项目位于XX市,总建筑面积为XXXX平方米,包括XX栋住宅楼,XX栋商业楼和XX 栋公共配套。
施工地点紧邻主干道,交通便利,周边有大型商场、餐饮娱乐场所等,是一个繁华的商业区。
二、工程造价预算本项目的总工程造价预算为XXXXX万元,包括建筑工程、装饰工程、给排水工程、电气工程、通风空调工程等项目。
三、施工人员配置1. 项目经理:具有XX年以上工程管理经验,负责工程全面协调和组织施工。
2. 技术负责人:具有建造师执业资格,负责施工图纸和施工方案审核、总体施工计划编制等。
3. 安全员:负责安全管理工作,包括施工现场安全检查、安全教育培训等。
4. 现场施工人员:包括木工、钢筋工、瓦工、水电工等。
四、施工过程1. 场地准备:清理施工场地,确保施工场地平整。
摆放施工用具和设备,设置围挡和警示标志。
2. 基础施工:进行地基处理、基础浇筑,保证建筑物承重能力和稳定性。
3. 主体建筑施工:进行主体结构施工,包括墙体砌筑、楼板浇筑、梁柱安装等。
4. 装饰装修工程:进行内外墙装饰、地面铺设、门窗安装等。
5. 给排水工程:进行给水管道安装、下水道安装等。
6. 电气工程:进行电气线路敷设、开关插座安装等。
7. 空调通风工程:进行空调系统安装、通风管道敷设等。
8. 设备安装:安装卫浴设备、厨房设备、空调设备等。
9. 防水工程:进行屋面防水、卫生间防水等。
10. 竣工验收:完成主体工程、装饰工程等,进行竣工验收。
五、施工安全措施1. 严格执行施工现场安全管理制度,保证施工现场的安全。
2. 建立安全管理责任制,对工人进行安全教育培训,提高安全意识。
3. 加强对施工现场的巡视和检查,及时排除安全隐患。
4. 根据工程进度和施工过程,制定相应的安全措施和预案。
5. 配备必要的安全设施和器材,包括安全帽、安全带、防护眼镜等。
六、环境保护1. 严格执行环保政策和法规,减少对环境的污染。
2. 尽量采用无污染、可回收的建筑材料,减少对环境的影响。
房建临建工程施工方案1. 项目概述本项目为某住宅小区新建临建工程,包括4栋10层高增建建筑。
2. 工程分析2.1 工程特点临建工程通常指在现有建筑物的前、侧、后等方向利用现有道路自由使用的空地增建建筑,本项目增建建筑高度不得超过现有主楼屋顶高度及建筑物限高高度,不得影响主体建筑和相关原有设施的安全和使用。
在建造临建项目中,需注意地基情况、开挖土方、桩基、地下管线布置等问题,并应及时与现场管理团队协商解决。
2.2 设计方案在该项目中采用拼装式混凝土结构一体化组装方式,每层建筑采用构件拼装的方式进行施工,并配备重型起重机械设备进行搬卸和焊接,确保施工效果和人员安全。
2.3 施工方案按照上述设计方案,制定施工方案如下:1.深入调查现场情况,认真分析现有建筑和施工环境的情况,并与现场管理团队协商确定施工方案技术方案。
2.罗列整个建造流程,利用专业计算机软件进行空间模拟,制定完整的施工计划。
3.根据施工计划,在现场选定施工装卸点、材料存放区,并做好施工前期准备工作,关闭该区域的所有管线和电力等设备。
4.按照设计方案和施工计划,逐层组装各个构建模块,并用重型起重机械进行搬运和安装。
在安装完成后,对其进行焊接固定处理。
5.完成施工后的清洗和检查,确认项目合格后进行施工移交。
3. 安全预防措施1.严格执行施工作业安全规章制度,全面建立安全管理体系,确保施工环境安全;2.加强施工现场管理,落实作业责任制,保障操作人员的身体健康和安全;3.做好施工现场用电的绝缘、接地、安全保护等措施;4.做好文明施工,严格控制扬尘、噪音等污染源,保障周边居民的生活品质。
4. 施工质量保证措施1.在施工前制定严格的工序质量评定标准和验收标准,确保施工的每个环节和每种材料都符合相关质量标准。
2.由专业人员进行质量监测,及时发现和解决工地上出现的质量问题。
3.做好各种材料的备料、试样和试验,确保材料符合性能要求,并按照规定施工。
5. 总结建筑临建工程施工涉及到很多技术和安全问题,需要进行严密的设计和施工方案安排。
房建工程临建方案引言房建工程临建方案是为了保障建筑安全、提高施工效率、合理利用资源、保护环境而制定的。
本方案是为了确保建筑工程施工顺利进行,有效控制施工风险,提高施工效率,保证施工品质,保护环境,维护社会稳定,并做到科学合理利用资源,防止发生施工事故。
1. 项目概况本次房建工程项目位于XX省XX市,总建筑面积为XX平方米,包括主楼、副楼和附属设施。
主楼为XX层钢筋混凝土结构,副楼为XX层钢筋混凝土结构。
本次施工将采用XX施工工艺和XX施工设备。
施工期限为XX月,总造价预算为XX万元。
2. 前期准备根据规划设计图纸和相关技术标准,经过前期测量、勘查和勘验,在项目施工地点确定了场地的地形、地质特征和环境条件,详细了解了地下管线、地基情况,为后期的施工提供了必要的依据。
同时,组织相关设计人员、施工人员和有关技术人员对施工过程可能遇到的困难和风险情况进行了深入分析和研究,制定了科学的施工方案和临时措施。
3. 施工方案3.1 施工组织设计(1)项目部设置:成立项目管理部门,明确各部门职责,制订相应管理制度和规范。
(2)施工队伍:完善施工队伍,合理配置各类施工人员和管理人员,确保施工进度和施工质量。
(3)安全措施:制定严格的施工安全管理制度,建立健全的安全管理组织机构,明确安全责任和安全控制措施,强化安全教育和安全培训。
3.2 施工流程安排(1)地基处理:采用XX方法对地基进行处理,以确保地基的承载能力和稳定性。
(2)结构施工:按照设计要求和施工标准,合理安排结构施工工序和施工工艺,确保结构施工质量和安全。
(3)装饰装修:按照设计要求和装饰标准,合理安排装饰装修工序和施工工艺,确保装饰装修质量和美观。
3.3 施工设备和材料(1)施工设备:根据项目要求和施工规范,合理选择施工设备和安排施工机械,提高施工效率。
(2)施工材料:根据项目要求和施工标准,合理选择施工材料,确保施工材料质量和经济合理。
4. 施工风险控制4.1 地基风险控制(1)对地基进行仔细勘探和评估,确保地基处理措施的有效性和合理性。
住宅楼项目工程临建专项施工方案1.项目概述该住宅楼项目位于城市A,总建筑面积为XXXX平方米,共有X栋楼,X层,设计建筑师为XXXX,施工单位为XXXX。
本施工方案旨在针对住宅楼项目在临建阶段的工作展开,确保施工过程的顺利进行。
2.施工区域划分和临建工作内容根据项目需求和施工规划,将施工区域划分为以下几个部分:-临时工棚区:建设施工临时工棚,用于安置工作人员、临时仓储和设备保管等。
-施工办公区:建设施工临时办公区,用于施工组织和管理。
-施工生活区:建设施工工人生活区,包括临时宿舍、食堂和公共设施等,为工人提供相应的生活条件。
-施工交通区:建设施工交通道路和停车场,保证施工交通的顺畅。
临建工作内容包括但不限于以下几个方面:-临时设施搭建:包括工棚、办公区、生活区、交通区等的搭建和布置,确保施工过程中的工人居住、办公和交通的顺利进行。
-供水、供电及通风散热系统的建设和调试,保证相关设施的正常运行。
-施工交通区的建设,包括道路的铺设、道路标志的设置和停车场的规划。
-施工现场的环境整治,包括临时工地围挡设置、施工废弃物的处理等。
3.施工方案3.1临时设施搭建-临时工棚区:在指定区域内根据施工规划搭建工棚,保证施工人员的休息和设备的安全保管。
工棚包含必要的水、电、通风等基本设施。
-施工办公区:在工棚区附近设立施工办公区,用于施工组织和管理。
办公区包括施工领导办公室、图纸室、材料室等。
-施工生活区:在项目附近设立施工生活区,包括临时宿舍、食堂和公共设施等。
临时宿舍要满足卫生和安全要求,食堂要提供健康、卫生的饮食。
-施工交通区:根据交通规划,规划施工交通区,并按照相关标准进行道路铺设和停车场建设。
3.2供水、供电和通风散热系统-供水系统:建设施工区域内的供水系统,包括供水管道、水质处理设备和供水设备等,保证施工期间的正常用水。
-供电系统:建设施工区域内的供电系统,包括供电线路、变压器、电缆敷设等,保证施工期间的正常用电。
临建板房工程施工方案范本1、项目概况本项目位于XX市,是一处临建板房工程。
建筑规模为XXX平方米,主要包括XXX房间和配套设施。
工程计划周期为XXX个月,总投资为XXX万元。
2、项目背景本项目是为了满足XX地区X市场需求而进行的建设,具有重要的经济和社会效益。
项目建成后将为XX地区的居民提供良好的住宿条件,带动当地经济发展。
3、项目目标本项目的目标是按时按质完成临建板房的施工,保证建筑质量,确保工程安全,提高工作效率,保障施工人员和周围群众的安全。
4、项目特点本项目地处XX地区,气候湿热,建筑材料的防潮、防腐和防火性能要求高。
此外,周围环境复杂,存在一定的治安问题,施工安全需要引起高度重视。
二、施工组织设计1、施工组织结构本项目施工组织结构包括总包单位、施工单位、监理单位等。
总包单位负责统一协调,施工单位负责具体施工,监理单位负责施工监督和质量检查。
2、施工管理体制临建板房工程的施工管理体制包括施工队伍管理、质量管理、安全生产管理、进度管理等,分工以及明确各岗位职责,确保施工各环节的有效协同。
3、安全防护措施施工中应加强安全生产管理,制定详细的施工安全管理规定,加强安全教育培训,严格遵守施工现场安全操作规程,全面提高安全防护措施。
三、工程施工方案1、地基处理根据地质勘察报告,对地基进行处理。
采用挖土、填土、压实等方法,保证地基的承载能力和稳定性。
2、地下管道施工在地基处理完成后,进行地下管道的铺设施工。
包括给水、排水、电力、通讯、燃气等管道的开挖、敷设和封闭。
3、基础设施施工根据建筑设计图纸要求,进行基础设施的施工,包括基础柱、梁、板等组件的浇筑和养护。
4、主体结构施工进行临建板房主体结构的施工,包括墙体砌筑、屋面架设、钢筋混凝土梁、柱等构件的浇筑,确保结构的稳定和承载能力。
5、建筑装饰施工进行建筑装饰的施工,包括室内外墙面的粉刷、地面的贴砖、窗户的安装等工作,提高建筑整体的美观性和使用性能。
6、设备安装根据项目要求,进行设备的安装施工,包括照明、通风、给排水、消防等设备的安装和调试。
房屋建筑工程临建方案模板1. 项目概况本项目为一座多层住宅楼项目,位于城市XXXX区,总建筑面积为XXXX平方米,共有XX 栋楼,XX户。
项目地处交通便利,周边配套设施完善,是一个优质的居住区域。
项目的建设将有利于该区域居民的居住环境改善,同时也将为城市的发展做出贡献。
2. 施工条件概况(1)场地概况:项目场地平整,无特殊地质、地质问题,场地周边无高压电线、大型管道等,无特殊施工条件限制。
(2)交通条件:交通便利,有两条主要道路可供施工车辆进出,满足施工需要。
(3)供电、供水条件:项目区域有充足的供电、供水条件,可满足工程施工需求。
(4)环保、安全条件:项目场地周边无环保限制区和安全隐患,施工不会对周边环境和居民造成影响。
3. 项目施工组织设计(1)项目部:成立项目部,负责项目的施工组织、协调等工作。
(2)管理人员:项目设专门的管理人员,具有相关施工管理经验,负责管理项目的日常施工活动。
(3)施工人员:招聘专业施工人员,确保施工人员的技术能力和工作态度,保证施工质量和进度。
4. 质量控制措施(1)材料采购:严格按照相关规定采购合格的建筑材料,并做好材料质检工作。
(2)工艺流程:制定详细的施工方案和工艺流程,确保施工的合理顺畅。
(3)质量监控:设立专门的质量监控部门,负责对施工过程进行全程监控,及时处理施工中出现的质量问题。
5. 安全防护措施(1)安全教育:对施工人员进行安全教育,提升安全意识和能力。
(2)设施保障:建立健全的安全保障设施,确保施工现场的安全。
(3)监控管理:对施工现场进行全天候监控,发现安全隐患及时处理。
6. 环保措施(1)施工过程:在施工过程中采取措施减少噪音、粉尘、废水等污染物的排放。
(2)施工废弃物处理:对施工废弃物进行分类处理,达到环保要求的排放标准。
(3)周边环境保护:保护施工现场周边的绿地和水源,确保周边环境不受施工影响。
7. 施工进度安排(1)制定详细的施工进度计划,确保各项工程按期完成。
xxxx项目临建施工方案第一章工程概况1、编制依据1.1项目施工组织设计;1.2xxxx公司施工现场达标细则1.3xxxx企业形象视觉识别规范手册2、工程概况1、本工程共有17个单体,其中1~6号楼为装配结构,地上均为28层,4、5、6号楼位于地下车库上;7~17号楼为现浇结构,地上均为11层;另外还有配套的三层商业楼、二层的幼儿园及一层会所,均为现浇结构,其中商业楼有地下车库。
平面布置图详见附图1。
2、经济技术指标本工程总用地面积50973㎡。
总建筑面积147000㎡,其中地上建筑面积128000㎡,地下建筑面积19000㎡。

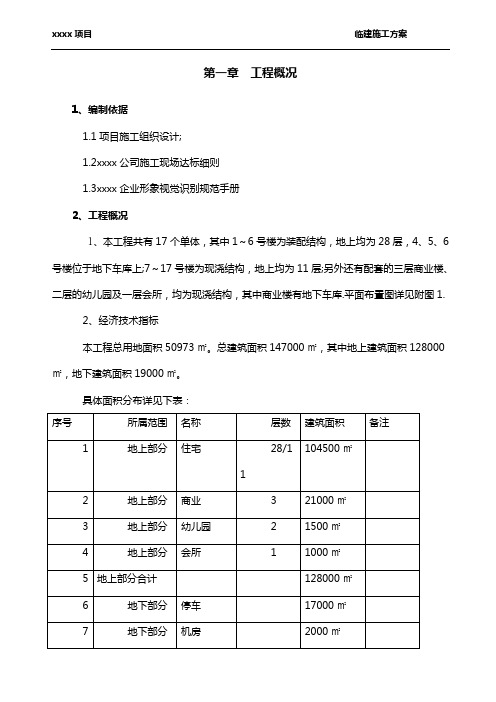

具体面积分布详见下表:序号所属范围名称层数建筑面积备注1 地上部分住宅28/11 104500㎡2 地上部分商业3 21000㎡3 地上部分幼儿园 2 1500㎡4 地上部分会所 1 1000㎡5 地上部分合计128000㎡6 地下部分停车17000㎡7 地下部分机房2000㎡8 地下部分合计19000㎡9 总计147000㎡3、本工程至今仍未有施工图纸,现场正在进行地质勘察工作,根据业主下发的平面布置图,我项目部正在进行前期的临建施工。
根据现场场地进行规划,现拟将办公区设置于商业楼的南侧,生活区设置在施工区域的东侧。
办公区临建占地约为2900㎡,生活区临建占地约4000㎡(按照高峰1000人考虑)。
办公区和生活区独立布置,各区用围挡隔开,办公区域北侧设置6米大门一个,生活区域东侧围墙处设置6米宽大门一个。
办公区按总公司CI标准统一进行规划。
办公区为1栋2层彩钢板房和1栋1层办公室及一栋二层休息室,共计32个标准间(标准间尺寸为3.64m*5.56m)及会议室、食堂、库房等其他用房。
办公区前部设立旗杆,旗杆两侧设置花池,休息室前方设置停车场。
整个办公区成U 型布置。
办公区布置详见附图2。
生活区暂布为5栋2层彩钢板房,共计106个标准间作为宿舍(按照高峰1000人考虑);生活区北侧设置4个食堂及宿舍东侧设置浴室及卫生间等.生活区详见附图3。
第二章临建施工范围1.测量:根据甲方提供的水准点及标高,依据施工图纸和现场实际情况,进行临电、临水、临建基础以及围墙、围挡、大门等相关设施的的测量放线。
2.场地平整:包括平整土方和清除障碍物,对公共设施或仍在使用的市政管线、市政设施采取必要的保护。
3.临水、临电:包括办公区临水、临电施工(包含临时消防);现场电源、水源与指定接电点及市政管网的接驳;排污管与市政污水管网的接驳;土方及基坑支护阶段临时配电箱、仪表、阀门,场内主管主线、支管支线、一、二级配电箱,临时地上明装消防栓的施工;所有临时照明设施,包括灯具、灯头、灯架、电线的施工安装;以及供水和供电系统的维护;保证对现场电动机械设备和器具的足够的电力供应和所有工序施工的临时供水;临水、临电系统保证24小时良好的运转状态,确保工程的质量与进度。
4.临时办公室:包括场地平整,测量放线,浇筑素砼垫层、条基,彩钢板房安装、洁具安装、水电就位等。
办公区布置图详见附图2,办公区房间布置详图见附图6.5.临时现场围墙粉刷:严格总公司CI标准。
包括现场现有围墙修补、抹灰、粉刷等。
将原有围墙修补平整,抹灰,刷界面剂,刮外墙防水腻子两遍,涂刷界面剂,刷底漆一遍,之后刷两遍面漆。
6.大门施工:施工现场南侧场区8m宽大门,并设置警卫室;办公区、生活区设6m宽大门各一个。
7.场地硬化:包括道路硬化和办公生活区场地硬化。
包括测量放线,道路结构施工等。
(1)道路硬化结构层:200mm厚C20混凝土100mm厚碎石基层基底素土夯实(2)办公区、生活区场地硬化结构层:100mm厚C20混凝土基底素土夯实(3)场外道路与市政道路衔接部分结构层:200mm厚钢筋混凝土,内设置HRB400、D=16的单层双向钢筋网片,钢筋网片下皮保护层厚度为20mm。
100mm的碎石600mm厚的三七灰土(分两层夯实)素土夯实说明:(1)场外道路600mm灰土必须分层夯实,若场外道路部分开挖600mm基底并未到硬基底应继续开挖直至挖至硬基底并用三七灰土回填分层夯实,结构层下素土夯实。
(2)场区道路下有管道两侧各2m范围内的道路做法按照场外道路做法施工。
(3)场区大门两侧1米范围内道路按照场外道路做法施工。
以上混凝土硬化区域按照最大面积36平方米进行分隔,其中场外与市政道路衔接道路的分格缝为50mm深的假缝。
现场临时道路及办公区硬化区域详见附图5,道路细部做法详见附图6。
8.现场实验室:实验室分为三间,一分别操作间、标养室和办公室,操作间内设震动台,天平、试模、环刀、回弹仪等仪器,标准养护室内要求保持恒温恒湿状态,内设恒温恒湿仪,混凝土试块存放架采用L50角钢焊接而成,上面设喷淋管。
实验室布置详见附图7。
9.旗杆:在现场总包办公楼前面设立三根旗杆,旗杆两侧修建两个个小型花池。
10.洗车池及沉淀池:为保证土方、材料运输车辆不对场外道路造成污染,在出场道路边设置洗车池一个,车辆出场前需在洗车池内清洗干净车轮,方可出场。
洗车池长1000,宽5000。
板内配筋单层Ф16@300,混凝土标号C25。
临水在此设置水龙头,并配备水管,用于冲洗车辆,污水经二次沉淀后排入市政污水井或清洒路面。
详见附图8。
说明:①钢筋沿底板下表面铺设,保护层为20mm。
②洗车池的地基土必须夯实。
③保证混凝土的养护,混凝土达到强度后方可使用。
11.周转材料堆场及加工场地:见附图5。
12.宿舍布置:在生活区内搭设满足1000人使用的宿舍,并搭设四个食堂供工人就餐,生活区内设置配套的淋浴房、厕所等设施。
生活区布置详见附图3。
13.临建围墙:包括现场围挡、办公区围挡及生活区围挡。
分别详见附图9-13。
14.临建占地面积用途面积(㎡)位置需用时间临时道路7000 场区施工区域内开工到小区工程开工期间办公区2900 场区南侧办公区域开工到竣工生活区4000(暂时)场区东侧生活区域开工到竣工第三章临建设计说明1、办公区设计说明:1.1办公室结构设计分类内容房间数32个标准间及其他用房标准尺寸每个标准间3.64m×5.56m占地共占地约2900平方米承重体系由钢框架承重,上层荷载由钢框架传至基础。
基础砼条型基础楼梯1.单跑钢楼梯共3个,办公楼楼梯1个,休息室2个。
2.楼梯宽1400mm、1200mm,踏步宽300mm,高170mm高。
走廊1.主框架梁上螺丝连接槽钢作为支撑与立柱共同传递荷载。
2.走廊面板采用3mm厚花纹钢板,用铆钉与钢梁连接。
屋面为彩钢夹芯板。
1.2办公室机电设计分类内容照明及办公用电1.每个房间根据不同尺寸大小配置日光灯,距离地面1400mm配置2-4个插座。
2.供电采用TN-S供电形式。
3.所有BV线均穿PVC保护管。
4.照明光源选用节能光源,配电子镇流器。
5.插座回路均设漏电开关,额定动作电流小于30mA。
6.卫生间、食堂、淋浴室等潮湿环境开关、插座、灯具均用防水型。
供水、排水1.厕所需供水和排水。
2.所有供水管线均采用暗埋,采用φ25的供水管。
1.3办公室内装修做法分类做法办公室墙面天花墙面厚80mm,面层采用0.6mm厚的压型钢板,中夹80mm岩棉保温层。
天花板为矿棉吸音板吊顶。
PVC板吊顶(厕所、淋浴及厨房)。
地面一层为水泥地面,铺地板块(大会议室、食堂、厕所);二层地面采用铺设地板革。
卫生间墙面面层采用0.6mm厚的压型钢板,中夹80mm保温岩棉保温层。
地面3+3自粘防水卷材,表面铺300×300地砖。
其他设墩布池,洗手盆、蹲便池、小便池。
1.4生活区临时宿舍,采用两层架活动板房,为了保证房子安全质量,由有资质的专业厂家进行安装,经验收合格后进行施工。
2、硬化道路设计:根据功能不同,现场临时道路分两种施工做法。
现场路宽为4m、8m。
序号位置做法1 现场道路200mm厚C20混凝土(大门及场外道路和地下有管线处配筋,其余为素混凝土)下铺设100mm碎石,基底素土夯实。
2 加工场区、办公区、生活区100mm厚C20混凝土,基底素土夯实3、临电电箱围护设计:临时电箱维护采用钢筋焊接,地面处焊接角钢,用膨胀螺栓固定。
至地面往上1800mm范围内焊接钢筋网片。
屋面板1%找坡。
4、现场在工人生活区及施工现场设置砖砌垃圾池:垃圾池净尺寸1600*1600;为240砖墙砌筑抹20mm水泥砂浆,顶部采用0.6mm厚彩钢顶板。
按下图:6.工人厕所的地面:水泥砂浆地面。
7.大门处地基处理:与外部道路连接处起掉两排地砖后保证接茬平齐,整体浇筑地面混凝土。
8.洗车池处理:见附图8。
9.临电、临水系统设计:见临水、临电方案及相关图纸。
10.办公区及生活区排水:利用场内地坪5‰坡度向两边排水。
第四章技术说明1.测量放线根据测绘院提供的水准点和标高点,依据施工图和现场实际情况,将水准点和标高引入现场。
现场要求设置至少3个临时水准点和3个临时标高点,临时水准点和标高点按照标准做法施工。
2.场地平整当在已有公共设施上或附近平整时,施工方应通知公共设施业主,落实保护工作。
对于已有的,仍在使用的市政管线、市政设施,如在施工期间暴露出来,在必要的情况下,应采取保护措施。
移动现有管线,检修孔和其它一些设施来满足新工程的需要。
用混凝土将这些废弃的管道和设施洞口堵住。
如果已有的地下排水管妨碍施工,应改变已有地下排水管道路线。
环绕在新建筑周围并配合新的排水系统中。
3.临时办公室测量放线,准确找出化粪池位置。
化粪池施工完成之后方进行基础施工。
化粪池污水部分应避开现场临时排污管,高度应根据现场实际情况确定。
化粪池污水池高度应根据现场已经完成的污水管埋深现场定位,底板底部与污水管上表面覆土高度不得小于200mm。
此部分覆土不能用机械夯实。
化粪池砌筑抹灰要求严密,不得有渗漏。
化粪池设置见平面布置图。
定期进行抽取。
盖板和污物抽取口应进行密闭,以减少化粪池的臭味污染。
临时办公室基础要求能达到80kpa的强度,如果不能满足则应考虑采取必要的加固措施。
走廊柱基础施工应与走道混凝土一起施工。
活动板房基础应该严格找平,标高误差小于3mm。
办公楼屋顶接缝处作好防水层。
硬化道路分隔缝:分格缝宽15mm,根据道路宽度及硬化区域进行设置分隔缝。
分隔缝最大面积不得超过36平方米。
所有砼硬化地面必须在临水、临电、临时消防设施预埋工作完成后,确定无任何预埋件及其它管线后方可进行,以防止后在路面上剔凿。
第五章安全说明1.所有临建设施,施工都按技术说明施工,不得擅自拆改,如有问题及时与现场工程和技术部协商施工。
2.临电施工必须由专业电工完成。
3.安装活动板房期间,高空作业必须带安全带和安全帽。
附件附图1 规划总平面图附图2 办公区布置图附图3 生活区临建布置图附图4 办公区房间布置详图附图5 临建平面布置图附图6 现场临时道路及硬化地面详细做法附图7 实验室布置详图附图8 洗车池做法详图附图9 生活区围挡搭设做法示意图1附图10 生活区围挡搭设做法示意图2附图11 生活区围挡搭设做法示意图3附图12 施工现场围挡搭设示意图1附图13 施工现场围挡搭设示意图2附图14 临建基础详图附图15 办公区化粪池详图附图16 无门楼式门垛做法详图附图17 门楼式基础做法详图目录第一章工程概况 (1)第二章临建施工范围 (2)第三章临建设计说明 (4)第四章技术说明 (6)第五章安全说明 (8)附件:临建施工图。
