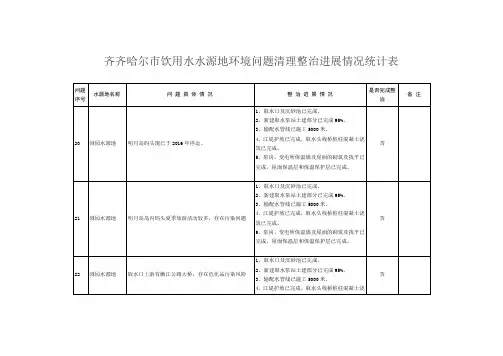

饮用水水源地环境问题清理整治进展情况统计表问题序号所在地水源地名称问题具体情况整治进展情况整治进展是否完成整治备注20 齐齐哈尔市浏园水源地明月岛码头现已于2016年停运。
明月岛码头现已于2016年停运,为了彻底解决此项问题,我市采取了新建水源地替代原水源地的方式进行整改,具体整改措施如下:1、取水口及沉砂池已全部完成。
2、新建取水泵站土建部分已经完工90%。
3、输配水管线已经施工5000米。
4、完成泵房地面以上室内涂料。
5、泵房栈桥基础桩破桩头完成;完成基础桩检测,栈桥板已敷设完成。
6、泵房、变配电间屋檐保温完成。
7、泵房栈桥承台基础回填土施工完成。
8、屋檐保温施工完成。
9、变配电间轴流风扇完成安装。
10、泵房栈桥盖梁、垫石完成浇筑并继续养生。
11、屋面盖瓦基本完成。
12、外墙装修施工进行中。
83% 否21 齐齐哈尔市浏园水源地明月岛岛内码头夏季旅游活动较多,存在污染问题明月岛码头现已于2016年停运,为了彻底解决此项问题,我市采取了新建水源地替代原水源地的方式进行整改,具体整改措施如下:1、取水口及沉砂池已全部完成。
2、新建取水泵站土建部分已经完工90%。
3、输配水管线已经施工5000米。
83% 否4、完成泵房地面以上室内涂料。
5、泵房栈桥基础桩破桩头完成;完成基础桩检测,栈桥板已敷设完成。
6、泵房、变配电间屋檐保温完成。
7、泵房栈桥承台基础回填土施工完成。
8、屋檐保温施工完成。
9、变配电间轴流风扇完成安装。
10、泵房栈桥盖梁、垫石完成浇筑并继续养生。
11、屋面盖瓦基本完成。
12、外墙装修施工进行中。
22 齐齐哈尔市浏园水源地取水口上游有嫩江公路大桥,存在危化品污染风险明月岛码头现已于2016年停运,为了彻底解决此项问题,我市采取了新建水源地替代原水源地的方式进行整改,具体整改措施如下:1、取水口及沉砂池已全部完成。
2、新建取水泵站土建部分已经完工90%。
3、输配水管线已经施工5000米。
4、完成泵房地面以上室内涂料。
齐齐哈尔市饮用水水源地环境问题清理整治进展情况统计表问题序号水源地名称问题具体情况整治进展情况是否完成整治备注20浏园水源地明月岛码头现已于2016年停运。
1、取水口及沉砂池已完成。
2、新建取水泵站土建部分已完成95%。
3、输配水管线已施工5000米。
4、江堤护坡已完成,取水头栈桥桩柱混凝土浇筑已完成。
5、泵房、变电所保温墙及屋面的砌筑及找平已完成,屋面保温层和保温保护层已完成。
否21浏园水源地明月岛岛内码头夏季旅游活动较多,存在污染问题1、取水口及沉砂池已完成。
2、新建取水泵站土建部分已完成95%。
3、输配水管线已施工5000米。
4、江堤护坡已完成,取水头栈桥桩柱混凝土浇筑已完成。
5、泵房、变电所保温墙及屋面的砌筑及找平已完成,屋面保温层和保温保护层已完成。
否22浏园水源地取水口上游有嫩江公路大桥,存在危化品污染风险1、取水口及沉砂池已完成。
2、新建取水泵站土建部分已完成95%。
3、输配水管线已施工5000米。
4、江堤护坡已完成,取水头栈桥桩柱混凝土浇否筑已完成。
5、泵房、变电所保温墙及屋面的砌筑及找平已完成,屋面保温层和保温保护层已完成。
23浏园水源地嫩江大桥(绥满高速)1、取水口及沉砂池已完成。
2、新建取水泵站土建部分已完成95%。
3、输配水管线已施工5000米。
4、江堤护坡已完成,取水头栈桥桩柱混凝土浇筑已完成。
5、泵房、变电所保温墙及屋面的砌筑及找平已完成,屋面保温层和保温保护层已完成。
否24浏园水源地明月岛风景区和游泳活动,特别是夏季旅游活动较多,存在污染问题。
1、取水口及沉砂池已完成。
2、新建取水泵站土建部分已完成95%。
3、输配水管线已施工5000米。
4、江堤护坡已完成,取水头栈桥桩柱混凝土浇筑已完成。
5、泵房、变电所保温墙及屋面的砌筑及找平已完成,屋面保温层和保温保护层已完成。
否2118浏园水源地在一级保护区内游泳及洗衣服由市环保、公安、城管、水务、住建开展不定期联合检查,发现问题马上清理。
