第1篇一、工程准备1. 了解施工图纸和现场实际情况,熟悉封堵门的规格、型号、材质等。
2. 准备施工所需材料、工具和设备,如封堵门、密封胶、膨胀螺丝、水平尺、电钻、扳手等。
3. 对施工人员进行技术交底,明确施工要求、注意事项及安全措施。
4. 对施工现场进行清理,确保施工环境整洁、安全。
二、施工步骤1. 测量定位根据施工图纸和现场实际情况,确定封堵门的位置。
使用水平尺测量地面和墙面的垂直度,确保封堵门安装后平整。
2. 开孔使用电钻在墙体上开孔,孔径略大于膨胀螺丝直径。
开孔时应注意不要破坏墙体结构,以免影响墙体稳定性。
3. 安装膨胀螺丝将膨胀螺丝插入孔中,使用扳手拧紧。
确保膨胀螺丝均匀分布,间距符合要求。
4. 安装封堵门将封堵门放置在墙体上,调整位置使其与墙体平行。
将膨胀螺丝穿过封堵门,与墙体上的膨胀螺丝对应。
使用扳手拧紧膨胀螺丝,使封堵门与墙体紧密贴合。
5. 填充密封胶在封堵门与墙体之间的缝隙处,涂抹密封胶。
密封胶应均匀分布,确保密封效果。
6. 固定封堵门在封堵门两侧安装固定件,如铰链、把手等。
固定件应安装牢固,确保封堵门开启、关闭顺畅。
7. 调整封堵门调整封堵门的位置和角度,使其与墙体平行、垂直。
确保封堵门安装牢固、美观。
8. 清理现场清理施工现场,确保无杂物、垃圾。
检查封堵门安装质量,确认无误后,完成施工程序。
三、注意事项1. 施工过程中,注意保护墙体结构,避免损坏。
2. 安装膨胀螺丝时,注意拧紧力度,避免损坏墙体。
3. 涂抹密封胶时,确保均匀分布,避免出现漏胶现象。
4. 安装固定件时,确保牢固,避免松动。
5. 施工过程中,严格遵守安全操作规程,确保施工安全。
6. 完成施工程序后,对封堵门进行试开启、关闭,确保其功能正常。
通过以上施工程序,可以确保封堵门安装牢固、密封效果良好,满足使用需求。
第2篇一、工程准备1. 确定封堵门的位置、尺寸和数量,与设计图纸进行核对。
2. 准备施工所需的材料、工具和设备,如水泥、砂子、钢筋、模板、封堵材料、切割机、电钻、水平尺、线锤等。

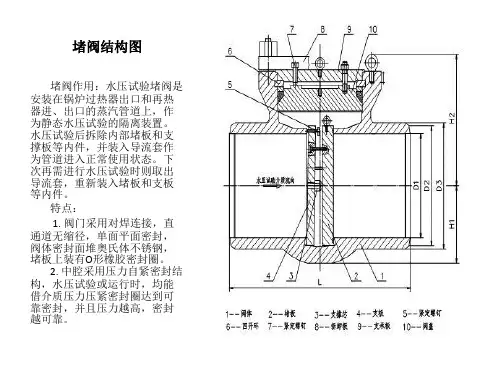

闸板阀安装说明书一、四面密封闸板阀安装步骤1. 检查墙面的平整度墙面一定要采用细水泥砂浆充分抹平,抹平后整个阀框范围内的墙面的平离之和不得超过上述所给的数值。
测量点之间的距离按如右上图确定,即AB、BC、CD、DA、AC、BD共六个尺寸。
墙面局部应细腻光滑,没有抹平的粗糙且有缺陷的水泥墙面不得进行安装。
墙面与水平面的垂直度为90°±1°以上。
墙面抹平后应充分凝固。
2.粘贴高压缩比发泡橡胶在阀框上去除闸板阀阀框上的所有包装物,检查靠近墙面一侧的阀框表面是否干净,如有灰尘等要除去。
撕掉发泡橡胶有双面胶的覆盖面,将发泡橡胶按如图所示紧贴在靠近墙面一侧的阀框表面上。
注意,发泡橡胶应和阀框贴紧,每贴一段应用手按压几下,确保发泡橡胶和阀框间已压紧且没有空隙。
3. 确定化学螺栓钻孔的位置将粘贴好发泡橡胶的闸板阀垂直放好,有发泡橡胶的一面靠向墙面,并将阀框孔底和墙体孔底对齐对正,注意保持阀框竖直而不得歪斜。
将卡爪卡在阀框上,按如下要求的距离先确定将要钻孔的位置。
闸板阀全部为灌浆安装闸板阀全部为卡爪安装闸板阀底部为灌浆安装,两侧为卡爪安装距离阀框外沿约5m m距离阀框外沿约5m m重叠约10m m两边和底部均采用卡爪安装两边卡爪安装,底部灌浆两侧阀框卡爪间距底部阀框卡爪间距闸板阀 规格 BXH 固定的 阀框 边数 A B C D E F G H 化学螺栓规格150 2 100 – – – – – – – M12 200 2 100 – – – – – – – M12 250 2 120 – – – – – – – M12 300 2 50 300 – – – – – – M12 350 2 100 350 – – – – – – M12 400 2 100 400 – – – 265 – – M12 450 2 100 450 – – – 290 – – M12 500 2 120 500 – – – 315 – – M12 600 2 100 350 600 – – 215 300 – M12 700 4 100 350 700 – – 265 300 – M12 800 4 100 400 800 – – 290 350 – M12 900 4 150 450 900 – – 215 300 300 M12 1000 4 100 350 650 1000 – 240 325 325 M12 1100 4 100 350 600 850 1100 265 350 350 M12 120041003506009001200290375375M12注意:如工厂提供有图纸,则必须按工厂图纸来确定将要钻孔的位置。
新疆某某水电站机电设备安装与调试工程(合同编号)防洪堵板安装施工方案单位名称日期审查:校核:编制:目录一、概述 (1)二、防洪堵板材料准备 (1)三、防洪堵板安装 (2)四、防洪堵板拆除 (2)五、施工所需主要设备及工器具 (2)六、安装工期计划 (3)七、施工人员安排 (3)八、施工安全管理 (4)九、施工文明管理 (4)附图1:大机防洪堵板示意图 (5)附图2:小机防洪堵板示意图 (6)防洪堵板安装施工方案一、概述本电站安装2台额定出力为86.734MW(简称大机)和2台额定出力为30.93MW(简称小机)的立轴混流式水轮机。
目前主厂房已建设完成,厂房内机电预埋设备已基本安装预埋完成、下游副厂房电缆桥架与开关柜安装基本完成、渗漏检修室与空压机室及油处理室等机械辅助设备安装基本完成、1#2#主机设备开始进入预组装与安装阶段。
为了达到防洪度汛标准,以及保障厂房设备安全,业主考虑到1#2#机组(小机)共用1扇尾水闸门(尚未安装),3#4#机组(大机)共用1扇尾水闸门(尚未安装),厂房存在进水隐患,所以通知(发包人通知[2014]-002)我部在1#~4#机组尾水锥管内各加设1道防洪堵板。
考虑机组安装时机坑内人员进出与后期防洪堵板拆除的方便,我部把防洪堵板设计在尾水锥管进人门下方,锥管下法兰面上300mm左右的地方(见附图1:大机防洪堵板示意图,附图2:小机防洪堵板示意图)。
二、防洪堵板材料准备1、按示意图购买钢板、工字钢材料。
2、考虑到厂房内正在进行1#转子叠片等工作,已没有施工场所,所有买回的材料在水工现场制作厂内进行下料。
按示意图气割下料大机防洪堵板的面板(分3块)与小机防洪堵板的面板(分2块),单边破口,并焊接吊耳如下:200014751475吊耳钢板厚16mm 大机防洪堵板面板15001215吊耳钢板厚12mm 小机防洪堵板面板3、按示意图气割下料大机与小机相应的加强筋工字钢。
4、把准备好的材料倒运至安装场。
