给排水工程项目清单与计价表排水工程项目清单与计价表是指列举出排水工程所涉及的各项工作内容以及相应的计价标准和计价方法。
下面是一个简单的排水工程项目清单与计价表供参考:项目清单:1.排水系统设计:包括排水管网的布置、管径计算、坡度设计等。
2.地面排水系统:包括雨水排水、地下水排泄等。
3.室内排水系统:包括厨房、浴室、卫生间等的排水设施。
4.排水设备:包括排水泵、排水阀门、排水管道等。
5.排水检测与维护:包括排水系统的检查、维护和清洁等。
计价表:1.排水系统设计:根据项目规模和复杂程度计算设计费用。
-小型工程:1000元/套-中型工程:5000元/套2.地面排水系统:根据排水面积和材料费用计算。
-雨水排水:每平方米30元-地下水排泄:每平方米50元3.室内排水系统:根据室内设施数量和材料费用计算。
-厨房:每个200元-浴室:每个300元-卫生间:每个500元4.排水设备:根据设备类型和数量计算。
-排水泵:根据功率和品牌计算,平均每台500元-排水阀门:根据规格和材料计算,平均每个50元-排水管道:根据长度和材料计算,平均每米20元5.排水检测与维护:根据工程规模和工时计算。
-每小时500元计价方法:1.将每个项目的工作内容和计价标准填写清单中。
2.根据项目的具体情况,计算每个项目的工程量。
3.根据计价标准计算每个项目的费用。
4.将每个项目的费用累加得出总费用。
以上只是一个简单的排水工程项目清单与计价表供参考。
实际情况中,根据具体项目的要求和要素,还可以根据需要添加或修改内容。
在实际应用中,还需要结合项目的具体情况进行调整和细化。

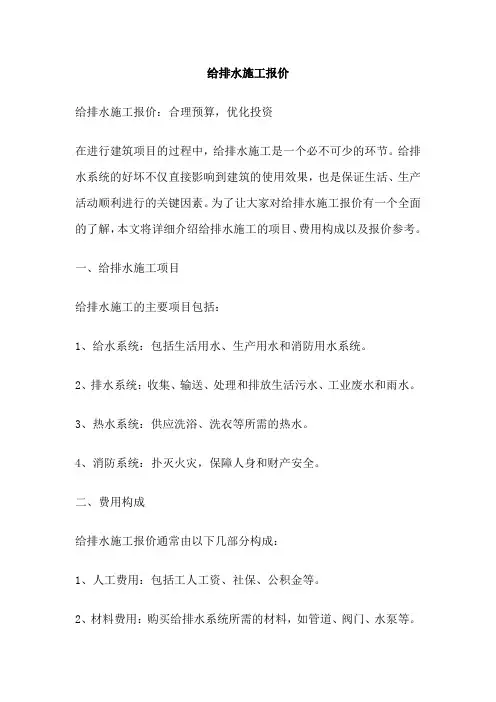

给排水施工报价给排水施工报价:合理预算,优化投资在进行建筑项目的过程中,给排水施工是一个必不可少的环节。
给排水系统的好坏不仅直接影响到建筑的使用效果,也是保证生活、生产活动顺利进行的关键因素。
为了让大家对给排水施工报价有一个全面的了解,本文将详细介绍给排水施工的项目、费用构成以及报价参考。
一、给排水施工项目给排水施工的主要项目包括:1、给水系统:包括生活用水、生产用水和消防用水系统。
2、排水系统:收集、输送、处理和排放生活污水、工业废水和雨水。
3、热水系统:供应洗浴、洗衣等所需的热水。
4、消防系统:扑灭火灾,保障人身和财产安全。
二、费用构成给排水施工报价通常由以下几部分构成:1、人工费用:包括工人工资、社保、公积金等。
2、材料费用:购买给排水系统所需的材料,如管道、阀门、水泵等。
3、机械费用:使用机械设备的费用,如挖掘机、起重机等。
4、管理费用:包括管理人员的工资、差旅费等。
5、税金:按照国家规定缴纳的相关税费。
三、报价参考为了给您提供一个更为准确的报价参考,我们将根据不同项目分类详细介绍。
1、给水系统:根据管径大小、施工难度和设计要求等因素,预算报价可能在1000-2000元/米之间。
2、排水系统:排水管道的价格一般在200-500元/米,而污水处理设备的价格则根据处理能力有所不同。
3、热水系统:根据设计要求和设备选型,报价可能在5000-10000元/系统。
4、消防系统:消防设备的价格因品牌、型号和功能而异,报价可能在1000-3000元/系统。
以上仅是一个大致的参考价格,实际报价还需根据具体情况进行调整。
在选择施工公司时,建议您多比较不同公司的报价及质量,以确保您得到最合理且满意的报价。
四、总结建议在选择给排水施工公司时,建议您关注以下几点:1、经验实力:选择具有丰富经验和良好口碑的公司,能为您提供更专业的服务。
2、质量保障:注重施工质量,选择符合规范要求的优质材料和先进的施工技术。
3、价格合理:在保证质量和安全的前提下,选择价格合理的公司,优化投资效益。
污水处理厂项目工程建设其他费用取费标准一、取费依据与标准表1 污水处理厂工程其他费用项目与取费依据汇总表二、计算规如此〔一〕建设单位管理费1、取费依据:财政部《根本建设财务管理规定》〔财建[2002]394号〕计费基数为建安费用与设备费之和。
2、取费方法一般项目根据表2按内插法计算表2 建设单位管理费费率〔二〕设计费1、取费依据:国家计委、建设部的《工程勘察设计收费标准2002年修订本》〔计价格[2002]10号〕。
2、取费方法:根本设计收费=工程设计收费基价×专业调整系数×工程复杂程度调整系数×附加调整系数×下浮系数〔1〕工程设计收费基价:设计费计费基数为建筑安装工程费、设备费和联合试运转费之和。
根据《工程设计收费基价表》〔见表3〕,计费基数处于两个数值区间的,采用内插法确定工程设计收费基价。
〔2〕专业调整系数取1。
〔3〕工程复杂程度调整系数取。
〔4〕附加调整系数:对专业调整系数和工程复杂程度调整系数尚不能调整的因素进展补充调整的系数。
改扩建工程考虑~的改造系数,一般情况下取,特殊情况可适当考虑~。
〔5〕下浮系数:假如设备费大于建安费用的20%,下浮系数取。
表3 工程设计收费基价表单位:万元注:计费额>2000000万元的,以计费额乘以1.6%的收费率计算收费基价。
〔三〕竣工图编制费1、取费依据:国家计委、建设部的《工程勘察设计收费标准2002年修订本》〔计价格[2002]10号〕。
2、取费方法:设计费×8%。
〔四〕勘察费1、取费依据:国家计委、建设部的《工程勘察设计收费标准2002年修订本》〔计价格[2002]10号〕。
2、取费方法:设计费×30%。
〔五〕施工图预算编制费1、取费依据:国家计委、建设部的《工程勘察设计收费标准2002年修订本》〔计价格[2002]10号〕。
2、取费方法:设计费×10%。
〔六〕施工图技术审查费1、取费依据:湘价服〔2008〕94号2、取费方法:分段计算。

城市排水工程建设报价单案例分享尊敬的客户:感谢您对我们公司的关注和支持!为了更好地了解我们公司的报价情况以及为您提供最准确的服务,我们特别为您准备了一份城市排水工程建设的报价单案例分享。
以下是详细的报价单及相关内容,希望能为您的项目提供参考和帮助。
报价单编号:2021-XXXX报价单日期:2021年XX月XX日项目概述:本报价单基于您提供的城市排水工程建设需求,旨在满足您对排水系统的设计、施工和材料供应的要求。
我司拥有丰富的经验和专业的团队,愿为您提供高质量的服务和优惠的价格。
报价单明细:1. 设计与规划费用:XXXX元- 包括初步设计、施工图纸及相关规划费用- 考虑到规划的时间与工程规模,费用可能有所浮动,请与我们的项目经理进行详细商议。
2. 施工费用:XXXX元- 包括施工所需人工、材料、设备租赁等费用- 施工费用根据工程难度、规模和进度,可能有一定的浮动,请与我们的项目经理协商确定最终价格。
3. 材料费用:- 管道材料:XXXX元- 排水口材料:XXXX元- 排水板材料:XXXX元- 其他:XXXX元(以上金额仅为示例,并非真实价格,请与我们的项目经理确定最终材料清单与价格。
)4. 管理与监督费用:XXXX元- 包括项目管理、质量监督和进度控制等费用- 该费用将确保项目按时高质量完成。
5. 售后服务费用:XXXX元- 包括工程竣工后的保修和维护服务- 我们将全程跟进工程进展,并在保修期内提供免费的维护服务,为您解决后期可能出现的问题。
总结:以上报价单为近期我们公司参与完成的城市排水工程建设项目的示例报价。
具体项目报价将根据您的要求、工程规模和进度等因素进行调整。
希望以上报价单案例能够为您提供参考和帮助,若有任何疑问或进一步的需求,请随时与我们的项目经理联系。
期待与您在城市排水工程建设中合作愉快!祝好!此致,您的公司名字。

给排水安装造价计算方法及公式讲解排水安装造价是指在建筑物内安装排水系统所需的成本。
它包括了材料、人工、设备和其他费用。
1.材料成本:排水安装所需的材料包括排水管道、连接件、阀门、弯头、密封材料等。
根据具体的工程要求,确定材料的种类和数量。
材料成本可以通过询价或者查询市场价格来确定。
2.人工成本:人工成本是指安装排水系统所需的工人工资。
它根据工人的工作时间、工种和工作难度来确定。
一般来说,人工成本可以通过工日和单价来计算。
工日是指工人完成一项任务所需的时间,单价是指工人每天的工资。
3.设备成本:设备成本是指用于安装排水系统所需的设备的租赁费用或购买费用。
例如,安装排水管道可能需要使用挖掘机或者抬管机。
设备成本根据设备的租赁时间和租金来确定,如果是购买设备,则需要考虑设备的购买成本和折旧费用。
4.其他费用:其他费用包括运输费用、管理费用、水电费等。
这些费用可以根据具体情况进行估算。
排水安装造价的计算方法如下:总造价=材料成本+人工成本+设备成本+其他费用其中,材料成本可以通过查询市场价格或者询价来确定;人工成本可以通过工日和单价来计算;设备成本可以根据设备的租赁时间和租金或者购买成本和折旧费用来确定;其他费用可以根据具体情况进行估算。
在计算排水安装造价时,需要考虑以下几个因素:1.工程规模:如果是大型工程,需要安装的排水系统的长度和复杂度较高,造价也会较高。
2.工程地点:不同地区的物价和人工费用有所差异,因此在计算造价时需要考虑当地的行情。
3.工程难度:如果安装排水系统的环境较为复杂,例如需要进行土建工程、改动既有结构等,会增加工程造价。
4.材料选择:不同材料的造价也会有所不同,因此在选择材料时需要综合考虑材料的性能和经济性。
综上所述,排水安装造价的计算需要考虑材料、人工、设备和其他费用,并根据工程规模、地点、难度和材料选择等因素进行估算。

施工排水措施费用引言施工排水措施费用是在建筑施工过程中为了解决排水问题而进行的工作所需的费用。
在施工过程中,对于排水的处理是非常重要的,特别是在涉及到大量水资源的项目,如水库、地下车库等。
本文将介绍施工排水措施的费用构成及其计算方法。
费用构成1. 排水设备费用排水设备费用是指用于排水系统的设备和工具的成本。
这些设备和工具包括水泵、管道、阀门、排水孔等。
在进行施工排水时,需要根据具体需求选择适当的设备,并购买或租赁这些设备。
这些设备的费用根据品牌、型号和规格而有所差异。
2. 劳动力费用劳动力费用是指施工排水过程中所需的人力资源的成本。
这包括雇佣的排水工、施工队员和管理人员等的工资和福利费用。
劳动力费用的计算通常根据工作量、工时和工种等因素进行。
3. 施工材料费用施工材料费用是指用于构建排水系统所需的材料的成本。
这些材料包括水泥、砂子、砖块、钢筋、管道等。
材料费用的计算通常根据材料的种类、规格和市场价格等进行。
4. 管理费用管理费用是指施工排水项目需要支付的管理和组织费用。
这涉及到项目经理、监理人员、质量检查人员等的工资和福利费用。
此外,还包括对项目进度和预算进行监控的费用。
费用计算方法对于施工排水措施费用的计算,可以采用以下方法:1.确定项目规模和要求:首先需要明确项目的规模和排水要求。
根据项目的类型、大小和所需排水量等确定所需排水设备和材料的种类和数量。
2.估计设备和材料费用:根据所需设备和材料的品牌、型号和规格,通过询价或咨询供应商,估计设备和材料的价格。
3.估计劳动力费用:根据项目的工作量和工时,确定所需的人力资源。
根据工种和工时制定相应的工资和福利政策,估计劳动力费用。
4.计算管理费用:根据项目的管理和组织需求,估计所需的管理人员数量和工时。
根据管理人员的工资和福利政策,计算管理费用。
5.总费用计算:将设备费用、劳动力费用和管理费用相加,得出总费用。
示例计算以下是一个示例计算,假设一个小型建筑项目所需的施工排水措施费用。

新建住宅小区及市政排水工程建设费收费标准
为加强本公司新建住宅小区及公建排水工程(以下简称排水工程)建设收费管理,结合本市实际,现将有关事项通知如下:
一、排水工程建设的界定范围为:
(一)污水:从建设项目用地界线临界支管检查井(不含检查井)到楼体出户管(含检查井、化粪井);
(二)雨水:从建设项目用地界线临界支管检查井(不含检查井)到楼前收水井(含收水井)。
二、排水工程建设费使用范围:
(一)前期费用;
(二)直接费用(人工费、材料费、机械使用费和其它直接费);(三)间接费用。
三、排水工程设施建成后的管理责任是:
污水管道由化粪井外至市政排水干管之间,由市政排水部门管理;化粪井至建筑物由新建小区的物业管理企业管理,负责其日常运行和维护。
小区内的雨水管道由市政排水部门管理。
四、排水工程建设费:
具体收费标准是:住宅项目每建筑平方米23元(其中:雨水10元,污水13元);公建项目按照市有关部门届时发布的工程定额,双方协商确定。
公共场所卫生间给水排水工程预算实例.docx 范本1:【内容详细,每个章节进行细化,不要带标题】一、工程概况1.1 工程名称:1.2 工程地址:1.3 工程规模:1.4 工程预算总金额:二、工程承包单位信息2.1 承包单位名称:2.2 承包单位地址:2.3 承包单位连系人:2.4 承包单位连系电.化:2.5 承包单位电子油香:三、工程费用细分3.1 给水工程费用细分3.1.1 给水设备费3.1.2 给水管道材料费3.1.3 给水工程施工费3.1.4 其他相关费用3.2 排水工程费用细分3.2.1 排水设备费3.2.2 排水管道材料费3.2.3 排水工程施工费3.2.4 其他相关费用四、给水工程费用预算4.1 给水设备费用预算4.1.1 设备1费用预算4.1.2 设备2费用预算4.1.3 设备3费用预算...4.2 给水管道材料费用预算 4.2.1 管道1材料费用预算4.2.3 管道3材料费用预算...4.3 给水工程施工费用预算4.3.1 施工工人工资费用预算4.3.2 施工场地租金费用预算4.3.3 施工机械设备租赁费用预算 ...五、排水工程费用预算5.1 排水设备费用预算5.1.1 设备1费用预算5.1.2 设备2费用预算5.1.3 设备3费用预算...5.2 排水管道材料费用预算5.2.1 管道1材料费用预算5.2.2 管道2材料费用预算...5.3 排水工程施工费用预算5.3.1 施工工人工资费用预算5.3.2 施工场地租金费用预算5.3.3 施工机械设备租赁费用预算...【附件】:1. 工程图纸2. 其他相关资料【法律名词及注释】:1. 承包单位:指与业主签订合同,负责工程建设的企事业单位或个人。
2. 给水工程:指将水源引入到建筑物内或建筑物周围,满足人们生活和生产所需要的水供给系统。
3. 排水工程:指将建筑物内或建筑物周围的污水、雨水等排出,保持环境卫生和防止水体污染的系统。
范本2:【内容详细,每个章节进行细化,不要带标题】一、工程概况1.1 工程名称:1.2 工程地址:1.3 工程规模:1.4 工程预算总金额:二、工程承包单位信息2.1 承包单位名称:2.2 承包单位地址:2.3 承包单位连系人:2.4 承包单位连系电.化:2.5 承包单位电子油香:三、工程费用细分3.1 给水工程费用细分3.1.1 给水设备费3.1.2 给水管道材料费3.1.3 给水工程施工费3.1.4 其他相关费用3.2 排水工程费用细分3.2.1 排水设备费3.2.2 排水管道材料费3.2.3 排水工程施工费3.2.4 其他相关费用四、给水工程费用预算4.1 给水设备费用预算4.1.1 设备1费用预算4.1.2 设备2费用预算4.1.3 设备3费用预算...4.2 给水管道材料费用预算 4.2.1 管道1材料费用预算 4.2.2 管道2材料费用预算 4.2.3 管道3材料费用预算...4.3 给水工程施工费用预算4.3.1 施工工人工资费用预算4.3.2 施工场地租金费用预算4.3.3 施工机械设备租赁费用预算 ...五、排水工程费用预算5.1 排水设备费用预算5.1.1 设备1费用预算5.1.2 设备2费用预算5.1.3 设备3费用预算...5.2 排水管道材料费用预算5.2.1 管道1材料费用预算5.2.2 管道2材料费用预算5.2.3 管道3材料费用预算...5.3 排水工程施工费用预算5.3.1 施工工人工资费用预算5.3.2 施工场地租金费用预算5.3.3 施工机械设备租赁费用预算...【附件】:1. 工程图纸2. 其他相关资料【法律名词及注释】:1. 承包单位:指与业主签订合同,负责工程建设的企事业单位或个人。
施工现场排水费用计算公式在施工现场,排水是一个非常重要的环节,它直接关系到施工现场的安全和效率。
排水费用的计算对于施工单位来说是一个非常重要的问题。
在施工现场排水费用的计算中,我们需要考虑很多因素,比如排水管道的长度、管道的直径、排水的流量等等。
在这篇文章中,我们将介绍一些常见的施工现场排水费用计算公式,希望能够对大家有所帮助。
1. 排水管道长度的计算公式。
在施工现场,排水管道的长度是一个非常重要的参数,因为它直接关系到排水费用的计算。
一般来说,排水管道的长度可以通过以下公式来计算:排水管道长度 = 施工现场的长度 + 施工现场的宽度 + 施工现场的高度。
在这个公式中,施工现场的长度、宽度和高度可以通过实际测量来得到,然后将它们相加就可以得到排水管道的长度。
2. 排水管道直径的计算公式。
排水管道的直径是另一个非常重要的参数,因为它直接关系到排水的流量。
一般来说,排水管道的直径可以通过以下公式来计算:排水管道直径 = (排水流量 / (π (排水速度)^2))^0.5。
在这个公式中,排水流量是一个已知的参数,可以通过实际测量来得到,π是一个已知的常数(约为3.14159),排水速度是一个已知的参数,可以通过实际测量来得到。
将这些参数代入公式中,就可以得到排水管道的直径。
3. 排水费用的计算公式。
排水费用的计算是一个比较复杂的过程,因为它涉及到很多因素。
一般来说,排水费用可以通过以下公式来计算:排水费用 = 排水管道长度排水管道直径单位长度排水费用。
在这个公式中,排水管道长度和排水管道直径是已知的参数,可以通过前面介绍的公式来计算得到,单位长度排水费用是一个已知的参数,可以通过实际测量来得到。
将这些参数代入公式中,就可以得到排水费用。
4. 排水费用的实际应用。
在实际应用中,排水费用的计算可能会比较复杂,因为它涉及到很多因素。
一般来说,我们可以通过以下步骤来计算排水费用:1)测量施工现场的长度、宽度和高度,得到排水管道的长度;2)测量排水流量和排水速度,得到排水管道的直径;3)通过单位长度排水费用,得到排水费用。
给排水预算实例在建设或翻修建筑物时,给排水系统是不可或缺的一部分。
为了确保给排水系统的质量和可持续性,制定和遵守预算是至关重要的。
本文将为您提供一个给排水预算实例,以帮助您进行项目规划和成本控制。
一. 设计阶段预算项1. 人工费用:- 设计师和工程师的薪资- 绘图人员的薪资- 监理人员的薪资2. 材料费用:- 管道和配件的成本- 阀门和水龙头的成本- 排水设备(沉箱、下水道等)的成本3. 设备费用:- 泵站设备的成本(如果适用)- 净化设备(如污水净化器)的成本(如果适用)二. 施工阶段预算项1. 人工费用:- 挖掘人员和辅助工的薪资- 管道安装工的薪资- 排水设备安装工的薪资2. 材料费用:- 水泥、砂、石料等建筑材料的成本- 管道安装所需的胶水、密封剂等材料的成本- 排水设备安装所需的固定螺栓、垫片等成本3. 设备费用:- 挖掘机、吊车等施工设备的成本(如果适用)- 管道测试设备的成本(如果适用)三. 后期调试和验收阶段预算项1. 人工费用:- 检测人员的薪资- 调试人员的薪资- 验收人员的薪资2. 材料费用:- 测试所需的水或气体成本- 检测和调试所需的标准工具的成本3. 设备费用:- 测试设备的成本(如压力表、流量计等)四.其他预算项1. 管道疏通费用:- 清理和疏通管道所需的设备和材料费用2. 维护和保养费用:- 管道和排水设备的定期维护费用- 设备更换和修理的费用3. 其他费用:- 执照和许可证的费用- 水电气费用的预估- 环境友好措施的费用以上是一个基本的给排水预算实例,具体的费用会根据项目的规模和复杂程度而有所差异。
建议在制定预算时参考本例,并咨询专业人士以获得更精确的预算数据。
同时,随着项目的进行,及时跟踪和更新预算是必要的,以确保项目的顺利进行和成本的控制。
总结给排水预算是建设或翻修建筑物过程中不可或缺的一部分。
本文提供了一个给排水预算实例,涵盖了设计阶段、施工阶段、后期调试和验收阶段以及其他预算项。
建设工程施工排水收费标准随着城市化进程的加快和建设工程的不断增加,施工排水成为了一个重要的环保问题。
建设工程施工过程中产生的水泥浆、渣土、废水等排放物,如果直接排放到水体中将会对水环境造成不良影响,污染环境。
为了控制建设工程施工排水的排放,保护环境,一些地方制定了建设工程施工排水收费标准,以引导企业减少排水量,提高企业环保意识。
一、建设工程施工排水收费的目的建设工程施工排水收费是为了引导建设单位在施工过程中减少废水排放,控制建筑垃圾、废水等对环境的污染,推动建设单位加强环保工作,减少对环境的破坏。
同时,收费也可以鼓励企业采用更加环保的施工方式,提高企业的环保意识,推动环保产业的发展。
二、收费对象建设工程施工排水收费的对象一般是进行建设工程的单位或个人。
包括房地产开发商、建筑施工单位、装修公司等。
这些单位在进行建设工程时,会产生大量的废水、建筑垃圾等排放物,需要进行收费,并按照排放的废水量进行计费。
三、收费标准建设工程施工排水收费标准一般按照排放的废水量进行计费,按照不同的废水排放量进行分档收费。
一般情况下,收费标准由当地环保部门或相关部门制定,并根据实际情况进行调整。
收费标准通常包括废水排放量、排放方式、污染物种类等因素。
四、收费方式建设工程施工排水收费的方式有多种,一般有定额收费、按比例收费和按排放量收费等。
定额收费是根据建设工程的类型和规模确定的固定收费标准,按照实际施工情况进行收费。
按比例收费是按照建设工程总投资的一定比例进行收费,可以减少建设单位的负担,鼓励企业投入更多资金用于环保。
按排放量收费是按照废水排放量进行计费,根据排放量不同进行不同的收费标准。
五、收费用途建设工程施工排水收费的用途一般用于环保设施建设、环保监测、环保培训等方面。
可以用于建设废水处理设施,改善环境水质,减少污染物的排放,保护水资源。
也可以用于加强环保监测和管理,提高环保意识,推动环境保护工作的开展。
六、建设工程施工排水收费的管理建设工程施工排水收费的管理需要相关部门的监督和管理。
排污水管道施工费用测算按照200年建筑消耗定额及统一基价表编排的预算排污水管道施工费用测算按砖砌地沟加钢筋混凝土盖板考虑。
沟深800㎜、宽350㎜(净空),1/2砖墙水泥砂浆砌筑和抹面,细石混凝土60㎜沟底,主沟长160m,次连接沟每户按2m暂计。
测算如下:(依据湖北省2008年消耗量定额及统一基价表)一、工程量1、人工挖土方:(160m+2m×40户)×0.7m×0.8m=134.4m32、碎石混凝土垫层:(160m+2m×40户)×0.7m×0.06=10.08 m33、红砖砌筑:(160m+2m×40户)×2×0.13×0.8=49.92m34、水泥砂浆抹面:(160m+2m×40户)×2×0.8=384m25、钢筋混凝土盖板:(160m+2m×40户)×0.6×0.05=7.2m36、∮6mm钢筋:(240m×4)+(240m÷0.08mm)×0.6m=2760m×0.222㎏/m=612.72㎏二、费用1、人工挖土方:134.4m3×21.02元/m3=2825.08元2、人工运土方:134.4m3×1.3×29.5元/m3=5154.24元3、碎石混凝土垫层:10.08m3×239元/m3=2409.12元4、红砖砌筑:49.92 m3×216.3元/m3=10797.7元5、水泥砂浆抹面:384m2×12.28元/m2=4715.52元6、钢筋混凝土盖板:7.2m3×303.2m3=2183.04元7、钢筋混凝土盖板模板:7.2m3×98.5m3=709.2元8、∮6mm钢筋:612.72㎏×4.2元=2573.4元9、小计:31367.3元10、税费按5.9%则总价为:31367.3×(1+5.9%)=33217.9元。
城市排水工程报价单的要素与计算方式随着城市化进程不断加快,城市排水工程的建设日益重要。
为了确保工程的顺利进行以及合理控制投资成本,编制一份详细准确的报价单显得尤为重要。
本文将介绍城市排水工程报价单的要素,并解释其中的计算方式。
一、报价单的要素1. 材料费用材料费用是城市排水工程报价单中最为重要的要素之一。
它包括工程所需的管材、阀门、泵站、井盖、防腐涂料等各类材料的价格。
在编制材料费用时,应考虑到市场行情、地理位置差异、供需状况等因素,以确保价格准确合理。
2. 人工费用人工费用是指完成城市排水工程所需人力资源投入的成本。
它包括工程施工人员的工资、社会保险费、住宿费、交通费等。
人工费用的计算应根据不同工种的工时、人员配置以及工程难度等因素进行综合考量,并结合当地劳动力市场价格进行合理估算。
3. 设备租赁费用城市排水工程中往往需要借助各类设备进行施工和运营。
设备租赁费用包括对挖掘机、铲车、工程车辆等设备的租金支出。
在计算设备租赁费用时,应考虑设备的使用时间、机型、工作量等因素,并与租赁公司进行充分协商以获得合理的费用。
4. 工程管理费用工程管理费用是指对城市排水工程的全过程进行监管和管理所需要的费用支出。
它包括工程管理人员的工资、差旅费、会议费用等。
根据工程规模和类型的不同,工程管理费用会有所差异,因此在编制报价单时需要充分考虑此项费用。
5. 管理费和维护费城市排水工程建成后,还需要进行长期的管理和维护。
这些费用包括日常巡查、维护保养、设备更换等支出。
在计算管理费和维护费时,应综合考虑设备寿命周期、维修费用以及管理人员的工资和设备使用情况,以确定合理的费用预算。
二、报价单的计算方式1. 单位工程量法单位工程量法是城市排水工程报价单中最常用的计算方式之一。
它是根据工程的具体量化指标,按照单位价格进行计算得出的费用。
例如,在计算管道敷设费用时,可以根据管道的长度、直径等指标,选择相应的单位价格进行计算。
2. 横向比较法横向比较法是指通过对类似的城市排水工程进行比较,了解其成本构成和价格水平,并参考其报价单中的费用项目和计算方式,从而得出自己工程的费用预估。
排水工程其他费用计算示例8.16
工程建设其他费用计算示例
以某工程为例:
某工程工程费用为7517.202万元,经程序计算工程建设其他费用如下表:
序号项目费用名称及计费标准金额(万元) 备注
一工程费用计算基数7517.202
二工程建设其他费用计费依据及标准856.187
1 征地拆迁补偿费0.000
2 迁移补偿费
3 建设单位管理费财建[2002]394号105.100
4 施工图设计文件审查费桂价费[2011]55号文18.659
5 招标代理服务费桂价费[2011]55号文64.519 计列设计招标、监理招标、施工招标
6 工程造价咨询费桂价费[2012]24号文24.234
计列标底编制及审核7 工程监理费桂价费[2011]55号文137.049
8 前期工作咨询费计价格[1999]1283号40.714 计列建议书及可研编制,可研及初设评审
9 工程设计费计价格[2002]10号235.808
10 工程勘察费(一)*1.0% 75.172
11 环境影响评价费敏感系数1.0,桂价费[2011]55号文8.346
12 劳动安全卫生评审费工程费用*0.3%22.552
13 场地准备费及临时设施费工程费用*1.25%93.965
14 工程保险费(一) × 0.4% 30.069 三基本预备费(一+ 二)×10%837.339 工程静态投资(一+ 二+ 三) 9210.728 四建设期利息
建设项目总投资(一+ 二+ 三+ 四) 9210.728
1、建设单位管理费的计算:
建设单位管理费总额控制费率表
工程总概算费率(%)
算例
工程总概算建设单位管理费
1000以下 1.5 1000 1000*1.5%=15
1001—5000 1.2 5000 15+(5000-1000)*1.2%=63
5001—10000 1.0 10000 63+(10000-5000)*1.0%=113 10001—50000 0.8 50000 113+(50000-10000)*0.8%=433 50001—100000 0.5 100000 433+(100000-50000)*0.5%=683 100001—200000 0.2 200000 683+(200000-100000)*0.2%=883 200000以上0.1 280000 883+(280000-200000)*0.1%=963
工程总投资9210.728万元,建设单位管理费=63+(9210.728-5000)*0.01=105.1万元。
结果:计算无误。
2、施工图审查费的计算:
根据[2011]55号文,本项目工程投资9210.728万元,施工图审查收取勘察设计费的6.0%
施工图设计文件审查费=(设计费+勘察费)6%
=(235.808+75.172)*6%=18.659(万元)
结果:计算无误
3、招标代理费的服务费的计算:
根据[2011]55号文,本项目建安费7517.202万元
服务类型 货物招标 服务招标 工程招标
费率(%) 中标金额(万元)
100以下 1.5 1.5 1 100—500 1.1 0.8 0.7 500—1000 0.8 0.45 0.55 1000—5000 0.5 0.25 0.35 5000—10000 0.25 0.1 0.2 10000—50000 0.05 0.05 0.05 50000—100000 0.035 0.035 0.035 100000—500000 0.008 0.008 0.008 500000—1000000 0.006 0.006 0.006 1000000以上
0.004 0.004 0.004
招标代理服务费=设计招标费+监理招标费+施工招标费
设计招标费=100*1.5%+(500-100)*0.8%+(1000-500)*0.45%+(5000-1000)*0.25%+(7517.202-5000)*0.1%=19.47
监理招标费=100*1.5%+(500-100)*0.8%+(1000-500)*0.45%+(5000-1000)*0.25%+(7517.202-5000)*0.1%=19.47
施工招标费=100*1%+(500-100)*0.7%+(1000-500)*0.55%+(5000-1000)*0.35%+(7517.202-5000)*0.2%=25.58
招标代理服务费=17.47+19.47+25.58=64.519万元 结论:计算无误。
4、工程咨询费的计算:
工程咨询费的计算依据为桂价费[2012]24,市政工程专业系数0.8。
本项目建安费7517.202万元。
工程按土建工程预(结)算、标底编制以及工程按土建工程预(结)算、
标底审核计算。
工程造价服务费=(工程清单计价+送审造价)*0.8
工程清单计价=
500*0.005+(1000-500)*0.004+(5000-1000)*0.0025++(7517.202-5000)*0 .0015=18.276
送审造价=
500*0.004+(1000-500)*0.003+(5000-1000)*0.0015+(7517.202-5000)*0. 001=12.017
工程造价咨询费=(18.276+12.017)*0.8=24.234万元
结论:计算无误。
5、工程监理费的计算
根据[2012]24号文,本项目工程建安费7517.202万元
工程监理费
={120.8+(181-120.8)/(8000-5000)*(7517.202-5000)=137.049万元结论:计算无误。
6、前期咨询费的计算
前期咨询费的计算依据为计价格[1999]1283号文,桂价经字[2000]88号文估算总投资为9210.728万元,收费标准套用3000万元~1亿万元的分档。
由于实际工作中,未发生项目建议书的评估费,因此,本项目前期咨询期仅计列项目建议书编制费、可行性研究报告编制费及评估费,初步设计文件评估费,根据[1999]1283号文,市政公用工程行业调整系数0.7,故前期工作咨询费=(建议书编制费+可研编制费+可研评估费+初设评审费)*0.7
建议书编制费== (14-6)/(10000-3000)*(9210.728-3000)+6=13.098(万元)
可研编制费== (28-12)/(10000-3000)*(9210.728-3000)+12=26.196(万元)
可研评估费== (10-5)/(10000-3000)*(9210.728-3000)+5=9.436(万元)
初设评审费==(10-5)/(10000-3000)*(9210.728-3000)+5 =9.436(万元)
前期咨询费共计:(13.098+26.196+9.436+9.436)*0.7=40.716(万元)
实际计算为:40.714万元,误差为0.02万元,由于本项目是采用程序计算,出现的误差是由于计算过程所取的小数位数不同所造成的。
结论:计算结果基本正确。
7、工程设计费的计算:
工程设计费的计算依据为计价格[2002]10号文,工程设计收费基价标准;根据[2002]10号文,本项目建安费7517.202万元
工程设计费
=163.9+(249.6-163.9)/(8000-5000)*(7517.202-5000)=235.808万元。
结论:计算无误。
11、环境影响评价费的计算:
环境影响评价费的计算依据为计价格[2002]100号文,桂价费【2007】572号文,及桂价费【2011】55号文,建设项目环境影响咨询收费标准;
本项目工程总投资投资9210.728万元,在规定基础上下调10%。
环境影响评价费
={4.8+(12-4.8)/(20000-3000)*(9210.728-3000)+1.35+(2.7-1.35)/(20000-3 000)*(9210.728-3000)}*0.9=8.346万元。
结论:计算无误。
采用程序计算的结果与手算结果一致。
