填充墙砌体拉结筋植筋法解析【最新版】
- 格式:docx
- 大小:16.54 KB
- 文档页数:6

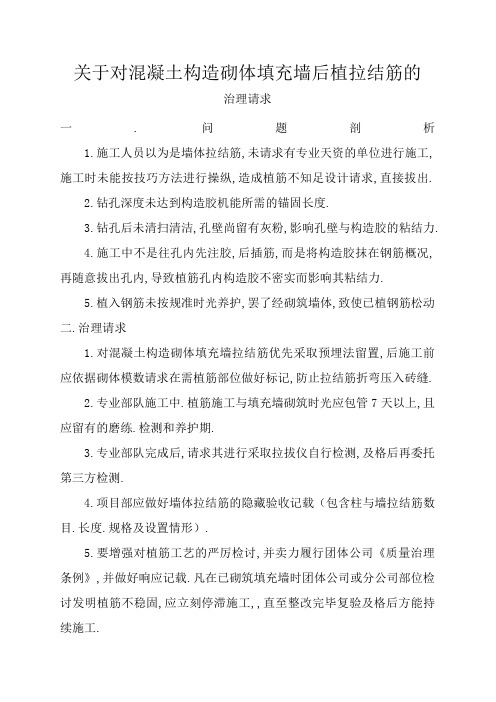

关于对混凝土构造砌体填充墙后植拉结筋的治理请求一.问题剖析1.施工人员以为是墙体拉结筋,未请求有专业天资的单位进行施工,施工时未能按技巧方法进行操纵,造成植筋不知足设计请求,直接拔出.2.钻孔深度未达到构造胶机能所需的锚固长度.3.钻孔后未清扫清洁,孔壁尚留有灰粉,影响孔壁与构造胶的粘结力.4.施工中不是往孔内先注胶,后插筋,而是将构造胶抹在钢筋概况,再随意拔出孔内,导致植筋孔内构造胶不密实而影响其粘结力.5.植入钢筋未按规准时光养护,罢了经砌筑墙体,致使已植钢筋松动二.治理请求1.对混凝土构造砌体填充墙拉结筋优先采取预埋法留置,后施工前应依据砌体模数请求在需植筋部位做好标记,防止拉结筋折弯压入砖缝.2.专业部队施工中.植筋施工与填充墙砌筑时光应包管7天以上,且应留有的磨练.检测和养护期.3.专业部队完成后,请求其进行采取拉拔仪自行检测,及格后再委托第三方检测.4.项目部应做好墙体拉结筋的隐藏验收记载(包含柱与墙拉结筋数目.长度.规格及设置情形).5.要增强对植筋工艺的严厉检讨,并卖力履行团体公司《质量治理条例》,并做好响应记载.凡在已砌筑填充墙时团体公司或分公司部位检讨发明植筋不稳固,应立刻停滞施工,,直至整改完毕复验及格后方能持续施工.附件:施工技巧掌握要点植筋施工工艺在设计.材料.施工植筋的施工质量掌握有以下方面:1. 钻孔:按照设计孔径和深度,外侧孔壁与构件边沿间的宽度≥5mm以上,孔壁无缺无裂痕等.其质量掌握症结是钻孔孔经应比植入钢筋直经大46mm,一般钻孔深度为混凝土强度≥C30时为10d,小于C30时为13d.2. 清孔:钻孔后应立刻清算,用刷子擦孔壁灰粉,吹灰粉.质量掌握症结为钻孔必须清扫清洁粘结力.3. 植筋应先经由过程物理实验,采取机械法或钢丝刷除去植筋概况铁锈和氧化层,然后用丙铜除去残留油污,经处理的钢筋应尽快植入孔内,避4. 大多半构造胶为双组分材料,用长嘴器具深刻成孔底部,经由过程挤压器将胶在孔内从里到外逐渐填孔并排出空气,注胶量为孔深的1/2~1/3.5. 钢筋植入将处理好的植筋迟缓旋入孔内预定深度.质量掌握症结是植筋必须迟缓旋入.6. 养护固化已植入孔内的钢筋在常温下养护,直至应用的构造胶到凝结的规准时光(具体依据构造胶解释书来肯定).其质量掌握症结是包管凝结时光,中央不得扰动.多孔砖砌体构造技巧规范》(JGJ137)5.3.4后砌的非承重砌体隔墙,应沿墙高每隔500mm设置装备摆设2根φ6的钢筋与承重墙或柱拉结,每边伸入墙内不该小于500mm. 又查阅了《建筑抗震设计规范》(GB 50011)13.3.3 条 2 钢筋混凝土构造中的砌体填充墙,宜与柱脱开或采取柔性衔接,并应相符下列请求:1)填充墙在平面和竖向安插,宜平均对称,宜防止形成单薄层或短柱;2)砌体的砂浆强度等级不该低于M5,墙顶应与框架梁亲密联合;3)填充墙应沿框架柱全高每隔500mm 设2φ6拉筋,拉筋伸入墙内的长度,6.7度时不该小于墙长的1/5且不小于700mm,8.9度时宜沿墙全长贯通; 固然未划定拉结筋必须在端部设置弯钩,但构造设计总解释中一般都画出了180°弯钩. 在工程施工中,我一般会提前在建施图中依据墙垛长度标出拉结筋长度,在墙垛长度大于设计请求的拉结筋长度时,按构造设计解释标出;墙垛长度短于设计请求的拉结筋长度时,标注拉结筋长度略短于墙垛长度.(一般为墙总高/500取整). 假如下部是窗,上部窗边墙长度减小(小于构造设计解释请求的长度),则在窗下部分的柱.墙正面标注L=x(构造设计请求的拉结筋长度),2根/D道(240厚墙为2根/道,360厚墙为3根/道),1道.窗边墙高度的柱.墙正面标注L=x(略短于墙垛长度)),2根/D道(240厚墙为2根/道,360厚墙为3根/道),3道(或其他数字). 依据斜砖高度和1米程度线从上往下画出拉结筋所处的地位. 安插拉结筋制造和植筋时,均依据上述标注尺寸实行,墙体砌筑后就不会有拉结筋伸出墙垛外面了.。
填充墙砌体拉结筋植筋法施工要点探析填充墙砌体拉结筋植筋法是现代建筑中常用的一种结构形式,在建筑的结构承载方面起到了非常重要的作用。
本文将就填充墙砌体拉结筋植筋法的施工要点进行探析。
一、植筋的施工要点植筋是填充墙砌体拉结筋植筋法的关键步骤,它能够使毛细孔和裂缝得以填充,从而提高了砌体的强度和稳定性。
然而,植筋的施工也有一定的要点。
首先,植筋前应该对墙体进行清洗和除尘,从而保证植筋与砌体之间的黏着性。
其次,应根据设计要求和规范要求确定植筋的数量和位置。
在植筋时,应注意植筋的深度和间距,以及锚固头的位置和长度。
最后,植筋完毕后,应进行拉力试验,以保证植筋的质量。
二、拉结筋的施工要点拉结筋的作用是使填充墙和砖墙之间的撑拉作用得到充分发挥,从而提高整个墙体的抗震能力和稳定性。
然而,拉结筋的施工也有一定的要点。
首先,拉结筋的数量和位置应符合设计要求和规范要求。
在拉结筋时,应注意拉结筋的长度和锚固深度,以及锚固头的位置和长度。
其次,拉结筋的弯曲位置应符合设计要求,从而保证拉结筋的作用效果。
最后,拉结筋应采用专业的施工钳具和拉力试验仪器,以确保拉结筋的质量和可靠性。
三、砌体的施工要点砌体的施工也是填充墙砌体拉结筋植筋法的重要组成部分。
在砌体的施工中,应注意以下要点:首先,砖块的选用应符合规范要求,其耐压强度和吸水率应符合设计要求。
其次,应根据设计要求和规范要求进行压实,以确保砌体的密实性和稳定性。
最后,在砌墙时,应按照规范要求进行破洞开设和管线预留,从而保证后续管线施工的顺利进行。
四、施工中的注意事项在填充墙砌体拉结筋植筋法的施工中,还需要注意以下事项:首先,应在施工前进行充分的准备工作,包括施工图纸的审查和准备充足的施工材料和设备。
其次,应按照规范要求进行监理和验收,以确保施工质量和安全。
最后,应保持施工现场的整洁有序,从而避免施工中的安全事故和质量问题。
综上所述,填充墙砌体拉结筋植筋法在现代建筑中起到了非常重要的作用。
填充墙砌体拉结筋“植筋法”解析一、工艺原理钢筋混凝土结构柱(墙)施工时不进行拉结筋或其埋件的预埋,在填充墙砌体砌筑前采用“植筋法”进行拉结筋的后植入(锚固)施工,在墙体拉结筋位置钻孔、注胶柱(墙设计(验收位,设计无要求时,孔深按≥15d考虑,一般采用100mm,孔径按d+2~4mm控制,一般采用10mm。
钻孔时要使用冲击钻垂直于结构表面均匀钻入,以便控制钻孔的垂直。
孔深用冲击钻上顶杆控制,如钻孔时遇到柱(墙)主筋,可把钻孔位置水平平移一个钢筋直径的位置,重新钻入,原钻出的未成型废孔用1:1水泥砂浆筋钻孔位置有可能重合,则需根据砌块模数适当调整箍筋或混凝土墙体水平筋,根据灰缝大小适当调整钻孔位置,废孔仍采用前面所述方法进行处理。
(3)清孔。
钻孔完成一个结构面后,可进行清孔操作。
清孔的目的是要吹清内粉尘,采用专用毛刷和吹风机(橡皮气囊、手推式气筒或手动、电动吹风机)配合进行。
清孔时用“四吹三刷”法,即先吹清孔浮尘,然后用专用毛刷清刷孔壁,清刷时毛刷在孔内抽拉转动,如此反复吹刷,清理干净孔内无法达到设计的粘结强度,影响拉结质量,清孔,设计,,出(约10秒种)。
(5)注胶。
根据产品说明书确定具体方法。
一般液体状胶可用手持式自动压力灌浆器进行注胶操作。
拉动拉杆,将配好的植筋胶拌合物吸入内囊,注胶时要注意排除钻孔内的空气,将注胶咀伸入钻好的植筋孔中约8cm左右,推动拉杆使胶料注入孔内,边推拉杆边向孔外拔灌浆器,直至灌浆器注胶咀抽出至离孔口1/3孔深(约3cm左右)时方可停止注胶,以植入拉结筋后胶液略有被挤出为度。
一次配好的植筋胶拌合物注胶完成后,应把套筒、弹簧、拉杆用丙酮清洗干净,以利再用。
“固立特拉结筋用植筋胶”不需用灌浆器注胶,只需将泡好的植筋胶放入待植筋孔内,剂量多少以钢筋植入时微有溢出为准。
(6)植筋。
植筋应在注胶完成后立即进行。
为保证胶体饱满,注胶完成后,将加工缓缓插分种和1筒、手动或电动吹风机)、铁桶或塑料桶(配胶容器),搅拌棒、手持式自动压力灌浆器、钢丝刷、脱籽棉球等。
砌体墙体拉结筋植筋技术交底单施工单位:四川宏大建筑工程有限公司 交底人签字:技术交底单施工单位:四川宏大建筑工程有限公司工程名称贵港市东湖综合整治开发项目A2区1#楼 工程名称 墙体拉结筋植筋分部分项名称基础、主体 接受交底人 一、施工工艺?植筋是用高强度的化学锚固胶,使钢筋与混凝土产生握固力,从而达到预埋效果,施工后产生负荷承载力以满足设计及规范要求。
在填充墙砌体砌筑前用植筋法进行拉结筋的后植入施工,在墙体拉结筋位置钻孔、注胶并植入拉结筋,利用化学锚固胶作为拉结筋与柱(墙)混凝土的粘合剂,保证拉结筋与柱(墙)混凝土的可靠粘接,并保证拉结筋根据砌块模数确定的正确位置。
使拉结筋与原结构柱(墙)混凝土的粘接强度达到设计或规范要求,拉结筋上的拉力通过化学锚固胶向混凝土柱(墙)中传递。
二、植筋胶的技术指标?本工程采用建筑结构胶。
⑴建筑结构胶产品技术指标:①比重1.7g/m3;②稠度大于等于30mm ;③抗压强度大于等于80MPa ;④施工配比膏状为A:B=100:5;⑶植筋胶的化学反应时间30~40分钟;⑷植筋胶的钻孔深度?钻孔深度为13-14倍D (D 为钢筋直径)。
三、工艺流程及施工操作要点?⑴工艺流程?弹线定位→钻孔→清孔→钢筋除锈→配胶→注胶→植筋→检查验收?⑵施工操作要点技术交底单施工单位:四川宏大建筑工程有限公司工好的拉结筋植入缓缓旋转插入植筋孔,并调整到规定位置。
操作时要边插入边沿一定方向转动多次,以使植筋胶与拉结筋和混凝土孔壁表面粘结密实。
拉结筋在植筋施工前应彻底清除表面附着物、浮锈和油污。
拉结筋要插入孔道最深处,常温下保证24h不扰动,达到要求后方可进行填充墙体砌筑施工。
检查验收:按植筋胶说明书介绍的产品凝胶时间和固化时间,一般为15min和1h,植筋到位后,凝胶前要派专人现场看护施工完的拉结筋,严防碰撞;胶体完全固化后方可进行拉拔试验。
采用非破坏性检验,试验值达到要求卸荷。
植筋过程完成后,专业工长要对所有拉结筋进行检查,检查合格填写钢筋隐蔽验收记录表和检验批验收记录表,然后专业质检员进行验收核定,核定无误后报请现场监理工程师进行验收,并在钢筋隐蔽验收记录表和检验批验收记录表上签署意见,通过验收后方可进行填充墙砌体的砌筑。
填充墙砌体拉结筋“植筋法”施工要点探析【摘要】当前,随着植筋技术的日趋成熟及其成本的不断降低,其在建筑工程中的应用越来越广泛,本文从植筋技术的工艺原理出发,重点阐述了植筋技术在钢筋混凝土结构填充墙拉结中的应用,并提出了施工注意事项。
【关键词】植筋;填充墙;施工当前,随着我国建筑业的迅猛发展,框架、框剪、剪力墙结构建筑越发普遍,在如上结构中,为增强非承重填充墙砌体的稳定性,减少墙体裂缝,须用拉结钢筋连结填充墙与钢筋混凝土柱,传统的施工方法是在两者之间预埋拉结筋,但该法问题较多,普遍存在诸如预埋拉结筋位移严重、钢筋绑扎时遗漏拉结钢筋等质量通病。
而通过采用植筋技术,能较好地解决如上问题,实现有效拉结,同时,植筋法施工还具有施工简便、操作面小、工作效率高、锚固后结构整体性能良好等诸多优点,值得广泛推广。
现结合实践经验,就植筋法施工要点进行粗浅探讨,以供参考。
1.植筋技术工艺原理建筑工程中的植筋技术也称钢筋锚固技术,其原理是在结合工程设计所用钢筋直径的基础上,采用机械钻孔设备在锚固基材(如混凝土墙体、岩石等)上以适当的深度及直径钻孔成形,再将高强植筋胶注入孔内,并植入普通钢筋或螺栓式锚筋等拉结筋,通过粘接材料自身的锚固作用将钢筋与基材有效的锚固成为一个整体,由其产生的粘接强度与机械咬合力来承受受拉荷载,当植筋达到一定的锚固深度后,植入的钢筋抗拉拔力就越强,从而使得锚固强度得到有效保证。
由于植筋技术主要是利用高强度的化学粘合剂实现粘合固定,因此不但有效避免了对基材产生的膨胀破坏,而且对间距及边距较小的工程部位尤其适用,可广泛应用于结构加固、补强、新老结构连接、补埋钢筋、后埋钢构件等建筑工程中。
2.植筋施工要点2.1弹线定位结合设计图纸,由专业工长及测量人员在填充墙的结构表面依据设计图所要求的钢筋间距、位置进行弹线,顺序为先竖向再横向,两线的交叉位置即拉结筋的最佳施工部位,施工中现场人员可视具体情况允许微量移位,从而避开原钢筋。
框剪结构填充墙后植拉结筋的要求一、拉结筋的间距依据标准图集12G614-1《砌体填充墙结构构造》总说明第5.4.1条规定:“填充墙应沿框架柱全高500~600mm设2Φ6拉结筋(墙厚大于240mm时,宜设3Φ6拉结筋),拉结筋的长度从框架柱面算起不小于400mm,且端头有180度的弯钩。
二、拉结筋的植筋方法(一)工艺原理:利用结构胶将拉结筋植入砼体内,使拉结筋与砼体牢固联结,以增强框架与墙体的整体性,达到约束墙体变形裂缝的功能。
(二)工艺流程与操作要点:成孔→清理孔→钢筋处理→调制胶→灌胶→植入钢筋→钢筋定位及密封处理。
1、成孔:采用电锤钻孔的形成,孔径大于植筋3mm,孔深≥80mm2、清理孔:将孔内的砼粉尘清理干净,可采用高压空气,风扑,毛刷等方式,但不得带进油污。
3、钢筋处理:为了加强钢筋粘接锚固性能,需将圆钢筋的锚固部分顶端打成扁形,并进行除锈处理。
4、调制胶:采用A、B双组份的结构胶,在现场调制。
对A、B组份的胶按2:1比例称量。
称量前应将A、B组份分别搅匀,和胶时注意和胶工具的专用性,取A、B组份时应用不同的工具。
搅拌时也应有专用的工具。
计量误差不超过1%。
冬季施工时将胶适当加热,以不超过40℃为宜。
5、灌胶:采用专用的打胶工具进行灌胶,打胶时将打胶管深入孔底,然后旋转打胶工具。
此时打胶工具会在孔内胶的压力下自动退出,至合适深处(以胶注满孔深2/3左右为宜)停止旋转打胶工具并将其取出。
6、植入钢筋:灌胶完成后迅速植入钢筋,钢筋采用边旋转边插入的方式至孔底,在插入的同时按住密封油毡,防止胶液流出。
7、钢筋定位及密封处理:钢筋在植入的过程中,位置会有所偏转,胶液也会有流淌,批量植筋完成后应进行检查,将流淌的胶重新填回,同时对偏转的钢筋进行定位处理,胶固化后再进行钢筋的定位处理。
三、植筋拉拔取样、试验、拉力计算方法(一)试验取样依据:依据JGJ145-2004《混凝土结构后锚固技术规程》附录A第2.2条规定所植钢筋应按“同规格、同型号、基本相同部位组成一个检验批,抽取数量按每批总数的1%计算,且不少于3根。

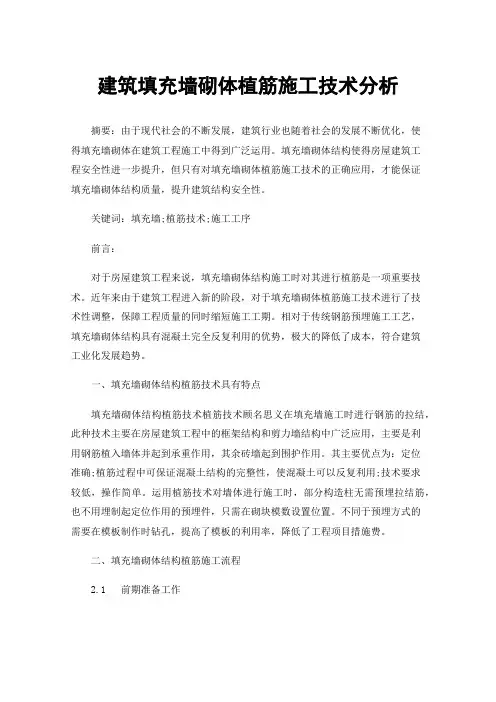

建筑填充墙砌体植筋施工技术分析摘要:由于现代社会的不断发展,建筑行业也随着社会的发展不断优化,使得填充墙砌体在建筑工程施工中得到广泛运用。
填充墙砌体结构使得房屋建筑工程安全性进一步提升,但只有对填充墙砌体植筋施工技术的正确应用,才能保证填充墙砌体结构质量,提升建筑结构安全性。
关键词:填充墙;植筋技术;施工工序前言:对于房屋建筑工程来说,填充墙砌体结构施工时对其进行植筋是一项重要技术。
近年来由于建筑工程进入新的阶段,对于填充墙砌体植筋施工技术进行了技术性调整,保障工程质量的同时缩短施工工期。
相对于传统钢筋预埋施工工艺,填充墙砌体结构具有混凝土完全反复利用的优势,极大的降低了成本,符合建筑工业化发展趋势。
一、填充墙砌体结构植筋技术具有特点填充墙砌体结构植筋技术植筋技术顾名思义在填充墙施工时进行钢筋的拉结,此种技术主要在房屋建筑工程中的框架结构和剪力墙结构中广泛应用,主要是利用钢筋植入墙体并起到承重作用,其余砖墙起到围护作用。
其主要优点为:定位准确;植筋过程中可保证混凝土结构的完整性,使混凝土可以反复利用;技术要求较低,操作简单。
运用植筋技术对墙体进行施工时,部分构造柱无需预埋拉结筋,也不用埋制起定位作用的预埋件,只需在砌块模数设置位置。
不同于预埋方式的需要在模板制作时钻孔,提高了模板的利用率,降低了工程项目措施费。
二、填充墙砌体结构植筋施工流程2.1 前期准备工作对已进场的结构胶进行验收,着重对比合格证数据是否满足当前工程项目需求。
根据规范或图纸要求对结构胶进行调配,并检查结构胶存放仓库是否符合规范规定,对结构胶功能是否造成影响。
并且对已进场钢筋进行二次处理,减少钢筋锈蚀,油污等杂质。
2.2 植筋工序反复比对图纸并标定钻孔位置后,再不破坏其他结构的前提下进行钻孔。
钻孔后,清洁孔道并保持孔道干燥。
将钢筋除锈、除油污后用专业材料对钢筋锚固段进行擦拭,直到可以看到金属光泽。
根据图纸要求对结构胶进行调配,严格控制配合比。
墙体拉结筋植筋施工工法一、工法介绍框架结构和剪力墙结构工程墙或柱间的后砌墙的拉结筋,一直以来沿用在结构工程施工时予埋钢筋或型钢埋件,在结构模板拆除后将钢筋埋件剔凿出来,焊接拉结筋再砌砖墙,特别是予埋拉结筋,由于尺寸(间距)难以控制以及钢筋埋在砼中剔凿费工,造成拉结筋无法水平砌筑于砌体之中,拉结作用降低。
采用墙体拉结筋植筋法,其操作原理即在已拆摸的结构上,用冲击电钻直接钻孔注入AC或JGV型建筑结构粘合剂,将拉结筋种植于结构之上,它能有效地克服剔凿困难,钢筋间距难以控制的难题,省时省工省料,提高工作效率和墙体钢筋的受力性能。
二、施工准备1、材料准备购入AC、JGV结构胶。
其技术参数见下表:AC、JGN粘合剂的特点:A、高能复发性、不流淌、不沉淀、用量小B、可在潮湿的砼表面使用C、在高湿度的条件下也可以固化D、施工工艺简单,施工期短E、植筋效果可靠F、不易燃,毒性小2、工具准备搅拌用的容器、灰刀、计量器、冲击电钻、刷子、气泵或吸气管等。
3、作业条件准备结构模板已经拆模并清理干净。
三、操作工艺流程画线→成孔→清孔→钢筋处理→配胶→填胶→植筋→清场1、画线在已拆除模板的结构墙或柱上,按照墙体尺寸和钢筋设计间距(通常为500mm)画出需要植筋的位置。
2、成孔按照设计要求钻取植筋孔,深度一般为所植筋直径的15倍,但不小于100mm,孔径应大于钢筋直径的4~6mm(Φ6钢筋可用10mm钻头钻孔)。
由于成孔时,水平垂直方向均可能有结构钢筋,可稍将成孔位置位移一个钢筋直径即可得到保证。
3、清孔用钢丝刷、气泵、棉丝等工具清除孔内粉末、泥灰。
4、钢筋处理按照图纸设计的钢筋长度+端部弯勾部分+伸入孔内尺寸进行下料,伸入孔内部分必须干净无锈蚀、无污染。
5、配胶该结构胶由两种组分组成,把甲乙组分分别搅拌,按照4:1重量比例倒入容器中,搅拌均匀呈灰色。
根据施工温度以及被植筋数量调配胶量,每次考虑在20分钟内能用完,不可多搅,以防在规定时间内用不完造成浪费。
填充墙砌体拉结筋【1 】“植筋法”施工技巧剖析及质量通病预防【内容提纲】“植筋法”施工填充墙拉结筋,拉结筋定位精确,便利墙体砌筑.不直接预埋拉结筋,也不需事先在钢筋混凝土构造柱(墙)中设置埋件,并且可以按砌块模数进行地位设置,与预埋办法比较,不需模板钻孔穿筋,并且防止了因混凝土施工时,因为振捣等原因而造成的预埋件地位不精确,拉结筋施工时剔凿过深或面积过大,影响主筋呵护层和减弱混凝土构造断面尺寸等问题.“植筋法”施工拉结筋,不必为查找焊接拉结筋的埋件而剔凿混凝土可以包管混凝土构造概况不雅感质量,做到文明施工.与传统工艺比拟,“植筋法”施工填充墙拉结筋,施工操纵轻便,拉结质量靠得住,速度快.效力高;运用这种办法,可以减化施工工序,减轻工人的劳动强度,并且对工人的操纵技巧程度不高,还能有用地解决拉结筋与程度灰缝地位相一致的问题,有着普遍的成长远景. 【症结词】填充墙拉结筋植筋植筋胶混凝土构造后砌填充墙拉结筋虽不是重要承重构件受力筋,却衔接混凝土构件与后砌填充墙,起拉结感化,可进步建筑物抗震机能,而传统的预埋做法经常产生一些质量问题:1)采取在模板上钻孔预埋拉结筋时,对模板的破坏较大,削减了模板的周转运用次数,加大了成本;当孔径过大时,易漏浆,使拉结筋四周的混凝土消失麻面;别的,预埋筋不轻易固定,浇筑混凝土时易使钢筋移位,消失钢筋埋深不敷,或钢筋埋置过深留出长度不敷.2)为了不破坏模板,将拉结筋整体预埋在混凝土里,拆模后再将其剔凿出,会破坏墙柱面混凝土,影响不雅感质量;拉结筋易移位,并且工效较低.3)采取浇筑混凝土时在墙柱内预埋铁件,再将拉结筋与之焊接,固然对墙柱混凝土面无破坏,但增长了施工成本;别的浇筑混凝土时铁件易移位,不克不及包管拉结筋的地位精确;且经现场查询拜访,拉结筋与预埋铁件的焊接质量较差,不克不及包管拉结质量.4)采取浇筑混凝土后,在混凝土上钻孔埋设锚栓,再将拉结筋与锚栓焊接时,也因为焊接质量差及焊缝长度不敷,而无法包管拉结质量.跟着科技成长,高机能建筑胶的产生解决了这一问题.钢筋混凝土柱(墙)与填充墙的有用拉结.1 实用规模本工法实用于填充墙拉结筋施工.2 工艺道理钢筋混凝土构造柱(墙)施工时不进行拉结筋或其埋件的预埋,在填充墙砌体砌筑前采取“植筋法”进行拉结筋的后植入(锚固)施工,在墙体拉结筋地位钻孔.注胶并植入拉结筋,运用化学锚固胶作为拉结筋与柱(墙)混凝土的粘合剂,包管拉结筋与柱(墙)混凝土的靠得住粘接,从而减轻对原构造构件的毁伤,并包管拉结筋根据砌块模数肯定的精确地位.使设计(或构造)拉结筋与原构造柱(墙)混凝土的粘拉强度达到设计(或规范)请求,拉结筋上的拉力经由过程化学粘拉剂向混凝土柱(墙)中传递.3 植筋.化学锚栓注释3.1 施工工艺打孔→清孔→钢筋处理→配胶→钢筋植入施工办法1.施工前应卖力浏览设计施工图,必须要将构造面清算干净,按设计图纸,放线标明钢筋锚固点的钻孔地位,钻孔地位标明后由现场负责人验线.2.钻孔按设计图纸请求明白螺栓锚固地位.成孔直径及锚固深度.3.清孔(1)钻孔完成后,将孔四周半径规模内尘土清算干净,用气泵.毛刷清孔,此进程要作到三吹两刷,即吹孔三次.清刷两次,清刷完毕后,用棉丝沾丙酮,清刷孔洞内壁,使孔洞内最终达到干净湿润;如遇较潮湿的情形,还须用加热棒,进行湿润处理.(2)若为水钻孔:用清水将孔内泥浆冲刷干净,用棉丝将孔擦净,等孔晾干后再进行下一道工序,如工期紧,可用加热棒进行湿润处理.(3)用干净棉丝将干净过的孔洞周密封堵,以防有尘土和异物落入.(4)现场负责人检讨清孔工作,请总包及监理验收,做好隐检记载.4.钢筋清算(1)在钢筋端部响应地位做上标识表记标帜,标示好除锈清算的长度规模;请求此长度规模大于请求锚固深度50mm.(2)启动磨光机,用钢丝刷将除锈清算长度规模内的钢筋概况打磨出金属光泽为止.(3)将除锈清算好的钢筋放在湿润处整洁码放.(4)用棉丝蘸丙酮,将除锈清算长度规模内的钢筋概况擦拭干净.(5)将所有处理完的钢筋码放整洁,报请现场负责人检讨.5.钢筋埋植(1)钢筋锚固用胶的配制.(具体配比运用办法拜见响应产品解释,或服从现场负责人请求)请求:按比例配制且搅拌平均.(2)如为盲孔钢筋埋植:将锚固用胶注入孔洞内2/3 即可;将处理好的钢筋,除锈清算端朝向孔洞,一边向统一偏向扭转,一边迟缓将钢筋拔出洞内,直至到达孔洞底部为止.此时,如无锚固用胶从洞内溢出,解释注胶量不敷,须将钢筋拔出,从新注胶,再次拔出钢筋,直至能使胶溢出洞口.(3)如为通孔钢筋埋植:先将处理好的钢筋拔出孔内,孔两头用环氧砂浆封堵,封堵时,须在一端留出注胶孔,另一端留出出气孔;待环氧砂浆凝固后方可进行高压注胶.将配制好的锚固用胶装入打胶筒内,装配打胶嘴;将锚固用胶经由过程注胶孔注入孔洞内,直至另一端出气孔溢出胶为止;尔后,用环氧砂浆或其它材料将注胶孔及出气孔封堵逝世.(4)如是垂纵贯孔植筋,前期步调同第3条,注胶时应从孔底部的注胶口向上注胶,以孔上部出气口出胶为宜.(5)对已埋植好的钢筋要做好呵护工作,如挂显著标记牌等.以防锚固用胶在固化时光内,钢筋被扭捏动或碰撞,影响埋植后果.(6)用棉丝蘸少许丙酮,清算工作面遗留的胶及清算工作面的垃圾.留意:在清算遗留胶的时刻,要当心轻缓,不得对钢筋进行扭捏或碰撞.(7)报请现场负责人检讨.6.成品呵护在锚固用胶固化前应对埋植好的钢筋进行须要的违挡,固定;做好标示.标牌.3.3 磨练和验收a)施工质量磨练及验收尺度见下表:序号磨练项目及格尺度磨练办法频数1钻孔地位.深度与设计请求地位比拟,中间线误差≤10㎜ ,≥设计深度钢尺测量全体2植筋数目≥设计数目根据测量盘算全体3构造胶饱实度构造胶注满2/3孔深目测全体4植筋质量相符以上请求外,≥设计请求抗拉强度.拉拔实验抽样b)因原构造尺寸.钢筋.预埋件等影响,钻孔地位.深度.数目不克不及知足设计请求时,应实时向总包单位.监理.设计单位报告请示,筹划洽谈.c)严厉按照甲方.监理.设计.总包单位的请求及有关规范的质量请求进行施工.d)锚固用胶应有产品及格证,各项技巧指标应达到规范划定的数值.e)钢筋锚固工作完成后,自检及格后,报请甲方.设计.监理.总包单位验收,并填写分项工程报验单.f)构造构件加固施工时必须严厉遵照《混凝土构造加固技巧规范》(CECS25:90)中响应加固办法的施工请求进行施工.4 工艺流程及施工操纵要点4.1 工艺流程弹线定位—→钻孔—→清孔—→配胶—→注胶—→植筋—→检磨练收4.2 施工操纵要点钢筋混凝土构造施工完毕后,在填充墙砌体施工前,进行拉结筋的施工.“植筋法”施工拉结筋重要工艺如下:弹线定位:对比施工图,在填充墙与柱或墙想衔接的构造概况,按设计或构造请求在设置拉结筋的地位,沿高度偏向进行弹线,先弹竖线,再弹横线,反正线订交部位,即为拉结筋的钻孔地位.钻孔:根据弹出的钻孔地位,用冲击钻钻孔,孔深和孔径按设计请求肯定.如设计无请求时,孔深按≥15d斟酌,一般采取100mm,孔径按d+2~4mm控制,一般采取10mm.钻孔时要运用冲击钻垂直于构造概况平均钻入,以便控制钻孔的垂直.孔深用冲击钻上顶杆控制,如钻孔时碰到柱(墙)主筋,可把钻孔地位程度平移一个钢筋直径的地位,从新钻入,原钻出的未成型废孔用1:1水泥砂浆筋钻孔地位有可能重合,则需根据砌块模数恰当调剂箍筋或混凝土墙体程度筋,根据灰缝大小恰当调剂钻孔地位,废孔仍采取前面所述办法进行处理.清孔:钻孔完成一个构造面后,可进行清孔操纵.清孔的目标是要吹清内粉尘,采取专用毛刷和吹风机(橡皮气囊.手推式气筒或手动.电动吹风机)合营进行.清孔时用“四吹三刷”法,即先吹清孔浮尘,然后用专用毛刷清刷孔壁,清刷时毛刷在孔内抽拉迁移转变,如斯重复吹刷,清算干净孔内无法达到设计的粘结强度,影响拉结质量,所以在清孔时严禁用水冲刷;当前市场上也有一些植筋胶产品不怕水,如“固立特拉结筋用植筋胶”,植筋孔内潮湿.有水无妨害施工,运用这类植筋胶可以用水帮助清孔,是否可用水帮助清孔,可参照选用产品的运用解释书灵巧控制.配胶:假如植筋胶是双组份的液体胶,则需进行现场配胶.配胶前要进行植筋预备工作的检讨,包管钻孔.清孔工作已完成一个施工段,并已组织验收,做好隐藏工程验收记载,同时拉结钢筋已预备停当,达到植筋操纵预备工作请求.配胶要根据所划分的施工段用量进行配制.配胶比例可按选用的植筋解释书进行配制,并在解释书规准时光内用完.以大连中科建筑构造胶业有限公司临盆的JGN—I I 型建筑构造粘合剂为例,配胶时把甲.乙两种组份按4:1的比例倒入容器,搅拌平均,并按请求在30分钟内用完.别的,如今市场上也有一些不须要现场配胶的产品.如“固立特拉结筋用植筋胶”就不需现场配制,并且该产品专为植拉结筋设计,其规格为7mmⅹ7mm,特殊合适于直径为6mm的拉结筋施工.别的该产品不怕水,植筋孔内潮湿.有水无妨害施工.在运用前要先把植筋胶放入水中浸泡至无气泡冒出(约10秒种).注胶:根据产品解释书肯定具体办法.一般液体状胶可用手持式主动压力灌浆器进行注胶操纵.拉动拉杆,将配好的植筋胶拌合物吸入内囊,注胶时要留意清除钻孔内的空气,将注胶咀伸入钻好的植筋孔中约8cm阁下,推进拉杆使胶料注入孔内,边推拉杆边向孔外拔灌浆器,直至灌浆器注胶咀抽出至离孔口1/3孔深(约3cm阁下)时方可停滞注胶,以植入拉结筋后胶液略有被挤出为度.一次配好的植筋胶拌合物注胶完成后,应把套筒.弹簧.拉杆用丙酮清洗干净,以利再用.“固立特拉结筋用植筋胶”不需用灌浆器注胶,只需将泡好的植筋胶放入待植筋孔内,剂量若干以钢筋植入时微有溢出为准.植筋:植筋应在注胶完成后立刻进行.为包管胶体饱满,注胶完成后,将加工好的拉结筋植入端蘸少许胶液(“固立特拉结筋用植筋胶”等非液体胶除外),徐徐拔出植筋孔.操纵时要边拔出边沿必定偏向迁移转变多次,以使植筋胶与拉结筋和混凝土孔壁概况粘结密实.拉结筋在植筋施工前应完整清除概况附着物.浮锈和油污.拉结筋要拔出孔道最深刻,常温下包管24h不扰动(时光按植筋胶解释书控制),达到请求后方可进行填充墙体砌筑施工.检磨练收:按植筋胶解释书介绍的产品凝胶时光和固化时光,一般15分种和1小时,植筋到位后,凝胶前要派专人现场关照施工完的拉结筋,谨防碰撞;胶体完整固化后方可进行拉拔实验.采取非破坏性磨练,实验值达到设计请求后卸荷.如设计无请求,可参照《混凝土构造后锚固技巧规程》(JGJ145—2004)附录A履行.植筋进程完成后,专业工长要对所有拉结筋进行检讨,检讨及格填写钢筋隐藏验收记载表和磨练批验收记载表,然后请专业质检员进行验收审定,审定无误后报请现场监理工程师进行验收,并在钢筋隐藏验收记载表和磨练批验收记载表上签订看法,经由过程验收后方可进行填充墙砌体的砌筑.5 材料请求重要材料.a) 植筋胶.植筋所运用的锚固胶选用以分子原料为主体的双组分高强粘结剂,对金属及非金属均具有很高的粘结强度.产品要有及格证实,要可以或许知足植筋施工请求.锚固胶的机能应经由过程专门的实验肯定.对获准运用的锚固胶,除解释书划定可以掺入定量的掺合剂外,现场施工中不宜随便添加掺料.锚固胶的技巧指标如下:固化时光:几分钟至数小时,根据施工情形可调;设计粘结强度:胶—混凝土 7.0 MPa;胶—通俗圆钢 11.0 MPa;抗压强度:≥70. 0 MPa;抗振动疲惫:≥800 万次;情形运用温度: -10 ℃~ +40 ℃.b)钢筋.钢筋机能要相符规范请求,所用钢筋出场后必须取样进行复试,复试及格后方能用于工程中.钢筋按设计请求选用,拉结筋一般采取 HPB235,直径为6. 5.钢筋在植入前应清除概况的铁锈及污物.6 机具装备钢卷尺.墨线盒.红蓝铅笔.冲击钻.专用毛刷.吹风机(橡皮气囊.手推式气筒.手动或电动吹风机).铁桶或塑料桶(配胶容器),搅拌棒.手持式主动压力灌浆器.钢丝刷.脱籽棉球等.7 劳力组织单层工程量较小时,由6人构成的操纵小组进行施工,一层为一个施工段,每个施工段分为成孔阶段和植筋阶段,竖向流水.成孔阶段2人定位弹线,2人打孔,2人清孔;清孔落后行验收,植筋阶段共4人进行注胶.植筋操纵.单层工程量较大时,可恰当增长人数,可采取8人小组进行施工.成孔阶段2人定位弹线,3人打孔,3人清孔;清孔后组织验收,植径阶段共6人进行注胶.植筋操纵.运用“固立特拉结筋用植筋胶”,注胶.植筋阶段只需2人操纵即可.8 留意事项1.拉结筋地位的定位必定要分解设计(构造)请求与砌块模数相联合肯定,肯定地位后要严厉请求进行弹线控制.钻孔时要防止对构造主筋造成毁伤.2.钻孔时必定要先轻钻定位,再用力垂直顶压冲击徐徐钻进.孔径.孔深及垂直度要严厉请求控制,呵护相符请求.3.“植筋法”施工砌体拉结筋的症结在于清孔.孔内清算不干净或孔内潮湿会对构造胶与混凝土的粘结产生晦气影响,使其无法达到设计的粘结强度,影响拉结质量.清孔时请求必定要卖力进行“四吹三刷”工序.4.胶体配制时要计量精确,按施工段盘算用量斟酌损耗配制,施工段的划分要斟酌施工速度和植筋胶的凝聚时光,胶体配制前要做好注胶植筋的各项预备工作,配制完成后,注胶.植筋要持续进行,不竭间断,确保在胶体凝聚前施工完毕.5.向孔内注胶时要控制注入量,不克不及过多,也不克不及过少.过多拉结筋植和后胶领会有许多溢出,造成糟蹋和污染;过少则孔内水洋胶不饱满,易造成粘结强度不敷.施工时,要严厉用灌浆器的注胶咀进行控制,须要时,在距注胶咀口3cm处做出标识表记标帜.6.运用液体胶时,向孔内拔出拉结筋前,值入端必定要蘸必定胶液来包管孔内胶体饱满.7.拉结筋拔出孔中时,要沿着一个偏向扭转,且要边扭转边拔出,以使胶体与拉结筋充分粘结.8.植筋胶运用前必定要进行复试,要包管胶体的粘结强度以及胶与钢和胶与混凝土的粘结强度相符设计及规范请求.9.拉结筋要防止有锈蚀和粘有杂质现象,施工前,要用丙酮溶液进行擦拭,确保不锈.干净,概况无杂质和油污.10.植筋胶固化前,严厉防止拉结筋被扰动,在达到规准时光后方可进行下道工序施工.9 质量请求9.1 主控项目(1)钻孔孔径相符设计请求及有关划定.(2)钻孔内应清算干净,无粉尘.植筋胶产品请求孔道湿润的要保持孔道湿润.9.2 一般项目(1)钻孔地位应相符设计(构造)要乞降砌块模数.(2)钻孔深度许可误差为(+20mm,0mm),程度度许可误差为5mm,地位许可误差为5mm.10 安然环保措施和文明施工1.施工操纵必须严厉按照操纵规程进行,手持冲击钻时必须穿绝缘鞋,戴绝缘手套.2.高空功课时,应搭设脚手架,并设置操纵平台,做好安然防护工作.3.清孔操纵人员要戴风镜和多层品罩,防止吹出的粉尘眯眼和进进口鼻.4.注胶.植筋时,要戴手套进行操纵,防止胶体粘染手和皮肤概况,如掉慎“触胶”,可立刻用丙酮溶液进行清洗.5.治理人员要仆从功课,经常进行施工质量进程检讨和安然提示.教导.6.放弃的灌浆器注胶咀和皮郛要按固体放弃物分类收受接管办法进行收受接管处理,不成在现场到处乱扔.7.清孔时吹出的浮尘要实时清扫,保持施工现场干净整洁.8.施工时请求做到工拆档清,天世界班前要检讨和清算施工厂地,呵护现场整洁美不雅,做到文明施工.11 成品呵护1.增强成品呵护交底教导,制定成品呵护奖罚办法.2.构造概况拉结筋地位定位弹线后和钻孔.清孔完成后要严禁工资污染.3.加工好的拉结筋要加起存放,上放要有挡雨举措措施,存放地要通风防潮优越,防止锈蚀.4.配胶搅拌是要平均搅拌,防止胶液从容器中溅出,造成结构成品污染.5.注胶时要控制好胶液的注入量,防止注入过多,致使植入拉结筋时挤出的胶液过多,污染构造概况.6.拉结筋在植筋完成后,植筋胶固化前防止扰动和工资碰撞.7.填充墙砌体施工前,拉结筋不得进行随便率性弯折.装配.12效益剖析12.1 经济效益“植筋法”施工填充墙拉结筋的经济效益重要表示在:1.“植筋法”施工填充墙拉结筋与传统工艺比拟,省去了预埋件的加工.装配和后结筋的焊接费用,不必进行混凝土的剔凿,增长了植筋胶和一些专用小型对象的费用,就使之前最经常运用的“预埋件法”来做比较,原材料(扁钢与埋件锚固筋)的下料.扁钢与锚固筋的焊接.埋件的运输固定.混凝土的剔凿.植筋时埋件与拉结筋的焊接等费用,加上预埋件的原材料消费,平均一根拉结筋的施工费用为1.2元阁下,而今朝市场上用”植筋法”施工填充墙拉结筋,每根包工包料的费用为0.6-0.8元,勤俭了0.4-0.6元.分解来说,照样有所勤俭.2.“植筋法”施工填充墙拉结筋施工操纵轻便,质量易于包管,速度快效力高,与传统工艺比拟,可防止因预埋件漏放或移位等质量问题,可省去因工程返修和工期迁延而增长的费用.12.2 社会效益“植筋法”施工填充墙拉结筋,可以按砌块模数进行地位设置,拉结筋定位精确,清除了一些质量通病,便利了墙体的砌筑;可以包管构造概况不雅感质量,做到文明施工;施工操纵轻便,可以减轻工人的劳动强度,速度快.效力高,在工期紧的情形下可以包管紧缩工序工期.因为以上长处,这种施工办法受到大多施工单位的认同.“植筋法”施工填充墙拉结筋是对传统工艺的改良,知足了社会成长需求,促进了建筑施工行业新技巧.新工艺的推广运用和成长.13填充墙砌体后植拉结筋的质量通病及预防后植拉筋法作为一种混凝土构造砌体填充墙拉结筋衔接技巧,不必事先在混凝土构造上留置拉结筋钢筋或预埋件,不必在模板上钻孔,削减模板的损耗,可以按照砌体的模数来设置拉结筋地位,定位精确.施工便利快捷等特色被普遍运用在建筑工程中.但在一些工程中发明,拉结筋植筋施工消失植入的钢筋松动现象,锚固钢筋拉拔实验时直接将钢筋拔出,不雅察钢筋植入端发明,植筋沿锚固胶与钢筋接触面拔出或植筋沿锚固胶与混凝土的接触面拔出.这些问题的产生轻微影响工程的构造安然,下降了工程的抗震机能,给工程留下了质量安然隐患.消失问题剖析1.材料问题a,拉结筋钢筋消失锈迹.油污未清除干净,植筋前没有对钢筋植入端进行除锈处理,影响钢筋与锚固胶之间的粘结力.b.材料出场验收不严,锚固胶原材料质量良莠不齐,质量低劣,锚固后果差,导致拉结筋拔出.2.施工办法的原因a.植筋前,标定钻地位没有按照砌体材料的模数.皮数及灰缝厚度来肯定,造成植筋地位与砌体皮数不符,导致砌筑时拉结筋随便率性弯折,破坏了拉结筋的锚固强度.b.植筋钻孔时,未按设计和锚固胶机能的请求肯定锚固深度,钻孔深度达不到划定请求,致使钢筋的锚固力缺少.c.钻孔后,孔内的尘土及混凝土碎屑没有清算干净,孔内残留碎屑及尘土就进行下道植筋施工,影响孔壁与锚固胶之间的粘结力.d.植筋用锚固胶的配制时,没有根据施工现场前提,按锚固胶运用解释书上的合营比和工艺请求进行配制,配制的锚固胶质量难以包管,影响植筋质量.e.注胶施工次序错误,植筋时不是先向孔内注胶后插筋,而是在钢筋锚固端涂抹或蘸上一点锚固胶,直接将钢筋拔出孔内,导致孔内锚固胶不密实而影响其粘结力.13.2采纳的预防措施1.材料方面a.锚固用的钢筋必须严厉按照设计请求的型号.规格选用,根据锚固长度及部位做好除锈处理,除锈长度大于锚固长度50mm 阁下,钢筋锚固长度规模内的铁锈用角磨机除去,打磨至露出金属光泽为止,然后用丙铜除去残留油污.请求除锈平均干净.经处理的钢筋应尽快植入孔内,防止再次受到污染.b.化学植筋所用锚固胶出场后应进行报验,并供给产品及格证书和相干的质量证实文件,经试配及格后方可用于工程.2. 施工办法方面a.植筋施工前,必须对操纵人员.功课指点书.施工机具和施工情形等方面进行施工进程确认.严厉履行样板引路轨制,样板工程需经相干方验收及格后,做为植筋工序的样板.操纵人员需经样板培训考察及格后方可上岗功课.b.植筋孔位标准时,应对比设计施工图和填充墙砌体材料的尺寸.皮数及灰缝厚度肯定植筋的精确地位.然后在需植筋的混凝土墙柱构造上,画出植筋钻孔的精确地位.为防止钻孔时混凝土边沿破坏,孔壁与混凝土边沿的最小距离不该小于 50mm.c.钻孔功课时,根据画出的植筋孔地位,运用冲击钻垂直于混凝土构造概况钻入.钻孔深度的按设计请求加深 5mm,当设计无请求时,钻孔深度不该小于 15d (d 为钢筋直径),钻孔直径应大于钢筋直径 5mm.当钻孔时碰到柱(墙)主筋,。
填充墙砌体拉结筋植筋法施工工法概述填充墙砌体拉结筋植筋法,是一种常用于建筑砌体结构中的施工工法。
通过拉结筋和植筋的方法,提高砌体结构的抗震性能和整体强度。
本文将详细介绍该施工工法的步骤、材料和注意事项等内容。
一、施工步骤1. 砌墙准备:首先,根据设计要求对施工现场进行准备。
清理施工区域,确保基础平整稳固。
将水平线和垂直线测出,并在墙体上进行标记。
2. 钢筋预埋:在砌墙的位置上预留横向和纵向的钢筋筋距孔,并根据设计要求,选择适当的拉结筋和植筋。
然后,将钢筋按要求埋入墙体中。
3. 砌筑砌体:按照砌墙的标准施工工艺,将砖块或其他砌体材料一层一层地砌起来。
在砌筑过程中,要注意保持墙体的垂直和水平,确保砌体的质量。
4. 拉结筋:在砌墙完成后,开始拉结筋。
首先,在墙体表面钻孔,并将拉结筋穿过孔洞,确保拉结筋延伸到另一侧的墙体上。
根据设计要求,使用螺栓或其他连接件固定拉结筋。
5. 植筋:在拉结筋固定后,进行植筋。
将植筋设备安装在墙体上,并按照设计要求将植筋与拉结筋连接起来。
植筋要保证与拉结筋的连接牢固可靠,提高整体结构的抗震能力。
6. 后续施工:拉结筋和植筋完成后,根据需要进行后续施工。
例如,在墙体表面进行抹灰、涂料或其他装饰材料的施工。
二、材料准备1. 砌体材料:根据设计要求,选择适当的砖块或其他砌体材料。
确保砌体材料的质量良好,符合相关的标准。
2. 钢筋材料:选择适当的钢筋材料,例如螺纹钢筋等。
根据设计要求,选择适当规格和长度的钢筋。
3. 拉结筋和植筋材料:选择适当的拉结筋和植筋材料。
确保材料的质量可靠,具备良好的抗拉性能和耐腐蚀性能。
4. 植筋设备:选择适当的植筋设备,例如植筋机。
确保设备的质量可靠,能够满足植筋的施工要求。
三、注意事项1. 严格按照设计要求进行施工,确保砌体结构的质量和安全性。
2. 施工过程中,要保持墙体的垂直和水平,确保砌体的整体质量。
3. 在拉结筋和植筋的过程中,要保证连接的牢固性和可靠性,以提高整体结构的抗震能力。
填充墙砌体拉结筋植筋法解析
一、工艺原理
钢筋混凝土结构柱(墙)施工时不进行拉结筋或其埋件的预埋,在填充墙砌体砌筑前采用“植筋法”进行拉结筋的后植入(锚固)施工,在墙体拉结筋位置钻孔、注胶并植入拉结筋,利用化学锚固胶作为拉结筋与柱(墙)混凝土的粘合剂,保证拉结筋与柱(墙)混凝土的可靠粘接,从而减轻对原结构构件的损伤,并保证拉结筋根据砌块模数确定的正确位置。
使设计(或构造)拉结筋与原结构柱(墙)混凝土的粘拉强度达到设计(或规范)要求,拉结筋上的拉力通过化学粘拉剂向混凝土柱(墙)中传递。
二、工艺流程及施工操作要点
1、工艺流程。
弹线定位-→钻孔-→清孔-→配胶-→注胶-→植筋-→检查验收
2、施工操作要点。
钢筋混凝土结构施工完毕后,在填充墙砌体施工前,进行拉结筋的施工。
“植筋法”施工拉结筋主要工艺如下。
(1)弹线定位
对照施工图,在填充墙与柱或墙想连接的结构表面,按设计或构造要求在设置拉结筋的位置,沿高度方向进行弹线,先弹竖线,再弹横线,横竖线相交部位,即为拉结筋的钻孔位置。
(2)钻孔
根据弹出的钻孔位置,用冲击钻钻孔,孔深和孔径按设计要求确定。
如设计无要求时,孔深按≥15d考虑,一般采用100mm,孔径按d+2~4mm控制,一般采用10mm。
钻孔时要使用冲击钻垂直于结构表面均匀钻入,以便控制钻孔的垂直。
孔深用冲击钻上顶杆控制,如钻孔时遇到柱(墙)主筋,可把钻孔位置水平平移一个钢筋直径的位置,重新钻入,原钻出的未成型废孔用1:1水泥砂浆筋钻孔位置有可能重合,则需根据砌块模数适当调整箍筋或混凝土墙体水平筋,根据灰缝大小适当调整钻孔位置,废孔仍采用前面所述方法进行处理。
(3)清孔
钻孔完成一个结构面后,可进行清孔操作。
清孔的目的是要吹清内粉尘,采用专用毛刷和吹风机(橡皮气囊、手推式气筒或手动、电动吹风机)配合进行。
清孔时用“四吹三刷”法,即先吹清孔浮尘,然后用专用毛刷清刷孔壁,清刷时毛刷在孔内抽拉转动,如此反复吹刷,清理
干净孔内无法达到设计的粘结强度,影响拉结质量,所以在清孔时严禁用水冲刷;当前市场上也有一些植筋胶产品不怕水,如“固立特拉结筋用植筋胶”,植筋孔内潮湿、有水不妨碍施工,使用这类植筋胶可以用水辅助清孔,是否可用水辅助清孔,可参照选用产品的使用说明书灵活掌握。
(4)配胶
如果植筋胶是双组份的液体胶,则需进行现场配胶。
配胶前要进行植筋准备工作的检查,保证钻孔、清孔工作已完成一个施工段,并已组织验收,做好隐蔽工程验收记录,同时拉结钢筋已准备就绪,达到植筋操作准备工作要求。
配胶要根据所划分的施工段用量进行配制。
配胶比例可按选用的植筋说明书进行配制,并在说明书规定时间内用完。
以大连中科建筑结构胶业有限公司生产的JGN-I I型建筑结构粘合剂为例,配胶时把甲、乙两种组份按4:1的比例倒入容器,
搅拌均匀,并按要求在30分钟内用完。
另外,现在市场上也有一些不需要现场配胶的产品。
如“固立特拉结筋用植筋胶”就不需现场配制,而且该产品专为植拉结筋设计,其规格为7mmⅹ7mm,特别适合于直径为6mm的拉结筋施工。
另外该产品不怕水,植筋孔内潮湿、有水不妨碍施工。
在使用前要先把植筋胶放入水中浸泡至无气泡冒出(约10秒种)。
(5)注胶
根据产品说明书确定具体方法。
一般液体状胶可用手持式自动压力灌浆器进行注胶操作。
拉动拉杆,将配好的植筋胶拌合物吸入内囊,注胶时要注意排除钻孔内的空气,将注胶咀伸入钻好的植筋孔中约8cm左右,推动拉杆使胶料注入孔内,边推拉杆边向孔外拔灌浆器,直至灌浆器注胶咀抽出至离孔口1/3孔深(约3cm左右)时方可停止注胶,以植入拉结筋后胶液略有被挤出为度。
一次配好的植筋胶拌合物注胶完成后,应把套筒、弹簧、拉杆用丙酮清洗干净,以利再用。
“固立特拉结筋用植筋胶”不需用灌浆器注胶,只需将泡好的植筋胶放入待植筋孔内,剂量多少以钢筋植入时微有溢出为准。
(6)植筋
植筋应在注胶完成后立即进行。
为保证胶体饱满,注胶完成后,将加工好的拉结筋植入端蘸少许胶液(“固立特拉结筋用植筋胶”等非液体胶除外),缓缓插入植筋孔。
操作时要边插入边沿一定方向转动多次,以使植筋胶与拉结筋和混凝土孔壁表面粘结密实。
拉结筋在植筋施工前应彻底清除表面附着物、浮锈和油污。
拉结筋要插入孔道最深入,常温下保证24h不扰动(时间按植筋胶说明书控制),达到要求后方可进行填充墙体砌筑施工。
(7)检查验收
按植筋胶说明书介绍的产品凝胶时间和固化时间,一般15分种和1小时,植筋到位后,凝胶前要派专人现场看护施工完的拉结筋,严防碰撞;胶体完全固化后方可进行拉拔试验。
采用非破坏性检验,试验值达到设计要求后卸荷。
植筋过程完成后,专业工长要对所有拉结筋进行检查,检查合格填写钢筋隐蔽验收记录表和检验批验收记录表,然后请专业质检员进行验收核定,核定无误后报请现场监理工程师进行验收,并在钢筋隐蔽验收记录表和检验批验收记录
三、机具设备
钢卷尺、墨线盒、红蓝铅笔、冲击钻、专用毛刷、吹风机(橡皮气囊、手推式气筒、手动或电动吹风机)、铁桶或塑料桶(配胶容器),搅拌棒、手持式自动压力灌浆器、钢丝刷、脱籽棉球等。
四、质量要求
1、主控项目
(1)钻孔孔径符合设计要求及有关规定。
(2)钻孔内应清理干净,无粉尘、植筋胶产品要求孔道干燥的要保持孔道干燥。
2、一般项目
(1)钻孔位置应符合设计(构造)要求和砌块模数。
(2)钻孔深度允许偏差为(+20mm,0mm),水平度允许偏差为5mm,位置允许偏差为5mm。
