第一篇 梓潼县凤凰水库标后施工方案.
- 格式:doc
- 大小:1020.00 KB
- 文档页数:110

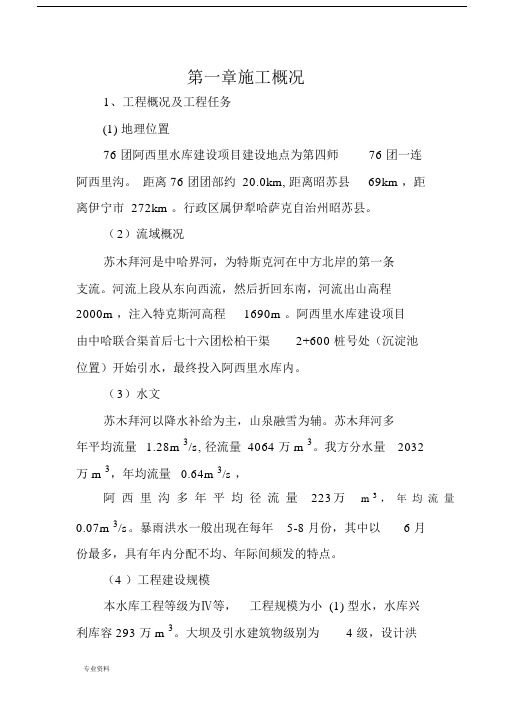

第一章施工概况1、工程概况及工程任务(1) 地理位置76 团阿西里水库建设项目建设地点为第四师76 团一连阿西里沟。
距离 76 团团部约 20.0km, 距离昭苏县69km ,距离伊宁市 272km 。
行政区属伊犁哈萨克自治州昭苏县。
(2)流域概况苏木拜河是中哈界河,为特斯克河在中方北岸的第一条支流。
河流上段从东向西流,然后折回东南,河流出山高程2000m ,注入特克斯河高程1690m 。
阿西里水库建设项目由中哈联合渠首后七十六团松柏干渠2+600 桩号处(沉淀池位置)开始引水,最终投入阿西里水库内。
(3)水文苏木拜河以降水补给为主,山泉融雪为辅。
苏木拜河多年平均流量 1.28m 3/s, 径流量 4064 万 m 3。
我方分水量2032万 m 3,年均流量0.64m 3/s ,阿西里沟多年平均径流量223万m 3,年均流量0.07m 3/s。
暴雨洪水一般出现在每年 5-8 月份,其中以 6 月份最多,具有年内分配不均、年际间频发的特点。
(4 )工程建设规模本水库工程等级为Ⅳ等,工程规模为小 (1) 型水,水库兴利库容 293 万 m 3。
大坝及引水建筑物级别为 4 级,设计洪水设防标准为 30 年一遇设计, 300 年一遇校核,对应的洪峰流量分别为 19.2m 3/s 和 37.8m 3/s 。
主要建设内容:a 、均质土坝328m 。
大坝顶宽度 5.5m ,坝顶高程1869m ,最大坝高 36.59m 。
上游坝坡 1:2.75 ,下游坝坡 1:2.5 。
b、坝基混凝土防渗墙。
防渗墙轴线与大坝轴线重合,墙厚 0.5m ,使用 C25,W8 砼,起点为 0+040 ,终点至0+421.36坝基段。
上部伸入大坝防渗体 2-5m, 底部伸入基岩0.5-0.8m,成台阶状布置,槽孔段 5-8m 。
c 、坝顶防浪墙。
坝顶上游侧设倒“T”型钢筋砼防浪墙,防浪墙顶高1870m ,防浪墙底高程1867.4m 。

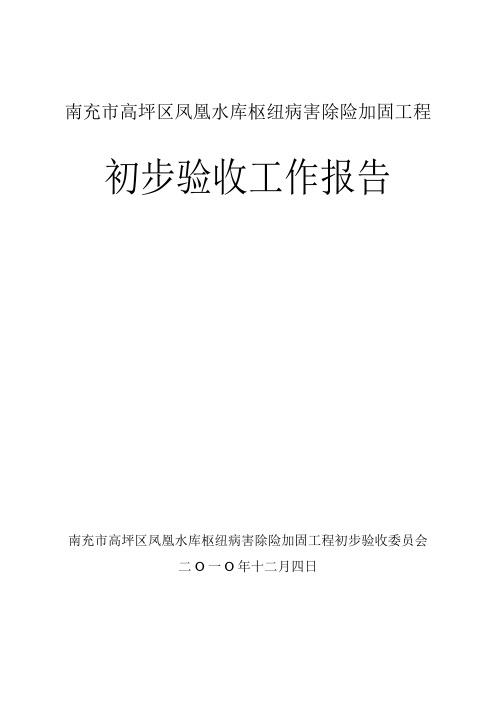

南充市高坪区凤凰水库枢纽病害除险加固工程初步验收工作报告南充市高坪区凤凰水库枢纽病害除险加固工程初步验收委员会二O一O年十二月四日南充市高坪区凤凰水库枢纽病害除险加固工程初步验收工作报告验收组织单位:南充市水务局项目法人:南充市高坪区凤凰水库除险加固工程建设管理处监理单位:四川眉山华能工程技术咨询有限公司设计单位:四川南充水利电力建筑勘察设计研究院施工单位:四川省广安金达建筑有限公司运行管理单位:南充市高坪区凤凰水库管理所质量检测单位:四川南充市水利地方电力基本建设工程质量检查站质量监督单位:南充市水利电力基本建设工程质量监督站验收日期:2010年12月4日验收地点:南充市高坪区南充市高坪区凤凰水库枢纽病害除险加固工程初步验收工作报告前言南充市水务局于2010年12月4日在高坪区主持召开了高坪区凤凰水库枢纽病害除险加固工程初步验收会议。
参加会议的单位有:南充市水务局、高坪区财政局、区水务局、四川南充水利电力建筑勘察设计研究院、四川广安金达建筑有限公司、南充市水利电力基本建设工程质量监督站、四川南充水利地方电力基本建设工程质量检测站、南充市高坪区岩凤沟水库管理所等。
会议成立了“南充市高坪区凤凰水库枢纽病害除险加固工程初步验收委员会”(验收委员会组成单位和人员名单附后)。
验收委员会成员和与会代表检查了工程现场,听取了建设管理、设计、监理、质量监督工作报告,审查了初步验收资料,进行了认真的讨论,形成初步验收意见如下:一、工程设计和完成情况(一)工程名称及位置凤凰水库枢纽病害除险加固工程位于高坪区凤凰乡凉亭桥村,嘉陵江左岸螺溪河支流上游。
(二)工程主要任务和作用凤凰水库工程是一座以灌溉为主,兼有防洪、养殖等综合利用的小(一)型水利工程,于1986年5月建成。
水库枢纽由大坝、溢洪道及放水设施等组成,大坝为均质土坝,最大坝高17.5m,坝址以上集雨面积2.41km2,总库容111.0万m3,设计灌溉面积1.02万亩。
第1篇一、工程概况当阳桥水库位于我国某省某市某县,是一座以灌溉、发电、防洪、养殖等综合利用为主的中型水库。
水库设计总库容为2.0亿立方米,正常蓄水位为400米,死水位为350米。
水库工程主要由大坝、溢洪道、引水系统、发电厂房、尾水渠等组成。
为确保水库工程顺利实施,特制定本施工方案。
二、施工组织机构1. 施工单位:成立以项目经理为领导,各专业工程师为成员的施工项目部。
2. 施工组织架构:(1)项目经理:全面负责施工项目的组织、协调、指挥和管理工作。
(2)工程技术部:负责施工图纸的审核、施工方案的编制、施工技术指导、施工质量监督等工作。
(3)工程监理部:负责对施工过程中的质量、进度、安全进行监督检查,确保工程符合设计要求和规范。
(4)施工管理部:负责施工人员的管理、材料供应、设备调度、施工安全等工作。
(5)财务部:负责工程项目的财务管理和成本控制。
三、施工进度安排1. 施工准备阶段:3个月(1)完成施工图纸的审核、施工方案的编制;(2)组织施工人员培训;(3)办理工程招投标手续;(4)完成施工场地的平整、临时设施建设。
2. 施工阶段:36个月(1)大坝施工:15个月;(2)溢洪道施工:12个月;(3)引水系统施工:9个月;(4)发电厂房施工:6个月;(5)尾水渠施工:6个月。
3. 工程验收阶段:3个月四、施工方法及工艺1. 大坝施工(1)基础处理:采用开挖、压实、灌浆等方法进行基础处理。
(2)土石方填筑:采用分层填筑、压实、检测等方法进行土石方填筑。
(3)混凝土浇筑:采用滑模、爬模等方法进行混凝土浇筑。
2. 溢洪道施工(1)基础处理:采用开挖、压实、灌浆等方法进行基础处理。
(2)钢筋混凝土结构施工:采用模板、钢筋绑扎、混凝土浇筑等方法进行钢筋混凝土结构施工。
3. 引水系统施工(1)隧洞开挖:采用钻爆法、掘进机开挖等方法进行隧洞开挖。
(2)衬砌施工:采用模板、钢筋绑扎、混凝土浇筑等方法进行衬砌施工。
4. 发电厂房施工(1)基础处理:采用开挖、压实、灌浆等方法进行基础处理。
第四篇梓潼凤凰水库质量管理体系与措施1.1总则1.1.1为确保本工程质量处于受控状态,特制订本质量保证体系。
1.1.2质量保证体系是针对绵阳市梓潼县凤凰水库工程项目施工(1标段)工程制订。
1.1.3在运行本质量保证体系的同时,严格执行国家、行业颁发的设计、施工有关技术标准、施工规范及验收标准。
1.1.4本质量保证体系制订依据:我单位已通过的ISO9001:2008质量体系认证所制订的质量手册及质量管理文件,并针对绵阳市梓潼县凤凰水库工程项目施工(1标段)的具体特点而制订。
1.2质量方针及质量目标1.2.1质量方针以人为本,创优质工程;追求卓越,让用户满意。
1.2.2质量目标工程一次验收合格率达100%,优良率达85%以上,确保优质工程。
1.3创优规划为优质、高速地建设好本工程,特制定如下创优规划。
1.3.1创优目标本标段工程创优目标是:确保优良工程。
1.3.2创优保证体系创优体系见图1-1。
1.3.3创优措施1.3.3.1建立创优领导小组,明确创优责任制1.3.3.1.1创优领导小组由项目经理部安全质量领导小组负责,安全质量监查工程师负责日常事务工作。
1.3.3.1.2各作业队长、工点负责人,为该作业队、工点的创优负责人,并把创优任务落实、分解到基层作业班组。
1.3.3.1.3各业务部门要按照责任制及业务范围,对创优活动制定相应措施,实施细则及检查考核标准,并贯彻和执行。
1.3.3.1.4项目经理部、各作业队都要绘制创优责任制网络图,并上墙以便在实施中接受上级检查和群众的监督。
1.3.3.2强化创优宣传教育,做好技术培训工作人事教育部门要进行安全质量教育和技术培训工作,持证上岗。
并组织专题技术讲座,开展TQC基础知识教育。
创优保证体系框图1.3.3.3全面加强施工技术管理1.3.3.3.1根据创优总目标,各部门都要制定月、周安全质量实施计划,并按PDCA循环进行展开。
1.3.3.3.2制定全面细致的安全质量保证措施,与工艺技术紧密相连,使每项工程有工艺规程,有技术保障,有安全质量保证措施。
第1篇一、施工准备1. 工程设计:根据水库建设的需求,进行水库的初步设计,包括水库的规模、位置、结构形式、施工方法等。
2. 报批手续:将工程设计方案提交相关部门进行审批,获得施工许可证。
3. 人员组织:组建施工队伍,包括项目经理、技术负责人、施工人员等,明确各岗位职责。
4. 材料设备:采购施工所需的材料、设备,确保质量合格。
5. 施工场地:清理施工现场,平整土地,搭建临时设施。
二、施工顺序1. 地基处理:对水库地基进行勘探,了解地质情况,采取相应措施处理地基,确保地基稳定性。
2. 基础施工:根据设计要求,进行水库基础施工,包括混凝土浇筑、钢筋绑扎等。
3. 水库主体结构施工:按照设计图纸,进行水库主体结构的施工,包括大坝、溢洪道、泄洪洞等。
4. 水库附属设施施工:包括库区道路、供电、通讯、排水等设施的建设。
5. 水库绿化:对水库周边进行绿化,美化环境。
三、施工技术要点1. 地基处理:根据地质情况,采用合理的地基处理方法,如换填、压实、加固等。
2. 基础施工:严格按照设计要求,确保混凝土浇筑质量,钢筋绑扎牢固。
3. 水库主体结构施工:采用合理的施工方法,如模板施工、混凝土浇筑、钢筋焊接等,确保工程质量。
4. 溢洪道、泄洪洞施工:严格按照设计要求,确保溢洪道、泄洪洞的施工质量,满足泄洪要求。
5. 水库附属设施施工:按照设计图纸,确保道路、供电、通讯、排水等设施的质量。
四、施工管理1. 施工进度管理:制定施工进度计划,确保工程按期完成。
2. 施工质量监控:建立质量管理体系,对施工过程进行全程监控,确保工程质量。
3. 安全生产管理:加强施工现场安全管理,落实安全生产责任制,确保施工安全。
4. 环境保护:加强施工现场环境保护,减少施工对周边环境的影响。
5. 文明施工:加强施工现场文明施工管理,营造良好的施工环境。
五、施工验收1. 施工单位自检:施工完成后,施工单位对工程质量进行自检,确保工程质量符合要求。
2. 监理单位验收:监理单位对施工质量进行验收,提出整改意见。
关于凤凰山水库工程方案一、项目背景随着城市化进程的加速,人口的不断增加和经济的持续发展,水资源的供给问题成为了当前社会中一个亟待解决的问题。
为了保障居民的生活用水和农业的灌溉需求,我国各地纷纷展开了水库工程建设。
而凤凰山水库作为其中的一个重要项目,将为当地提供重要的水源保障,并促进当地经济发展,改善生态环境。
二、项目地理位置凤凰山水库位于中国华北地区,地处山区之中,四周环绕着群山,坐落在一片风景秀美的山谷之中。
水库于当地交通便利,便于运输和管理。
三、项目规划和设计1.水库规模:凤凰山水库总占地面积为1000平方公里,总库容为2000万立方米。
水库设计最大水位84米,相应库容1692万立方米。
2.水库功能:(1)生活供水:水库将解决当地居民生活用水问题,保障人民生活水源需求。
(2)灌溉供水:水库将通过引水工程,将水库水源引入农田,满足农业灌溉用水需求。
(3)发电利用:水库将配套建设水电站,发挥水力发电的作用,为当地提供清洁能源。
(4)防洪排涝:水库将作为防洪控制和调节水位的重要设施,有效降低洪水对当地的危害。
3.水库主要建设内容:(1)大坝工程:水库大坝采用混凝土砌筑结构,大坝坝体高度64米。
(2)泄洪设施:设置泄洪孔、泄洪闸门,以保证大坝安全运行。
(3)引水渠工程:建设引水渠,将水库水源引入周边农田。
(4)输水管网:建设供水管网,将水库储备的水通过输水管网送到各个用水单位。
4.环保措施:(1)水库周边植树造林,保护水源地周边的生态环境;(2)建设生态池,对进水进行净化处理,保持水库水质清洁;(3)建设鱼梁,保护水库的生态和渔业资源。
5.施工管理:(1)严格遵守环保法律法规,减少对生态环境的影响;(2)加强工程质量管理,保证建设过程中的安全和可靠性。
四、项目投资和效益1.项目投资:凤凰山水库总投资为10亿元人民币,其中建设投资7亿元,运营资金3亿元。
2.项目效益:(1)水库工程将有效提供当地生活用水,解决居民生活水源问题,提高居民生活质量;(2)水库将提供灌溉用水,促进当地农业产业发展,提升农民收益;(3)水库将配套发电站,提供清洁能源,促进当地经济发展;(4)水库将作为防洪和排涝控制设施,保障当地安全,减少水灾损失。
监理实施细则1 工程概况风凰水库为武引二期西梓干渠灌区工程配套的一座囤蓄水库。
水库坝址位于四川省绵阳市梓潼县文昌镇东风村,距梓潼县城约3km。
国道G108线从库尾通过,交通方便,地理位置优越。
水库的主要任务为城市供水、农田灌溉、农村人畜饮水、生态旅游等。
枢纽建筑物的布置包括粘土心墙石渣坝、放空泄洪隧洞、水库充水建筑物、输水管以及左岸取水建筑物。
坝轴线长403m,坝顶高程545.00m,最大坝高38.5m。
水库总库容445万m3,水库正常蓄水位542m,相应库容368万m3,调节库容336万m3,死水位525m,死库容32万m3。
凤凰水库工程的总工期19个月。
按《水利水电工程建设征地移民安置规划设计规范》(SL290-2009)、《水利水电工程水库库底清理设计规范》(征求意见稿)等相关文件规定,为保证凤凰水库按时蓄水,防止水质污染、保护库周及下游人群的健康,在水库蓄水前应进行库底清理。
2 编制依据2.1、《梓潼县凤凰水库库底清理、道路工程技术要求》2.2、监理合同2.3、施工合同2.4、相关技术规范、行业标准、地方文件和设计参考文献。
⑴《水利水电工程建设征地移民安置规划设计规范》(SL290-2009);⑵《水利水电工程水库库底清理设计规范》(征求意见稿);⑶《危险废物鉴别标准》(GB5085-2007);⑷《国家危险废物鉴别名录》;⑸《动物鼠疫检测标准》(GB16882-1997);⑹《粪便无害化卫生标准》(GB7959-87);⑺《消毒技术规范》(2009版);⑻《绵阳市梓潼县凤凰水库工程初步设计报告》、《凤凰水库工程建设征地与移民安置报告》。
3 清理范围与对象根据规范要求,水库库底清理分为一般清理和特殊清理。
3.1 清理范围根据凤凰水库运行方式和库区社会经济发展的要求,确定一般清理范围为:⑴卫生清理范围为居民迁移线以下区域;⑵一般建、构筑物的拆除与清理范围为居民迁移线543m以下区域;⑶大体积建、构筑物残留体清理范围为居民迁移线543m至死水位525m以下3m 范围内;⑷林木及其他植物清理范围为正常蓄水位542m以下水库淹没区;⑸易漂浮物清理范围为居民迁移线543m以下的区域。
第二篇资源配备计划1.1指导方针本工程为绵阳市梓潼县凤凰水库工程项目施工(1标段)工程,其施工质量、施工进度乃至场容场貌,对业主、承建人都具有重要的现实意义,因此,我公司对本工程的施工指导方针如下:1.1.1我公司将本工程列为重点工程,公司设立该工程承建施工指挥小组。
1.1.2我公司将对业主履行“以科学管理创时代精品是企业永恒的主题,以优质服务让顾吝满意”是我们庄严承诺的质量方针。
1.1.3我公司愿用自身特有的各种优势,如用建造过类似工程所积累的施工经验、先进技术为业主降低工程造价,本着企业的承受能力,最大限度为业主提供优惠承诺。
1.1.4施工网络计划控制,引用微机管理,采用以“大滚动、小流水、动态管理”为基本特点的“四级网络、六级计划、分级管理”的模式,建立预警系统,确保计划按里程碑要求准点实现。
1.1.5以科学技术为先导,研究应用及推广新技术、新工艺、新材料,以此提高效率,缩短工期,保证质量。
1.2组织机构1.2.1施工组织结构的建立我公司针对此工程严格按项目法管理组织施工,新组建一个由公司副经理亲自挂帅的工程施工指挥小组,由公司优秀项目经理组建的项目经理部来负责此工程的具体施工管理。
针对该工程项目,我公司推选的项目班子一律持证上岗、押证施工,并且该项目经理部仅负责此工程。
实行项目经理责任制,项目经理将对质量、工期、安全、成本及文明施工全面负责。
各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。
该项目经理部采用老、中、青相结合的方式,把老同志的丰富经验、中年同志的稳重干练、年轻同志的开拓进取精神有机结合,形成强有力的项目班子。
其项目部主要人员均来自施工生产管理第一线的骨干力量,年富力强、精力充沛,而且个人素质高、专业技术水平强。
1.2.2现场组织机构情况及说明1.2.2.1现场组织机构情况⑴项目经理职责认真贯彻国家和上级的有关方针、政策、法规及单应颁布的各项规章制度,自觉保护企业和职工的利益,加强与业主和监理的合作,确保单位下达的各项经济技术指标的全面完成;组织编制工程项目施工组织设计,包括工程进度计划和技术方案,制订安全生产和保证质量措施,并组织实施;根据年(季)度施工生产计划,组织编制季(月)度施工计划,包括劳动力、材料、构件和机械设备的使用计划。
第一篇梓潼县凤凰水库施工方案1.1工程概况1.1.1地理位置及交通概况1.1.1.1风凰水库位于武都引水二期西梓灌区工程的西梓干渠第一流量段的梓潼江倒虹管出口处,采用与干渠“串瓜”的方式连接。
1.1.1.2本工程坝址位于梓潼县文昌镇东风村境内,距梓潼县城约3km,与闻名全国的七曲山文昌大庙、凤凰山敕法台一线相连,紧靠国道G108(梓广线),对外交通条件十分方便。
1.1.1.3本工程建筑物较少且较集中,场内交通可以利用现有的机耕道简单整修以及新修少量的上坝道路即可满足工程需要,场内交通也方便。
1.1.2建筑物简述1.1.2.1凤凰水库集雨面积2.11km2,凤凰水库总库容445万m3,主要依靠西梓干渠向水库充水。
根据《水利水电枢纽工程等级划分及洪水标准》SJ252-2000规定,本工程属小⑴型水库,Ⅳ等工程,主要建筑物级别为4级建筑物,因与西梓干渠串库,西梓干渠在凤凰水库处的渠系建筑物级别为3级建筑物,同时由于梓潼县城位于凤凰水库下游约3km处,凤凰水库关系到梓潼县城的安危,故将凤凰水库建筑物级别提高一级按3级建筑物进行设计。
1.1.2.2凤凰水库工程设挡水、供水放空、水库充水、取水及城镇供水建筑物,但是水库充水口及西梓干渠灌溉取水口项目设计及投资均计入西梓干渠工程,城镇供水建筑物属于地方配套建设项目,均不属于本次合同项目内容。
1.1.2.3凤凰水库为泥岩心墙石渣坝,坝顶高程544.50m,坝顶宽度6.00m,坝顶长度403m,正常蓄水位为542.00m,死水位为525.00m,设计洪水位为543.19m,校核洪水位为543.80m,最大坝高38.50m,相对建基高程为506.00m。
1.1.3供水放空洞工程1.1.3.1供水放空隧洞布置在右岸。
供水放空洞由引水明渠、进口塔式闸门井、洞身段、出口锥型阀、消力池及泄水明渠组成。
供水放空洞设计为有压洞型式,进口处设置事故检修闸门,出口采用锥型阀控制。
1.1.3.2供水放空隧洞埋深约为15m-25mm。
洞身段,洞室围岩为Ⅳ-Ⅴ类,围岩稳定性混凝土衬砌。
差,需及时支护并全断面C201.1.3.3进口明渠长约30.61m,断面尺寸b=3.00m,m=1:1.00,底板高程为522.00m。
1.1.3.4进口岸塔式事故检修闸门井,底板高程522.00m,闸底板厚2.00m,长6.10m,宽6.00m,门井高20.00m,钢筋混凝土结构,井上设检修平台及启闭机平台,设一宽为4.00m的交通桥与岸边相接,交通桥共2跨,桥板为长15.00m一跨的预制钢筋混凝土空心板,交通桥总长30.00m。
闸门井后接钢筋混凝土渐变段,其断面由方形2.00m×2.00m 渐变为Φ2.00m圆形,渐变段长8.00m,后接混凝土有压洞段。
1.1.3.5圆形有压隧洞直径为Φ2.00m,i=0.00775,洞长268.69m,钢筋混凝土衬砌厚0.30m;洞末设8.00m的渐变段,断面由Φ2.00m圆形渐变为Φ1.00m圆形。
出口底板高程为520.50m,后接锥型阀。
1.1.3.6锥型阀直径为Φ1.00m,锥型阀紧接消力池,消力池消能后进入储水池,储水池右侧开一放水洞,与输水管相接。
1.1.3.7消力池池宽8.00m,池长7.20m,池深5.50m。
消力池后以1:5的斜坡进入储水池,储水池宽4.60m,池长15.00m,池深3.00m。
储水池后经一段泄槽进入下游泄水明渠。
混凝土衬砌,出口底板高程为1.1.3.8下游泄水明渠长约65.63m,为梯形断面,C15510.00m,明渠底坡1:8.2,出口采用浆砌石护岸防冲。
1.1.3.9输水管位于放空供水隧洞出口消力池侧,进口高程:520.00m;圆形混凝土涵管,管径:0.80m。
进口设拦污栅(固定),设计供水流量:0.80m3/s。
1.2 施工总布置1.2.1总布置原则建设单位前期作了大量卓有成效的施工准备工作,创造了良好的施工外围环境。
根据我公司多年来的施工经验,结合本工程的规模、特点、施工环境及施工条件,拟定本工程的施工总布置原则为:1.2.1.1施工营地、施工场地等临时设施与施工道路均按合同文件要求及发包人提供的各种条件在指定的范围内进行规划布置。
1.2.1.2所有的生活、生产临建设施、施工辅助企业等的规模和容量按施工总进度及施工强度的需要进行规划设计,力求布置紧凑、合理、方便使用,规模精简,以降低工程造价,并尽量避免与其它标段工程施工的干扰和影响。
1.2.1.3在地下洞室施工中,风、水、电供应及洞室通风、排水等临时工程及设施的布置是否合理对工程的施工安全、进度及工程投资影响较大,在布置上要综合考虑施工程序、施工交通、施工安全、开挖爆破影响、均衡施工强度等因素。
1.2.1.4按国家有关规定和合同文件的要求,所有的生活、生产等设施布置要体现安全生产、文明施工。
1.2.1.5各施工场地及营地均按有关要求配置足够可靠的环保设施及消防设施,避免施工对公众利益的损害。
1.2.1.6尽量少占或者不占耕地,避免乱堆乱放,注意环境保护;1.2.2施工分区本工程施工面较为集中,根据地形、交通条件,按各施工点布置一施工生产生活区为原则进行布置。
将整个工程划分为2个工区即:隧洞施工区和大坝施工区。
工区内主要布置有:生产生活区及水、电系统,综合加工系统、机械停放场、混凝土拌和系统、试验场地等临时设施。
1.2.3场内外交通1.2.3.1对外交通本工程紧靠国道G108(梓广线),上坝公路有已建的混凝土路面约310m对外交通条件十分方便;1.2.3.2场内交通1.2.3.2.1 石渣料场的道路龙口至大坝约9.2km,利用梓许公路和108国道作为主运输线道路,料场道路临近梓许公路旁爆破开挖运输道路布设新建200.00m,路基6.00m,路面4.50m,每200.00m设置错车道1处,采用泥结石路面。
1.2.3.2.2 心墙料运输道路新建三星村心墙料场(东风村7社)至大坝临时道路新建约1.50km,路基4.5.00m,路面3.50m,每200.00m设置错车道1处,采用泥结石路面。
1.2.3.2.3弃渣场道路龙口石渣料场的弃渣至公墓弃渣场约12.00km,其中新建临时道路 2.00km,路基6.00m,路面4.50m,每200.00m设置错车道1处,采用泥结石路面。
坝基弃渣料运输道路,从坝脚左侧至弃渣场2.20km,盘山新建,路基6.00m,路面4.50m,每200m设置错车道1处,采用泥结石路面。
1.2.3.2.4 大坝填筑临时道路石渣利用已建的混凝土路约310.00m再新建上坝道路600.00m,路基6.00m,路面4.50m,每200m设置错车道1处,采用泥结石路面。
大坝填筑至530.00m高程后,道路接已建的混凝土道路沿高程548.00m之字型道路至马道高程,路长约150.00m,路基6.00m,路面4.50m,每200.00m设置错车道1处,采用泥结石路面。
1.2.3.2.5 放空洞进口施工临时道路沿高程548.00m设Z字型道路至放空隧洞,路长约380.00m,路基6.00m,路面4.50m,每200m设置错车道1处,采用泥结石路面。
1.2.3.2.6放空洞出口施工道路放空洞出口施工道路接坝基弃渣道路长约500.00m ,路基6.00m ,路面4.50m ,每200.00m 设置错车道1处,采用泥结石路面。
临时道路汇总表(单位:m )序号 名 称 利用道路 新建道路 道路合计 结构型式 备注01 石渣料场临时道路 9200 200 9400 泥结石路面 本工程临时道路按公路等级4级单车道进行修建。
02 心墙料运输道路 0 1500 1500 泥结石路面 03 弃渣场道路 10000 4400 14400 泥结石路面 04 大坝填筑临时道路 0 750 750 泥结石路面 05 放空洞施工临时道路 0 380 380 泥结石路面 06 放空洞出口施工道路0 500 500 泥结石路面07合计192008630269301.2.4 供风、供水、供电及通讯 1.2.4.1 施工供风1.2.4.1.1 大坝施工供风大坝左右坝肩及坝基、坝基开挖配备2台柴油移动式空压机,型号为4L-20/8,供风能力为80.00m 3/min 。
供风系统采用φ80钢管引接至施工现场附近,敷设到每个工作面。
配备YQ-80型潜孔钻2台,手风钻TY-28型4台和TY-25型4台,潜孔钻及灌浆钻孔设备采取自带供风设备的供风方式。
1.2.4.1.2 石渣料场施工供风石渣料场开挖主要采取自带供风设备的机械。
配置26型空压机带钻机6台、13型柴油空压钻机3台、100型行走式钻机3台、75型风动液压钻4台、架式潜孔钻4台。
1.2.4.1.3 隧洞施工供风、通风隧洞采取进口及出口向隧洞中心进行开挖,共计2个工作面,每个工作面采用2台6.00m 3电动空压机,供风能力为24.00m 3/min 。
施工通风,主要是放空洞施工通风需要,为了保证洞内有良好的通风条件,根据施工工作面情况,在洞的进出口分别布置1台5.5KW 的轴流风机,通风管采用帆布软管。
施工用风、通风设备表序号 名称 规格 单位 数量 备注施工用风 1 电动空压机 4L-20/8 台 2 大坝左右坝肩及坝基开挖2 电动空压机 6.00m 3台 4隧洞开挖供风,Ф50供风管道250m 。
风管 1 钢管 φ80 m 2500 大坝左右坝肩及坝基开挖 施工通风1 通风机 5.5kw 台 2隧洞开挖通风2通风管D600m250 隧洞开挖通风,帆布软管1.2.4.2 施工供水1.2.4.2.1本工程施工供水主要用于混凝土的拌和、养护,以及施工工厂的生产用水,施工人员的生活用水,施工期消防用水。
1.2.4.2.2大坝及放空洞施工生产用水泵直接在上游围堰中抽取;在混凝土搅拌场建蓄水池1个,容积20.00m3,尺寸为5.00m×2.00m×2.00m(长×宽×深),浆砌块石结构;生活用水采用梓潼县城区自来水供水网,在大庙风景区接待中心接口,安装水表计量。
施工供水管线800.00m,生活用水管线长400.00m。
1.2.4.2.3石渣料场施工用水采用龙口村溪沟或村民用水;供水管线1500.00m。
1.2.4.3大坝施工供电大坝施工区电力需求表序号设备名称型号规格额定功率(kw)数量用于施工部位备注1 平板振捣器/ 3.002 混凝土振捣2 水泵6B33A 7.50 1 排水/3 水泵/ 7.0 2 排水/4 空压机 6.0m348.0 4 隧洞开挖供风/5 轴流风机/ 11.0KW 2 隧洞开挖通风/6 钢筋切断机GQ50-1 7.5 1 钢筋加工/7 钢筋弯曲机GW40-1 7.5 1 钢筋加工/8 钢筋调直机GTJ4-4/14 9.0 1 钢筋加工/9 点焊机DN1-75 75.00 1 钢筋加工/10 砂轮切割机/ 1.1 2 钢筋加工/11 木工平面刨MJ504 2.8 2 木材加工/12 单面压刨床MB106 7.5 2 木材加工/13 塔机TC5613 25.0 1 混凝土垂直运输/14 钻机XY-100 36.0 3 灌浆工程/15 灌浆机200型37.0 2 灌浆工程/16 灌浆泵/ 30.0 4 灌浆工程/17 合计/ 326.00 / / /大坝工程合计用电负荷为326.00kw,按50%用电计算,须按装200KVA变压器1台。
