目录一、工程概况及工程量 (2)1.1 工程概况 (2)1.2 工程量 (2)二、施工准备 (2)2.1内业技术准备 (2)2.2外业技术准备 (3)三、施工工艺及要求 (3)1、原地面处理 (3)2、换填 (3)3、水泥、粉煤灰及碎石混合(CFG)桩 (5)四、管理措施 (10)4.1 质量管理措施 (10)4.2 安全管理措施 (11)4.3环境保护措施 (12)4.4 水土保持管理措施 (13)地基处理二级交底一、工程概况及工程量1.1 工程概况新建沈阳至丹东客运专线TJ-1标二工区新建线路起止里程为改DK12+003.76-DK26+695.01(另含改DK369+400-改DK369+330,改DK7+942.2-改DK8+311.82两段路基),线路全长15.6公里。
1.2 工程量其中路基工点6处,路基长度累计7323m。
地基处理主要采用CFG 桩加固,其中设置有CFG桩的路基工点有改DK369+400~改DK369+330,改DK7+942.2~改DK8+311.82,改DK12+003.76~改DK13+997.27,改DK18+820.69~改DK19+100,改DK19+460~改DK20+245.55,改DK20+820~DK21+900,DK25+940.49~DK25+960.5,DK26+945~DK26+973.8,全线CFG桩累计设计量为101.6万延米。
二、施工准备2.1内业技术准备组织技术人员认真阅读施工技术规范,复核施工图纸,编写专项施工技术方案,制定施工安全保证措施,提出应急预案。
组织现场施工人员召开技术交底会,使施工人员了解施工技术要求,掌握施工控制重点,以确保施工质量及安全。
2.2外业技术准备组织技术力量对设计院所交的所有导线点和水准点进行导线和水准复测,且复测结果已报监理工程师复核无误。
三、施工工艺及要求1、原地面处理1.1、路堤填筑前应清除基底表层植被,挖除树根,做好临时排水设施。
淮滨至固始高速公路土建工程第七合同段路基填筑施工作业二级技术交底山东鑫泰公路工程有限公司淮固高速公路土建七标段项目经理部淮固高速公路土建第七标段关于对路基填筑施工的技术交底(二级)报告致:河南豫淮高速公路有限公司北京中通公路桥梁工程咨询发展有限公司依据豫交建管【2010】55号文件精神,总监理工程师及项目总工关于对《路基土石方工程的技术交底》,本人(张金光:项目总工)现已完成了对我项目部技术人员及施工班组长的技术交底,特此汇报如下:1、交底内容:路基填筑施工难点及关键环节的质量控制,施工过程中安全事项,突发事件应急方法;2、交底时间:3、交底地点:4、交底人:张金光(项目总工)5、接受交底人:项目部各部室成员及土方施工队队长。
附表:接受交底人签字表特此报告!报告人:日期:接受交底人签字表路基施工技术交底一、路基各分项工程的施工方法⑴、填土路堤施工流程:放样与准备工作→清表→基底碾压→卸土填筑→摊铺整平→碾压→检测⑵、填土路堤施工:在正式填筑之前,选择具有代表性的路段作为试验段。
试验路段无构造物且具有代表性,其主要内容包括:各种机械的最佳组合方式选定,最佳松铺厚度、最佳压实遍数及压实速度的选定,合理的工艺流程和施工方法选定,切合实际的土方量变化率的核定等。
从而找出机型、厚度、压实遍数同判定指针的规律曲线,确定出标准的实用工艺。
并将试验结果报监理工程师核准。
⑶、路基填筑施工方法:按四区段,八流程填筑施工。
四区段是“填土、平整、碾压、检测”。
八流程是:施工准备→基底处理→分层填筑→摊铺平整→碾压夯实→检验签证→路基整形→边坡整修。
各区段流程单独作业,不交叉作业。
⑷、准备工作①、测量放样,确定路堤用地边界和填筑范围,并设置明显标志。
②、普通路堤的填筑应先开挖排水沟,排除地表水。
③、路基用地范围内的树木、垃圾、有机物残渣、建筑物废料及原地面以下30cm内的草皮、农作物的根系和表土等不良材料采用机械配合人工进行清理,对路基范围内存在的局部不良材料报监理工程师批准后,进行清除并换填。

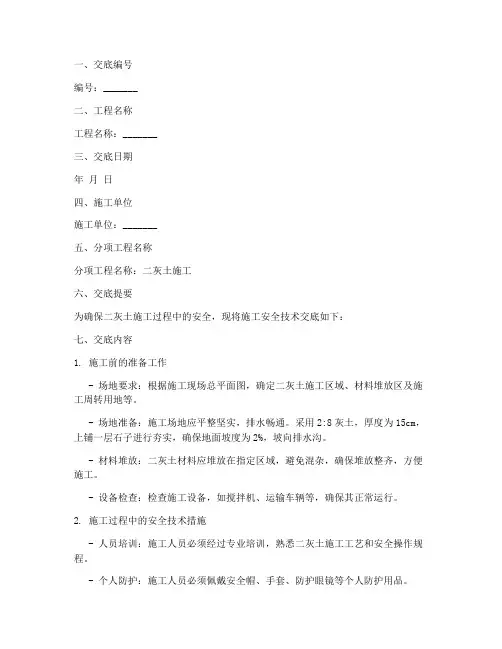

一、交底编号编号:_______二、工程名称工程名称:_______三、交底日期年月日四、施工单位施工单位:_______五、分项工程名称分项工程名称:二灰土施工六、交底提要为确保二灰土施工过程中的安全,现将施工安全技术交底如下:七、交底内容1. 施工前的准备工作- 场地要求:根据施工现场总平面图,确定二灰土施工区域、材料堆放区及施工周转用地等。
- 场地准备:施工场地应平整坚实,排水畅通。
采用2:8灰土,厚度为15cm,上铺一层石子进行夯实,确保地面坡度为2%,坡向排水沟。
- 材料堆放:二灰土材料应堆放在指定区域,避免混杂,确保堆放整齐,方便施工。
- 设备检查:检查施工设备,如搅拌机、运输车辆等,确保其正常运行。
2. 施工过程中的安全技术措施- 人员培训:施工人员必须经过专业培训,熟悉二灰土施工工艺和安全操作规程。
- 个人防护:施工人员必须佩戴安全帽、手套、防护眼镜等个人防护用品。
- 机械操作:操作搅拌机、运输车辆等机械时,必须严格遵守操作规程,确保安全。
- 高处作业:进行高处作业时,必须系好安全带,并搭设安全防护设施。
- 交叉作业:避免交叉作业,确保施工区域安全。
3. 施工现场管理- 交通管理:施工现场应设置明显的交通标志,确保交通秩序。
- 材料堆放:材料堆放应整齐有序,避免影响施工和通行。
- 施工垃圾:及时清理施工垃圾,确保施工现场整洁。
4. 应急预案- 安全事故处理:发生安全事故时,立即启动应急预案,组织救援。
- 现场急救:配备急救药品和器材,确保能够及时进行现场急救。
八、注意事项1. 施工过程中,应密切关注天气变化,遇有恶劣天气,应立即停止施工。
2. 施工过程中,应定期对施工人员进行安全教育,提高安全意识。
3. 施工过程中,应严格按照施工方案进行施工,确保施工质量。
九、责任分工1. 施工单位负责人负责组织、协调施工过程中的安全技术工作。
2. 项目经理负责监督施工过程中的安全技术措施落实情况。

XXXXXXXX项目部技术交底书交底单位名称:YS-7标项目工程部编号:第 1 页共6 页工程名称XXXX高速公路土建工程第七合同段设计文件图号营盘水至双塔高速公路X合同段两阶段施工图设计施工部位路基工程双向土工格栅铺设交底交底日期技术交底内容:一、技术交底适用范围明确路基工程双向土工格栅铺设位置,本交底适用于填挖高差大于2米以上或地面坡度较陡的路基横向(或纵向)填挖交界处补强处理的段落。
目的是为了增强路基整体强度,消减路基横向(纵向)填挖间的差异沉降,保证路基质量。
二、施工准备2.1 技术准备⑴根据设计图纸,理解设计意图,正确铺设双向土工格栅。
⑵对现场施工人员进行技术交底和安全交底,确保施工过程的工程质量和人身安全。
2.2 机械准备⑴铺设设备:铁锹、铁锤、卷尺等。
⑵碾压设备:压路机、平地机、装载机、洒水车等。
⑶安全设备:安全帽、安全带等。
2.3 材料准备⑴双向土工格栅符合《交通工程土工合成材料土工格栅》JT/T480-2002 要求,抗腐蚀、防老化,宜选粗型,高强度、高密度且幅宽较大的材料。
⑵双向土工格栅(GSL100/HDPE)技术指标:每延米双向极限抗拉≥100KN/m,双向极限抗拉强度下伸长率≤13%,双向2%伸长率下的拉伸力≥35KN/m,5%伸长率下的拉伸力≥70KN/m,光老化等级为Ⅳ级且满足蠕变要求。
⑶双向土工格栅和钢筋应具有出厂质量证明书和试验报告单。
对进场的材料应抽取试样做力学性能试验,对不合格的产品严禁进场和使用。
2.4 作业条件⑴现场填土区与结合槽底部标高满足铺设要求,且填土压实度指标达到路基规范设计要求。
⑵现场填土区台阶按图纸要求施工,铺设场地平整、无杂物。
便道畅通,满足现场施工要求。
交底人:复核人:接受人:XXXXXXXX项目部技术交底书交底单位名称:YS-7标项目工程部编号:第 2 页共6 页工程名称XXXX高速公路土建工程第七合同段设计文件图号营盘水至双塔高速公路X合同段两阶段施工图设计施工部位路基工程双向土工格栅铺设交底交底日期三、施工工艺3.1工艺流程熟悉图纸—开挖填土区台阶(对挖方区开挖结合槽)—分层填筑(待达到路床底标高)—场地平整—铺设第一层双向土工格栅(锚固)—分层填筑下路床—下路床顶面铺设第二层双向土工格栅(锚固)—最后填筑上路床3.2 铺设要求⑴地面横坡陡于1:5的段落,先清除表面浮土后再开挖台阶,土质路段台阶宽不小于2m,石质路段台阶宽不小于1m。
技术交底记录
施工工地入口地面做硬化处理,并设置车辆冲洗台以及配套的排水、
车辆在驶出工地前,应将车轮、车身冲洗干净,不得带泥上路;进出口一百米以内的道路保持清洁,不存留泥土和建筑垃圾。
道路两侧及办公区进行绿化,裸土及时覆盖。
、施工现场的弃土、弃料及其他建筑垃圾砌筑垃圾堆放池,及时清运,若在工地内堆小时,应密闭存放或及时进行覆盖,防止风蚀起尘及水蚀迁移。
每天检查七个百分百中道路冲洗清扫,发现有未冲洗干净或者责任人渎职的,对责任。
重力式路肩挡土墙挡土墙施工技术交底(二级)重力式路肩挡土墙施工技术交底书一、编制依据;⑴、《路基工程设计专用图》;⑵、《铁路混凝土工程施工质量验收补充标准》⑶、《客运专线铁路路基工程施工质量验收暂行标准》铁建设[2005]160号;⑷、《客货共线铁路路基工程施工技术指南》(TZ202-2008)。
二、工程概况重力式路肩挡土墙段落、断面尺寸及相应工程数量见《路基设计图》、《路基工程专业设计图》。
三、技术要求挡墙基础地基承载力不得小于设计要求地基容许地基承载力要求,施工时若经现场检测无法满足设计要求或地质、水文情况有较大变化,技术员必须及时上报分部工程部,由工程部联系设计院进行复测。
施工过程不得使用有侵蚀性水作为施工用水,挡土墙墙身混凝土强度等级按下表所示:挡土墙墙后填料设计内摩擦角为35°。
为保证挡墙符合设计要求,墙后填料应采用30cm厚编织袋装卵石反滤层填筑。
现场技术人员应严格控制材料质量,若发现填料不能满足规范要求,应及时反馈材料部门处理。
挡土墙应避开雨季选择旱季施工,严禁雨天施工,做好现场施工排水设施,基坑不得受水浸泡。
四、施工方法1、施工准备及放样挡土墙施工前应做好地表排水和安全生产的准备工作,施工前先将墙后地表的虚方全部清除,并将原地表地面开挖成台阶状,同时必须对设挡土墙段落的横断面重新放样,若发现实际墙趾地面线与设计横断面有较大出入,应及时反馈分部工程部,由工程部提出处理措施。
当挡土墙位于平曲线范围内时,在施工过程中应注意放样精度,使墙面圆滑顺适。
2、基坑开挖开挖前,应作好场地临时排水、截水和防渗措施,雨天坑内积水应随时排干。
基础的各部分尺寸、形状以及埋置深度,均应按照设计《路基工点图》《路基工程设计专用图》要求进行施工。
基坑不得连通开挖,应采用跳槽开挖,以防基坑坍塌。
当基坑深度大于5m 时,应加设平台,这既有利于基坑边坡的稳定,又利于基坑开挖。
我分部挡土墙基础采用倾斜地基,应按设计倾斜挖凿,基底标高按设计严格控制,不得用填补法筑成斜面,不得随意改缓或改陡,以免影响墙身的稳定。
高强土工格室边坡防护施工技术交底1、材料的进场检验高强土工格室:型号TGLG-PE-50-500,抗拉强度≥150MPa,延伸率≤15%,网格尺寸25cm×25cm,展开尺寸4m×12.5m(整幅单根筋带制作),格室高度为150mm。
2、施工工艺坡表处理格室展开定钻眼锚固位臵取掉格室钻眼锚固固定钢筋格室展开、锚固U型连接筋,对格室固定喷播混合基材、覆盖无纺布揭膜、养护。
3、施工机械:喷射机、钻孔机、空压机、搅拌机。
4、施工方法及要求a:坡表处理:采用人工修整坡面使其倾斜一致、平整且稳定,清除坡面淤积物、浮土和虚碴,对于局部凹面较大的进行浆砌片石镶补、凸面较大的进行凿除。
b:格室展开定钻眼锚固位臵:选用一幅格室展开到坡面进行定眼孔,然后钻眼。
c:取掉格室钻眼锚固固定钢筋:将格室取下,钻眼、锚固F型钢筋。
d:格室展开、锚固U型连接筋,对格室固定:格室沿坡面、路线张开至最大尺寸,格室四周用U型钢筋锚钉固定,坡顶锚钉间距70cm;中间用F型锚钉固定,按三角形布臵,间距105cm。
将铆缝点紧紧固定在坡面上。
e:喷播混合基材、覆盖无纺布:用喷射机将符合要求的混合基材和草籽喷射于坡面上,喷播时喷枪口距坡面1米左右,加水量以保持基材混合物不流不散为准,喷播后用50g/m2的无纺布覆盖好。
f:揭膜、养护:喷播后加强管理,适时适度喷水(基材混合物第 1 页共2 页要保持湿润状态)。
当幼苗植株长到5~6cm或2~3片叶时揭去无纺布。
5、施工注意事项:a、基材混合物由绿化基材、纤维、植壤土等按一定比例混合而成;绿化基材由有机质、土壤结构改良剂材料制成。
植壤土应选用工程地原有的地表土或附近农田粉碎过8mm筛,含水量≤20%,风干过筛后的植壤土应采取防水措施;纤维可就地取秸杆、树枝等粉碎成10~15mm长,含水量≤20%。
基材混合物的配合比为绿化基材:纤维:植壤土=1:2:2(体积比)。
b、绿化基材采用购买或按照以下技术指标配制:有机质,%≥32.0腐殖质,%≥10.0氮、磷、钾(N+P2O5+K2),%≥ 4.0水分(游离水),%≥30.0吸水倍率,m/m≥6.0水稳性指数,%≥60.0PH值,% 5.5—7.0细度(<5mm),%≥75.0c、坡面要尽量平整,松散脱落的碎石应清理干净,防止喷射混全基材时不能牢固的附着在坡面上。

济青高速改扩建工程主体工程六标段一分部
施工技术交底记录表
编号: 2级
施工部位路基工程施工内容土工格室参加对象及人数一分部技术人员及班组长共人交底人记录人
交底时间交底地点
一分部一楼会议室
交底内容:
1、材料的进场检验
高强土工格室:格室片横向抗拉强度≥20KN/m,对应延伸率≤15%;格室片纵向抗拉强度≥120KN/m,对应延伸率≤15%;格室片间连接处的断裂拉力≥120KN/m,网带连接方式采用U型钢钉插接编制,U型钉直径≥2.5mm,格室的连接处连接件的抗剪切力≥120KN/m,格室高度75mm,网格尺寸40cm×40cm,单网尺寸为10.4m×5m。
U型钢筋钉由Φ10钢筋制作(r=5,l=50cm)。
2、施工工艺
施工流程:测量放样——铺设土工格室——固定土工格室。
3、1、在路基上将土工格室展开、拉直平顺,紧贴下承层铺平,保证荷载施加后处于良好受力状态。
用U型钢筋钉固定。
2、土工格室从台阶内缘铺设至加宽路基边坡处,采用U型钢筋锚固,以保证整体受力。
3、土工格室应张拉均匀并用U型钢钉固定,钢钉间距1.0m,并紧贴
6、土工格室上的第一层填土摊铺宜采用轻型推土机或前置装载机。
7、填料不允许直接卸在土工格室上面,必须卸在已摊铺完毕的土面上。
8、土工格室在每天气温最高的中午铺设。
