组合电器安装工艺流程及施工要求
- 格式:doc
- 大小:37.50 KB
- 文档页数:3
囹
2、220kV典型间隔单元描述:
出线间隔
编山1、轴II、备用体期上设
备)、孝义西I、孝义回I、
备用璀娜上设备)
2ZUU :
l53toH
母联间隔
UAA1W01?00
I、II母PT间隔
六、设备安装过程
1、一次设备的清点和地基的测量
1.1对一次设备的包装箱进行清点。
1.2对附件包装箱进行清点并妥善保管。
1.3根据地基图纸进行现场地基的测量。
1.4根据安装顺序一次设备间隔进入作业场地。
2、一次设备的安装
2.1 一次设备安装前应进行安装人员的技术培训和必要的安全培训。
2.2 一次设备安装前应对安装现场进行清洁处理。
2.3一次设备组装前应对CT、各包装单元内间隔进行必要的试验。
2.4一次设备的安装应从中间往两边组装,并对各装配单元内部零部件进行仔细检查、清理,并进行记录。
措施:专业吊装工进行吊装和操作,装配吊装指挥设一人专职指挥。
危险点5:临时电源的使用。
措施:每次使用前、后要进行检查并记录。
使用过程中,要清楚使用状态,避免影响其它设备使用。
八、消辅材料的准备
工作开始前,除生产厂家自带的工具材料外,应准备以下耗材:
九、现场安装工序流程表:
注:每天安装工作开始前,必须保证环境湿度不大于70%
十、现场作业流程及责任分工。
封闭式组合电器安装作业指导书封闭式组合电器是一种常见的电气装置,广泛应用于各种电气设备中。
为了保证其安全和有效运行,正确安装和维护非常重要。
以下是封闭式组合电器安装作业的指导书。
一、准备工作1. 确定安装点:根据设计需求和安全要求,选择合适的安装点,考虑通风、温度、湿度、环境等因素。
2. 准备工具:根据安装要求,准备所需工具,如电动螺丝刀,手动螺丝刀,扳手,钳子等。
3. 准备配件:根据设计要求,准备所需配件,如螺栓、螺母、密封圈、连接线等。
4. 停电:在安装封闭式组合电器之前,必须确定停电,以确保工作安全。
二、安装过程1. 检查配件:在进行安装之前,必须检查所需的配件,确保完整并符合要求。
同时,检查设备的尺寸和连接点是否正确。
2. 安装支架:根据安装要求,安装支架,确保支架稳固、平衡。
3. 安装电器:将封闭式组合电器放置于支架上,用螺栓和螺母将其固定。
在固定螺栓之前,要先将密封圈压在螺栓上。
4. 连接线路:根据所需连接的电路,连接电缆或导线。
在连接过程中,必须遵循安全规范,确保正确连接并防止短路。
5. 密封处理:在连接好电线之后,使用密封材料将设备的接口和连接部位密封。
6. 通电测试:完成安装后,必须进行通电测试,确保设备正常运行和符合设计要求。
在通电测试中,要注意观察电压和电流的波动,以确保设备安全。
三、注意事项1. 停用电器:安装过程中,必须保证电器的安全停用。
在连接电缆或导线之前,必须先切断电源。
2. 安全防护:在安装过程中,必须注意安全防护措施,避免触电和其他安全事故的发生。
3. 操作手册:在安装完成后,请务必仔细阅读操作手册,了解设备的使用方法和维护要求。
4. 维护检修:为了保证设备的正常运行和延长使用寿命,定期进行维护和检修是非常必要的。
在进行封闭式组合电器安装作业时,必须仔细遵守安全规范和操作要求,保证电器的正常运行和使用寿命。
110KV GIS组合电器安装作业指导书110KV GIS组合电器安装作业指导书一、引言本作业指导书旨在为110KV GIS(气体绝缘开关设备)组合电器的安装提供详细指导,确保安装过程顺利进行,并保证设备的正常运行和安全性。
本指导书适用于110KV GIS组合电器的安装作业。
二、安装前准备1. 安全措施在进行安装作业之前,必须确保所有参与人员已经接受相关安全培训,并严格遵守安全操作规程。
所有安装人员必须佩戴个人防护装备,如安全帽、安全鞋、防护手套等。
2. 工具和设备准备准备好所需的工具和设备,包括但不限于螺丝刀、扳手、电缆夹具、测量仪器等。
确保这些工具和设备处于良好状态,并经过检查和校准。
3. 施工图纸和技术文件准备好110KV GIS组合电器的施工图纸和相关技术文件,包括设备的布置图、接线图、设备参数等。
施工图纸和技术文件应由专业人员编制,并经过审核和批准。
4. 施工场地准备确保施工场地符合安装要求,包括地基平整、通风良好、无积水等。
清理施工场地,确保没有杂物和障碍物影响安装作业。
三、安装步骤1. 基础安装根据施工图纸和技术文件的要求,进行基础的安装工作。
首先,测量和标记基础的位置和尺寸。
然后进行基础的挖掘和浇筑工作,确保基础的稳固性和平整性。
2. 设备安装根据施工图纸和技术文件的要求,进行设备的安装工作。
首先,将设备运送到施工现场,并进行检查,确保设备完好无损。
然后,根据设备的布置图,将设备安装到基础上,并进行固定和连接。
3. 接线和调试根据施工图纸和技术文件的要求,进行设备的接线和调试工作。
首先,根据接线图进行设备的接线工作,确保接线正确无误。
然后,进行设备的调试工作,包括电气参数的调整和测试,确保设备的正常运行。
4. 安全检查和验收在安装完成后,进行安全检查和验收工作。
首先,对设备进行全面的安全检查,包括设备的外观、接线、绝缘等方面。
然后,进行设备的功能测试和性能测试,确保设备满足相关标准和要求。
GIS组合电器安装一、安装流程三、施工控制要点1.施工准备1.1工器具准备:吊车、真空处理装置、气体回收装置、专用工器具、小型工器具、安全防护用具准备齐全、验证合格;1.2技术准备:安装前技术人员查阅施工图、厂家资料,配合完成施工图纸交底及会审活动,编写书面技术交底;1.3 明确技术负责人,安装负责人,安全、质量负责人及施工人员,进行技术交底;1.4附件放置:附件应放置在便于安装的位置,并摆放整齐、平稳,应有防倾倒措施。
2.基础复测2.1基础标高、预埋件及轴线偏差应符合下表要求:2.2预留孔洞复测:预留孔洞偏差≤5mm。
3.开箱检查3.1施工单位向监理单位提出开箱申请,得到监理单位批准;3.2 监理单位组织业主、施工、厂家三方代表参加,总监理工程师为开箱负责人;3.3开箱检查:设备包装完好,备品备件、专用工器具及附件齐全、无损坏,元件接线端子、插接件及载流部分光洁、无锈蚀,充气运输的间隔单元压力值符合产品的技术规定。
4.间隔单元安装4.1间隔单元直阻测量,电流互感器间隔单元试验,测量及试验结果应满足产品技术文件和规范要求;4.2安装过程空气湿度不能超过80%,并有防尘措施;4.3中间间隔单元安装:初始间隔单元安装完毕后要核对其轴线及水平度,打开临时封板检查母线绝缘子,绝缘子应牢固完整,内部若有临时支撑件应予拆除;密封槽面应清洁、无划伤痕迹;已使用过的密封垫圈不得重复使用;新密封垫应无损伤;涂密封脂时,不得使其流入密封垫圈内侧而与六氟化硫气体接触;4.4相邻间隔单元安装:间隔单元应在水平、平直状态对接,过程不得损坏联接触头,连接螺栓紧固力矩满足厂家技术文件要求;4.5主回路电阻测试。
5.分支母线及套管安装5.1分支母线支架按照厂家编号进行安装,过程控制支架垂直度及杆顶标高;5.2分支母线安装时应保持水平状态,与主母线对接过程做好法兰面清洁、密封处理;5.3出线套管应采用专用工具和吊带进行安装,以保护瓷套不受损伤,带有角度套管在就位前将角度调至与安装后状态一致。
GIS组合电器现场安装规范室内墙面抹灰及粉刷工作全部结束。
1、1、2GIS室在施工前要彻底打扫干净保证现场作业无灰尘、无积水。
1、1、3GIS设备施工现场要确保土建及其他施工全部退场。
1、2安装施工方案已通过审查、批准,施工人员组织到位,且在施工现场组织完施工方案交底工作。
1、3专用工机具准备充分、齐备,包括气体回收装置、真空泵、充气装置、吸附剂烘箱、微水测量仪、SF6气体检漏仪、经纬仪等设备均应处于良好的备用状态。
1、4GIS设备二次转场GIS设备二次转运和设备进场顺序的组织安排应该与GIS设备安装顺序及实际进度相协调一致,配合恰当。
仔细核对装箱清单和装配图纸,做到箱号、包装图号、设备名称一一对应。
要求装那种设备,就来该设备。
不盲目转运设备,避免造成场地拥挤,设备堆集如山,安装秩序混乱等现象。
1、5GIS基础核查和基础划线在GIS室内,土建设置永久性的高程标准点,并提供基础中心线的控制桩位,其精度应在厂家规定之下,以确保GIS设备吊装就位有一个精确的参照标准。
1、5、1基础核查GIS基础采用预埋槽钢,要求基础预埋件高程误差为:每间隔基础预埋件水平最高和最低差不超过2mm,所有尺寸最大允许偏差为±3mm;条形基础不均匀沉降≤5mm;如果预埋槽钢沉降严重变形厉害,则必须对预埋槽钢进行处理,把变形控制在误差范围内。
1、5、2基础划线基础划线采用经纬仪和钢卷尺等测量工具进行。
按照GIS平面布置图和GIS基础图中注明的尺寸,将断路器中心线,主母线中心线及各个间隔中心线单独绘制出来。
测量始终应采用同一把钢卷尺进行。
1、6GIS设备通常是在充有约0。
5Kpa、cm2(即0。
05Mpa或0。
5bar)SF6气体,或者是在大气条件下带吸附剂运输和储存。
当运输条件和装卸允许整体运输时,设备均采用整体充0。
5Kpa、cm2的SF6气体运输。
所以在开箱检查时,要记录好各密封单元气室的充气压力值,以便查验设备是否存在泄漏。
变压器及GIS组合电器安装方案1、概述本工程装机3台,单机容量80MW,其中两台发电机13.8kV侧接成扩大单元接线,经一台SFHP10-200000/220型变压器升压至220kV;另一台发电机13.8kV侧接成单元接线,经一台SF10-100000/220型变压器升压至220kV。
升高电压侧为角型接线,220kV出线一回。
主变压器及GIS组合电器安装工作范围包括2台套主变压器及其附属配套设备及1套GIS组合电器的现场运输、就位、安装、设备及设备间的所有电气连接、设备接地端子与电站接地网的连接、设备基础安装和设备的调试、现场试验和试运行等工作。
主变压器安装主要包括主变本体安装,所有附件安装,主变油处理等工作;GIS设备安装主要包括设备开箱清点;设备清扫、检查,吊装、安装,调整、固定;SF6气体检查、气隔室抽真空,充气等工作;SF6气室接头检漏、气室内SF6微水测量等工作。
2、安装流程2.1、变压器安装流程图主变压器安装流程图2.2、GIS组合电器设备安装流程图GIS组合电器设备安装流程图3、施工工艺及技术措施1、熟悉施工图纸,编写施工组织措施报监理审查批准,对所有施工人员进行技术交底。
2、测量放点,复查设备安装基础高程和中心是否与安装图纸所要求的一致,并在基础上做好标记。
3、组织人员清点并检查设备的型号规格、数量及附件是否与设计图纸相符,有无缺陷等。
4、建立施工现场工器具及设备零部件的临时存放工具库。
准备施工设备及工器具等。
在施工现场布置1块开关板,电焊机等施工设备用电取自该开关板上,开关板电源取自最近的电源点。
在施工现场布置足够的临时照明。
现场布置足够数量的消防灭火器材(手提式二氧化碳灭火器等)。
5、施工工艺及细节说明(1)变压器安装1)变运输就位2)变运输到现场后,采用两台100t汽车吊卸车及吊装就位。
3)变卸车时,对设备重量,起吊设备幅度,起吊重量等必需满足要求,在整体刚吊离地面时,对起吊设备、钢丝绳及绳扣等进行全面检查,无危险方可继续起吊。
封闭组合电器安装安全技术规程范文一、引言封闭组合电器是一种常见的电气设备,广泛应用于工矿企业、商业建筑、住宅小区等场所。
为确保封闭组合电器的安装质量和人员安全,制定本安全技术规程。
二、适用范围本规程适用于封闭组合电器的安装过程,包括设备选型、线路布置、接地保护等关键环节。
三、定义1. 封闭组合电器:指内装有开关、插座、控制设备、仪表等电气元件,封闭在一体的电气设备。
2. 设备选型:根据使用环境和功率需求,选择合适的封闭组合电器产品型号。
3. 线路布置:指封闭组合电器内各电气元件之间的相互连接及线路走向。
4. 接地保护:为封闭组合电器提供安全的接地,以防止漏电事故。
四、设备选型1. 根据使用环境和功率需求,选择合适的封闭组合电器产品型号。
2. 选择的封闭组合电器应符合国家标准和行业规范的要求。
五、线路布置1. 封闭组合电器内各电气元件之间的连接应按照设备厂家提供的接线图进行。
2. 电气元件之间的连接线路应采用合适的导线规格,避免出现过载和短路现象。
3. 在线路布置过程中,应避免电线与金属管道、机械设备等有直接接触,以免引发漏电事故。
六、接地保护1. 封闭组合电器应设置足够数量的接地装置,接地电阻不得大于规定的限值。
2. 接地线应采用规定的导线规格,并应有良好的接地连接。
3. 封闭组合电器的金属外壳应与接地电线连接,确保设备的安全接地。
七、设备安装1. 设备安装前,应检查封闭组合电器的外观是否完好,开关和插座是否灵活可靠。
2. 安装设备时,应遵循设备厂家提供的安装指南。
3. 封闭组合电器的安装位置应远离易燃、易爆和腐蚀性物质,保证设备的正常运行和人员的安全。
4. 安装设备时,应注意维护良好的通风和散热,确保设备能够正常运行。
八、验收和维护1. 安装完毕后,应进行验收和检测,确保封闭组合电器安装质量符合要求。
2. 设备的维护应按照厂家提供的维护指南进行,定期进行检查和保养,及时处理问题。
3. 需要更换或修理的部件应遵循相应的安全操作规程,确保人员安全。
gis组合电器施工方案一、施工前准备技术准备:熟悉施工图纸、设备说明书及相关技术标准,制定详细的施工方案和作业指导书。
人员准备:组织施工队伍,确保施工人员具备相应的专业技能和安全意识,进行必要的技术交底和安全培训。
材料准备:根据施工方案,准备所需的GIS组合电器设备、安装材料、辅助工具等,确保材料的质量和数量满足施工要求。
现场准备:清理施工现场,确保施工环境符合安全要求,搭建临时设施,为施工提供便利条件。
二、设备检查与测试对GIS组合电器设备进行开箱检查,确认设备外观无损、附件齐全。
进行设备性能测试,包括绝缘性能、机械性能等,确保设备符合设计要求。
对设备内部进行清洁处理,去除灰尘和杂物,保证设备的运行环境。
三、基础施工按照施工图纸要求,进行设备基础的施工,确保基础的平整度和尺寸精度。
对基础进行验收,确保其符合设备安装要求。
四、GIS安装根据施工图纸和设备说明书,进行GIS组合电器设备的安装。
确保设备安装位置准确、固定牢固,防止设备在运行过程中发生位移或倾斜。
对安装过程进行记录,包括安装位置、固定方式等信息,为后续维护提供参考。
五、母线连接根据施工图纸和设备说明书,进行母线的连接工作。
确保母线连接正确、紧固可靠,防止因连接不良导致的故障。
对母线连接进行检查和测试,确保其符合设计要求。
六、调试与试验对GIS组合电器设备进行整体调试,包括电气调试和机械调试。
进行必要的试验,如耐压试验、短路试验等,以验证设备的性能和可靠性。
对调试和试验结果进行记录和分析,确保设备正常运行。
七、质量检验对施工过程中的各个环节进行质量检验,包括设备安装质量、母线连接质量等。
对质量检验中发现的问题进行整改和处理,确保施工质量符合要求。
对施工质量进行整体评估,形成质量检验报告。
八、安全措施制定详细的安全施工方案,明确安全施工要求和措施。
对施工人员进行安全教育和培训,提高安全意识和自我防护能力。
设置施工现场安全警示标志和防护措施,确保施工过程中的安全。
35kV GIS 设备安装施工方案编制单位:编制:审核:审批:编制日期:年月日目录1 编制依据及引用标准《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》(GB/50148-2010)《电气装置安装工程母线装置施工及验收规范》(GB50149-2010)《电气装置安装工程盘、柜及二次回路结线施工及验收规范》(GB50171-2012)《电气装置安装工程高压电器施工及验收规范》(GB 50147-2010)设计单位相关图纸《国家电网公司十八项电网重大反事故措施》(2012版);~交流金属封闭开关设备和控制设备(GB 3906-2006)《电气装置安装工程质量检验及评定规程》(DL/T5-2002)《电气装安装工程电缆线路施工及验收规范》?GB50168—2006《电气装置安装工程接地装置施工及验收规范》?GB50169—2006《电气装置安装工程电气设备交接试验标准》?GB50150—20062 工程概况及施工范围:工程概况本工程35kV配电装置采用气体绝缘金属封闭开关设备,分二段母线接线,本期共需安装35kV 气体绝缘金属封闭开关柜43面,设备间母线桥两段,设备基础槽钢已预埋。
施工范围35kV 气体绝缘金属封闭开关设备基础安装、设备清理就位,GIS设备在厂家指导下组装、调整及配合调试。
主要包括:43面35kV 气体绝缘金属封闭开关柜安装、设备间隔间的连接、母线桥安装、设备单体调试、设备系统调试、高压试验。
3.施工工艺流程及操作要点工艺流程图工艺流程图操作要点施工准备1 设备安装前应安装现场进行全面清扫、检查,具备设备进场条件。
2 基础埋件应预埋并通过验收,重复检查预埋件的相对位置尺寸、水平高差、牢固程度及接地线引出位置等是否符合设计和制造厂的技术要求。
埋件包括:1)预埋铁板埋件完成;2)电缆管线埋件完成;3)暗敷接地网扁铁埋件完成。
3 按基础设计图以及制造厂技术要求,测量出各间隔断路器、母线、控制柜等的控制中心线及受力点、并在地面上(或墙面)对其位置进行标识,再校核高程准确。

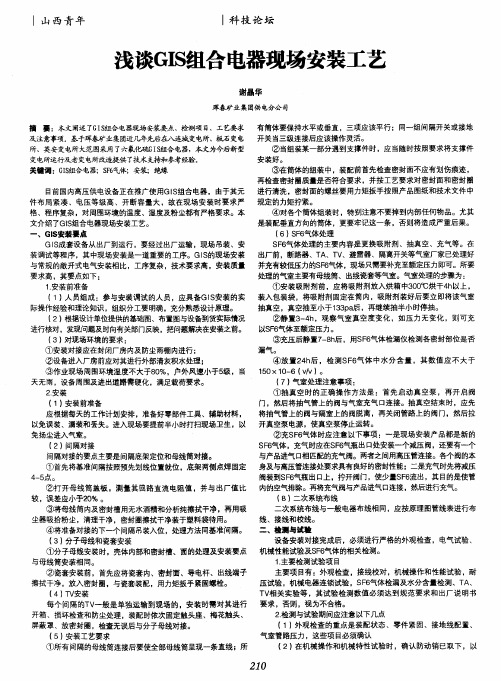

组合电器安装工艺流程及施工要求
一、组合电器安装工艺流程:
二、工艺要求:
1、基础复测验收及办理交接手续:
(1)、依据设计图纸和GIS厂家说明书,认真复核GIS基础和主变轴线,因
为两设备间是硬连接。
(2)、用水平仪和经纬仪对GIS设备基础型钢、预留孔、接地块、相关设备
的距离进行验收,基础水平误差为±5mm,用墨斗弹出轴线和基准相轴线。
2、设备进场检查:
(1)、进场设备及材料由专人负责检查验收,检查设备型号、数量、外观是否符合设计图纸及规范要求。
(2)、拆除包装箱后,按装箱单清点零件及随机资料,察看设备是否完好无缺,
当发现设备有损坏、缺件等现象时,除填写进货检验纪录外,要及时将所发现的情况反馈给厂家。
(3)、用压力真空表测量并记录所有单元(气室)原充气的气体压力,如果气体为零,必须进行充气检漏,否则不准进行安装。
3、第一个GIS间隔就位:
安装间隔在10个及以上的安装顺序是中间向两侧进行,10个间隔以下的可以从一侧进行。
第一间隔安装首先用汽车吊把GIS设备主体吊起送至安装地点,先确定基准相位置,并找正固定。
4、GIS母线及母线筒对接:
(1). 绝缘件表面处理:无毛纸沾酒精,从中心导体向外旋转擦拭进行清理,最后用干净的白布采用同样的方法擦一遍,不许来回擦,不戴白手套不得接触绝缘件。
(2). 金属导体表面处理:导体的电接触镀银面,要用百洁布沿轴线方向进行打磨之表面平滑。
非镀银表面用360号沙纸将异常的凸出部分沙平,然后用沾有高纯度酒精的白布擦拭干净。
(3). 母线对接:先用卷尺量取导电杆长度,核查尺寸是否符合图纸要求。
再对母线及接头等安装零部件进行清洗,然后对母线管进行清理,所有垃圾灰尘都只能用吸尘器吸净,不能用刷子刷掉。
母线深入到GIS 母线管里的导电座,用手电筒照看是否已对准导电座,并将母线插入到导电座的触指里,用力向前顶入,保证其插入深度。
然后将下一节母线管吊起徐徐向前移动,对正两节母线管的法兰盘,快要合拢时停止前进,检查母线以正确的套入到母线座中,密封环已在密封槽里。
(4).法兰接口对接:首先用吸尘器吸尘,然后用丙酮布将法兰盘的表面擦拭干净,检查密封环的尺寸是否与法兰盘的密封槽配合,有没有损伤之处。
检查都符合要求。
然后用无毛纸沾无水酒精将密封环洗干净,用2根定位销对准法兰螺栓孔插入,然后用手动葫芦牵引徐徐靠近的一对法兰,将要相遇时,用4根法兰螺栓对称的插入法兰孔,用手拧紧螺帽,把它拧平,然后再将其余的法兰螺栓插进去,用手拧平帽,再用固定扳手拧紧,最后用力矩扳手紧固。
6、进出线套管安装:
(1)、套管安装前,要预先挂好吊带,连同套管端部的包装一起吊起,当套管离开地面后在拆除包装,对密封面和密封圈进行清理,然后才能与主体连接。
7、抽真空充气:
(1)、.抽真空:事先用高压软管一端接气室的阀门,另一端接回收装置或真空泵的接头上,启动真空泵,对各气室进行抽真空。
当真空度达到厂家要求时,维、(2)、充气有直接充入SF6气体和间接充入SF6气体两种方式,直接充入SF6气
体是抽完真空后直接注入SF6气体。
间接充入SF6气体是抽完真空后,先注入氮气干燥检漏,然后再注入SF6气体。
(3)、抽真空和充气时,要严格按照各厂家设备使用说明书要求进行。
8、微水检测:
用微水测量仪对充完气的气室进行微水检测,断路器气室小于150ppm(V/V),其它气室小于250ppm(V/V) 。
9、捡漏:
(1).真空检漏:这种方法主要用于GIS设备安装后配合抽真空干燥时进行。
现将设备抽真空至133pa,继续抽真空30min,然后停泵。
静观30min后读取真空度A在静观5h后读取真空度B,如果B-A﹤67Pa则初步认为密封性能良好。
(2).局部包扎法:将设备局部用塑料薄膜包扎,经一定时间后测量包扎腔内SF6气体的浓度,通过计算确定其泄漏率(年漏率不大于0.5%)。
局部包扎时间一般为24h。
局部包扎法不仅适用于密封面的气体泄漏率检测,而且也适用于其他漏点的气体泄漏率检测。
10、接地线安装:
由于接地电流较大,故接地引下线一般都用铜排,接地线必须保持其连续性,完整性。
首先用不锈钢丝刷刷净接地端子的氧化层,用细砂布擦光,同时用钢刷刷净接地铜排的接触面氧化层,用白布抹干净。
然后在铜排和接地端子的表面涂一层电力脂,用螺栓紧好,最后用力矩扳手紧固。
接地线截面积不小于厂家要求的标准,接地线同接地网连接可靠。
11、电缆敷设及二次接:
电缆敷设应整齐,尽量减少交叉,电缆两端和转弯处挂上电缆牌。
柜内配线线帽清晰,每个接线端子接1根线芯,最多不能超过2根,配线要用铜线芯,电流回路不小于4mm2电压回路不小于2.5mm2,弱电回路不小于1.5mm2,严格按图纸施工。
12、控制回路调试:
对断路器分、合闸及各种压力信号进行传动检测,隔离开关电动测试,单间隔闭锁测试,组合电器整体电器连锁测试等,所有试验项目和数值必须严格按厂家说明书要求进行。
13、耐压试验:
(1)、当现场GIS安装完毕后,各种常规试验、特性试验、开关调整完毕操作无误、二次接线完成后,方可做耐压试验。
(2)、耐压试验前,检查各气室的气体压力为额定压力、CT二次端子应短接、用摇表检查GIS对地绝缘电阻大于5KMΩ。
(3)、耐压试验时,要把GIS与主变压器断开,与进出线断开。
14、电压互感器:
(1)、电压互感器安装前必须进行常规试验,待GIS做完耐压试验合格后,方可安装。
(2)、安装后,也要进行相关的气体检漏、气体微水检测等试验。
