二次结构及屋面做法图
- 格式:docx
- 大小:12.20 MB
- 文档页数:21
目录第一章编制依据 (2)一、施工合同及主要规范、规程和标准 (2)二、施工图纸 (2)三、主要规范、图集及标准 (2)四、主要法规(国家、行业) (2)第二章工程概况 (3)工程概况 (3)第三章施工准备 (3)一、专业设计概况 (3)二、技术准备 (9)三、施工员准备 (9)四、砌墙工程 (10)五、钢筋绑扎 (13)六、植筋 (14)七、模板 (17)八、应注意的质量问题 (17)第四章施工安排 (18)一、蒸气加气砌块砌筑施工准备 (18)二、砌体结构施工工艺 (19)三、交叉作业与配合施工 (25)第五章安全生产、文明施工 (26)第六章工期及进度控制 (27)第七章工程实例 (27)第一章编制依据一、施工合同及主要规范、规程和标准:《重庆市公安局档案馆施工合同》《建筑工程施工质量验收统一标准》GB50300-2001《砌体工程施工质量验收规范》GB50203-2002《砌体结构设计规范》GB50003-2001《砌筑砂浆配合比设计规程》JGJ98-2000《建筑装饰装修工程施工质量验收规范》GB50210—2001二、施工图纸:表1—三、主要规范、图集及标准:参见《重庆市公安局档案馆工程施工组织设计》四、主要法规(国家、行业):第二章工程概况工程概况:本工程为重庆市公安局档案馆,位于江北区石子山街24号,西临内环高速,距观音桥商业圈6公里,距解放碑11公里.本建筑结构为框架剪力墙结构,建筑结构安全等级为二级,抗震设防6度.地下1层,地上6层,本项目总建筑面积8569。
49平方米,建筑高度27。
6米(室外地坪算至女儿墙顶)。
第三章施工准备一、专业设计概况1、本工程采用框架剪力墙结构体系,外墙采用加气混凝土空心砌块,其余参见结构图细部要求,其构造和技术要求见国标02J102—2及本施工方案。
2、墙体厚度及定位:墙体厚度除注明者外均为200,轴线中分;或者100,轴线靠边.3、预留洞的封堵:砌筑墙留洞待管道设备安装完毕后,用C20细石混凝土填实;变形缝处双墙留洞的封堵,应在双墙增设套管。
附件:构造柱施工1、具体做法:排砖放样时确定构造柱位置;砌体砌筑时留马牙槎上槎口做成45°斜面,先退后进,沿马牙槎边粘贴5mm 厚10mm 宽的胶条;单槎进退差宽度为60mm,高度不宜超过300mm,支模时模板顶面应设置进料口。
2、实体要求:构造柱表面平整、密实,无漏浆、胀模现象;顶部和结构交接处密实、饱满,无狭缝。
构造柱浇筑时,顶部支撑鸭嘴,待模板拆除后凿除鸭嘴部位混凝土预制过梁1、选材要求:采用混凝土预制过梁,混凝土等级C25。
2、实体要求:过梁截面方正、表面平整、无裂痕,安装时要求座浆饱满;过梁两侧过门边不小于250mm;当门洞两侧不能保证250mm时,采用现浇混凝土过梁;预留洞口大于300mm时应做过梁。
圈梁设置1、选材要求:根据设计图纸要求设置圈梁2、具体做法:在墙体排砖放样时,确定圈梁位置;圈梁下侧砌体砌筑完成后绑扎圈梁钢筋,支设模板,与圈梁下构造柱一起浇筑砼。
门窗洞口预埋混凝土块1、选材要求:采用C20 混凝土预制混凝土块2、具体做法:砌筑时按照排砖放样时确定的位预制混凝土块位置及个数预埋。
3、实体要求:混凝土块宽度同墙厚,高度应与砌块同高或砌块高度的1/2 且不小于100mm,长度不小于200mm。
4、特殊说明:门洞口最底下的预埋混凝土砖考虑地面做法,预埋高度从建筑完成面开始计算。
在2100mm 以下的门上砌块距洞口200,下砌块距地完成面200,中间一块均分,在2100mm 以上的门上砌块距洞口200,下砌块距地完成面200,中间两块均分。
窗台压顶做法1、选材要求:采用混凝土现浇窗台板2、实体要求:窗台板截面方正、振捣密实,外窗台板应从窗框外侧起向外找坡,坡度为2%。
3、压顶下部砖砌完后先进行压顶施工,然后施工上部砖,压顶进洞口两侧不小于250mm。
砖垫实体要求:砌体墙下部(无水房间)应砌筑200mm 高且不少于三皮标准砖。
线管线盒做法1、选材要求:配电箱等箱体及穿墙管位置处采用混凝土预制块,混凝土标号不低于C20。
附件:构造柱施工1、具体做法:排砖放样时确定构造柱位置;砌体砌筑时留马牙槎上槎口做成45°斜面,先退后进,沿马牙槎边粘贴5mm 厚10mm 宽的胶条;单槎进退差宽度为60mm,高度不宜超过300mm,支模时模板顶面应设置进料口。
2、实体要求:构造柱表面平整、密实,无漏浆、胀模现象;顶部和结构交接处密实、饱满,无狭缝。
构造柱浇筑时,顶部支撑鸭嘴,待模板拆除后凿除鸭嘴部位混凝土预制过梁1、选材要求:采用混凝土预制过梁,混凝土等级C25。
2、实体要求:过梁截面方正、表面平整、无裂痕,安装时要求座浆饱满;过梁两侧过门边不小于250mm;当门洞两侧不能保证250mm时,采用现浇混凝土过梁;预留洞口大于300mm 时应做过梁。
圈梁设置1、选材要求:根据设计图纸要求设置圈梁2、具体做法:在墙体排砖放样时,确定圈梁位置;圈梁下侧砌体砌筑完成后绑扎圈梁钢筋,支设模板,与圈梁下构造柱一起浇筑砼。
门窗洞口预埋混凝土块1、选材要求:采用C20 混凝土预制混凝土块2、具体做法:砌筑时按照排砖放样时确定的位预制混凝土块位置及个数预埋。
3、实体要求:混凝土块宽度同墙厚,高度应与砌块同高或砌块高度的1/2 且不小于100mm,长度不小于200mm。
4、特殊说明:门洞口最底下的预埋混凝土砖考虑地面做法,预埋高度从建筑完成面开始计算。
在2100mm 以下的门上砌块距洞口200,下砌块距地完成面200,中间一块均分,在2100mm 以上的门上砌块距洞口200,下砌块距地完成面200,中间两块均分。
窗台压顶做法1、选材要求:采用混凝土现浇窗台板2、实体要求:窗台板截面方正、振捣密实,外窗台板应从窗框外侧起向外找坡,坡度为2%。
3、压顶下部砖砌完后先进行压顶施工,然后施工上部砖,压顶进洞口两侧不小于250mm。
砖垫实体要求:砌体墙下部(无水房间)应砌筑200mm 高且不少于三皮标准砖。
线管线盒做法1、选材要求:配电箱等箱体及穿墙管位置处采用混凝土预制块,混凝土标号不低于C20。
一、屋面工程:1、坡屋面:钢筋混凝土屋面→10mm厚DS砂浆找平层→1。
5mm厚聚合物水泥基防水涂料(分三层刷)→铺0。
4厚厚聚氯乙烯塑料薄膜隔离层→分层抹60厚SF憎水膨珠保温砂浆,每6mX6m分缝;缝宽10,缝内填密封膏→6厚DS砂浆抹平,中间压入一层耐碱玻纤网格布→彩色水泥瓦用∅3的专用钢钉固定。
2、平屋面:钢筋混凝土屋面→10mm厚FS憎水膨珠保温砂浆找20%坡→10mm厚DS砂浆找平层→1。
5mm厚聚合物水泥基防水涂料(分三层刷)→铺0。
4厚厚聚氯乙烯塑料薄膜隔离层→分层抹60厚SF憎水膨珠保温砂浆,每6mX6m分缝;缝宽10,缝内填密封膏→6厚DS砂浆抹平,中间压入一层耐碱玻纤网格布→12-20mm厚DS砂浆抹面,每3*3m分缝,缝宽10mm,缝内填密封膏。
二、墙题工程1、外墙工程:做法参见11BJZ59—3页,外墙SLT-A1、外墙SLT-A1M。
采用A级酚醛防火保温板,厚度为70mm。
(如图)做法流程:基层墙面→DP砂浆找平→DEA砂浆粘贴70mm厚A级酚醛防火保温板→抹3-4mm厚DBI砂浆→固定热镀锌钢丝网→抹5—6mm厚DBI砂浆→DTA砂浆粘贴6mm厚面砖。
1—10#楼室内装修表一、π接室及弱电井1、π接室及弱电井内墙做法:(内墙3C):8mm厚DP-MR砂浆打底→2mm厚DP-MR砂浆罩面→喷或刷无机内墙薄涂料2道或厚涂料1-2道.2、π接室及弱电井顶棚做法:(棚2A)板低刷2mm厚耐水腻子→刷无机涂料。
3、π接室及弱电间楼地面做法:(地3A)素土夯实,压实系数0.90→100mm厚C15混凝土垫层→20mm厚DS干拌砂浆抹面压实赶光.厚100mm。
4、π接室及弱电井踢脚做法:(踢2C):8mm厚DP—MR砂浆→6mm厚DP-HR砂浆压光。
踢脚高度为100mm。
二、起居室、卧室、餐厅、书房、封闭阳台1、起居室、卧室、餐厅、书房、封闭阳台内墙做法:有争议,未定.2、起居室、卧室、餐厅、书房、封闭阳台顶棚做法:(棚2C,內涂2):底板8mm厚DP—LR砂浆抹平→刮2mm厚耐水腻子→喷或刷无机内墙薄涂料2道或厚涂料1-2道.3、起居室、卧室、餐厅、书房、封闭阳台楼地面做法:首层:(地12):素土夯实,压实系数为0。
附件:
构造柱施工
1、具体做法:排砖放样时确定构造柱位置;砌体砌筑时留马牙槎上槎口做成45°斜面,先退后进,沿马牙槎边粘贴5mm 厚10mm 宽的胶条;单槎进退差宽度为60mm,高度不宜超过300mm,支模时模板顶面应设置进料口。
2、实体要求:构造柱表面平整、密实,无漏浆、胀模现象;顶部和结构交接处密实、饱满,无狭缝。
构造柱浇筑时,顶部支撑鸭嘴,待模板拆除后凿除鸭嘴部位混凝土
预制过梁
1、选材要求:采用混凝土预制过梁,混凝土等级C25。
2、实体要求:过梁截面方正、表面平整、无裂痕,安装时要求座浆饱满;过梁两侧过门边不小于250mm;当门洞两侧不能保证250mm时,采用现浇混凝土过梁;预留洞口大于300mm 时应做过梁。
圈梁设置
1、选材要求:根据设计图纸要求设置圈梁
2、具体做法:在墙体排砖放样时,确定圈梁位置;圈梁下侧砌体砌筑完成后绑扎圈梁钢筋,支设模板,与圈梁下构造柱一起浇筑砼。
交底内容:一、施工准备1、主要材料准备:①混凝土实心砖:强度等级为MU20,规格采用190×115×53,主要用于±0以下填充墙、墙底部坎台及墙顶斜塞填充。
②混凝土空心砌块:本工程所有内外填充墙均采用混凝土砌块,墙厚有250、200、100等几种,外墙采用Mu10混凝土空心砌块不大于1200KN/m3,±0.000以上内墙采用Mu10空心砖砌块容重不得大于700KN/m3。
③砌筑用砂浆:本工程设计要求±0以下采用M10水泥砂浆,±0以上采用M7.5混合砂浆,稠度值为50—70mm,水泥宜采用强度等级32.5级普通硅酸盐水泥或矿渣硅酸盐水泥,产品应有出厂合格证及复试报告;砂子采用粗砂,并过5mm的密目网筛,砂的含泥量不应超过5%,石灰膏的熟化时间不应少于7d,严禁使用脱水硬化(冻结)的石灰膏。
④混凝土强度等级:构造柱、芯柱、过梁、圈梁为C20;门窗抱框、细石地面混凝土为C20;⑤钢筋:二次结构主要钢筋品种有A6、C10、C12;拉结筋和构造柱、圈梁箍筋均为Ф6圆钢,构造柱纵筋采用C12螺纹钢筋,钢筋进场必须经复试合格方可用于本工程。
⑥本工程二次结构拉结筋、构造柱纵筋均采用化学植筋施工工艺:植筋采用的结构胶必须要有出厂合格证,及相应检测报告。
⑦其他材料:门窗洞口预埋混凝土块或埋件、门窗洞口预制过梁等砌筑前应准备完善2、主要机具:①机械:双笼施工升降机(每段一台)、砂浆机、搅拌机等。
②工具:大铲、刨锛、瓦刀、泥桶、存灰槽、筛子、勾缝条、运砖车、灰浆车、翻斗车和砖笼等③检测工具:水准仪、经纬仪、钢卷尺、百格网、皮数杆、线坠、水平尺、磅秤、砂浆试模等3、作业条件:①放好砌体墙身位置线、门窗洞口、构造柱等位置线,经验线符合设计图纸要求,预检合格。
②在主体结构墙柱身上弹出建筑+1m水平控制线,立好尺杆。
③采用后植筋施工的拉结筋、构造柱纵筋已进行拉拨试验、位置高度经检查符合设计要求。
二次结构施工做法1、本工程抗震设防烈度为7度,根据结构说明4.5.2,墙体拉结筋沿墙全长贯通设置。
2、墙长≥5m、<8m时,墙顶与梁底(板底)设拉结钢筋,做法如下图5.4a。
3、根据结构说明4.5.2,墙长>8m或层高2倍时,设置间距不大于4m的构造柱。
4、墙高超过4m时,墙体半高处设置与柱连接且沿墙全长贯通的水平系梁;外墙墙高超过4m时,水平系梁设置高度为窗下口,与窗台压顶贯通设置,配筋按照水平系梁设置。
5、根据结构说明4.5.4,填充墙转角、墙体无柱端部均设构造柱,其余构造柱位置详各层建筑平面图。
墙体无柱端部增设构造柱,例如下图:6、小于2100mm的门窗洞口两侧采用预埋混凝土砌块的方法保障门窗框安装牢固,具体做法:1、预制混凝土砌块采用C20细石混凝土提前预制,其厚度同墙厚,高度与砌块同高,长度200mm。
2、窗洞口两侧在窗台上放置第一块,然后向上按照“隔一放一”的原则间隔放置预制混凝土砌块,直至过梁底部,窗口两侧对称设置。
依据《GB50203砌体结构施工质量验收规范》7、大于2100mm的门窗洞口两侧需增设构造柱,外墙在内外墙交接处已设构造柱时,允许适当放宽。
依据《12G614-1砌体填充墙结构构造》、《GB50011抗震设计规范》8、构造柱增设示例1:将图中3个GZ2取消,墙体与钢柱拉结钢筋保留,分别于1#、2#、3#、4#增设GZ2。
9、构造柱增设示例2:C3725左侧构造柱取消,钢柱与墙体拉结筋保留,在1#位置增设GZ2;C3725右侧GZ2为内外墙交接处构造柱,不得取消,在2#位置增设构造柱。
10、本工程结构说明过梁做法中,过梁最大长度为≤5400mm,但实际图纸中部分MLC及大窗的尺寸远大于5400mm,长度>5400mm的过梁现场该如何设置?。
秦皇岛市海港区西部旧改项目3-3地块
41#、42#住宅楼
二次结构填充墙砌筑排砖图
建设单位:监理单位:施工单位:
二次结构填充墙砌筑工艺:
一、工艺流程:清理基层→施工放线→贴排砖图、立皮数杆→导墙施工→拉结钢筋设置→砌筑至1.5m高度或窗台标高→施工窗台板、腰梁或砂浆配筋带→上部砌筑→安装过梁及构造柱→顶砌塞缝→清理验收
二、排砖节点说明:
1、排砖尺寸、植筋间距数量、参照B6户型附图1-2及图纸要求;
2、卫生间、空调机位有防水要求房间设置砼砍;
3、填充墙具体做法详见技术交底;
4、厨房、卫生间门口宽由700改800,高2100;
5、门洞口小于100垛取消;
6、门垛宽150采用预制砼实心块;
7、依业主要求:内门口上有结构梁,此口过梁取消,洞口高至结构梁;
8、进户门、防火门、铝合金门窗洞口两侧设置砼实心块;
9、内门洞口两侧设置实心砖,设置部位见排砖图;
10、水暖管井门洞口2合1,宽1800mm,高度不变;
11、加气块墙砌筑至梁(板)底时预留30-50缝隙待14天后用C20微
膨胀细石砼填塞密实(依据远洋地产砌块填充墙工艺标准做法);
12、加气块砌筑墙遇外墙时内侧顶缝填塞做法同11项,外侧顶缝填塞
待外墙施工时利用外墙施工吊篮用C20微膨胀细石砼填塞密实;建设单位:监理单位:施工单位:。
二次结构施工方法结构后砌填充墙体构造柱施工,因局限于操作空间环境,容易出现墙体垂直度和平整度偏差大,构造柱漏浆、涨模、蜂窝和垂直度偏差大等质量通病。
另一方面,由于构造柱的涨模、跑模、支模时不保护成品墙等原因致墙面平整度偏差大,增加了墙面抹灰层的厚度,浪费了原材料资源。
针对构造柱混凝土存在涨模、不平整、漏浆等施工问题,采用改进的模板体系,在砖墙构造柱安模接触处粘贴密封材料,解决混凝土浇筑过程漏浆的问题,成型后观感比较好。
模板制作模板配料 规范马牙槎高度 构造柱位置运至现场 钢筋制作 柱筋分析 马牙槎修整模板拆除 砼浇筑养护 检查验收 安装模板 墙体砌筑 构造柱筋绑扎 立皮数杆 定位放线 清理基层工艺流程图基本要求一.基层处理:基层清理干净,不平整处可采取剔除或补抹砂浆的措施,特别是构造柱地面处要求平整≯3mm,确保立模的缝隙密实。
二. 构造柱的位置放线:构造柱在墙中位置的放线应按设计布置,当无设计规定时应按规范要求处理。
其位置必须由基础向上按各层垂直布置,放线时以建筑物和构造柱的轴线作为基准线,首先按图纸设计墙体的位置放置墙位线,然后再按构造柱在墙中的位置进行测放,轴线位移质量偏差≯5mm,并做好标识。
三.构造柱筋绑扎:按设计配筋进行绑扎,柱筋绑扎完成后应将其垂直固定,避免倾倒。
四. 墙体的砌筑1)按编制好的砖块排列图,在砌体的两侧混凝土墙或柱上设置皮数杆及标高。
2)砌筑按要求控制墙体的平整度和垂直度,根据墙体厚度采用双面挂线的砌筑方法;挂线时注意两头皮数杆标高的一致。
为确保墙体留置构造柱的截面尺寸及马牙槎大小一致,构造柱在墙体砌筑时按截面尺寸及马牙槎位置处在墙两侧挂双面垂直线,以控制其尺寸大小及垂直度。
3)构造柱的拉结钢筋设置:构造柱在墙体的拉结钢筋应在砌筑过程中一起埋设,拉结钢筋沿柱高每500mm设置一道,每道为2根φ6mm带弯钩钢筋,拉结钢筋在构造柱中通长设置,伸入两端砖墙砌体各不少于1000mm。
农村自建房二层别墅设计图纸及效果图大全
独特二层带车库别墅设计图纸及效果图_别墅设计图纸,农村房
效果图:
施工案例图:
二层别墅设计全套图纸效果图_别墅设计图纸,农村房屋设计图
图纸属性
效果图:
施工案例图:
新农村住宅方案_别墅设计图纸,新农村别墅,农村自建房设计
效果图:
施工案例图
二层农村自建房_别墅设计图纸,新农村房屋设计图,农村自建
效果图:
施工案例图:
要找更多二层别墅设计图纸,在别墅图纸超市有上千款设计图纸。
二次结构施工流程1.墙面施工:墙体是建筑物的主要承重部分,因此在进行墙面施工前需要按照设计图纸规定的要求进行分块和标识。
然后按照施工方案进行墙体的砌筑和抹灰。
墙体砌筑一般采用砖石、混凝土或钢筋混凝土等材料。
2.地面铺设:地面铺设是建筑物二次结构中的重要环节,主要包括地面找平、防水处理、地砖或地板铺设等。
首先需要进行地面的找平处理,使地面表面平整。
然后进行防水处理,以防止地面潮湿和渗水。
最后进行地砖或地板的铺设,根据设计图纸的要求进行选材、切割和铺设。
3.屋面施工:屋面施工主要包括屋面防水和屋面覆盖材料的施工。
屋面防水是为了防止雨水渗透到建筑物内部,通常采用涂料、卷材、瓦、金属板等材料进行防水处理。
屋面覆盖材料的选择根据建筑物的风格和设计要求来确定,可以是石英瓦、沥青瓦、金属瓦等。
4.室内装修:室内装修是使建筑物内部更加美观和舒适的一系列工程。
室内装修包括墙面装饰、地面铺设、天花板装饰、门窗安装、涂料、木工、石材等。
首先进行墙面的装饰,可以选择涂料、壁纸、石材等材料。
然后进行地面的铺设,可以选择地板、地砖、地毯等材料。
天花板的装饰可以选择石膏板、冷轧钢板等材料。
最后进行门窗的安装、涂料和木工等装饰工作。
5.管道安装:管道安装是将各种管道系统进行布置和连接的工程,主要包括给水管道、排水管道和暖通管道。
首先根据设计图纸和施工方案进行各种管道的布置和连接。
然后进行水压测试和气密性测试,确保管道系统的正常使用。
6.电气安装:电气安装是将各种电气设备进行布置、连接和调试的工程。
首先根据设计图纸和施工方案进行电气设备的布置和连接,包括照明、插座、开关等设备。
然后进行电气设备的调试和检测,确保电气系统的正常运行。
7.防火处理:防火处理是为了提高建筑物的防火性能,包括防火涂料的涂刷、防火门窗的安装、防火墙的设置等。
根据设计图纸和施工方案进行相应的处理。
8.清洁和验收:施工结束后,需要进行建筑物的清洁工作,包括清理垃圾、拆除脚手架、清洁墙面和地面等。

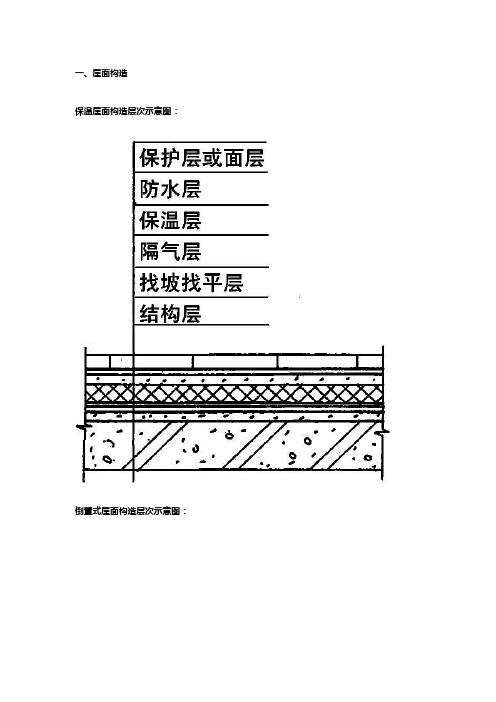

一、屋面构造保温屋面构造层次示意图:倒置式屋面构造层次示意图:二、找平层施工一般采用水泥砂浆、细石砼或沥青砂浆作屋面的整体找平层。
1 厚度及技术要求⑴水泥砂浆找平层:当结构层为现浇砼整体板时,厚度为15~20mm;当有整体或块状材料保温层时,厚度为20~25mm;当结构层为装配式砼板且保温层为松散材料时,厚度为20~30mm。
水泥砂浆采用1:2.5~1:3(水泥:砂)体积比,水泥强度等级不低于32.5级。
⑵细石砼找平层:厚度为30~35mm,砼强度等级不低于C20。
⑶沥青砂浆找平层:当结构层为现浇砼整体板时,厚度为15~20mm;当结构层为装配式砼板且保温层为整体或块状材料时,厚度为20~25mm。
沥青砂浆采用1:8(沥青:砂)质量比。
2 找平层的排水坡度平屋面采用结构找坡时不应小于3%,材料找坡时宜为2%;天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。
3 节点处理找平层在突出屋面结构(女儿墙、山墙、变形缝、烟囱)的交接处和转角处应作成园弧形,园弧半径当防水层为沥青防水卷材时R=100~150mm,高聚物改性沥青防水卷材时R=50mm,合成高分子防水卷材时R=20mm。
内部排水的落水口周围,找平层应做成略低的凹坑。
高低跨变形缝处理:伸出屋面管道防水处理:直式水落口:4 找平层的分格缝找平层宜设分格缝,并嵌填密封材料。
分格缝应留设在板端缝处,其纵横缝的最大间距,水泥砂浆或细石砼找平层不宜大于6m,沥青砂浆不宜大于4m。
屋面分格缝的面层处理:三、保温层施工1 保温层材料保温材料可分为三类:一是松散材料,如炉渣、膨胀蛭石、膨胀珍珠岩等,目前已较少使用。
二是板状材料,如膨胀蛭石、膨胀珍珠岩块,泡沫水泥、加气砼块,岩棉板、EPS 聚笨板、XPS挤塑板。
三是整体现浇(喷)保温层,如沥青膨胀蛭石、沥青膨胀珍珠岩、聚胺酯硬泡防水保温一体化系统等。
目前较多使用的是岩棉板、EPS聚笨板、XPS挤塑板等板状材料。
砌筑填充墙塞顶细部做法1、施工作业条件1.1工具准备:灰斗、大铲、锤子、墙板短锯、线坠、2m靠尺、卷尺等1.2 材料准备:C15细石混凝土,防腐木楔提前拌制好1.3 技术准备:对工人做好技术交底2、施工步骤施工流程:填充墙砌筑→夹塞木楔→检查墙体垂直度→填塞混凝土→清理2.1填充墙砌筑:按提前弹好的填充墙定位线砌筑墙体,砌筑质量符合规范要求,合理排砖顶部预留3~5cm缝隙合理排砖顶部预留3~5cm缝隙2.2 夹塞木楔:①提前安排专人制作木楔、涂刷沥青防腐剂专人制作木楔专人木楔防腐成品防腐木楔②砌筑前将防腐木楔准备好,同砌筑砂浆一起放在作业面防腐木楔同砂浆一起放在作业面③根据缝隙的大小,合理选用木楔,使用锤子将木楔敲入缝隙,木楔间距600mm塞木楔两侧塞紧④木楔塞完,使用线坠检查墙体垂直度,若发现垂直度偏差太大,及时调整,符合规范要求后进行下到工序检查垂直2.3填塞细石混凝土①按配比备置专用塞顶C15细石混凝土C15细石混凝土同砂浆一起放在作业面②细石混凝土填塞密室,随塞随抹平填塞混凝土顶部混凝土塞实抹平2.4 清扫使用扫帚将塞顶时流淌到墙面的混凝土清扫干净3、施工时注意事项3.1 严格控制顶部缝隙在3~5cm,不得出现死缝,和缝隙太小导致不能塞填混凝土3.2 塞木楔时,一处塞两块,分别从两侧塞入使墙体受力均匀,操作时用力不能过大以免影响墙体垂直,以木楔顶紧、受力为准3.3 C15细石混凝土要求为干硬性混凝土,拌制标准为“手握成团,落地成沙”,塞填必须密实4、顶部裂缝预防及处理措施4.1 预防措施:①交底到位,严格按细部做法要求操作②在结构验收前,必须经过监理、甲方、项目部统一验收,验收合格后才能大面抹灰4.2 裂缝处理措施:因为砌块沉降、混凝土塞填不密实、混凝土收缩等原因,墙体后期可能产生顶部裂缝,针对出现的裂缝采取以下处理措施:①将顶部1~2cm混凝土凿除②采用1:3干硬性水泥砂浆掺膨胀剂二次塞缝,塞填密实5、成品保护:4.1及时浇水养护4.2 支模板、专业开槽等后续工序注意成品保护。
附件:
构造柱施工
1、具体做法:排砖放样时确定构造柱位置;砌体砌筑时留马牙槎上槎口做成45°斜面,先退后进,沿马牙槎边粘贴5mm 厚10mm 宽的胶条;单槎进退差宽度为60mm,高度不宜超过300mm,支模时模板顶面应设置进料口。
2、实体要求:构造柱表面平整、密实,无漏浆、胀模现象;顶部和结构交接处密实、饱满,无狭缝。
构造柱浇筑时,顶部支撑鸭嘴,待模板拆除后凿除鸭嘴部位混凝土
预制过梁
1、选材要求:采用混凝土预制过梁,混凝土等级C25。
2、实体要求:过梁截面方正、表面平整、无裂痕,安装时要求座浆饱满;过梁两侧过门边不小于250mm;当门洞两侧不能保证250mm时,采用现浇混凝土过梁;预留洞口大于300mm 时应做过梁。
圈梁设置
1、选材要求:根据设计图纸要求设置圈梁
2、具体做法:在墙体排砖放样时,确定圈梁位置;圈梁下侧砌体砌筑完成后绑扎圈梁钢筋,支设模板,与圈梁下构造柱一起浇筑砼。
门窗洞口预埋混凝土块
1、选材要求:采用C20 混凝土预制混凝土块
2、具体做法:砌筑时按照排砖放样时确定的位预制混凝土块位置及个数预埋。
3、实体要求:混凝土块宽度同墙厚,高度应与砌块同高或砌块高度的1/2 且不小于100mm,长度不小于200mm。
4、特殊说明:门洞口最底下的预埋混凝土砖考虑地面做法,预埋高度从建筑完成面开始计算。
在2100mm 以下的门上砌块距洞口200,下砌块距地完成面200,中间一块均分,在2100mm 以上的门上砌块距洞口200,下砌块距地完成面200,中间两块均分。
窗台压顶做法
1、选材要求:采用混凝土现浇窗台板
2、实体要求:窗台板截面方正、振捣密实,外窗台板应从窗框外侧起向外找坡,坡度为2%。
3、压顶下部砖砌完后先进行压顶施工,然后施工上部砖,压顶进洞口两侧不小于250mm。
砖垫
实体要求:砌体墙下部(无水房间)应砌筑200mm 高且不少于三皮标准砖。
线管线盒做法
1、选材要求:配电箱等箱体及穿墙管位置处采用混凝土预制块,混凝土标号不低于C20。
2、具体做法:砌筑前按照设计要求先安装线盒和线管,对墙体部位的配电箱等箱体及穿墙管应根据砌块模数进行预制,砌筑墙体。
3、实体要求:线盒埋放位置要准确,砌筑时对砌块切割要规则,预制混凝土砌块位置准确,线管和砌块之间的间隙要用砂浆填实。
线盒突出墙面尺寸要充分考虑抹灰厚度。
墙面预埋线盒及开关插座相同施工功能的保证一个标高。
斜砌砖与三角块设置
1、选材要求:采用标砖切割和预制三角形混凝土块砌筑
2、具体做法:根据预留高度确定斜砌角度(45°~60°),预制三角混凝土砌块,砌两顶头水平斜砖,由两边向中间砌大面斜砖,砌中间水平斜砖。
3、实体要求:预制三角混凝土块要标准,斜砖角度一致,灰缝饱满、顺直,砌块表面平整。
4、特殊要求:斜砌砖应在下部砌体砌筑完成14天后施工。
砌块机械切割
实体要求:砌块采用机械切割。
混凝土墙坎
实体要求:在厨房、卫生间、浴室等有水房间墙底部做现浇混凝土坎台,其高度为200mm
外立面、转角处精品照片
甩浆
要求:加气块、混凝土墙面为基层的墙体,抹灰前必须甩1:1水泥砂,内加8%的建筑胶。
灰饼
要求:抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整。
灰饼用1:3水泥砂浆抹成5cm见方形状。
冲筋
要求:当灰饼砂浆达到七八成干时,用与抹灰层相同砂浆做标筋,标筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm。
两筋间距不大于1.5m。
当墙面高度小于3.5m时宜做立筋。
大于3.5m时宜做横筋,做横向冲筋时做灰饼的间距不宜大于2m。
阳角处做护角
要求:墙、柱间的阳角应在墙、柱面抹灰前用1:2水泥砂浆做护角,其高度自地面以上2m。
然后将墙、柱的阳角处浇水湿润。
第一步在阳角正面立靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面平。
然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于5cm)将多余的水泥砂浆铲除。
第二步待水泥砂浆稍干后,将靠尺移至到抹好的护角面。
屋面分隔缝及砖缝效果图
屋面设备基础等凸屋面结构。
