综掘机安装安全技术措施
- 格式:doc
- 大小:38.00 KB
- 文档页数:4
综掘机安装安全技术措施综掘机是用于挖掘、装载和运输及其他工程作业的多功能工程机器。
在施工过程中,因为综掘机的作业范围较广,所以存在着一定的安全风险。
因此,采取一系列技术措施,可以有效降低综掘机作业中的安全风险。
一、综掘机前期安全技术措施综掘机在进入现场前,首先要对现场进行勘测和规划。
勘测现场可以了解地理环境、明确综掘机的施工方案、撰写施工报告、选择施工现场等。
规划现场可以确定在施工过程中的具体作业范围以及周围环境等。
这些措施的实施可以大大降低综掘机施工中出现错误和意外的概率。
其次,综掘机进场前需要有专业的工程技术人员进行综掘机的安装和调试。
在综掘机调试过程中,必须保证安全,同时还需要认真检查设备是否有故障,以及综掘机操作员是否有足够的技术水平。
二、综掘机实际作业安全技术措施在综掘机实际作业过程中,必须执行若干安全措施来保障工作人员的人身安全。
一般而言,综掘机在正常作业中必须符合以下规定要求:1.确认工作人员个人安全已经得到保障,穿戴齐全,工具放置有序,并且符合相关规定。
2.启动综掘机之前,必须进行周围环境状况的分析、判定,对光线、地面、天气等都要进行评估,以确定综掘机的任务进度是否要求加大作业功率或上调转速。
3.综掘机在开始作业之前,应该做好各种设备操作的安全感知,如果需要进行复杂的操作,必须确定好所有安全措施并严格执行。
4.大型综掘机工作时必须开启所有声音、闪光和动画标记以提醒可能的行人或车辆,特别是当综掘机靠近建筑物或汽车时。
5.需要注意综掘机的载重量,不要超过其操作能力的限度,因为以上规定的过负荷料的操作会使综掘机更容易失稳,极易造成严重事故发生。
6.在综掘机进行作业时,不要允许任何非目标工作人员接近综掘机的工作区域。
必须用警告标识或通过现场监控保证此项规定得到贯彻。
7.在对地面进行综掘机破坏性挖掘的过程中,必须确保移动综掘机不会与钢加强筋、结构、填充或土石材料碰撞,因此必须在挖掘之前进行很好的预先规划。
综掘机拆除安装运输安全技术措施1. 前言综掘机是一种重型机械设备,用于在各种建设工程中进行土石方开挖和拆除工作。
由于其体积大、重量重,拆除、安装和运输时必须采用科学的安全技术措施,以保证人身和财产安全。
本文将对综掘机拆除、安装和运输的安全技术措施进行分析和总结,以提高工程师和操作人员对综掘机安全的认识和掌握。
2. 综掘机拆除安全技术措施2.1 拆除前检查在拆除综掘机之前,必须进行全面的机器检查。
检查应包括以下内容:•发动机、传动装置、液压系统是否正常;•操作装置是否灵活可靠;•工作机构、爪齿是否完好;•视情况检查弹性缓冲器、千斤顶等。
2.2 拆除过程中的安全措施在拆除综掘机时,必须采取以下安全措施:•为拆除现场划定安全区域;•确定吊挂点和固定点;•在拆除过程中要避免拉扯和碰撞;•在拆除过程中要精细调整综掘机和支腿位置,避免重心不稳而发生倾斜。
2.3 拆除后的安全措施在拆除综掘机后,必须采取以下安全措施:•清理工作区域,保持起重机等设备在运动过程中的通道畅通;•综掘机震荡的地方应均匀喷水降尘,以防粉尘、废气污染环境;•拆下综掘机的零部件应妥善保管,防止零部件掉落或混入残留物中。
3. 综掘机安装安全技术措施3.1 安装前的准备工作在安装综掘机前,必须进行以下准备工作:•完成场地平整整理和基础施工;•就近收集需要安装的杆件和部件;•按照机械拆卸图装配综掘机;•海拔高度较高的区域需配备相应的氧气装置。
3.2 安装过程中的安全措施在安装综掘机时,必须采取以下安全措施:•确保起重机设备的可靠性和稳定性;•确保杆件拼接安全;•在安装综掘机过程中,清理工作区域和避免人员进入危险区域;•牵引机必须牢固,电钳、夹具等工具应按要求规格选用。
3.3 安装后的安全措施在安装综掘机后,必须采取以下安全措施:•进行行车道清扫,将垃圾、残渣妥善清除;•检查油路、液压管路是否连接可靠;•检查机体、各功能部件的紧度是否符合要求;•根据使用手册规定的要求进行联合试验。
综掘机安装安全技术措施综掘机作为一种重型机械设备,在现代工程施工中具有广泛应用。
然而,由于其独特的工作原理和复杂的结构,对综掘机的安装安全技术措施的重视程度也逐渐提高。
为了确保综掘机的安全运行和施工作业的顺利进行,我们应当采取一系列的安全技术措施。
首先,安全技术措施必须从综掘机的整体结构开始考虑。
在综掘机的设计阶段,应当合理布置各个部件的位置,确保重心的稳定和合理分布,避免因不平衡导致的设备倾斜和不稳定。
此外,还应考虑到设备的结构强度和稳定性,确保综掘机可以承受工作时的各种力和扭矩,防止因结构失稳而引发事故。
其次,安全技术措施还包括综掘机的安装过程。
在安装综掘机时,应严格按照相关的操作规程和标准进行操作,确保操作人员具备相应的资质和技能。
在起吊综掘机的过程中,应使用专业的起重设备,并采取适当的保护措施,防止综掘机在起吊过程中发生摇摆或倾斜而造成意外伤害。
同时,还应留出足够的操作空间,保证安装的顺利进行。
此外,综掘机的安装还需要考虑到现场环境的因素。
在选择安装综掘机位置时,应考虑到地势的平坦程度和稳定性,避免选择坡度过大或不稳定的地面。
同时,还需注意周边的环境,如电力线路、水源等,避免在综掘机工作时发生意外事故。
在综掘机安装过程中,还需要设立专门的安全区域。
安全区域应明确标识,并设置专门的防护设施,如安全警示标志、警示线等,以提醒周围的人员注意安全。
在综掘机作业时,应禁止无关人员进入安全区域,以避免发生意外伤害。
此外,综掘机的操作人员也应接受相关的培训和考核,确保其具备良好的操作技能和安全意识。
操作人员应熟悉综掘机的结构和工作原理,熟悉各项操作规程,并严格按照规定的操作步骤进行作业。
同时,操作人员还应保持良好的身体条件和精神状态,避免因疲劳和不适而造成的操作失误。
综掘机的安装安全技术措施是确保设备安全运行和施工顺利进行的重要保障。
只有通过严格的安装过程、合理的结构设计以及操作人员的专业技能,才能有效减少事故的发生,保障综掘机的安全和施工效率。
综掘机安装安全技术措施汇报人:2023-12-03contents •综掘机安装前准备•综掘机安装安全技术要求•综掘机安装流程与操作要点•综掘机调试与验收安全技术措施•综掘机使用过程中安全技术措施•综掘机安全防护设施及管理制度目录综掘机安装前准备设备外观检查设备性能检测验收记录030201设备检查与验收清理现场杂物检查基础设施安装现场清理准备安装所需的材料,如螺栓、螺母、垫圈、密封胶等。
安装工具与材料准备准备安装材料准备安装工具综掘机安装安全技术要求专业技能培训持证上岗安全意识安装人员资质要求现场安全检查安装流程规范安全防护措施验收与试运行安装作业安全规范03应急演练01制定应急预案02应急物资准备应急处理措施综掘机安装流程与操作要点设备包装与固定选用合适的运输车辆,确保车辆载重、尺寸和稳定性满足设备运输要求。
运输车辆选择卸车操作设备运输与卸车安装顺序安装方法安装环境设备安装顺序与方法在安装截割头时,注意检查截齿的完好性和紧固情况,确保截割头能够正常工作。
截割头安装履带安装第一运输机安装液压系统安装在安装履带时,注意履带的张紧度和对称性,确保履带能够平稳、可靠地运行。
在安装第一运输机时,注意链条的张紧度和润滑情况,确保运输机能够顺畅地输送物料。
在安装液压系统时,注意管路的连接和密封性,确保液压系统能够正常工作且不存在泄漏现象。
关键部件安装操作要点综掘机调试与验收安全技术措施调试前安全检查与确认01020304设备完整性检查安全保护装置检查电气系统检查环境安全检查专人监控安全警示标识调试记录异常情况处理调试过程安全监控与记录验收标准与程序验收标准验收程序验收记录问题整改综掘机使用过程中安全技术措施培训方式考核要求培训内容操作人员培训与考核要求日常检查内容维护保养制度设备日常检查与维护保养制度故障诊断方法通过观察设备运行状态、听取异常声响、检查油温油压等方式,判断设备是否出现故障及故障类型。
排除方法根据故障诊断结果,采取相应的维修措施,如更换损坏部件、清洗堵塞油路等,确保设备及时恢复正常工作状态。
关于综掘机组装与运输的安全技术措施随着经济的发展,施工工程的数量不断增加,综合挖掘机作为一种实用的工程机械被广泛应用。
安全生产是企业发展的重要基础,综合挖掘机组装与运输过程中需要采用安全技术措施,以保证施工现场及周边环境的安全。
一、组装安全技术措施1、人员安全综合挖掘机杂乱的机构间隙和油道,负责装配的人员应戴好安全帽、安全带和防滑鞋,必须符合所对应的操作规程和标准,同时要有专业的技能和知识,做到细致认真,严格遵守安全操作规程。
2、材料安全装配综合挖掘机所用部件应符合设计要求,避免过时材料,验收货物时要进行相关的检查,确保没有问题。
同时,在运输材料过程中,要认真检查卸货地点的地基是否承受车辆的重载,防止卸货过程中出现材料滑落等情况。
3、装配安全组装时,先调整好主要部件的位置,再逐步装配副件。
当螺栓、紧固件过长时,必须使用一定长度、规格匹配的垫片配合使用,防止出现偏差和其他意外情况。
同时,对于较精细、高要求的部件,应进行必要的磨合、校准和试验,确保每个部件的工作效率和稳定性。
二、运输安全技术措施1、人员安全驾驶员应持有效驾驶证件,操作综合挖掘机前应检查各项安全设施是否完整,排除可能发生的隐患,避免擅自修改结构和参数。
同时,在行驶过程中应注意观察道路条件、天气情况,氧气气体检测报警,及时掌握信息反映到管理部门中。
2、装备安全在运输综合挖掘机的过程中,应检查挖掘机的各部位和结构是否完好,是否有严重的磨损和松动现象,防止快速拆卸和装载等情况。
在装载和卸载机器时,必须在完全停靠后才能进行操作,确保安全。
装载时,千万不要在吊臂的外侧站立,以防止发生自动移动和缓急加速等情况。
3、道路安全在行驶过程中,遵守交通法规,保持与其他车辆的安全距离。
尤其是在高速公路等危险路段,要加强对行驶速度、车道、方向盘的观察和掌控,应对紧急状况进行应对的措施。
以上是综掘机组装与运输的安全技术措施,只有在重视安全的前提下,才能更好的完成任务,确保人员、机器和环境的安全。

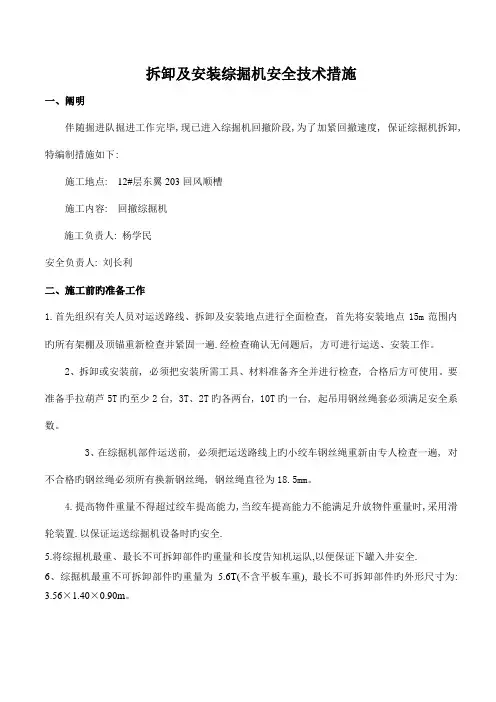

拆卸及安装综掘机安全技术措施一、阐明伴随掘进队掘进工作完毕,现已进入综掘机回撤阶段,为了加紧回撤速度, 保证综掘机拆卸, 特编制措施如下:施工地点: 12#层东翼203回风顺槽施工内容: 回撤综掘机施工负责人: 杨学民安全负责人: 刘长利二、施工前旳准备工作1.首先组织有关人员对运送路线、拆卸及安装地点进行全面检查, 首先将安装地点15m范围内旳所有架棚及顶锚重新检查并紧固一遍.经检查确认无问题后, 方可进行运送、安装工作。
2、拆卸或安装前, 必须把安装所需工具、材料准备齐全并进行检查, 合格后方可使用。
要准备手拉葫芦5T旳至少2台, 3T、2T旳各两台, 10T旳一台, 起吊用钢丝绳套必须满足安全系数。
3、在综掘机部件运送前, 必须把运送路线上旳小绞车钢丝绳重新由专人检查一遍, 对不合格旳钢丝绳必须所有换新钢丝绳, 钢丝绳直径为18.5mm。
4.提高物件重量不得超过绞车提高能力,当绞车提高能力不能满足升放物件重量时,采用滑轮装置.以保证运送综掘机设备时旳安全.5.将综掘机最重、最长不可拆卸部件旳重量和长度告知机运队,以便保证下罐入井安全.6、综掘机最重不可拆卸部件旳重量为5.6T(不含平板车重), 最长不可拆卸部件旳外形尺寸为: 3.56×1.40×0.90m。
三、综掘机旳拆卸、运送工作(一)拆卸综掘机1.解体次序为:(1)各盖板类、(2)第二运送机、(3)截割部、(4)第一运送机、(5)侧铲板、(6)铲板本体、(7)油箱、(8)操纵台、(9)液压系统部、(10)电气开关箱、(11)第二运送机回转部、(12)后支撑、(13)履带部、(14)本体部。
2.解体工序(1)将所有盖板拆下,对液压系统管路接头根据实际状况拆开,必须采用专用油管堵头或塑料袋保护好.并做好标识以便安装.(2)用起重机将截割部吊起拆下截割部上下油缸,然后再拆除与本体机架旳联接螺栓, 将分解旳截割部吊装平板车上捆绑好后入井。

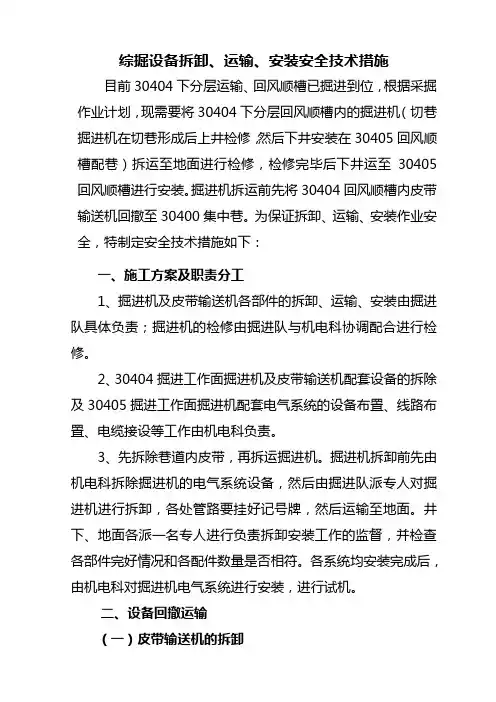

综掘设备拆卸、运输、安装安全技术措施目前30404下分层运输、回风顺槽已掘进到位,根据采掘作业计划,现需要将30404下分层回风顺槽内的掘进机(切巷掘进机在切巷形成后上井检修,然后下井安装在30405回风顺槽配巷)拆运至地面进行检修,检修完毕后下井运至30405回风顺槽进行安装。
掘进机拆运前先将30404回风顺槽内皮带输送机回撤至30400集中巷。
为保证拆卸、运输、安装作业安全,特制定安全技术措施如下:一、施工方案及职责分工1、掘进机及皮带输送机各部件的拆卸、运输、安装由掘进队具体负责;掘进机的检修由掘进队与机电科协调配合进行检修。
2、30404掘进工作面掘进机及皮带输送机配套设备的拆除及30405掘进工作面掘进机配套电气系统的设备布臵、线路布臵、电缆接设等工作由机电科负责。
3、先拆除巷道内皮带,再拆运掘进机。
掘进机拆卸前先由机电科拆除掘进机的电气系统设备,然后由掘进队派专人对掘进机进行拆卸,各处管路要挂好记号牌,然后运输至地面。
井下、地面各派一名专人进行负责拆卸安装工作的监督,并检查各部件完好情况和各配件数量是否相符。
各系统均安装完成后,由机电科对掘进机电气系统进行安装,进行试机。
二、设备回撤运输(一)皮带输送机的拆卸1、首先清理皮带输送机机头机尾浮煤,并将皮带上煤运净。
2、将输送带接头停在机头附近合适位臵,通知输送机司机停机,由输送机司机将输送机开关手把打到断电位臵并闭锁,挂上警示牌。
松开张紧装臵,然后把机头输送带接口断开。
3、在拆卸皮带输送机电机、减速器、滚筒等设备的连接螺丝时,必须先用倒链吊住,再松螺丝,防止脱落伤人。
4、皮带输送机各部件运输至30400集中巷进行集中堆放,堆放地点要选择顶板完好,支护良好的地段。
(二)掘进机的拆卸运输1.拆卸工作由专人负责,按照使用维护说明书规定,拆卸成部件。
各部螺丝、垫圈、销子等细小部件要由专人负责保管,内螺栓用棉纱填好,部件接孔外露部分及精密件要加包装。
综掘机组装安全技术措施综掘机是一种大型的工程机械,在施工中能够提高工作效率,减轻人力负担。
然而,在综掘机的组装过程中,由于其体型巨大,所涉及到的工作人员多、危险系数高等原因,也给工作人员带来了很大的安全隐患。
因此,对综掘机组装过程中的安全技术措施进行总结和归纳,有助于提高工作人员的安全意识,减少工伤事故的发生率。
一、前期准备在进行综掘机组装过程中,前期准备是必不可少的。
首先,对于组装综掘机的项目工程师和技术负责人需要严格按照施工图和说明书进行布置与指导。
其次,需要对工作条件、环境、设备进行评估和检查,确保符合安全要求。
二、严格的安全培训在综掘机组装过程中,需要进行严格的安全培训,确保组装人员了解相关的安全要求和固定器材的使用方法。
培训内容可包括但不限于:•综掘机的功能和特点;•相关设备工具的使用方法;•组装操作规范和注意事项;•召唤和紧急停止手段的使用方法。
在安全培训中,还需加强组装人员的现场安全操作实践,以确保组装人员具有充足的实际操作经验,并且知道如何应对紧急情况。
三、严格的安全措施在组装过程中,应采取严格的安全措施,包括但不限于:1. 确定固定位置在开始组装前,需要确定综掘机的固定位置,并将其固定在维护架上。
同时,还需将用于安装的部件,工具和其他设备都按要求固定在维护架上,防止它们在组装过程中滑落或滚落,造成安全事故,同时也为组装过程中的使用提供方便。
2. 使用专业工具在组装综掘机时,需要使用专业工具。
因为专业工具可以更好的保护工人的安全,避免在使用其他工具时造成危险。
在使用专业工具时,还需确保每个工具的品质、规格和数量符合要求。
3. 做好防护措施在组装过程中,需要做好防护措施,以确保工人的安全。
例如:•在带有移动部件的组件附近设置固定块;•安装U形垫片防止吊钩滑落和断柄事故;•使用防滑垫将润滑油污染地区固定住,以便人员操作。
四、及时发现问题并及时处理在综掘机组装过程中,可能存在一些问题,例如零件的损坏、技术指标的偏差等,这对于综掘机的正常运行会产生重大影响,甚至会导致安全事故的发生。
综掘机组装安全技术措施为了确保综掘机的组装过程安全可靠,保障工作人员的个人安全以及综掘机的正常运行,需要严格遵守一系列的安全技术措施。
本文将介绍综掘机组装过程中应该注意的安全事项,并提供一些实用的建议。
1. 前期准备在组装综掘机之前,需要做好充分的准备工作。
这包括但不限于以下几个方面:•结构布置方案的制定:在组装综掘机之前,应根据设备规格和操作要求制定详细的结构布置方案,明确每个零部件的安装位置和固定方式,以确保组装的有效性和安全性。
•准备充足的工具和设备:确保组装综掘机所需的所有工具和设备完备,并保持其良好的工作状态。
例如,起重设备、螺丝刀、扳手等工具应经过检验并定期维护。
•工作人员培训:确保所有参与组装工作的工作人员都接受过相应的培训,了解组装综掘机的步骤和注意事项,熟悉操作规程并能够正确使用相关工具和设备。
2. 安全环境搭建在组装综掘机的过程中,需要提供一个安全的工作环境,以确保工作人员的安全,并预防事故的发生。
以下是一些建议:•安排专人负责现场安全:通过指定一名专职的现场安全负责人,负责监督和管理整个组装过程中的安全工作,包括监测操作人员的状态、保持现场秩序、执勤巡查等。
•设置警示标志和警示线:在组装现场的危险区域周围设置明确的警示标志和警示线,以警示工作人员注意安全,确保组装区域的安全边界得到明确划定。
•提供个人防护装备:对于工作人员,必须提供适当的个人防护装备,如安全帽、安全鞋、防护眼镜、耳塞等,以保护其头部、脚部、眼睛和听力等。
3. 组装过程安全控制在组装综掘机的过程中,需要严格控制各个环节的安全风险,确保组装工作的顺利进行。
以下是一些常见的安全控制措施:•按照操作规程进行操作:组装综掘机的每个步骤都必须按照明确的操作规程进行,严禁随意操作和不当操作。
只有经过培训和授权的人员才能执行关键操作。
•使用合适的起重设备和工具:在组装过程中,使用合适的起重设备和工具是非常重要的。
起重设备的选择应该符合安全要求,并且稳定可靠。
15113进风巷综掘机、机载临时支护安装使用安全技术措施
因衔接需要,15113进风巷需安装EBZ-150A掘进机,下井前需将综掘机拆成若干部分,以便于运输、起吊和安装,为确保顺利和安全的安装综掘机,特制定如下安全技术措施:
一、施工队组:工程队
二、施工负责人:张晓伟安全负责人:各班工长
三、综掘机拆卸及井下运输注意事项:
1、综掘机装车前,必须在地面对所有操作方式进行试运转,确认运转正常后,方可装车。
2、机器各部件下井的运输顺序要与井下安装顺序相一致,避免频繁搬运。
运输综掘机的排车顺序为:①截割部及其升降油缸——②装载部及其升降油缸——③左、右履带行走机构——④前、后支架——⑤刮板输送机——⑥电控箱——⑦泵站——⑧操作台——⑨油箱总成——⑩各类盖板。
3、对于液压系统及配管部分,必须采取防尘措施。
所有未涂油漆的加工面下井前应涂上润滑脂;拆后形成的外露联接面应包扎保护以防碰坏。
4、小零件(销子、垫圈、螺母、U形卡)应与相应的分解部分一起运送。
5、下井前,应在地面仔细检查各部件,发现问题要及时处理。
同一车辆装载两件以上部件时,必须在两部件之间垫设道木或构木,以防止物件之间的相对滑动,以及用钢丝绳固定时防止设备损坏及划伤。
6、运送电控箱时,电控箱必须装设在掘进机的减震器上,以保证电气元件的可靠工作。
四、综掘机井下安装
1、安装地点:15113进风巷。
2、安装前先将15113进风巷口15米范围内清理平整。
然后根据现场实际情况在巷道顶部打专用起吊锚索,并准备二个千斤顶及其它必要的安装工具。
3、安装前,应先擦洗干净零部件连接的结合面,认真检查机器的零部件,如有损坏应在安装前及时修复。
4、安装顺序:
①用枕木先将前、后支架垫高400mm,并连接到一起,保证联接螺栓
锁紧扭矩达到设备使用要求;
②分别将左、右履带行走机构与机架联接在一起,应使用千斤顶使下止口顶实,联接螺栓紧固力矩达到设备使用要求;
③安装装载部及其升降油缸;
④安装刮板输送机;
⑤安装油箱及电控箱;
⑥安装截割机构及升降油缸;
⑦安装液压操作台;
⑧安装液压泵站及锚杆机泵站;
⑨敷设液压管路及电缆;
⑩安装护板。
⑪按设备使用要求对各部位进行润滑、调式、调整;
⑫试车:按规定的操作程序启动电动机并操作液压系统,进行空运转。
5、空运转中应随时注意检查各部分有无异常声音,检查减速器和油箱的温升情况;检查各减速器对口面和升出轴处是否漏油;试运转的初始阶段,应注意把空气从液压系统中排出,检查液压系统是否漏油;油箱及各减速器内的油位是否符合要求;各部件的动作是否灵活可靠。
在上述各种情况符合设计要求后,则可进行正常工作。
五、物料装车规定:
1、设备及材料的装车,现场必须设专人负责指挥,必须做到装车重心端正,摆放平稳。
严禁装载物料超载,超高,超宽。
2、设备材料装车,需支垫时,必须使用方木或废旧皮带进行支垫,支木摆放均匀,支垫稳固,严禁使用易滚动、易滑材料支垫。
严禁“铁对铁”装料,以防发生前窜。
3、设备材料车的捆绑,必须使用完好的Φ12.5mm以上钢丝绳进行捆绑;捆绑要牢靠,捆绑必须做到紧固,牢靠,方法得当,且应有可防松防脱防割措施,严禁使用小股钢丝捆绑。
4、料车装好后,装车负责人必须对装载好的料车的紧固、稳固情况进行全面检查,确认所装料车的符合规定,方可运送。
料车未捆绑不得人工推车。
六、小巷运输:
1、各部绞车司机必须持证上岗,设备运输前,工长、队干必须要派专人负责检查跟看道、绞车安装地点及其周围的顶板情况、绞车各部件、地
锚、闸、卡、信号、压扣等是否完好可靠,发现问题及时处理,否则严禁开车。
2、挂车数量严格按照绞车参数规定,严禁多挂。
开车时牵引区内不准有人,进入巷道的所有进出口都要搁好警戒。
严格执行“行人不行车,行车不行人”制度,各部车场在车没进入车场停稳前,严禁将人员放入巷道内。
3、处理车辆落道时,车辆的两侧必须各均匀支设两根防倒木作为护身柱(直径不小于20厘米),人员不得站在车辆的两侧和可能倾倒的方向。
车的前后都打“丁”字掩或老汉柱。
4、运输物料时,各横贯都要设警戒负责人,防止其它无关人员进入。
所有运送的设备,每次运输前,都必须检查设备的装车、固定连接情况,如有问题,必须先处理后,方可运输。
运输大型设备、材料时,绞车安装必须使司机面向牵引方向不得使用滑轮、变向轮反方向牵引。
七、设备起吊:
1、材料卸车、搬运掘机部件,应有专人指挥。
起吊过程,要远距离操作,操作人员应选择安全地点并看好退路,严禁站在起吊物可能倾倒一侧,严禁操作人员身体任何部位进入起吊物下,无关人员要撤到5米以外并设警戒。
2、起吊设备前要检查支护是否可靠,有问题先处理后作业。
起吊不能在原支护上进行起吊,必须打专用锚索,并经过拉拔力测试,合格后方可使用。
起吊部件重量不得超过锚索破断力的50%。
3、起吊过程中如遇阻力过大,应立即停止起吊,放下重物查明原因,严禁强拉硬拽。
4、设备需起吊对接时,严禁在物件悬空状态下进行对接作业,必须用方木或道木支垫稳固后方可接近重物。
5、起吊装卸设备时,矿车两侧严禁站人。
6、起吊时,车辆要用正规的十字掩木打好掩进行稳固,同时车场阻车器必须关闭。
八、掘进机管理规定:
1 、掘进机司机必须持证上岗,严格按操作指示板要求正规操作。
2、开机前要先信号报警,只有在铲板前方,截割臂附近无人,除司机以外的其他人员撤到随机皮带以外方可开机。
机器行走时不允许进行切割。
掘进机开动时,随机皮带以里除掘进机司机外不得有人及进行其它工作。
3、掘进机开启前,必须发出警报开机顺序:开动油泵电机—→开动第二运输机—→开动第一运输机—→开动耙爪—→打开供水阀门—→开动截割头。
4、掘进机上所有的安全闭锁和保护装置必须灵敏可靠,照明灯必须完好,洒水喷雾和其他除尘装置必须齐全有效。
不能随意调整液压系统、雾化系统各部的压力。
5、当进行顶板支护或检查、更换截齿作业时必须将操作箱的“停止、工作”转换开关严格转向“停止”位置且将司机前方的截割电机“紧急停止按钮”按下并逆时针锁紧。
6、利用掘进机拉胶带机机尾时,牵引区内严禁有人,绳环必须安全可靠。
7、检修掘进机时,严禁其他人员在截割臂和转载桥下方停留或作业。
8、掘进机作业时,内喷雾装置的使用水压不得小于3MPa,外喷雾装置的使用水压不得小于1.5MPa,喷雾流量应与机型相匹配。
如果内喷雾装置不能正常喷雾,外喷雾装置的力压不得小于4MPa。
无水或喷雾装置损坏时必须停机。
9、掘进机司机不得将大于400mm的大块矸石运出煤头,若有大矸必须当场打碎。
九、其他注意事项:
1、安装综掘机时,必须停开各种设备,防止误操作。
每次施工前,必须认真检查作业地点的顶板情况,并严格执行敲帮问顶制度,确认无隐患方可作业。
2、各部绞车都必须有对打信号指挥,信号不清不响,严禁开车。
3、作业高度超过2米以上均属高空作业必须佩戴质量合格的安全带。
4、使用手锤、大锤时,甩锤方向不得站人。
5、使用梯子时,必须支撑牢固,并有防滑措施。
6、严防物体坠落,严禁上下抛掷工具和器材。
7、每班工作完毕,应清理现场并将剩余物料堆放整齐。
十、其他未提及事项严格按照《煤矿安全规程》、《EBZ—150A综掘机使用说明书》及上级有关规定执行。
工程技措队:程广
2016年7月27日。
