工程主体结构质量自评报告
- 格式:doc
- 大小:29.50 KB
- 文档页数:10
工程主体分部工程验收自评报告第一篇:工程主体分部工程验收自评报告××工程主体分部工程验收自评报告(范本)尊敬的各领导:你们好!首先我谨代表××工程所有建设者对各位领导的莅临表示热烈的欢迎,现就本工程的施工情况向在座的各位领导进行汇报。
汇报分为工程概况、施工依据、施工组织情况、现场质量控制措施、主要施工过程控制情况、安全文明施工及获得的荣誉、工程技术资料整编情况、工程质量评定等八个部分。
一、工程概况(主要讲述工程所处的地理位置、各施工有关单位、该工程的基本情况、工程特点、工程的开工时间、××阶段完成时间)建设单位:设计单位:勘察单位:监理单位:施工单位:监督单位:工程总建筑面积为××m2,总建筑高度为××m,地下×层,地上×层,±0.000相对于绝对标高××.××m。
该工程由××楼及××裙房组成。
系××结构,×度抗震设防。
地下室层高为×m,裙房高分别为×m 和×m,标准层层高为×m。
基础采用××基础,地下一层作为汽车车库及部分设备用房;地上×层裙房为商业用房;×层为住宅楼(或办公用房),各设××牌××型电梯×部。
楼内设有高低压配电系统、给排水系统、通风系统、集中供暖地辐射系统、消火栓和自动喷淋系统、电梯系统和车库管理、楼宇监控、通信网络、信息网络、火灾自动报警和消防联动等智能化系统,设施齐全、功能先进、节能显著。
本工程自××年×月×日开工,至××年×月×日顺利封顶。
建筑工程主体验收自评报告尊敬的各位领导、专家:大家好!由我司承建的工程名称工程,自开工日期开工以来,在建设单位、监理单位、设计单位及相关部门的大力支持和帮助下,经过项目部全体员工的共同努力,现已完成主体结构工程的施工。
在此,我代表施工单位向各位领导、专家汇报本工程主体验收的自评情况。
一、工程概况1、工程名称:工程名称2、工程地点:工程地点3、建设单位:建设单位名称4、设计单位:设计单位名称5、监理单位:监理单位名称6、施工单位:施工单位名称7、建筑面积:建筑面积数值8、结构形式:结构形式描述9、层数:地上层数/地下层数二、施工依据1、工程建设相关法律法规和规范性文件。
2、设计图纸及设计变更文件。
3、施工承包合同及补充协议。
4、国家现行的施工质量验收规范、标准,如《建筑工程施工质量验收统一标准》(GB 50300-2013)、《混凝土结构工程施工质量验收规范》(GB 50204-2015)等。
三、施工过程质量控制1、原材料质量控制本工程所用的钢筋、水泥、砂、石、砖等原材料均按规定进行了进场检验和见证取样复试,复试结果合格。
建立了原材料进场验收台账,对原材料的品种、规格、数量、质量证明文件等进行了详细记录。
2、施工测量放线控制施工前,对建设单位提供的坐标控制点和水准点进行了复核,并建立了施工测量控制网。
施工过程中,对每层的轴线、标高进行了测量放线,并进行了多次复核,确保测量结果的准确性。
3、模板工程质量控制模板及其支架的设计和安装符合施工方案和规范要求,具有足够的强度、刚度和稳定性。
模板安装前,对模板表面进行了清理和涂刷脱模剂,保证混凝土表面的平整度和光洁度。
模板拆除时,按照规范要求的混凝土强度进行控制,确保混凝土结构的安全和质量。
4、钢筋工程质量控制钢筋的品种、规格、数量、位置、锚固长度、接头位置和连接方式等均符合设计和规范要求。
钢筋加工制作前,对钢筋进行了调直、除锈等处理,保证钢筋的质量。
钢筋安装过程中,进行了旁站监理和隐蔽验收,确保钢筋工程的质量。
主体结构分部工程验收自评报告尊敬的各位领导:我代表公司管理部向各位汇报我所在的分部工程的自评报告。
首先,我要简要介绍一下我们的分部工程情况。
本次分部工程是一个住宅小区的建设项目,包括多栋住宅楼、商业区和公共配套设施。
作为工程管理部门的负责人,我所在的分部在整个项目中负责工程的施工、验收、质量控制以及材料管理等工作。
一、施工工作在施工过程中,我们秉持“质量第一、安全第一”的原则,确保施工过程安全、质量达标。
我们高度重视工程质量,严格按照设计要求进行施工,并且建立了科学的质量管理体系。
我们严格控制施工进度,合理安排人员,加强与各施工单位之间的协作配合,确保工程按时完成。
二、验收工作在进行分部工程的验收工作时,我们严格按照相关的质量标准和验收要求进行检查。
我们组织了验收小组,包括项目负责人、设计师等相关人员,共同对工程进行全面细致的验收。
我们对工程施工的质量、工程进度、安全等方面进行了全面的检查,对不符合验收要求的部分进行整改并重新验收,确保工程质量符合标准。
三、质量控制工作在整个施工过程中,我们采取了多种措施进行质量控制。
首先,我们严格要求材料的质量,只使用合格的材料进行施工。
其次,我们对施工人员进行培训,提高他们的施工技术和安全意识。
同时,我们对施工工艺进行了严格的控制,确保工程的质量。
总结一下,我们的分部工程在施工、验收和质量控制等方面都取得了较好的效果。
但是,也存在一些不足之处,例如在施工过程中存在一些质量问题,需要加强质量监督和管理;在验收时有一些细节问题没有及时发现并整改。
我们将认真总结经验教训,加强对工程质量的监督和管理,争取在今后的工程中取得更好的效果。
在此,我代表管理部向各位领导报告我们的分部工程的自评报告。
感谢各位领导对我们工作的关心和支持,我们将不断努力,为公司的发展和客户的满意做出更大的贡献。
谢谢!。
钢结构厂房工程主体验收自评报告
一、项目概述
二、主体验收情况
1.结构稳定性验收
根据国家相关标准和规范,钢结构厂房经过了结构稳定性验收。
验收结果显示,项目结构整体稳定,符合设计要求,并能够满足抗震、抗风等要求。
2.结构质量验收
3.防火性能验收
4.施工质量验收
三、存在的问题及改进措施
在钢结构厂房工程主体验收过程中
1.部分焊接缺陷
部分焊缝出现焊接不牢固、焊缝不规范等问题,造成了一定的安全隐患。
为了解决这个问题,采取了如下改进措施:加强焊工培训,提高焊接工艺水平;加强现场监督,严格按照焊接工艺规范进行施工;增加焊缝检测频率,确保焊接质量。
2.部分材料质量不达标
部分使用的钢材强度不符合设计要求,导致结构不稳定。
为了解决这
个问题,采取了如下改进措施:加强材料选择和采购管理,确保材料质量;加强材料检测,对采购的材料进行抽样检测,确保质量符合标准。
3.部分施工工艺不规范
在施工过程中,存在部分工艺操作不规范的情况,导致工程质量不达标。
为了解决这个问题,采取了如下改进措施:加强施工工艺培训,提高
施工人员的技术水平;建立施工工艺管理制度,强化现场管理,规范施工
过程。
四、总结
钢结构厂房工程主体验收自评报告总体来说,工程主体验收合格,达
到了设计要求和相关标准。
尽管存在一些问题,但改进措施已经采取并得
到有效实施,可以保证工程的质量和安全。
在今后的工程建设中,我们会
进一步加强施工管理,确保每个环节的质量,提高项目的整体品质。
建筑工程主体结构自评报告随着城市化的进程不断推进,建筑工程的数量和规模也在快速增长。
作为建筑工程的重要组成部分,主体结构承载着整个建筑的久久发展和承受各种外力的功能。
为了确保我们的建筑工程质量和安全,特进行主体结构的自评报告。
本工程是一栋高层住宅大楼,共计34层,地上1层地下3层,总建筑面积约为5000平方米。
主体结构采用钢筋混凝土框架结构,楼板采用预应力混凝土空心楼板。
在主体结构施工过程中,我们秉持“安全第一、质量第一”的原则,确保主体结构施工过程的科学性和合理性。
首先,在前期的工程准备阶段,我们根据设计文件,逐一对工程方案进行合理优化。
通过模型仿真和数值计算,确保主体结构的稳定性和安全性。
同时,我们还对合适的建筑材料进行选择,确保材料的质量符合标准要求。
其次,在主体结构的施工过程中,我们严格按照设计文件和施工方案进行,杜绝任何违反规范和不合理的施工操作。
在混凝土浇筑过程中,我们利用先进的技术和设备,确保混凝土的均匀性和密实性。
同时,在钢筋的安装过程中,我们采取了多道严密的检查程序,确保钢筋的嵌入混凝土中的质量和稳定性。
此外,在整个工程的监理过程中,我们与监理单位保持紧密合作,确保监理的及时实施和有效性。
我们及时就各种施工问题和质量疑点与监理单位进行沟通,保证问题能够尽早得到解决。
最后,在主体结构的验收过程中,我们严格按照国家相关规范和标准进行验收工作。
我们对主体结构的各项指标进行仔细检查,确保其符合设计要求和工程规范。
如果发现任何质量问题或不合格之处,我们会立即采取措施进行整改和处理。
通过以上种种措施,我们的建筑工程主体结构经过自我评估,得出如下结论:本工程的主体结构质量经过严格控制和检查,各项指标符合国家相关规范和标准的要求。
同时,施工过程安全无事故,施工质量合格,各项工作均得到了监理单位的认可和肯定。
然而,我们也意识到在工作过程中存在一些不足之处。
例如,施工期间我们发现有些人员操作不规范的情况,并及时进行了纠正。
主体结构验收自评报告尊敬的领导:非常荣幸能够向您提交这份主体结构验收自评报告,详细介绍我们项目的进展以及验收结果。
本报告共分为五个部分:项目背景、主体结构设计、工程质量控制、验收结果以及改进措施。
以下是详细内容:一、项目背景我们的项目是一座新建小区的主体结构施工,在施工前已经进行了详细的设计和方案评审。
这个小区位于市中心,是一个多功能综合体项目,包括住宅、商业和休闲设施。
我们以确保施工质量为核心目标,全力打造出品质过硬的建筑。
二、主体结构设计三、工程质量控制为了保证主体结构施工质量,我们采取了一系列有效的质量控制措施。
首先,我们严格按照设计图纸进行施工,并强调施工过程的规范性和程序化。
此外,我们建立了健全的质量管理体系,对施工过程进行了全程监督和检查,及时发现和解决质量问题。
我们还加强了材料的质量管控,严格按照标准进行验收,并保证施工现场的安全和环境卫生。
四、验收结果经过验收,我们的主体结构工程符合设计要求,并通过了验收评审。
我们的施工质量得到了相关部门和专家的认可,各项参数指标均在设计要求范围内。
在工程过程中,没有发生严重的质量问题和安全事故,施工进度也符合预期。
施工现场的卫生和环境保护工作也得到了充分的肯定。
五、改进措施尽管我们的工程顺利通过验收,但我们也意识到在施工过程中存在一些不足之处。
为了进一步提升工程质量,我们计划采取以下改进措施:一是加强人员培训,提高施工人员的技能和质量意识;二是进一步完善质量管理体系,加强材料和工序的质量管控;三是加强与其他专业的协调和沟通,避免工程质量问题的交叉影响;四是加强施工现场的安全生产管理,预防事故的发生。
在未来的工作中,我们将继续努力,超越自我,为我们的项目交付出一份满意的答卷,为社会建设做出更大的贡献。
感谢您对我们项目的关注和支持!。
主体结构分部工程质量自评报告尊敬的领导:我所在单位在主体结构分部工程施工过程中,经过全体员工的努力,按照相关施工规范和标准,完成了工程的施工任务。
现将主体结构分部工程质量进行自评,并向您汇报如下:一、工程概况:本次主体结构分部工程是XX项目的一部分,总建筑面积为XXXX平方米,工程涉及主要设备有XXX。
二、工期安排:在工期安排上,我们严格按照施工方案的要求进行,合理安排了施工人员、设备和材料的使用,并制定了详细的施工计划。
工程按照计划顺利进行,未出现工期延误的情况。
三、施工组织及管理:在施工组织与管理方面,我们对施工现场进行了合理划分,设立了专门的监理办公室和工程部门。
施工人员按照项目要求,具备相应的资质证书,并进行了相关的培训。
我们建立了质量管理体系,每天进行安全和施工质量的检查,并及时处理施工过程中出现的问题。
四、材料选用与管理:在材料选用方面,我们严格按照设计要求和施工规范进行选择,并购买了正规厂家生产的材料。
在材料管理方面,我们建立了库存管理制度,对进货、使用和出库进行统一管理,确保施工过程中材料的质量和使用。
五、施工工艺与工作流程:我们按照施工方案的要求,采取了合适的施工工艺和工作流程。
在施工前,每个施工工序都制定了详细的施工工艺与方案,并组织会议进行技术交流。
在施工过程中,严格按照施工图纸和工艺规范进行施工,保证了施工质量。
六、质量检验与验收:在施工过程中,我们按照项目要求进行了多次的质量检验,并及时处理了存在的不合格问题,确保了合格材料和施工质量。
在工程完工后,按照合同要求进行了最终的验收工作,并成功通过了验收。
建筑主体结构部位和设备使用完全符合规范要求。
七、安全施工与环境保护:在施工过程中,我们严格按照安全施工规范进行作业,保证工人安全施工。
设立了现场安全警示标志,并进行安全教育和培训。
在环境保护方面,我们采取了措施,做好了施工现场的清理和垃圾分类处理。
八、施工质量总结:通过对主体结构分部工程质量的自评,我们发现了一些问题,并及时进行了整改。
主体结构验收自评报告一、引言1.背景说明:简单介绍主体结构验收的背景和目的。
2.验收目标:明确主体结构验收的具体目标和评估标准。
二、验收过程1.安全评估:对主体结构的安全性进行评估,包括结构材料的强度、抗震性能和防火性能等。
2.规范合规性评估:评估主体结构是否符合相关规范和标准的要求,如建筑设计规范、建筑施工规范等。
3.工程质量评估:评估主体结构的工程质量,包括施工质量、材料质量、工艺质量等方面。
4.功能验收:对主体结构的功能进行验收,确保其满足设计要求和使用需求。
三、验收结果分析1.安全评估结果:总结主体结构的安全性评估结果,并分析是否存在安全隐患和风险。
2.规范合规性评估结果:总结主体结构是否符合相关规范和标准的要求,分析是否存在违规问题。
3.工程质量评估结果:总结主体结构的工程质量评估结果,并分析是否存在质量问题。
4.功能验收结果:总结主体结构的功能验收结果,分析是否满足设计要求和使用需求。
四、存在问题与改进建议1.存在的问题:列出主体结构验收中存在的问题和不足,包括安全隐患、规范违规、工程质量问题等。
2.对策建议:提出针对性的改进措施和建议,包括加强安全管理、调整施工工艺、优化材料选择等方面。
五、经验总结与启示1.经验总结:总结主体结构验收的经验教训,归纳出关键成功因素和问题防范措施。
2.启示:从主体结构验收中得到的启示,对今后类似项目的设计和施工提出建议。
六、结论1.验收结果总结:简要总结主体结构验收的结果,评价项目的整体质量和达成验收目标情况。
2.验收建议:提出下一步的改进措施和建议,为后续工作提供指导。
七、附录1.相关文件:包括主体结构设计文件、验收报告、验收记录等。
以上是一个主体结构验收自评报告的基本框架,可以根据具体情况进行调整和补充。
在文档撰写过程中,要确保内容完整、准确,并遵循相应的格式规范。
同时,结合实际情况,以客观、全面的方式对主体结构的验收结果进行分析和评价,提出合理的问题和改进建议,以促进主体结构的质量和安全。
建筑工程主体验收自评报告根据合同约定,我们参与了某建筑工程项目的主体验收工作。
在此,我们向业主做出本次工程主体验收自评报告。
一、工程概况本项目位于某地区,总建筑面积为XXX平方米,包括住宅楼、商业用房以及公共设施等。
该项目按照合同要求,由我方承担主体结构的施工任务。
二、施工过程1. 施工方案在项目启动之初,我们制定了详细的施工方案。
根据设计图纸和相关规范要求,我们确定了主体结构施工的具体步骤和工艺标准。
2. 施工管理为了确保施工进度和质量,我们严格按照施工方案进行管理,并进行了每日例会,及时沟通解决工程中的问题。
我们安排专人负责监督施工现场,确保符合相关安全规范。
3. 施工质量我们始终坚持高标准、严要求,保证了施工质量。
在主体结构的施工过程中,我们按照相关质量验收标准,进行了必要的检查和测试,并积极配合第三方监理单位的质量检验。
4. 安全生产在工程施工期间,我们高度重视安全生产。
我们合理安排作业流程,配备了必要的安全设施,并定期组织安全培训,提高员工的安全意识和应急处理能力。
三、施工成果1. 工程质量经过努力,我们按照设计图纸和施工方案要求,完成了主体结构的施工任务。
在主体验收中,工程质量符合相关标准和要求,各项指标均符合设计要求。
2. 安全环保我们在施工过程中,严格遵守相关安全规范,保证了工人的人身安全。
同时,我们注重环境保护,合理排放废水废气,做到了资源的有效利用。
3. 施工进度在工程施工期间,我们合理安排施工进度,有效协调各工序之间的关系。
最终按时完成了主体结构的施工,保证了后续工程的顺利进行。
四、存在问题及改进措施在本工程主体验收过程中,我们发现了一些问题,现提出以下改进措施:1. 部分施工工艺不够精细,影响了工程质量。
我们将加强对工艺标准的把控,加强现场管理,确保施工质量的稳定提升。
2. 安全生产方面,偶有员工个人防护意识不强的情况。
我们将加大安全宣传力度,提高员工的安全意识,并加强培训,确保所有人员的安全作业。

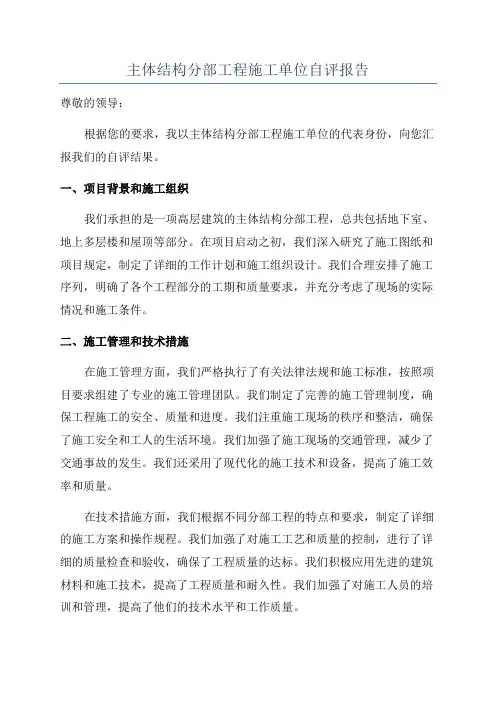

主体结构分部工程施工单位自评报告尊敬的领导:根据您的要求,我以主体结构分部工程施工单位的代表身份,向您汇报我们的自评结果。
一、项目背景和施工组织我们承担的是一项高层建筑的主体结构分部工程,总共包括地下室、地上多层楼和屋顶等部分。
在项目启动之初,我们深入研究了施工图纸和项目规定,制定了详细的工作计划和施工组织设计。
我们合理安排了施工序列,明确了各个工程部分的工期和质量要求,并充分考虑了现场的实际情况和施工条件。
二、施工管理和技术措施在施工管理方面,我们严格执行了有关法律法规和施工标准,按照项目要求组建了专业的施工管理团队。
我们制定了完善的施工管理制度,确保工程施工的安全、质量和进度。
我们注重施工现场的秩序和整洁,确保了施工安全和工人的生活环境。
我们加强了施工现场的交通管理,减少了交通事故的发生。
我们还采用了现代化的施工技术和设备,提高了施工效率和质量。
在技术措施方面,我们根据不同分部工程的特点和要求,制定了详细的施工方案和操作规程。
我们加强了对施工工艺和质量的控制,进行了详细的质量检查和验收,确保了工程质量的达标。
我们积极应用先进的建筑材料和施工技术,提高了工程质量和耐久性。
我们加强了对施工人员的培训和管理,提高了他们的技术水平和工作质量。
三、质量和安全管理在质量管理方面,我们严格按照施工图纸和规范要求进行施工,加强了对关键部位和节点的检查和测试。
我们建立了完善的质量跟踪制度,及时发现和纠正施工中的质量问题。
我们加强了工程验收和记录工作,确保了工程质量的真实和可靠。
在安全管理方面,我们制定了详细的安全生产计划和安全操作规程,加强了对施工现场的安全监管和管理。
我们组织了安全培训和演练,提高了施工人员的安全意识和应急能力。
我们加强了对施工设备和工具的维护和检修,确保了施工过程中的安全性。
我们还加强了对外协单位的安全管理,避免了施工事故的发生。
四、施工进度和任务完成情况在施工进度方面,我们严格按照工期要求和计划进行施工,合理安排了各个工程部分的工作序列和时间。
工程主体结构质量自评报告一、施工验收规范本工程中使用的主要标准和规范如下:1、《建筑工程施工质量验收统一标准》GB50300-20012、《建筑地基基础工程施工质量验收规范》GB50202-20023、《混凝土结构工程施工质量验收规范》GB50204-20024、《砌体工程施工质量验收规范》GB50203-20025、《钢结构工程施工质量验收规范》GB50205-20016、《屋面工程质量验收规范》GB50207-20027、《地下防水工程质量验收规范》GB50208-20028、《建筑地面工程施工质量验收规范》GB50209-20029、《建筑装饰装修工程施工质量验收规范》GB50210-200110、《建筑给水排水及采暖工程施工质量验收规范》GB50242-200211、《通风与空调工程施工质量验收规范》GB50243-200218、《建筑电气工程施工质量验收规范》GB50303-200219、《电梯工程施工质量验收规范》GB50310-2002二、工程概况本工程位于xxxxxxx的规划用地范围。
总用地面积xxxxxx平方米,总建筑面积xxxxx平方米,为xxxxx型工程,生产主楼为地下一层、地上十层的现浇钢筋混凝土框架剪力墙结构。
三、施工过程的质量控制1、原材料及半成品的检验对于本工程所使用的全部原材料及半成品如钢筋、水泥、砂、石、外加剂、直螺纹接头、混凝土试块等都在监理工程师的监督见证取样并送检,待试验报告合格后才能进行制作安装施工。
绝不容许不合格产品用到工程上去,从而避免质量事故的发生。
本工程采用商品砼,由xxxxxx商品混凝土供应站提供,按照搅拌站提供的砼配合比,我们严格控制了混凝土的塌落度在160---180之间。
应监理的要求,我们随时抽查混凝土的塌落度,随时到搅拌站去抽查混凝土的计量配比情况。
2、加强过程控制在主体结构施工中,由于本工程单层面积大,我们采取了分段流水的作业方式,三个区竖向、水平分开不间断施工。
在施工过程中我们严格实行了质量“三检制”,严格控制每道工序的质量,前道工序不合格决不能进行下道工序施工。
在钢筋分项工程施工中,我们采取诸多预防措施控制了钢筋偏位等常见问题的发生,同时重点检查了钢筋骨架的数量、规格、级别、间距、排距、箍筋加密、保护层的厚度等。
对于钢筋直螺纹接头的加工制作及安装连接都按相关规范及标准进行了检查。
在柱模板封闭之前,我们还对预埋管线、铁件进行了验收检查。
在模板方面,着重检查了轴线、标高、截面尺寸、垂直度,模板拼缝、表面平整度等,并严格控制在允许偏差范围内。
对于大跨度梁,按设计要求0.3%的起拱。
特别是对于会议室九层顶梁板中的18米跨的大梁采取了严格的加固措施以防其下饶。
在混凝土分项工程中,我们特别注重混凝土本身的质量,确保每个标号的混凝土28天的标养强度都能够达到设计要求。
在冬季施工中,我们根据天气温度情况,0℃以下要求搅拌站在混凝土中加入抗冻剂等外加剂,并在浇注后加以覆盖等措施。
本工程由于竖向与梁板砼的标号不一样,按设计要求在柱头400外用钢丝网分隔,先浇注柱头高标号的混凝土再浇注梁板低标号的混凝土。
为了控制板面标高,我们用钢筋头在板面上做了3*3米的标高网标记,然后带通线撮毛收光。
为了便于拆摸,我们制作了同条件养护的多组试块。
对于跨度8米以上的大梁及所有的挑梁,只有强度达到100%后方可拆摸,梁板面的砼强度达到2Mpa方可上人。
对于拆除模板的柱墙边角,我们都用15公分宽2米高的模板做了护角以加强成品保护。
三、质量自评结果1、主体结构模板已拆除,楼层已清理干净,轴线标高已弹出,经过对砼结构轴线、标高、截面尺寸、垂直度、平整度等允许偏差项目的实测实量,每楼层的合格率都在90%以上,达到合格标准。
2、混凝土的观感质量砼结构密实,表面光滑平整,无蜂窝麻面,无烂根漏筋。
线条流畅,色泽一致。
3、工程技术管理资料、质量保证资料、验评资料及时、正确、基本齐全。
经自查,隐蔽记录xxx份、钢材试验报告xxx份、出厂合格证xxx份、水泥出厂合格证及试验报告各xxx份、砼试块试验报告共x xx份,其中C35试块xxx份、C40试块xxx份、C45试块xxx份、C5 0试块xxx份,根据«混凝土强度检验评定标准»,对各标号的混凝土按统计法进行了评定,均达到设计强度要求。
综上所述,根据«建筑工程质量验收统一标准»,主体结构自评合格。
XX小区A4主体结构验收汇报各位领导、各位专家:首先,请允许我代表XX小区项目部对你们的到来表示热烈的欢迎!对各位在百忙之中抽出时间前来参加XX小区A4幢主体验收表示衷心的感谢!下面我把A4栋主体结构向大家作一个简单的汇报:一、基本情况XX小区A4栋位于XX街2号,XX桥小区东北角,与A3栋平齐,北临XX河,是整个小区的两栋小高层之一。
该工程于2003年1月18日开工。
该栋住宅楼为(短肢剪力墙)框架结构,地上十一层加一层,半地下室,总高度为39.5米,标准层层高为2.9米。
底层建筑面积为619.86平方米,标准层建筑面积为569.36平方米,单栋总建筑面积为7385.46平方米(含地下室)。
二、材料情况该工程1-3层采用C35商品混凝土,四层以上采用C30商品混凝土;外墙填充墙以及分户墙采用190厚KM1多孔砖,M5水泥砂浆砌筑,内墙采用粉煤灰混凝土加气块,M5混合砂浆砌筑;厨、厕间采用100厚轻质板墙。
本工程所用钢材、水泥、砖(砌块)、砂石、商品混凝土以及焊条、焊剂等均有出厂合格证,规范要求进场复试的材料均有复试报告且全部合格。
经查:钢材出厂合格证及进场试验报告53份;水泥出厂合格证、试验报告4份;砖(砌块)出厂合格证、试验报告9份;商品混凝土合格证13份;砂石试验报告2份。
三、质量控制本工程施工严格按照国家现行的施工验收规范以及施工操作规程进行。
每一道工序都进行“三检制度”,经专职质检员检查合格后报项目监理部,经监理部验收合格后方可进行下一道工序,这使得我们的工程质量在程序上受控。
经查:模板、钢筋、混凝土、现浇结构、填充墙五个分项工程,125个检验批,37个隐蔽工程验收均合格并且资料齐全。
本工程暗柱纵向受力钢筋焊接采用电渣压力焊,经监理现场见证取样检测合格,共有14份检测报告。
主体结构实体检测,由质检站领导抽测的两个楼层,六个测区全部合格。
其中一至三层C35,平均强度为37.4MPa,四至八层C30,平均强度为36.4MPa.本工程各楼层垂直度、标高、总高偏差均在规范允许范围内。
本工程结构实体无蜂窝、麻面现象、整体观感良好。
各构件实测几何尺寸均符合规范要求。
本工程混凝土试块严格按照GB50204-2002中的留置方法留置,共39组,其中一至三层C35,留置标养试块7组,平均值为41.5MPa,同条件养护试块3组,平均值为38.31MPa;四至顶层C30,留置标养试块19组,平均值为36.4MPa,同条件养护试块10组,平均值为35.7MPa.共有检测报告27份,混凝土强度评定全部合格.本工程沉降稳定,到砌体结束为止,最大沉降量为4.7mm、最小沉降量为1.4mm,平均沉降量为3.17mm。
以上是A4栋主体结构验收的简单汇报,不到之处请各位领导、专家提出宝贵意见。
再次感谢各位领导、各位专家以及业主、监理对XX 小区工程的理解和支持。
谢谢!主体结构质量评价报告现将本人在某工程任总监时写的一份主体工程质量评价报告附录如下,供各位同仁参考,如果是写施工单位自评质量报告,内容也大同小异吧,我常遇见一些施工单位将我们监理写的报告,改改单位名称就作为施工单位自己的质量验收报告了。
XXXX片区A2组团C、D栋主体工程施工质量评价报告工程名称 XXXX片区A2组团C、D栋建筑面积7000m2 层数/总高7层/21.00 m 最大跨度 4.20m结构类型砖混结构设防烈度 6度地基持力层中风化泥岩基础型式条基、局部挖孔桩合理使用年限 50年本工程于2007年12月18日开工,2008年1月3日进行了基础验验槽及首桩检验,2008年1月28日进行了基础中间验收;2008年4月22日进行了基础结构工程验收;2008年5月5日进行了主体结构中间验收,现主体工程已全部完成。
现对本工程主体结构施工质量控制情况及工程质量的评价意见附后。
(一)施工过程质量控制情况简述工程监理人员对工程施工全过程进行了监理:原材料、半成品、成品、预制构件的进场实行了报验制,对用于工程的主要材料如:钢筋、水泥、结构用砂、卵(碎)石、砌筑用烧结砖、预制楼板等,按规定进行了进场复验和见证抽样送检,保证了工程所使用原材料的质量达到合格要求。
对关键部位按规定进行了旁站监理;对施工过程中的检测、检验进行了监测;对应进行隐蔽检查验收的项目,如:钢筋绑扎、砖砌体钢筋的埋设等,在施工单位自检合格的基础上进行了隐蔽工程的验收,共验收签认钢筋隐蔽工程验收记录65份、配筋砌体隐蔽检查记录30份、砼浇灌许可证及混凝土施工检查记录各44份、钢筋配料单4份、构件安装施工检查记录28份。
(二)质量评价意见一、主体结构工程质量控制资料基本完整(详工程质量控制资料核查记录);二、主要进场材料及实物见证抽样符合设计及验收规范要求,其中:1、钢筋进场抽样复检12组,全部检测合格;2、水泥进场抽样复检1组,检测合格;3、页岩砖(Mu15)进场抽样复验7组,检测合格;4、预应力混凝土空心板进场抽样检测7件,检测合格;5、砂、卵石:检验报告各1组,检测合格。
三、有关安全和功能的检测和抽样检测结果符合有关规定,其中:1、混凝土抗压强度试验报告61组。
其中:现浇楼梯、梁、板C25试件14组,检验评定合格;圈梁试件C20试件15组、构造柱C20试件15组,检验评定合格;预制小件C20试件2组、C25试件1组,检验评定合格;板嵌缝C20试件14组(其中1组不合格,已作返工处理),检验评定合格。
2、砂浆试件共44组,其中:1、2层砌筑砂浆M10试件8组、 3~5层砌体砌筑砂浆M7.5试件12组、6层及6层以上砌体砌筑砂浆M5试件10组,检验评定合格。
板座浆M10试件14组检验评定合格。
3、砌体原位轴压检测报告4份。
共检测24个构件,检测结果,满足设计及施工验收规范要求。
四、施工测量放线检查情况1、楼层轴线检查记录14份,轴线最大偏差5mm,其偏差在规范允许范围内。
2、楼层标高检查记录14份,各楼层标高最大偏差+13mm、-6 mm,其偏差均在规范偏差范围内。
3、房屋垂直度检查记录14份,全高垂直度偏差:X轴-6mm, Y轴+13mm (D栋)、X轴-11mm, Y轴-7mm(C栋)。
4、沉降观测记录4份,均已观测7次,最近一次沉降观测情况如下:其中C栋楼6个观测点,累计最大沉降量为6mm、最小为4mm;D栋6个观测点,累计最大沉降量为5mm、最小为3mm;五、结构外观质量检查,无涉及影响结构及安全功能的缺陷;六、分项工程及检验批验收合格主体分部共划分为配筋砖砌体、钢筋、模板、混凝土、现浇结构、预制构件等6个分项工程,共签认检验批质量验收记录330份,各分项工程及检验批经验收合格。
