项目合同管理_工程量签证单
- 格式:doc
- 大小:30.00 KB
- 文档页数:1
项目工程量签证管理办法为进一步完善项目工程量签证管理要求,确保工程量签证的有效性、可执行性、真实性,工程量签证本着实事求是、公平、合理的原则,从签证发生到结算跟踪负责的原则。
工程量签证申请由施工队提出并报送,项目工程师进行审核,并对签证内容和工程量进行现场实际丈量和检查,对所签证项目内容、工程量的真实性,由现场签证施工队、项目部工程师负主要责任,项目经理负监督管理责任。
工程量签证的原则是项目部只负责对工程量的认量工作,不负责认价.工程量签证范围:工程施工合同中未明确但实际施工过程中确实产生的工程量;在施工图纸或设计变更中无法明确具体数量,或者未注明的项目而施工中产生的工程量;因电厂或公司原因,给施工队增加的额外的施工内容、施工措施所产生的工程量以及零星用工的工程量和人工。
工程量签证必须附有工作说明,施工图并附有尺寸,使用的材料情况说明,计算过程、现场照片,对于隐蔽工程(如土方开挖、基础施工、管道防腐等)要在施工前进行工程量确认,现场实际发生的人工量,当现场无法确定是否为合同追加量时,请注明由技经核实,对于施工队未按照上述要求进行办理的签证的,将视为放弃签证。
公司技经部对现场的工程量签证单进行现场确认检查,对签证的合理性、真实性进行检查,对谎报、多报的工程量给予相应的责任人给予严肃处分。
附表:现场工程量签证单;计时工签证单项目管理部2014-2-13项目名称华能吉林九台电厂循环水余热回收项目2#汽机房13.7m平面签证编号施工单位浙江搏崛建设有限公司施工形式零星人工,(注明工种,时间具体到小时)用工原因及工作内容2014年2月23日,受业主孟工委托,增加钢筋混凝土楼板取孔两个、配电箱基脚(4处)切割地砖并凿除楼面地砖及水泥砂浆找平层,待配电箱安装后再修复楼面地砖,共用综合工(3人),每人9小时, 计27小时.使用工日27小时/8= 3。
38 (工日)大写工日计叁点叁捌工日施工单位浙江搏崛建设有限公司章:2014年2月26日专业工程师项目经理章: 年月日本表一式3份,由施工单位填报,项目部存2份,施工单位存1份.计时工签证单项目名称华能吉林九台电厂循环水余热回收项目2#汽机房13.7m平面签证编号施工单位浙江搏崛建设有限公司施工形式零星人工,(注明工种,时间具体到小时)用工原因及工作内容2014年3月22日,受业主委托,增加支架钢管油漆,共用综合工(4人),每人每天9小时×2天=18小时,计72小时。
欢迎阅读1?“工程联系单、工程变更单、工程签证单”使用说明一、工程联系单:?工程联系单可以说几乎所有的参建单位都可能使用。
发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文。
工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章。
其内容仅作为2.1由于设计单位的施工图出现错、漏、碰、缺等情况,而导致做法变动、材料代换或其他变更事项;?2.2由于发包人改变建设标准、建筑结构、局部做法、使用功能、增减工程内容,而导致做法变动、材料代换或其他变更事项;?2.3由于发包人、监理单位、承包人、政府部门等采用新工艺、新材料或其他技术措施等,2?而导致做法变动、材料代换或其他变更事项;?2.4由于承包人因施工方法、施工程序、施工材料和施工机械等原因,不能按图施工须变更设计的;?欢迎阅读2.5承包人在施工中发生质量事故须变更设计或者采用补强措施的;?2.6由于销售部、客户要求提出变更,而导致做法变更、材料代换或其他变更事项。
?三、工程签证单?1、工程签证是指工程索赔,主要包括工期索赔和费用索赔两个方面。
签证的方式包括承包人向发包人签证,也包括发包人向承包人签证。
?2、工程签证单产生的原因,有技术核定单产生的签证、工程联系单产生的签证和其他现场原因直接产生的签证等。
?????3、工程签证单的办理应该在其表述内容施工完成后方可办理。
?4、工程签证单本身不属于技术资料,其内容不作为编制竣工图纸的依据。
工程签证单须经发包人和承包人分别签字盖章后方始生效,监理单位作为见证方签字。
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号:1
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号:2
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号:4
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号:5
工程量签证单
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号:7
工程量签证单
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号10
工程量签证单
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号11
工程量签证单
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号12
工程量签证单
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号13
工程量签证单
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号14
工程量签证单
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号:
工程量签证单
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号:
工程量签证单
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号20
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号21
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号15
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号16
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号18
项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房文献编号22。
工程签证单办理程序1、目的和范围为了施工单位与建设单位之间办理标段之外的工程量或设计变更数额超出施工合同所规定的范围之外的工程量的结算手续,特制定工程签证单办理程序签证单模板。
现场签证是指在施工现场由建设单位、监理单位签署的,用以证实工程施工活动中某些特殊情况的一种书面手续。
具体包括以下几方面:1.1材料、设备、构件超过定额规定运距的厂外运输或因施工场地狭小,设备或材料不能直接到达指定仓库或堆放地点而发生的二次搬运费用。
1.2技术措施费用:在编制批准后的施工组织设计未能考虑进去,而实际施工中必须采取的,超越一般施工条件的特殊措施。
1.3工程返工:因建设单位原因提出返工,而不属于施工单位的责任的返工费用。
1.4由于现场发生的特殊问题,如隐蔽障碍物、地下水位与勘测设计资料不符、地下未可预见的设施等而增加的签证。
1.5因设计方案不周或建设单位其它原因而发生的增加土方挖、填以及超运距签证。
1.6建设单位供料时供料不及时或不合格给施工方造成的损失;施工单位在包工包料时,由于甲方采购的材料不符合要求,必须进行的二次加工的签证。
1.7续建工程的加工修理:甲方原发包施工的未完工程,委托另一施工单位续建时,对原建工程不符合要求的部分进行修理或返工的签证。
1.8由于建设单位原因决定工程中途停建、缓建造成的停工、窝工而发生的倒运、人员和机具的调迁等损失。
2、办理程序2.1 工程完工后,工程签证单由施工单位填写,应详细注明工程名称、专业签证原因以及工程的详细内容,同时应附预算书,必要时应附工程委托单。
2.2工程签证单填好后由施工单位报监理单位审核,签字后报建设单位工程部、计划部以及主管工程的副经理签字认可,方生效。
2.3工程签证单的编号由建设单位工程部档案室统一编定。
NO.工程现场签证单(监理)注:1、本签证单需三方签字、加盖各单位印章后方为有效。
2、签证内容如无法用文字表述清楚的需附图。
工程现场签证单(分包)(项目部月)注:1.分包单位作业任务(段)完成经施工质量人员验收通过后,项目经理即可签发;2.签证内容如无法用文字表述清楚的需附图;3.本签证单一式三份,项目部、经营部、分包方各执一份。
现场签证单(范本)注:本签证单一式六份,建设单位、监理单位、施工单位各二份。
现场签证原始记录建设单位:XXXXXXXXX公司现场工程量确认单工程签证核价单第页共页劳动合同用人单位名称劳动者姓名宁波市劳动和社会保障局使用说明一、甲乙双方订立劳动合同,应当遵循合法、公平、平等自愿、协商一致、诚实信用的原则。
二、双方在签订合同时,应仔细阅读合同书。
合同内容应协商一致后填写,合同中的空栏,必须填写清楚,不须填写的空栏请打上“/".本合同中的选择项目,只能选择一项填入确定的空格中.三、本合同必须由用人单位(甲方)的法定代表人(或委托代理人)和职工(乙方)本人签名(盖章),并加盖用人单位印章方为有效。
四、本合同的未尽事宜,可在“其它事项的约定"中列明,或另行签订补充协议。
另行签订的补充协议,作为本合同的附件,与本合同一并履行。
五、本合同请用黑墨水或蓝黑墨水填写,字迹清楚、文字简练、准确,不得涂改。
劳动合同甲方(用人单位)名称:法定代表人(或主要负责人):所在地址:乙方(劳动者)姓名: 文化程度:身份证号码:家庭地址:现居住地址:根据《中华人民共和国劳动法》、《中华人民共和国劳动合同法》(以下简称《劳动合同法》)等相关法律、法规和规章的规定,甲乙双方本着自愿、平等的原则,经协商同意订立本合同,并共同遵守履行。
一、合同期限劳动合同期限按下列第( )项确定A。
本合同为固定期限劳动合同,合同期从年月日起至年月日止,其中试用期为个月,即从年月日起至年月日止;B.本合同为无固定期限劳动合同,合同期从年月日起至符合法定终止时间止,其中试用期为个月,即从年月日起至年月日止;C.本合同为以完成一定工作任务为期限的劳动合同,合同期从年月日起至工作任务完成即行终止.若乙方实际用工起始时间与本合同约定起始时间不一致,以实际用工之日为本合同起始时间。
签证单和工程量确认单范本概述及范文模板1. 引言1.1 概述在工程领域,签证单和工程量确认单作为重要的文件,广泛应用于合同管理和项目变更控制等方面。
签证单主要用于记录项目中的变更和额外工作,并对增减合同金额进行确认;而工程量确认单则用于核实施工过程中的实际工程量与计划工程量之间的差异。
本文将对签证单和工程量确认单的范本进行概述并提供相关模板。
1.2 文章结构本文将按照以下结构展开叙述:- 引言:介绍本文的内容及目的;- 签证单范本概述及范文模板:详细解析签证单的定义、使用场景以及提供范文模板;- 工程量确认单范本概述及范文模板:介绍工程量确认单的作用、范围,并提供相关范文模板;- 使用签证单和工程量确认单的重要性和好处:阐述这两个文件在项目管理中的重要性以及带来的好处;- 结论:总结文章主要观点并给出对签证单和工程量确认单未来发展的展望和建议。
1.3 目的本文旨在为读者提供关于签证单和工程量确认单的范本概述及范文模板,以帮助其在项目管理过程中更好地应用和掌握相关文件。
同时,通过分析使用签证单和工程量确认单的重要性和好处,读者能够深刻理解这两个文件对于流程规范化、风险控制和资源利用率提高所带来的积极影响。
最终,本文旨在使读者能够更加有效地管理合同变更和确保工程质量,在工程项目中取得更好的成果。
2. 签证单范本概述及范文模板2.1 签证单概述签证单是在工程项目进行过程中,由业主或监理单位发出的一种变更通知单。
它用于确认对原合同的修改和额外工作的需求,并确定相关费用和时间。
签证单起到了调整合同范围、防止纠纷以及确保合同执行顺利进行的重要作用。
2.2 签证单范文模板以下是一份典型的签证单范文模板:签证单No: ______________ 项目名称: ________________受托方: ___________________________ 受委托方: ___________________________根据双方共同讨论并达成一致,以下是关于该工程项目所提出的变更事项:1. 变更内容描述:描述详细变更内容以及需要进行的额外工作。
水利工程合同外工程量签证让我们明确什么是合同外工程量签证。
它是指在水利工程建设过程中,因设计变更、施工条件变化或其他特殊原因,导致实际施工超出原合同约定范围的额外工作量的确认文件。
该签证文件通常由施工单位提出,监理单位审核,最终由业主单位批准。
我们来看一个典型的水利工程合同外工程量签证范本的结构:【标题】水利工程合同外工程量签证【】一、基本信息1. 工程名称:_______________________2. 合同编号:_______________________3. 施工单位:_______________________4. 监理单位:_______________________5. 签证日期:____年__月__日二、变更内容描述详细说明因何种原因导致需要增加额外工程量,包括设计变更、现场条件变化等,并具体描述增加的工程量内容。
三、工程量计算及费用估算列出具体的工程量增减项目,包括数量、单价和总价,以及如何计算这些费用。
所有的费用应当基于合同约定或行业标准进行合理估算。
四、工期影响分析如果合同外工程量的增加对原计划工期有影响,需要评估延期的时间,并提出相应的调整方案。
五、相关附件提供变更设计的图纸、技术要求、现场照片等证明材料,以便审核时参考。
六、签证意见施工单位、监理单位和业主单位分别就变更内容、工程量、费用及工期等方面给出明确的书面意见,并由授权代表签字盖章。
七、法律声明明确指出签证一旦签署,即成为合同不可分割的一部分,并对双方产生约束力。
【结语】通过上述范本,我们可以看到,一个合格的水利工程合同外工程量签证应当具备清晰的结构,明确的内容,以及合理的费用和工期评估。
它不仅有助于控制工程成本,还能有效避免因合同外工作量产生的纠纷,是水利工程管理中不可或缺的重要文档。
在实际工作中,各方应当严格按照合同条款和相关法律法规的要求,进行合同外工程量的签证工作。
同时,为了保证签证的公正性和准确性,建议由专业的技术人员和法务人员共同参与签证的制定和审核过程。

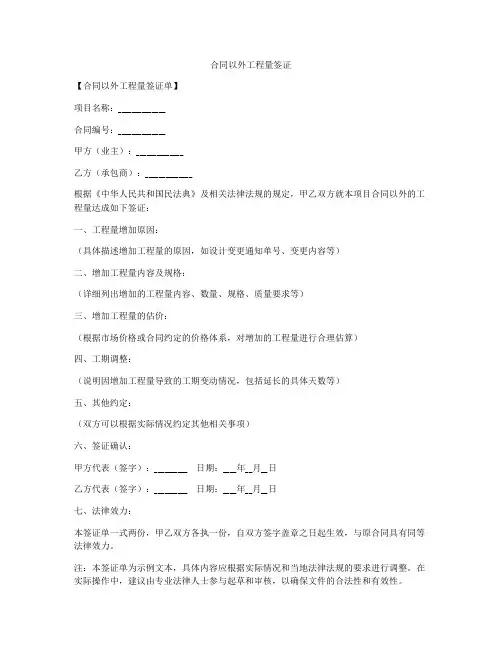

合同以外工程量签证【合同以外工程量签证单】项目名称:______________合同编号:______________甲方(业主):______________乙方(承包商):______________根据《中华人民共和国民法典》及相关法律法规的规定,甲乙双方就本项目合同以外的工程量达成如下签证:一、工程量增加原因:(具体描述增加工程量的原因,如设计变更通知单号、变更内容等)二、增加工程量内容及规格:(详细列出增加的工程量内容、数量、规格、质量要求等)三、增加工程量的估价:(根据市场价格或合同约定的价格体系,对增加的工程量进行合理估算)四、工期调整:(说明因增加工程量导致的工期变动情况,包括延长的具体天数等)五、其他约定:(双方可以根据实际情况约定其他相关事项)六、签证确认:甲方代表(签字):__________ 日期:____年__月__日乙方代表(签字):__________ 日期:____年__月__日七、法律效力:本签证单一式两份,甲乙双方各执一份,自双方签字盖章之日起生效,与原合同具有同等法律效力。
注:本签证单为示例文本,具体内容应根据实际情况和当地法律法规的要求进行调整。
在实际操作中,建议由专业法律人士参与起草和审核,以确保文件的合法性和有效性。
在实际工程项目管理中,合同以外工程量的签证是一项严肃的法律行为,它直接关系到工程款项的结算和责任的划分。
因此,签证单的填写应当准确无误,反映实际发生的工程量变化,并且要有充分的依据和证明。
同时,签证过程应当公开透明,避免因信息不对称而产生纠纷。
在签证过程中,甲乙双方应当本着平等自愿、协商一致的原则,通过友好协商解决因合同以外工程量产生的所有问题。
如果协商不成,可以依法申请仲裁或者向法院提起诉讼。
