国际工程项目合同管理及案例分析
- 格式:docx
- 大小:1.14 MB
- 文档页数:37
工程合同管理案例分析案例一背景:工承包商与业主签订一建设工程施工合同;双方签字盖章并在公证处进行了公证;合同约定工期为12个月,合同固定总价为1500万元;2006年2月1日开工,工程进行才3个月,建立工程师于2006年5月2日自主决定,要求承包商于2006年11月1日竣工,承包商不予理睬,至2006年5月21日仍不作出书面答复;2006年5月31日,业主以承包商以承包商的工程质量不可靠和工程不能如期竣工为由发文通知该施工企业:“本公司决定解除原施工合同,望贵公司予以谅解和支持;”同时限期承包商拆除脚手架,致使承包方无法继续履行原合同义务,承包商由此损失工程款工程器材费及其他损失费609万元,该承包商于2006年6月25日向人民法院提起诉讼,要求业主承担违约责任;注:经法院委托专业权威单位调查鉴定,确认承包商有能力按合同的约定保证施工质量,如期竣工;问题:1.合同的效力方面1判断:该合同属有效经济合同;2选择:合同的有效条件为A.主体资格合格B.内容合法C.订立合同的形式合法D.合同草案必须送建设行政主管部门或其授权机构审查E.订立合同的程序合法2.合同的履行方面判断:1监理工程师是建设施工合同的当事人;2未经业主授权,监理单位不得擅自变更与承建单位签订的承包合同;3.合同违约方面1判断:发包方应承担违约责任;2选择:承担违约责任的形式有A.违约金B.赔偿金C.继续履约D.没收抵押物E.变卖留置物4.合同解除方面选择:单方提出变更,解除合同的法律条件是A.由于不可抗力致使合同的全部义务不能履行B.由于一方在合同约定的期限没有履行义务C.由于承包人的保证人失去民事权利能力和民事行为能力D.由于承包人的保证人的法人地位被取消E.由于承包人的法人代表已经更换5.诉讼方面判断:1承包人可向被告住所地或合同履行地的人民法院上诉,方可能被立案处理; 2此施工合同纠纷案件的经济诉讼当事人包括业主、承包商、监理工程师;6.诉讼时效方面1选择:国内经济合同纠纷的申请仲裁或上诉的诉讼时效为年年年年2判断:凡超过诉讼时效的经济纠诉案件,法院一般不予受理;答案:1.1正确;2A、B、C、E2.1错误;2正确3.1正确;2A、B、B5.1正确;2错误6.1A;2正确案例二背景:某建设单位甲方拟建造一栋职工住宅,采用招标方式由某施工单位乙方承建;甲乙双方签订的施工合同摘要如下:1、协议书中的部分条款1工程概况工程名称:职工住宅楼工程地点:市区m的砖混结构住宅楼工程内容:建筑面积为320022工程承包范围承包范围:某建筑设计院设计的施工图所包括的土建、装饰、水暖电工程;3合同工期开工日期:2002年3月12日竣工日期:2002年9月21日合同工期总日历天数:190天扣除5月1-3 日五一节放假4质量标准工程质量标准:达到甲方规定的质量标准5合同价值合同总价为:壹佰陆拾陆万肆仟元人民币¥166.4万元8乙方承诺的质量保修在该项目设计规定的使用年限50年内,乙方承担全部保修责任;9甲方承诺的合同价款支付期限与方式1.工程预付款:于开工之日支付合同总价的10%作为预付款;2.工程进度款:基础工程完成后,支付合同总价的10%;主体结构三层完成后,支付合同总价的20%;主体结构全部封顶后,支付合同总价的20%;工程基本竣工时,支付合同总价的30%;为确保工程如期竣工,乙方不得因甲方资金的暂时不到位而停工和拖延工期;3.竣工结算:工程竣工验收后,进行竣工结算;结算时按全部工程造价的3%扣留工程保修金;10合同生效合同订立时间:2002年3月5日合同订立地点:X X市X X区X X街X X号本合同双方约定:经双方主管部门批准及公证后生效;2.专用条款中有关合同价款的条款合同价款与支付:本合同价款采用固定价格合同方式确定;合同价款包括的风险范围:1工程变更事件发生导致工程造价增减不超过合同总价10%;2政策性规定以外的材料价格涨落等因素造成工程成本变化;风险费用的计算方法:风险费用已包括在合同总价中;风险范围以外的合同价款调整方法:按实际竣工建筑面积元/㎡调整合同价款;3.补充协议条款在上述施工合同协议条款签订后,甲乙双方接着又签订了补充施工合同协议条款,摘要如下:补1.木门窗均用水曲柳板包门窗套;补2.铝合金窗90系列改用42型系列某铝合金厂产品;补3.挑阳台均采用42型系列某铝合金厂铝合金窗封闭;问题:1.上述合同属于哪种计价方式合同类型2.该合同签订的条款有哪些不妥之处应如何修改3.4.对合同中未规定的承包商义务,合同实施过程中又必须进行的工程内容,承包商应如何处理答案:1.从甲、乙双方签订的合同条款来看,该工程施工合同应属于固定价格合同;2.该合同存在的不妥之处及修改:1合同工期总日历天数不应扣除节假日,可以将该节假日时间加到总日历天数中;2不应以甲方规定的质量标准作为该工程的质量标准,而应以建筑工程施工质量验收统一标准中规定的质量标准作为该工程的质量标准;3质量保修条款不妥,应按建筑工程质量管理条例的有关规定进行保修;4工程价款支付条款中的“基本竣工时间”不明确,应修订为具体明确的时间;“乙方不得因甲方资金的暂时不到位而停工或拖延工期”条款显失公平,应说明甲方资金不到位在说明期限内乙方不得停工和拖延工期,且应规定逾期支付的利息如何计算;5从该案例的背景来看,合同双方是合法的独立法人单位,不应约定经双方主管部门批准后合同生效;6 专用条款中有关风险范围以外合同加框调整方法按实际竣工建筑合同元/m2调整合同价款与合同的风险范围、风险费的计算方法相矛盾,该条款应针对可能出现的除合同价款包括的风险范围以外的内容约定合同价款调整方法;7在补充施工合同协议条款中,不仅要补充工程内容,而且要说明其价款是否需要调整,若需调整应该如何调整3、首先应及时与甲方协商,确认该部分工程内容是否有乙方完成;如果需要有乙方完成,则应与甲方商签补充合同条款,就该部分工程内容明确双方各自的权利义务,并对工程计划作出相应的调整:如果由其他承包商完成,乙方也要与甲方就该部分工程内容的协作配合条件及相应的费用等问题达成,一致意见;以保证工程的顺利进行;案例三背景:某监理单位承担了一工业项目的施工监理工作;经过招标,建设单位选择了甲、乙施工单位分别承担A、B标段工程的施工,并按照建设工程施工合同示范文本分别和甲、乙施工单位签订了施工合同;建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设单位负责采购;乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位;在施工过程中,发生了如下事件:事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同并通知了监理单位和乙施工单位;事件2:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验;甲施工单位称:该部位隐蔽工程已经专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期;事件3:专业监理工程师对B标段进场的配电设备进行检验时,发现由建设单位采购的某设备不合格,建设单位对该设备进行了更换,从而导致丙施工单位停工;因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期;问题:1.在事件1中,建设单位将设备交由厂商安装的作法是否正确为什么2.在事件1中,若乙施工单位同意由该设备生产厂商的施工队伍安装该设备,监理单位应该如何处理3.在事件2中,总监理工程师的作法是否正确为什么试分析剥离检验的可能结果及总监理工程师相应的处理方法;4.在事件3中,丙施工单位的索赔要求是否应该向监理单位提出为什么对该索赔事件应如何应处理;答案:1.不正确,因为违反了合同约定;2.监理单位应该对厂商的资质进行审查;若符合要求,可以由该厂安装;如乙单位接受该厂作为其分包单位,监理单位应协助建设单位变更与设备厂的合同,如乙单位接受厂商直接从建设单位承包,监理单位应该协助建设单位变更与乙单位的合同;如不符合要求,监理单位应该拒绝由该厂商施工;3.总监理工程师的做法是正确的;无论工程师是否参加了验收,当工程师对某部分的工程质量有怀疑,均可要求承包人对已经隐蔽的工程进行重新检验;重新检验质量合格,发包人承担由此发生的全部追加合同价款,赔偿施工单位的损失,并相应顺延工期;检验不合格,施工单位承担发生的全部费用,工期不予顺延;4.1不应该,因为建设单位和丙施工单位没有合同关系;2处理:A.丙向乙提出索赔,乙向监理单位提出索赔意向书;B.监理单位收集与索赔有关的资料;C.监理单位受理乙单位提交的索赔意向书;D.总监工程师对索赔申请进行审查,初步确定费用额度和延期时间,与乙施工单位和建设单位协商;E.总监理工程师对索赔费用和工程延期作出决定;案例四背景:某施工单位根据领取的某2000 m3两层厂房工程项目招标文件和全套施工图纸,采用低价策略偏制了投标文件,并获得中标;该施工单位乙方于某年某月某日与建设单位甲方签订了该工程项目的固定价格施工合同;合同工期为8个月;甲方在乙方进入施工现场·后,因资金短缺,无法如期支付工程款,口头要求乙方暂停施工一个月,乙方亦口头答应;工程按合同规定期限验收时,甲方发现工程质量有问题,要求返工;两个月后,返工完毕;结算时甲方认为乙方迟延交付工程,应按合同约定偿付逾期违约金;乙方认为临时停工是甲方要求的;乙方为抢工期,加快施工进度才出现了质量问题,因此延迟交付的责任不在乙方;甲方则认为临时停工和不顺延工期是当时乙方答应的;乙方应履行承诺,承担违约责任;在工程施工过程中,遭受到了多年不遇的抢暴风雨的袭击,造成了相应的损失,施工单位及时向监理工程师提出索赔要求,并附有与索赔有关的资料和证据;索赔报告中的基本要求如下;1遭受多年不遇的强暴风雨的袭击属于不可抗力事件,不是因施工单位原因造成的损失,故因有业主承担赔偿责任;2给已建部分工程造成破坏损失18万元,因由业主承担修复的经济责任,施工单位不承担修复的经济责任;3施工单位人员因此灾害导致数人受伤,处理伤病医疗费用和补偿总计3万元,业主应给予赔偿;4施工单位进场的在使用机械、设备收到损坏,造成损失8万元,由于现场停工造成台班费损失万元,业主应负担赔偿和修复的经济责任;工人窝工费万元,业主应予支付;5因暴风雨造成的损失现场停工8天,要求合同工期顺延8天;6由于工程破坏,清理现场需费用万元,业主应于支付;问题:1.该工程采用固定价格合同是否合适2.该施工合同的变更形式是否妥当次合同争议依据合同法律规定范围应如何处理3.监理工程师接到施工单位提交的索赔申请后,应进行哪些工作4.因不可抗力发生的风险承担的原则是什么对施工单位提出的要求,应如何处理答案:1.因为固定价格合同适用于工程量不大且能够较准确计算、工期较短、技术不太复杂、风险不大的项目;该工程基本符合这些条件,故采用固定价格合同是合适的;2.根据中华人民共和国合同法和建设工程施工合同示范文本的有关规定,建设工程合同应当采取书面形式,合同变更亦应当采取书面形式;若在应急情况下,可采取口头形式,但事后应以书面形式确认;否则,在合同双方对合同变更内容有争议时,往往因口头协议形式很难取证,只能以书面协议约定的内容为准;本案中甲方要求临时停工,乙方亦答应,是甲、乙双方的口头协议,且事后并未以书面的形式确认,所以该合同变更形式不妥当;在竣工结算时双方发生了争议,对此只能以原书面合同规定为准;在施工期间,甲方因资金紧缺未能及时支付工程款,并要求乙方停工一个月,此时乙方应享有索赔权;乙方虽然未按规定程序及时提出索赔,丧失了索赔权,但是根据民法通则之规定,在民事权利诉讼时效期2年内,仍享有要求甲方承担违约责任的权利;甲方未能及时支付工程款,应对停工承担责任,故应赔偿乙方停工一个月的实际经济损失,工期延期一个月;工程因质量问题返工费用,造成逾期支付责任在乙方,故乙方应当支付逾期交工一个月的违约金;因质量问题引起的返工费用由乙方承担;3.监理工程师接到索赔申请通知后应进行以下主要工作:1进行调查、取证;2审查索赔成立条件,确定索赔是否成立;3分清责任,认可合理索赔;4与施工单位协商,统一意见;5签发索赔报告,处理意见报业主核准;4.不可抗力风险承担责任的原则是:1工程本身的损害由业主承担;2人员伤亡由其所属单位负责,并承担相应费用;3造成施工单位机械、设备的损坏及停工等损失,由施工单位承担;4所需清理、修复费用,由建设单位承担;5工期给予顺延;处理方法:1经济损失按上述原则由双方分别承担,工期延误应予签证顺延;2工程修复、重建18万元工程款应由业主支付;33万元的索赔不予认可,由施工单位承担;416万元的索赔不予认可,由施工单位承担;5认可顺延合同工期8天;6万元的清理现场费用由建设单位承担;案例五背景:某施工单位乙方与某建设单位甲方签订了建造无线电发射试验基地施工合同;合同工期为38天;由于该项目急于投入使用,在合同中规定,工期每提前或拖后1天奖励或罚款5000元;乙方按时提交了施工方案和施工网络进度计划,见图7-1,并得到甲方代表的批准;图7-1 发射塔试验基地工程施工网络进度计划单位:天实际施工工程过程中发生了如下几项事件:事件1:在房屋基坑开挖后,发现局部有软弱下卧层,按甲方代表指示乙方配合地址复查,配合用工为10个工日;地质复查后,根据经甲方代表批准的地基处理方案,增加直接费4万元,因地质复查和处理是房屋基础作业时间延长3天,工人窝工15个工日;事件2:在发射塔基础施工时,因发射塔设计尺寸不够,甲方代表要求拆除已施工的基础,重新定位施工;由此造成增加用工30工日,材料费万元,机械台班费3000元,发射塔基础作业时间拖延2天;事件3:在房屋主体施工中,因施工机械故障,造成工人窝工8个工日,该项工作作业时间延长2天;事件4:在房屋装修施工基本结束时,甲方代表对某项电器暗管的敷设位置是否准确有疑义,要求乙方进行剥离检查;检查结果为某部位的偏差超出了规范允许范围,乙方根据甲方代表的要求进行返工处理,合格后甲方代表予以签字验收;该项返工及覆盖用工20个工日,材料费为1000元;因该项电器暗管的重新检验和返工处理使安装设备的开始作业时间推迟了1天;事件5:在敷设电缆时,因乙方购买的电缆线材质量差,甲方代表令乙方重新购买合格线材;致使完成该项工作多用人工8个工日,作业时间延长4天,材料损失费8000元;事件6:鉴于该工程工期较紧,经甲方代表同意乙方在安装设备作业过程中采取了加快施工的技术组织措施,使该项工作作业时间缩短2天,该项技术组织措施费为6000元;其余各项工作实际作业时间和费用均与原计划相符;问题:1.在上述事件中,乙方可以就哪些事件向甲方提出工期补偿和费用补偿要求为什么2.该工程的实际施工天数为多少天可得到的工期补偿为多少天工期奖罚款为多少3.假设工程所在地人工费标准为30天/工日,应由甲方给予补偿的窝工人工费,补偿标准为18元/工日,该工程综合取费率为30%;则在该工程结算时,乙方应该得到的索赔款为多少答案:1事件1可以提出工期补偿和费用补偿要求,因为地质条件变化属于甲方应承担的责任,且该项工作位于关键线路上;事件2可以提出费用补偿要求;不能提出工期补偿要求,因为发射塔设计位置变化是甲方的责任,因此增加的费用应由甲方承担,但该项工作的拖延时间2天没有超出其总时差8天;事件3不能提出工期补偿和费用补偿要求,因为施工机械故障属于乙方应承担的责任;事件4不能提出工期和费用补偿要求,因为乙方应该对自己完成的产品质量负责;甲方代表有权要求乙方对已覆盖的分项工程剥离检查,检查后发现质量不合格,其费用由乙方承担,工期也不予补偿;事件5不能提出工期和费用补偿要求,因为乙方应该对自己购买的材料质量和完成的产品质量负责;事件6不能提出补偿要求,因为通过采取施工技术组织措施使工期提前,可按合同规定给予工期奖罚的办法处理,因赶工而发生的施工技术措施费应由乙方承担;2.1通过对图7-1的分析,该工程施工网络进度计划的关键线路为①—②—④—⑥—⑦—⑧,计划工期为38天,与合同工期相同;将图7-1中所有各项工作的持续时间均以实际持续时间代替;计算记过表明:关键路线不变仍为①—②—④—⑥—⑦—⑧,实际工期为42天;2将图7-1中所有由甲方负责的各项工作持续时间延长天书加到原设计相应工作的持续时间上,计算结果表明:关键路线不变仍为①—②—④—⑥—⑦—⑧,工期为41天;41天—38天=3天,所以该工程可补偿工期天书为3天;3工期罚款为:42—38+35000元=5000元3.乙方应该得到的索赔款有:1由事件1引起的索赔款:1030+4000001+30%+1518元=52660元2由事件2引起的索赔款:3030+12000+30001+30%元=20670元3乙方应该得到的索赔款为:52660元+20670元=73333元案例六背景:某建筑公司承包人与某建设单位发包人签订了建筑面积为2100㎡的单层工业厂房的施工合同,合同工期为20周;承包人按时提交了施工方案和施工网络计划,见图8-1和表8-1,并获得工程师的批准;该项工程中各项工作的计划资金需用量由承包人提交,经工程师审查批准后,作为施工阶段投资控制的依据;实际施工过程中发生了如下几项事件:事件1:在工程进行到第9周结束时,检查发现A、B、C、E、G工作均全部完成,D、F和H三项工作实际完成的资金用量分别为15万元、14万元和8万元;且前9周各项工作的实际投资均与计划投资相符;事件2:在随后的施工过程中,J工作由于施工质量问题,工程师代表下达了停工令使其暂停施工,并进行返工处理1周,造成返工费用2万元;M工作因发包方要求的设计变更,使该工作因施工图纸晚到,推迟2周施工,并造成承包方因停工和机械闲置而造成万元;为此承包方向发包方提出了3周工期索赔和万元的费用索赔;问题:1、试绘制该工程的早时标网络进度计划,根据第9周末的检查结果标出实际进度前锋线,分析D、F和H三项工作的实际进度与计划进度的偏差;到第9周末的实际累计投资额是多少2、如果后续施工按计划进行,试分析上述三项工作的进度偏差对计划工期产生什么影响其总工期是否大于合同工期3、试重新绘制第10击开始至完工的早时标网络进度计划;4、承包方提出的索赔要求是否合理并说明原因;5、正确的工期索赔应如何计算索赔工期多少周6、承包方合理的费用索赔额是多少答案:1、该工程早时标网络进度计划及第 9 周末的实际进度前锋线如图8-3所示;图7-3 早时标网络进度计划通过分析可知:D 工作的 ES=6,F 工作的 ES=6,H 工作的 ES=7;故按计划进度第 9 周末:D、H 工作应刚好完成,F 工作应完成 3 周的工作量;而实际检查:D 工作完成15/15=100%,F 完成工作 14/28=50%.H 工作完成 8/16=50%;说明 D 工作进度正常,F 工作实际完成 2 周的工作量而比计划进度拖延 1 周,H 工作实际完成 1 周的工作量也比计划进度拖延 1 周;第9 周末的实际累计投资额为 10+12+8+15+24+14+22+8万元=113万元;2.通过分析可知:F工作的总时差TF=0,即F工作为关键工作;故其任何拖延都会造成计划工期延长;H工作的总时差TF=0周,等于其实际进度偏差,故其实际进度偏差仅对其后续工作有影响,而不会使计划工期延长;由计算可知,F工作的拖延使计划工期延长1周,即工期延长到21周,大于合同工期;3.重新绘制的第10周开始至完工的时标网络计划,见下图;图7-4 第10周开始至完工的早时标网络进度计划4.承包方提出的索赔要求不合理;因为J工作由于施工质量问题造成返工,其责任在承包方;而M工作造成的损失属于非承包方的责任;故承包方仅能就设计变更使M工作造成的损失向发包方提出索赔;5.M工作本身拖延时间为2周,而根据上图的分析M工作的总时差TF=1周;由此可知M工作的拖延使计划工期又延长1周,实际工期达到22周;可索赔工期为1周;6.承包方合理的费用索赔为M工作因停工和机械闲置造成的损失万元;案例七背景某建安工程施工合同,合同总价6000万元,合同工期6个月,合同签订日期为1月初,从当年2月份开始施工;1.合同规定1预付款按合同价的20%支付,支付预付款及进度款达到合同价的40%时,开始抵扣预付工程款,在下月起个月平均扣回;2保修金按5%扣留,从第一个月开始按各月结算工程款的10%扣留,扣完为止;。

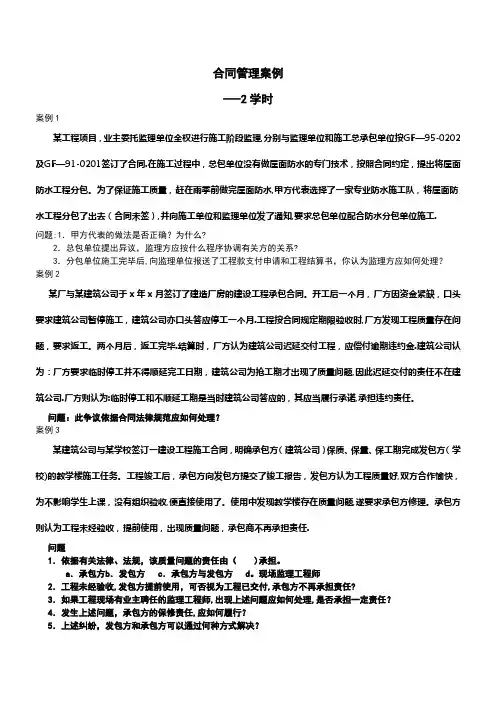

合同管理案例—-2学时案例1某工程项目,业主委托监理单位全权进行施工阶段监理,分别与监理单位和施工总承包单位按GF—95-0202及GF—91-0201签订了合同.在施工过程中,总包单位没有做屋面防水的专门技术,按照合同约定,提出将屋面防水工程分包。
为了保证施工质量,赶在雨季前做完屋面防水,甲方代表选择了一家专业防水施工队,将屋面防水工程分包了出去(合同未签),并向施工单位和监理单位发了通知,要求总包单位配合防水分包单位施工.问题:1.甲方代表的做法是否正确?为什么?2.总包单位提出异议,监理方应按什么程序协调有关方的关系?3.分包单位施工完毕后,向监理单位报送了工程款支付申请和工程结算书,你认为监理方应如何处理?案例2某厂与某建筑公司于x年x月签订了建造厂房的建设工程承包合同。
开工后一个月,厂方因资金紧缺,口头要求建筑公司暂停施工,建筑公司亦口头答应停工一个月.工程按合同规定期限验收时,厂方发现工程质量存在问题,要求返工。
两个月后,返工完毕.结算时,厂方认为建筑公司迟延交付工程,应偿付逾期违约金.建筑公司认为:厂方要求临时停工并不得顺延完工日期,建筑公司为抢工期才出现了质量问题,因此迟延交付的责任不在建筑公司.厂方则认为:临时停工和不顺延工期是当时建筑公司答应的,其应当履行承诺,承担违约责任。
问题:此争议依据合同法律规范应如何处理?案例3某建筑公司与某学校签订一建设工程施工合同,明确承包方(建筑公司)保质、保量、保工期完成发包方(学校)的教学楼施工任务。
工程竣工后,承包方向发包方提交了竣工报告,发包方认为工程质量好,双方合作愉快,为不影响学生上课,没有组织验收,便直接使用了。
使用中发现教学楼存在质量问题,遂要求承包方修理。
承包方则认为工程未经验收,提前使用,出现质量问题,承包商不再承担责任.问题1.依据有关法律、法规,该质量问题的责任由( )承担。
a.承包方b.发包方c.承包方与发包方d。
现场监理工程师2.工程未经验收,发包方提前使用,可否视为工程已交付,承包方不再承担责任?3.如果工程现场有业主聘任的监理工程师,出现上述问题应如何处理,是否承担一定责任?4.发生上述问题,承包方的保修责任,应如何履行?5.上述纠纷,发包方和承包方可以通过何种方式解决?案例4背景某房产公司开发一框架结构高层写字楼工程项目,在委托设计单位完成施工图设计后,通过招标方式选择监理单位和施工单位。
第1篇一、引言随着我国经济的快速发展,工程项目管理在各个行业中的应用越来越广泛。
工程项目管理作为一门综合性学科,涉及项目管理、工程技术、经济学、心理学等多个领域。
为了提高工程项目管理的水平和效率,积累丰富的实践经验,建立工程项目管理案例库具有重要意义。
本文将介绍一个典型的工程项目管理案例,并对其进行分析,以期对工程项目管理者提供有益的借鉴。
二、案例背景某城市地铁一号线工程是我国重点建设项目之一,全长约30公里,总投资约100亿元。
该项目由我国某大型国有企业负责施工,项目团队由国内外知名专家和优秀工程师组成。
项目于2010年开工,2015年竣工,历时5年。
在整个工程项目管理过程中,项目团队面临了诸多挑战,如工期紧张、资金压力、技术难题等。
三、案例概述1. 项目目标(1)确保工程质量,满足国家标准和规范要求。
(2)确保工程进度,按期完成建设任务。
(3)确保工程安全,保障施工人员生命财产安全。
(4)控制工程造价,实现投资效益最大化。
2. 项目管理措施(1)建立健全项目管理制度,明确各级职责,确保项目有序推进。
(2)加强团队建设,提高团队成员的凝聚力和执行力。
(3)严格控制工期,优化施工方案,确保工程按期完成。
(4)加强成本控制,合理调配资源,降低工程成本。
(5)注重技术创新,提高施工效率,缩短工期。
(6)加强安全管理,严格执行安全规章制度,确保施工安全。
四、案例分析1. 工期管理在地铁一号线工程项目中,工期管理是关键。
项目团队采取以下措施确保工期:(1)制定详细的施工计划,明确各阶段任务和时间节点。
(2)优化施工方案,合理调配资源,提高施工效率。
(3)加强沟通协调,确保各环节工作顺利进行。
(4)采用信息化管理手段,实时监控工程进度,及时调整施工计划。
通过以上措施,地铁一号线工程项目在规定工期内完成了建设任务。
2. 成本控制成本控制是工程项目管理的核心。
在地铁一号线工程项目中,项目团队采取以下措施控制成本:(1)合理编制工程预算,严格控制工程造价。

菲迪克施工合同条件下的海外工程合同风险管理实施办法—西非某国桥梁建设项目桩基工程变更及工期索赔案例分析摘要:针对海外工程风险因素多,合同文本不熟悉,合同执行难度大等特点,如何在海外工程中推行合同风险管理办法,让管理落到实处,让风险管理手段能够在海外工程实施过程中得到切实的应用,用以解决各项实际风险,而不是仅仅停留在理论阶段,这是当前风险管理工作最大的困难。
本文通过实际案例讨论了项目在实施过程中如何将合同风险管理融入项目管理办法,消除风险隐患,提高项目部风险管控能力。
关键词: 合同风险管理、风险识别、风险评估、风险策划。
引言国内建筑企业积极相应国家号召,实施“走出去”战略。
特别是2013年中国倡导建设“一带一路”发展战略以来,借助政策的东风,国内企业纷纷走出国门。
在这样的市场背景下,海外工程承包领域发展迅速,成果显著,海外市场整体业务规模不断扩大,2018年新签合同额2670亿美元[]。
但是应当看到,在取得的成绩背后,中国建筑企业在海外发展并不一帆风顺,海外施工与国内施工相比,海外市场存在着更多不确定因素,而不确定因素越多,施工风险也越大,因此企业一定要关注如何在国外施工中如何回避、降低风险,赢得最大利益。
具体而言,需要在海外施工中注重风险识别、评估和策划,通过合同管理增强风险管能力、充分利用合同条款来规避风险。
本文以国内某大型基建企业在西非某国所实施桥梁建设项目为案例,分析如何在项目实施过程中实行风险策划,通过技术手段降低海外施工中的风险,以最小代价换取企业最大安全和收益,进而求得企业更好生存和发展。
1 合同风险管理1.1 合同风险管理概述建设工程合同风险的概念,即在工程建设过程中,因合同中已存在的和周围环境中新出现的各种因素,从而导致合同执行过程中出现干扰和偏离既定合同目标的现象,这些因素称为风险因素,风险是可以通过事件发生的后果及概率进行量化分析。
因为不可预见的因素很多,风险出现的可能性很大,所以风险管理在整个工程项目建设过程中都十分重要。
建设工程合同管理与案例分析6篇篇1建设工程合同管理与案例分析一、引言建设工程是社会发展的重要组成部分,通过建设工程可以改善人们的生活环境、促进经济发展。
建设工程的过程中,合同管理是非常重要的环节,合同管理的好坏直接影响到建设项目的成败。
本文将结合具体案例,分析建设工程合同管理的重要性及相关问题,并提出解决方案。
二、建设工程合同管理的重要性1. 确定双方权利义务建设工程合同是建设工程的法律依据,通过合同规定双方的权利和义务,明确建设工程的标准和要求。
合同管理可以避免双方在建设过程中出现纠纷,保障双方的合法权益。
2. 确保项目按时按质完成建设工程合同规定了工程完成的时间、质量和验收标准,通过合同管理可以及时发现问题并加以解决,确保工程按时按质完成。
3. 防范风险建设工程合同管理可以识别潜在风险并采取措施加以防范,降低工程项目的风险性,保障建设工程的顺利进行。
4. 维护工程质量建设工程合同管理可以监督工程质量,发现并纠正质量问题,确保工程质量符合要求,提升工程的可持续发展能力。
三、建设工程合同管理存在的问题1. 合同不严谨有些建设工程合同存在不严谨的情况,合同中规定不清晰、不明确,导致工程合同管理的困难。
2. 合同变更频繁在建设工程过程中,由于各种原因可能需要对合同进行变更,但有些项目在变更合同时流程复杂,变更频繁,增加了项目管理难度。
3. 合同履行不力有些建设工程项目在履行合同过程中存在不尽责任、不认真负责的情况,导致工程质量无法保障,还可能引发纠纷。
4. 合同执行不规范一些建设工程项目在合同执行过程中不按照规定执行,导致工程进度延误,质量下降,甚至造成财务损失。
四、建设工程合同管理的解决方案1. 建立完善的合同管理体系建设工程项目应建立完善的合同管理体系,明确合同管理的程序和责任人,保证合同管理的高效运转。
2. 加强合同约束力建设工程合同应当具有较强的约束力,一旦合同发生违约行为,应依法追究责任,维护合同的权威性和严肃性。
建筑工程合同管理和索赔案例分析(二) 案例七背景:某建设工程系外资贷款项目,业主与承包商按照FIDIC《土木工程施工合同条件》签订了施工合同。
施工合同《专用条件》规定:钢材、木材、水泥由业主供货到现场仓库,其他材料由承包商自行采购。
当工程施工至第五层框架柱钢筋绑扎时,因业主提供的钢筋未到,使该项作业从10月3日至10月16日停工(该项作业的总时差为零)。
10月7日至10月9日因停电、停水使第三层的砌砖停工(该项作业的总时差为4天)。
10月14 至10月17因砂浆搅拌机发生故障使第一层抹灰迟开工(该项作业的总时差为4天)。
为此,承包商于10月20日向工程师提交了一份索赔意向书,并于10月25日送交了一份工期、费用索赔计算书和索赔依据的详细材料。
其计算书的主要内容如下:1。
工期索赔:a。
框架柱扎筋10月3日至10月16 停工,计14天b。
砌砖10月7日至10月9日停工,计3天·c.抹灰10月14日至10月17日迟开工,计4天总计请求顺延工期:21天2.费用索赔:a.窝工机械设备费:一台塔吊14×234=3276元一台混凝土搅拌机14×55=770元一台砂浆搅拌机7×24=168元小计:4 214元b。
窝工人工费:扎筋35人×20。
15×14=9873.50元砌砖30人×20。
15×3=1813。
50元抹灰35人×20。
15×4=2 821。
00元小计:14 508。
00元c.保函费延期补偿:(1 500×10%×6%o÷365)×21=517。
81元d.管理费增加:(4 214+14508。
00+517.81)×15%=2885.9775e.利润损失:(4 214+14 508.00+517。
81+2 885.97)×5%=1 106。
29元经济索赔合计:23 232。

国际工程项目管理实务与合同精粹本合同目录一览1. 国际工程项目概述1.1 定义与范围1.2 项目目标与预期成果1.3 项目参与方及其职责2. 项目管理实务2.1 项目规划与组织2.1.1 项目计划制定2.1.2 项目管理团队组建2.2 项目执行与控制2.2.1 项目进度管理2.2.2 成本控制与管理2.2.3 质量控制与管理2.3 项目沟通与协调2.3.1 内部沟通机制2.3.2 外部沟通协调2.4 项目风险管理2.4.1 风险识别与评估2.4.2 风险应对策略2.5 项目收尾与评价2.5.1 项目验收与交付2.5.2 项目绩效评价3. 国际工程项目合同管理3.1 合同类型与选择3.2 合同条款与内容3.2.1 一般条款3.2.2 特殊条款3.3 合同签订与生效3.4 合同履行与监督3.4.1 合同履行原则 3.4.2 合同履行监控 3.5 合同变更与解除3.5.1 合同变更条件 3.5.2 合同解除条件 3.6 合同争议解决3.6.1 争议解决方式3.6.2 争议解决程序4. 国际工程项目合同示范文本 4.1 FIDIC合同条件4.1.1 新黄皮书4.1.2 银皮书4.1.3 红皮书4.2 NEC合同条件4.3 A合同条件5. 国际工程项目合同履行保障5.1 履约保证金5.2 担保与抵押5.3 保险6. 国际工程项目合同风险防范6.1 风险识别与评估6.2 风险防范措施6.3 风险转移与分担7. 国际工程项目合同纠纷处理7.1 协商解决7.2 调解7.3 仲裁7.4 诉讼8. 国际工程项目合同管理与信息技术的结合 8.1 项目管理信息系统8.2 合同管理软件9. 国际工程项目合同案例分析9.1 案例一9.2 案例二9.3 案例三10. 国际工程项目合同培训与教育10.1 培训内容与目标10.2 培训方式与时间10.3 培训效果评估11. 国际工程项目合同合规与法律环境11.1 合同合规要求11.2 法律环境分析12. 国际工程项目合同的可持续发展12.1 环境保护与节能减排12.2 社会责任与公益事业12.3 项目可持续发展策略13. 国际工程项目合同的数字化转型13.1 数字技术的应用13.2 数字化转型策略14. 国际工程项目合同的未来发展趋势14.1 合同条款的创新发展14.2 合同管理模式的变革第一部分:合同如下:第一条:国际工程项目概述1.1 定义与范围1.2 项目目标与预期成果项目的目标是按照本合同约定的时间、质量、成本等要求,完成工程的设计、采购、施工、安装、调试等工作,并确保项目的顺利交付,达到业主的预期使用功能和效果。
国际工程项目风险管理案例分析文/王守清在国际工程项目中,风险管理的重点是成本、进度、质量、健康/安全/环境(HSE)和资源供应等风险。
本文重点介绍成本超支和工期延误风险的管理,并结合案例进行分析。
成本超支和工期延误风险对于施工项目,承包商绝对不能低估所需完成的工程量和所需投入的资源(人工、机械设备、材料等)数量,如果低估了工程量和资源数量,以及通货膨胀或变更(不管是否有业主或工程师的变更通知)的影响,成本超支就可能发生。
管理成本超支风险主要存在于以下几方面:人工、机械设备、材料的成本以及日常费用(包括维护与更换成本);相关法律、法规规定的费用;贷款的利息支付;应上缴的地方和国家税收;变更及索赔;通货膨胀、工资上涨以及重要进口物资的汇率波动;处理建筑垃圾和受污染土地的费用;现金流(资金的减少、如周转不灵,就会影响分包商和供应商的工作状况);不必要的或过高的施工保函或担保;雇佣了不得力的分包商;不充分的现场调查等。
项目没有在合同规定的竣工日期前完成(考虑经协商同意或通知的工期延长)就是工期延误,该风险与施工合同条款密切相关,如果是由于承包商的失误造成工期延误,承包商就需要支付违约赔偿金或罚金。
施工阶段特别是施工前期导致工期延误的主要原因有:合同不公平,合同管理不规范、设计或图纸的错误、变更过多或图纸供应延误、施工现场用地获取延误、施工错误(特别是设计复杂的情况下)、分包商或供应商的过失、恶劣的天气、未预计到的现场地质情况或设施供应情况、施工方法或设备选择错误、争端、材料短缺、人员、机械设备或事故、规划许可或审批延误。
成功案例:某公司实施伊朗某大坝项目我国某公司在承包伊朗某大坝项目时,风险管理比较到位,成功地完成了项目并取得较好的经济和社会效益。
下面对该项目从几个主要方面进行分析:合同管理:该公司深知合同签订、管理的重要性,专门成立了合同管理部,负责合同的签订和管理。
在合同签订前,该公司认真研究并吃透了合同,针对原合同中的不合理条款据理力争,获得了有利的修改。
从案例分析看国际工程索赔当今的国际承包市场是一个竞争异常激烈的买方市场。
几家、十几家,乃至几十家承包为夺取一项工程,而互相压价竞争于同一市场的现象普遍存在。
承包利润逐年下降,低价微利得标的现象屡见不鲜。
在这种局面下,承包商如何维护自己的利益,即低价中标又能取得较理想的经济效益就成为各国承包商共同关心的重要问题。
工程索赔被公认为解决这一问题的有效途径。
本文拟结合具体索赔案例的分析探讨如何认识工程索赔的规律,并运用这一规律为争取承包商合法利益和取得更大利润服务。
一、国际工程索赔的基础为认识国际工程索赔的规律,必须首先对工程索赔的概念、作用、索赔的合法动因、索赔的依据、索赔的程序、可以索赔的费用、索赔的注意事项及索赔的计价等有一个全面的了解,下面就此作些概要的介绍。
(一)索赔的含义和作用国际承包工程索赔指承包商在履约期间,因非自身过失蒙受损失而向违约方即业主或责任方即工程保险部门索取赔偿或补偿。
工程索赔除因对方违约给承包商造成损失而提出索赔外,还可以因无法预料的自然或人为事件导致工程实施受阻或已实施的工程受到损失,从而使承包商有权索赔。
工程索赔的内容包括工期索赔和款项索赔。
有时工期索赔中含有款项问题,款项问题中含有工期问题。
国际工程承包是一项风险事业。
在低价微利中标的条件下,能否通过工程索赔夺取效益,成为检验承包商经验水平的重要标志之一。
有经验的承包商,索赔成果率高,索赔的金额一般在工程总造价的15%以上。
据资料统计中国公司在一万七千项施工索赔中,成功一百七十项,成功率仅为1%。
其原因在于我国的承包公司一般还不熟悉国际通行的施工索赔的程序和做法,还不重视索赔工作的重要性,不善于使用索赔的手段挽回因对方违约或施工条件变化等原因造成的经济损失。
所以,有必要通过学习、借鉴和总结,增强进行工程索赔的能力。
(二)工程索赔的合法动因和依据导致工程索赔的原因主要有以下几类:1.工程的变更:指由于业主或工程师的要求,使原工程施工发生质或量的变化。
国际工程总承包项目失败案例分析[摘要]近年来,中国建筑企业在国际市场中取得了一定成就,但是与国外优秀建筑企业相比, 中国建筑企业在工程总承包方面的实力还有较大差距,所以在国际工程承包中遭遇了一些挫折。
文章以波兰A2高速公路为例,从投标的前期工作、合同管理、风险管理等方面分析了项目失败的原因,并就该项目带来的启示进行了探讨,以期为中国建筑企业开展国际工程总承包提供借鉴。
近年来,在“走出去”战略的影响下,越来越多的中国建筑企业涌向国际建筑市场,积极拓展国际工程承包业务。
但是,中国建筑企业在由施工总承包模式向工程总承包模式(EPC)转变的过程中,与国外优秀建筑企业相比较而言,在管理水平上还有较大差距,并因此遭受了不少惨痛的失败和挫折。
本文以波兰A2高速公路项目为例,分析中国建筑企业失败的原因,以及从中得到的启示,希望能为中国建筑企业更有效地管理国际工程总承包项目提供借鉴。
一、项目概况波兰A2高速公路工程位于罗兹地区和华沙地区之间,共分5个标段,A标段、C标段是两个最长的标段,设计时速120公里,为波兰最高等级(A级)公路项目。
该工程是波兰政府公开招标项目,中海外联合体于2009年9月中标。
中海外联合体由中国海外工程有限责任公司、中铁隧道集团有限公司、上海建工集团及波兰贝科玛有限公司组成。
该工程是EPC 总承包项目,工期自2009年10月5日至2012年6月4日(含设计期),投标报价为4.47 亿美元(约合30.49亿元人民币)。
这是中国公司在欧盟地区承建的第一个基础设施项目,对进一步开拓欧盟市场具有重要意义。
但是,中海外不及波兰政府预算一半的报价一度引来低价倾销的指责。
针对外界对低价投标的质疑,中海外当时曾对外解释称,公司将“依靠特殊的管理方式压缩成本,并非亏本经营二然而,不久中海外就发现低估了困难。
2011年5月,因为没有按时向波兰分包商支付货款,后者拒绝继续向工地运送建筑材料,并最终造成工程从5月18日起停工。
招标投标与合同管理案例分析案例1某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。
于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。
该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。
招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。
在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。
评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。
评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。
评标委员会于10月28日提出了评标报告。
B、A企业分别综合得分第一、第二名。
由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。
(2)C企业和E企业投标文件是否有效?说明理由。
(3)请指出开标工作的不妥之处,说明理由。
(4)请指出评标委员会成员组成的不妥之处,说明理由。
案例2某投资公司建设一幢办公楼,采用公开招标方式选择施工单位,投标保证金有效期时间同投标有效期。
提交投标文件截止时间为2003年5月30日。
该公司于2003年3月6日发出招标公告,后有A、B、C、D、E等5家建筑施工单位参加了投标,E单位由于工作人员疏忽于6月2日提交投标保证金。
开标会于6月3日由该省建委主持,D单位在开标前向投资公司要求撤回投标文件。
经过综合评选,最终确定B单位中标。
双方按规定签定了施工承包合同。
问题:(1)E单位的投标文件按要求如何处理?为什么?(2)对D单位撤回投标文件的要求应当如何处理?为什么?(3)上述招标投标程序中,有哪些不妥之处?请说明理由。
【案例2—1】由于不利的自然条件引起的索赔我国L水电站工程引水隧洞在施工过程中遇到连绵大雨。
由于地下断层、裂隙和许多卡斯特溶洞相互贯通等不利的地质条件,使隧洞工区的地下水涌量骤增,形成被迫停工和设备淹没。
为了保证工程进度和施工安全,业主指令承包施工的外国公司从国外紧急进口所需的额外排水设备,尽快恢复施工。
外国承包公司在贯彻实施业主指令的过程中,向水电站业主单位正式提出了索赔要求。
承包商认为,如此大量的地下涌水,造成设备被淹和被迫停工,实属承包商无法合理预见的不利自然条件(Unforeseeable Adverse Physical Conditions),故应得到补偿。
该承包公司的索赔报告书中提出了下列3项索赔款:(1) 额外增加的排水设备费,计58.377384日元,和12892.67元人民币;(2) 被地下涌水淹没的机械设备损失费,1716877日元,以及2414.7元人民币;(3) 额外排水工作的劳务费,50793元人民币。
以上3项合计索赔款额为:60094261日元,以及66100.37元人民币。
工程师对承包商的索赔要求进行了仔细地分析和核算,征取了业主单位的意见,并同承包商多次磋商,最后做出了下列决定:(1) 此项大量地下涌水事故属于不利的自然条件,是有经验的承包商无法合理预见的,也是业主的设计人员和编标人员无法预见的。
I程师确认并证实所发生的情况属实。
(2) 承包商所采取的增加额外排水设施的紧急措施,系按照业主单位的指示而进行的,并预先报告了工程师,得到批准。
因此,对承包商的额外的、超出合同规定的排水设施费,应予以合理补偿。
(3) 根据合同规定,承包商已安装了满足“最小排水能力”的排水设备,其排水容量为7.5t/min;又按规定安装了附加排水设施,其排水容量亦为7.5t/min,即按合同规定共安装了15t/min n的排水设施,并采取了总价支付的方式。
但实际发生的地下涌水量大大超过了合同规定的排水总容量15t/min,而实际安装的排水总容量达到26.5t/min。
第1篇一、背景介绍随着我国经济的快速发展,城市化进程不断加快,城市交通需求日益增长。
为缓解城市交通压力,提高城市交通效率,某城市决定建设一条地铁线路,以优化城市交通结构。
本案例以某城市地铁一号线建设项目为研究对象,对其项目管理进行分析。
二、项目概况某城市地铁一号线全长约30公里,共设24座车站,总投资约120亿元。
该项目于2015年3月正式开工,预计2020年12月竣工通车。
项目主要分为三个阶段:前期准备阶段、建设阶段和运营筹备阶段。
三、项目管理目标1. 工期目标:确保项目按计划进度完成,实现2020年12月通车目标。
2. 质量目标:确保工程质量达到国家标准,实现“零缺陷”目标。
3. 成本目标:合理控制项目成本,确保项目投资控制在预算范围内。
4. 安全目标:确保施工安全和运营安全,实现“零事故”目标。
四、项目管理方法与措施1. 组织管理(1)成立项目管理部,负责项目的整体规划、组织协调和监督执行。
(2)设立项目经理、项目副经理等职位,明确各部门职责,确保项目高效运作。
(3)建立项目管理制度,规范项目运作流程,提高项目管理水平。
2. 进度管理(1)编制项目进度计划,明确各阶段任务和时间节点。
(2)采用网络计划技术(PERT)进行进度控制,确保项目按计划推进。
(3)定期召开项目进度会议,及时调整计划,确保项目进度不受影响。
3. 质量管理(1)建立健全质量管理体系,确保工程质量符合国家标准。
(2)对关键工序和关键环节进行严格控制,确保工程质量。
(3)开展质量检查和验收,及时发现和解决问题,确保工程质量。
4. 成本管理(1)编制项目成本预算,合理控制项目成本。
(2)采用成本控制方法,如挣值管理(EVM),对项目成本进行动态监控。
(3)加强合同管理,确保合同条款的执行,降低项目成本。
5. 安全管理(1)建立健全安全生产责任制,明确各级人员的安全责任。
(2)加强施工现场安全管理,确保施工安全。
(3)开展安全教育培训,提高员工安全意识。
优秀工程项目法务管理案例分享一、案例背景近年来,随着社会经济的快速发展,工程项目建设呈现出了日益复杂的特点。
在这样的背景下,工程项目法务管理成为了项目建设过程中不可或缺的重要环节,能够有效保障工程项目的合法权益,规避法律风险,提升项目运行效率。
本文以具体案例为例,分享了一些优秀的工程项目法务管理实践,以期为相关领域的从业者提供借鉴和参考。
二、案例一:中外合作石化工程项目法务管理某石化工程项目是一项中外合作的大型项目,涉及国际贸易、技术转让、合资合作等多个方面。
在项目初期,法务团队与项目管理团队密切合作,通过对国内外相关法律法规的调研和分析,为项目立项提供了法律保障。
在项目实施阶段,法务团队针对国际贸易合同、技术转让协议等合同进行了深入研究,确保了合同条款的合规性和可执行性。
法务团队还与律师事务所合作,确保了项目在海外投资、税务、知识产权等方面的法律事务顺利进行。
通过对项目各阶段的法律风险进行全面评估和管控,该项目成功实现了合同履行和项目运行的良好开局。
三、案例二:城市地铁工程项目法务管理某城市地铁工程项目是一项公共基础设施建设项目,涉及政府部门、企业单位以及广大市民的利益。
在项目的前期招标和投标阶段,法务团队充分参与,通过对标的物、合同条款和法律风险的项目评价,有效规避了合同纠纷和诉讼风险。
在项目实施阶段,法务团队与项目管理团队积极配合,多次参与了施工合同的谈判和变更,确保了合同的履行和变更不违反相关法律法规。
与此法务团队还在项目运行阶段,加强了对城市地铁法规的研究和落地,为项目提供了全方位的法律保障和支持。
该项目顺利实现了城市地铁的规划、建设和运营,为城市交通运输提供了有力支撑。
四、案例三:建筑工程质量事故案例分析某建筑工程项目在施工过程中发生了严重的质量事故,涉及工程建设单位、监理单位、设计单位等多方责任主体。
在面对这一突发事件时,项目法务团队及时介入,与相关单位积极协调处理。
在事故调查阶段,法务团队与律师团队共同收集证据、分析责任,并就责任分摊、赔偿等事项展开协商。
合同管理与索赔案例(一)《案例1》某建筑工程采用邀请招标方式业主在招标文件中要求:(1)项目在21个月内完成,(2)采用固定总价合同,(3)无调价条款。
承包商投标报价364000美元,工期24个月。
在投标书中承包商使用保留条款,要求取消固定价格条款,采用浮动价格。
但业主在未同承包商谈判的情况下发出中标函,同时指出:(1)经审核发现投标书中有计算错误,共多算了7730美元。
业主要求在合同总价中减去这个差额,将报价改为356270(即364000-7730)美元。
(2)同意24个月工期。
(3)坚持采用固定价格。
承包商答复为:(1)如业主坚持固定价格条款,则承包商在原报价的基础上再增加75000美元。
(2)既然为固定总价合同,则总价优先,计算错误7730美元不应从总价中减去。
则合同总价应为439000(即364000+75000)美元。
在工程中由于工程变更,使合同工程量又增加了70863美元。
工程最终在24个月内完成。
最终结算,业主坚持按照改正后的总价356270美元并加上的工程量增加的部分结算,即最终合同总价为427133美元。
而承包商坚持总结算价款为509863(即364000+75000+70863)美元。
最终经中间人调解,业主接受承包商的要求。
案例分析:(1)对承包商保留条款,业主可以在招标文件,或合同条件中规定不接受任何保留条款,则承包商保留说明无效。
否则业主应在定标前与承包商就投标书中的保留条款进行具体商谈,做出确认或否认。
不然会引起合同执行过程中的争执。
(2)对单价合同,业主是可以对报价单中数字计算错误进行修正的,而且在招标文件中应规定业主的修正权,并要求承包商对修正后的价格的认可。
但对固定总价合同,一般不能修正,因为总价优先,业主是确认总价。
(3)当双方对合同的范围和条款的理解明显存在不一致时,业主应在中标函发出前进行澄清,而不能留在中标后商谈。
如果先发出中标函,再谈修改方案或合同条件,承包商要价就会较高,业主十分被动。
一、背景某市某房地产开发公司拟投资建设一栋高层住宅楼,建筑面积约为10万平方米。
该项目由甲公司负责设计,乙公司负责施工,丙公司负责监理。
为规范工程项目的合同管理,确保项目顺利进行,各方共同制定了详细的合同管理制度。
二、合同管理措施1. 合同签订阶段(1)明确合同主体:甲公司、乙公司、丙公司三方均具备相应的资质,确保项目顺利实施。
(2)合同条款的制定:合同条款应明确项目范围、工期、质量标准、付款方式、违约责任等内容。
(3)合同签订程序:合同签订前,各方应进行充分协商,确保合同内容公平合理。
2. 合同履行阶段(1)进度管理:甲公司根据设计要求,制定详细的施工进度计划,乙公司按照计划进行施工,丙公司进行监理,确保项目按期完成。
(2)质量管理:甲公司、乙公司、丙公司三方共同对工程质量进行控制,确保工程质量达到合同约定的标准。
(3)成本管理:甲公司、乙公司、丙公司三方共同制定成本控制措施,严格控制工程成本。
3. 合同变更与索赔管理(1)合同变更:在施工过程中,如遇不可抗力、设计变更等情况,需进行合同变更。
变更内容应经三方协商一致,并在合同中明确变更后的条款。
(2)索赔管理:在施工过程中,如因乙公司原因导致工程延误、质量不合格等情况,甲公司有权要求乙公司进行索赔。
索赔依据应充分,确保各方权益得到保障。
三、案例分析1. 项目实施过程中,由于地质原因,导致部分基础工程需进行设计变更。
甲公司、乙公司、丙公司三方协商一致,对变更内容进行确认,并在合同中明确变更后的工期和质量要求。
2. 在施工过程中,乙公司因管理不善,导致工程质量不合格。
甲公司依据合同约定,要求乙公司进行整改,并对由此造成的工期延误和损失进行索赔。
3. 项目竣工后,甲公司、乙公司、丙公司三方共同进行验收,确保工程质量达到合同约定标准。
项目顺利通过验收,交付使用。
四、结论通过本案例,可以看出,工程项目合同管理在项目实施过程中起着至关重要的作用。
明确合同主体、制定详细合同条款、加强合同履行过程中的管理,以及妥善处理合同变更与索赔,有助于确保项目顺利进行,降低风险,提高经济效益。
建设工程合同管理与案例分析6篇篇1甲方(发包方):____________________乙方(承包方):____________________鉴于甲乙双方在建设工程项目上存在合作意向,为了明确双方权利和义务,确保工程顺利进行,达成如下协议:一、合同概述本合同根据《中华人民共和国合同法》、《中华人民共和国建筑法》等相关法律法规的规定,甲乙双方遵循公平、公正、诚实信用的原则,就建设工程项目的实施签订合同。
本合同明确了双方在工程建设过程中的权利、义务和责任。
二、合同主体甲方(发包方):____________ 法定代表人:____________ 职务:____________ 联系方式:____________乙方(承包方):____________ 法定代表人:____________ 职务:____________ 联系方式:____________三、工程概况工程名称:_________________________工程地点:_________________________工程内容:_________________________(包括但不限于工程规模、建设内容、技术标准等)开工日期:__________年______月______日(以取得施工许可证之日起计算)竣工日期:__________年______月______日(按国家相关规定执行)工程质量标准:符合国家现行相关标准规范。
合同总价款:人民币大写______元整(小写______元)。
具体支付方式见本合同条款。
四、合同管理与风险控制1. 合同签订前,双方应充分了解相关法律法规和政策规定,确保合同条款合法合规。
2. 合同签订后,甲乙双方应严格按照合同约定履行义务,确保工程进度和质量。
3. 甲乙双方应建立健全工程管理制度,明确职责和权限,确保工程顺利进行。
4. 甲乙双方应建立健全风险管理制度,识别和评估工程风险,制定相应的应对措施。
1 / 37
国际工程项目合同管理案例分析
某大学管理学院
陈**
合同管理案例分析
一、案例相关背景
二、总承包商项目组织机构及各部门之间的关系
三、总承包商的合同管理组织方式
四、项目总承包合同结构分析
五、总承包合同条件分析
六、总承包商的分包合同管理
七、项目合同管理的基础工作
八、项目实施过程中的合同管理要点
九、如何看待和处理好业主与承包商之间的关系
合同管理案例分析
一、案例相关背景
1995年底,由我国某公司承建的EPC交钥匙大型石油工程项目:中东
某国油田扩建工程两个集油站和256公里的长输管线项目。
这个项目是海湾战争后中东地区当时投资最大的一个工程项目。该项目面向
国际进行公开招标。我国公司经过了近三年的努力,在两国政府配合促进和
推动下,终于获得了这项工程的总承包资格。
合同管理案例分析
该总承包项目合同总价约为四亿美元(其中E、P、C大致比例为: E:1.57%、
P:64%、C:34%)。项目预付款15%,履约保函为合同额的10%,从进度款扣
除5%的保留金,误期损害赔偿费为每一部分(工程分为三个子项目)约为每
天7,000美元,工期为37个月,工程机械完工后另有四个月的试运期,保修期两
年。
业主在合同中要求项目所需16种主要设备和材料(如, 大罐气压缩机、外输
泵、脱盐器、分离器、段塞埔集气等以及管线所有管材)必须从业主指定的
厂商中购买(Vendor List)。
合同管理案例分析
业主聘请美国一家国际知名咨询公司作为项目的监理公司(PMC)全面监督项
目的运作。由于业主认为中方缺乏国际大型项目管理经验,中方在合同中承
诺雇佣一部分 “西方专家” 加入项目团队,最多时达到70余人。
按合同规定,项目必须采用西方项目管理方式。为执行本项目,需编制项目 管
理、设计、采购、质量保证、质量控制、安保、项目控制和合同、施工等 9
大类共78种程序文件。在项目运行中,必须依据这些文件进行项目管理、控
制和运行。业主也依据合同和这些文件对项目进行监督和控制。
合同管理案例分析
该项目虽然是一个EPC交钥匙项目,承包商却
在项目执行过程中缺乏足够的自主权。业主对项
目采取双重控制,一方面在整体上控制工期、质
量、成本。另一方面又严格控制项目的运行过程,
几乎承包商执行项目的所有行为都要业主批准, 甚
至一个路标、一个胸卡,也要报业主和PMC批准,给
总承包商项目的执行和管理造成了很大困 难。
