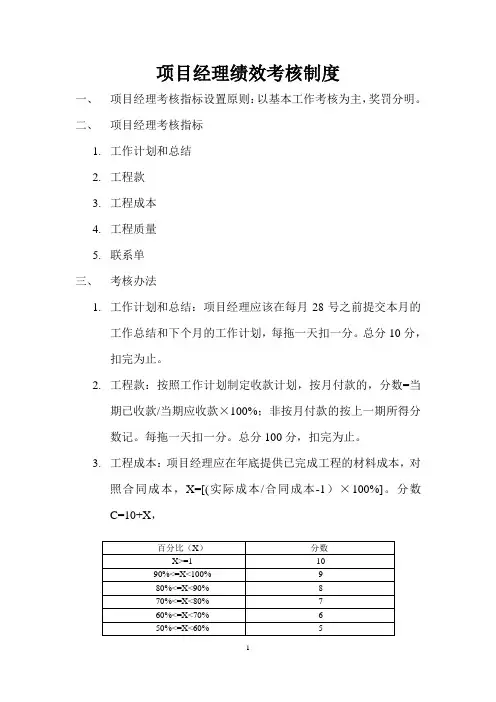

项目经理绩效考核表

  • 格式:docx
  • 大小:24.08 KB
  • 文档页数:1

xxx公司绩效考核表

1. 绩效考核以百分制为标准,每月进行一次,考核后经员工签字确认;

2. 管理部对员工的考核必须客观公正,如扣分须有具体的事例说明,包括事例发生的时间、过程、结果等;

3. 考核结果由管理部执行并存档。 被考核者 孙立业 被考核者职位 技术员 部门 技术部

考核者 管理部 考核日期 总得分

指标分类 考核指标 分值 量化标准 评分

项目工作 方案标书管理 4 项目方案设计存在实施缺陷,需求偏差,未按标准时间提交方案,汇报出现准备不足,招投标存在失误导致废标、扣分,不得分。

沟通管理 6 与客户、顾客、供应商、经销商、政府、竞争对手沟通协调,保障公司的最大利益,维护公司形象。若出现失误则不得分。

进度管理 6 计划、进度、工期等方面的管理不力,缺乏有效监督、管理、协调,未有效监督采购情况等,导致项目进度延误或者无法按时完成,不得分。

项目成员管理 4 项目成员不遵守项目的相关规定或流程,例如迟到早退、擅自离开岗位等。不得分。

成本管理 6 预算、成本控制、资源分配等方面的管理不力,对项目成本控制不足,额外费用严重超支,频繁变更导致项目成本失控,不得分。

质量管理 6 产品质量、过程质量、文档质量等方面的管理不力,导致项目交付的产品或服务不符合要求,或造客户投诉,不得分。

技术管理 4 对项目施工图和技术资料中关键指标和技术是否熟悉,失误则不得分。

资源管理 4 如果项目中存在资源浪费的情况,例如人员、设备等的过度使用或不当使用,不得分。

工程管理 6 每月对正在进行的工地进行工程管理,出现失误扣2分/次,出现事故不得分。

风险管理 6 对每次工作中突发的事件,要有意识到位,考虑周全,处理失误扣3分

工程档案管理 4 每个工程项目及技术维护结束后,应保存工程施工档案。无档案不得分

工作汇报 4 对工程、及工作完成情况及时汇报,延误每天扣1分

部门工作 售后服务 4 负责公司的日常售后服务工作,造成客户投诉不得分。

技术支持 4 其它部门需求技术支持,延误或未提供技术支持,不得分

协作工作管理 4 积极协助其他部门人员工作,不配合,不得分

其他工作 反馈上级领导或同事安排的工作 4 领导临时安排的工作,同事临时交办的工作,分清主次、及时反馈情况,未反馈,不得分

绩效增减变动 4 本岗位一直在做且比较重要的工作,而未进绩效考核项;本岗位人员应主动提出绩效表增减项,若他人提出,不得分

自身学习提高 4 每月5个工作日前制定个人学习计划,增强自身业务能力。延误每天扣1分

工作态度 工作精神状态 4 工作积极、精神状态好、遇到困难时能积极应对,拖沓延误则不得分

责任感 4 任劳任怨认真负责,除了本职工作还主动承担其他工作,推诿,不执行,此项不得分

纪律性 4 严格遵守各项规章制度,违纪违规,不得分

执行力 4 服从公司安排,认真完成各项工作,恶劣抗拒不得分

项 本人提出他人绩效问题加1分/次,由他人提出本人而未主动提出的他人问题扣1分/次

提出合理化建议且被公司采纳,并经实践证明确实有益,根据实际情况给予奖励分

提出一条有利于节约成本的方案,被采纳实施后,并取得应有的效果,增加1分

下班后负责饮水机、办公设备的区域人员,出现一次没关的每次扣1分

工作中出现失误,扣5分/次,10分/次,20分/次不等

口号 未分享哲理、态度不积极扣2分/次

部门卫生区域 结合每周卫生检查结果卫生最差的,部门经理扣1分,最好的加1分

个人行为规范 违反扣分2分/次

奖惩加减分 奖惩事由

加/减分

被考核者签字:

日期: 考核者签字:

日期:
