地下连续墙施工及质量控制措施
- 格式:ppt
- 大小:10.79 MB
- 文档页数:87

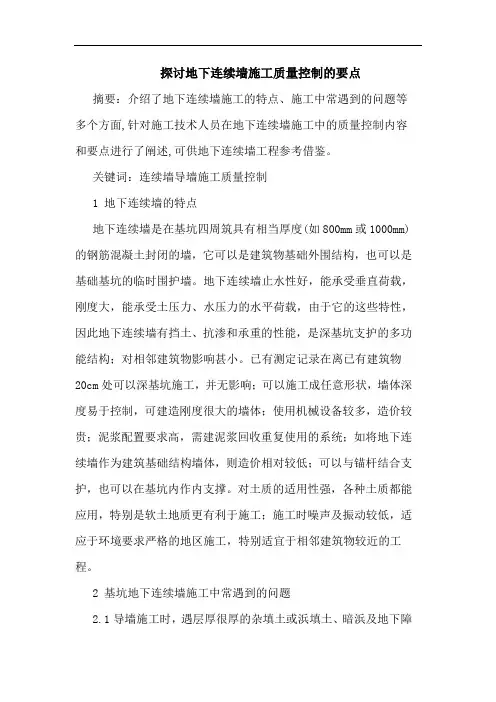

探讨地下连续墙施工质量控制的要点
摘要:介绍了地下连续墙施工的特点、施工中常遇到的问题等多个方面,针对施工技术人员在地下连续墙施工中的质量控制内容和要点进行了阐述,可供地下连续墙工程参考借鉴。
关键词:连续墙导墙施工质量控制
1 地下连续墙的特点
地下连续墙是在基坑四周筑具有相当厚度(如800mm或1000mm)的钢筋混凝土封闭的墙,它可以是建筑物基础外围结构,也可以是基础基坑的临时围护墙。地下连续墙止水性好,能承受垂直荷载,刚度大,能承受土压力、水压力的水平荷载,由于它的这些特性,因此地下连续墙有挡土、抗渗和承重的性能,是深基坑支护的多功能结构;对相邻建筑物影响甚小。已有测定记录在离已有建筑物20cm处可以深基坑施工,并无影响;可以施工成任意形状,墙体深度易于控制,可建造刚度很大的墙体;使用机械设备较多,造价较贵;泥浆配置要求高,需建泥浆回收重复使用的系统;如将地下连续墙作为建筑基础结构墙体,则造价相对较低;可以与锚杆结合支护,也可以在基坑内作内支撑。对土质的适用性强,各种土质都能应用,特别是软土地质更有利于施工;施工时噪声及振动较低,适应于环境要求严格的地区施工,特别适宜于相邻建筑物较近的工程。
2 基坑地下连续墙施工中常遇到的问题
2.1导墙施工时,遇层厚很厚的杂填土或浜填土、暗浜及地下障
碍物。
2.2钢筋笼做平台不平整,钢筋焊接存在漏焊、咬肉,焊缝厚度不达标、接驳器接头精度差等问题。
2.3地下连续墙开挖面露筋、夹泥、夹砂、槽段接缝渗水。
2.4不重视地下连续墙的垂直度控制,超声波测点少,超声波曲线无法反映地下槽壁综合质量情况,直至砼浇筑时砼浇筑量超出设计量时,才发现槽壁坍塌。
2.5钢筋笼下放过程中,遇到槽壁坍塌,钢筋笼无法顺利下放。
3 地下连续墙施工质量控制措施
地下连续墙施工质量控制要点
摘 要:针对地下连续墙施工中的质量控制问题,本文结合某具体工程实例,对工程中所应用到的地下连续墙壁的施工方法,以及施工中需要做好严格控制的质量控制要点进行分析,指出地下连续墙施工必须做好施工准备阶段、导墙施工阶段、泥浆制备阶段以及成槽施工阶段、混凝土浇筑阶段的质量控制。
关键词:地下连续墙;施工质量;控制;控制要点;分析
地下连续墙施工具有滑丝施工噪声小,振动幅度小的特点,既能满足建筑物的施工要求,又能对环境进行保护,获取良好的施工效益。鉴于以上优点,现代建筑工程在实际施工时大多会采用地下连续墙这一机械来进行施工,以达到提高工程施工质量,优化建筑墙体防渗性能的目的。笔者结合具体施工案例,对地下连续墙施工中的质量控制要点进行分析。
1 工程简介
某工程即将动工建设,总建筑面积为33414m2,地上2层,地下2层(局部3层)的框架一剪力墙结构。场地东侧约5m为现有机关办公大楼,地上7层,局部8层,地下1层,条形基础,基底埋深约4m;南侧约11m为居民楼,地上4层,西侧约22m为居民楼,地上10层,地下1层,基底埋深约4m;北侧约28m为北京市地铁1号线,底板埋深约11.3m。
2 施工工艺中的质量控制要点分析
2.1 施工准备阶段
施工准备阶段中所包括的质量控制工作大致分为两类,一类是材料质量控制,另一类则是施工机械控制。结合某工程施工实际,在正式实施地下连续墙施工之前,要先对施工中可能会用到的施工材料进行质量检验,保证质量合格后再投入施工。此外,施工前还要提前编制或设计出连续墙的施工厚度。该项工程施工前将连续墙的厚度设计为1200mm,深度控制在24m及以上。关于施工设备的选择,结合施工场地条件来分析,最后选择了型号为BG25的旋挖钻机。施工前所编制的具体施工方案必须经过专家论证、施工监理方审批之后才可实施,并且实施时要同步配置好施工机械,做好施工机械的性能测试。
2.2 导墙施工阶段
地下连续墙质量通病及控制措施
1、槽壁坍方预防措施
针对本工程地质条件,地下墙成槽将穿透含承压水的(3-4)、(3-5)、(4-1)层,在地下墙施工中容易出现坍孔或缩孔等不利现象,在成槽时从改善泥浆性能、减小施工影响、降低地下水位等几个方面采取以下措施确保槽壁稳定:
1)改善泥浆性能
在泥浆中加入适量重晶石粉和CMC以增大泥浆比重和提高泥浆粘度,增大槽内泥浆压力和形成泥皮的能力,从而达到更好的护壁和防坍效果。
2)减小施工影响
在成槽时尽量小心,抓斗每次下放和提升都缓慢匀速进行,尽量减少抓斗对槽壁的碰撞和引起泥浆振荡。
施工中防止泥浆漏失并及时补浆,始终维持稳定槽段所必须的液位高度,保证泥浆液面比地下水位高。
雨天地下水位上升时及时加大泥浆比重和粘度,雨量较大时暂停挖槽,并封盖槽口。
施工过程中控制地面的重载,避免土壁受到施工附近荷载作用影响而造成土壁塌方,确保墙身的光洁度。
安放钢筋笼做到稳、准、平,防止因钢筋笼上下移动而引起槽壁坍方。
优化各工序施工方案,加强工序间的衔接,尽量缩短槽壁的暴露时间。
3)成槽过程增加对周围建筑物沉降和位移以及地面的沉降监测的频次,及时反馈监测信息,根据监测信息制定相应措施。
2、成槽垂直度控制措施
采用硬地法施工,防止成槽机在成槽挖土过程中产生倾斜而引起槽壁垂直度偏差。
导墙对地下连续墙的垂直度影响较大,施工时准确控制导墙的垂直度和净空,确保导墙施工的精度。
合理安排槽段中的挖槽顺序,使抓斗两侧的阻力均衡。
成槽设备能达到的的垂直精度会直接影响成槽的垂直度,本工程选用日本进口真砂成槽机,以确保成槽的垂直精度要求。
成槽过工程中按照成槽机上的垂直度显示仪表上显示的垂直度,及时调整抓斗的垂直度,作到随挖随纠,以确保成槽的精度。
3、地下连续墙渗漏水预防及处理措施
槽段接头处不允许有夹泥,施工时采用偏心吊刷上下刷槽壁接头,增加刷壁器对已施工地下连续墙接头的压力,使钢丝刷在刷槽时能产生最好的刷槽效果,同时刷槽时上下刷动不少于10次,直到刷壁器提出槽段后刷壁器上无泥为止,确保刷槽的效果。
地下连续墙施工质量控制措施
【摘要】:随着经济的快速发展,我国的城市化进程亦越来越快,各地的轨道交通等涉及深基坑工程项目快速增长。这些项目大部分都采用地下连续墙工艺。地下连续墙施工工艺由于对周围环境影响小,墙体刚度大,止水性能好,是深基坑工程常用的围护方法,并作为结构正式复合墙体的一部分,其质量好坏直接关系到工程的百年大计,故须对其施工质量进行重点控制。本文将对地下连续墙施工质量控制的措施进行探讨和分析。
【关键词】:地下连续墙;施工质量;控制;措施
0 引言
随着中国城市化进程的快速推进,轨道交通、民用建筑的建设规模、复杂程度越来越大,涉及深基坑的工程也越来越多。地下连续墙被普遍应用到深基坑围护工程当中。地下连续墙的施工质量对整个地下工程的防水、防渗、及支护安全影响非常大。工程实例中,也时有因地下连续墙施工质量不合格而发生的基坑漏水,渗水,甚至基坑垮塌的事件。越来越多的工程技术人员开始对影响地下连续墙施工质量的因素进行深入的分析和理论研究,并对地下连续墙的施工技术进行改革和创新。通过科学的施工方法和技术加强对地下连续墙施工质量的控制,保证人们的生命安全和社会稳定,服务社会的可持续发展。

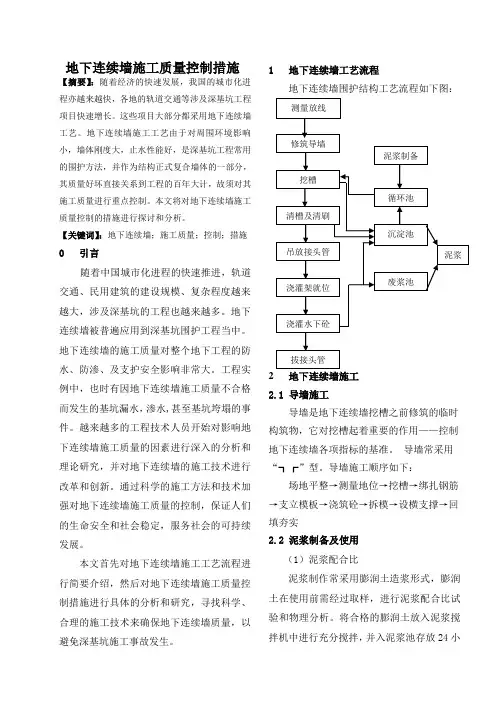

本文首先对地下连续墙施工工艺流程进行简要介绍,然后对地下连续墙施工质量控制措施进行具体的分析和研究,寻找科学、合理的施工技术来确保地下连续墙质量,以避免深基坑施工事故发生。 1 地下连续墙工艺流程
地下连续墙围护结构工艺流程如下图:
2 地下连续墙施工
2.1 导墙施工
导墙是地下连续墙挖槽之前修筑的临时构筑物,它对挖槽起着重要的作用——控制地下连续墙各项指标的基准。 导墙常采用“┓┏”型。导墙施工顺序如下:
场地平整→测量地位→挖槽→绑扎钢筋→支立模板→浇筑砼→拆模→设横支撑→回填夯实
2.2 泥浆制备及使用
(1)泥浆配合比
泥浆制作常采用膨润土造浆形式,膨润土在使用前需经过取样,进行泥浆配合比试验和物理分析。将合格的膨润土放入泥浆搅拌机中进行充分搅拌,并入泥浆池存放24小废浆池 泥浆制备循环池
