切缝、灌缝施工方案
- 格式:doc
- 大小:19.50 KB
- 文档页数:1
扩缝灌浆施工方案范本1. 引言本文档为扩缝灌浆施工方案的范本,旨在提供一种标准化的施工方案,以确保施工过程的安全可靠性和施工质量。
该方案适用于各类建筑物或结构的扩缝灌浆施工,包括但不限于混凝土结构、砖墙结构、钢结构等。
施工前应充分理解方案内的所有内容,并根据实际情况进行调整和完善。
2. 施工准备2.1 施工前准备在施工前,应进行以下准备工作:•确定施工扩缝的位置和长度;•检查扩缝的尺寸和形状,对不符合规范要求的进行修复;•准备所需的灌浆材料和施工设备,包括灌浆泵、搅拌机等;•确定施工人员的职责和任务分工;•制定施工进度计划,包括施工时间、施工工序等;•根据实际情况做好安全防护措施,确保施工过程中的安全。
2.2 施工材料和设备本方案所需的主要施工材料和设备如下:•灌浆材料:根据具体情况选择合适的灌浆材料,如水泥浆料、聚合物浆料等;•灌浆泵:用于将灌浆材料注入扩缝中;•搅拌机:用于充分搅拌灌浆材料,确保其均匀性;•扩缝剂:用于预处理扩缝,增强灌浆效果;•清洁工具:用于清理扩缝和施工设备。
3. 施工步骤3.1 扩缝预处理在施工灌浆前,应首先对扩缝进行预处理,以增强灌浆效果。
具体步骤如下:1.清理扩缝:使用清洁工具清理扩缝,去除杂物和碎屑。
2.涂刷扩缝剂:将扩缝剂均匀涂刷在扩缝的两侧,确保扩缝剂能够充分渗透到扩缝内。
3.2 灌浆施工在扩缝预处理完成后,进行灌浆施工。
具体步骤如下:1.准备灌浆材料:按照灌浆材料的配比要求,将所需的材料加入搅拌机中进行搅拌,直至搅拌均匀。
2.灌浆泵注入:将搅拌均匀的灌浆材料注入灌浆泵中。
3.灌浆施工:使用灌浆泵将灌浆材料注入扩缝中,从一端开始,逐渐向另一端推进,确保灌浆材料填充充分,并排除气泡。
4.等待固化:根据灌浆材料的要求,等待一定时间,使灌浆材料充分固化。
5.清理残渣:等待灌浆材料固化后,清理扩缝表面的残渣和杂物。
4. 施工质量控制在施工过程中,应严格按照施工要求和规范进行操作,以确保施工质量的控制。
石油沥青路面灌缝施工方案
1、施工工艺流程
2、施工方法
(1)切缝:对路面出现裂缝处进行切割,直到缝两侧露出新茬。
示意图
(2)清缝:用吹风机将裂缝内的杂物、浮灰吹干净。
示意图
(3)剔缝:用钢丝刷进行剔缝,如气温较低需用喷灯烤裂缝处。
示意图
(4)灌缝:剔缝完毕后用油壶或灌缝机在裂缝上灌洒沥青(要饱满)。
示意图
(5)撒中砂:灌洒沥青后用干净的中砂(或石屑)洒在裂缝的沥青上,防止车辆通行将沥青粘起。
示意图
(6)扫中砂:将撒在路面的中砂(或石屑)清扫干净。
示意图
3、施工控制要点
(1)剔缝时应将缝内杂物清除干净,直到缝两侧露出新茬,便于更好的结合。
(2)灌缝必须采用石油沥青灌缝。
(3)缝内沥青饱满,将缝边突出沥青铲平。
灌缝后在沥青上撒中砂(或石屑)。
施工缝后浇带施工方案施工缝和后浇带是建筑施工中常见的工程部分,施工缝用于分割建筑结构,使其在发生变形时能够相对独立地运动,从而减小变形的影响。
后浇带则是指在主体结构施工完毕之后,为了增加结构强度和稳定性而进行的加固施工。
一、施工缝方案:1.施工缝的位置确定:施工缝的位置通常要根据建筑结构所需的变形和内力分布来进行合理的确定。
在确定施工缝位置时需考虑结构的变形和受力的要求,避免在受力集中的部位设置施工缝,一般在结构应力较小的区域设置。
2.施工缝的类型选择:常见的施工缝类型有板缝、柱缝和墙缝等。
板缝是指沿楼板或屋面对构件进行裂缝处理,柱缝是指将连续柱切分为若干段,墙缝则是指将连续墙体切分。
根据不同部位和结构的要求选择合适的施工缝类型。
3. 施工缝的尺寸设计:施工缝的尺寸设计要考虑结构变形、受力和施工难度等因素。
施工缝的宽度一般为10-20mm,施工缝的深度一般为构件宽度或厚度的1/4-1/6、此外,还需考虑施工缝的标志和密封方式。
4.施工缝的施工方法:施工缝的施工方法包括钢筋预留、填充材料、防水层等。
二、后浇带施工方案:1.后浇带的位置确定:后浇带一般设置在结构的受力集中部位,如大跨度梁、柱节点等。
在确定后浇带位置时需考虑结构的受力特点和设计要求。
2. 后浇带的尺寸设计:后浇带的尺寸设计要考虑结构的受力和加固要求。
后浇带的宽度一般为150-300mm,深度一般为构件高度或需加固高度的1/4-1/63.后浇带的施工方法:后浇带的施工方法包括清理表面、钢筋绑扎、混凝土浇筑等。
在施工过程中需注意控制混凝土的浇筑速度和浇筑高度,以确保后浇带的强度和质量。
4.后浇带的验收:后浇带施工完毕后需进行验收,确保施工质量符合设计要求。
验收内容包括后浇带的尺寸、强度和平整度等。
综上所述,施工缝和后浇带是建筑施工中重要的工程部分。
通过合理的施工缝和后浇带的设计和施工,可以提高建筑结构的稳定性和耐久性,确保建筑工程的质量和安全。
基础裂缝灌浆处理施工方案
1. 引言
本文档旨在概述基础裂缝灌浆处理施工方案,包括施工方法、所需材料和潜在风险的预防措施。
2. 施工方法
2.1 清理基础裂缝
- 首先,对基础裂缝进行彻底清理,包括清除松动的碎石、尘土和油污。
- 使用刷子和高压水枪进行清洁,确保裂缝表面干净。
2.2 粘结剂准备
- 准备适当的粘结剂,如环氧树脂或聚合物混凝土粘结剂。
- 按照粘结剂制造商的说明书准备粘结剂。
2.3 灌浆注入
- 选择适当的灌浆注入方法,如压力灌浆或泵灌浆。
- 根据裂缝的深度和宽度,确定注入灌浆剂的压力和速度。
- 从裂缝底部开始,逐渐向上注入灌浆剂,确保灌浆充满整个裂缝。
2.4 灌浆养护
- 灌浆完成后,根据粘结剂的要求进行养护。
- 避免在养护期间施加额外的负荷或震动。
3. 所需材料
- 刷子
- 高压水枪
- 粘结剂(如环氧树脂或聚合物混凝土粘结剂)
- 注入灌浆剂
4. 风险预防措施
- 使用个人防护装备,如手套和护目镜。
- 注意施工现场的安全,确保周围没有人员或动力设备。
- 在灌浆过程中,遵循粘结剂的安全操作指南,并避免直接接触粘结剂。
5. 总结
基础裂缝灌浆处理施工方案包括清理裂缝、准备粘结剂、注入灌浆和养护。
采取适当的施工方法和预防措施,可以有效修复基础裂缝,并为建筑物提供足够的支撑和稳定性。
切缝、灌缝施工方案
一、切缝工艺流程
切缝是混凝土地面中常见的一种处理方式,旨在控制混凝土收缩开裂并改善混
凝土地面的平整度。
切缝施工应遵循以下工艺流程:
1.测量切缝位置:根据设计要求和混凝土地面情况,确定切缝的位置
和间距。
2.切割缝口:使用专用切割机械沿着标线切割混凝土地面,确保切口
整齐、垂直。
3.清理缝口:清除切口中的碎屑和杂物,保持切口清洁。
4.填充胶条:在清洁的切口中铺设合适规格的胶条,确保切口底部与
地面之间密实连接。
5.打浆:使用专用浆料将切口进行灌浆,填满整个切口并保证灌浆均
匀,确保混凝土地面强度。
二、灌缝材料选择
选择适用的灌缝材料对于切缝施工的质量至关重要。
通常可选用以下材料:•聚硫灌缝剂:具有良好的弹性和耐腐蚀性,适用于室内外混凝土地面切缝。
•聚氨酯灌缝剂:具有较高的抗张强度和耐磨性,适用于高强度要求的混凝土地面。
•环氧树脂灌缝剂:耐化学腐蚀和耐磨损,适用于对耐久性要求较高的混凝土地面。
三、施工注意事项
1.施工环境:施工时应确保环境通风良好,避免灌浆时材料挥发对身
体健康造成影响。
2.施工设备:使用专业的切割机械和灌浆设备,确保施工效果和质量。
3.施工质量:严格按照工艺要求操作,保证切口整齐、灌浆均匀,材
料选择合适。
4.施工验收:施工完成后应进行验收,确保切缝和灌缝工艺符合设计
要求。
通过以上切缝、灌缝施工方案,可有效控制混凝土地面的开裂和变形,提高地
面的使用寿命和美观度。
愿这份施工方案能为您的工程施工带来帮助和指导。
中铁中铁建中交中水中冶中煤1.水泥混凝土路面施工工艺2.1 适用范围3.本施工工艺适用于市政道路水泥路面、公路水泥路面工程施工。
4.2 编制依据5.《混凝土结构工程施工质量验收规范》GB50204——20026.《公路工程水泥混凝土试验规程》JTJ053——947.《公路工程技术标准》JTJ001——978.《公路工程施工安全技术规程》JTJ076——959.《砼强度检验评定标准》GBJ107——8710.《水泥砼路面施工及验收规范》GB97——8711.《公路工程质量检验评定标准》JTJ071——9812.3 准备工作13.3.1主要施工机具设备14.常用施工机具有:强制式搅拌机、自行式砼摊铺机、自卸汽车、泵送车、砼搅拌运输罐车、切缝机、压纹机、垂直振动器、平板振动器切割机、园盘锯、平刨机、焊机、发电机、潜水泵、洒水车等。
15.3.2技术准备测方案等相应的的技术方案。
16.3.2.1认真熟悉图纸,明确各部位的的要求以及复算各种测量数据,如:平曲线的的起点、曲中点、曲终点和竖曲线的的各种改正数据以及平交交道口、立交道口的的交点,复测平面和主程平曲线、竖曲线等桩位。
17.3.2.2根据设计图纸编制水泥砼路面工程施工措施方案,测量施测方案等相应的的技术方案。
18.3.2.3原材料材质的的检验及确定水泥砼的的配合比。
19.3.2.4砼水泥路面基层应坚实、稳定,压实度和平整度、弯沉值等符合设计要求和规范要求。
20.3.3物资准备21.3.3.1准备砼水泥路面拌和物的的各种原材料,按规范规定并抽样送检,符合设计及规范要求。
22.3.3.2准备施工需用的的周转材料。
23.3.4灌施工准备24.3.4.1施工前,进行各工序各流程的的技术交底和安全交底。
25.3.4.2隐蔽资料经专检监理签字确认。
26.3.4.3砼浇筑会签单已办好,并签发砼施工配合比通知单和砼施工方案。
27.3.4.4检查基层质量,并且路基应有良好的的排水系统。
水泥混凝土路面的灌缝施工
【学员问题】水泥混凝土路面的灌缝施工?
【解答】一、应先采用切缝机清除接缝中夹杂的砂石、凝结的泥浆等,再使用压力大于等于0.5MPa的压力水和压缩空气彻底清除接缝中的尘土及其他污染物,确保缝壁及内部清洁、干燥。
缝壁检验以擦不出灰尘为灌缝标准。
二、常温施工式填缝料的养生期,低温天宜为24h,高温天宜为12h.加热施工式填缝料的养生期,低温天宜为2h,高温天宜为6h.在灌缝料养生期间应封闭交通。
三、路面胀缝和桥台隔离缝等应在填缝前,凿去接缝板顶部嵌入的木条,涂粘结剂后,嵌入胀缝专用多孔橡胶条或灌进适宜的填缝料,当胀缝的宽度不一致或有啃边、掉角等现象时,必须灌缝。
以上内容均根据学员实际工作中遇到的问题整理而成,供
参考,如有问题请及时沟通、指正。

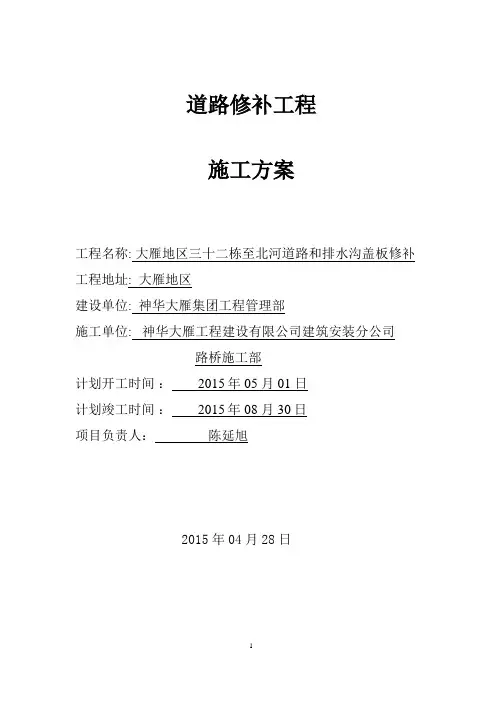

道路修补工程施工方案工程名称: 大雁地区三十二栋至北河道路和排水沟盖板修补工程地址: 大雁地区建设单位: 神华大雁集团工程管理部施工单位: 神华大雁工程建设有限公司建筑安装分公司路桥施工部计划开工时间: 2015年 05 月 01 日计划竣工时间: 2015年 08 月 30日项目负责人:陈延旭2015年04月28日审批栏一、工程概况:1、建设单位:神华大雁集团工程管理部2、建设地点:大雁地区。
3、工程内容:本工程为大雁地区三十二栋至北河道路和排水沟盖板修补,路面损坏主要为裂缝和坑槽,坑槽采用砼浇筑方式进行修补,裂缝采用灌缝胶注入缝内修补。
排水沟盖板采用现浇钢筋混凝土修补。
其中路面出现坑槽共计xx处,裂缝xx道,排水沟需要修补共计xx处。
二、施工准备1、技术准备(1)组织相关人员认真查看现场路面和排水沟损坏情况(2)制定维修方案。
(3)熟悉相关规范要求,做好技术交底工作。
2、材料及主要机具(1)商品混凝土:砼各项技术性能指标符合要求,现场坍落度要求15~18cm。
施工前做好商砼站的交底工作,使其明确我方对混凝土性能的要求。
(2)混凝土从搅拌机出料到浇注完毕延续时间不超过120min,混凝土不得产生分层、离析或初凝现象。
(3)主要机具:风力灭火机、电风镐、振捣棒、水车、马路切割机、自卸汽车、开槽机、液化气喷灯、发电机、电线、洋镐、铁锹、钢丝刷、切缝机3、人员准备:制定道路修补领导小组组长:陈延旭质量控制:赵小锁技术员:李潇宇、汤存柱现场材料:朱明伟资料员:高元亮测量员:朱军分三个施工组作业队,每个施工队力工xx人、砼工xx人、每个施工组织xx人、共计xx人。
三、主要施工工艺1、施工工艺(1)道路修补工艺:画出需要修补的轮廓线(均为规则矩形)→使用马路切割机进行切割出来,切割深度至水稳层→凿毛处理→钢丝刷刨刷,清除松散块→使用风力灭火机清理碎屑、灰尘→注水刷洗→浇筑砼→养护→切缝→清理现场排水沟盖板修复工艺:破损盖板拆除→排水沟清淤→排水沟侧壁凿毛处理→清理碎屑→模板制作安装→钢筋绑扎→清理灰尘→预埋泄水孔→浇筑砼→养护→模板拆除2、混凝土的摊铺(1)混凝土采用混凝土罐车进行浇筑,一次性浇筑混凝土作业完成。
建筑灌缝施工方案
介绍
建筑灌缝是建筑工程中重要的一环,它不仅美化建筑外表,还
能防水、隔热、减震和防火。
本文将介绍一种可行的建筑灌缝施工
方案。
准备工作
- 所有水泥、石灰等材料必须是新鲜的,防止出现混凝土破裂。
- 确保施工的场地的平整度和施工材料的放置位置,摆放整齐。
- 准备好作业工具:电钻、粘度计、塑料刮刀、吸尘器等。
施工步骤
1. 粉刷底漆:使用室内外通用的硅酮中空玻璃胶粉刷底漆,注
意要均匀涂抹。
2. 下料:依照计划设计要求,将硅酮中空玻璃胶下料到刮板上,以便进行后续的施工。
3. 布置刮板:将下料后的刮板落放焊接部位,以及需要施工的
墙体上,等待灌缝完成。
施工技巧
- 动作要干净利落,不能慢慢悠悠。
- 每天施工完毕要做好清洁工作。
- 施工时要注意安全,要全程佩戴防护手套、护目镜等,防止受伤。
结论
本文介绍的建筑灌缝施工方案操作简单,可避免施工过程中产生的一些安全隐患。
通过阅读此方案,可以让从事建筑工程的人们更好地了解灌缝的施工步骤和技巧。
热沥青灌缝施工方案
一、施工准备
1.设备准备:热沥青灌缝机、加热锅炉、喷枪、压缩空气机等。
2.材料准备:沥青、填充料、底材等。
3.路面准备:清扫路面,清除杂物和尘土,确保路面干燥洁净。
二、施工工艺
1.路面裂缝处理:对于较大的裂缝,可以先进行切割,使其呈槽状;
对于较小的裂缝,可以通过高压喷射清洗,清除裂缝内的杂物和尘土。
2.沥青加热:将沥青加热至适当的温度,一般在160-180摄氏度之间,保持沥青的流动性。
3.倒入裂缝:将加热的沥青倒入裂缝中,填满裂缝至路面表面。
4.压实沥青:使用专用的压实工具,将填充的沥青进行压实,确保填
充料与裂缝周围路面的粘结性。
5.沥青表层处理:对于热沥青灌缝施工后的路面,可以再次使用沥青
进行表层封闭,提高路面的耐久性和防水性。
三、施工注意事项
1.安全防护:施工人员必须佩戴符合要求的劳动防护用品,如安全帽、手套、防护服等。
2.沥青温度控制:加热的沥青温度不能过高或过低,以免影响施工质量。
可以使用温度计进行控制。
3.施工速度控制:施工时要控制好沥青的流动速度和填充裂缝的速度,以免沥青流失或溢出。
4.温度环境控制:不适宜在雨天或温度过低的环境下进行施工,以免
影响沥青的黏结性和固化效果。
5.施工质量控制:施工过程中要定期检查工作质量,确保路面裂缝填
充均匀且紧密,无空洞和脱落现象。
以上是热沥青灌缝施工方案的相关介绍,通过合理的准备工作、施工
工艺和注意事项的控制,可以有效提高热沥青灌缝的施工质量和修复效果,延长路面使用寿命。
.沥青路面裂缝灌缝施工工法沥青路面裂缝灌缝施工工法1.前言沥青路面在车载、气候、水温的联合作用下,会出现不同程度的开裂现象。
路面裂缝的出现一方面使得路面的连续性、整体性和美观性遭到破坏;另一方面,由于过多的路表水进入路面结构内部,破坏路面面层和基层稳定性,致使沥青路面耐久性降低,难以达到设计年限,有的甚至在早期就已出现损坏。
为了控制路面早期损坏、延长使用寿命、提高道路服务质量,有必要对沥青路面现有裂缝进行及时有效的修补。
通过对存在的沥青路面裂缝进行灌缝处理,不仅可以减缓早期损坏的发生,提高道路的整体服务质量;同时在一定程度上增强路面的局部强度和承载能力,保证路面的耐久性。
2.工法特点2.1操作简单方便该工法机械化施工,操作简单方便。
通过开槽机进行开槽扩缝,然后通过灌缝机将专用灌缝胶注入缝隙内,填充封闭裂缝。
2.2降低维修费用该工法使路面处于良好的工作状态,避免道路进一步破坏,延长道路使用年限,从而降低道路维修费用。
2.3社会影响小该工法是一项快速有效的裂缝养护维修技术,操作简单、施工快捷,对周边居民及环境影响较小。
3.适用范围3.1该工法主要针对沥青路面常见的纵向裂缝、横向裂缝等较规则的线状裂缝。
3.2缝宽在15mm以内的裂缝。
4.工艺原理沥青路面裂缝灌缝施工工法通过灌缝机的压力装置将专用灌缝胶均匀、饱满地注入裂缝中,使裂缝完全被密封胶封堵密实、无空隙,密封胶利用其良好的防水性能、良好的粘附性、良好的温度稳定性,适应裂缝宽度随气温发生的变化而变化,避免灌缝后再次开裂。
该工法突破了人工灌热沥青封路面表面,无法灌入裂缝当中的传统方法,有效的避免短期失效的弊端。
该工法施工方便、成型快、适应道路尽快开放交通的要求,符合环保要求。
5.施工工艺流程及操作要点5.1裂缝灌缝处理作业时机选择沥青路面裂缝灌缝施工较佳的时期为春秋季节,此时环境温度中等凉爽,裂缝宽度约为最大宽度的50%,灌缝材料的应力条件最佳。
此期间进行灌缝修补,不仅可以使灌缝材料容易灌入裂缝,而且灌缝材料既不会受过度的拉伸应力,也不会受过度的压缩应力,裂缝灌缝料与裂缝壁面间不易被拉脱,灌缝料也不易被挤出裂缝。
道路施工中水泥混凝土路面的灌缝及养护工作发表时间:2017-06-15T15:02:49.290Z 来源:《基层建设》2017年6期作者:高彦琳[导读] 本文接下来将会简要分析我国道路施工中水泥混凝土路面的灌缝及养护工作。
河北省邢台市隆尧县交通运输局 055350摘要:伴随着时代的进步,经济的发展,我国的交通事业取得了快速发展,水泥混凝土道路有着很好的抗压性、经久耐用、而且养护费用较低,所以其在公路建设中发挥着越来越重要的作用。
但是随着使用时间的增加,道路出现病害也会逐年增多。
当前在我们国家经常出现的公路病害中道路的开裂就是极为常见的一种。
本文接下来将会简要分析我国道路施工中水泥混凝土路面的灌缝及养护工作。
关键词:道路施工;路面;水泥混凝土水泥混凝土路面作为高级路面的重要型式获得了愈来愈广泛的应用。
然而,纵观全国水泥混凝土路面使用状况,其仍然存在着许多问题,路面出现了很多病害。
工程设计的不够完善、工人们施工经验不是很充足和对养护工作没有提起足够的重视,使得许多水泥混凝土路面出现了早期病害,例如开裂,这种情况严重影响了公路使用质量。
下面我们就水泥混凝土路面发生的一些裂缝病害的危害,防治和养护做一研究。
一、道路开裂的危害道路的裂缝有横向裂缝,纵向裂缝,网状裂缝几种类型。
其出现的原因可能是土基还有路面的基层压实的不够充分,承担车辆荷载或者反复循环荷载作用而疲劳过度,排水性能差或冻融作用等。
路面开裂对道路有着极大的危害。
1、若是道路出现了裂缝,还没有及时地进行维护和修整,那么地表的水就会很容易浸入到路面的基层,因为水的浸入,基层变得很松软,这会大大降低基层的强度。
这时如果车辆继续来回碾压,那么路面就很容易发生破损沉降等。
会对车辆造成很大的安全隐患。
2、在水渗入基层或路基后,在行车荷载的作用产生的动水压力下,会使基层或路基材料不断被冲刷、侵蚀,材料中的细小颗粒就会随液体被挤压到路表面。
这就是唧浆。
二、道路施工中水泥混凝土路面的灌缝1、用于填缝的材料要求要有与混凝土板壁粘结力强、有很好的回弹性能、能够适应混凝土的收缩、不溶于水和不渗水、有较强的抗嵌入能力、高温时不流淌、低温时不脆裂、耐用并且施工方便的特点。
【doc】水泥砼路面的切缝,刻纹,灌缝的施工工艺水泥砼路面的切缝,刻纹,灌缝的施工工艺J,{增刊2(总第137期)2OOO年10月山西交通科技SI~~.XXISCIENCE&TECHNOLOGYOFCOMMUNICATIONS文章编号:1006—3528(2oo0)增2—0053—02 水泥砼路面的切缝,刻纹,灌缝的施工工艺惠建新,王长耀,霍建斌(夏汾高速公露二,山西汾阳0322130) 摘要:水泥砼路面施工中,切缝,刻纹,灌缝是水泥砼路面面板成型后的后续2r_序,本文主蚧羹噬;鉴;磐;兰三三苎,忍;铉凝土}关键词:砼路面;竺;坚;丝兰,水1混崞文'中图分类号:U416216文献标识码:B水泥砼路面的适时切缝,合理刻纹,正确灌缝对于水泥砼面板避免不规则断板,防滑,减少病害,提高砼面板的使用质量,延长砼面板的使用年限有着卜分重要的作用.1水泥砼面板切缱施工工艺11选择合适的切缝时间及切缝机具水泥砼路面初凝后,应适时切缝,切得过早,因混凝土强度不足,会引起集料从砂浆中脱落,不能切出整齐的缝,切得过迟,混凝土面板会在非预定位置出现早期裂缝,导致砼面板断裂,合适的切缝时间应控制在混凝土获得足够的强度,而收缩力并未超出其强度范围时为宜,它随混凝土的组成和性质(集料类型,水泥类型,水灰比等)施工时温度及其变化等因素而变化,实践表明,适宜的切缝时间是度时积为乘积为200个?? h,300个屯-h比较合适.在夏汾高速公路路面施工中,由于施工时处于高温季节,因此切缝时间一般掌握在施工后5h,12h,切缝机具为桁架式切缝机或可调深调速切缝机12准确定出切缝位置依据设计图纸,用墨线盒准确标出切缝位置,夏汾高速公路路面设计中,横缝一般每5m设一道,纵缝为主行车道内3.75m处设一道,胀缝处在胀缝板的两侧切2条缝.13选择合适的切缝深度根据规范要求,切缝深度一般为板厚的1/3,1/ 4,夏汾高速公路路面l1:程面板厚度为26一,因此切缝深度为6cm一8cm,施工中,缝深控制到不小于7cm, 根据实践已达要求,在切缝处,凡砼面板按此缝深控制的,横缝均已规则开裂.14切缝及切缝时应注意的几个问题a切缝前应检查电源,水源及切缝机组运转情况. 切缝机刀片应与机身中心线组成90度角,并应切缝线在同一直线上.b.开始切缝前,应调整刀片的进刀深度,切割时应随时调整刀片切割方向,停止切缝时应先关闭旋扭开关,将刀片提升到混凝土面板上停止运转c.切缝时刀片冷却用水的压力不应低于0.2MPa, 同时应防止切缝水渗人基层和土层." d为减少硷面板早期断裂切缝可采用"跳切法即每隔几块板切一缝,然后再逐块切割e切缝后及时清理缝中杂物2砼面板施工中刻纹施工工艺水泥砼面板的刻纹是为适应路面的防滑要求,所作用抗滑构造措施置.刻纹是指在完全硬化的砼面层上,用刻纹机刻出深度2rm一4mm,宽3u一一5m,间距10IlqFI|,20rm的横向防滑纹,水泥砼路面经刻纹处理后,形成较大的宏观构造深度,其摩擦系数可达到 0.6左右,摩擦系数衰减也较慢,可满足高速公路的使用要求.刻纹拖工工艺.a.准备工作:将墨线盒,刻纹机组,电源,水源等准备就绪;b清扫砼面板:砼路面在养护期达14d以后,除去养护薄膜,彻底清扫砼路面: 收稿日期:9213OO-lO一13作者简介:惠建新作者简介见本期第22页; 王长耀(1968一),男,山西孝义人,吕梁高速公路指挥部总监办副主任,工程师,1991年毕业于东北林业大学霍建斌作者简介见本期第28页.山西曼通科技2000年增刊2c.打标线:沿路线中线法线方向按刻纹机刀距用墨线盒标出刻纹位置,严禁有标线与面板横缝有交叉或接近重合现象;d.刻纹机组就位:首先根据标出的刻纹线.放置第一台刻纹机,后量取15倍刀距放置第二台刻纹机,并以此类推.这样就会使两套刻纹机衔接的地方均匀合理.路面的外观美观.e.刻纹:调整好刻纹深度后,可开始刻纹,刻纹后应及时清扫刻纹中残留的水泥浆及浮灰;f.刻纹深度的检验.刻纹深度的检验用铺砂法量测,并按下式计算: T=40v.式中:——构造深度,n'ffll;——填满圆面积内凹下部分所用砂量,mm; d——圆面积直径.现行质量检验标准JTJOTI一94中,高速公路刻纹深度.,n?0.8n'ffll,刻纹时如不满足此要求,应重新调整刻纹机构造深度3水泥砼路面灌缝施工工艺水泥砼路面的灌缝方法有机械和人工两种.灌缝料的选择主要有型填缝料,这种填缝料采用聚氯乙烯胶泥,聚氨脂胶泥,沥青混合料等材料,夏汾高速公路路面施工中,主要用聚氨脂焦油做为填缝料 a.准备工作:把所用扫帚,铁桶,高压气枪,高压水枪,背衬条,填缝料,切缝机,承源,电源等准备就绪. b清扫砼面板:砼路面在养护期满及刻纹后即可灌缝,灌缝前应中断交通,彻底清扫砼面板, c,清缝:用切缝机(采用宽度小于原缝宽的旧锯片)顺接缝清缝,并注意不要损坏砼面板边角.用高压空气枪吹净缝中的杂物与浮灰,再用高压水枪(如黑猫清洗机等)冲洗接缝d.吹干:采用自然风干或电热风烘干接缝,以免因水份影响使填缝料起泡e.填缝:在确认缝干后,直接压人背衬条,并将衬条上的净空控制在2cm,3cm.1)严格按各组份配台比配料后拌匀,即可填缝,填缝料应现用现配2)可采用人工或机械等方式将填缝料灌人缝内,填缝料_府饱满,均匀地灌人缝内,灌缝深度应满足设计规范规定,保证填缝富有弹性,强韧性,能够起到密封及防水,防砂石嵌入的作用.4结束语水泥砼路面切缝,到纹,灌缝在水泥砼路面施工中是不可少的几个环节,正确,合理地施工,对砼面板的质量有着关键的作用,因此,施工中正确掌握其施工工艺显得尤为重要,本文只是在夏汾高速公路路面施工中的几点粗浅的体会,供有关工程施工参考.ConstructionTechnologyofJoint-cutting,Notch andCrackPouringofCementConcretePavement HUIJjan_,WANGChang-yao,HUOJtan—bin(TheFirstContractSectionofPavementEnglnee~ngofXiafenFreeway,Fenyang, Shanxi032200,China)Abstract:Inthe~~/'tSt/'t/g?tiOI1ofcet11~ntconcretepavement,joint—cttttng,notchandoraclepouringisfo//ow-"pprocess.The papernrainlyintroducesitsconstructiontechnology.Key,words:concretepa,,ement;joint—cutting~no'lobcrack/x~uring;~:ons|ructiontechnology。
一建水稳裂缝处理方案一、裂缝情况分析。
咱们先得好好瞅瞅这些水稳裂缝到底是咋回事儿。
是刚铺完没多久就裂了呢,还是用了一段时间才出现裂缝的。
如果是刚铺完就裂,那可能是施工的时候没搞好,像水稳材料搅拌不均匀啦,压实度没达到要求之类的。
要是用了一段时间才裂,那可能是交通荷载太大,或者是地基有点沉降啥的。
二、处理方案。
# (一)轻微裂缝(宽度小于3mm)1. 灌缝处理。
材料准备:咱们就用那种专门的灌缝胶。
这种灌缝胶就像是给裂缝打补丁的胶水一样。
操作步骤:先把裂缝周围打扫干净,不能有灰尘和杂物。
然后把灌缝胶灌到裂缝里,灌的时候要慢慢灌,确保灌缝胶能填满裂缝的每一个角落。
灌完之后,用工具把表面刮平,让它和周围的水稳表面差不多平。
2. 贴缝处理。
材料准备:准备好贴缝带。
这贴缝带就像创可贴一样,贴在裂缝上就能起到一定的作用。
操作步骤:还是先把裂缝周围清理干净,然后把贴缝带沿着裂缝贴好,要贴得严实,不能有气泡。
贴完之后,用工具压实,让贴缝带紧紧地粘在水稳上。
# (二)中等裂缝(宽度在3 10mm之间)1. 扩缝灌浆处理。
裂缝扩宽:用小工具把裂缝稍微扩宽一点,就像给伤口扩创一样,让它形成一个规则的小槽。
扩宽的宽度大概在5 10mm就可以了。
清缝:把扩宽后的裂缝里的杂物、松散的材料都清理出来,要清理得干干净净的。
灌浆:用水泥砂浆或者是专门的水稳修补砂浆来灌浆。
灌浆的时候要从裂缝的一端慢慢灌到另一端,确保砂浆能充满整个裂缝。
养护:灌完浆之后,要对这个地方进行养护。
可以用塑料薄膜盖在上面,保持湿润,养护个三五天的,就像照顾小树苗一样,让修补的地方好好长结实。
# (三)严重裂缝(宽度大于10mm)1. 挖补处理。
切割:用切割机沿着裂缝把有问题的水稳层切割出来,切割的形状最好是规则的矩形或者正方形,就像切蛋糕一样,切得整整齐齐的。
挖除:把切割出来的这一块水稳层挖掉,挖的时候要小心,不能把周围好的水稳层破坏了。
重新铺筑:按照原来水稳层的施工要求,重新铺筑水稳材料。
混凝土路面切缝的最佳时间(原创版)目录1.混凝土路面切缝的必要性2.切缝时间的确定因素3.切缝过早或过晚的影响4.切缝的最佳时间及操作要点5.结论正文混凝土路面切缝的最佳时间混凝土路面切缝是保证路面质量和使用寿命的重要措施。
合理的切缝可以有效防止混凝土路面的龟裂、起壳和渗水等问题。
因此,确定混凝土路面切缝的最佳时间至关重要。
一、混凝土路面切缝的必要性混凝土路面在浇筑、硬化和收缩过程中,由于温度变化、混凝土的收缩和应力分布不均等原因,会产生一定的内应力和裂缝。
及时进行切缝可以释放这些内应力,防止裂缝的进一步扩展,从而保证路面的使用寿命和质量。
二、切缝时间的确定因素切缝时间的确定主要取决于以下因素:1.混凝土的硬化程度:一般来说,混凝土路面切缝的最佳时间是在混凝土达到设计强度的 25% 以上时进行。
此时切缝可以保证不会破坏混凝土的结构。
2.温度:温度对混凝土的硬化速度和收缩应力分布有很大影响。
在温度较高时,混凝土硬化速度较快,切缝时间可以提前;在温度较低时,混凝土硬化速度较慢,切缝时间需要相应延后。
3.混凝土的配比和品质:不同的混凝土配比和品质会影响其硬化速度和强度。
因此,在确定切缝时间时,还需要考虑混凝土的配比和品质。
三、切缝过早或过晚的影响1.切缝过早:混凝土尚未达到足够的强度,切缝容易破坏混凝土结构,导致路面龟裂、起壳等问题。
同时,切缝过早也容易导致雨水等渗入基层,影响路面的质量和使用寿命。
2.切缝过晚:混凝土已经达到较高的强度,切缝困难,容易产生毛边,影响路面的美观。
此外,切缝过晚可能导致混凝土裂缝加深,进一步影响路面的质量和使用寿命。
四、切缝的最佳时间及操作要点根据混凝土的硬化程度、温度、配比和品质等因素,确定切缝的最佳时间。
一般而言,在混凝土浇筑后 12 小时左右,可以达到设计强度的 25% 以上,此时进行切缝效果最佳。
在操作过程中,应注意以下几点:1.切缝深度:切缝深度应根据混凝土路面的厚度和设计要求进行控制。
地坪漆收缩逢的切缝和填缝
如果有必要切缝,必需用弹性聚氨酯灌缝胶填缝。
示意图如下
///////////
如果原伸缩缝里已经填有沥青或者其它填充物,需要用合适的工具(平刀、镊子等等)把填充物清理干净,然后用专用灌缝工具(比如:打胶枪)进行灌缝,一次性灌好,注意保留一定的空隙(如上图所示),不要灌得太满,防止热胀变形。
灌缝时缝隙两边粘结的灌缝料清理干净。
原有的伸缩缝可用
1、无溶剂环氧中涂D8300加高倍砂来灌缝或者用高倍压砂无溶剂环氧中涂
D8600加高倍砂来填缝,不能用溶剂型环氧中涂灌缝隙,否则溶剂不能挥发,造成
灌缝材料发黏不干。
如果面积过大,可在30—50米间隔保留伸缩缝并灌注弹性灌缝胶
2、或者用弹性聚氨酯灌缝胶填缝。
但为了整体美观,需将弹性灌缝胶调成与环氧面漆颜色一致,而不能在弹性灌缝胶再刷涂环氧面漆。
