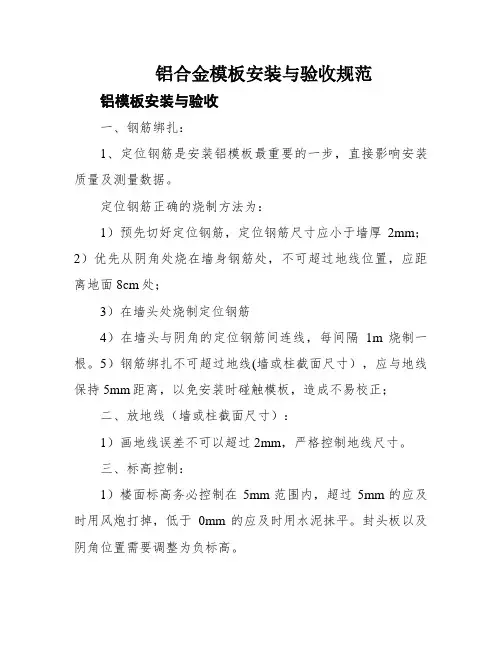

铝合金模板安装与验收规范铝模板安装与验收
一、钢筋绑扎:
1、定位钢筋是安装铝模板最重要的一步,直接影响安装质量及测量数据。
定位钢筋正确的烧制方法为:
1)预先切好定位钢筋,定位钢筋尺寸应小于墙厚2mm;2)优先从阴角处烧在墙身钢筋处,不可超过地线位置,应距离地面8cm处;
3)在墙头处烧制定位钢筋
4)在墙头与阴角的定位钢筋间连线,每间隔1m烧制一根。
5)钢筋绑扎不可超过地线(墙或柱截面尺寸),应与地线保持5mm距离,以免安装时碰触模板,造成不易校正;
二、放地线(墙或柱截面尺寸):
1)画地线误差不可以超过2mm,严格控制地线尺寸。
三、标高控制:
1)楼面标高务必控制在5mm范围内,超过5mm的应及时用风炮打掉,低于0mm的应及时用水泥抹平。
封头板以及阴角位置需要调整为负标高。
2)安装好背楞及斜撑后,需对墙身板垂直度检测并校正,选出上、中、下3个点进行测量,通过转动斜撑调节杆调整,误差严格控制在3mm内。
3)浇筑前,对模板末了进行一次测量校正,确保垂直度在3mm内,平整度在3mm内,标高在6mm内。
4)铝模板首层装置,外墙、中空井等位置需现场装置定位木方.(必须要做的)。

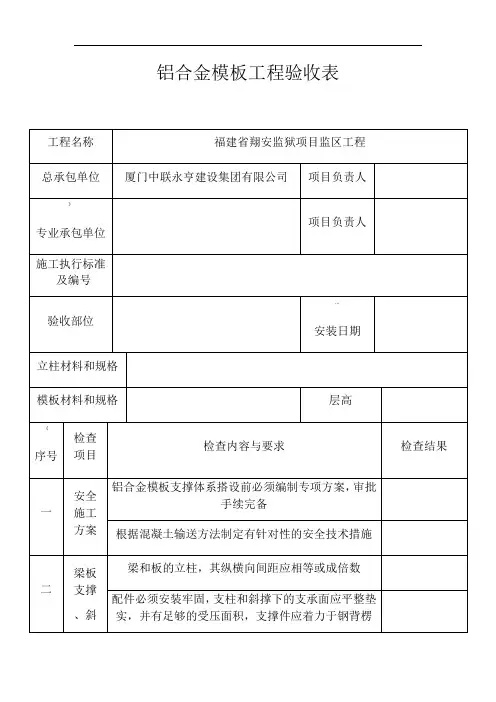

铝合金模板工程验收表工程名称福建省翔安监狱项目监区工程总承包单位厦门中联永亨建设集团有限公司项目负责人专业承包单位项目负责人施工执行标准及编号验收部位安装日期立柱材料和规格模板材料和规格层高序号检查项目检查内容与要求检查结果一安全施工铝合金模板支撑体系搭设前必须编制专项方案,审批手续完备方案根据混凝土输送方法制定有针对性的安全技术措施梁板梁和板的立柱,其纵横向间距应相等或成倍数支撑二、斜撑、配件必须安装牢固,支柱和斜撑下的支承面应平整垫实,并有足够的受压面积,支撑件应着力于钢背楞对拉墙柱模板必须支拉牢固,防止变形,墙柱模斜撑的底螺栓部应可靠固定在楼板上楼板模板支模时,应先完成一个格构的水平支撑及斜撑安装,再逐渐向外扩展,以保持支撑系统的稳定性墙柱梁的对拉螺栓应平直相对,对拉螺栓不得斜拉硬顶,防止螺杆因受力不均匀局部拉断炸模梁底和板底支撑杆应保证垂直,支撑杆没有垂直方向的松动序号检查项目检查内容与要求检查结果连接件、连接件及支承件的规格符合方案或计算书中要求铝模梁底、板底连接销子、楔子安装牢固,无松动三板堆载安装完成的梁板模上不得集中堆载或堆放过重机具高空作业人员严禁攀登模板或单支顶上下,也不得在高空的墙顶、独立梁及其模板等上面行走安装墙、柱模板时,应随时支撑固定,防止倾覆作业安装预组成片模板时,应边就位、边校正和安设连接四件,并加设临时支撑稳固环境作业面临边防护及孔洞封严措施应到位两米以上的墙柱及梁板模板安装应搭设操作平台,平台保证牢固验收结论年月日总承包单位专业承包单位监理单位专项方案编制人:专项方案编制人:专业监理工程师:参加项目技术负责人:项目技术负责人:验收人员项目负责人:项目负责人:总监理工程师:项目章项目章。
铝膜预拼装验收铝膜预拼装验收的前置条件1、铝模必须提前在厂内进行试拼装,且试拼装尽量由总包派遣相应的铝模班组来实施。
严禁没有在厂内试拼装就直接拉到工地现场进行安装。
2、铝模试拼装完成后总包单位组织铝模班组长、监理、项目部、城市公司到厂家进行验收。
3、预拼装验收前需确保铝模板全部拼装完成,支撑加固体系全部完成,不允许厂家剩余拼装工作,总包单位就组织人员进行验收。
4、铝模厂家准备好钢卷尺、深化图纸(铝模深化底图、铝模编号图、铝模配模图)、梯子等工具。
验收内容1、模板体系:原材料、拼缝2、加固体系:立杆间距、背楞设置、螺杆间距、销钉设置、斜撑设置、K板设置、飘窗加固、楼梯加固、卫生间及降板吊模加固3、其它内容:压槽、企口、滴水线、洞口、栏杆杯口、标高、板厚及各类尺寸模板体系一原材料要求1、铝模板截面面板厚度24mm;2、墙身铝模板离地高差WlOnin1;3、3. 2m层高以内建筑不允许采用接高调高模板;4、模板零散度要求:a.模板零散度楼面平均每平米《3张;b.模板零散度梁配模平均每平米W3张;c.模板零散度墙柱配模平均每平米W2张;5、铝合金内墙带角模板,预留负公差5mπΓ8mm;6、铝模板设置加强背筋位置以及板拼缝必须避开给水管预埋开孔位置。
7、原则上不允许采用翻新模板,若采用翻新模板不允许出现变形现象。
模板体系一拼缝梁底支撑点处设计需设置角铝连接,避免出现缝隙角铝长度不够,出现缝隙材料安装错误,出现空隙支撑加固体系一立杆间距内部纵横向立杆间距W1200mm立杆离墙、梁距离W750mm支撑加固体系一背楞加固设置1、螺杆体系背楞内五外六。
2、拉片体系背楞内三外四。
卡玛:上下水平间距错开280OnIm当门洞口为通行洞口时,上下两道钢背楞当窗洞口宽度W1500mm时(非通行洞口),钢背楞应全做拉通处理当窗洞口宽度W1500mm时(非通行洞口),钢背楞应全做拉通处理错误:阴角背楞:阴角转角钢背楞必须90° 一体化拉通,不得断开支撑加固体系一螺杆间距对拉螺杆:1、对拉螺杆直径218mm,对拉螺杆纵横向间距<800mm, 第一道距地W250mm2、外墙螺杆采用锥形套管里大外小,浇筑完成后呈里高外低3、设置对拉螺杆时,应核对配筋图,严禁与纵向主筋相冲突支撑加固体系一斜撑斜撑:斜撑必须设置竖向钢背楞;斜撑间距W1600,距墙端W600;下支点高度不大于第一道背楞,上支点高度不小于最后一道背楞高度;斜撑底座必须采用预埋形模板支撑体系一K板K板:K板不少于二套;K板400mm高双排螺钉@500,长度2 600mm的K板不少于4个螺丝,中间采用对拉螺杆加固,螺杆外侧设置一道背楞。
铝合金模板规范目录目录 (I)前言 (Ⅱ)1 范围 (1)2 规范性引用文件 (1)3 术语和定义 (1)4 分类、规格和型号 (2)4.1 分类 (2)4.2 规格 (3)4.3 型号 (3)5 材料 (4)5.1 铝合金 (4)5.2 配件 (4)6 要求 (5)6.1 一般要求 (5)6.2 性能要求 (5)6.3 制作要求 (6)6.4 外观要求 (7)7 试验方法 (8)7.1 试验仪器和条件 (8)7.2 制作质量检验 (8)7.3 力学性能试验 (9)7.4 一般性检验 (10)8 检验规则 (10)8.1 检验分类 (11)8.2 型式检验 (11)8.3 出厂检验 (11)8.4 抽样及判定规则 (12)9包装、标志、运输、贮存、修复........................................ 错误!未定义书签。
39.1包装............................................................ 错误!未定义书签。
39.2标志............................................................ 错误!未定义书签。
39.3 运输........................................................... 错误!未定义书签。
39.4 贮存........................................................... 错误!未定义书签。
39.5 修复........................................................... 错误!未定义书签。
3附录A (规范性附录)铝合金模板主要种类............................... 错误!未定义书签。
铝模支模架验收记录最大荷载摘要:一、铝模支模架概述二、验收记录的重要性三、最大荷载的确定与计算四、验收过程与标准五、铝模支模架验收记录实例六、注意事项与实用建议正文:铝模支模架作为一种现代化的建筑模板支撑系统,以其轻便、高效、环保等特点在建筑行业中得到广泛应用。
为确保工程质量和安全,验收环节至关重要。
本文将详细介绍铝模支模架验收记录的最大荷载,帮助大家了解验收过程和标准,从而提高工程质量。
一、铝模支模架概述铝模支模架主要由铝合金材料制成,具有轻质、高强度、耐腐蚀等特点。
在建筑施工中,支模架承担着混凝土浇筑过程中的支撑作用,保证混凝土浇筑质量和施工安全。
因此,对铝模支模架进行严格的验收是确保工程顺利进行的关键环节。
二、验收记录的重要性铝模支模架验收记录是对施工过程中支模架质量、安全性能和使用情况的全面评估,对于工程质量具有重要的监督和保障作用。
验收记录应包括以下内容:支模架的材质、规格、数量、安装位置、结构稳定性、承载能力等。
三、最大荷载的确定与计算最大荷载是支模架验收过程中的核心指标,直接关系到工程安全。
最大荷载的计算应依据以下因素:1.混凝土浇筑过程中的重量;2.施工人员和设备的重量;3.风荷载、地震荷载等外部因素;4.支模架自身的重量。
四、验收过程与标准铝模支模架验收过程应严格按照国家相关标准和规范进行,确保工程质量。
验收标准包括:1.支模架材质、规格、数量是否符合设计要求;2.支模架安装位置是否准确,结构稳定性是否良好;3.支模架承载能力是否满足最大荷载要求;4.安全防护措施是否到位。
五、铝模支模架验收记录实例以下是一个铝模支模架验收记录的实例:项目名称:某住宅楼工程项目地点:XX市验收日期:202X年X月X日支模架类型:铝合金支模架最大荷载:100kN验收结果:合格六、注意事项与实用建议1.选择高品质的铝模支模架,确保工程质量;2.严格按照国家规范和设计要求进行安装,确保结构稳定性;3.定期对支模架进行检查和维护,确保使用安全;4.做好防水、防锈等防护措施,延长支模架使用寿命。

本项目采用三家铝模单位,铝模进场前,由项目技术负责人带队,项目技术员一名及主体分包负责人一名组成验收小组,在铝模厂对铝合金模板进行预拼装验收。
1、建筑和结构施工图叠图审核确认;
2、按铝合金模板节点加工技术要求完成的节点深化设计审核确认;
3、建筑施工蓝图(建施、结施)。
•
参与验收的人员应提前熟悉铝模深化图纸、项目铝合金模板专项施工方案及相关规范等,项目技术负责人根据小组成员对深化图及相关铝模熟悉程度进行人员分工,并就如何验收进行交底。
•
主要分为节点验收、结构尺寸复核验收、支撑加固体系检查、材料及拼装质量检查。
具体验收内容及合格标准,详见附件。
