支撑体系验收表
- 格式:docx
- 大小:12.12 KB
- 文档页数:2
承插型盘扣式钢管模板支撑体系验收表该验收表主要是为了评估承插型盘扣式钢管模板支撑体系是否符合相关标准要求,并能够满足使用要求的验收记录。
以下是相关检测要求及验收标准。
一、表面缺陷检查1.盘扣式钢管模板的外表面应满足GB/T9536-1997中所规定的要求,外表面应平整无破损,齿形清晰,安装面没有毛刺和凹陷等缺陷。
2.盘扣式钢管模板的内表面应满足GB/T12465-1997中所规定的要求,内表面应平整无破损,齿形清晰,不得有较大的突起和槽缝。
二、轴向挤压强度检测1.钢管模板应按照GB/T13793-2008标准进行生产,其轴向挤压强度应不小于235MPa。
2.挤压试验时,在钢管模板长度的1/4处加装钢板压头,以10mm/min的速度施加载荷,载荷到达最大值时应记录并统计破坏样品的数量和情况。
三、钢管成型尺寸检测1.测量管框中的钢管内径、外径、壁厚和螺纹长度,应满足GB/T3091-2008,钢管应符合以下标准:内径偏差±0.3mm,外径偏差±1%或±0.5mm,壁厚偏差±10%或±0.2mm,螺纹长度不小于50mm。
2.验收时,应按照实际钢管模板尺寸与标准尺寸进行比对,比对结果应在验收表上记录。
四、盘扣式连接强度检测1.在施工现场进行抗弯和抗剪强度检测,支撑力矩应大于等于各方向上所需力矩。
2.进行四种模板连接方式的强度检验,连接强度应符合设计要求,并记录连接方式和实际连接强度。
五、钢板硬度测试1.对钢管模板的硬度进行测试,测试应满足GB/T1299-2014,钢管的硬度应符合设计要求。
2.对模板硬度进行测定,用硬度计分别测定靠近护板和在距离其中心10mm处的两个位置,测定三次并取平均值。
六、质量判定依据1.如果钢管模板存在由于质量问题导致的裂缝、变形、脱焊等情况,该钢管脱落或者承重能力下降,将被判定为不合格。
2.如果模板内的孔洞包括分辨率、方位、大小,违反了相关标准,将被判断为不合格。

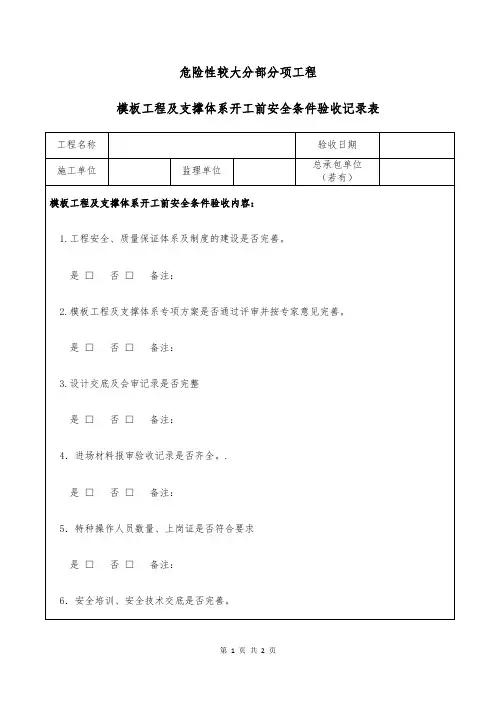

建筑工程高大模板支撑体系安全验收表施工单位中建五局第三建设有限公司工程名称保利二塘项目二期B1组团一标段建设单位重庆葆方房地产开发有限公司监理单位重庆新鲁班工程监理有限责任公司现场高大模板支撑系统□模板支撑高度超过8m;□搭设跨度超过18m;□施工总荷载大于15kN/㎡;□集中线荷载大于20kN/m;验收部位验收日期年月日序号项目验收要求验收结果1 方案的执行高大模板施工方案经过专家论证,施工过程能严格按方案执行2 基础下层模板支架未拆除且上下两层立杆在楼板的同一位置3 底座钢管立柱底部设置垫木和底座,距离地面200mm 处设置扫地杆,垫板厚度不小于50MM4 钢管、扣件钢管、扣件有产品合格证、生产许可证、质量合格检测证明;进场的钢管、扣件按批次检测,并有检测合格报告书5 立柱立柱间距900*900mm,立柱接长无搭接,相邻两立柱的对接接头不在同步内,接头沿竖向错开的距离大于500MM,各接头中心距主节点小于1/3步距6 水平拉杆扫地杆与顶部水平拉杆之间的间距,水平拉杆≤1.2m步距要求条件下,进行平均分配确定步距后,在每一步距处纵横向各设一道水平拉杆;当层高在8-20M时,在最顶步距两水平拉杆之间应加设一道水平拉杆;水平拉杆端部与四周建筑物顶牢7 可调支托螺杆伸出钢管顶部不大于200MM,螺杆外径与立柱钢管内径的间隙不大于3MM8 剪刀撑满堂模板支架立柱,在外侧周圈应设置由下至上的竖向连续式剪刀撑,中间每隔四排立杆设置一道纵、横向竖向剪刀撑,由底至顶连续设置;模板支架四边与中间每隔4排立杆从顶层开始向下每隔2步设置一道水平剪刀撑;剪刀撑搭接长度大于1000MM,采用3个旋转扣件,旋转扣件中心线至主节点的距离不宜大于150mm9 施工荷载模板自重0.30kN/m2,混凝土钢筋自重25.10kN/m3,施工活荷载4.50kN/m210 作业环境有可靠立足点,2m以上有操作台,区域内临边、洞口有防护措施,交叉作业有隔离防护措施验收意见及参加人员按照本工程高大模板支撑体系安全专项施工方案的规定,模板支撑体系验收结论为:施工单位:监理单位:注:本验收表一式三份,施工、监理(建设)各执一份,一份报安监站备案;□内选择打“√”。
模板支撑体系安全检查验收表
1
说明:①、现场支撑系统的验收,项目部和监理单位有关人员应认真进行检查验收。
在检查中,扣件螺栓力矩检查必须采用力矩扳手。
顶部扣件应全数检查,其余扣件检查数量不得少于10%。
现场验收必须严格按照下列程序组织验收:班组自检→项目部技术负责人组织检查验收→施工项目部、监理部联合验收。
②、承重支模架的管理,搭设承重支模架使用的钢管、扣件进入施工现场前必须进行质量验收,对钢管、扣件的外观质量进行检查。
③、承重支模架验收后,施工单位做好维护管理工作,杜绝擅自破坏承重支模架的承重体系,以确保支模架的安全性。
④、根据建质【2009】87号文件,水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于15kN/m2,或集中线荷载大于20kN/m的模板支撑系统为高大模板工程,需组织专家组进行论证审查,完善后另附专家论证报告。
落地式外脚手架安全验收表
基本要求:1、脚手架搭设前,必须做好技术准备措施,程序到位。
2、脚手架搭设必须符合规范。
3、安全防护必须随进度及时设置。
4、项目部要做好日常安全检查。
3。
表A。
1 一般作业平台支架安全要点检查表注1:一般作业平台是指除高大作业平台之外的作业平台.注2:须经施工企业技术负责人批准的专项施工方案见《建筑施工模板及作业平台钢管支架构造安全技术规范》7.1.3条。
1A.2 一般模板支架安全要点检查表注1:一般模板是指除高大模板之外的模板。
注2:须经施工企业技术负责人批准的专项施工方案见《建筑施工模板及作业平台钢管支架构造安全技术规范》7。
1。
3条。
表 A.3 一般模板支架、一般作业平台支架整架验收记录表类别:一般模板支架□一般作业平台支架□验收日期: 年月日1表A。
4 高大作业平台支架安全要点检查表注:高大作业平台是指达到或超过以下指标的作业平台:高度8m,或经荷载组合后的施工面荷载15kN/m2,或经荷载组合后的施工线荷载20kN/m,或经荷载组合后单点集中荷载7kN。
表A。
5 高大模板支架安全要点检查表注:高大模板是指达到或超过以下指标的模板:高度8m,或结构跨度18m,或经荷载组合后的施工面荷载15kN/m,或经荷载组合后的施工线荷载20kN/m。
表 A.6 高大模板支架、高大作业平台支架整架验收记录表表A。
7 扣件拧紧抽样检查表检查日期年月日注1:使用力矩板手检查,拧紧力矩为40N·m~65N·m。
注2:“其余部位”栏中,按所检支架实际安装扣件数的栏目填写。
注3:扣件安装数量超过3200个,抽样数应增加。
注4:对检查不合格的部位,应重新拧紧后再次抽样检查,直至合格。
注5:截面高度≥1.2m的梁,直接用立杆或立杆顶部的可调顶托承重。
模板支撑体系检查验收及使用一般规定㈠模板支撑检查、验收要求1、支撑系统搭设前,应由项目技术负责人组织对需要处理或加固的地基、基础进行验收,并留存记录。
注:模板支撑体系搭设必须做到样板先行,样板分为两部分,第一部为地下人防或车库部分,第二部分为标准层首层。
样板必须报安全生产部验收后方可进行下步施工。
如不进行报验的作业班组或劳务分包单位将给予停工并进行处以2000-5000元罚款。
2、模板支撑投入使用前,应由项目部组织验收。
项目经理、项目技术负责人和相关人员参加模板支架验收。
3、模板支撑验收应根据专项施工方案,检查现场实际搭设与方案的符合性。
施工过程中检查项目应符合下列要求:1)立柱底部基础应回填夯实;2)垫木应满足设计要求;3)底座位置应正确,自由端高度、顶托螺杆伸出长度应符合规定;4)立杆的间距和垂直度应符合要求,不得出现偏心荷载;5)扫地杆、水平拉杆、剪刀撑等设置应符合规定,固定可靠;6)安装后的扣件螺栓扭紧力矩应达到40~65N•m。
抽检数量应符合规范要求;㈡模板支撑使用要求1、模板支撑系统在使用过程中,立柱底部不得松动悬空,不得任意拆除任何杆件,不得松动扣件,也不得用作缆风绳的拉接。
2、当模板支撑基础或相邻处有设备基础、管沟时,在支架使用过程中不得开挖,否则必须采取加固措施。
3、施工中应避免装卸物料对模板支撑架产生偏心、振动和冲击。
4、砼浇筑过程应符合专项施工方案要求,并确保支撑系统受力均匀。
混凝土浇筑过程中,应均匀浇捣,不得超高堆置,不得采用使支模架产生偏心荷载的混凝土浇筑顺序;作业层上的施工荷载应符合设计要求,不得超载;采用泵送混凝土时,应随浇捣随平整,混凝土不得堆积在泵送管路出口处。
5、模板支撑高度超过4m时,柱、墙板与梁板混凝土应分二次浇筑。
柱、墙板混凝土达到设计强度75%以上方可浇筑梁板混凝土。
6、支撑系统搭设、拆除及混凝土浇筑过程中,应设专人负责安全检查,发现险情,立即停止施工并采取应急措施,排除险情后,方可继续施工。
