后浇带细部做法浅析
- 格式:pptx
- 大小:292.10 KB
- 文档页数:10
防水工程节点施工细部做法,告别渗漏!1、基坑侧边防水卷材铺贴要求基坑侧边及距坡顶、坡底800mm 宽度范围内防水卷材必须实铺。
2、桩头防水做法①桩顶、桩侧及桩周边250 范围先刷一道渗透结晶防水涂料;②渗透结晶防水涂料上抹20 厚聚合物防水砂浆;③大面防水施工于聚合物防水砂浆上,边缘至桩边;④大面防水与桩交接处以及桩头锚筋根部密封膏密封;3、底板沉降后浇带超前止水构造做法①沉降后浇带均采用超前止水构造;②先浇筑超前止水构造的砼,再浇筑底板砼;③底板砼浇筑前应对先浇筑的砼表面凿毛处理;④超前止水伸缩缝下增设500 宽防水附加层;4、施工后浇带构造做法(有降水)①地下水位高于基础底板时,基础垫层施工时在后浇带位置设置抗水压垫层,构造做法如图所示;②抗水压沉垫单独浇筑,混凝土标号同基础底板;③防水卷材附加层在抗水压垫层下通长布置并在两边各超出250mm;④此位置各层顺序为:地基→垫层→防水层→防水附加层→抗水压垫层→底板;结点做法与设计不符时,以设计为准。
5、施工后浇带构造做法(无降水)①地下水位低于基础底板时,按图示做法设置后浇带;②后浇带砼接缝处位置500 宽防水附加层;6、无外伸基础底板边缘处防水构造做法(砖胎模)①底板施工前砌筑砖胎模并施工防水卷材及附加层;②施工基础底板及导墙;③上部墙体施工完毕后将砖胎模顶部后拆部分拆除;④施工墙体防水卷材;7、有外伸基础底板边缘处防水构造做法(砖胎模、木模板)一、采用砖胎模施工①基础底板施工前砌砖胎模;②施工防水及附加层,防水在砖胎模顶部留出甩茬,此处防水留齐槎;③施工基础底板及导墙;④施工其余外部防水卷材,与砖胎模甩槎卷材搭接200宽;二、采用木模板施工①基础底板施工前支设木模;②施工防水卷材及附加层,端部钉嵌至木方上;③施工基础底板及导墙;④拆除侧边木模,施工其余防水卷材,卷材在筏板侧边搭接200 宽。
8、基础内降水井封井做法①降水井的封井时间依现场实际情况而定;②封井时,先向井内填充碎石,后向井内灌注混凝土,井内混凝土从垫层向下高度应大于一米;③井口处焊接封堵钢板;④降水井应高出底板30mm;⑤预埋钢管直径应满足取泵要求200,壁厚不小于3mm;9、不同平面止水钢板焊接位置及做法① 止水钢板搭接处需要双面紧贴满焊,搭接长度为100mm;② 不同平面转角处的止水钢板采用整块板弯折后贯通;③ 止水钢板搭接位置距离转角不应小于300mm;10、同一平面止水钢板焊接位置及做法同平面止水钢板相遇焊接时应将两块钢板边缘弯折处适当压平,使两块钢板在平直段进行搭接,搭接长度不低于100mm,之后再进行双面紧贴满焊;11、止水钢板穿柱、梁部位的箍筋加固方法① 当止水钢板需穿过柱子和梁箍筋时,此箍筋应使用开口箍,与止水钢板进行焊接;② 单面焊接长度不小于10d 且不允许将止水钢板焊穿;12、止水螺杆的质量要求①双面焊接饱满;②无砂眼、无夹渣、无漏焊;③螺栓直径d 不应小于14mm;④止水环厚度3mm;13、地下室外墙止水螺杆端部处理方法①拆除墙体模板;②取下锥形螺套;③ 烧断锥形螺套内外露螺杆;④ 聚合物水泥砂浆封堵;⑤做防水附加层;14、地下室中间层楼板与外墙施工缝处防水构造做法① 地下室外墙顶部施工时预埋100x100 木方在图所示位置,后拆除,形成施工缝;② 在施工缝位置安装膨胀止水条;③ 浇筑楼板及墙体混凝土;15、地下室外墙根部防水做法①转角位置做50mm 圆弧;②转角、变形缝、施工缝、管根处做防水附加层,宽度不小于500mm;③防水卷材搭接宽度须符合规范要求;④相连卷材接头应错开不小于500mm;⑤上下两层和相邻两幅卷材的接缝应错开1/2幅宽且两层卷材不得垂直铺贴;16、出墙群管管根做法①出墙群管管根应设置混凝土墩台,与外墙混凝土同时浇筑,外侧群管外皮距墩台外边混凝土300mm;②群管横竖向净间距不小于100mm;③群管端头采用钢板临时封堵时,钢板不应超出管边,以便正面模板安装;④墩台内侧应设置模板定位支架,保证墩台浇筑尺寸;⑤墩台外侧模板采用钢管加固;17、车库顶板阳角防水节点①阳角防水附加层顶部不低于250mm,立墙处在施工缝向下不小于250mm;②立面与平面转角处,卷材接头应留在平面上,距立面不小于600mm;③立墙与平面防水卷材的搭接宽度均不小于150mm;18、外墙卷材防水收头做法① 地下墙体收头部位应高出设计室外地坪500mm。
施工缝后浇带施工方案施工缝和后浇带是建筑施工中常见的工程部分,施工缝用于分割建筑结构,使其在发生变形时能够相对独立地运动,从而减小变形的影响。
后浇带则是指在主体结构施工完毕之后,为了增加结构强度和稳定性而进行的加固施工。
一、施工缝方案:1.施工缝的位置确定:施工缝的位置通常要根据建筑结构所需的变形和内力分布来进行合理的确定。
在确定施工缝位置时需考虑结构的变形和受力的要求,避免在受力集中的部位设置施工缝,一般在结构应力较小的区域设置。
2.施工缝的类型选择:常见的施工缝类型有板缝、柱缝和墙缝等。
板缝是指沿楼板或屋面对构件进行裂缝处理,柱缝是指将连续柱切分为若干段,墙缝则是指将连续墙体切分。
根据不同部位和结构的要求选择合适的施工缝类型。
3. 施工缝的尺寸设计:施工缝的尺寸设计要考虑结构变形、受力和施工难度等因素。
施工缝的宽度一般为10-20mm,施工缝的深度一般为构件宽度或厚度的1/4-1/6、此外,还需考虑施工缝的标志和密封方式。
4.施工缝的施工方法:施工缝的施工方法包括钢筋预留、填充材料、防水层等。
二、后浇带施工方案:1.后浇带的位置确定:后浇带一般设置在结构的受力集中部位,如大跨度梁、柱节点等。
在确定后浇带位置时需考虑结构的受力特点和设计要求。
2. 后浇带的尺寸设计:后浇带的尺寸设计要考虑结构的受力和加固要求。
后浇带的宽度一般为150-300mm,深度一般为构件高度或需加固高度的1/4-1/63.后浇带的施工方法:后浇带的施工方法包括清理表面、钢筋绑扎、混凝土浇筑等。
在施工过程中需注意控制混凝土的浇筑速度和浇筑高度,以确保后浇带的强度和质量。
4.后浇带的验收:后浇带施工完毕后需进行验收,确保施工质量符合设计要求。
验收内容包括后浇带的尺寸、强度和平整度等。
综上所述,施工缝和后浇带是建筑施工中重要的工程部分。
通过合理的施工缝和后浇带的设计和施工,可以提高建筑结构的稳定性和耐久性,确保建筑工程的质量和安全。

基础后浇带常用
基础后浇带是一种在混凝土结构中常见的技术,主要用于解决不均匀沉降和温度收缩等问题。
通过在基础结构中设置后浇带,可以有效地减少这些问题对结构稳定性的影响。
基础后浇带的常用方法包括以下几种:
1.施工缝处理:后浇带施工时,应将施工缝处理干净,不得有杂物和积水。
同时,应确保施工缝处的混凝土表面湿润,以利于新旧混凝土的结合。
2.钢筋处理:在后浇带浇筑前,应对钢筋进行除锈和调直处理,以确保钢筋的质量和稳定性。
同时,应按照设计要求对钢筋进行搭接和焊接处理。
3.模板支撑:后浇带浇筑前,应先进行模板支撑。
模板应选用优质材料,如多层板、松木板等,并严格按照设计要求进行安装和固定。
同时,应确保模板接缝严密,以避免漏浆和跑模现象的发生。
4.混凝土配制和浇筑:后浇带混凝土的配制应严格按照设计要求进行,并确保混凝土的质量和稳定性。
在浇筑时,应先清除模板内的杂物和积水,并对混凝土进行振捣密实。
同时,应确保混凝土浇筑时的温度适宜,以避免因温度过高或过低引起的收缩裂缝。
5.养护和保护:后浇带浇筑完成后,应进行适当的养护和保护。
养护期间应保持混凝土表面的湿润,并避免受到阳光直射或风吹等不良因素的影响。
同时,应采取措施防止施工车辆和其他重物碾压后浇带,以免影响其质量和使用效果。
总之,基础后浇带的施工是一项技术性较强的工作,需要严格按照设计要求和技术规范进行操作。
通过合理的方法和措施,可以有效地提高后浇带的质量和使用效果,保障结构的稳定性和安全性。

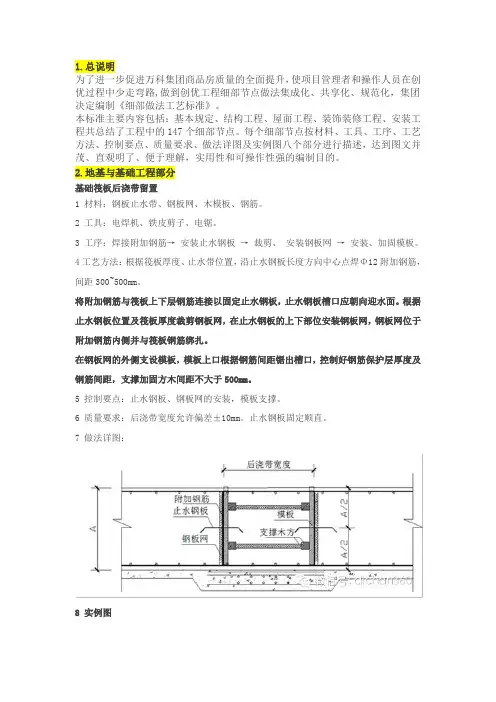

1.总说明为了进一步促进万科集团商品房质量的全面提升,使项目管理者和操作人员在创优过程中少走弯路,做到创优工程细部节点做法集成化、共享化、规范化,集团决定编制《细部做法工艺标准》。
本标准主要内容包括:基本规定、结构工程、屋面工程、装饰装修工程、安装工程共总结了工程中的147个细部节点。
每个细部节点按材料、工具、工序、工艺方法、控制要点、质量要求、做法详图及实例图八个部分进行描述,达到图文并茂、直观明了、便于理解,实用性和可操作性强的编制目的。
2.地基与基础工程部分基础筏板后浇带留置1 材料:钢板止水带、钢板网、木模板、钢筋。
2 工具:电焊机、铁皮剪子、电锯。
3 工序:焊接附加钢筋→安装止水钢板→裁剪、安装钢板网→安装、加固模板。
4工艺方法:根据筏板厚度、止水带位置,沿止水钢板长度方向中心点焊Φ12附加钢筋,间距300~500mm。
将附加钢筋与筏板上下层钢筋连接以固定止水钢板,止水钢板槽口应朝向迎水面。
根据止水钢板位置及筏板厚度裁剪钢板网,在止水钢板的上下部位安装钢板网,钢板网位于附加钢筋内侧并与筏板钢筋绑扎。
在钢板网的外侧支设模板,模板上口根据钢筋间距锯出槽口,控制好钢筋保护层厚度及钢筋间距,支撑加固方木间距不大于500mm。
5 控制要点:止水钢板、钢板网的安装,模板支撑。
6 质量要求:后浇带宽度允许偏差±10mm。
止水钢板固定顺直。
7 做法详图:8 实例图3.地下室外墙新型止水螺杆部分3.1材料:模板、止水螺杆、干硬性防水砂浆、膨胀剂、水泥基防水涂料。
3.2工具:榔头、扳手、柱形刷、抹子、捣棍、灰板、刷子。
3.3工序:安装内侧模板→安装螺杆→安装外侧模板→浇筑混凝土→拆模→清孔→干硬性防水砂浆填堵→刷防水涂料。
3.4工艺方法:按照模板控制线支设好地下室外墙内侧模板。
在模板上开孔,开孔位置应避开钢筋,间距400~500mm,安装新型中间防水两端可拆卸重复利用止水螺杆。
在外侧模螺杆对应位置开孔并安装外侧模板。

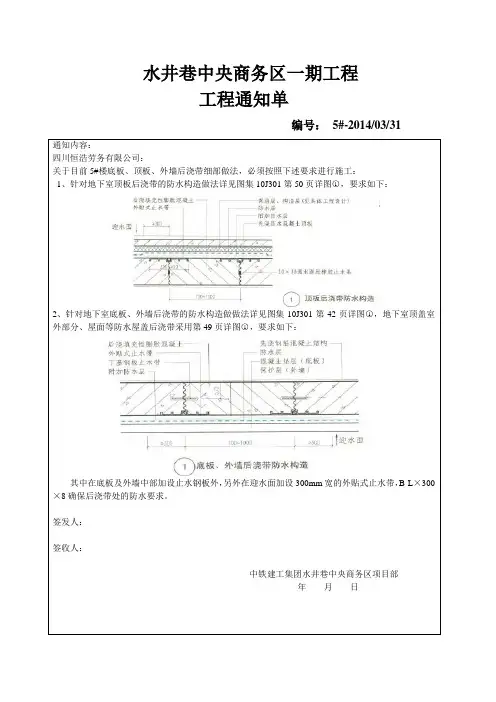

水井巷中央商务区一期工程
工程通知单
编号:5#-2014/03/31
通知内容:
四川恒浩劳务有限公司:
关于目前5#楼底板、顶板、外墙后浇带细部做法,必须按照下述要求进行施工:
1、针对地下室顶板后浇带的防水构造做法详见图集10J301第50页详图○1,要求如下:
2、针对地下室底板、外墙后浇带的防水构造做做法详见图集10J301第42页详图○1,地下室顶盖室外部分、屋面等防水屋盖后浇带采用第49页详图○1,要求如下:
其中在底板及外墙中部加设止水钢板外,另外在迎水面加设300mm宽的外贴式止水带,B-L×300×8确保后浇带处的防水要求。
签发人:
签收人:
中铁建工集团水井巷中央商务区项目部
年月日。

浅谈现浇混凝土结构中后浇带施工技术作者:施达健来源:《建筑工程技术与设计》2014年第20期【摘要】依据工程实例介绍现浇混凝土结构后浇带施工技术、施工技术措施和处理方法【关键词】后浇带留置;后浇带支模;保护措施;混凝土浇筑后浇带是现浇混凝土结构施工期间,为了克服沉降差异或混凝土的收缩变形以及混凝土的温度应力而设置的变形缝,经一定时间后再进行后浇封闭,形成整体结构。
由于结构由后浇带连成整体,因此后浇带施工的质量与结构质量密切相关。
且后浇带处往往断面大,钢筋密集,模板支设难度大,特别是杂物垃圾容易落入,清理十分困难,若清理不彻底将会影响结构质量。
本文以弘善家园4-6号住宅楼为例,介绍后浇带施工采取的技术、构造措施。
工程概况:弘善家园4-6号住宅楼建筑面积76800 m2,楼座两边高,中间低,其中4#楼24层,5#楼14层,6#楼16层,地下3层,框架-剪力墙结构,筏板基础。
地下部分横向设置3条后浇带,地上部分纵向设置2条后浇带,宽度为1000mm,其中纵向2条为沉降后浇带。
1.后浇带的留置及支模方法1.1底板、地下室外墙后浇带:底板、地下室外墙后浇带均有防水要求,其防水措施直接影响地下防水质量和工程的使用功能。
本工程底板后浇带与其两侧混凝土接缝防水采用中部粘贴膨胀止水条做法。
1.2后浇带的模板支设:1)底板:后浇带采用钢筋作骨架,快易收口网作侧模支护。
钢筋骨架做法为:竖向立筋采用Ф25@250,水平筋采用Ф18@200。
快易收口网绑扎在钢筋骨架上,为保证结构施工质量,后浇带钢筋骨架不得焊于底板钢筋上。
2)墙体:后浇带两侧垂直施工缝采用钢丝网模板,钢筋加固,并在竖向施工缝两侧处设置木条,以保证新旧混凝土衔接光滑平整。
如图1所示。
3)梁、板:留置梁、板后浇带时,后浇带两侧模板支撑不仅要牢固紧密,还应形成独立的支撑体系,如图2所示。
后浇带跨内的梁板在后浇混凝土尚未浇注前,两侧结构长期处于悬臂受力状态,在施工期间本跨内的模板和支撑不能拆除,必须待后浇带内砼设计强度达到其强度值的75%后,顺序进行拆除。

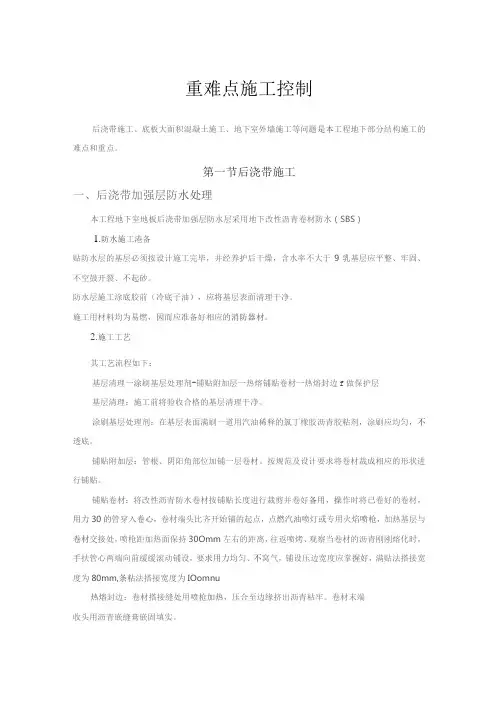

重难点施工控制后浇带施工、底板大面积混凝土施工、地下室外墙施工等问题是本工程地下部分结构施工的难点和重点。
第一节后浇带施工一、后浇带加强层防水处理本工程地下室地板后浇带加强层防水层采用地下改性沥青卷材防水(SBS)1.防水施工港备贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9乳基层应平整、牢固、不空鼓开裂、不起砂。
防水层施工涂底胶前(冷底子油),应将基层表面清理干净。
施工用材料均为易燃,因而应准备好相应的消防器材。
2.施工工艺其工艺流程如下:基层清理一涂刷基层处理剂-铺贴附加层一热熔铺贴卷材一热熔封边f做保护层基层清理:施工前将验收合格的基层清理干净。
涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底。
铺贴附加层:管根、阴阳角部位加铺一层卷材。
按规范及设计要求将卷材裁成相应的形状进行铺贴。
铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用力30的管穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持30Omm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好,满贴法搭接宽度为80mm,条粘法搭接宽度为IOomnu热熔封边:卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢。
卷材末端收头用沥青嵌缝膏嵌固填实。
保护层施工:平面做水泥砂浆或细石混凝土保护层:立面防水层施工完,应及时稀撒石罐后抹水泥砂浆保护层。
3.质量标准高聚物改性沥青防水卷材和胶粘剂的规格、性能、配合比必须按设计和有关标准采用,应有合格的出厂证明。
卷材防水层特殊部位的细部作法,必须符合设计要求和施工及验收规范的规定。
防水层严禁有破损和渗漏现象。
基层应平整,无空鼓、起砂,阴阳角应呈圆弧形或钝角。
改性沥青胶粘剂涂刷应均匀,不得有漏刷、透底和麻点等现象。
后浇带标准做法主要技术要求:一、施工准备1.1 技术准备1、后浇带施工前应对材料、施工时间、现场状况进行检查核对,以确定对设计与规范的符合性,预测施工后对功能的有效性,并做好核对记录。
2、确定施工方案,针对后浇带不同的部位,不同的功能要求,不同的现场情况,编制满足设计规范和工艺要求的施工技术措施。
3、对施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求。
4、应熟悉设计图纸、本施工工艺标准及相关技术规程,对后浇带的做法、位置、配筋进行了解,以确定后浇带上述内容的合理性,并确定是否提出修改建议。
1.2 材料要求1、品种规格1)后浇带混凝土所用碎石应根据所浇后浇带的钢筋密度确定,一般为5~31.5㎜,含泥量不得大于1.0%,泥块含量不得大于0.5%。
2)后浇带的砂子应采用中砂,含泥量不得大于3.0%,泥块含量不得大于1.0%。
3)中埋式止水钢板宜用3㎜厚400㎜宽的折形钢板条。
4)钢丝网宜采用密目钢丝网和30×30型钢丝网,两种钢丝网配套使用。
2、质量要求:1)碎石应满足试配强度要求且检验结果应符合《JGJ53标准》。
2)砂子应采用河砂或山砂,不得用海砂,且检验结果应符合《JGJ52标准》。
3)粉煤灰应用II级以上。
4)外加剂必须用合格一等品。
5)水泥应用32.5R以上的普通水泥或硅酸盐水泥。
6)拌和用水应用饮用水或水质符合国家现行标准《混凝土拌合用水标准》JGJ63的规定的水源。
7)止水带表面不允许有开裂、缺胶、海绵等影响使用的缺陷,中心孔偏心不允许超过管状断面厚度的1/3;止水带表面允许有深度不大于2㎜、面积不大于16㎜2的凹痕、气泡、杂质、明疤等缺陷不超过4处;止水带的尺寸公差应符合GB 50208附录A中表 A.0.4-1的要求,其物理性质应符合GB 50208附录A中表 A.0.4-2的要求;止水带现场抽样数量以每月同标记的止水带产量为一批抽样。
