绘制横道图
横道图也称甘特图,是美国人甘特在20世纪20年代率先提出的,在Excel 中,可以用“悬浮的条形图”来实现。

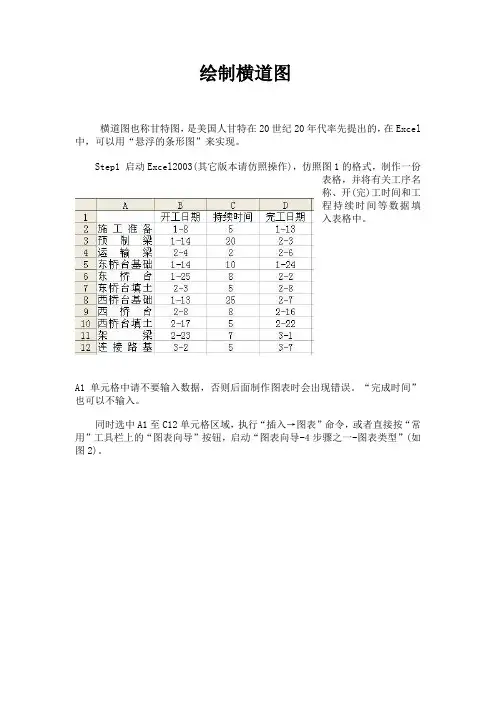

Step1 启动Excel2003(其它版本请仿照操作),仿照图1的格式,制作一份
表格,并将有关工序名
称、开(完)工时间和工
程持续时间等数据填
入表格中。
A1单元格中请不要输入数据,否则后面制作图表时会出现错误。
“完成时间”也可以不输入。
同时选中A1至C12单元格区域,执行“插入→图表”命令,或者直接按“常用”工具栏上的“图表向导”按钮,启动“图表向导-4步骤之一-图表类型”(如图2)。
Setp2 切换到“自定义类型”标签下,在“图表类型”下面的列表中,选中“悬浮的条形图”选项,单击“完成”按钮,图表插入到文档中。
然后用鼠标双击图表的纵坐标轴,打开“坐标轴格式”对话框,切换到“刻度”标签下,选中“分类次序反转”选项;再切换到“字体”标签下,将字号设置小一些,确定返回。
小技巧:经过此步操作,图表中有关“工序名称”就按开工顺序从上到下排列了,这样更符合我们的实际情况。
Step3 仿照上面的操作,打开横坐标轴的“坐标轴格式”对话框,在“刻度”标签中,将“最小值”和“交叉于”后面的方框中的数值都设置为“37994”(即日期2004-1-8的序列值,具体应根据实际情况确定);同时,也在“字体”标签中,将字号设置小一些,确定返回。
调整好图表的大小和长宽比例,一个规范的横道图制作完成(图3)。
你也可以利用相应的设置对话框,修改图表的格式、颜色等设置,感兴趣的读者请自己练习设置。
工程进度计划横道图理论依据下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!工程进度计划横道图在工程管理中起着至关重要的作用,它是项目进度管理的基本工具之一,可以帮助项目团队合理安排工作,并监控项目的进展情况。
横道图又叫甘特图,它是以图示的方式通过活动列表和时间刻度形象地表示出任何特定项目的活动顺序与持续时间。
它是在第一次世界大战时期发明的,以亨利·L·甘特先生的名字命名,他制定了一个完整地用条形图表进度的标志系统。
由于甘特图形象简单,在简单、短期的项目中,甘特图都得到了最广泛的运用。
施工进度计划是表示施工项目中各个单位工程或各分项工程的施工顺序、开竣工时间及相互衔接关系的计划。
施工总进度计划是以建设项目群体工程为对象对全工地的所有工程施工活动提出的时间安排表。
其作用是确定各个施工对象及主要工种工程、准备工作和全场性工程的施工期限、开工和竣工的日期,确定人力资源、材料、成品、半成品、施工机械的需要量和调配方案,为确定现场临时设施、水、电、交通的需要数量和需要时间提供依据。
因此,正确地编制施工总进度计划是保证项目及整个过程按期交付使用,充分发挥投资效益,降低工程成本的重要条件。
编制施工总进度计划的基本要求是:保证拟建工程在规定的期限内完成;迅速发挥投资效益;保证施工的连续性和均衡性;节约施工费用。

附图一表头是关键施工项目进度计划表,左侧是分项名称,然后是单位,日期和工程量,持续时间是2010年的七月份开始到2011年的12月份交工验收(以下省略同年的年份说明)。
7月设计出施工图纸,8月到10月完成沉箱、扭王块的预制场建设。
用8月所完成的预制场面积大小立即投入使用,就在当月预制出500个引堤扭王块,同时海上挖泥船进行基槽挖泥,8月份挖50000立方米。
9月预制场的面积更大,目标预制出引堤扭王块2400个,挖泥55638立方米。
在上个月所挖好的基槽里用抛石船进行基床抛石15000立方米。
10月完成2400个引堤扭王块的预制。
11月预制出2400个引堤扭王块,预制卸船码头扭王块718个,以此类推。
要点就是上一个工序没有做完是不可能完成下一道工序的,比如说施工图纸没有出来,剩下的工序都开工不了,或者基槽挖泥和基床抛石不可以同时进行,不然就会变成挖了一点泥又抛石变成挖石头了,所以相同工序不可以同时施工。
