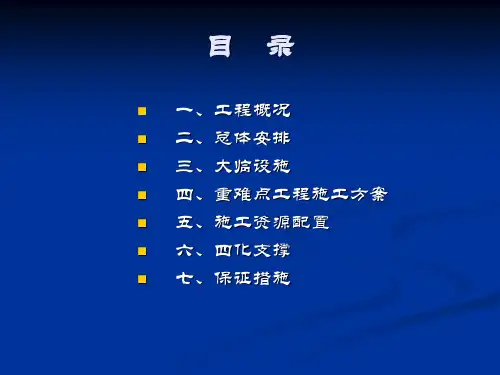

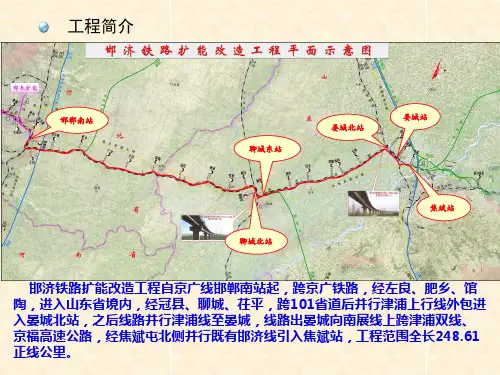

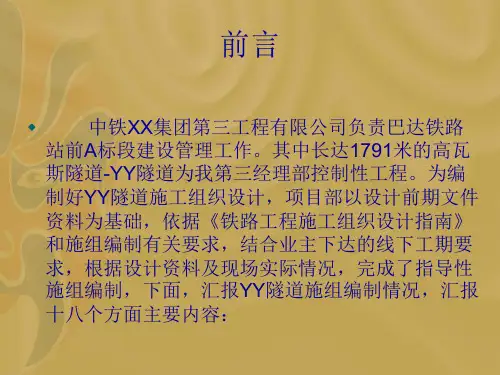

铁路指导性施工组织设计汇报
- 格式:ppt
- 大小:29.79 MB
- 文档页数:61
铁路施工进展情况汇报范文
近期,我公司铁路施工工作取得了长足的进展,现将施工情况进行汇报。
首先,我们在施工前做好了充分的准备工作,包括对施工现场的勘察和测量,
以及对施工所需材料和设备的准备工作。
这些工作的有序进行为后续的施工奠定了良好的基础。
在实际施工中,我们严格按照施工计划和方案进行施工,确保施工质量和进度。
我们采用先进的施工技术和设备,提高了施工效率,同时也保证了施工质量。
在施工过程中,我们严格遵守安全生产规定,确保施工现场的安全。
此外,我们还加强了与相关部门和单位的沟通和协调,保证了施工过程中的各
项工作能够顺利进行。
我们与监理单位和设计单位保持密切联系,及时解决施工中出现的问题和困难,确保了施工的顺利进行。
在施工过程中,我们还注重了环境保护工作,采取了有效的措施减少对周边环
境的影响。
我们严格控制施工过程中产生的污染物排放,确保了施工对周边环境的影响最小化。
总的来说,我们公司铁路施工工作进展顺利,各项工作有序进行,取得了一定
的成绩。
我们将继续努力,确保施工任务按时完成,为铁路建设做出更大的贡献。
铁路施工组织设计论文的“参考文献和致谢”怎么写毕业设计总结与展望-土建施工组织设计的毕业论文中的结论与展望怎建筑施工组织设计必须扩大深度和范围,对设计图纸的合理性和经济性做出评估,实现设计和施工技术的一体化。
施工企业要建立施工组织设计总结与工法制度,扩大技术积累,加快技术转化,使新的技术成果在施工组织设计中得到应用。
目前已是知识经济时代,信息技术在工程项目中已起到越来越大的作用,建筑施工企业应大力发展与运用信息技术,重视高新技术的移植和利用,拓宽智力资源的传播渠道,全面改进传统的编制方法,使信息在生产力诸要素中起到核心的作用,逐步实现施工信息自动化、施工作业机器化、施工技术模块化和系统化,以产生更大的经济效益,增强建筑施工企业的竞争力,从而使企业能在日益激烈的竞争中获得更好的生存环境。
谈谈铁路施工组织设计包含的内容,管理目标及动态管理的必要性(1)项目施工过程中,发生以下情况之一时,施工组织设计应及肘进行修改或补充。
1)工程设计有重大修改说明:当工程设计图纸发生重大修改时,如地基基础或主体结构的形式发生变化、装修材料或做法发生重大变化、机电设备系统发生大的调整等,需要对施工组织设计进行修改;对工程设计图纸的一般性修改,视变化情况对施工组织设计进行补充;对工程设计图纸的细微修改或更正,施工组织设计则不需调整。
2)有关法律、法规、规范和标准实施、修订和废止说明:当有关法律、法规、规范和标准开始实施或发生变更,并涉及工程的实施、检査或验收时,施工组织设计需要进行修改或补充。
3)主要施工方法有重大调整说明:由于主客观条件的变化,施工方法有重大变更,原来的施工组织设计已不能正确地指导施工,需要对施工组织设计进行修改或补充。
4)主要施工资源配置有重大调整说明:当施工资源的配置有重大变更,并且影响到施工方法的变化或对施工进度、质量、安全、环境、造价等造成潜在的重大影响,需对施工组织设计进行修改或补充。
5)施工环境有重大改变说明:当施工环境发生重大改变,如施工延期造成季节性施工方法变化,施工场地变化造成现场布置和施工方式改变等,致使原来的施工组织设计已不能正确地指导施工。
铁路施工队汇报材料总结
1. 引言
本文档旨在总结铁路施工队的汇报材料,并提供相关的信息和
结论。
2. 施工进展汇报
在过去的一段时间内,铁路施工队取得了以下进展:
- 完成了铁路线路的土地测量和勘探工作;
- 完成了铁路路基的拓宽和平整工作;
- 开始进行铁路轨道的铺设工作;
- 实现了施工进度的控制和管理。
3. 资源投入情况
为了保障施工的顺利进行,铁路施工队投入了大量的资源,包括:
- 人力资源:组织了一支高效的施工队伍,并进行了培训和指导;
- 物资资源:采购了所需的材料和设备,并进行了储备和管理;
- 财务资源:合理安排了施工预算,并进行了费用管理。
4. 安全管理措施
为确保施工过程的安全性,铁路施工队采取了以下安全管理措施:
- 建立并执行了施工安全计划,包括制定安全操作规程和安全培训;
- 定期进行安全检查和巡视,及时发现和解决安全隐患问题;
- 加强危险源管控和应急预案的制定。
5. 问题和建议
在施工过程中,铁路施工队也面临了一些问题和挑战,提出以下建议以解决这些问题:
- 提高施工效率,合理安排施工进度和资源投入;
- 加强与相关部门的沟通和协调,确保施工顺利进行;
- 增加工人的技术培训和安全意识教育,提升施工质量。
6. 总结
通过以上的汇报材料,铁路施工队取得了良好的进展,并采取了有效的措施保障施工安全。
希望能继续努力,完成项目的顺利施工,为铁路的发展做出贡献。
以上为铁路施工队汇报材料总结,供参考。
铁路工程施工组织设计(范本模板)1. 引言本文档旨在提供一份铁路工程施工组织设计的范本模板,作为铁路工程项目的参考和指导。
2. 项目概述本项目是一项铁路工程,旨在建设一条连接XX地区与XX地区的铁路线路。
该铁路线路总长度为XX公里,包括X座车站和X 座隧道。
3. 施工目标本项目的施工目标有:- 保证工程质量,确保铁路线路的安全性和可靠性;- 合理利用资源,控制施工成本,优化工期安排;- 遵循环保要求,减少对环境的影响;- 加强安全管理,确保施工人员的安全。
4. 施工组织设计4.1 施工组织架构本项目的施工组织架构如下:- 总包单位:负责项目全面组织、协调和管理;- 分包单位:根据施工计划和任务,负责具体施工工作;- 监理单位:对施工过程进行监督和管理。
4.2 施工方法和技术本项目的施工方法和技术应考虑以下因素:- 地质条件:根据不同地质条件采用相应的施工方法,如掌子面法、盾构法等;- 施工资源:充分利用机械设备和人力资源,提高施工效率;- 安全措施:制定详细的安全管理方案,确保施工过程的安全性。
4.3 施工进度安排本项目的施工进度安排应考虑以下因素:- 工期要求:按照合同约定的工期要求进行施工安排;- 阶段目标:根据工程量和施工方法,确定每个阶段的施工目标;- 进度控制:设置合理的进度控制点,及时调整施工进度。
5. 资源需求本项目的资源需求包括但不限于以下方面:- 人力资源:根据施工计划确定所需人员数量和职责分工;- 机械设备:根据施工方法和工程量确定所需机械设备;- 材料供应:确保施工期间所需材料的及时供应。
6. 环境保护本项目的环境保护措施包括但不限于以下方面:- 大气环境:合理控制机械设备排放,减少粉尘和废气对空气的污染;- 水环境:采取合理的排水和污水处理措施,保护水资源;- 生物多样性:合理规划施工区域,保护周边生物多样性。
7. 安全管理本项目的安全管理包括但不限于以下方面:- 人员培训:对施工人员进行安全培训,提高安全意识;- 安全设施:设置必要的安全设施,如警示牌、防护栏等;- 安全检查:定期进行安全检查,及时发现和解决安全隐患。

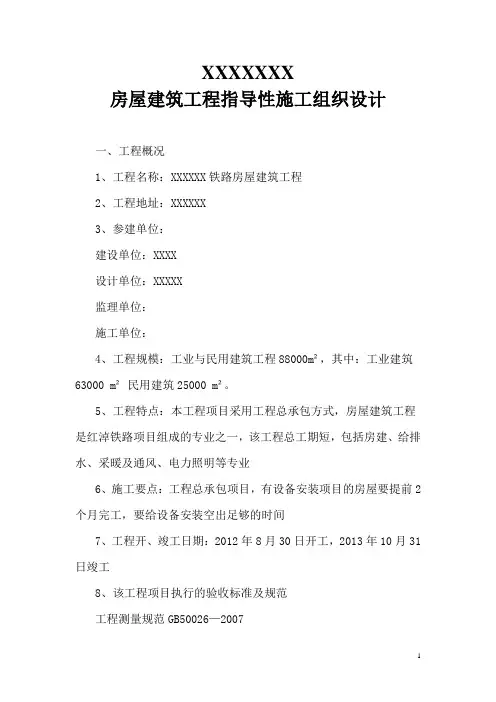

XXXXXXX房屋建筑工程指导性施工组织设计一、工程概况1、工程名称:XXXXXX铁路房屋建筑工程2、工程地址:XXXXXX3、参建单位:建设单位:XXXX设计单位:XXXXX监理单位:施工单位:4、工程规模:工业与民用建筑工程88000m²,其中:工业建筑63000 m²民用建筑25000 m²。
5、工程特点:本工程项目采用工程总承包方式,房屋建筑工程是红淖铁路项目组成的专业之一,该工程总工期短,包括房建、给排水、采暖及通风、电力照明等专业6、施工要点:工程总承包项目,有设备安装项目的房屋要提前2个月完工,要给设备安装空出足够的时间7、工程开、竣工日期:2012年8月30日开工,2013年10月31日竣工8、该工程项目执行的验收标准及规范工程测量规范GB50026—2007建筑地基处理技术规范JGJ79—2002建筑基坑支护技术规程JGJ120—99建筑边坡工程技术规范GB50330—2002建筑桩基础技术规范JGJ94—2008地下工程防水技术规范GB50108—2008冷拔钢丝预应力混凝土构件设计与施工规程JGJ19—2010 钢筋焊接网混凝土结构技术规程JGJ114—2003多孔砖砌体结构技术规范JGJ137—2001给排水构筑物工程施工及验收规范GB50141—2008建筑内部装修防火施工及验收规范GB50354—2005屋面工程技术规范GB50354—2004塑料门窗安装工程技术规程JGJ103—2008火灾自动报警系统施工及验收规范GB50166—2007自动喷水灭火系统施工及验收规范GB50261—2005建筑物电子信息系统防雷技术规范GB50343—2004混凝土泵送技术规程JGJ/T 10—95钢筋焊接及验收规程JGJ18—2003建筑钢结构焊接技术规程JGJ81—2002滑动模板工程技术规范GB50113—2005组合模板技术规范GB50214—2001建筑工程冬期施工规程JGJ104—97建筑工程建筑面积计算规范GB/T50344—2004混凝土中钢筋检测技术规程JGJ/T152—2008混凝土结构试验方法标准GB50152—92建筑工程施工质量验收统一标准GB50300—2001建筑工程施工质量评价标准GB/T50375—2006建筑地基基础工程施工质量验收规范GB50202-2002混凝土结构工程施工质量验收规范GB50204—2002钢结构工程施工质量验收规范GB50205—2001屋面工程质量验收规范GB50207-2002地下防水工程质量验收规范GB50208-2002建筑地面工程施工质量验收规范GB50209—2002建筑装饰装修工程质量验收规范GB50210—2001建筑给排水及采暖工程施工验收规范GB50242-2002建筑电气工程施工质量验收规范GB50303—2002综合布线系统工程验收规范GB50312—2007锅炉安装工程施工及验收规范GB50273—2009机械设备安装工程施工及验收规范GB50231-98建设工程项目管理规范GB/T50326—2006建设工程文件归档整理规范GB/T50328—2001工程建设施工企业质量管理规范GB/T50430—2007建筑施工组织设计规范GB/T50502—2009竣工资料执行标准:建筑工程资料管理软件( 2008版)标准表格9、标段划分:土建(含线路、桥梁、房建、给排水、暖通、电力及综合布线、设备安装工程)施工标段划分二、总承包单位施工技术人员的配备要求本工程项目采用国际上通行的cm 管理模式,土建部分全线分为5个标段,包括线路、桥梁、房建、给排水、暖通、电力照明及综合布线、设备安装等专业,该种项目承包方式可以充分发挥特级企业拥有从事工程技术、质量、工期和成本控制、合同管理、现场管理和有组织指挥能力的优势。
引言概述:铁路工程施工组织设计是铁路建设过程中的重要环节,其设计合理与否直接影响着工程的安全、质量和进度等方面。
本文将围绕铁路工程施工组织设计展开论述,重点从施工队伍组织、施工进度安排、安全措施、质量管理和风险控制等五个大点展开阐述。
正文内容:一、施工队伍组织1.确定施工队规模与结构,包括施工人数、职责划分和协调机制等。
2.施工人员的招聘与培训,确保施工队伍具备必要的技能和素质。
3.建立施工队伍管理制度,规范施工人员的行为和管理流程。
二、施工进度安排1.制定合理的施工计划,考虑项目的复杂性、资源分配和时间控制等因素。
2.确定关键节点和工期要求,采取适当的措施保障施工进度的实现。
3.建立施工进度监督机制,及时掌握施工进展情况并进行调整。
三、安全措施1.制定安全生产管理制度,明确责任分工和安全措施的实施要求。
2.组织安全培训和演练,提高施工人员的安全意识和应急能力。
3.加强现场安全监控和管理,确保施工现场的安全环境。
四、质量管理1.制定质量管理体系,确保施工过程中各项工作符合规范和标准要求。
2.组织质量检查和评估,及时发现和整改存在的质量问题。
3.加强施工技术指导和交流,提高施工质量的稳定性和可靠性。
五、风险控制1.分析施工环境和影响因素,确定潜在风险并制定相应的应对措施。
2.建立施工风险管理机制,加强对风险的监控和评估。
3.加强施工过程中的安全预警和应急响应,最大程度减少事故和损失的发生。
总结:铁路工程施工组织设计是保证工程顺利进行和取得良好效果的重要保障。
通过合理组织施工队伍、科学安排施工进度、加强安全措施、严格质量管理和有效控制风险,可以提高工程建设的安全性、质量和效率。
因此,在铁路工程施工组织设计中要注重细节、严格执行,确保工程的顺利完成。
长春车辆段接建预检预修库工程指导性施工组织设计吉林工程建设指挥部长春现场指挥部2018年 3 月目录1.总体施工组织布置及规划 (4)1.1编制依据及编制原则 (4)1.2工程概况 (4)1.3施工总体规划 (5)1.4施工场地布置 (7)1.5临时设施配置 (7)1.6指挥部组织管理 (7)2. 总体施工方案、控制工程和主要分部分项工程施工方案 (10)2.1总体施工方案 (10)2.2控制工程和主要分部分项工程施工方案 (10)2.3各主要专业工程施工方案 (26)3.施工进度安排及各专业工程施工组织衔接安排 (27)3.1工期目标 (27)3.2保证工期措施 (28)3.3保证工期的技术措施.........................................................30 .....3.4组织措施 (30)4.物资供应计划及物流组织安排 (31)4.1主要材料来源 (31)4.2主要材料供应方案和运输方式 (31)4.3确保材料质量措施 (32)5.施工机械及测试设备组织及配置计划 (33)5.1主要施工机械设备供应要求 (33)5.2主要试验、检测仪器、仪表配备供应计划 (33)6.工程临时用地 (33)7.标准化管理 (33)7.1管理制度标准化 (33)7.2人员配备标准化 (33)7.3现场管理标准化 (33)7.4过程控制标准化 (34)8.质量保证系统及措施 (34)8.1质量目标 (34)8.2创优规划 (35)8.3质量管理保证措施 (35)9.安全保证体系及措施 (35)9.1安全保证措施 (35)9.2保证既有行车设备及行车安全措施 (36)10.施工环保、水土保护目标及措施 (38)10.1施工环境保护目标 (38)10.2环境保护管理体系及组织机构 (38)10.3健全环保管理组织保障体系 (38)10.4环保管理人员职责 (38)10.5水环境保护措施 (38)10.6固体废弃物管理 (38)10.7防大气污染措施 (40)10.8.文明施工措施及应急预案 (42)11.工程协调 (42)表6-1施工总平面表6-2外部电力需求计划表表6-3施工进度计划表表6-5拟投入本工程的主要施工设备表表6-6拟配备本工程的测量、试验仪器设备表表6-7安全保证体系图1.总体施工组织布置及规划1.1编制依据及编制原则1.1.1编制依据(1)中国铁路沈阳局集团概算审查所《关于长春车辆段接建预检预修库工程施工图审查意见》(概算房函〔2018〕25号)。
哈尔滨铁道职业技术学院毕业设计毕业题目:沪宁城际铁路施工组织设计学生:指导教师:专业:工程监理班级: 09监理2班2012年04月哈尔滨铁道职业技术学院毕业设计开题报告专业工程监理设计方向指导性施工组织设计姓名某某指导教师审查意见:审查合格,同意存档。
指导教师签字:年月日沪宁城际铁路指导性施工组织设计一、选题的背景与意义我于2010年4月份至2010年9月份在中铁三局现场实习,主要参与铁路线路中的路基、线上工程的建设。
经过6个月的现场学习,对现在无砟轨道施工技术有了很大的了解和掌握。
做此施工组织设计,是将在现场所看、所学、所经历的阐述一下,并请老师指正。
二、毕业设计的主要内容它主要包括以下内容:1. 编制依据、范围、原则2.施工总体方案3.主要施工工艺4、其它各方面所涉及内容三、参考文献[1] [新建时速300~350公里客运专线铁路设计暂行规定](铁建设[2007]47号);[2] [客运专线无砟轨道铁路设计指南][3] [客运专线铁路无砟轨道铁路工程测量技术暂行规定][4][5] ;[6] ;[7] ;[8] ;[9] ;[10] ;[11][12] [铁路工程施工安全技术规程](下)(TB10401.2-2003);四、设计时间安排(1)确定题目:2011年4月至2011年5月(2)现场调研:2011年6月至2011年10月(3)查阅文献:2011年11月至2011年12月(4)资料整理分析:2012年1月至2012年2月(5)编写设计、总结:2012 年3月至2012 年5月(6)打印、提交、送审设计,准备答辩:2012 年5月哈尔滨铁道职业技术学院毕业设计任务书设计题目沪宁城际铁路指导性施工组织设计指导教师专业09监理2班学生某某2012年 04月 08日题目名称:沪宁城际铁路指导性施工组织设计任务内容(包括内容、计划、时间安排、完成工作量与水平具体要求)它主要包括以下内容:1.桩基的施工方法及工艺流程2.桩位质量控制3.桩基成孔质量控制4.钢筋笼绑扎及吊装抗浮质量控制5. 水下混凝土灌注质量控制设计时间安排(1)确定题目:2011年4月至2011年5月(2)现场调研:2011年6月至2011年10月(3)查阅文献:2011年11月至2011年12月(4)资料整理分析:2012年1月至2012年2月(5)编写设计、总结:2012 年3月至2012 年5月(6)打印、提交、送审设计,准备答辩:2012 年5月其中:参考文献篇数:15 篇图纸张数:0 张说明书字数:35000 字专业负责人意见:签名:年月日某某铁路指导性施工组织设计摘要文章介绍了沪(上海)宁(南京)沪宁城际轨道交通是长江三角洲地区城际客运铁路规划线网的主骨架,是城际线网宁-沪-杭-甬“Z”型主轴的重要组成。
铁路指导性施工组织设计一、项目概述本项目是一条铁路工程项目,包括铺轨、电气化、信号和通信等一系列基础设施建设,总里程为XXX公里。
项目的建设将提供更便捷、高效的运输手段,促进区域经济的发展。
二、组织机构1.项目管理机构:本项目的项目管理机构是建设单位的全职项目办,负责项目的规划、组织、协调和监督。
2.施工组织机构:施工单位将建立项目指挥部,包括总指挥、副总指挥、各专项施工组组长等职位,并聘请相关专业技术人员作为顾问。
三、施工组织原则1.安全第一:施工单位要高度重视工地安全,切实保障施工人员的人身安全和工程设施的安全。
2.效益优先:在保证质量的前提下,合理利用资源,降低成本,确保项目的经济效益。
3.环境保护:施工单位要按照相关法律法规的要求,采取必要的措施,保护环境,减少对周边环境的影响。
四、施工组织流程1.前期准备:施工单位在项目启动前,要进行详细的前期准备工作,包括制定施工计划、采购设备和材料、组织人员培训等。
2.施工分包:根据实际情况,施工单位可以将施工工作按照专业进行分包,以提高施工效率和质量。
3.现场组织:施工单位要根据实际情况,合理划分施工区域,制定详细的施工方案,并严格执行施工过程中的各项规定,确保工程的顺利进行。
4.质量控制:施工单位要建立健全的质量控制体系,包括质量监控和质量检测等措施,确保工程质量符合相关标准要求。
5.安全保障:施工单位要加强安全管理,制定详细的安全措施和防护措施,确保施工过程中的安全。
6.进度控制:施工单位要按照施工计划,合理安排施工任务,并进行进度控制,确保项目能按时完成。
五、施工组织措施1.人员管理:施工单位要根据施工任务的需要,合理安排施工人员,并对施工人员进行培训和考核。
2.设备管理:施工单位要对施工设备进行定期维护和检修,并进行设备管理,确保施工设备的正常运行。
3.材料管理:施工单位要对施工材料进行验收和管理,确保施工材料的质量和数量。
4.安全管理:施工单位要制定详细的安全措施和安全操作规范,并对施工人员进行安全教育和培训。
1.编制依据、编制范围及设计概况 (1)1.1编制依据 (1)1.2编制范围 (1)1.3设计概况 (2)2.工程概况 (3)2.1线路概况 (3)2.2主要技术标准 (5)2.3主要工程内容和数量 (5)2.4征地拆迁数量、类别,特殊拆迁项目情况 (9)2.5主要工程特点 (10)2.5.1路基工程 (10)2.5.2桥梁工程 (10)2.5.3隧道工程 (11)2.5.4涉及既有线工程 (11)2.5.5无砟轨道 (12)2.5.6跨越既有铁路交叉工程 (13)2.5.7通信工程 (14)2.5.8信号工程 (14)2.5.9电力工程 (15)2.5.10电气化工程 (15)2.5.11信息工程 (16)2.5.12征地拆迁 (17)2.5.13环保水保 (17)2.6控制工程及重难点工程 (17)2.6.1弋阳东车站路基 (17)2.6.2宜春东车站路基 (18)2.6.3鹰潭信江特大桥 (18)2.6.4南昌赣江特大桥 (18)2.6.5贵溪特大桥 (19)2.6.6大屋场隧道 (19)3.建设项目所在地区特征 (20)3.1自然地理特征 (20)3.1.1自然特征 (20)3.1.2工程地质 (20)3.1.3水文地质 (22)3.1.4地震动参数 (23)3.1.5气象特征 (23)3.2交通运输条件 (24)3.2.1铁路 (24)3.2.2公路 (24)3.2.3水路 (24)3.3沿线水源、电源、燃料等可资利用的情况 (24)3.3.1施工用水 (24)3.3.2施工用电 (25)3.3.3施工用燃料 (25)3.4当地建筑材料的分布情况 (25)3.4.1施工用砂 (25)3.4.2施工用石料 (25)3.4.3施工用道砟 (26)3.4.4施工用砖、瓦 (26)3.4.5施工用石灰 (27)3.4.6施工用路基填料 (27)3.5其它有关情况 (27)3.5.1土地利用现状 (27)3.5.2主要环境保护目标 (27)3.5.3地区卫生防疫情况 (28)4.施工组织安排 (28)4.1.1质量目标 (28)4.1.2安全目标 (28)4.1.3工期目标 (29)4.1.4投资控制目标 (29)4.1.5环境保护目标 (29)4.1.6科技创新目标 (29)4.1.7廉政建设目标 (29)4.1.8科学研究重点 (30)4.2建设组织机构和任务划分 (30)4.2.1管理模式 (30)4.2.2建设组织机构 (30)4.2.3设计、监理、咨询及施工单位现场组织机构 (30)4.2.4施工、监理标段划分 (31)4.3总体施工安排和主要阶段工期 (34)4.3.1总体施工安排 (34)4.3.2主要阶段工期 (37)4.4施工准备和建设协调方案 (39)4.4.1施工准备 (39)4.4.2建设协调方案 (41)4.5各专业工程施工工期 (42)4.6站前站后接口工程 (43)4.7联调联试及运行试验 (48)4.7.1联调联试条件 (48)4.7.2联调联试及试运行组织方案 (48)4.7.3联调联试工期 (49)4.7.4运行试验条件 (49)4.7.5沪昆客专杭长段为1个试运行试验区段 (49)4.7.6试运行工期 (49)4.7.7安全评估 (49)4.8绘制施工总平面布置示意图 (49)5.大型临时工程 ........................................................................................................ 错误!未定义书签。
