PE管道安全技术交底
- 格式:doc
- 大小:12.00 KB
- 文档页数:2
PE管施工技术交底编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(PE管施工技术交底)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为PE管施工技术交底的全部内容。
1.6 高密度聚乙烯(PE)排水管道施工1.6.1 适用范围适用于新建、改建和扩建的埋地(PE)排水管道施工.1。
6.2 施工准备1。
6。
2.1 技术准备1。
施工前做好施工图纸的会审,编制施工组织设计及交底工作.2. 完成施工交接桩、复测工作,并进行护桩及加密桩点布置。
3. 对管材检验试验工作已完成。
1.6。
2.2 材料要求1. 管材、管件及电热熔带进场应有产品合格证和出厂质量检验报告。
2。
管材质量应符合表1—44的要求.3. 电热熔带标准见表1-45。
4。
管材规格及几何尺寸允许偏差见表1-46。
1.6.2.3 机具设备1。
机具:电熔焊机、便携式切割锯、平板振动夯、蛙夯、夹钳、扣带、水平垫木或沙袋、清洁布等。
2. 检测设备:水准仪、经纬仪、小线、直尺、卷尺等。
1。
6.2.4 作业条件1. 施工交通疏导方案经有关主管部门批准。
地下管线和其他设施物探和坑探调查清楚,地上、地下管线设施拆迁或加固措施已完成。
2。
现场“三通一”平已完成,地下水位降至槽底0。
5m以下。
3. 施工技术方案已完成审批手续。
1.6.3 施工工艺1.6.3。
1 工艺流程测量放线→沟槽开挖→柔性基础→管道铺设与连接→密闭性检验→管道回填→管道变形检验1.6。
3.2 操作工艺1. 测量放线施工测量放线参照由测量队制订的市政工程施工测量专项方案执行。
2。
沟槽开挖(1)沟槽开挖、边坡设置及沟槽支护等参照“管线基坑明挖土方”进行施工。
室内PE给水管安装技术交底1. 前言本文档旨在对室内PE给水管安装技术进行交底,确保施工人员掌握正确的安装方法,保证给水系统的质量和安全性。
2. 安装前准备在进行室内PE给水管安装之前,需要进行以下准备工作:- 确定给水管道布置方案,包括管道的走向、分支以及连接点等。
- 准备必要的工具和材料,如PE管材、法兰、连接件、焊接工具等。
- 清理施工区域,确保没有杂物和障碍物。
3. 安装步骤3.1 管道准备- 按照设计要求,将PE管材切割成所需长度,并确保管段平整和无明显损伤。
- 清洁管道端口,确保无污物和杂质。
3.2 连接管道- 使用适当的连接件将管道连接起来,如法兰连接或热熔连接。
- 对于法兰连接,要确保法兰和管道之间的密封性,使用正确的密封垫片和螺栓进行紧固。
3.3 焊接- 当使用热熔连接时,要根据管道规格选择合适的焊接方法和设备。
- 在进行焊接前,确保管道端口干燥、清洁,并预热合适的时间。
- 使用合适的焊接参数和技术,正确进行焊接。
3.4 安装检查- 完成安装后,对管道系统进行检查,确保连接紧固、无泄漏和变形。
- 进行水压试验,检查管道系统的密封性和承压能力。
4. 安全注意事项在进行室内PE给水管安装过程中,需要注意以下安全事项:- 佩戴适当的防护装备,如手套、护目镜等。
- 确保工作区域通风良好,避免有害气体积聚。
- 遵守相关安全操作规程和操作指南。
5. 现场质量控制- 安装过程中,应确保材料的合格性,避免使用次品或损坏的材料。
- 对于连接点和焊缝,应进行质量检查,并记录相应的质量信息。
6. 总结室内PE给水管安装需要严格按照规范和要求进行,确保安全可靠。
本文档对安装技术进行了交底,施工人员应掌握正确的安装方法,并严格遵守安全注意事项和质量控制要求。
PE管道安装技术交底简介本文档旨在交底PE管道的安装技术,包括安装前准备工作、安装步骤和注意事项。
请确保在进行PE管道安装时,遵循本文档的指导。
安装前准备工作在进行PE管道的安装前,需要进行一些准备工作,以确保安装的顺利进行。
1. 要先对施工现场进行勘察,了解地形和地貌情况,避免安装时遇到障碍物或影响。
2. 检查PE管道的材料和设备是否齐全,确保质量可靠,并准备好必要的工具。
3. 清理施工现场,确保表面平整、无杂物,以方便安装。
4. 确定好PE管道的安装路线和位置,测量并标示好安装点。
安装步骤根据设计图纸和给定的安装要求,按照以下步骤进行PE管道的安装:1. 按照标示好的安装点,进行基础的施工,包括挖掘沟槽、安装基础支撑等。
2. 将PE管道放置在沟槽中,并确保与预定位置对齐。
3. 进行管道连接,采用适当的连接方法和材料,确保连接牢固并符合要求。
4. 安装管道支架和固定件,以提供管道的支撑和保持正确的位置。
5. 进行压力测试,确保PE管道的密封性和安全性。
6. 完成安装后,进行必要的清理工作,将施工现场恢复到原有状态。
注意事项- 在安装PE管道时,应遵循相关的技术规范和安全规定,确保施工质量和安全性。
- 定期检查PE管道的状况,避免损坏和泄漏,并进行必要的维护和修理。
- 在安装过程中,注意保护管道,避免受到机械或化学损伤。
- 如果出现问题或疑问,及时与相关专业人员进行沟通和解决。
以上是对PE管道安装技术的交底内容,希望能对安装人员在实际工作中提供一定的指导和帮助。
安装时请务必遵循相关规定和要求,确保安全和质量。
PE供水管施工技术交底1. 介绍本文档旨在交底PE供水管施工技术,确保施工过程中的安全和质量。
2. 施工材料准备- 确保所使用的PE供水管符合相关国家标准,并具有合格证明。
- 根据设计要求选择适当的直径和厚度的PE供水管。
- 准备好所需的连接件、阀门和其他必要的配件。
3. 施工准备工作- 清理施工现场,确保地面平整,没有障碍物。
- 标明供水管的敷设位置和管道的走向。
- 准备好必要的施工工具和设备。
4. 施工步骤4.1 敷设管材- 按照设计要求,将PE供水管逐段铺设在施工现场。
- 确保充分考虑管道的支撑和固定,避免管道移位和变形。
4.2 连接管材- 采用热熔连接方法将PE供水管连接起来。
- 按照制造商的指导和施工要求,使用热熔连接工具进行连接。
- 确保热熔连接处无泄漏,并对连接进行质量检测。
4.3 安装配件- 根据需要安装阀门、弯头和其他配件。
- 使用合适的工具和方法,确保配件与管道连接紧固且密封良好。
5. 施工质量控制- 建立合适的质量控制机制,对施工过程进行监控和检测。
- 检查连接处是否有泄漏,并进行有效的修复。
- 确保供水管材和配件的质量和使用寿命。
6. 安全注意事项- 工作人员必须穿戴好防护装备,如安全帽、手套和安全鞋。
- 清理施工现场的杂物和危险物。
- 严禁在施工现场吸烟或使用明火。
7. 施工验收- 在施工完成后,进行验收工作。
- 检查供水管的安装质量和连接处的可靠性。
- 确保供水管施工符合设计要求和相关规范。
8. 文档记录完成施工后,应及时记录施工情况和相关数据,包括材料使用情况、施工过程中的问题和解决方法等。
以上为PE供水管施工技术交底的内容,施工人员在施工前应仔细阅读并按照要求执行。
1、管道安装应测量好管道坐标、标高。
2、在管道施工前,必须拿施工蓝图到现场,根据图纸上管道走向查瞧就是否能正常安装,若存在不能安装,需告知专业负责人,不得擅自更改管道走向与尺寸。
(二)支架制作、安装1、明敷或暗敷管道的最大支承间距符合表1的规定,立管距地面1、20m-1、40m 应设支承。
2、支吊架制作前必须对型材进行除锈,除锈以外观露出金属光泽为准,并清除表面金属残渣及灰尘,除锈完毕需经专业施工员检查确认后方可刷防锈漆;管道与支吊架之间应垫经防腐处理的弧形衬垫,管道支架均先刷防锈漆二道后,再刷灰色调与漆二道,所有支架要求颜色一致,刷漆涂刷油漆厚度应均匀,不得有脱皮、起泡、流淌与漏涂现象。
3、型材切割后必须打磨平整光滑;支吊架不得有漏焊、欠焊或焊接裂纹等缺陷;支架钻孔必须采用机械钻孔,不得使用用电焊或气焊开孔。
管径(mm) 输送介质50 63 75 90 110 125 160 200最大间距(mm) 立管冷水1600 1800 2000 2200 2400 2600 2800 水平冷水1000 1100 1200 1350 1550 1700 1900表11、锚栓安装示意图2、支架类型(1)、双杆吊架①、支架图图说明::30; Φ2:14; A:D+36;L0-A=80角钢:L50*5; a:30; L2②、管卡图(2)胀锚螺栓固定单管吊架①、吊架图标注:L:300mm; L:360mm胀栓吊杆型号:DN50-DN100:SHT10; DN125-DN150:SHT12; DN200-DN250:SHT16(3)支架安装①在支吊架安装前,应根据施工图纸所标注的标高进行现场放线定位。
放线应使用红外线定位仪根据已经给定的基准线准确定出管道标高及钻孔位置。
②定位后钻孔,将符合规定的膨胀螺栓打入孔中。
③将预制好的支架安装固定,紧固螺母;使用角钢的支吊架应将接触面打磨平整3、质量要求1、管线在联合支架上需增加专业支吊架的,要做到与联合支架整体协调、美观;2、支吊架位置正确,埋设平整牢固。
PE给水管道检测验收技术交底
本文档旨在交底PE给水管道的检测验收技术。
以下是相关要点:
1. 检测目的
- 确保PE给水管道系统的质量和安全性;
- 验收新建管道系统的完整性;
- 保证管道系统符合相关法律法规和标准要求。
2. 检测方法
- 压力测试:使用指定的压力进行管道系统的气密性、耐压性测试;
- 视觉检查:对管道系统进行外观、连接是否牢固等方面的检查;
- 声音检测:通过对管道系统进行敲击或敲击测试,判断是否存在缺陷或破损;
- 清洗检测:对管道系统进行清洗以排除杂质和污垢,并测试系统是否正常清洗干净。
3. 检测要求
- 执行标准:根据事先确定的标准进行检测,如国家标准、行业标准等;
- 测试参数:压力测试时,根据设计要求对管道系统施加适当的压力;
- 检测人员:由具备相关专业知识和技术的人员进行检测;
- 检测设备:确保使用符合要求的专业检测设备和工具。
4. 检测记录
- 结果记录:及时记录检测过程中的各项数据和检测结果;
- 异常处理:对于发现的异常情况,及时记录并采取相应的处理措施;
- 报告编制:根据检测结果编制详细的检测报告,包括检测方法、结果和建议修复方案。
5. 验收标准
- 合格标准:根据相关法律法规和标准规定,以及设计要求和施工图纸确定验收标准;
- 验收流程:对检测结果合格的管道系统进行验收,确保其安全可靠;
- 报告审核:对编制的检测报告进行审核,确保准确无误。
以上是PE给水管道的检测验收技术交底的要点。
通过严格的检测和验收程序,能够保证管道系统的质量和安全性,满足相关法律法规和标准要求。
PE给水管道施工安全技术交底1. 引言本文档旨在对PE给水管道施工过程中的安全技术进行交底,确保施工人员了解并遵守相关安全要求,保障工程的顺利进行和人员的安全。
2. 施工前准备在进行PE给水管道施工前,施工人员需要做好以下准备工作:- 确认施工区域的地质情况,排除可能存在的隐患;- 安排合格的施工人员,并对其进行必要的培训,确保其具备相关技能;- 检查施工设备和工具的完好性,并保证其符合安全要求;- 制定详细的施工方案和安全预案,包括施工步骤、施工顺序和安全措施等。
3. 施工过程中的安全注意事项在进行PE给水管道施工时,需要注意以下事项:- 使用质量合格的PE管材和配件,避免使用损坏或老化的材料;- 在开挖施工前,确定地下管线的准确位置,并采取必要措施进行保护;- 确保施工区域的通风良好,避免积聚有害气体;- 在施工现场设置明显的安全警示标志,确保施工人员的安全意识;- 使用适当的工具和设备进行管道连接和焊接,严禁使用火种进行焊接作业;- 在管道安装完成后,进行必要的水压测试,确保管道的质量和安全性。
4. 施工后安全措施在PE给水管道施工完成后,应采取以下措施以确保安全:- 清理施工现场,确保没有遗留杂物和危险场景;- 进行工程验收,并对施工质量进行检查,确保管道安装正确并满足相关标准;- 对施工人员进行安全交底和培训,提醒他们在日常使用和维护中的注意事项;- 做好管道的维护和保养工作,定期检查管道状况,及时处理可能存在的问题。
5. 总结本文档所述安全技术交底内容主要包括施工前准备、施工过程中的安全注意事项以及施工后的安全措施。
请施工人员在进行PE 给水管道施工时,严格按照相关要求操作,确保安全施工和工程质量。
PE管道安全技术交底
安全技术交底记录

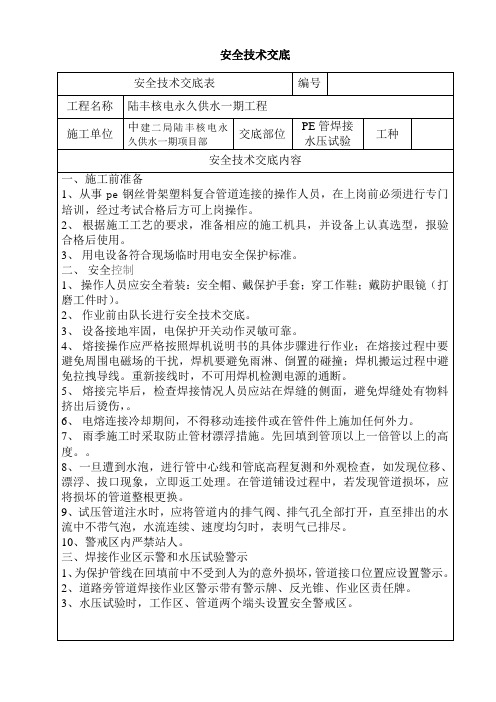

青岛蓝色生物医药产业园孵化中工程名称分部工程心二期室外配套工程分项工程(工种)名称 PE管道
交底内容:
PE管道安全交底
一、施工前准备
1、从事 PE管道连接的操作人员,在上岗前必须进行专门培训,经过考试合格后方可上岗操作。
2、根据施工工艺的要求,准备相应的施工机具,并设备上认真选型,报验合格后使用。
3、用电设备符合现场临时用电安全保护标准。
二、安全控制
1、操作人员应安全着装:安全帽、戴保护手套;穿工作鞋;戴防护眼镜(打磨工件时) 。
2、作业前由队长进行安全技术交底。
3、设备接地牢固,电保护开关动作灵敏可靠。
4、熔接操作应严格按照焊机说明书的具体步骤进行作业;在熔接过程中要避免周围电磁场的干扰,焊机要避免雨淋、倒置的碰撞;焊机搬运过程中避免拉拽导线。
重新接线时,不可用焊机检测电源的通断。
5、熔接完毕后,检查焊接情况人员应站在焊缝的侧面,避免焊缝处有物料
挤出后烫伤。
6、电熔连接冷却期间,不得移动连接件或在管件件上施加任何外力。
7、雨季施工时采取防止管材漂浮措施。
先回填到管顶以上一倍管以上的高度。
8、一旦遭到水泡,进行管中心线和管底高程复测和外观检查,如发现位移、漂浮、拔口现象,立即返工处理。
在管道铺设过程中,若发现管道损坏,应将损坏的管道整根更换。
9、试压管道注水时,应将管道内的排气阀、排气孔全部打开,直至排出的水流中不带气泡,水流连续、速度均匀时,表明气已排尽。
10、警戒区内严禁站人。
三、焊接作业区示警和水压试验警示
1、为保护管线在回填前中不受到人为的意外损坏,管道接口位置应设置警示。
2、道路旁管道焊接作业区围有警戒线。
3、水压试验时,工作区、管道两个端头设置安全警戒区。
4、同一垂直面内禁止施工。
PE 管安装、试压三条铁律:
1、交底不明确、没开班前会不施工;
2、雨天不焊接;
3、试压前必须对管件全面检查。
交底人接底人安全员
日期日期日期。
