魏家沟橡胶坝施工管理报告解析
- 格式:doc
- 大小:164.00 KB
- 文档页数:21

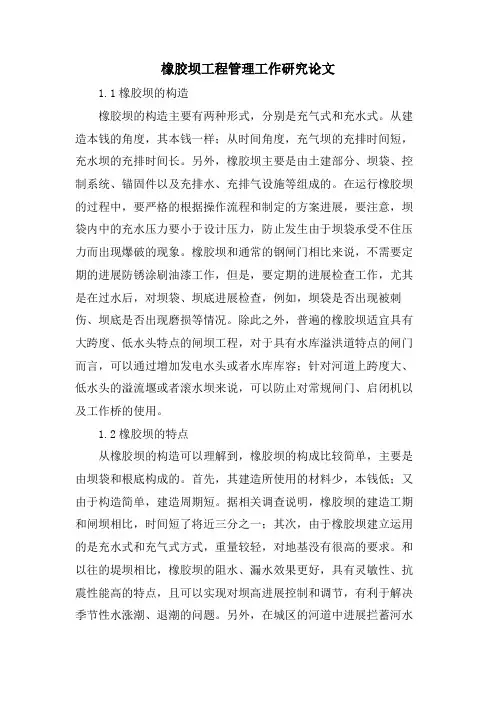

橡胶坝工程管理工作研究论文1.1橡胶坝的构造橡胶坝的构造主要有两种形式,分别是充气式和充水式。
从建造本钱的角度,其本钱一样;从时间角度,充气坝的充排时间短,充水坝的充排时间长。
另外,橡胶坝主要是由土建部分、坝袋、控制系统、锚固件以及充排水、充排气设施等组成的。
在运行橡胶坝的过程中,要严格的根据操作流程和制定的方案进展,要注意,坝袋内中的充水压力要小于设计压力,防止发生由于坝袋承受不住压力而出现爆破的现象。
橡胶坝和通常的钢闸门相比来说,不需要定期的进展防锈涂刷油漆工作,但是,要定期的进展检查工作,尤其是在过水后,对坝袋、坝底进展检查,例如,坝袋是否出现被刺伤、坝底是否出现磨损等情况。
除此之外,普遍的橡胶坝适宜具有大跨度、低水头特点的闸坝工程,对于具有水库溢洪道特点的闸门而言,可以通过增加发电水头或者水库库容;针对河道上跨度大、低水头的溢流堰或者滚水坝来说,可以防止对常规闸门、启闭机以及工作桥的使用。
1.2橡胶坝的特点从橡胶坝的构造可以理解到,橡胶坝的构成比较简单,主要是由坝袋和根底构成的。
首先,其建造所使用的材料少,本钱低;又由于构造简单,建造周期短。
据相关调查说明,橡胶坝的建造工期和闸坝相比,时间短了将近三分之一;其次,由于橡胶坝建立运用的是充水式和充气式方式,重量较轻,对地基没有很高的要求。
和以往的堤坝相比,橡胶坝的阻水、漏水效果更好,具有灵敏性、抗震性能高的特点,且可以实现对坝高进展控制和调节,有利于解决季节性水涨潮、退潮的问题。
另外,在城区的河道中进展拦蓄河水工作中运用橡胶坝,对于美化环境、改善城区气候具有积极作用;在稻田附近运用橡胶坝,不仅有利于灌溉稻田,而且还有利于防洪。
1.3橡胶坝的维护管理工作橡胶坝虽然具备了很多优势,但是在运用的过程中也会出现损伤的情况。
因此,非常有必要对橡胶坝的坝袋、机电充排设备、锚固件、河道堤防以及坝顶溢流情况进展定期检查,防止由于橡胶坝的损伤情况导致发生一系列的灾害。

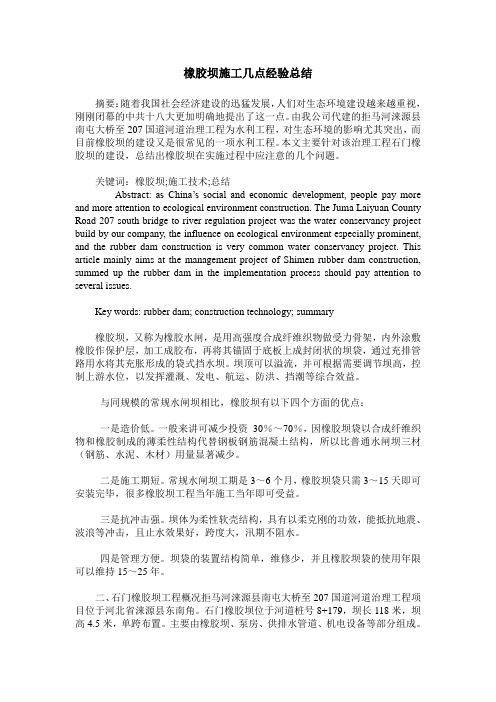

橡胶坝施工几点经验总结摘要:随着我国社会经济建设的迅猛发展,人们对生态环境建设越来越重视,刚刚闭幕的中共十八大更加明确地提出了这一点。
由我公司代建的拒马河涞源县南屯大桥至207国道河道治理工程为水利工程,对生态环境的影响尤其突出,而目前橡胶坝的建设又是很常见的一项水利工程。
本文主要针对该治理工程石门橡胶坝的建设,总结出橡胶坝在实施过程中应注意的几个问题。
关键词:橡胶坝;施工技术;总结Abstract: as China’s social and economic development, peo ple pay more and more attention to ecological environment construction. The Juma Laiyuan County Road 207 south bridge to river regulation project was the water conservancy project build by our company, the influence on ecological environment especially prominent, and the rubber dam construction is very common water conservancy project. This article mainly aims at the management project of Shimen rubber dam construction, summed up the rubber dam in the implementation process should pay attention to several issues.Key words: rubber dam; construction technology; summary橡胶坝,又称为橡胶水闸,是用高强度合成纤维织物做受力骨架,内外涂敷橡胶作保护层,加工成胶布,再将其锚固于底板上成封闭状的坝袋,通过充排管路用水将其充胀形成的袋式挡水坝。
橡胶坝工程可行性研究报告第一章综合说明第一节概述一、流域概况XX支流,位于XX省西南部,源于某县伏牛山北麓,于某县西北部的桑坪乡入某县境,流经某县桑坪、石界河、军马河、米坪、双龙等8个乡镇,在淅川县境双河镇入XX。
某县坝址以上流域面积3215km2,多年平均径流量8.47亿立方米,二、气象水文某县地处北亚热带北部边缘,年平均气温15.1°C,极端最低气温为-14.2°C,极端最高气温42°C。
多年平均降雨量为900毫米,降雨年际变化大,年分配不均匀,主要集中在6~9月,约占全年降雨量的61.8%,据统计最大年降雨量约为最小年降雨量的3.2倍。
全年日照时数为2019小时,无霜期 236天,相对湿度为69%,年均大于或等于10°C的活动积温为5520°C。
三、暴雨洪水特性本流域暴雨多发生在每年的7~8月,其中7月上旬至8月上旬发生的次数占总数的37%,且大于300mm的大暴雨均发生于7月上旬~8月上旬。
四、年径流某县城橡胶坝上游汇流面积共3215Km2,多年平均径流深248mm,多年平均径流量8.47亿m3。
五、泥沙据悬移质观测资料统计分析,XX站多年平均输沙量为131万吨。
相应的侵蚀模数为380t/km2。
六、水面蒸发橡胶坝坝址多年平均水面蒸发深度为1038mm。
七、工程地质(一)地层岩性坝轴线地层岩性主要为第四系全新统冲积卵石层(Q4lal)和强弱风化基岩层(Zds)。
卵石层(Q4lal)埋深3.1~4.2米,具有较强的透水性;强风化片岩(Zds),底板埋深5.2~6.2米,厚1.5~2.2米,易钻进,矿物成份为绿泥石、石英、长石和云母等;弱风化片岩(Zds)顶板埋深5.2~6.2米,矿物成份为绿泥石、石英、长石、云母和辉石等。
(二)岩土物理力学性质指标:卵石层承载力标准值为f k=400Kpa,强风化岩承载力标准值为f k=300Kpa,弱风化岩承载力标准值为f k=700Kpa。

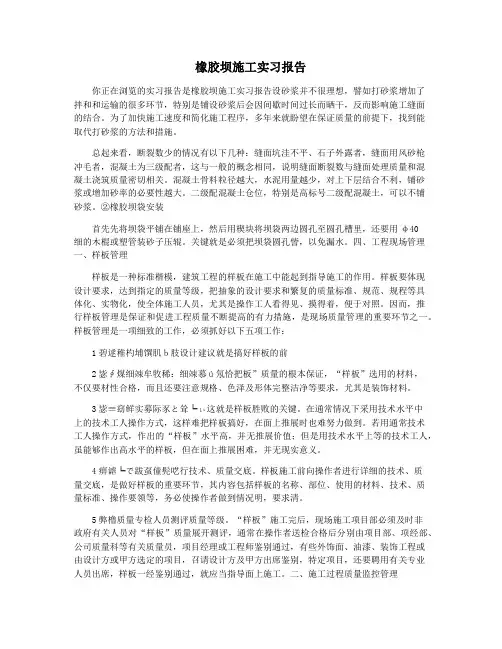

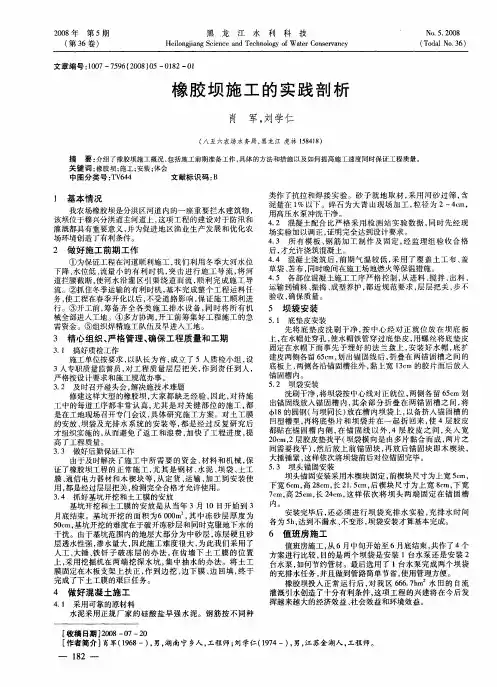

橡胶坝施工实习报告你正在浏览的实习报告是橡胶坝施工实习报告设砂浆并不很理想,譬如打砂浆增加了拌和和运输的很多环节,特别是铺设砂浆后会因间歇时间过长而晒干,反而影响施工缝面的结合。
为了加快施工速度和简化施工程序,多年来就盼望在保证质量的前提下,找到能取代打砂浆的方法和措施。
总起来看,断裂数少的情况有以下几种:缝面坑洼不平、石子外露者,缝面用风砂枪冲毛者,混凝土为三级配者,这与一般的概念相同,说明缝面断裂数与缝面处理质量和混凝土浇筑质量密切相关。
混凝土骨料粒径越大,水泥用量越少,对上下层结合不利,铺砂浆或增加砂率的必要性越大。
二级配混凝土仓位,特别是高标号二级配混凝土,可以不铺砂浆。
②橡胶坝袋安装首先先将坝袋平铺在铺座上,然后用楔块将坝袋两边圆孔至圆孔槽里,还要用φ40细的木棍或塑管装砂子压辊。
关键就是必须把坝袋圆孔訾,以免漏水。
四、工程现场管理一、样板管理样板是一种标准楷模,建筑工程的样板在施工中能起到指导施工的作用。
样板要体现设计要求,达到指定的质量等级,把抽象的设计要求和繁复的质量标准、规范、规程等具体化、实物化,使全体施工人员,尤其是操作工人看得见、摸得着,便于对照。
因而,推行样板管理是保证和促进工程质量不断提高的有力措施,是现场质量管理的重要环节之一。
样板管理是一项细致的工作,必须抓好以下五项工作:1碧逑稚杓埔馔肌b肢设计建议就是搞好样板的前2毖∮煤细竦牟牧稀:细竦慕ú氖恰把板”质量的根本保证,“样板”选用的材料,不仅要材性合格,而且还要注意规格、色泽及形体完整洁净等要求,尤其是装饰材料。
3毖≡窈鲜实募际豕と耸┕ぃ这就是样板胜败的关键。
在通常情况下采用技术水平中上的技术工人操作方式,这样难把样板搞好,在面上推展时也难努力做到。
若用通常技术工人操作方式,作出的“样板”水平高,并无推展价值;但是用技术水平上等的技术工人,虽能够作出高水平的样板,但在面上推展困难,并无现实意义。
4痹谑┕で跋虿僮髡呓行技术、质量交底。

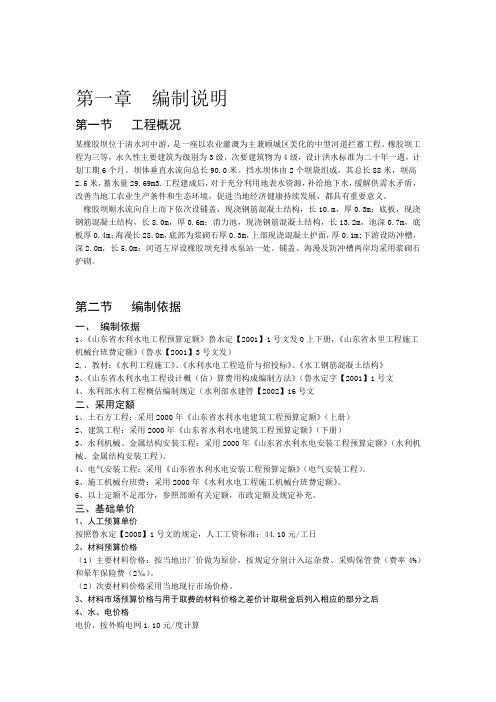

第一章编制说明第一节工程概况某橡胶坝位于清水河中游,是一座以农业灌溉为主兼顾城区美化的中型河道拦蓄工程。
橡胶坝工程为三等,永久性主要建筑为级别为3级,次要建筑物为4级,设计洪水标准为二十年一遇,计划工期6个月。
坝体垂直水流向总长90.0米。
挡水坝体由2个坝袋组成,其总长88米,坝高2.5米,蓄水量29.69m3.工程建成后,对于充分利用地表水资源,补给地下水,缓解供需水矛盾,改善当地工农业生产条件和生态环境,促进当地经济健康持续发展,都具有重要意义。
橡胶坝顺水流向自上而下依次设铺盖,现浇钢筋混凝土结构,长10.m,厚0.3m;底板,现浇钢筋混凝土结构,长8.0m,厚0.6m;消力池,现浇钢筋混凝土结构,长13.2m,池深0.7m,底板厚0.4m;海漫长28.0m,底部为浆砌石厚0.3m,上部现浇混凝土护面,厚0.1m;下游设防冲槽,深2.0m,长5.0m;河道左岸设橡胶坝充排水泵站一处。
铺盖、海漫及防冲槽两岸均采用浆砌石护砌。
第二节编制依据一、编制依据1、《山东省水利水电工程预算定额》鲁水定【2001】1号文发0上下册,《山东省水里工程施工机械台班费定额》(鲁水【2001】3号文发)2,、教材:《水利工程施工》、《水利水电工程造价与招投标》、《水工钢筋混凝土结构》3、《山东省水利水电工程设计概(估)算费用构成编制方法》(鲁水定字【2001】1号文4、水利部水利工程概估编制规定(水利部水建管【2002】16号文二、采用定额1、土石方工程:采用2000年《山东省水利水电建筑工程预算定额》(上册)2、建筑工程:采用2000年《山东省水利水电建筑工程预算定额》(下册)3、水利机械、金属结构安装工程:采用2000年《山东省水利水电安装工程预算定额》(水利机械、金属结构安装工程)。
4、电气安装工程:采用《山东省水利水电安装工程预算定额》(电气安装工程)。
5、施工机械台班费:采用2000年《水利水电工程施工机械台班费定额》。
橡胶坝安全检测与质量评价分析(全文)模板一:橡胶坝安全检测与质量评价分析1. 引言1.1 背景介绍1.2 目的和目标2. 橡胶坝结构概述2.1 结构组成2.2 功能和特点3. 橡胶坝安全检测方法3.1 检测工具和设备3.2 检测指标和标准3.3 检测方式和步骤4. 橡胶坝质量评价分析4.1 材料质量评价4.2 结构设计评价4.3 施工质量评价5. 安全性评估与风险分析5.1 安全性评估方法5.2 风险因素分析5.3 应急预案制定6. 橡胶坝安全检测与质量评价实例分析6.1 实施方案介绍6.2 检测结果分析6.3 质量评价结果分析7. 结论7.1 检测结果总结7.2 质量评价总结8. 参考文献9. 附件10. 法律名词及注释- 附件:本文档涉及的相关资料和图表。
- 法律名词及注释:1. 橡胶坝:一种采用橡胶材料制成的防洪堤坝,具有柔软性和耐磨性,可以有效抵御洪水冲击。
2. 安全性评估:通过对橡胶坝结构和质量进行系统分析,评估其抗洪能力和使用安全性。
3. 风险分析:对橡胶坝遭受洪水冲击的风险因素进行分析和评估,为制定应急预案提供依据。
模板二:橡胶坝安全检测与质量评价分析1. 研究背景与目的1.1 研究背景1.2 研究目的2. 橡胶坝基本介绍2.1 定义与分类2.2 结构组成2.3 功能特点3. 橡胶坝安全检测方法3.1 检测工具和仪器设备3.2 检测内容和标准3.3 检测步骤和流程4. 橡胶坝质量评价分析4.1 材料质量评价4.2 结构设计合理性评价4.3 施工工艺质量评价5. 安全性评估与风险分析5.1 安全性评估方法和指标体系5.2 风险源识别和风险评估5.3 应急预案制定6. 橡胶坝安全检测与质量评价案例分析6.1 案例介绍6.2 检测结果分析和评价6.3 质量评价结果分析和总结7. 研究结论7.1 安全检测结论7.2 质量评价结论8. 参考文献9. 附件10. 法律名词及注释- 附件:本文档涉及的相关附件和图片资料。
橡胶坝施工的实习报告范文实习报告:橡胶坝施工一、实习目的和任务通过参与橡胶坝施工项目,学习和掌握橡胶坝的施工工艺和操作技巧,深入了解橡胶坝的设计原理和材料特性,提高实际操作和问题解决的能力。
二、实习内容和过程1.学习和了解橡胶坝的原理和设计要点。
通过阅读相关资料和参与项目组的研讨会,我了解到橡胶坝是一种通过水压作用,利用橡胶材料的柔韧性和密封性,来控制水流的一种结构。
在橡胶坝的施工过程中,需要考虑坝体的设计、橡胶板的选择和安装、接缝的密封等多个方面。
2.参与橡胶坝的施工过程。
我参与了项目组实际的橡胶坝施工工作,包括现场调查、基坑的开挖、橡胶板的铺设和连结,以及接缝的密封等环节。
在施工中,我负责协助工人们进行具体操作,并且与其他实习生共同解决一些施工中的问题。
3.学习和使用橡胶坝的施工工艺和相关设备。
在橡胶坝的施工现场,我学习并使用了各种施工工艺和设备,包括混凝土机械、装载机、搅拌车和橡胶板铺设设备等。
通过实际操作,我掌握了这些设备的使用方法和注意事项。
4.参与施工现场的管理工作。
除了参与具体的施工操作,我还参与了施工现场的安全管理和施工进度的跟踪工作。
我了解到在橡胶坝施工过程中,安全是至关重要的,需要合理安排工人的操作和提供必要的安全防护措施。
三、实习成果与心得体会1.熟悉了橡胶坝的施工流程和操作规范。
通过实习中的学习和实际操作,我对橡胶坝的施工流程有了更深入的了解。
我学会了如何选择和铺设橡胶板,如何进行接缝的处理和密封,以及如何检查和保养橡胶坝等。
2.提高了问题解决和团队合作能力。
在橡胶坝施工过程中,我们遇到了许多问题,例如橡胶板的大小尺寸不一致、接缝处泄漏等。
通过和其他实习生的讨论和与工程师的交流,我们找到了解决问题的方法,并及时采取措施进行修复。
这个过程提高了我的问题解决和团队合作能力。
3.感受到了实际工作的复杂性和挑战性。
橡胶坝的施工是一项非常复杂的工作,需要考虑材料的选择、工艺的运用和施工过程的管控等多个方面。

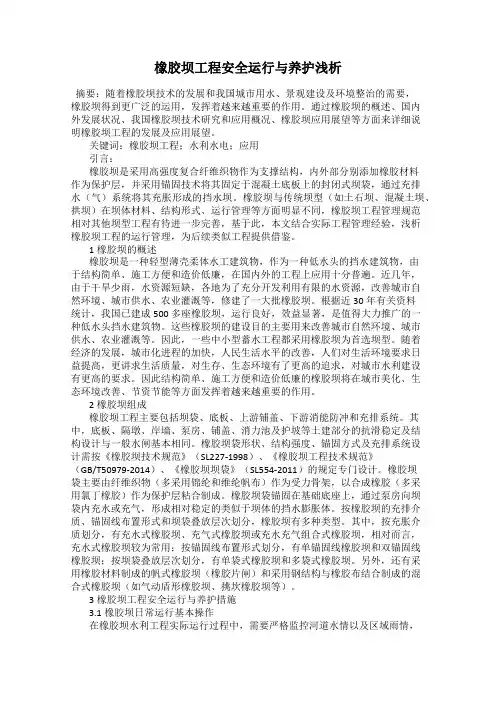

橡胶坝工程安全运行与养护浅析摘要:随着橡胶坝技术的发展和我国城市用水、景观建设及环境整治的需要,橡胶坝得到更广泛的运用,发挥着越来越重要的作用。
通过橡胶坝的概述、国内外发展状况、我国橡胶坝技术研究和应用概况、橡胶坝应用展望等方面来详细说明橡胶坝工程的发展及应用展望。
关键词:橡胶坝工程;水利水电;应用引言:橡胶坝是采用高强度复合纤维织物作为支撑结构,内外部分别添加橡胶材料作为保护层,并采用锚固技术将其固定于混凝土底板上的封闭式坝袋,通过充排水(气)系统将其充胀形成的挡水坝。
橡胶坝与传统坝型(如土石坝、混凝土坝、拱坝)在坝体材料、结构形式、运行管理等方面明显不同,橡胶坝工程管理规范相对其他坝型工程有待进一步完善,基于此,本文结合实际工程管理经验,浅析橡胶坝工程的运行管理,为后续类似工程提供借鉴。
1橡胶坝的概述橡胶坝是一种轻型薄壳柔体水工建筑物,作为一种低水头的挡水建筑物,由于结构简单、施工方便和造价低廉,在国内外的工程上应用十分普遍。
近几年,由于干旱少雨,水资源短缺,各地为了充分开发利用有限的水资源,改善城市自然环境、城市供水、农业灌溉等,修建了一大批橡胶坝。
根据近30年有关资料统计,我国已建成500多座橡胶坝,运行良好,效益显著,是值得大力推广的一种低水头挡水建筑物。
这些橡胶坝的建设目的主要用来改善城市自然环境、城市供水、农业灌溉等。
因此,一些中小型蓄水工程都采用橡胶坝为首选坝型。
随着经济的发展,城市化进程的加快,人民生活水平的改善,人们对生活环境要求日益提高,更讲求生活质量,对生存、生态环境有了更高的追求,对城市水利建设有更高的要求。
因此结构简单、施工方便和造价低廉的橡胶坝将在城市美化、生态环境改善、节资节能等方面发挥着越来越重要的作用。
2橡胶坝组成橡胶坝工程主要包括坝袋、底板、上游铺盖、下游消能防冲和充排系统。
其中,底板、隔墩、岸墙、泵房、铺盖、消力池及护坡等土建部分的抗滑稳定及结构设计与一般水闸基本相同。

浅谈橡胶坝施工要点及质量控制措施成卫摘要:随着我国经济的不断发展,水利工程越来越多。
橡胶坝作为重要的水利工程,在施工中有着广泛的使用。
要想充分发挥橡胶坝挡水作用,则需要在质量控制上多下功夫。
以此来全面提升橡胶坝功能,实现良好的工程作用。
橡胶坝主要是利用高强度合成纤维织物做基础,制作出结构明显的受力骨架。
通过对骨架内外涂敷橡胶,形成有力的保护层,制作加工出可以利用的胶布,再将其锚固于底板上成封闭状的坝袋,合理利用好管路对其进行充气充水,形成全部充胀的袋式挡水坝,以此作为挡水材料,确保挡水效果。
关键词:橡胶坝;施工要点;质量控制;措施1橡胶坝的概述橡胶坝(又称橡胶水闸),是以高强度合成纤维织物做受力骨架,在骨架内外涂敷橡胶起保护作用,制成胶袋样,然后固定于底板上制作成为封闭式的坝袋,最后通过一些管道充胀形成袋式挡水坝。
制成可调节的坝顶,起到溢流,控制上游水位的作用,从而应用于灌溉、发电、航运、防洪、挡潮等实用方面。
2基坑开挖及回填施工技术基坑开挖施工工艺流程:坝基土机械开挖→坝基土方人工沟槽→机械开挖上游防渗铺盖→人工开挖上游防冲槽→机械开挖下游消力池及海漫→人工开挖下游防冲槽。
左右岸坝段的基础开挖,上游齿墙从主河槽段分期向左右岸进行,基坑排水利用上游齿墙基础,在接近上游部位开挖排水沟,与防冲槽及集水基坑连接。
坝基开挖从左右岸分期向中坝段分段进行。
右岸坝段坝基开挖分两部分进行,一部分为沟槽开挖,另一部分为一般开挖。
一般开挖采用反铲挖掘机挖装,推土机配合自卸汽车运至弃渣区。
上游齿墙基础及防渗槽开挖,用人工开挖,推土机推运至弃碴区,边坡用人工开挖整平。
供排水管道沟槽及下游齿墙均采用人工开挖,土料用推土机推运至弃碴区。
基础开挖的高程及边坡必须按设计要求进行,严禁超欠挖。
左岸坝段坝基础开挖方法同右岸坝段坝基础开挖。
上游防渗铺盖基础及下游消力池和海漫基础开挖,均采用反铲挖土机挖装。
3混凝土工程3.1材料配合比砼施工是关键的步骤,需要按标准进行合理控制,保证施工质量。
橡胶坝可行性研究报告摘要橡胶坝是一种新型的水利工程结构,它利用橡胶材料的弹性特性来实现防洪和水资源调节的功能。
本报告对橡胶坝的可行性进行了深入研究和评估,包括技术可行性、经济可行性和环境可行性。
通过对相关领域的文献研究和实地调研,结合橡胶坝的设计和施工实践,得出了以下结论:橡胶坝具有较好的可行性,可以作为一种有效的水利工程结构来应对洪水和水资源调节的需求。
1. 引言1.1 背景洪水灾害是全球范围内的重大自然灾害之一,给人类的生命和财产安全造成了严重威胁。
传统的水利工程结构对洪水的防御能力有限,且往往面临维护成本高、影响环境等问题。
因此,研究和开发一种能够有效防洪且具有可行性的水利工程结构具有重要意义。
1.2 目的本研究旨在评估橡胶坝在防洪和水资源调节方面的可行性,为进一步推广和应用橡胶坝提供科学依据。
2. 技术可行性评估2.1 原理及工作原理橡胶坝利用橡胶材料的弹性特性,通过充气或排气控制橡胶坝的高度,从而实现防洪和水资源调节的功能。
在水位较低时,橡胶坝放气,水流通过;在水位升高时,橡胶坝充气,形成防洪的屏障。
2.2 关键技术及可行性分析•橡胶材料选择:橡胶坝所使用的橡胶材料需要具有良好的弹性特性和耐久性,以保证橡胶坝的正常使用寿命。
•控制系统设计:橡胶坝的充气和排气过程需要通过控制系统来实现自动化控制,以提高橡胶坝的操作效率和精确性。
•施工技术:橡胶坝的施工涉及到橡胶坝的安装和调试,需要合理安排施工工艺和严格控制施工质量。
3. 经济可行性评估3.1 投资成本橡胶坝的投资成本包括橡胶材料采购、控制系统设计与制造、施工费用等。
根据实际调研数据和市场行情,初步估计橡胶坝的投资成本为XX万元。
3.2 维护和运营成本橡胶坝的维护和运营成本包括定期检查、橡胶材料更换、控制系统维护等。
通过分析相关数据和经验,预计每年的维护和运营成本约为XX万元。
3.3 收益分析橡胶坝的收益主要来自于防洪效果的提升、水资源调节的效益和避免洪灾带来的损失等。
橡胶坝施工的实习报告范文
橡胶坝施工实习报告
一、实习单位概况
我所在的实习单位是一家专业从事橡胶坝工程施工的公司,公司拥有多年的橡胶坝施
工经验,具有丰富的技术积累和良好的声誉。
公司在国内外均有多个橡胶坝工程项目,为各类水利工程提供优质的橡胶坝产品和施工服务。
二、实习任务
在实习期间,我主要参与了橡胶坝工程施工过程中的各个环节,包括橡胶坝材料的准备、施工现场的布置、橡胶坝的搭建和固定等工作。
在实习过程中,我学习了橡胶坝
的施工原理和方法,掌握了橡胶坝施工的基本技能,并且熟悉了施工过程中的安全操
作规范。
三、实习收获
通过这段时间的实习,我深刻理解了橡胶坝工程的重要性和复杂性,提高了自己的实
际动手能力和团队合作意识。
在实习过程中,我与同事们共同努力,克服了种种困难,顺利完成了施工任务,获得了团队合作的喜悦和成就感。
四、实习总结
实习期间,我不仅学到了很多实用的专业知识和技能,还锻炼了处理实际问题的能力
和沟通协调的能力。
通过这次实习,我更加坚定了自己在水利工程领域的发展方向,
我会继续努力学习,做好自己的专业技能,为未来的事业发展打下坚实的基础。
五、建议和展望
在今后的学习和实践中,我将进一步加强对水利工程领域知识的学习,不断提高专业技能,争取在橡胶坝工程领域有所突破和创新。
同时,我也会继续保持对团队合作的重视,不断提升自己的领导力和沟通交流能力,努力成为一名优秀的水利工程师。
以上就是我在橡胶坝施工实习期间的报告,谢谢!。
详解橡胶坝、橡皮坝、橡胶水坝工程施工过程及施工方法1:橡胶坝施工过程及施工方法详解1. 概述1.1 项目背景及目的1.2 施工概况和时间安排1.3 施工标准及要求2. 前期准备工作2.1 勘测和设计2.2 材料和设备准备2.3 施工人员培训和签证3. 基础施工3.1 地面整平3.2 基础浇筑3.3 基础固定及验收4. 橡胶坝安装4.1 钢梁安装4.2 橡胶垫片安装4.3 泄水孔安装4.4 连接件安装5. 施工质量控制5.1 施工监督和检验5.2 质量控制措施5.3 问题及处理方法6. 环境保护与安全6.1 整改措施6.2 防护设施安装6.3 废料处理和清理7. 施工完成验收7.1 施工记录和报告7.2 初步验收和整改7.3 完成验收和竣工报告8. 附件8.1 施工图纸8.2 技术要求8.3 施工管理规范9. 法律名词及注释9.1 橡胶坝:由橡胶材料制成的坝体,用于阻水、调水和排水等工程目的9.2 施工监督:负责对施工过程进行管理和监督的部门或者个人9.3 初步验收:对施工完成后的工程进行初步检查和验收的过程附件:1. 施工图纸2. 技术要求3. 施工管理规范2:橡皮坝工程施工过程及施工方法详解1. 项目概况1.1 项目背景及目的1.2 施工范围和规模1.3 施工时间安排2. 前期准备工作2.1 勘测和设计2.2 材料和设备准备2.3 施工人员培训和签证3. 地基处理3.1 地表清理3.2 地基加固3.3 基础浇筑和固定4. 橡皮坝安装4.1 橡皮坝预制和运输 4.2 橡皮坝铺设和固定4.3 接缝处理和密封5. 水工建造及设备5.1 泄水孔铺设和安装5.2 溢流堰施工5.3 钢结构建造施工6. 安全与环保6.1 施工现场安全管理6.2 废料处理与环境保护7. 施工质量控制7.1 施工监督和检验7.2 质量控制措施7.3 问题解决和整改8. 竣工验收8.1 施工记录和报告8.2 初步验收和整改8.3 完成验收和竣工报告9. 附件9.1 工程图纸9.2 技术要求9.3 施工管理规范10. 法律名词及注释10.1 橡皮坝:利用橡皮材料制作的坝体,用于水利工程中的阻水和调水10.2 施工监督:对施工过程进行管理和监督的工作或者部门10.3 废料处理:对施工中产生的废弃材料进行采集、分类和处理的过程附件:1. 工程图纸2. 技术要求3. 施工管理规范。
第一章、工程概况1.1工程内容顺义新城滨河森林公园工程III标包括2个单位工程,即:河道及堤防工程、橡胶坝改造工程.河道及堤防工程包括:河道疏浚(桩号36+260~40+628.7);左堤加高(桩号ZD6+918~ZD9+235),填筑完成后进行麻网椰纤植生毯铺设;右岸套堤填筑(桩号TD6+255~TD8+667),套堤施工内容包括:现状混凝土防浪墙拆除、碎石护坡拆除、套堤填筑、麻网椰纤植生毯铺设、堤顶道路施工等;左右堤险工护砌工程包括:土方工程、铅丝石笼、机织有纺土石笼袋等;右套堤人行步道工程包括:仿木栏杆安装、人行步道施工等;排水口工程:新建3座排水口,改建1座排水口。
橡胶坝改造工程包括:拆除上游原混凝土护坦,新建C25钢筋混凝土护坦及塑性混凝土防渗墙,混凝土防渗墙有效厚度不小于600mm,成槽平均深度12。
5m;更换橡胶坝坝袋及锚固方式;加高中墩;闸底板修补;消力池排水孔疏通.1。
2场内水文气象条件1。
2.1水文情况本工程治理河段为柳各庄橡胶坝至苏庄橡胶坝,河道洪水由密云、怀柔水库下泄和水库下游区间组成。
根据《潮白河整治规划报告》中和《海河流域防洪规划》,潮白河苏庄站以上设计洪水地区组合方式采用苏密区间洪水与苏庄站洪水同频率,密云水库相应;对苏密区间同频率洪水,按苏密怀区间洪水与苏密区间洪水同频率,怀柔水库相应。
治理河段不同重现期规划流量见表1-1。
表1-1 潮白河设计洪峰流量成果表1。
2。
2气象情况潮白河流域由于所处地理位置和地形,形成了大陆性季风气候特点。
每年冬春受西伯利亚的干冷气团控制,盛行偏北风,雨雪稀少,夏季受海洋暖湿气团影响,雨量集中。
流域多年平均年降水量610m,其中山区年降水量604mm,平原地区年降水量637mm。
因潮白河流域位于中纬度季风区,又处于背山面海的地形条件,因此流域内降水量具有年际变化大,季节分配不均匀,地区差异显著,暴雨比较集中等特点.如密云站最大年降水量992mm(1950年)为最枯年1941年降水量248.9mm的四倍。
橡胶坝施工的实习报告范文一、实习计划二、工程概况三、工程施工㈠施工总体布置及施工导流因该主体工程施工工作面是在河床,故施工导流尤为关键。
施工导流分三期进行,坝体构筑物分两期施工。
第一期,将坝座主体沿坝分为左、右两下坝段,左、右段分别长60米和20米;第一期施工导流布置在右坝段,长20米,坝体左坝段按施工程序进行施工:施工放线→基础开挖→坝座侧墙砌筑→浇筑防渗墙→坝体腹部砂砾夯实→由左起按坝体横向伸缩缝分段(每10米一段)向右延伸逐段进行垫层砼浇筑→坝座面板钢筋制安→坝座面板砼浇筑等。
左坝段坝座完成后,进行第二期导流,即将二期导流堰置于完工后的坝座中段坝面,右坝段(包括闸门、集水井、充排水系统工程)完成后,进行第三期导流,即导流入闸。
然后进行坝袋安装及坝袋充水实验。
㈡主要施工方法1、基础砂砾石开挖橡胶坝坝座基础开挖采用1M3挖掘机倒退式开挖,挖至黄板下0。
5米处,机挖不到处人工进行补挖。
要注轮廓平顺,凸凹相差不超过0。
2米,避免基坑地形突变。
基础开挖好经监理工程师验收合格后,及时浇筑砼垫层。
2、浆砌石坝座基础砌石采用座浆挤浆法砌筑,砂浆采用机械拌和,胶轮架子车运输,具体施工要求如下:①石料:砌石的石料按施工图纸规定或监理人员要求选用质地坚硬,最小厚度不小于20cm长底各为厚度2—3倍的无风化、尖角、棱边剥落和无裂缝、无污垢水锈的新鲜石。
②砂的质量应符合现行规范,砂料要求料径为0。
15—5mm,细度模数为2。
5—3。
0,其最大料径不大于5mm。
③水泥和水:每批水泥均应有厂家的品质试验报告,应按国家的行业的有关规定,对每批水泥进行取样检测,必要还应进行化学(教学案例,试卷,课件,教案)成分分析。
检测取样以同品种同标号200—400t为抽样单元,同时应符合规范的规定,复测的项目应有凝结时间、安定性、强度等试验。
水质:拌和及养护砼所用的水,以饮用水为标准。
④砂浆:必须严格的按照配合比配料,机械搅拌。
拌和时间不少于2—3min,随拌随用,间隙时间不得超过技术条款规定,在运输途中如出现离析现象,砌筑前应重新拌合使用。
橡胶坝施工的实习报告范文橡胶坝施工的实习研修报告范文一、实习计划本次实习时间为20xx年10月10日至12月12日,地点为汉阴县月河湖3#坝施工现场,具体安排是通过有关技术报告、专家现场讲解,让我们了解设计、勘测、监理及施工组织等方面施工进度知识,或使我们获得一定的生产实践技能,并了解和掌握水工了解工程施工数学模型、方法和管理手段,为今后的继续学习和工作打下了良好的此基础。
二、工程概况汉阴县城区月河蓄水成湖工程是所指县城月河西梅山起观音河口,东至余家河口,全长2。
75KM的河道治理工程;拟建四座橡胶坝,3#坝只是其中的一座。
3#坝设在东大桥下游80米处。
坝高2。
5米,坝长80米。
蓄水河段长780米,蓄水水面65000m2,蓄水量为9。
1万m3。
主要由坝座、坝身、冲砂闸、调节闸、充水设施、排水设施、排污涵管、启闭机亭阁、栏杆及河道引水等栏杆工程组成。
三、工程施工㈠施工从总体上布置及施工导流因该主体工程施工工作面是在河床,故施工引流尤为关键。
施工导流分与三期进行,坝体房屋建筑分两期施工。
第一期,将坝座主体沿坝分为左、右两下坝段,左、右段分别长60米和20米;第一期施工右方导流布置在右坝段,长20米,坝体左桥墩坝段按施工程序采取施工:施工放线→基础开挖→坝座侧墙砌筑→浇筑防渗墙→坝体背部砂砾夯实→由左起按坝体横向永达路分段(每10米一段)向右延伸逐段通过垫层砼浇筑→坝座面板钢筋制安→坝座面板砼浇筑等。
左坝段坝座基本完成后,进行第二期导流,即将二期导流坝置于完工后的坝座中段坝面,右坝段(包括闸门、集水井、充排水系统工程)完成后,进行第三期导流,即导流入闸。
然后进行坝袋安装及坝袋充水实验。
㈡主要施工方法1、基础砂砾石开挖橡胶坝坝座基础开挖采用1M3挖掘机经济萧条式开挖,挖至黄板下0。
5米处,机挖不到处人工或进行补挖。
要注轮廓平顺,凸凹相差不超过0。
2米,避免基坑地形突变。
基础开挖核准好经建工工程师验收合格后,及时浇筑砼垫层。
南水北调东线第一期工程韩庄运河段魏家沟水资源控制工程施工管理工作报告批准:韩业明编写:王学亮枣庄市水利开发总公司二○一○年十月二十五日施工管理工作报告1、工程概况韩庄运河属淮河沂沭泗水系,东邻邳县,西接南四湖,北靠泰沂山区,南与苏北搭界。
南水北调东线第一期工程韩庄运河段工程位于山东省的南部,是南水北调东线第一期工程连接骆马湖和南四湖输水干线的关键性工程。
该段工程由新建的台儿庄、万年闸和韩庄三级泵站及魏家沟、三支沟、峄城大沙河3座水资源控制工程等建筑物组成,工程利用韩庄运河现有河道的子槽输水,经新建的台儿庄、万年闸和韩庄三级泵站提水,将调引的长江水送入南四湖下级湖,第一期工程输水规模125m3/s。
魏家沟橡胶坝设计挡水位29.45m,最高档水位29.6m,5年一遇排涝流量29.8m3/s,20年一遇泄洪流量204 m3/s。
本工程主要内容包括魏家沟橡胶坝土建及机电设备安装工程。
2、工程投标我公司于2008年1月29 日购买标书后,组织人员研究招标文件,按照招标文件的要求进行投标文件的编制,对招标文件的实质性要求完全响应。
于2008年 2月19日要求的截止时间前提交了投标文件,我公司中标接到中标通知书后于2008年2月28日进行了施工合同的签订。
3、施工总布置、总进度及完成的主要工程量3.1施工总平面规划与布置要以既利于生产又符合文明建设为前提,充分利用现场的自然条件,综合考虑施工规模、施工方案和工程现状等因素。
按照设计文件要求和《水利水电工程施工组织设计规范》,因地制宜,切合实际,科学规划施工临时生产区、生活区、场内施工道路、供水、供电等设施。
详见《施工平面布置图》:施工平面布置图庄运河北大堤韩3.2施工进度计划一、关键线路本工程关键线路为:施工准备——基坑开挖——橡胶坝底板施工——橡胶坝上下游铺盖消力池等施工——两岸挡墙护坡施工——设备安装(坝袋安装)——坝袋充水实验——完工清理。
二、施工进度计划为确保工期目标的实现,施工中必须切实做好施工顺序安排,按照平行流水作业方式,多工作面展开施工。
施工准备 2008.03.12~2007.03.18围堰填筑 2008.03.20~2008.03.22橡胶坝土方开挖 2008.03.22~2008.04.05橡胶坝混凝土工程 2008.04.05~2008.05.05坝袋安装 2008.05.05~2008.05.15设备安装 2008.05.05~2008.05.15坝袋充水试验 2008.05.15~2008.05.20完工清理 2008.05.20~2008.05.25施工未能按总体进度计划完成,推迟的主要原因是:⑴施工场地狭窄,开挖的土方无处存放,采取分层堆高的方法延长了基础开挖的工期⑵进入汛期后雨量增多,施工现场经常出现人员车辆无法进入的情况,严重影响施工进度⑶机电设备安装完成后,由于指定的供电点暂时不能供电,输变电设备无法试运行,致使工程虽然完工却不能进行验收。
3.3完成的主要工程量:基础开挖分部:淤泥开挖1802.2 m3、土方开挖6881.6m3。
坝袋段分部:筋混凝土382.1 m3坝袋长20米高3.5米土方回填1219.3m3上游护砌分部:混凝土152.22m3 浆砌石384.05m3防冲槽抛石100 m3。
下游护砌分部:混凝土153.8m3浆砌石464.8m3防冲槽抛石380 m3。
房屋建筑分部:钢筋混凝土195.6m3,管理房147m2电气安装分部:充排水系统1套,10kv场外供电线路3km,10kv配电设备1套,计算机监控系统1套及配套照明等设施。
4、主要施工方法本工程主要的施工项目就是:基础开挖、混凝土浇筑、浆砌石、坝袋系统安装等。
主要施工方法如下4.1 施工排水橡胶坝主体工程,排水至始至终是施工的关键。
根据监理、建设单位的指示精神,我们采取合理排水施工方案,用明渠导流方式,在支流右侧滩地开挖导流明渠,同时在坝主体上下游各填筑粘土围堰,在基坑内采取环型节渗导流的方式把渗水引流到两侧集水井,由电泵抽排。
4.2 土方开挖土方开挖使用机械进行施工,开挖设计开挖线以内的全部材料开挖,如表土、粘土砂壤土、砂砾石、软石、松散坍塌体和垃圾等。
开挖过程中,施工技术人员经常校核开挖平面位置、高程、控制桩号、水准点核边坡坡度等是否符合施工图纸的要求,并极积配合监理人的检验工作。
橡胶坝建筑物基坑开挖严格按施工要求,做到够宽、够深、够坡度、底平、坡顺、弯道圆滑。
断面尺寸控制①机械施工,河底高程按设计从严控制,最大欠挖量、超量不大于30mm,河口和河底脚的平面尺寸不超过±30mm。
②施工分界处衔接顺直,不出现折线,不存有施工界墙;河坡不出现凹凸水平等现象。
③设立开挖标志,标出河道中心线、河底线,河口开挖线的位置。
在雨季施工时,有保证基础工程质量和安全施工的技术措施,防止雨水冲刷开挖完成的基础和边坡,采取措施避免扰动开挖线之外的表土、土方。
基础开挖自上而下进行。
开挖时确保过坡安全,不准采取自下而上的或造成土体倒悬的开挖方式,土方明挖过程中,如出现裂缝和滑动迹象时,立即暂停施工并采取应急抢救措施。
4.3 砌石工程材料:(1)块石:砌石体的石料材质坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材,色泽均匀。
石料的物理力学指标符合施工图纸的要求。
(2)砂:砂的质量符合设计和施工的要求。
砂浆采用的砂料,粒径为0.15~5mm。
细度模数为2.5~3.0,砌筑毛石砂浆的砂,其最大粒径不大于5 mm;砌筑石砂浆的砂,最大粒径不大于2.5 mm。
(3)水泥和水:砌筑工程采用的水泥为薛城区愚公牌水泥,到货的水泥应按品种、标号、出厂日期分别堆存,受潮湿结块的水泥,禁止使用。
水泥进场使用前,分批对其强度、安定性进行复验。
检验以同一生产厂家、同一批号为一批。
施工用水,采用现场井点抽水。
浆砌石护底的施工方法:浆砌石护底应采用铺浆法砌浆第一皮石块座浆,且将大面向下。
毛石护坡分皮邪路卧砌,并上下错缝、内外搭砌,不采用外面侧立石块、中间填心的砌筑方法。
毛石护坡灰缝厚度为20~30MM,砂浆饱满,石块间较大的空隙先填塞砂浆,后用碎块或片石嵌实,不先摆碎石块后填砂浆或干填碎石块的施工方法,石块间不相互接触。
勾缝:清缝应在料石砌筑24h后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。
勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。
当勾缝完成和砂浆初凝后,砌体表面应刷洗干净。
养护:砌体外露面,在砌筑后,在砌筑后12-18h之间应及时养护,经常保持外露面的湿润。
养护时间:水泥砂浆砌体一般为14天。
砌体基础准备与反滤层(1)所有砌体基面平整,表层的草皮、腐植土、杂物、垃圾等均清除,并按设计要求进行压实或夯实。
在基础准备未得到监理人验收签证前不进行反滤层或砌体的施工。
(2)反滤层按设计要求的厚度、范围和材料要求分层铺筑,铺设平整、密实、厚度均匀。
4.4 混凝土工程本混凝土工程包括本合同中全部混凝土工程。
包括模板的原材料供应、设计、制作、运输、安装和拆除等全部模板作业。
4.4.1模板模板的制作和安装保证模板结构有足够的强度和刚度,能承受混凝土浇筑和振捣的侧向压力和振动力,防止产生移位,确保混凝土结构外形尺寸准确,并有足够的密封性,以避免漏浆。
(1)模板和支架材料优先选用钢材、竹胶板等模板材料。
(2)模板材料的质量符合本合同指明的现行国家标准或行业标准。
(3)木材的质量达到Ⅲ等以上的材质标准。
腐朽、严重扭曲或脆性的木材严密使用。
(4)钢模面板厚不小于3MM,钢板面尽可能光滑,不允许有凹坑、皱折或其它表面缺陷。
(5)模板的金属支撑件(如拉杆、锚筋及其它锚固件等)材料符合有关规范规定。
4.4.2 钢筋(1)钢筋混凝土结构用的钢筋符合热轧钢筋主要性能的要求。
(2)每批钢筋均应附有产品质量证明书及出厂检验单,使用前,分批对不同型号的钢筋进行抗拉、抗弯、冷弯试验,如一组试验数据不符合监理人规定数值时,则另取两倍数量的试件,对不合格的项目作第二次试验,如有一个试件不合格,则该批钢筋为不合格产品。
(3)钢筋的加工和安装1)钢筋的表面洁净无损伤,油漆污染和铁锈等在使用前清除干净。
带有颗粒状或片状老锈的钢筋不使用。
2)钢筋应平直,无局部弯折,钢筋的调直遵守以下规定:采用冷拉方法调直钢筋时,Ⅰ级钢筋的冷拉率不宜大于4%,Ⅱ级钢筋的冷拉率不宜大于1%。
3)钢筋加工的尺寸符合施工图纸。
钢筋加工的允许偏差如下表钢筋焊接符合焊接工艺和图纸的要求。
钢筋现场绑扎之前核对钢筋的钢号、直径、形状、尺寸及数量是否与配料单及设计图纸相符,核查无误后方可开始现场绑扎。
受力钢筋的接头位置应相互错开。
在钢筋与模板之间(钢筋与垫层之间)设置强度大于设计砼强度的砼(或砂浆)垫块,钢筋绑扎安装好后,进行自检,填写质量检验表,报监理工程师核验批准后方可浇筑砼。
4.4.3混凝土工程混凝土拌制所使用的原材料,水泥、水、粗细骨料、外加剂的选购储存都符合设计要求,监理工程有特殊要求的同时符合监理工程师的要求。
(1)混凝土配合比的确定,是根据工程设计要求的强度、抗渗、抗冻等技术指标以及原材料的质量、施工和易性的要求,通过试验室计算及试配后确定的。
施工使用时,应根据施工现场的砂、石含水率对试验室配合比进行修正。
(2)混凝土的拌制用拌合机PL800砼配料装置组成简易拌和站,并配二台JS350搅拌机,对砼的原材料进行计量拌合。
使用SDZ15装载机由料场向计量装置的储料斗内供料,水泥由人工投料。
搅拌时加料顺序采用一次投料法。
施工过程中,要经常检查校核称量(计量)设备准确性,使其称量误差满足下列要求:水泥混合料误差不大于1%,砂石骨料不大于2%,水、外加剂溶液不大于±1%。
(3)混凝土运输混凝土出拌和机后,迅速运达浇筑地点,运输中没有分离、漏浆和严重沁水现象。
混凝土入仓时,防止离析,最大骨料粒径150mm的四级配混凝土自由下落的垂直落距不大于1.5米,骨料粒径小于80mm的三级配混凝土其垂直落距不大于2米。
(4)混凝土的浇筑混凝土开始浇筑前8h,项目部报告监理人对浇筑部位的准备工作进行检查,并提交混凝土浇筑的配料单。
检查内容包括:地基处理、已浇筑混凝土面的清理以及模板、钢筋、插筋、排水管安装等。
经监理人检验合格后方可进行混凝土浇筑。
浇筑时,注意以下几点:1)根据监理人批准的浇筑分层分块和浇筑程序进行施工。
在斜面上浇筑混凝土时从最低处开始,直至保持水平面。
2)不合格的混凝土严禁入仓,已入仓的不合格混凝土予以清除。
3)浇筑混凝土时,严禁在仓内加水,如发现混凝土和易性较差,采取加强振捣等措施,以保证质量。
4)浇筑的间歇时间按试验确定的标准执行。
