装饰轻钢龙骨石膏板吊顶施工方案
- 格式:doc
- 大小:41.50 KB
- 文档页数:9

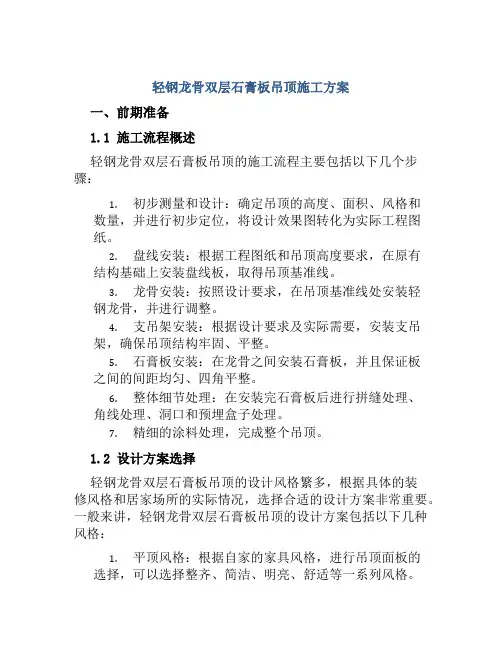

轻钢龙骨双层石膏板吊顶施工方案一、前期准备1.1 施工流程概述轻钢龙骨双层石膏板吊顶的施工流程主要包括以下几个步骤:1.初步测量和设计:确定吊顶的高度、面积、风格和数量,并进行初步定位,将设计效果图转化为实际工程图纸。
2.盘线安装:根据工程图纸和吊顶高度要求,在原有结构基础上安装盘线板,取得吊顶基准线。
3.龙骨安装:按照设计要求,在吊顶基准线处安装轻钢龙骨,并进行调整。
4.支吊架安装:根据设计要求及实际需要,安装支吊架,确保吊顶结构牢固、平整。
5.石膏板安装:在龙骨之间安装石膏板,并且保证板之间的间距均匀、四角平整。
6.整体细节处理:在安装完石膏板后进行拼缝处理、角线处理、洞口和预埋盒子处理。
7.精细的涂料处理,完成整个吊顶。
1.2 设计方案选择轻钢龙骨双层石膏板吊顶的设计风格繁多,根据具体的装修风格和居家场所的实际情况,选择合适的设计方案非常重要。
一般来讲,轻钢龙骨双层石膏板吊顶的设计方案包括以下几种风格:1.平顶风格:根据自家的家具风格,进行吊顶面板的选择,可以选择整齐、简洁、明亮、舒适等一系列风格。
2.阳台点缀风格:如果需要将阳台变得更加异彩纷呈,则可以选择更为艺术、轻盈或是卡通等更个性化的设计风格。
3.极简风格:当整个居室已经布置得十分精致的情况下,使用一个宽大、白质为主色的漏斗吊顶会让整个居室显得更为高贵、优雅、简单。
4.艺术风格:可以在轻钢龙骨双层石膏板吊顶的设计中加入艺术元素,比如说使用一些多壁式、镂空式、艺术牛皮纸等元素,使其变得更加精致。
1.3 工具材料准备在施工之前,必须要进行材料和工具的准备工作,以确保施工的高质量和高效率。
一般来讲,轻钢龙骨双层石膏板吊顶的施工所需的工具和材料有:1.主骨、副骨:包括U型吊块、五角扣、平台型支架等。
2.石膏板:高质量石膏板,片数越多,效果越好。
3.电动工具:如水平仪、尺子、固定工具等。
4.罚胶:用于粘接石膏板和龙骨之间。
5.凸缝剂、缝剂、美缝干粉、化妆板(工夹板等)等。
轻钢龙骨石膏板吊顶施工方案及工艺1.准备工作:(1)清理施工区域,确保无杂物和尘土;(2)测量天花板高度,确定吊顶高度和线条位置;(3)根据设计要求和天花板布线要求确定龙骨间距;(4)准备好必要的工具和材料,如轻钢龙骨、石膏板、吊顶龙骨龙骨和连接件等。
2.安装轻钢龙骨:(1)按照设计要求在天花板上标记轻钢龙骨的位置和间距;(2)使用钢丝和吊牙将轻钢龙骨固定在天花板上;(3)根据需要,使用龙骨吊脚架对主龙骨进行支撑;(4)使用水平仪对轻钢龙骨的安装进行检查,确保水平。
3.安装吊顶龙骨:(1)将吊顶龙骨按照设计要求和轻钢龙骨的间距固定在轻钢龙骨上;(2)确保吊顶龙骨与轻钢龙骨的安装平齐、牢固;(3)根据需要,在吊顶龙骨上安装防火、耐湿处理等特殊要求的材料。
4.安装石膏板:(1)根据设计要求和吊顶尺寸,将石膏板切割成适当的尺寸;(2)将石膏板放置在吊顶龙骨上,用螺丝固定石膏板;(3)确保石膏板与吊顶龙骨的接触平整牢固;(4)安装好一块石膏板后,用尺子和水平仪检查其水平和垂直度。
5.补充施工:(1)根据需要,对石膏板的接缝和螺丝孔进行填充和修整;(2)使用石膏板胶带处理石膏板的接缝,保证平整;(3)对石膏板进行打磨和抛光,使其表面平滑;(4)根据设计要求,进行石膏板的装饰和涂料处理。
6.完工验收:(1)对施工的各个环节进行验收,确保安装牢固、工艺合格;(2)检查石膏板的平整度和表面处理情况;(3)清理施工区域,确保无杂物和尘土。
以上是一种常用的轻钢龙骨石膏板吊顶施工方案及工艺。
在施工过程中,需注意安全操作,保证材料质量和工艺验收标准,确保吊顶的质量和使用寿命。

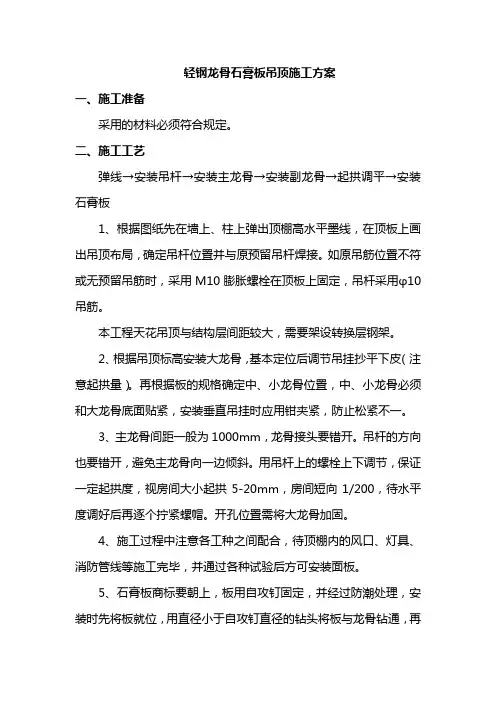

轻钢龙骨石膏板吊顶施工方案
轻钢龙骨石膏板吊顶:
(1)操作程序
弹标高线→固定吊杆→安装主龙骨→主龙骨底拉线→固定次龙骨→按设计标高及质量标准调整、加固龙骨→安装石膏板→石膏板饰面→清洁保护。
(2)施工要点
①吊杆安装
用§8mm内膨胀螺栓将吊杆固定于钢筋混凝土顶棚上,吊杆§8采用通牙螺杆下端套好,配好螺端头外露>3mm,吊杆均匀布置,吊点间距1100mm 以下,有迭级造型时应在其交界自布置吊点。
②龙骨安装
用吊杆与主龙骨连接,并拧紧螺钉卡牢。
主龙骨纵向用连接长。
主龙骨间距1100mm以下,次龙骨间距依板材尺寸而定,一般不大于500mm 。
若>800mm ,次龙骨间应增设小龙骨。
在板材接缝自应安装龙骨横撑。
③石膏板安装
用3.5×25沉头自攻螺钉将石膏板固定在龙骨上,螺钉距板边10~15mm,螺钉间距:板边150~170mm,中间200~300mm为宜,钉头沉入板面0.5~1mm,并不能将纸面弄破,涂以防锈漆后用腻子找平。
板缝处理:留3mm缝隙,嵌腻子,贴玻璃纤维或纸质、布质接缝带,再用腻子刮平顺。
(3)质量标准
①允许偏差:龙骨四周水平线±5mm,面板用2m以检查,表面平整≤3mm,接缝高低<1mm;
②吊点安装牢固、分布合理、符合规范。
重载和接口部应增设吊点;
③面板与龙骨连接紧密、平整,不得有凹凸不平、掉角、翘曲现象。
轻钢龙骨石膏板吊顶施工方案及工艺一、轻钢龙骨石膏板吊顶施工方案及工艺在现代建筑装修中,轻钢龙骨石膏板吊顶已经成为了一种非常流行的装饰材料。
它不仅具有美观的外观,而且还具有很好的隔音、防火、防潮等性能。
那么,如何进行轻钢龙骨石膏板吊顶的施工呢?本文将从以下几个方面进行详细介绍。
1.1 轻钢龙骨的选择与安装我们需要选择合适的轻钢龙骨。
在选择轻钢龙骨时,要根据房间的大小、高度以及设计要求来确定。
一般来说,轻钢龙骨的间距应该控制在1200mm左右,以保证整个吊顶的稳定性和承重能力。
轻钢龙骨的安装方法也有很多种,常见的有挂式安装和嵌入式安装。
挂式安装是将轻钢龙骨通过吊钩固定在横梁上,这种方法适用于房间较高或者需要进行局部吊顶的情况。
嵌入式安装则是将轻钢龙骨直接嵌入墙体或地面,这种方法适用于房间较低或者需要进行全屋吊顶的情况。
1.2 石膏板的选择与安装接下来,我们需要选择合适的石膏板。
石膏板的选择要根据轻钢龙骨的规格来进行,以保证石膏板能够牢固地固定在轻钢龙骨上。
还要选择防火、防水、防潮的石膏板,以满足建筑物的使用要求。
石膏板的安装方法也有很多种,常见的有直角挂接法和切口挂接法。
直角挂接法是将石膏板的两个长边通过龙骨连接在一起,然后用螺丝固定;切口挂接法是将石膏板切成一定的角度,然后通过龙骨连接在一起,再用螺丝固定。
1.3 涂料与面饰材料的选择与安装我们需要选择合适的涂料和面饰材料来装饰吊顶。
涂料的选择要考虑到其环保性、耐久性和美观性,常用的涂料有乳胶漆、硅藻泥等。
面饰材料的选择要根据整体风格来决定,常用的有矿棉板、PVC板、铝扣板等。
面饰材料的安装方法也有很多种,常见的有直接贴装和拼缝安装。
直接贴装是将面饰材料直接粘贴在石膏板上,这种方法适合于平整度较高的墙面;拼缝安装是将面饰材料拼接在一起,然后用螺丝或胶水固定在石膏板上,这种方法适合于不平整的墙面。
二、轻钢龙骨石膏板吊顶施工要点2.1 施工前的准备工作在进行轻钢龙骨石膏板吊顶施工之前,我们需要做好以下几方面的准备工作:(1)对施工现场进行清理,确保施工环境整洁。
【1】轻钢龙骨石膏板吊顶工程施工方案(一)施工方法首先确认施工部位,测量天花设计标高与实际高度是否相符,如果天棚标高受到其他设施的影响,即报交技术组负责人落实解决。
接着根据确认下来的标高,准确地在墙上1米高处四周弹水平线,且按如下步骤进行严格的施工:1、熟识图纸,了解天棚上的灯具、广播喇叭、空调口、喷淋头和消防探头的具体位置,使主龙骨在吊放时尽量避开;2、主龙骨吊点间必须保证每一平方米内有一吊杆,吊杆应为直径8毫米的钢筋,钢筋如长度不够需要焊接,必须焊固,不可存在虚焊,同时做好防锈处理。
拉爆螺丝应完全拉紧,不得有松动;3、主龙骨的型号必须满足承受吊顶荷载的要求,主龙骨的间距应在800×800之间,次龙骨的间距不得大于400×600;4、轻钢龙骨在施工中应有起拱高度,且应不小于房间短向跨度的起拱1/1000(10米跨内水平线上中心提升1公分高),跨度越大起拱随之增大。
5、全面校正主次龙骨的位置及水平度,其他各专业工种也必须紧密配合,作好各自的隐蔽验收后,才能进行石膏板封闭;6、接到天棚隐蔽工程记录认可表后,开始石膏板的安装,石膏板宜纵向铺设。
安装时自攻螺丝与板边距离应为10~15毫米,螺钉间距以150~170毫米为宜,均匀固定,钉头嵌入板面深度以0.5~1毫米为宜,板与板之间的缝隙应在3~5毫米左右,固定时应从一块板的中间向板的四边固定,不得多点同时操作;7、凡用夹板造型的迭级天棚,应在地面上开线弹墨定位,再用悬垂挂线定出吊装迭级造型的准确位置,安装好吊装的支撑铁件或吊杆,试吊后临时挂起,通线后调平,再把迭级造型紧固。
所用的木方、夹板均要进行防火处理,高级装饰还要进行防虫处理;8、螺钉眼应先刷防锈漆,再用石膏腻子点补,缝隙在填满后必须用纱布封闭,然后根据面层的装饰材料,做好板面的平整和防潮处理。
9、工程质量允许偏差:(用2米靠尺和楔形塞尺检查)石膏板:表面平整3毫米,立面垂直3毫米,接缝高低1毫米。

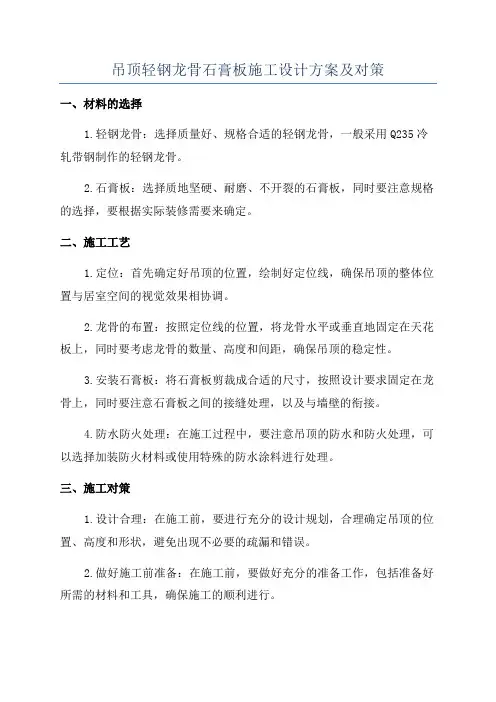

吊顶轻钢龙骨石膏板施工设计方案及对策
一、材料的选择
1.轻钢龙骨:选择质量好、规格合适的轻钢龙骨,一般采用Q235冷轧带钢制作的轻钢龙骨。
2.石膏板:选择质地坚硬、耐磨、不开裂的石膏板,同时要注意规格的选择,要根据实际装修需要来确定。
二、施工工艺
1.定位:首先确定好吊顶的位置,绘制好定位线,确保吊顶的整体位置与居室空间的视觉效果相协调。
2.龙骨的布置:按照定位线的位置,将龙骨水平或垂直地固定在天花板上,同时要考虑龙骨的数量、高度和间距,确保吊顶的稳定性。
3.安装石膏板:将石膏板剪裁成合适的尺寸,按照设计要求固定在龙骨上,同时要注意石膏板之间的接缝处理,以及与墙壁的衔接。
4.防水防火处理:在施工过程中,要注意吊顶的防水和防火处理,可以选择加装防火材料或使用特殊的防水涂料进行处理。
三、施工对策
1.设计合理:在施工前,要进行充分的设计规划,合理确定吊顶的位置、高度和形状,避免出现不必要的疏漏和错误。
2.做好施工前准备:在施工前,要做好充分的准备工作,包括准备好所需的材料和工具,确保施工的顺利进行。
3.注意材料的搭配和质量:在选择材料的时候,要注意材料之间的搭配和质量的要求,确保施工的质量和效果。
4.注意施工工艺:在施工过程中,要注意各个环节的施工工艺,遵循正规的施工流程和操作规范,确保施工的质量和效果。
综上所述,吊顶轻钢龙骨石膏板的施工设计方案及对策主要包括材料的选择、施工工艺的设计、防水防火处理等。
在实际施工过程中,要根据具体情况进行调整和改进,确保施工的质量和效果。
同时,要注意安全施工,保障施工人员的人身安全和项目的质量和进度。
轻钢龙骨石膏板吊顶施工方案及工艺话说有一天,小明家的客厅需要重新装修,他决定采用轻钢龙骨石膏板吊顶。
轻钢龙骨石膏板吊顶施工方案及工艺是什么呢?别急,听我慢慢道来。
二、准备工作1. 首先要测量好客厅的尺寸,确保石膏板的大小合适。
毕竟,石膏板大了小了都不行,得恰到好处。
2. 准备好轻钢龙骨和石膏板。
轻钢龙骨是用来支撑石膏板的,而石膏板则是用来覆盖天花板的。
这两者缺一不可。
3. 购买好相关的施工工具,如电钻、螺丝刀等。
这些工具在施工过程中会派上用场。
4. 找一个靠谱的施工队伍。
毕竟,装修是个技术活,找个专业的施工队伍才能保证装修质量。
三、施工步骤1. 要对墙面进行处理。
清理墙面上的灰尘、油渍等杂物,确保墙面干净整洁。
用防潮剂对墙面进行处理,以防止石膏板受潮发霉。
2. 开始安装轻钢龙骨。
先将轻钢龙骨按照设计图纸的要求进行切割,然后用螺丝刀将轻钢龙骨固定在墙上。
安装轻钢龙骨时要注意力度,不能太用力,否则容易损坏墙体。
3. 将切割好的石膏板按照设计图纸的要求进行拼接。
拼接时要注意缝隙的大小,以免影响美观。
拼接完成后,用螺丝刀将石膏板固定在轻钢龙骨上。
4. 安装完石膏板后,就开始进行打磨处理。
打磨时要注意不要打伤手,也不要打伤石膏板。
打磨完成后,可以用刷子将墙面涂上乳胶漆,这样既能美化墙面,又能防止石膏板受潮发霉。
5. 进行验收。
验收时要仔细检查石膏板是否安装牢固,墙面是否平整光滑,是否有裂缝等问题。
如果有问题,要及时进行整改。
四、注意事项1. 在施工过程中要注意安全,避免发生意外事故。
比如,电钻操作时要戴手套,防止触电;搬运石膏板时要注意不要弄伤手等。
2. 在选择轻钢龙骨和石膏板时要选择质量好的产品,这样才能保证装修质量。
3. 在施工过程中要注意保持室内通风,以免石膏板受潮发霉。
4. 在验收时要仔细检查,确保装修质量过关。
五、总结通过以上步骤,小明家的客厅就完成了轻钢龙骨石膏板吊顶的施工。
虽然这个过程有点麻烦,但是只要按照正确的方法进行施工,一定能够达到满意的效果。
轻钢龙骨石膏板吊顶施工方案轻钢龙骨石膏板吊顶是一种常见的装修方案,它具有安装简便、环保无污染、抗震性能好等特点,因此受到了广大消费者的青睐。
为了保证施工质量和效果,下面将介绍轻钢龙骨石膏板吊顶的施工方案。
一、准备工作1.确保施工区域的地面平整、干净,并清理掉多余杂物和尘土。
2.按照设计图纸的要求,购买合适尺寸的轻钢龙骨和石膏板,并检查其质量是否符合要求。
3.准备好所需的施工工具和材料,如电钻、螺丝刀、吊线工具、螺丝、轻钢龙骨连接件等。
二、安装轻钢龙骨1.根据设计要求确定轻钢龙骨的安装位置和间距,并使用吊线工具标出位置。
2.使用电钻和螺丝刀将轻钢龙骨固定在天花板上,确保其稳定可靠。
3.使用轻钢龙骨连接件将轻钢龙骨连接在一起,保证整个吊顶结构的牢固性。
三、安装石膏板1.根据轻钢龙骨的尺寸,将石膏板切割成适当的大小,并确保切割平整。
2.将石膏板放置在轻钢龙骨上,并使用螺丝将其固定在轻钢龙骨上。
3.相邻石膏板之间的接缝应留出一定的缝隙,以便后续施工时方便进行填充和修补。
4.确保石膏板安装平整,无明显起泡或松动情况,保证吊顶的整体美观度。
四、修补和装饰1.使用专用填缝剂填充石膏板之间的缝隙,并使用刮刀将填缝剂刮平,使吊顶表面光滑。
2.等待填缝剂干燥后,可进行砂纸打磨,以进一步提升石膏板的表面质量。
3.根据需要,可以进行喷涂或刷涂装饰效果,使吊顶更加美观。
五、施工注意事项1.施工过程中要注意安全,佩戴好防护用品,防止尘土和碎片对身体的伤害。
2.施工前要仔细检查材料的质量和规格,确保满足设计要求。
3.在进行轻钢龙骨和石膏板的固定时,要使用适当的螺丝和连接件,确保吊顶的牢固性和稳定性。
4.施工过程中要严格按照设计图纸的要求进行操作,保证施工质量和效果。
5.施工完成后要进行验收,确保吊顶的装饰效果和使用功能符合要求。
综上所述,轻钢龙骨石膏板吊顶施工方案包括准备工作、安装轻钢龙骨、安装石膏板、修补和装饰等步骤。
在施工过程中要注意安全和质量,以确保吊顶的稳定性和美观度。

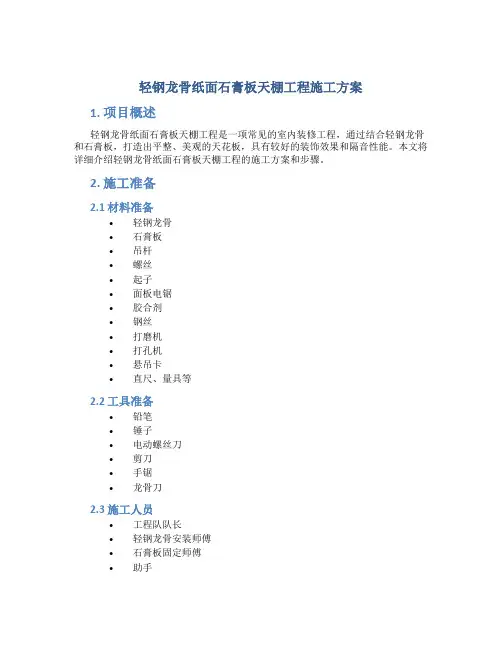

轻钢龙骨纸面石膏板天棚工程施工方案1. 项目概述轻钢龙骨纸面石膏板天棚工程是一项常见的室内装修工程,通过结合轻钢龙骨和石膏板,打造出平整、美观的天花板,具有较好的装饰效果和隔音性能。
本文将详细介绍轻钢龙骨纸面石膏板天棚工程的施工方案和步骤。
2. 施工准备2.1 材料准备•轻钢龙骨•石膏板•吊杆•螺丝•起子•面板电锯•胶合剂•钢丝•打磨机•打孔机•悬吊卡•直尺、量具等2.2 工具准备•铅笔•锤子•电动螺丝刀•剪刀•手锯•龙骨刀2.3 施工人员•工程队队长•轻钢龙骨安装师傅•石膏板固定师傅•助手3. 施工步骤3.1 划线定位1.根据设计要求和房间尺寸,确定轻钢龙骨的安装位置。
2.使用铅笔和直尺在天花板上划线,确定龙骨的位置。
3.2 安装轻钢龙骨1.安装吊杆,固定在天花板上。
2.根据定位线将轻钢龙骨连接在吊杆上,确保水平和垂直。
3.3 安装石膏板1.将石膏板剪裁成合适的大小。
2.使用螺丝将石膏板固定在轻钢龙骨上。
3.确保石膏板之间的接缝对齐和平整,使用胶合剂进行粘接。
3.4 补充工序1.使用龙骨刀将多余的石膏板修剪平整。
2.使用打孔机在需要安装灯具等位置进行开孔处理。
3.使用打磨机对石膏板进行打磨,确保表面光滑。
4. 完工验收1.完成石膏板天棚工程后,检查吊杆和轻钢龙骨的连接是否牢固。
2.检查石膏板之间的接缝是否平整、粘接是否牢固。
3.开孔位置是否正确,并且无碎屑残留。
4.对整体天花板进行视觉检查,确保外观无瑕疵。
5. 注意事项•施工中需注意人身安全,穿戴好劳动防护用具。
•测量和划线要精准,确保轻钢龙骨和石膏板能够正确安装。
•使用好质量的材料,保障工程施工质量和装修效果。
通过以上施工方案,轻钢龙骨纸面石膏板天棚工程可以得以顺利进行,最终打造出美观、耐用的天花板装修效果。
轻钢龙骨石膏板吊顶施工方案一、施工准备采用的材料必须符合规定。
二、施工工艺弹线→安装吊杆→安装主龙骨→安装副龙骨→起拱调平→安装石膏板1、根据图纸先在墙上、柱上弹出顶棚高水平墨线,在顶板上画出吊顶布局,确定吊杆位置并与原预留吊杆焊接。
如原吊筋位置不符或无预留吊筋时,采用M10膨胀螺栓在顶板上固定,吊杆采用φ10吊筋。
本工程天花吊顶与结构层间距较大,需要架设转换层钢架。
2、根据吊顶标高安装大龙骨,基本定位后调节吊挂抄平下皮(注意起拱量)。
再根据板的规格确定中、小龙骨位置,中、小龙骨必须和大龙骨底面贴紧,安装垂直吊挂时应用钳夹紧,防止松紧不一。
3、主龙骨间距一般为1000mm,龙骨接头要错开。
吊杆的方向也要错开,避免主龙骨向一边倾斜。
用吊杆上的螺栓上下调节,保证一定起拱度,视房间大小起拱5-20mm,房间短向1/200,待水平度调好后再逐个拧紧螺帽。
开孔位置需将大龙骨加固。
4、施工过程中注意各工种之间配合,待顶棚内的风口、灯具、消防管线等施工完毕,并通过各种试验后方可安装面板。
5、石膏板商标要朝上,板用自攻钉固定,并经过防潮处理,安装时先将板就位,用直径小于自攻钉直径的钻头将板与龙骨钻通,再用自攻钉拧紧,自攻钉钉距150-170mm,距边不小于15mm略深入板面1mm左右。
6、板要在自由状态下固定,不得出现弯棱、凸鼓现象。
板长边沿纵向次龙骨铺设。
固定板用的次龙骨间距不应大于600mm。
7、安装石膏板时,面层板与基层板的接缝应错开,不得在同一根龙骨上接缝。
螺钉头宜略埋入板内,并不得使纸面破损,钉眼应防锈并用石膏腻子抹平。
三、质量标准1、主控项目(1)罩面板的材质、品种、规格等必须符合设计要求和国家规范、标准的规定。
(2)检验方法:观察及尺量检查;检查产品合格证及性能检测报告。
(3)应对人造木板及饰面人造木板的甲醛含量进行复验,并按照规定进行取样。
人造木板及饰面人造木板的甲醛含量必须符合《民用建筑工程室内环境污染控制规范》(GB50325)的规定。
轻钢龙骨石膏板施工方案三篇篇一:轻钢龙骨石膏隔板施工方案XX公司办公楼室内装修工程轻钢龙骨石膏板隔墙施工方案编制单位:XX公司X年X月X日一、编制依据XX公司办公楼室内装修工程工程施工图中电投财务公司办公楼室内装修工程工程施工组织设计《建筑装饰装修工程质量验收规范》GB20210-20XX《墙身-轻钢石膏板》88J2(六)二、工程概况本工程位于北京市西城区西直门外大街德宝二期5号办公、商业(金贸大厦)项目C1座办公楼,项目总建筑面积约30000平方米(其中办公用房22748.53平方米,地下一层产权车位104个、地下三层租用车位126个、地下一层租用房屋2144.06平方米、地下一层免费使用权50年物业用房43.55平方米、地下二层免费使用权50年物业用房117平方米。
)建筑高度47.8米,建筑层数21层,其中地下3层,地上18层(另一层设有设备层)。
建筑层高F1商业用房6米,设备层2.1米;F2-F18办公用房层高3.5米。
三、主要项目施工方法3.1轻质隔墙及隔断工程3.1.1主要材料及配件要求(1)轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横向龙骨应符合设计要求。
(2)轻钢骨架配件:支撑卡、卡托、角托、连接件、固定件、附墙龙骨、压条等附件应符合设计要求。
(3)紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝、木螺丝等。
(4)填充隔声材料:按设计要求选用。
(5)罩面板材:12mm防火石膏板、12mm耐水石膏板。
(6)材料经监理甲方确认后方可进料施工。
3.1.2主要机具直流电焊机、电动无齿锯、手电钻、螺丝刀、射钉枪、线坠、靠尺等。
3.1.3作业条件(1)轻钢骨架、石膏罩面板隔墙施工前应先完成基本的验收工作,石膏罩面板安装应待屋面、顶棚和墙抹灰完成后进行。
(2)设计要求隔墙有地枕带时,应待地枕带施工完毕,并达到设计程度后,方可进行轻钢骨架安装。
(3)根据设计施工图和材料计划,查实隔墙的全部材料,使其配套齐备。
轻钢龙骨石膏板吊顶施工方案及工艺一、前言二、施工准备(一)材料准备1、轻钢龙骨:包括主龙骨、副龙骨、边龙骨等,规格应符合设计要求。
2、石膏板:选用符合国家标准的纸面石膏板,规格一般为1200mm×2400mm×95mm 或 1200mm×2400mm×12mm。
3、吊杆:一般采用直径 8mm 或 10mm 的钢筋。
4、连接件:包括吊挂件、连接件、插件等。
5、自攻螺丝:用于固定石膏板。
6、防锈漆:用于涂刷吊杆等金属构件。
(二)工具准备1、电动工具:电锯、电钻、电焊机等。
2、手动工具:拉铆枪、手锯、螺丝刀、锤子、钳子等。
3、测量工具:水准仪、靠尺、卷尺等。
(三)作业条件1、安装现场应保持干燥,通风良好。
2、顶棚内的各种管线及设备已安装完毕,并经检验合格。
3、墙面、地面的湿作业已完成。
三、施工工艺流程(一)弹线定位1、根据设计图纸,在顶棚上弹出主龙骨的位置线。
2、确定吊杆的固定点位置,一般间距为 900mm 1200mm。
(二)安装吊杆1、在固定点位置钻孔,打入膨胀螺栓。
2、将吊杆的一端与膨胀螺栓连接,另一端安装吊挂件。
(三)安装主龙骨1、将主龙骨挂在吊挂件上,用连接件将主龙骨连接起来。
2、调整主龙骨的平整度和标高,使其符合设计要求。
(四)安装副龙骨1、副龙骨与主龙骨垂直交叉布置,间距一般为 300mm 600mm。
2、用插件将副龙骨与主龙骨连接固定。
(五)安装边龙骨1、沿墙(柱)边安装边龙骨,用射钉或膨胀螺栓固定。
(六)安装石膏板1、石膏板应从顶棚的一侧开始安装,逐块向另一侧推进。
2、用自攻螺丝将石膏板固定在副龙骨上,螺丝间距为 150mm 170mm。
3、石膏板的接缝应错开,不得在同一根龙骨上。
(七)嵌缝处理1、用嵌缝石膏将石膏板的接缝填满抹平。
2、贴上接缝纸带,再次用嵌缝石膏抹平。
(八)表面处理1、对吊顶表面进行清理,去除灰尘和杂物。
2、根据需要,可进行涂刷乳胶漆等表面处理。
2 轻钢龙骨石膏板吊顶1 工艺流程2 操作工艺(1)弹线弹线包括:标高线、顶棚造型位置线、吊挂点布置线、大中型灯位线。
1) 确定安装标高线:根据室内墙上+100cm 水平线,用尺量至顶棚的设计标高划线、弹线。
若室内+100cm 水平线未弹通线或通线偏差较大时,可采用一条塑料透明软管灌满水后,将软管的一端水平面对准墙面上的高度线。
再将软管另一端头水平面,在同侧墙面找出另一点,当软管内水平面静止时,画上该点的水平面位置,再将这两点连线,即得吊顶高度水平线。
用同样方法在其它墙面做出高度水平线。
操作时应注意,一个房间的基准高度点只用一个,各面墙的高度线测点共用。
沿墙四周弹一道墨线,这条线便是吊顶四周的水平线,其偏差不能大于3mm 。
2) 确定造型位置线:对于较规则的建筑空间,其吊顶造型位置可先在一个墙面量出竖向距离,以此画出其它墙面的水平线,即得吊顶位置外框线,而后逐步找出各局部的造型框架线。
对于不规则的空间画吊顶造型线,宜采用找点法,即根据施工图纸测出造型边缘距墙面的距离,从墙面和顶棚基层进行引测,找出吊顶造型边框的有关基本点或特征点,将各点连线,形成吊顶造型框架线。
3) 确定吊点位置:双层轻钢U 、T 型龙骨骨架吊点间距≤1200mm ,单层骨架吊顶吊点间距为800-1500mm (视罩面板材料密度、厚度、强度、刚度等性能而定)。
对于平顶天花,在顶棚上均匀排布。
对于有叠层造型的吊顶,应注意在分层交界处吊点布置,较大的灯具及检修口位置也应该安排吊点来吊挂。
(2)吊杆安装1)吊杆紧固件或吊杆与楼面板或屋面板结构的连接固定有以下四种常见方式:a)用M8或M10膨胀螺栓将∠25×3或∠30×3角钢固定在楼板底面上。
注意钻孔深度应≥60mm,打孔直径略大于螺栓直径2-3mm。
b)用φ5以上的射钉将角钢或钢板等固定在楼板底面上。
c)浇捣混凝土楼板时,在楼板底面(吊点位置)预埋铁件,可采用150×150×6钢板焊接4φ8锚爪,锚爪在板内锚固长度不小于200mm。
轻钢龙骨石膏板吊顶施工方案1、施工工艺流程定位、放线、标高引测→吊杆固定龙骨、灯槽骨架安装→灯孔定位→安装及吊顶验收→安装面板→灯槽面板、施工缝等节点收头。
2、施工准备(1)检查结构施工情况吊顶施工前,应对照吊顶设计图,检查结构尺寸是否同建筑设计相符。
包括变形缝及结构其它节点的构造尺寸是否与吊顶构造节点尺寸相符,解决结构与吊顶施工有冲突之处。
(2)检查设计安装情况吊顶施工前,检查设计中设备管道是否安装完毕,吊顶内的水电管道应安装完毕并试压完毕。
3、施工工艺操作要求(1)弹线定位1)放线主要是弹标高线和龙骨布置线,以设计要求的标高进行复核。
2)确定吊顶标高,将设计标高线弹到四周墙面或柱面上,水平偏差正负5mm,如果吊顶有不同标高,那么应将变截面的位置弹到楼板上,然后,再将角铝或其它封口材料固定在墙面或柱面,封口材料的底面与标高线重合。
吊顶的角铝应同板的色彩一致,角铝用高强水泥钉固定,也可用射钉固定。
(2)吊杆固定1)吊杆固定在混凝土结构上:在吊顶位置用冲击钻钻孔,打设膨胀螺栓,然后将50mm长L40×4角钢开孔固定在Ф8吊杆上,L40×4角钢开孔固定在膨胀螺栓上,Ф8吊杆与L40×4角钢的焊接施工在地面操作。
2)吊杆与龙骨固定:采用吊挂件,吊挂件随龙骨配套供应。
3)吊杆安装时,上端与角钢焊接,双面焊5d螺丝连接,螺纹外露按规范要求。
4)吊杆距主龙骨端部距离不得超过300mm,否则增设吊杆,以免龙骨下坠。
当吊杆与设备相遇时,应调整吊杆构造或增设吊杆,以保证吊顶质量。
(3)安装及调平龙骨1)主、次龙骨宜从同一方向同时安装,其施工顺序:就位→调平、调直→边龙骨固定→主龙骨接长。
2)就位:安装时,根据已确定的主龙骨(大龙骨)位置及确定的标高线,先将其基本就位。
次龙骨应紧贴主龙骨安装就位。
3)调平、调直:龙骨就位后,先从龙骨下挂下定制标尺,在地面用水准仪进行标高控制,然后再满拉纵横控制标高线(十字中心线),从一端开始,一边安装,一边调整,最后再精调一遍,直到龙骨调整平和调直为止。
轻钢龙骨石膏板吊顶施工方案与技术措施本文介绍轻钢龙骨石膏板吊顶的施工方案和技术措施,适用于客房、卧室、会客室、卫生间等场所。
一、施工准备1.技术准备施工前需要熟悉设计图纸和资料,并按照实际情况进行比较。
施工前需要进行技术交底,包括施工图纸、方案和分项工程的交底。
同时,需要审查图纸是否符合要求。
2.材料准备根据设计图纸和要求选择轻钢龙骨和纸面石膏板等材料,并对材料进行验收。
轻钢龙骨石膏板吊顶的配件包括组合膨胀、吊杆、螺母、大吊、对穿螺丝、主龙骨、主接、副挂、副龙骨、副接、支托、收边龙骨和自攻螺丝等。
二、施工过程在施工过程中,需要按照以下要求进行施工:1.安装轻钢龙骨轻钢龙骨的断面规格尺寸偏差应符合标准。
侧面和底面的平直度也需要符合标准。
角度的偏差也需要符合标准。
轻钢龙骨的外观和表面质量也需要符合标准。
2.安装石膏板石膏板表面应平整,不得有污染、折裂、缺棱掉角、锤伤等缺陷。
在安装石膏板时,需要注意板与板之间的接缝位置和处理方法。
3.安装配件安装轻钢龙骨石膏板吊顶的配件时,需要按照标准进行安装。
需要注意配件之间的连接和固定。
4.清理施工完成后,需要对施工现场进行清理,保持整洁。
以上就是轻钢龙骨石膏板吊顶施工方案和技术措施的介绍。
在施工过程中,需要注意材料和施工要求,确保施工质量。
观察石膏板的纸面,优质的石膏板使用进口原木浆纸制作,纸张轻、强度高、表面光滑且韧性好。
而劣质的石膏板则使用再生纸浆生产的纸张,纸张较重、较厚、强度较差、表面粗糙。
优质的石膏板可以直接滚刷涂料。
此外,优质纸面石膏板的芯体材料选用高纯度的石膏,而劣质的石膏板则使用纯度低下的石膏,其中含有大量的有害物质。
优质石膏板的板芯白色,而劣质石膏板的板芯发黄,颜色暗淡。
在掂分量时,需要注意优质的石膏板比劣质的石膏板要轻一点。
在达到标准强度的前提下,越轻越好。
观察纸面的粘接也是判断石膏板质量的重要方法。
用美工刀在石膏板表面划一个45度的槽,然后在交叉的地方揭开纸面。
轻钢龙骨石膏板吊顶施工方案介绍轻钢龙骨石膏板吊顶是一种常用于室内装饰的施工方案。
它由轻钢龙骨和石膏板组成,具有安装简便、成本低廉、美观耐用等优点。
本文档将介绍轻钢龙骨石膏板吊顶的施工步骤和注意事项。
施工步骤1. 测量和定位首先,需要进行施工场地的测量和定位。
根据实际情况,确定吊顶的尺寸和位置,确保计划施工的区域与建筑物的结构相符。
2. 安装轻钢龙骨根据测量结果,在天花板上安装轻钢龙骨。
先确定龙骨的横向和纵向位置,然后使用螺丝或其他固定方式将龙骨安装在天花板上。
确保龙骨的平直度和稳固性。
3. 安装石膏板将石膏板剪裁成合适的尺寸,然后将其安装在轻钢龙骨上。
使用螺丝或其他适当的固定件将石膏板固定在龙骨上。
确保石膏板之间的接缝平整且紧密。
4. 防火处理和装饰根据需要,对轻钢龙骨石膏板吊顶进行防火处理。
可以采用防火涂料或其他防火材料对吊顶进行涂覆,以提高吊顶的安全性。
随后,根据设计和装饰要求,进行吊顶的表面处理,如刷漆、喷涂等,使其更美观。
5. 清理和验收最后,对施工现场进行清理,清除杂物和垃圾。
进行吊顶的验收,确保施工质量符合要求,吊顶平整、牢固。
注意事项1. 施工前要进行详细的测量和规划,确保尺寸和位置的准确性。
2. 轻钢龙骨的安装要牢固,确保吊顶的稳定性和承重能力。
3. 石膏板的安装要平整、紧密,确保接缝处无明显的缝隙。
4. 在进行防火处理时,选择合适的材料和方法,确保吊顶的安全性。
5. 在装饰吊顶表面时,注意选择合适的涂料和装饰材料,使吊顶更美观。
以上是轻钢龙骨石膏板吊顶的施工方案和注意事项,希望能对您有所帮助!。
吊顶轻钢龙骨石膏板施工方案
引言
在建筑领域,吊顶是室内装修非常重要的一部分,可以起到美化、隔热、隔音等多重作用。
在吊顶材料中,轻钢龙骨和石膏板都是常用的材料,它们结合起来,施工方案至关重要。
材料准备
1.轻钢龙骨
–按照设计要求选购适当规格的轻钢龙骨,确保质量合格。
2.石膏板
–按照设计尺寸选购合适尺寸的石膏板,保证数量充足。
3.连接件
–需要搭配的连接件如吊杆、螺丝等。
施工步骤
第一步:定位安装轻钢龙骨
1.根据设计图纸要求,确定吊顶的轻钢龙骨安装位置。
2.使用测量工具准确标定吊顶位置,并根据标定位置固定轻钢龙骨。
3.调整轻钢龙骨的水平和垂直度,确保安装稳固。
第二步:安装石膏板
1.将预制好尺寸的石膏板放置在轻钢龙骨上,与轻钢龙骨连接。
2.使用螺丝将石膏板固定在轻钢龙骨上,注意螺丝固定位置和数量。
3.确保石膏板之间的拼缝处平整,避免出现裂缝。
第三步:修饰
1.对安装完毕的石膏板表面进行修饰处理,如打磨、抹灰等。
2.确保石膏板表面平整、光滑,符合美观要求。
注意事项
1.施工时应严格按照设计图纸要求进行安装,避免出现偏差。
2.注意安全,操作人员需佩戴相关安全装备,确保施工过程中安全。
3.轻钢龙骨和石膏板质量要过关,确保吊顶的稳固性和耐久性。
结语
吊顶轻钢龙骨石膏板的施工是一项复杂的工程,需要专业人员按照标准操作。
合理的施工方案和严格的施工要求是保证吊顶质量的关键,希望以上内容对吊顶轻钢龙骨石膏板的施工有所帮助。
轻钢龙骨吊顶施工工艺
第一章编制依据
本《施工组织设计》为了会所项目A幢精装修工程的组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术文件,为使该项工程的施工全过程能按科学规律组织规范施工,有计划地开展各部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调与各工种之间的时间安排,保证施工顺利进行,按期保质完成施工任务,特制定本组织设计。
(1)会所项目A幢精装修工程图纸;
(2)装修行业现行国家标准,施工规范和本企业的标准。
(3)《建筑设计防火规范》GBJ 16-87
(4)《建筑内部装修设计防火规范》GB 50045-95
(5)《建筑地面工程质量验收规范》GB 50209-2001
(6)《建筑装饰装修工程质量验收规范》GB 50210-2001
(7)《建筑工程项目管理规范》GB/T 50326-2001
(8)《施工现场临时用电安全技术规范》JGJ 46-88
第二章工程概况
本项目为会所室内精装修工程,总建筑面积约为4979m2,地下1层,地上3层,工4层,建筑高度11.6m。
其中地下1层主要包含健身房、SPA间、游泳区等,为休闲健身区;地上1层主要有KTV室、会议室、多功能厅、包厢、客房、豪华餐包等;地上2层包含书吧、桌球室、棋牌室、套房等,为休闲娱乐区;地上3层有套房,为休息区。
第三章主要施工方法
1 适用范围
本标准适用于工业与民用建筑中吊顶采用轻钢龙骨骨架安装石膏板的顶棚安装工程。
2 施工准备
2.1 原材料、半成品要求
2.1.1 龙骨:主龙骨是轻钢吊顶龙骨体系中的主要受力构件,整个吊顶的荷载通过主龙骨传给吊杆。
主龙骨的受力模型为承受均布荷载的连续梁。
故主龙骨必需满足强度和刚度的要求。
次龙骨(中、小龙骨)的主要作用是固定饰面板,中、小龙骨多数是构造龙骨,其间距由饰面板尺寸决定。
本项目使用的轻钢龙骨为U型D50系列。
2.1.2 零配件:吊杆(φ8)、吊挂件、连接件、挂插件、花篮螺丝、自攻钉等。
2.2 主要机具包括:电锯、手锯、手刨子、钳子、螺丝刀、板子、方尺、钢尺、钢水平尺等。
2.3 作业条件
2.3.1 顶棚内的各种管线及设备已安装完毕并通过验收。
确定好灯位、通风口及各种明露孔口位置。
2.3.2各种吊顶材料,尤其是各种零配件经过进场验收,各种材料人武配套齐全。
3 集中加工
3.1 龙骨排版图设计方已确认,并会张贴于样板间门口。
3.2 龙骨料单
4 操作工艺
4.1 工艺流程
弹线→固定吊杆→安装与调平龙骨→安装饰面板→细部调整与处理。
4.2 弹线
用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也适当抄几个点),弹出水准线(水准线距地面一般1000mm),从水准线量至吊顶设计高度加上20mm(两层石膏板的厚度),用粉线沿墙(柱)弹出水准线,既为吊顶次龙骨的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出的位置。
主龙骨距墙边250mm~300mm内,主龙骨与主龙骨间距800mm~900mm,,并标出吊杆的固定点,吊杆的固定点间距800~900mm。
如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
4.3 固定吊杆
采用膨胀螺栓固定吊杆挂件,采用φ8的吊杆。
吊杆攻丝与内膨胀螺栓连接,吊杆方向错开,避免主龙骨向一边倾倒。
遇有吊杆预定位置有风管或其障碍物,在风管和障碍物两侧增设2根φ8吊杆。
4.4 安装与调平龙骨
4.4.1 安装边龙骨
边龙骨的安装应按设计要求弹线,沿墙(柱)上的水平龙骨线把U型镀锌轻钢条用自攻螺丝固定在墙边木绡上(木绡需做防腐处理)间距应不大于吊顶次龙骨的间距。
4.4.2 安装主龙骨
主龙骨应吊挂在吊杆上,主龙骨间距800~900mm,主龙骨为轻钢龙骨UC50中龙骨主龙骨应平行房间长向安装。
主龙骨的悬臂段不大于300mm,否则应增加吊杆。
主龙骨的接长应采用对接,相邻的对接接头要相互错开。
主龙骨挂好后应基本调平。
4.4.3 木质挂板
实木龙骨固定应按设计要求弹线,固定首先采用自攻螺丝固定在木绡上,待挂板安装到
位后采用膨胀螺丝加主吊件加固,加固间距900mm内两端不得大于300mm,木工板必须做防火处理。
4.4.4 安装次龙骨
次龙骨应紧贴主龙骨安装。
次龙骨间距300mm。
并做好灯具、风口等需开孔安装物的规避工作。
4.4.5校正
龙骨安装完成,检查校平,起拱高度更具跨度控制;调平后紧锁主吊挂的螺母。
4.5安装石膏板
第一层石膏板安装横向接缝应错开;接缝不得在洞口的直角出,隔墙两面的接缝不得在同一龙骨上;第二层石膏板应与第一层石膏板安装错位,拐角线应采取"L"型或"T"型处理,防止拐角开裂。
单层石膏板用5*25的自攻螺丝、双层石膏板用5*35自攻螺丝固定,间距150—170mm,顶头沉入纸面0.5—1mm,距边缘10—15mm;
钉子应先从石膏板的中间开始安装,依次向四周;
双层石膏板安装时,里、外层石膏板的接缝应错开;
石膏板安装的精度要求:
4.6细部调整处理:
4.6.1 烟感器和喷淋头安装:施工中应注意水管预留必须到位,即不可伸出吊顶面,也不能留短;烟感器及喷淋头旁800mm范围内不得设置任何遮挡物。
4.6.2 龙骨吊筋在转角、灯槽边300mm范围内必须布置一道,以防龙骨变形下垂。
5质量标准
5.1主控项目
5.1.1 吊顶标高、尺寸、起拱和造型应符合设计要求。
检验方法:观察;尺量检查。
5.1.2饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
检验方法:观察;检查产品合格证书、性能检测报告、进场验收记录和复检报告。
5.1.3吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。
检验方法:观察;手板检查;检查隐蔽工程验收记录和施工记录。
5.1.4 吊顶、龙骨的材质、规格、安装间距及连接方式应符合设计要求。
金属吊杆、龙骨应经过表面防腐处理。
检验方法:观察;尺量检查;检查产品合格证书、性能检测报告、进场验收记录和隐蔽工程验收记录。
5.1.5 石膏板的接缝应按其施工工艺标准进行板缝防裂处理。
安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。
检验方法:观察。
5.2一般项目
5.2.1 饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。
压条应平直、宽窄一致。
检验方法:观察;尺量检查。
5.2.2 饰面板上的灯具、烟感器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面板的交接应吻合、严密。
检验方法:观察。
5.2.3吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有放散落措施。
检验方法:检查隐蔽工程验收记录和施工记录。
表5.2.4 轻钢龙骨罩面板顶棚允许偏差和检验方法
5.3关键控制点的控制表5.3 关键控制点的控制
5.4 质量记录
5.4.1 龙骨、石膏板、胶粘剂的材质合格证明文件和检测报告。
5.4.2 材料进场验收记录和复验报告。
5.4.3 人造木板甲醛含量复检报告。
5.4.4 隐蔽工程验收记录。
5.4.5 技术交底记录。
5.4.6 吊顶工程检验批质量验收记录表.
5.4.7 吊顶分项工程质量验收记录表.
6 应注意的质量问题
6.0.1 抄平、弹线必须精心细致,四周边线,主龙骨位置线、凸凹造型位置线、大中型灯位线等必须全部清晰弹出。
6.0.2 石膏板安装前,必须对龙骨进行内部验收,要求吊杆、反向撑杆、主龙骨、次龙骨连接牢固,具有足够的强度、刚度和稳定性。
吊杆、龙骨的材质、规格、间距符合设计要求。
吊杆、龙骨均经过防腐处理。
6.0.3 饰面板上的灯具、烟感器、风口篦子必须事先准确标出其位置,保证交接部位的吻合、严密。
6.0.4 石膏制品不得在露天存放,要有防潮防雨措施。
6.0.5 石膏板安装前要对型号、规格、厚度和表面平整度进行检查,不符合要求的,必须调换。
7成品保护
7.0.1 龙骨、石膏板及其他吊顶材料在入场存放、使用过程中严格管理,保证板材
不受潮、不变形、不污染。
7.0.2 石膏板安装必须在棚内管道、试水、保温等一切工序全部验收后进行。
7.0.3 吊顶施工过程中,注意对已安装的门窗,已施工完毕的楼、地面、墙面、窗台等的保护,防止损伤和污染。
7.0.4 吊顶施工过程中注意保护顶棚内各种管线。
禁止将吊杆、龙骨等临时固定在各种管道上。
