一、编制依据及编制原则

(一)编制依据

1、《国道112线高速公路天津东段工程第30合同段合同书》;

2、《国道112线高速公路天津东段工程示范工程要求/技术规范》;

3、《国道112线高速公路天津东段工程第30合同段施工图设计》(第二册);

4、《公路桥涵施工技术规范》(编号:JTJ041-2000);

5、《公路工程质量检验评定标准》(编号:JTG F80/1-2004);

6、《公路工程施工安全技术规程》(编号:JTJ076-95);

7、《混凝土结构工程施工质量验收规范》(编号:GB50204-2002);

8、《施工现场临时用电安全技术规范》(编号:JGJ46-2005);

9、《建筑机械使用安全技术规程》(编号:JGJ33-95);

(二)编制原则

1、遵守合同文件各项条款要求,全面响应招标文件,认真贯彻业主和监理工程师的指导、指令和要求。

2、严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准。

3、坚持技术先进性、工期合理性、经济适应性、安全可靠性。

4、一切服从监理、忠于业主,一切服务于业主,让业主满意。

5、合理进行劳动组织,强化内部管理,确保责任目标的实现。

6、实行项目法施工,优化资源配置。

7、全面推行贯彻ISO9001标准,按我单位质量手册及程序文件建立及运行质量体系,做到层层按标准管理,人人按标准做事,事事按标准规范,处处按标准考核。

8、强化精品意识,采取切实有效的措施,使本工程达到内实外美:即工程内在质量优良,外观棱角分明,线条流畅,色泽一致,表面光洁。

二、工程概况

国道112线高速公路天津东段工程是连接河北省东北部、天津滨海新区、市

区、北京市河北省中部山西北部的又一快速通道的中间部分,它是天津滨海新区对外快速路网“4451”中的5横中的1横,是天津市规划的2020年高速公路网“3310”公路网主骨架中“10条中心城市放射线”之一,是环渤海地区区域高速公路网“九纵、十一横、八条联络线”中的一横,是京津冀都市圈高速公路网规划“六条北京放射线、四条天津放射线、三条京津通道、三条联络”中四条天津放射线中其中三条的重要组成部分。采用平原微丘区高速公路标准建设,桥涵设计荷载为公路-I级,双向八车道,桥梁宽度为41.5米,设计车速为120公里/小时。

国道112线高速公路天津东段工程30标段(永定河泛区特大桥2)位于国道112线高速公路上跨永定河泛区的一部分,桥梁设计起点桩号:K81+722.217(右K81+721.224),终点桩号:K83+890.65,桥梁全长2168.52米。主要结构形式为:下部结构基础采用钻孔灌注桩接承台接墩、台身,上部为8×25+6×40+24×25+6×40+10×25+17+2×17.5+17+4×25+39+58+39+17+2×18.5+17+10×25先简支后连续小箱梁、现浇连续箱梁,其中预制25m小箱梁672片、40m 小箱梁144片。具体断面布置为0.5m(墙式护栏)+18.75m(车行道)+1.0m(波形梁护栏)+(1.05-1.0)m(中央分隔带)+1.0m(波形梁护栏)+18.75m(车行道)+0.5m(墙式护栏)。桥梁纵坡:-0.173%~-2.081%。桥面横坡:右幅桥位2%单向坡;左幅桥处于超高段范围,为-2%~2%单向坡。

(一)桥面及附属结构设计概况

桥面及附属结构分为桥面铺装、防撞(波型)护栏、伸缩缝、桥头搭板等。其中:

1、本合同桥面混凝土铺装采用8cm厚C40防水混凝土;内设一层CRB550Φ11冷轧带肋钢筋焊接网片,距离混凝土铺装层顶面净距2.5cm(网距:10cm×10cm,单位重15.0kg㎡)。桥面混凝土铺装内掺入聚丙烯腈纤维,掺入量为1Kg/m3。

2、护栏:左幅桥、右幅桥中央分隔带采用加强型波形护栏(SA级)。桥梁外侧采用钢筋混凝土墙式护栏(SA级)。墙式护栏内主筋为直径16mm的II级钢筋,波型梁式护栏底座内主筋为直径12mm的II级钢筋。

3、桥梁伸缩缝:全桥80型伸缩缝11道,共383.3m。160型伸缩缝10道,共397m。在墙式护栏及波型护栏底座内设置伸缩滑板预埋钢板。

4、桥头搭板:按设计要求,本桥桥台后设8m长的桥头搭板,厚度为0.30m,横向宽度18.71m。搭板主筋设计为直径22mm的II级钢筋,混凝土强度采用C30。(二)桥面及附属结构工程量一览表

永定河泛区特大桥2桥面及附属结构工程数量详见下表:

桥面及附属结构工程量表

三、桥面及附属结构的施工方法

(一)护栏施工

墙式护栏及波型护栏底座均采取现场分段绑扎钢筋、分段立模、分段现浇的方法进行施工。具体方法与步骤如下:

1、通过测量放出护栏的内侧边线,用墨线弹出,控制点用红色油漆做好标记。并测出相应点的标高值,做好记录;

2、对原预留钢筋进行除锈并按照设计位置、尺寸进行调整;

3、对护栏底部与箱梁翼缘的接触面进行凿毛,并将残渣清理干净;

4、钢筋在钢筋加工厂下料弯曲成型后,运往现场进行绑扎,绑扎时依照测量放样结果拉好线,保证钢筋位置、尺寸的准确性;

5、根据设计图要求,在钢筋顶部安装防抛网或波型护栏预埋件,并将位置调整准确,与钢筋可靠焊接固定;

6、分节进行模板安装。墙式护栏采用定型钢模,在上下口分别设置对拉拉杆;波型护栏采用竹夹板作模板,采用角钢制作的卡子固定尺寸,采用木撑限制平面位置;

7、模板安装后,仔细调整结构尺寸、平面位置、整体线性及拼接接头,达到规范要求后,紧固拼接螺栓、拉杆,或打好撑木;

8、将模板底口缝隙采用半干硬砂浆进行堵缝,待砂浆强度达到5MPa后,进行灌注前检查;

9、分层浇筑护栏混凝土,分层厚度以不大于26cm为宜。浇筑顺序应由低端向高端进行。采用直径50mm插入式震动棒逐层捣实。浇筑完毕后,用铁抹三度抹面收光,并复查预埋件位置是否准确,将预埋件顶面混凝土清理干净;

10、浇筑完成后,裸露面覆盖棉毡,洒水保湿养生;

11、拆模,并继续保湿养生到七天为止。

(二)桥面混凝土铺装施工方案

本合同桥面混凝土铺装采用8cm厚C40防水混凝土;内设一层CRB550Φ11冷轧带肋钢筋焊接网片,距离混凝土铺装层顶面净距2.5cm(网距:10cm×10cm,单位重15.0kg㎡)。桥面混凝土铺装内掺入聚丙烯腈纤维,掺入量为1Kg/m3。

1、桥面铺装施工

桥面铺装按照施工设计图施工,注意伸缩缝安装和泄水孔安装,预留桥面铺装厚度。对安装完毕的梁体顶面进行凿毛,高压水进行冲洗。桥面钢筋尽可能与梁体结构钢筋相连,保证桥面铺装层与梁体紧密联结,减少、延缓桥面铺装的损坏。

桥面铺装半幅一次浇成,不允许纵向分块。施工时沿护栏的两侧留50cm做砼基准带,基准带的平整度要求在3mm以内。

桥面铺装施工采用6001型三辊轴机组铺筑,轴直径219mm,轴速300r/min,行走速度13.5m/min,振动功率17kw,驱动功率9kw。振动横梁和滚筒采用一次到位的长条形槽钢焊接框架,用螺栓调节振动横梁的平整度,连续浇捣,不到分联缝或伸缩缝位置不允许中断。用插入式振动棒、平板振动器、振动横梁振捣密实。

振动横梁振捣过后,用铝合金尺沿纵向、横向连续向前刮平,再用人工抹光提浆,再抹平,抹平表面后并在初凝前用硬塑刷拉毛。成型后的铺装层在收浆后及时养生,并封闭交通。桥面防水层采用专用防水涂料。经24小时后,应按常规及时养护,夏天应用塑料薄膜或土工布之类覆盖,冬天原则上不允许施工。

2、混凝土养护

1)、混凝土养护不仅是浇水,还要控制温度变化,在湿养护的同时应保证混

凝土表面温度和所接触的大气温度之间不出现大差异。当气温低于5℃时,应覆盖保温,不得向混凝土面上洒水。混凝土强度达到5MPa前,不得使其承受行人、运输工具、模板、脚手架等荷载。混凝土浇筑完毕后,应在12小时以内加以覆盖,并浇水养护。

2)、混凝土浇水养护日期不得小于14天。

3)、根据我现场的施工安排,3月上旬的日平均温度估计在8-10℃,所以采取湿法养护,每日浇水次数应能保持混凝土处于足够的润湿状态。常温下每日注水两次。

4)、采用塑料薄膜或土工布覆盖,其四周应压严密并应保持薄膜或土工布内有凝结水。

(三)伸缩缝安装施工方案

1、安装前现场准备工作

1)、熟悉图纸和安装操作规程,检查、验收伸缩缝异型边梁的平整度、顺直度和缝体间隙。

2)、机械设备、小型机具配备齐全。尤其是提供施工车辆过往的过桥必须质量坚固、数量充足,以保证施工顺利进行。

3)、配齐备足防止污染路面的帆布、塑料布、胶带等材料。

4)、配齐备足养护用的塑料薄膜、草苫子、运水工具等。

2、施工方法

1)、开槽

表面层沥青混凝土铺筑完成48小时后, 在已完成的沥青混凝土面层上,进行测量并弹出开槽的边缘标线,经过监理检查确认后方可开槽。采用切缝机进行切缝, 要求切缝整齐、顺直,切缝过程中在伸缩缝槽两侧的路面上覆盖彩条布,以避免污染两侧路面。切缝后采用风镐配合人工破碎预留槽内的沥青混凝土和低标号混凝土,人工将破除的沥青混合料和缝内填塞的石屑清理干净。伸缩缝槽边粘贴塑料胶带,防止伸缩缝安装过程中破坏槽边。

对外露的混凝土表面进行凿毛处理,将伸缩缝内预留钢筋表面除锈并清理干净,并将预留钢筋调整直顺,最后用空气压缩机将槽内杂质吹扫干净。

2)、伸缩缝安装

沿伸缩缝方向(横桥向)在伸缩缝两侧预留钢筋上每隔3m安放2m长10cm×10cm的方木,人工将伸缩缝装置安放在方木上,对照伸缩缝装置的钢筋应检查预留钢筋的直顺度,对于预留钢筋位置有偏差的情况人工进行调整。在中央隔离带纵缝处伸缩缝装置的钢梁要断开,止水V形橡胶带不断开。在伸缩缝槽上顺桥向每隔3m安放一自制钢门架,每个门架上安装一套倒链,倒链固定到伸缩缝装置上,将伸缩缝装置拉起,撤去方木,将伸缩缝装置缓慢吊放到设计位置。

在伸缩缝槽上顺桥向每隔1m铺设3m长直顺的20#工字钢,工字钢底面与伸缩缝槽外的两侧路面贴紧。用倒链将伸缩缝装置表面调整到与工字钢底面平齐,人工用3m直尺和倒链将伸缩缝装置逐段精确调平。用3m直尺检测伸缩缝装置横桥向的平整度和顺桥向的直顺度,平整度和直顺度不满足要求时进行调整,采用木楔将不平整处垫平。平整度、直顺度和顶面高程合格后将伸缩装置非活动端的钢筋与工字钢用一小段钢筋点焊连接。

按照设计要求采用φ16圆钢将伸缩装置的非活动钢筋和伸缩缝预留钢筋焊接成整体。焊接完成后用砂轮切割机机将非活动端钢筋和工字钢连接的焊点切开。

伸缩装置安装检查合格后,在气温较低时将伸缩装置进行解锁。解锁后再次检测伸缩缝的平整度、直顺度、顶面高程,合格后浇筑混凝土。

3)、混凝土浇筑

混凝土浇筑前伸缩缝预留槽与路面相接处应留1.5cm缝隙,待混凝土浇筑后缝内填聚硫橡胶嵌缝膏与下面防水层相接。伸缩缝混凝土采用C50钢纤维混凝土,还要掺加阻锈剂。将伸缩缝槽清理干净,用泡沫板将伸缩缝装置的间隙填满,并将伸缩缝用塑料胶带密封,防止浇筑过程中混凝土进入伸缩缝装置中。混凝土采用插入式振捣棒振捣,振捣充分,直至混凝土表面平坦、不再下沉,表面无泛浆、无气泡冒出为止。混凝土浇筑到伸缩缝顶面时人工用1m长的杠尺顺桥向将混凝土表面赶平,待混凝土定浆后用钢抹将混凝土表面抹光赶平并拉毛。

待混凝土强度达到80%时,将密封橡胶带嵌入伸缩缝中。浇筑完成初凝后,用土工布覆盖洒水保湿养生7天,养生期间禁止行人行走和车辆碾压。

(四)桥头搭板的施工

桥台台背施工完毕及台背回填完成后,即可进行搭板施工。搭板采用现场绑

扎钢筋、整体现浇的方法施工。其方法与步骤如下:

1、在搭板尾部、横桥方向开挖深度1.4m的沟槽,填筑厚度1.0m的水泥稳定砂砾辅助枕梁。枕梁须分层填筑,分层厚度不大于15cm,且每层用震动夯严格震实。

2、在水泥稳定砂砾枕梁上绑扎枕梁钢筋,浇筑钢筋混凝土枕梁。

3、钢筋采用现场加工制作,加工尺寸严格按照设计图纸及规范要求,钢筋的直径、数量、安装位置及间距等与设计相符。钢筋使用前应清除污锈,并做调直处理。直径大于16mm的热轧钢筋采用电焊,单面焊时搭接长度为10d,双面焊时搭接长度为5d。直径等于或小于16mm热轧钢筋接头可采用绑扎,其搭接长度为40d。电弧焊接应选择与钢材相适应的焊条,焊缝应饱满、均匀,无溶渣、气孔现象。为保证混凝土保护层的厚度,需在钢筋与模板间设置垫块,垫块应交错布置,不得在同一截面上。并注意在台背牛腿顶面铺1cm厚油毡。

4、立模板,并加固、堵缝。

5、检查并浇注搭板混凝土,将混凝土顶面用木模摸平。

6、覆盖保湿养生,待混凝土强度达到5MPa后,拆除模板。

7、继续覆盖保湿养生至7天为止。

(五)桥面泄水管的安装

桥面泄水管的安装宜在桥面铺装层施工前进行。泄水管为铸钢件,须预先由厂家制作。其安装方法与步骤如下:

1、清理原梁翼缘的预留孔,使其能满足安装要求。并检查位置是否准确,确定是否应装泄水管。

2、测出泄水管处梁面标高,以确定泄水管安装时的外露高度。泄水管设计顶面与桥面铺装层顶面相平。

3、安装泄水管,将泄水管与预留孔之间的缝隙用半干硬砂浆填实。

4、将梁翼缘下方的预留孔周围亦用半干硬砂浆填实、摸平。

5、待沥青混凝土铺装施工完毕后,安装泄水管盖及管蓖。

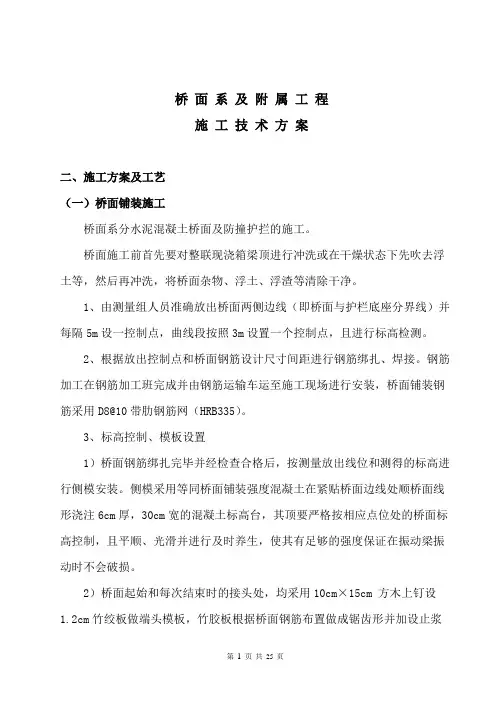

桥面系施工方案

桥面系施工方案 一、编制依据 1、谷竹高速公路第24合同段合同文件/施工设计图; 2、《公路桥涵施工技术规范》; 3、《公路工程质量检验评定标准》; 4、《公路桥涵设计手册:基本资料》; 5、本合同段《施工组织设计》文件。 二、编制原则 1、严格遵守施工过程中涉及的相关规范、规程和技术标准。 2、确保实现业主要求的质量、安全、工期、环境保护、文明施工、工程创优等各方面的目标。 3、认真、全面理解设计图纸,编制施工方案具有技术先进、方案可靠、经济合理、安全高效的原则。 4、科学安排施工顺序,合理配置资源的原则。 三、工程概况上部结构左幅为5×30m+4×30m+﹙30.042m+4×30m﹚共三联预应力混凝土T型组合梁连续钢构。 桥面系施工主要包括永久支座安装、梁端封锚、现浇端横隔板连接、现浇墩顶连续段、湿接缝、桥面铺装、护栏、安装伸缩缝、其它附属设施。左幅1#、2#、3#、4#、6#、7#、8#、10#、11#、12#、13#墩,右幅1#、2#、3#、4#、6#、7#、8#、10#、11#、12#墩为墩顶现浇连续段。现浇墩顶连续段、横隔梁现浇段、湿接缝所用砼设计标号为C50,与梁体同标号。 四、施工准备 1.施工技术准备

(1)、认真查阅设计图纸、文件,清楚桥面系具体施工情况。 (2)、熟悉相关施工技术规范要求,结合实际编制施工组织设计,向班组人员进行施工技术交底及施工安全技术交底; (3)、制定了详细的技术管理制度和质检制度,为工程提供质量保证。 (4)、对导线点及水准点进行了复测和加密,且进行了测量报验。 (5)、施工日志和工程检查表格均已经编制完成,已报监理审查批准。 (6)、编制分项工程开工报告申请,呈监理工程师审批。 2. 材料准备 桥面系施工所用的钢筋、水泥、砂石料、张拉所用的锚具、钢绞线、伸缩缝等进场后试验人员首先按照试验要求及频率对原材料性能进行自检,自检合格后再报试验监理工程师检查。物资、试验人员共同把好原材料进场关,对于试验不合格材料坚决予以退场。 3. 机具配备 汽车吊、张拉设备、钢筋加工设备、混凝土拌和设备、混凝土运输车、砼汽车输送泵、发电机等机械设备均已检修调试完毕,并满足桥面系需要。 4.人员配备 项目部将选派组织协调能力强、业务水平高的管理、技术人员负责一线生产。项目部负责生产的副经理主抓现场生产、协调、机械调配工作,项目副总工负责现场施工技术。选择经验丰富,信誉良好施工队伍。根据工程量及工序要求,桥面施工安排施工班组施工人员为30名。施工班组分成5个组,其中钢筋组10人、立模浇筑组10人、张拉、压浆组4人、综合组6人(包括汽车吊司机、电工、养护人员、杂工)。 机械设备一览表

桥面铺装首件施工方案讲解

桥面铺装首件施工方案 神池至岢岚高速公路TJ1合同段项目经理部四川公路桥梁建设集团有限公司 2016年8月

目录 一、工程概况.......................................... - 1 - 1、首件工程的工程情况 (1) 2、施工准备情况 (2) 二、人员、设备、材料设备配置 .......................... - 3 - 2.1人员进场计划 (3) 2.2材料进场计划 (3) 2.3机械设备进场计划 (4) 三、质量控制要点....................................... - 4 - 四、工期计划........................................... - 8 - 五、施工程序.......................................... - 8 - 六、施工工艺流程....................................... - 8 - 6.1施工准备 (8) 6.2测量放样 (9) 6.3钢筋网施工 (9) 6.4安装悬挂式摊铺设备 (10) 6.5混凝土浇筑及养护 (11) 6.6桥面接缝处理 (12) 七、施工注意事项...................................... - 12 - 八、质量、安全、环保管理体系及保证措施................. - 13 - 8.1质量管理目标及保证措施 (13) 8.2安全管理目标及保证措施 (15)

8.3文明施工、环境保护管理目标及保证措施 (18)

水泥混凝土桥面铺装施工工艺标准

水泥混凝土桥面铺装施工工艺 1、适宜范围 水泥混凝土桥面铺装适用于复合桥面中的混凝土基层,摊铺和振捣采用振捣梁或行夯施工,所用钢筋为钢筋绑扎网与焊接网。 2、编制主要应用标准和规范 2.1中华人民共和国行业标准《公路桥涵施工技术规范》JTG/T F 50-2011 2.2中华人民共和国行业标准《公路工程质量检验评定标准》JTGF80/1-2004 2.3中华人民共和国行业标准《公路工程水泥及水泥混凝土试验规程》JTGE 30-2005 3、施工准备 3.1技术准备 3.1.1熟悉施工图纸,结合现场情况编制施工组织方案,向班组进行书面的一级技术交底和安全交底。 3.1.2桥面梁板顶面凿毛清洁完毕,对最小厚度不能满足设计要求的地方,会同设计、监理已进行桥面设计高程调整,测量放样完成。 3.1.3施工之前对施工人员进行详细的技术、安全二次交底。 3.1.4桥梁梁板绞缝活湿接缝施工完毕,要按照施工图对各种预埋件的数量和预留孔,安装作业已完成并验收合格。 3.2机具准备 3.2.1清扫设备:空压机、凿毛机、钢钎、锤、扫帚等。 3.2.2.钢筋安装设备:吊车、小型跑车、电焊机等。 3.2.3混凝土浇筑设备:混凝土拌和机(站)振捣梁(或行夯)、混凝土罐车、振捣器、铝合金方钢等。 3.2.4养生设备:水车、塑料布、土工布(或无纺布)、水管等。 3.3材料准备 3.3.1原材料:水泥、石子、砂、外掺剂、钢筋等,按照规定检测频率进行检验,保证各种原材料在使用前检测合格。 3.3.2混凝土配合比设计及试验:按桥面混凝土设计强度要求进行配合比试验,同时必须满足混凝土的抗折强度要求。 3.3.3钢筋采用钢筋焊网或普通钢筋,焊网必须作焊点抗剪、抗拉试验,普通钢筋必须作抗拉试验。 3.4作业条件 3.4.1施工便道平整顺畅,保证施工车辆顺利通行。 3.4.2保证施工现场用电能够满足施工设备需要。 3.4.3混凝土运输所用罐车要保证数量和良好的机械性能,并且司机要熟悉运输路线。 3.4.4施工方案和分项开工报告已审批。

桥面铺装防水层施工方案(工程科)

洛阳市境(新安段)改建工程 桥面铺装防水层 施工技术技术指导文件 山东天诚市政公路工程有限公司 二一五年十月 桥面铺装防水层施工组织技术指导文件一、编制依据 、洛阳市境(新安段)改建工程两阶段施工设计图。 、《公路桥涵施工技术规范》。 、《公路工程质量检验评定标准》。 、本合同段《施工组织设计》文件; 、《水性沥青基防水涂料》。 二、编制原则 、严格遵守项目建设周期中涉及的相关规范、规程和技术标准。 、确保实现业主要求的质量、安全、工期、环境保护、文明施工、工程创优等各方面的目标。 、认真、全面理解设计图纸,编制施工组织技术指导文件具有技术先进、技术指导文件可靠、经济合理、安全高效的原则。 、科学安排施工顺序,合理配置资源的原则。 三、工程概况 洛阳市境(新安段)改建工程主线大桥座,其桥梁上部结构为

预应力混凝土先简支后连续组合连续箱梁即预制箱梁、预制箱梁、预制箱梁、预制箱梁。天桥及大洼分离式立交桥上部为和装配式部分预应力混凝土空心板。 根据设计要求,本工程全线桥面铺装设计均为沥青混凝土防水层(路桥用水性沥青基)厚防水混凝土。 四、组织组织 、管理体系 成立以项目经理为总指挥,总施工全过程管理人员为技术总负责人的管理组织,设个桥面防水作业队展开施工,由总施工全过程管理人员负责运作,由质检部和实验室负责施工的质量检查并实施质量监督职责。 、人员配置 总负责人名,现场技术员名,质检员名,普工根据现场施工进度情况而定(人)。 、机械设备配置 ①凿毛机台 ②增压泵及高压水枪套 ③低压喷射器台 ④沥青喷涂机台 五、材料选用与质量要求 材料采用水性沥青基防水材料。水性沥青基薄质防水材料是以用化学乳化剂配置的乳化沥青为基料,掺有氯丁胶乳或再生胶等橡

桥面系冬期施工安全技术方案

桥面系冬期施工安全技 术方案 集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)

杨林塘航道整治工程YLTTC-QL1标桥面系冬期施工安全、技术方案编制: 复核: 审核: 江苏省交通工程集团有限公司 杨林塘航道整治工程YLTTC-QL1标项目经理部 2015年11月 目录

桥面系冬期施工安全、技术方案 一、编制说明 按照既定施工计划,我部四座桥梁进入冬季仍继续施工,岳王大桥桥面系和沪浮璜公路桥东半幅桥面系施工工期处于冬季施工阶段。一旦太仓地区持续低温,连续5天室外最低日平均气温低于5℃,即进入冬季施工标准。 为加快施工进度,保证冬季施工工程质量,依据相关技术要求,结合现场实际情况对桥梁上部桥面系及附属工程构造物制定具体方案。具体施工措施包括:原材料保温及加热、砼运输过程中的保温、砼的养护措施等。冬季施工的混凝土拌制由拌合站统一供应,这就要求拌合站同时做好冬季施工准备。为此,我部编制冬季施工方案,并报请总监办审核。?二、工程概况 本标段合同范围包括:岳王大桥、岳王人行桥、牌楼杨林桥、沪浮璜公路桥四座桥梁的主桥、引桥工程、接线工程、桥位处100m航道工程、其他工程(含路面、交通安全设施)、为实施以上工程所必须的相关预埋件的预埋、临时工程的施工与缺陷修复工作以及7座老桥的拆除工程。 本标段工三座桥梁(岳王大桥、沪浮璜公路桥、牌楼杨林桥)存在桥面系施工,两座桥梁存在桥面系冬季施工情况。桥面系施工主要包括永久

支座安装、现浇中横梁、端横隔梁、湿接缝、桥面铺装、护栏、安装伸缩缝、防排水部分。 三、桥址气候情况 四座桥桥址所属地区均属于亚热带湿润性季风海洋性气候,具有季风显着,四季分明,雨量充沛等特点。沿线区域无霜期长,河流常年不冻结。年平均气温15.5℃,年极端最高气温39.2℃,夏季酷热,最高气温多出现在7-8月份。年极端最低气温-9.8℃,最低气温一般出现在1-2月份。由于受季风的影响,降水量年内分布很不均匀,5~9月份是主要的降雨季节,降水量约占全年总量的60~80%左右,其主要特征降雨量如下:平均年降雨量1140mm;最大年降雨量1555mm;最小年降雨量604mm;日最大降雨量343mm,环境类别为Ⅰ类。 四、工期计划安排 岳王大桥桥面系计划2015年10月25日开工,2016年5月1日完工,预计工期186天。 沪浮璜公路桥东半幅桥面系计划2015年12月25日开工,2016年4月5日完工,预计工期100天。 五、冬季施工人员组织及职责? 5.1.冬季施工领导小组 组长:薛翔? 副组长:陈阳?庄磊?? 组员:董功海?仇卫星?侯兵兵?陆苏成?孙少前?付鹏洁?卜川周鹏?冯云陈永强徐宜宝 5.2.组织机构框图

桥面铺装首件方案

津石高速公路津冀界至保石界段JSLQ5标段土建工程 (K84+900~K112+020) 桥面铺装首件施工方案 编制: 复核: 批准: 编制单位:成都华川公路建设集团有限公司 河北省津石高速公路JSLQ5标段项目经理部编制时间:2019年3月

目录 一、编制依据和原则 (1) 1、编制依据 (1) 2、编制原则 (1) 3、编制目的 (1) 二、工程概况 (2) 1、工程位置 (2) 2、本工程概况及内容 (2) 3、桥面铺装分项工程概况 (3) 4、主要机械设备配备 (3) 5、劳动力配备 (3) 6、技术准备 (4) 三、桥面铺装施工方案 (4) 1、施工工艺流程 (4) 2、测量放样 (4) 3、凿毛、预埋筋调整 (4) 4、护栏钢筋 (5) 5、护栏模板 (6) 6、混凝土浇筑 (6) 7、拆模及养生 (7) 8、施工质量检验标准 (7) 四、质量保证措施 (8) 1、质量管理组织机构 (8) 2、质量体系保证 (9) 3、保证措施 (9) 4、质量控制要点 (11) 五、安全保证措施 (12) 1、安全目标 (12) 2、安全管理机构 (13) 3、人员培训 (13) 4、高空作业 (13) 5、临时用电管理制度 (14) 6、危险源管理 (14) 六、季节施工保证措施 (15) 1、高温施工保证措施 (15) 2、雨季施工保证措施 (15) 七、环保与文明施工控制措施 (16) 1、环境保护措施 (16) 2、文明保证措施 (17)

桥面铺装首件施工方案 一、编制依据和原则 1、编制依据 (1)《公路桥涵施工技术规范》(JTG F50-2011); (2)《公路工程质量检验评定标准》(JTG F80/1-2017); (3)《公路工程施工安全技术规范》(JTG F90—2015)。 (4)津石高速公路工程JSLQ5标段土建工程施工图纸。 (5)河北省及交通部有关公路工程的施工技术、质量和安全规定。 (6)建设单位、监理单位的文件规定及要求。 (7)本地区地形、地貌、水文、地质、气候、材料供应等施工条件的详细调查。 (8)我公司现有的技术装备、施工能力以及类似工程的施工经验。 (9)其他有关技术文件。 2、编制原则 (1)遵守合同文件各项条款要求,全面响应合同文件,认真贯彻业主或监理工程师的指示、指令和要求。 (2)严格遵守合同文件明确的设计规范、施工规范和质量评定与验收标准。 (3)坚持技术先进性、科学合理性、经济实用性、安全可靠性与实事求是相结合。 (4)自始至终对施工现场坚持实施全员全方位、全过程严密监控、动静结合、科学管理的原则。 (5)实施项目管理,通过对劳务、设备、材料、技术、资金、方案、信息、时间与空间的优化处理,实现成本、工期、质量及社会效益。 3、编制目的 为保证JSLQ5标段桥面铺装施工质量、确定最优施工方案,更好的为其它桥面铺装施工提供依据,我标段选K92+822良村1号中桥左幅第一联桥面铺装施工作为首件工程。我们将通过桥面铺装首件工程的实施,验证预定施工方案是否可行,选用机械

混凝土桥面铺装施工方案

混凝土桥面铺装施工方案 (一)施工方案 1、桥面铺装施工技术方案 本项目为K + 桥混凝土桥面铺装,采用C50混凝土,内配双向Φ16钢筋网。采用混凝土输送泵配合三辊轴振动梁进行施工。待桥梁梁板安装完成,铰缝施工完毕,即可进行桥面铺装工程的施工工作。 2、混凝土桥面铺装施工 (1)施工准备 桥面铺装施工前对桥面梁板顶标高进行全面测量,每片梁不少于三点(梁中和梁端),以确保铺装层的设计厚度。然后全面凿除浮渣、浮浆,清除其他杂物,用高压水枪冲洗干净,保证桥面铺装层与底层的密结性。 (2)钢筋施工 桥面铺装钢筋位置要正确,符合设计要求,保护层厚度要保证;桥面混凝土铺装层的钢筋网需由直径Φ16以上钢筋柱竖直支立垫起,支立钢筋与铺装钢筋间需焊接,且桥面铺装钢筋应保持平整;桥面铺装钢筋仅在伸缩缝处断开,在桥面连续构造处应通长设置,桥面钢筋网绑扎位置要准确、均匀,绑点覆盖率要达到100%;连接钢板要按设计要求焊接牢固。严禁在浇筑混凝土时,钢筋网下落、变形,甚至贴在梁板上。 (3)精确放样及高程控制 桥面全幅施工考虑设置二道纵向模板,靠防撞墙侧30cm各设一道,每道模板按纵向每5m的间距布设中线点,准确弹出二道模板的安装基准线,并于中线点处精确测出高程控制点。基准线模板采用槽钢或Φ25钢筋,每50~80cm加固一点,以三滚轴振捣梁和顶面保持线接触进行高程控制;靠防撞栏侧预留30cm作为安装模板及三滚轴

振捣梁行走。 (4)混凝土施工 桥面铺装混凝土采用自动计量拌合站搅拌,混凝土罐车运输,混凝土输送泵摊铺平整。三滚轴振捣梁捣固,滚筒及铝合金尺整平。其工艺流程为:混凝土泵送摊铺→振捣棒振捣→三滚轴振捣梁振实→抹光粗平→铝合金尺刮平→直尺检查→拉毛→养生。 A、浇注前,桥面应充分湿润,并不积水为度。混凝土摊铺要均匀,布料高度略高于桥面标高2cm左右,以备整平和收浆,严禁抛掷和搂耙,防止混凝土拌和物离析。 B、压实:用振捣棒和三滚轴振捣梁压实,振捣找平时尤其要将竖起和外露的石子压下去。 C、抹面:先用抹刀粗平后,再用铝合金作刮尺,贴紧模板顺桥向连续反复几次直至刮平,此时配合用长6米直尺纵横向反复检测,使平整后的表面不得裸露钢钎维或留有浮浆,以确保桥面铺装平整度。为了保证桥面有一定的粗糙度,精平后进行拉毛,采用塑料扫把顺横向拉毛,拉毛线条均匀,深度控制在1~2mm。 D、养护:拉毛后以手指按压混凝土无痕迹时即覆盖湿无纺土工布,并充分保持湿润。 (5)施工注意事项 A、浇筑铺装层时,为避免钢筋变位,必须在钢筋网上搭设行走支架,不得在钢筋上搁置重物,严禁在钢筋网上推运混凝土及人行践踏,并在浇筑过程中,随时纠正钢筋位置。 B、桥面铺装混凝土浇筑时,为防止混凝土离析,宜从下坡向上坡进行,布料时宜分多堆卸料,严禁抛掷或用振捣棒驱赶混凝土,并防止在布料整平过的混凝土表面留下踩踏的脚印;为防止铺装层混凝土收缩裂纹,宜采用分仓浇筑方法,分仓原则可按桥面及无伸缩缝桥面的长度等综合考虑。 C、振捣梁(或三滚轴)的行驶速度要控制合适,防止行驶过快而造成混凝土下部振捣不密实,过程中要用铁锹补充振捣梁前面的空

桥梁桥面系施工方案

湖北郧十高速公路YSTJ-3合同段 桥梁总体、桥面系及附属工程 施工技术方案 编制: 审核: 审批: 中交一公局第二工程有限公司 湖北郧十高速公路YSTJ-3合同段项目部 2013年05月20日

目录 一、编制依据 (3) 二、工程概况 (3) 三、施工准备 (5) 四、施工进度计划 (6) 五、施工方案及施工工艺 (6) 1、支座安装施工方案 (7) 2、桥面铺装施工方案 (7) 3、墙式护栏施工方案 (10) 4、搭板施工方案......................................................................... 错误!未定义书签。 5、伸缩缝安装施工方案............................................................. 错误!未定义书签。 六、质量保证措施及保证体系 (12) 七、施工进度保证措施 (15) 八、安全保证措施及保证体系 (15) 九、文明环保施工措施 ..................................................................... 错误!未定义书签。附件一:质量保证体系组织机构图.. (19) 附件二:安全保证体系组织机构图 (21)

湖北郧十高速公路YSTJ-3合同段 桥梁总体、桥面系及附属工程施工技术方案 一、编制依据 1、《湖北省郧县(鄂豫省界)至十堰高速公路两阶段施工图设计第二册、通用图(第二、三分册)》--2012年3月,总监办通用函件JK-003-0152《关于下发YSTJ-3标白竹沟特大桥变更段设计变更图纸的通知》; 2、《湖北郧十高速公路施工工艺标准化管理实施细则》--2011年5月; 3、《公路桥涵施工技术规范》(JTG F50-2011); 4、《公路工程质量检验评定标准(第一册土建工程)》(JTG F80/1-2004)。 5、《公路施工手册-桥涵》(下册)交通部第一公路工程总公司主编-2010年3月; 6、我标段《总体实施性施工组织设计》; 7、我标段对施工现场实地调查情况和施工机械装备能力以及我标段的施工技术水平、管理水平和施工机械装备能力。 二、工程概况 湖北郧十高速第三合同段起点桩号为K12+935,终点桩号为K16+450,全长3.515km。本合同段包括滔河大桥、白竹沟特大桥2座桥梁,上部构造全部为预应力混凝土T梁,下部结构为柱式、空心薄壁墩、桩基础,桥台为简易台和U 台。 桥梁上部构造结构形式

桥面铺装首件施工方案

桥面铺装首件施工方案 一、工程概况 昆磨高速小勐养至磨憨段改扩建工程第9合同段K77+118大桥,孔径布置及结构形式为13孔30.5米预应力混凝土T形梁桥,共有混凝土桥面铺装三联,累计长度396.5米。现编制详细切实可行的桥面铺装施工方案和质量保证措施来加强施工管理,确保施工的顺利进行。 二、编制依据 1、工程施工图纸及施工技术交底; 2、《公路桥涵施工技术规范》(JTG/TF50-2011); 3、《公路工程质量检验评定标准》(JTG F80/1-2004); 4、国家现行法律法规; 5、现场地质情况、气候特征和水文条件。 三、首件工程选取 依据设计文件及现场条件,选取K77+118 13×30.5mT形梁桥第三联桥面铺装作为首件制具有桥面铺装施工的代表性工程。 四、施工组织机构 为确保项目的工程质量、工程进度,减少中间环节,在现场成立项目经理部,实施计划决策及调度指挥。

(一)、项目经理部主要人员 项目经理:沈显才项目副经理: 陈宝顺 项目总工程师: 王建军项目副总工程师: 柳青 项目工程部长: 林蛟 项目质检工程师:宋金菊 项目桥梁工程师: 宋宗诚任建伟李晓波 项目试验工程师: 张华毅 项目测量工程师: 杨明祥许平华 项目安全负责人:高冯明 项目机械工程师: 洪成林 (二)、项目经理部机构设置 行政组、工程部、合同部、质检部、安全环保部、设备物资部、财务部、试验室、综合办公室。 (三)、施工队设置 桥面铺装施工队下设三个班组,施工组织图如下: 施工队队

施工班组织机构图 五、施工机械设备情况 根据施工需要,我项目部在桥面铺装施工投入施工机械如下: 安全管理负 现场质检现

-沥青桥面铺装施工方案

桥面沥青铺装施工方案 1、防水层的防污染及防破坏保护 1)为了防止防水层受到污染及破坏,我部采用移动三角护栏对未施工,但已完成桥面防水的段落进行全封闭管理,严禁非施工人员及车辆的通行,并派专人进行看管。 2)桥面伸缩缝位置,采用麻袋填装碎石进行填塞,填塞时应注意麻袋的完整性,避免因为麻袋破损而造成路面污染。填塞时应使填塞后的麻袋面略低于桥面,严禁高出桥面,防止沥青摊铺机在摊铺过程中刮破麻袋,造成混合料的污染。麻袋填塞完成后应在其顶面涂抹一层沥青粘层,并覆盖土工布,土工布在覆盖时要保证其顺直平整,不得有鼓包现象发生。 3)在填塞好的伸缩缝位置用两块钢板铺设出车行道,并在两块钢板的外侧摆放锥形标进行标识,防止因行车造成伸缩缝附近防水层破坏。 2、桥面排水口的处理 1)为了防止桥面排水口在沥青施工过程中发生堵塞现象,在桥面沥青铺装前,根据现场排水口的实际尺寸,采用三合板进行挡护(三合板上应安装铁丝弯钩,便于施工结束后拆除三合板) 2)在桥梁两侧各预留15cm宽的碎石盲沟带,盲沟带与排水口相连,便于桥面的排水。碎石盲沟设置于桥面铺装的下面层位置。 3、混合料的拌和 混合料采用玛连尼4000型拌和站进行集中厂,考虑到桥面防水的需要,在设计配比基础上增加0.1%油石比,增强密水性。拌和过程满足规范要求。

4、沥青混合料的摊铺 沥青混合料的摊铺采用2台同型号的ABG7820摊铺机,成梯队一次性摊铺完成。摊铺注意事项: 1)在摊铺开始前,拌和站开始拌和的头两车料应在摊铺开始的第三车料摊铺。 2)积极采取相应措施,尽量做到摊铺机不收斗拢料,以减小面层的离析。 3)保证充分供料,摊铺机连续、均匀地摊铺,避免间歇和停顿。 5、沥青混合料的运输 1)混合料采用大型运输车辆运输,运输车辆采用倒车行驶的方式进入摊铺区域,严禁车辆在桥上调头,对桥面防水层造成破坏。 2)车辆应按照锥形标摆放出的行车路线行驶,禁止车辆在桥面随意行驶。 3)如温度较高、施工时间较长时,应用水在行车道上进行喷洒,以防止防水层 粘结运输车的轮胎。 4)行车道上的水在施工前应采用鼓风机进行风干。 6、沥青混合料的碾压 初压:在摊铺20m后,压路机开始碾压,采用2台 CC622钢轮压路机并排碾压,靠外侧压路机从最外边碾压,采用去静回振(高频低幅)碾压1遍,速度控制在 2~3km/h,最后一轮必须跨缝碾压,内侧压路机起步必须跨缝碾压,去静回振(高频低幅)碾压1遍;之后采用2台CC622钢轮压路机(低频高幅)强振1遍;所有碾压依次成阶梯状向前推进。初压阶段计双钢轮静压1遍,强振1遍。

小桥桥面铺装施工方案

小桥桥面铺装施工方案 1、桥面铺装的施工工艺流程 测量放样→清除桥面浮浆、凿毛→振捣梁行走轨道高程测设→铺设、绑扎钢筋网片→立模→混凝土浇注、摊铺、整平→一次抹面→二次抹面→拉毛→混凝土养护 2、施工设备 机具设备:混凝土罐车、振捣棒、平板振捣器、振捣梁、振捣梁行车轨道、操作平台。 浮浆清理机具:凿毛锤、空压机、高压水枪、铁锹、扫帚。 3、施工方法 3.1施工准备 (1)测量放样:施工前由测量班复测桥面中心线、桥面宽度、泄水管位置和桥面板高程,根据桥纵向里程桩号按五米为一个断面(半幅一个断面平均布设五个点)实施测量。 (2)清除桥面浮浆、凿毛:先凿除桥面板上浮浆及松散混凝土、护栏根部外露的海绵条及松散混凝土,然后用空压机辅助人工冲水将桥面板彻底清理干净,做到无积尘、浮浆及松散混凝土。 (3)振捣梁行走轨道安装 混凝土振捣梁轨道采用钢筋焊接制作,振捣梁行走轨道左右半幅各设置5道,振捣梁轨道底部采用Φ16钢筋头预埋入桥面板作为支撑钢筋,支撑钢筋顶部焊接一根通长Φ25钢筋作为振捣梁行走轨道。支撑钢筋预埋结束后,严格按照测量班提供的高程数据焊接轨道钢筋,确保轨道钢筋顶面高程与桥面铺装混凝土顶面高程一致,将轨道钢筋顶面高程作为桥面铺装混凝土的控制标高。 3.2铺设、绑扎钢筋网片 (1)桥面铺装钢筋网片均采用厂家定型网片,网片规格根据桥面铺装宽度、长度、及搭接要求进行设计,钢筋网片进场后,现场对网片规格、外观质量及质量指标进行验收,验收合格后投入使用。 (2)钢筋网吊运至桥面按设计图纸搭接绑扎,钢筋网片搭接采用平搭法,搭接长度为35d,采用10#火烧丝全接点绑扎,扎丝头朝下。

(3)钢筋网片的下保护层采用同标号混凝土垫块支垫,根据设计要求,垫块沿桥梁纵横向均按0.7m间距均匀布设,确保保护层厚度及网片架立刚度符合设计及规范要求。 3.3模板支设 (1)桥面铺装混凝土浇注采用整幅浇注,不设置侧模,只支设端头模板。 (2)模板安装前桥梁顶面要经过精确测量,确保铺装层桥面高程、横纵坡度。 (3)模板根据混凝土铺装层厚度选用木模。木模板选用100mm×100mm方木。模板座在砂浆找平层上,后背用槽钢、钢管架做三角背撑。模板间要严密合缝,缝隙中填塞海绵条防止漏浆。 3.4拌制、运输混凝土 (1)混凝土按照批准后的配合比进行拌制。 (2)塌落度14±2cm。 (3)采用混凝土搅拌车运输。 3.5混凝土浇筑、摊铺、整平 (1)浇筑顺序:本工程桥面铺装混凝土以联为单位分左右幅整幅进行浇筑,浇注混凝土时从每联一端向另一端平铺浇注。每联桥面铺装混凝土一次成型,中间不设施工缝。 (2)混凝土浇筑前准备:钢筋网绑扎锚固完毕后,测量人员对中线位置,轨道顶标高、轨道顶横纵坡进行复核,并清除作业面杂物,将梁体表面用水湿润,确认无误后即可浇注混凝土。 (3)混凝土浇筑要连续,宜从下坡向上坡进行,混凝土浇筑自由下落高度不宜大与2m。进行人工布料、摊铺时,应用铁锹反扣,严禁抛掷和搂耙,靠边角处应先用插入式振捣器顺序振捣,辅助布料。 (4)混凝土的振捣:混凝土摊铺后,先采用振捣棒振捣,一次插入振捣时间不宜少于20s,使粗细骨料分布均匀后,再用平板振捣器纵横交错全面振捣,振捣面重合100㎜~200㎜,一次振捣的时间不宜少于30 s。然后用振捣梁进行全幅振捣,直至水泥浆上浮表面。 (5)混凝土的平整 采用振捣梁操作时,设专人控制行驶速度、铲料和填料,确保铺装面饱满、

桥梁桥面系施工方案

郧十高速公路YSTJ-3合同段 桥梁总体、桥面系及附属工程 施工技术方案 编制: 审核: 审批: 一公局第二工程 郧十高速公路YSTJ-3合同段项目部 . .

2013年05月20日 . .

目录 一、编制依据 (3) 二、工程概况 (3) 三、施工准备 (5) 四、施工进度计划 (6) 五、施工方案及施工工艺 (6) 1、支座安装施工方案 (7) 2、桥面铺装施工方案 (7) 3、墙式护栏施工方案 (10) 4、搭板施工方案............................................................................ 错误!未定义书签。 5、伸缩缝安装施工方案................................................................ 错误!未定义书签。 六、质量保证措施及保证体系 (12) 七、施工进度保证措施 (15) 八、安全保证措施及保证体系 (15) 九、文明环保施工措施 ........................................................................ 错误!未定义书签。附件一:质量保证体系组织机构图.. (19) 附件二:安全保证体系组织机构图 (21) . .

郧十高速公路YSTJ-3合同段 桥梁总体、桥面系及附属工程施工技术方案 一、编制依据 1、《省郧县(鄂豫省界)至高速公路两阶段施工图设计第二册、通用图(第 二、三分册)》--2012年3月,总监办通用函件JK-003-0152《关于下发YSTJ-3标白竹沟特大桥变更段设计变更图纸的通知》; 2、《郧十高速公路施工工艺标准化管理实施细则》--2011年5月; 3、《公路桥涵施工技术规》(JTG F50-2011); 4、《公路工程质量检验评定标准(第一册土建工程)》(JTG F80/1-2004)。 5、《公路施工手册-桥涵》(下册)交通部第一公路工程总公司主编-2010年3月; 6、我标段《总体实施性施工组织设计》; 7、我标段对施工现场实地调查情况和施工机械装备能力以及我标段的施工技术水平、管理水平和施工机械装备能力。 二、工程概况 郧十高速第三合同段起点桩号为K12+935,终点桩号为K16+450,全长3.515km。本合同段包括滔河大桥、白竹沟特大桥2座桥梁,上部构造全部为预应力混凝土T梁,下部结构为柱式、空心薄壁墩、桩基础,桥台为简易台和U 台。 桥梁上部构造结构形式 . .

桥面铺装首件工程施工方案(改)

嵩明(小铺)至昆明高速公路第3标段 桥面铺装首件工程 施工方案 中国交建云南嵩昆高速公路项目 路桥技术分部第3标段 2016年4月

嵩明(小铺)至昆明高速公路第3标段 桥面铺装首件工程 施工方案 编制: 复核: 审核: 审批: 中国交建云南嵩昆高速公路项目 路桥技术分部第3标段 2016年4月

目录 1、编制说明 (1) 1.1、编制依据 (1) 1.2、编制原则 (1) 1.3、编制目的 (2) 2、工程概况 (3) 2.1、工程概况 (3) 2.2、施工组织 (3) 2.3、施工准备 (4) 3、施工计划 (5) 3.1、施工进度安排原则 (5) 3.2、施工组织进度计划 (5) 3.3、施工人员、机械安排 (5) 3.4、材料组织 (7) 4、施工方案 (8) 4.1、桥面铺装总体施工方案及流程 (8) 4.2、施工方法 (9) 5、质量保证措施 (11) 5.1、建立健全质量保证体系 (11) 5.2、桥面铺装施工质量检查项目 (13) 5.3、桥面铺装质量控制 (14) 6、安全保证措施 (15) 6.1、安全生产保证措施 (15) 6.2、安全防护措施 (15) 7、文明环保保证措施 (17) 7.1、环保保证措施 (17) 7.2、文明保证措施 (17)

桥面铺装首件工程施工方案 1、编制说明 1.1、编制依据 (1)国家法律、法规及规范标准及云南省地方性安全生产条例、规定及管理办法、指导性意见等。 (2)云南省高速公路施工标准化实施要点及指挥部施工安全管理办法。 (3)云南省嵩昆高速公路第三合同段合同文件,招标文件以及相关文件等。 (4)嵩明~昆明高速公路两阶段施工设计图纸第三册第二分册、第三分册、桥梁通用图第一册。 (5)工程实施过程中有关文件(含指挥部、监理与施工单位的有关会议纪要、下发的指导性文件、监理工程师下发的工作指令等)。 (6)《公路工程质量评定标准》JTG F80/1-2004。 (7)《公路桥涵施工技术标准》JTG/ T F50-2011。 (8)《公路工程施工安全技术规范》JTG F90-2015。 (9)云南省嵩明高速公路第三合同段施工组织设计及现场踏勘资料。 (10)我单位从事类似工程的施工经验及资源情况。 1.2、编制原则 (1)贯彻执行国家有关法律、法规和技术准则、技术标准;地方政府及行业有关规范、标准、规定。 (2)合理部署、调配施工力量。包括人力、材料、设备、机具,按工期、施工需要和定额进行调配和安排施工进度,确保合同规定工期。 (3)积极采用新技术、新工艺、新材料、新设备,不断提高施工技术水平和施工机械化、工厂化、装配化水平。 (4)贯彻因地制宜,就地取材原则。根据项目所处地区自然和气候特点合理安排受季节影响较大的施工,做到均衡施工,充分利用当地资源减少施工运输及投入。 (5)贯彻“永、临结合”的原则,凡有条件利用的正式施工均应优先安排施工,应充分利用永久征地减少临时租地。

桥面铺装施工方案

1.概述 (1) 2.编制依据 (1) 3.地形及气候气象条件 (1) 3.1 地形条件 (1) 3.2 气候气象条件 (1) 4.施工总体规划 (2) 4.1 施工区域划分 (2) 4.2 总体施工方案 (2) 5.施工准备 (2) 5.1 施工用水 (2) 5.2 施工用电 (3) 5.3 施工技术准备 (3) 6.施工工艺及方法 (3) 6.1 施工工艺流程 (3) 6.2 桥面清洗 (4) 6.3 测量放样 (4) 6.4 铺设钢筋网 (4) 6.5 轨道模板安装 (5) 6.6 混凝土浇筑 (6) 6.6 养护及拆模 (6) 7.资源配置 (6) 7.1 人员配置 (6) 7.2 设备配置 (7) 8.质量管理及保证措施 (7) 8.1 质量保证体系 (7) 8.2质量保证措施 (8) 9.安全管理及保证措施 (9) 9.1 安全生产管理 (9) 9.2 安全保证措施 (10) 10.文明施工管理 (10) 11.环境保护管理 (11)

1.概述 苏州市中环快速路工程吴中区段1标段(玉山路南~胥江南)呈南北走向,线位基本位于现状金枫路,路线北起吴中区与高新区交界处的玉山路南(桩号K0+241),与中环快速路工程高新区段相接,南至胥江大桥南桥堍(K3+800),途经金枫枢纽立交(快速路部分K2+556.011~K3+474.311,地面辅道部分K2+556.011~K3+467.311)属南环快速路西延工程范围,金枫枢纽立交不在本标范围,全长2.64km。 本工程北段主线高架桥及沿线设置的A~F平行匝道均为现浇预应力混凝土箱梁结构;南段采用双层桥梁,即地面桥和主线高架桥,其中跨胥江采用一跨55m简支钢箱梁结构,其余均为现浇预应力混凝土箱梁结构。现浇箱梁共51联,其中主线29联、匝道12联、地面桥箱梁10联,桥面铺装面积83358.3㎡,C40混凝土方量6549方。 2.编制依据 ⑴苏州市中环快速路工程吴中区段西线1标(玉山路南~金枫枢纽、金枫枢纽~胥江南)招标文件、设计图纸及其他补充文件等。 ⑵《公路桥涵施工技术规范》(JTG/T F50-2011)。 ⑶《公路桥涵设计通用规范》(JTG D60-2004)。 ⑷《公路工程质量检验评定标准》(JTG F80-1-2004)。 ⑸《城市桥梁桥面防水工程技术规范》(CJJ 139-2010) ⑹《钢筋混凝土用焊接钢筋网》(GB/T1499.3-2002) ⑺《钢筋焊接网混凝土结构技术规程》(JGJ114-2003) ⑻国家及有关部委颁布的相关法规及标准。 ⑼类似工程的施工经验、技术成果和施工工法。 3.地形及气候气象条件 3.1 地形条件 本工程全线线位基本位于现状金枫路,交通运输条件较好纵横向地方网基本形成,沿线地方道路与现状的金枫南路平行的主干道有珠江路、金山路等;金枫南路的支路有山庄路、枫江路、花苑路、中山路等,为施工材料的运输、施工机械的进出场提供了有利条件。 3.2 气候气象条件 工程所在地位于北区热带湿润季节气候区内,季风交替明显,光照充足,无霜期长,雨热同季。夏季温暖潮湿多雨,盛行东南风;冬季受蒙古冷高压控制,盛行偏风,天气干

桥面系施工方案

1.1本桥桥宽34.6m = 4.05m人行道+13m行车道+0.5m中央分隔带+13m行车道+ 4.05m人行道,设双向六车道。 1.2行车道桥面铺装总厚度18cm,10cm厚C50钢纤维混凝土+8cm沥青混凝土。沥青混凝土面层采用3cm细粒式沥青混凝土AC-10C+5cm中粒式沥青混凝土AC-16C+FYT-1型改性聚合沥青的组合形式。 1.3人行道采用枕梁支承人行道板的结构,其组合形式为:枕梁(防水层)+8cm 厚人行道板+ 2cm厚M7.5砂浆垫层+1cm厚大理石面砖。 1.4人行道栏杆采用δ12mm钢板立柱+碳素钢复合管组成的金属栏杆。 1.5中央分隔带为50×30 cm基础+梁式护栏形式。 1.6伸缩缝在主拱两肋间横梁、10#、14#、19#、23#墩设臵F-80型伸缩缝,在0#台、26#台设臵F-60型伸缩缝,主桥边拱两端横梁设臵QMSF-160型伸缩缝。 2.编制依据 2.1资阳市雁江区沱江三桥工程招标文件 2.2资阳市沱江三桥施工图设计 2.3《公路桥涵施工技术规范》 JTJ041-2000 2.4《公路工程质量检验评定标准》 JTJ071-98 2.5《市政桥梁工程质量评定标准》 2.6《市政道路工程质量评定标准》 CJJ18-90 2.7《公路工程水泥混凝土试验规程》(JTJ053-94) 2.8《公路工程集料试验规程》(JTJ058-2000) 2.9《公路工程施工安全技术规程》(JTJ076-95) 2.10《公路工程金属试验规程》 JTJ055-83 3.施工计划 3.1工期进度计划 桥面系计划2012年10月20日开工,2013年6月30日完工,计划工期内分阶段施工。具体分项工程工期如下: 现浇湿接缝:2012年4月1日~2013年4月30日

高洛1号大桥桥面铺装首件工程施工方案

贵州高速公路集团有限公司建设项目XX至XX高速公路XX至XX段X标 桥面铺装首件施工方案 编制: 审核: 批准: 中铁航空港第一工程有限公司XX高速XX合同段项目经理部二分部 二零一五年一月

目录 一、编制依据及目的 (2) 1编制依据 (2) 2编制目的 (3) 3编制原则 (3) 二、首件工程选择 (3) 1工程概况 (3) 2首件工程的实施目的 (4) 3首件工程的选择 (4) 三、施工准备 (4) 1技术准备 (4) 2人员准备 (4) 3施工主要机械、设备 (5) 4材料准备 (5) 四、施工工艺 (6) 1工艺流程 (6) 2施工方案 (6) 五、首件施工质量保障措施 (10) 1技术保障措施 (10) 2质量保障措施 (11) 3质量控制标准 (13) 六、安全、环保措施 (14) 1制定安全管理制度 (14) 2施工安全保证措施 (14) 3临时用电安全措施 (15) 4机械车辆作业安全措施 (15) 5防火措施 (15) 6高处施工安全措施 (16) 7砼施工安全措施 (16) 8安全生产应急预案 (16) 七、环境保护及文明施工 (16)

桥面铺装(含湿接缝)首件工程施工方案 一、编制依据及目的 1编制依据 (1)XXXX至XX高速公路XX至XX段桥梁设计通用图; (2)贵州省XX至XX高速公路XX至XX段XX大桥两阶段施工设计图; (3)《XX高速公路XX至XX段X标段实施性施工组织设计》;《公路工程质量检验评定标准》 JTG F80/1-2004; (4)《公路桥涵施工技术规范》 JTG/T F50-2011; (5)《混凝土结构工程施工质量验收规范》 GB 50204-2002; (6)《钢筋焊接及验收规程》 JGJ-18-2012; (7)《公路工程技术标准》JTG B01-2003; (8)《公路工程施工安全技术规程》JTJ 076-95; (9)《施工现场临时用电安全技术规范》JGJ46-2005。 2编制目的 编制本施工方案的目的是策划、指导、组织桥面铺装首件工程施工。 3编制原则 (1)严格按照合同文件、设计文件、施工组织设计、质量标准等规定,严格按照有关规范、规定进行施工组织、运作,确保工程达到合同要求。 (2)精心组织、合理安排、严格控制,以保质量、保安全为主线,做好首件工程施工管理。 二、首件工程选择 1工程概况 XX大桥为分离式路基桥,本桥左幅平面位于缓和曲线和圆曲线上,纵断面位于R=17900m的竖曲线上;右幅平面位于缓和曲线和圆曲线上,纵断

桥面铺装施工方案40977

1.概述 0 2.编制依据 0 3.地形及气候气象条件 0 3.1 地形条件 0 3.2 气候气象条件 0 4.施工总体规划 (1) 4.1 施工区域划分 (1) 4.2 总体施工方案 (1) 5.施工准备 (1) 5.1 施工用水 (1) 5.2 施工用电 (2) 5.3 施工技术准备 (2) 6.施工工艺及方法 (2) 6.1 施工工艺流程 (2) 6.2 桥面清洗 (3) 6.3 测量放样 (3) 6.4 铺设钢筋网 (3) 6.5 轨道模板安装 (4) 6.6 混凝土浇筑 (5) 6.6 养护及拆模 (5) 7.资源配置 (5) 7.1 人员配置 (5) 7.2 设备配置 (6) 8.质量管理及保证措施 (6) 8.1 质量保证体系 (6) 8.2质量保证措施 (7) 9.安全管理及保证措施 (8) 9.1 安全生产管理 (8) 9.2 安全保证措施 (9)

10.文明施工管理 (9) 11.环境保护管理 (10)

1.概述 苏州市中环快速路工程吴中区段1标段(玉山路南~胥江南)呈南北走向,线位基本位于现状金枫路,路线北起吴中区与高新区交界处的玉山路南(桩号K0+241),与中环快速路工程高新区段相接,南至胥江大桥南桥堍(K3+800),途经金枫枢纽立交(快速路部分K2+556.011~K3+474.311,地面辅道部分K2+556.011~K3+467.311)属南环快速路西延工程范围,金枫枢纽立交不在本标范围,全长2.64km。 本工程北段主线高架桥及沿线设置的A~F平行匝道均为现浇预应力混凝土箱梁结构;南段采用双层桥梁,即地面桥和主线高架桥,其中跨胥江采用一跨55m简支钢箱梁结构,其余均为现浇预应力混凝土箱梁结构。现浇箱梁共51联,其中主线29联、匝道12联、地面桥箱梁10联,桥面铺装面积83358.3㎡,C40混凝土方量6549方。 2.编制依据 ⑴苏州市中环快速路工程吴中区段西线1标(玉山路南~金枫枢纽、金枫枢纽~胥江南)招标文件、设计图纸及其他补充文件等。 ⑵《公路桥涵施工技术规范》(JTG/T F50-2011)。 ⑶《公路桥涵设计通用规范》(JTG D60-2004)。 ⑷《公路工程质量检验评定标准》(JTG F80-1-2004)。 ⑸《城市桥梁桥面防水工程技术规范》(CJJ 139-2010) ⑹《钢筋混凝土用焊接钢筋网》(GB/T1499.3-2002) ⑺《钢筋焊接网混凝土结构技术规程》(JGJ114-2003) ⑻国家及有关部委颁布的相关法规及标准。 ⑼类似工程的施工经验、技术成果和施工工法。 3.地形及气候气象条件 3.1 地形条件 本工程全线线位基本位于现状金枫路,交通运输条件较好纵横向地方网基本形成,沿线地方道路与现状的金枫南路平行的主干道有珠江路、金山路等;金枫南路的支路有山庄路、枫江路、花苑路、中山路等,为施工材料的运输、施工机械的进出场提供了有利条件。 3.2 气候气象条件 工程所在地位于北区热带湿润季节气候区内,季风交替明显,光照充足,无霜期长,雨热同季。夏季温暖潮湿多雨,盛行东南风;冬季受蒙古冷高压控制,盛行偏风,天气干

相关主题
文本预览
相关文档 最新文档
