隐框玻璃幕墙的施工工艺流程一、基本作业条件1、各单位都应该编制幕墙施工组织设计,并按施工组织设计的顺序进行施工。
2、幕墙应在主体结构施工完毕后开始施工。
对于高层建筑的幕墙,如因工期需要,应在保证质量与安全的前提下,可按施工组织设计沿高分段施工。
在与上部主体结构进行立体交叉施工幕墙时,结构施工层下方及幕墙施工的上方,必须采取可靠的防护措施。
3、幕墙施工时,原主体结构施工搭设的外脚手架宜保留,并根据幕墙施工的要求进行必要的拆改(脚手架内层距主体结构不小于300mm)。
如采用吊篮安装幕墙时,吊篮必须安全可靠。
4、幕墙施工时,应配备必要的安全可靠的起重吊装工具和设备。
5、当装修分项工程会对幕墙造成污染或损伤时,应将该项工程安排在幕墙施工之前施工,或应对幕墙采取可靠的保护措施。
6、不应在大风大雨(恶劣)气候环境下进行幕墙的施工。
当气温低于-5℃时不得进行玻璃安装,不应在雨天进行密封胶施工。
7、应在主体结构施工时控制和检査固定幕墙的各层楼(屋)面的标高、边线尺寸和预埋件位置的偏差,并在幕墙施工前应对其进行检査与测量。
当结构边线尺寸偏差过大时,应先对结构进行必要的修正;当预埋件位置偏差过大时,应调整框料的伺距或修改连结件与主体结构的连接方式。
二、幕墙安装1、隐框玻璃幕墙安装施工工艺流程:测量放线→安装L型转接件→安装铝立柱→安装铝横梁→安装避雷、防火→玻镁板安装→安装玻璃→安装横(竖)向扣盖→注胶及外立面清洗(1)测量放线:依据结构复査时的放线标记,及预埋件的十字中心线,确定安装基准线,包括龙骨排布基准及各部分幕墙的水平标高线,为各个不同部位的幕墙确定三个方向的基准。
(2)L型转接件的安装:根据预埋件的放线标记,将L型转接角钢码采用M16的螺栓固定在预埋件上,转接角钢码中心线上下偏差应小干2mm,左右偏差应小于2mm。
[型转接角钢码与立柱接触边应垂直于墓墙横向面线,且应保持水平,不能因预埋板的倾斜而倾斜。
遇到此种情况时,应在角钢码与预埋钢板面之间填塞钢板或圆钢条进行支垫,并应进行满焊。
全隐框玻璃幕墙施工方案1. 引言全隐框玻璃幕墙作为现代建筑中常见的外墙材料,具有透明度高、自重轻、造型灵活等优点,在建筑外观设计中起到了重要的作用。
本文将介绍全隐框玻璃幕墙施工方案,包括施工准备、施工工艺、质量控制等方面的内容。
2. 施工准备在施工过程中,需要做好以下准备工作:2.1 材料准备全隐框玻璃幕墙施工所需要的主要材料包括玻璃板、铝合金型材、密封胶等。
在施工前,需要提前采购并检查这些材料的质量和数量。
2.2 设备准备施工所需的设备包括塔吊、脚手架、电动吊篮等。
在施工前,需要对这些设备进行检修和调试,确保其正常运行。
2.3 人员准备施工所需的人员包括施工队长、操作工、质检人员等。
在施工前,需要组织好人员,并对他们进行必要的培训和安全教育。
3. 施工工艺全隐框玻璃幕墙的施工主要包括以下几个步骤:3.1 围护结构搭设在施工现场搭设好围护结构,包括脚手架和临时支撑等,确保安全施工。
3.2 型材安装首先安装铝合金型材,按照设计要求进行定位和固定。
在安装过程中,要注意与主体结构的连接,确保稳固可靠。
3.3 玻璃安装将预先加工好的玻璃板插入到型材中,采用适当的胶条和密封胶进行固定和密封。
在安装过程中,要注意保护玻璃板的表面,避免划伤或者破损。
3.4 密封胶施工在玻璃幕墙的接缝处施工密封胶,确保玻璃与铝合金型材之间的接缝密封,防止水和空气渗透。
3.5 检验与验收在施工完成后,要对玻璃幕墙进行检验,并进行验收。
主要包括外观质量、密封性能以及结构稳定性等方面的检测。
4. 质量控制为了确保全隐框玻璃幕墙的施工质量,需要进行严格的质量控制。
主要包括以下几个方面:4.1 施工工艺控制在施工过程中,按照设计要求和施工规范进行操作,确保每个环节的质量合格。
4.2 材料质量控制对采购的材料进行检查,确保其质量符合要求。
在施工现场,对材料的储存和使用进行管理,防止出现质量问题。
4.3 施工现场管理对施工现场进行管理,包括人员管理、设备管理和安全管理等。
隐框玻璃幕墙施工方案隐框玻璃幕墙是一种现代化外墙装饰材料,具有透明、明亮、美观、节能等优点,被广泛应用于商业、办公和住宅建筑的外墙装饰。
下面是一种隐框玻璃幕墙施工方案,用于参考和了解。
一、材料准备1. 隐框玻璃幕墙系统所需材料包括金属铝合金型材、玻璃板、密封胶、紧固件等。
2. 型材应符合国家标准,质量可靠,表面要求光滑平整。
二、施工步骤1. 确定施工图纸和设计要求,根据要求制定施工计划。
2. 进行基础构造和支座的安装,确保幕墙的稳固性和承重能力。
3. 安装金属铝合金型材,按照设计要求和尺寸进行切割和组装。
采用专业工具和设备确保安装精度。
4. 玻璃板的安装,根据设计要求选择合适的玻璃板,保证质量和透明度。
采用专业工具和设备进行精确的测量和切割,保证玻璃板的尺寸和安装质量。
5. 进行密封胶的施工,根据设计要求和规范选择合适的密封胶材料。
采用专业工具和设备,确保密封胶的均匀施工和质量。
6. 进行紧固件的安装,确保幕墙的稳固性和抗风能力。
选择合适的紧固件材料,并采用专业工具和设备进行安装。
7. 进行检查和测试,确保幕墙的质量和性能。
对幕墙进行综合检测,包括尺寸、质量、漏水等方面。
三、注意事项1. 隐框玻璃幕墙施工需要具备一定的专业知识和技能,施工人员应经过专业培训并持有相关证书。
2. 在施工前要进行详细的现场勘察和测量,确保施工的准确性和可行性。
3. 施工过程中要严格按照设计要求和规范进行操作,确保施工质量和安全性。
4. 在施工过程中要注意安全,采取必要的安全防护措施,确保施工人员的安全。
5. 施工结束后要进行全面的检查和测试,确保幕墙的质量和性能。
以上是一种隐框玻璃幕墙施工方案的概述,施工过程中还需要根据具体情况和要求进行调整和改进。
作为参考,希望对您有所帮助。

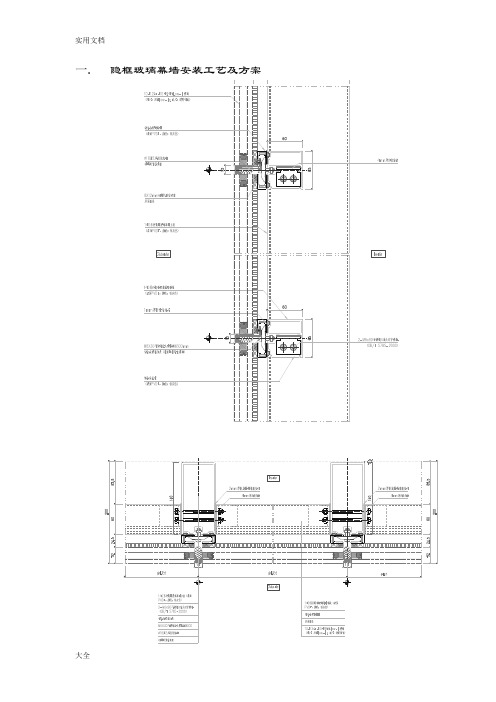

一.隐框玻璃幕墙横竖剖节点(一)安装施工准备1.施工工艺流程隐框玻璃幕墙的施工流程为:测量放线→预埋件的检查与补设→连接件安装→立柱安装→横梁安装→位置校核→防雷、防火安装→玻璃安装→连接打胶密封→交验。
隐框玻璃幕墙施工程序如下图a、图b、图c、图d、图e、图f 所示。
图a 埋件施工图b 连接件安装施工图c 幕墙立柱安装施工图d 幕墙横梁安装施工图e 幕墙胶条安装施工图f幕墙玻璃安装施工2.所需工器具及人员器具:电葫芦、梅花搬手、螺丝刀、打胶机、水准仪、经纬仪、紧线器、线坠、水平管、靠尺。
人员:6-8人(一组)。
作业时间:主体建筑测量放线完成,后补埋件复测及校正完成,脚手架及安全防护措施完毕。
3.安装前的准备工作安排好安装施工的必要场地。
检查安装工作面是否清理完毕,保证安装能不受干扰地进行。
有足够的材料、部件的放置场地,零件有库房;安排好水、电供应和起重设备;检查脚手架的安装情况;检查土建结构施工情况,是否满足施工验收规范的要求。
如果结构尺寸偏差过大,应采取补救措施;检查后补埋件是否齐全,有无漏补和过大偏位情况。
若有应及时与业主、总包和监理协商,采取有效的补救措施。
当设计无明确要求时,埋件的标高偏差不应大于5mm,位置偏差不应大于10mm。
4.安全、防范a.做好安全操作,防止工具坠落和坠物打击,配带安全帽、安全带,穿防滑鞋。
b.转接件连接部位是否清除干净。
c.对发现的质量、安全问题的处理意见要明确,并做好记录。
5.质量控制要点5.1后补埋件安装质量检测、控制a.主体支承结构上的后补埋件应重点检测埋设标高。
b.后补埋件的安装是否符合技术要求。
5.2铝型材立柱、横撑的安装质量控制a.对铝型材的原材料按国家标准进行验收,进行强度复查并逐根进行检查。
b.对铝型材立柱、横撑安装的倾斜度、水平度、标高、间距进行检查。
c.对安装的牢固程度进行检查。
d.对铝型材立柱、横撑安装后的整体平面度进行检查。
5.3玻璃的安装质量控制a.对玻璃材质进行检查。
隐框玻璃幕墙具体施工方法三篇篇一:隐框玻璃幕墙具体施工方法篇二:隐框玻璃幕墙具体施工方案一、工艺概述本玻璃幕墙工程为半隐框玻璃幕墙。
针对本工程施工设计图中对幕墙保温、抗震及防火等方面的要求,对玻璃幕墙的材料选择及细部节点设计综合考虑其安全性和合理性。
为进一步消除(热)桥现象,在玻璃装配的骨料位置也通过细致合理的设计,有效截断了热传导途径。
为使玻璃幕墙具有良好的安装性和可维护性,玻璃面板特别设计成统一可在室外一侧完成安装的形式,一便于在日后可能更换玻璃时避免对室内设施的损坏。
另外,由于玻璃面板和骨料之间设有柔性橡胶条避免了面板与骨料的直接接触,起到吸消音的作用。
本工程玻璃幕墙采用本公司加工、制作、安装工艺非常成熟的幕墙产品,竖料和横料通过连接件与主体结构连接,玻璃面板通过结构胶与立柱和横料连接,采用止退螺栓将压块固定,该结构安装快捷、维修方便、施工工期短,能很好的保证施工安装质量。
二、主要工艺流程:主要安装流程有:测量放线、连接件安装、骨架安装、玻璃安装、打密封胶、清洗、交验等几个方面。
三、主要安装流程网络图:四、连接件安装工艺(一)连接件安装工艺流程熟悉图纸及技术交底→熟悉施工现场→寻准预埋件对准立柱线位→水平线控制水平高度及进深位置→暂固定→检查→最终固定→防腐→记寻。
(二)工艺概述连接件安装的质量与否是关系到幕墙安装质量的一个重要环节,该部份工作还包含预埋件的偏位处理,防雷的连接等。
连接件安装之前,预埋件有偏差需先按设计要求进行处理,漏埋件的需进行后埋处理,后埋处理采用通过植化学螺栓与砼结构墙连接,确保安全、经济又能满足相关规范及设计要求。
连接件与埋件是通过预埋件专用螺栓连接。
预埋件偏差的需先按设计要求处理,漏埋件的需进行后埋处理(后埋处理采用后埋件通过植化学螺栓与砼结构墙连接),确保安全、经济又能满足相关规范要求。
安装至少相邻三根竖料后,调平连接件并注意相邻竖料的平整(骨架调平还可利用连接件调节孔进行调整)。
球体幕墙建筑施工方案球体幕墙作为一种新型的建筑装饰材料,近年来在建筑界得到了广泛应用。
它以其独特的造型和出色的功能成为建筑设计中的亮点,给人们带来了全新的视觉体验。
本文将就球体幕墙的建筑施工方案进行详细介绍。
首先,球体幕墙施工前需要进行详细的设计和规划。
在设计方面,需要考虑到建筑的整体风格、使用功能、材料的选用和特殊要求等因素。
同时,还需要进行力学结构的计算和安全评估,确保球体幕墙的稳定性和安全性。
在规划方面,需要确定施工的时间节点、分工和协作关系等,以提高施工的效率和质量。
其次,球体幕墙的材料选择也是十分重要的。
一般来说,球体幕墙主要由铝合金和玻璃等材料构成。
铝合金具有重量轻、强度高和耐腐蚀等特点,适合用于支撑结构;而玻璃具有透明、美观和耐候性好等特点,适合用于外观装饰。
此外,还需要根据具体的设计要求选择不同颜色、形状和厚度的玻璃,以达到预期的效果。
然后,球体幕墙的施工过程需要严格按照施工方案进行操作。
首先要进行基础施工,包括地基开挖、基础浇筑和地下设备的设置等。
然后进行支撑结构的搭设,即球体幕墙的骨架搭建。
在搭建过程中,要注意确保支撑结构的精度和稳定性,以及各个组件的连接牢固。
最后是玻璃的安装,需要进行精细的测量和切割,以保证玻璃的质量和安全性。
最后,球体幕墙的施工验收也是不可忽视的环节。
在施工完成后,需要进行全面的验收和检测,包括外观质量、平整度和声音隔离等方面。
同时,还需要进行相关的安全评估和功能测试,确保球体幕墙能够满足设计的要求和使用的需要。
综上所述,球体幕墙的施工方案包括设计规划、材料选择、施工操作和验收等多个环节。
只有在每个环节都做到严谨和细致,才能够确保球体幕墙的施工质量和效果。
通过科学的施工方案,可以保证球体幕墙的稳定性、美观性和安全性,为建筑提供独特的装饰效果。
总之,球体幕墙的建筑施工方案是一个复杂而精细的过程,需要合理规划、精心操作和全面验收。
只有在每个环节都进行了详细的考虑和安排,才能够确保球体幕墙的施工质量和效果。
隐框玻璃幕墙施工方案隐玻璃幕墙施工目录第一章、工程概况2第二章、编制依据2一、编制依据2二、采用的国家规范、标准2第三章、幕墙施工工艺3一、施工准备3二、作业条件3三、机具设备3四、材料要求3五、玻璃幕墙工艺流程6六、施工注意事项12七、质量标准13第四章、劳动力配备计划及主要施工机械计划17一、项目管理主要技术和管理人员配备17二、主要劳动力计划18三、机械设备选择和布置18第五章、确保工程质量的技术组织措施19一、质量目标19二、质量保证体系19三、质量保证措施20四、工程质量管理制度21第六章、确保工程安全施工的技术组织措施41一、安全生产目标41二、安全生产保证体系41三、确保安全生产措施41四、施工现场安全生产规章制度44五、施工现场安全奖罚制度45第七章、保证工程文明施工的组织措施47一、文明施工目标47二、文明施工管理措施47第一章工程概况本工程为太原__有限公司办公楼玻璃幕墙工程,建设地点位于太原市__路__号。
高度为20.8m,防火等级二级,抗震设防烈度为8°,局部幕墙装修。
第二章编制依据一、编制依据1、施工图提供的有关装修文字说明;2、国家现行施工及验收规范、技术标准、工程质量评定标准及操作规程;3、建设部颁布的《建设工程施工现场管理规定》。
二、采用的国家规范、标准《玻璃幕墙工程技术规范》JGJ102-2022年《建筑装饰施工及验收规范》GB__-2022年《玻璃幕墙工程验收规范》JGJ/T139-2022年《建筑幕墙气密、水密、抗风压性能检测方法》GB/T__-2022年《建筑幕墙平面内变形性能检测方法》GB/T__-2022年《建筑幕墙抗震性能震动台试验方法》GB/T__-2022年《建筑结构荷载规范》GB__-2022年《建筑可靠度设计统一标准》GB__-2022年《建筑设计防火规范》GBGB__《建筑物防雷设计规范》GB__《建筑抗震设计规范》GB__-2022年《钢化玻璃》GB9963《幕墙用钢化玻璃与半钢化玻璃》GB__《建筑用安全玻璃、防火玻璃》GB__.1-2022年《玻璃幕墙光学性能》GB/T__-2022年《幕墙玻璃接缝用密封胶》JC/T 882《建筑用硅酮结构密封胶》GB__《中空玻璃用弹性密封胶》JC/T486-2022年第三章幕墙施工工艺一、施工准备1、材料准备:根据图纸及工程情况,编制详细的材料订货供应计划单。
一.隐框玻璃幕墙横竖剖节点(一)安装施工准备1.施工工艺流程隐框玻璃幕墙的施工流程为:测量放线→预埋件的检查与补设→连接件安装→立柱安装→横梁安装→位置校核→防雷、防火安装→玻璃安装→连接打胶密封→交验。
隐框玻璃幕墙施工程序如下图a、图b、图c、图d、图e、图f 所示。
图a 埋件施工图b 连接件安装施工图c 幕墙立柱安装施工图d 幕墙横梁安装施工图e 幕墙胶条安装施工图f幕墙玻璃安装施工2.所需工器具及人员器具:电葫芦、梅花搬手、螺丝刀、打胶机、水准仪、经纬仪、紧线器、线坠、水平管、靠尺。
人员:6-8人(一组)。
作业时间:主体建筑测量放线完成,后补埋件复测及校正完成,脚手架及安全防护措施完毕。
3.安装前的准备工作安排好安装施工的必要场地。
检查安装工作面是否清理完毕,保证安装能不受干扰地进行。
有足够的材料、部件的放置场地,零件有库房;安排好水、电供应和起重设备;检查脚手架的安装情况;检查土建结构施工情况,是否满足施工验收规范的要求。
如果结构尺寸偏差过大,应采取补救措施;检查后补埋件是否齐全,有无漏补和过大偏位情况。
若有应及时与业主、总包和监理协商,采取有效的补救措施。
当设计无明确要求时,埋件的标高偏差不应大于5mm,位置偏差不应大于10mm。
4.安全、防范a.做好安全操作,防止工具坠落和坠物打击,配带安全帽、安全带,穿防滑鞋。
b.转接件连接部位是否清除干净。
c.对发现的质量、安全问题的处理意见要明确,并做好记录。
5.质量控制要点5.1后补埋件安装质量检测、控制a.主体支承结构上的后补埋件应重点检测埋设标高。
b.后补埋件的安装是否符合技术要求。
5.2铝型材立柱、横撑的安装质量控制a.对铝型材的原材料按国家标准进行验收,进行强度复查并逐根进行检查。
b.对铝型材立柱、横撑安装的倾斜度、水平度、标高、间距进行检查。
c.对安装的牢固程度进行检查。
d.对铝型材立柱、横撑安装后的整体平面度进行检查。
5.3玻璃的安装质量控制a.对玻璃材质进行检查。
隐框玻璃幕墙施工方案************办公楼玻璃幕墙施工方案编制单位:编制时间:年月日目录一、工程概况二、编制依据三、施工工艺流程四、施工工艺及施工要点五、质量控制六、安全措施七、保养和维护隐框玻璃幕墙施工方案隐框玻璃幕墙的安装施工是一项多工种联合施工,不仅工序复杂,操作也要求十分精细。
同时它又与其他分项工程的施工进度计划有密切的关系。
为了使玻璃幕墙的施工安装顺利进行,现根据工程实际情况,编制好该分项工程施工方案。
一、工程概况施工单位:建设单位:*****设计单位:*******监理单位:**********工程名称:*********工程地点:**********8建筑结构类型∕层数:框架结构∕四层工程内容:隐框玻璃幕墙幕墙类型:构件式幕墙(最大分格尺寸为:1500*1650)幕墙安装高度:14.1m该分项工程合理使用年限为25年,抗震烈度为7度。
建筑结构安全等级为二级。
玻璃幕墙立柱选用140*65*2.5系列隐框幕墙型材,材质为6063-T6;横料选用65*60*2.5系列隐框幕墙型材,材质为6063-T5。
玻璃选用6+12A+6mm钢化中空玻璃。
本工程设置后置预埋件作为连接支座,采用M12*160化学螺栓锚固。
钢材、零件全部采用符合国家要求的Q235B镀锌钢材。
二、编制依据德阳市祥泰机电设备有限公司办公楼玻璃幕墙设计图纸《玻璃幕墙工程技术规范》JGJ102-至少清洗一次。
(2)清洗幕墙外墙面的机械设备(如清洁机或吊篮),应有安全保护装置,不能擦伤幕墙墙面。
(3)不得在4级以上风力和大雨天进行维护保养工作。
(4)如发现密封胶脱落或破损,应及时修补或更换。
(5)要定期到吊顶内检查承重钢结构,如有锈蚀应除锈补漆。
(6)当发现玻璃有松动时,要及时查找原因和修复或更换。
(7)当发现玻璃出现裂纹时,要及时采取临时加固措施,并应立即安排更换,以免发生重大伤人事故。
(8)当遇台风、地震、火灾等自然灾害时,灾后对玻璃幕墙进行全面检查。
第一章主要施工方法第一节隐框玻璃幕墙的施工方法一、施工前的准备1、说明项目经理要对工程的工期进度、技术资料、工具、器具、材料、机械、临时设施及人员做好充分的准备。
2、施工前准备的内容范围①工程概况:对工程概况进行了解掌握,熟悉有关施工单位及甲方监理公司的有关情况,熟悉工期进度总体计划、施工用水源、电源、垂直运输、外脚手架等情况。
②技术资料准备:首先是图纸准备,对图纸要充分熟悉,对不清楚有疑难的地方要问明弄懂,还需要准备有关图集、质量验收标准、安全指标、各种需用的表格和有关工程的竣工验收须用的资料等。
③工具、器具准备:对所需的工具、器具提出供应计划、具体型号、数量、供应时间等,同时要将计划送交物资、仓库等部门,共同做好工具、器具的准备。
④材料准备:根据图纸及工程情况,做出详细的材料供应计划单,根据施工进度计划,将所有材料的供货时间安排好。
⑤人员准备:项目经理对自己管辖工程的人员安排要列出详细的准备计划,包括施工工种、各工种人数、进场时间等,尽量做到施工人员落实到岗、到位、明确责任。
⑥临时设施:包括办公、生活、住宿、仓库等。
根据工程的材料、人员情况进行准备。
⑦施工组织计划准备:要对施工进度、质量进行行之有效的控制,做好详细的施工组织计划。
3、管理重点①各种准备工作要落到实处,不能浮于表面。
②准备工作落实到人,同时明确到具体人的责任。
③落实与建筑公司的协作与配合工作。
二、建筑物或构筑物外轮廓测量1、说明由于幕墙的高精级的特征,所以对土建的要求就相对提高(土建施工的误差与建筑结构的难易、施工单位的水平等有着密切关系),这就造成了幕墙施工与土建误差的矛盾。
而解决这一矛盾的唯一途径就是幕墙施工单位对结构误差进行调整,这就需要对主体已完成的建筑进行外轮廓测量,根据测量结果确定幕墙的调整处理方法,提供给技术处作出设计更改。
2、工艺流程说明工艺流程:熟悉了解建筑结构与幕墙设计图→对整个工程进行分区、分面确定基准测量层→确定基准测量轴线→确定关键点→放线→测量→记录原始数据→更换测量立面(或层次)→重复上面程序→整理数据→分类→处理或上报技术处。
