风电场道路施工方案
- 格式:docx
- 大小:88.36 KB
- 文档页数:69
风电场道路施工方案虎头山风电场49.5mw工程道路施工方案1.综合描述1.1编制依据1.1.1虎头山风电场49.5mw项目建设招标文件及设计图纸。
1.1.2我方技术人员对施工现场的调查。
1.1.3本工程执行的施工技术要求及验收标准和国家相关部门的有关法规等。
1.1.4我方人员和设备的综合实力。
1.2准备原则1.2.1本着“百年大计,质量第一”的原则。
严格按照iso9002质量体系标准对本工程进行质量管理,科学组织施工,把好各施工工序的施工质量,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,树立良好的企业形象。
1.2.2坚持以设备保过程、以过程保质量的原则。
用先进的施工设备保证先进的施工技术,用先进的施工技术保证施工质量,从根本上保证质量目标的实现。
1.2.3确保施工按期完成的原则。
优化资源配z,满足施工工期的要求,科学组织施工,合理安排施工进度,应用网络计划技术合理安排各项工程的施工,搞好工序衔接,实行平行作业、流水作业相配合,交叉组织施工,突出重点,兼顾一般,确保工期,均衡生产。
1.2.4做好环境保护工作,落实安全生产和文明施工。
1.2.5优化施工方案,采取网络技术组织措施和管理措施降低工程造价。
1.3工程概况国电朔州海丰虎头山风电场49.5mw项目道路及平台工程,招标文件a标段风电场道路长度13.73km;B标段风电场道路长度为17.2km;平台尺寸为50m×50米。
沿线地形起伏较大。
全线施工道路为土石路面,进场道路路面宽度较宽1虎头山风电场49.5mw项目道路施工方案为6.0米,两侧各留0.25m路肩;场内道路为设计3.5m,两侧各留0.5m路肩。
全线按四级公路标准设计,最大纵坡为12%,最小转弯半径为35米。
路线布局Z应基于当地农田规划和交通状况。
在满足风电场设备运输和维护需要的同时,参照图纸和技术文件对原有农村道路进行拉直和拓宽,尽量不影响原有的农业模式。
本道路工程的纵断面设计是在满足道路承载力的前提下,降低道路填筑高度,以减少土石方数量、道路占地,达到运输通畅。

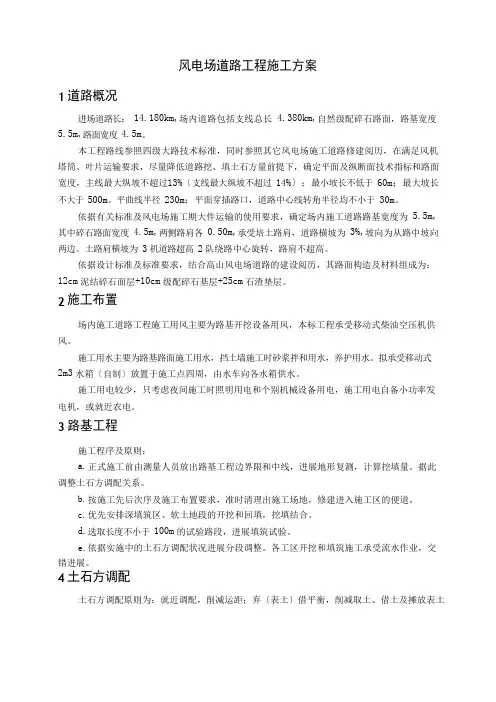

风电场道路工程施工方案1道路概况进场道路长:14.180km,场内道路包括支线总长 4.380km,自然级配碎石路面,路基宽度5.5m,路面宽度4.5m。
本工程路线参照四级大路技术标准,同时参照其它风电场施工道路修建阅历,在满足风机塔筒、叶片运输要求,尽量降低道路挖、填土石方量前提下,确定平面及纵断面技术指标和路面宽度,主线最大纵坡不超过13%〔支线最大纵坡不超过14%〕;最小坡长不低于60m;最大坡长不大于500m。
平曲线半径230m;平面穿插路口,道路中心线转角半径均不小于30m。
依据有关标准及风电场施工期大件运输的使用要求,确定场内施工道路路基宽度为5.5m,其中碎石路面宽度4.5m,两侧路肩各0.50m,承受培土路肩,道路横坡为3%,坡向为从路中坡向两边。
土路肩横坡为3 机道路超高2 队绕路中心旋转,路肩不超高。
依据设计标准及标准要求,结合高山风电场道路的建设阅历,其路面构造及材料组成为:12cm 泥结碎石面层+10cm 级配碎石基层+25cm 石渣垫层。
2施工布置场内施工道路工程施工用风主要为路基开挖设备用风,本标工程承受移动式柴油空压机供风。
施工用水主要为路基路面施工用水,挡土墙施工时砂浆拌和用水,养护用水。
拟承受移动式2m3 水箱〔自制〕放置于施工点四周,由水车向各水箱供水。
施工用电较少,只考虑夜间施工时照明用电和个别机械设备用电,施工用电自备小功率发电机,或就近农电。
3路基工程施工程序及原则:a.正式施工前由测量人员放出路基工程边界限和中线,进展地形复测,计算挖填量。
据此调整土石方调配关系。
b.按施工先后次序及施工布置要求,准时清理出施工场地,修建进入施工区的便道。
c.优先安排深填筑区、软土地段的开挖和回填,挖填结合。
d.选取长度不小于100m 的试验路段,进展填筑试验。
e.依据实施中的土石方调配状况进展分段调整。
各工区开挖和填筑施工承受流水作业,交错进展。
4土石方调配土石方调配原则为:就近调配,削减运距;弃〔表土〕借平衡,削减取土、借土及摊放表土还地时的其次次运输。
风电场法养护检修道路施工方案
施工方案概述:
本方案旨在对风电场的法养护检修道路进行施工,确保道
路的良好状态以方便风电设备的维护以及日常巡视工作。
施工分为以下几个主要步骤:清理道路、修复道路、加固
道路、喷涂标线。
1. 清理道路:
首先,对道路上的杂草、树枝、石块等进行清理,确保道
路通畅。
可以采用人工或机械方法清理,根据实际情况选择。
2. 修复道路:
对道路上的坑洼、裂缝进行修复,确保道路平整。
可以使
用修复材料(如沥青混凝土)进行修补,填平坑洼或裂缝,使道路表面平坦。
3. 加固道路:
根据道路的实际情况,采取适当的加固措施,增强道路的
承载能力。
可以使用土方加固、砾石加固、加铺路面等方法,使道路能够承受风电设备的运输负荷。
4. 喷涂标线:
在道路上进行标线喷涂,标注道路的中心线、边缘线和转
弯提示等标志,提高道路的可视性和安全性。
施工注意事项:
1. 施工过程中,应确保施工人员安全,采取相应的安全防
护措施,如佩戴安全帽、手套、安全鞋等。
2. 注意道路施工的时间,避免对风电设备的运营造成干扰。
3. 施工完毕后,应对道路进行验收,确保施工质量符合要求。
4. 施工过程中,与相关部门和人员进行沟通,确保施工的
合规性和顺利性。
以上是风电场法养护检修道路施工方案的主要内容,具体
的施工步骤和注意事项可根据实际情况进行调整和补充。
风电场道路施工技术方案XXX项目介绍XXX项目位于山西省阳曲县,总装机容量为50MW,由XXX承建。
该项目主要包括风电机组、变电站、道路及平台等工程。
道路及平台工程概述道路及平台工程是风电场的基础工程之一,它的质量直接影响着风电机组的安装和运行。
该工程主要包括道路建设、平台建设、配套设施建设等内容。
道路建设道路建设是风电场建设的重要组成部分。
在道路建设过程中,我们需要考虑道路的线路布置、道路宽度、道路材料等因素,并确保道路的质量和安全性。
平台建设平台建设是风电机组的重要基础设施之一,它的质量直接关系到风电机组的安装和运行。
在平台建设过程中,我们需要考虑平台的高度、平台的承重能力、平台的防滑性等因素,并确保平台的质量和稳定性。
配套设施建设配套设施建设是道路及平台工程的重要组成部分,它包括路灯、防护栏、标志牌等设施的建设。
在配套设施建设过程中,我们需要考虑设施的功能和安全性,并确保设施的质量和可靠性。
总结道路及平台工程是风电场建设的重要组成部分,它的质量直接关系到风电机组的安装和运行。
在施工过程中,我们需要注重细节,确保工程的质量和安全性。
一、工程概况及工程量1.1 工程概况本工程是一项XX工程,位于XX地区,总建筑面积为XXX平方米,包括XX个建筑单元。
1.2 工程量本工程的主要工程量包括XX、XX、XX等,总工程量为XXX。
二、编制依据本工程的编制依据包括国家有关法律法规、行业标准、技术规范、设计文件等。
三、作业前的条件和准备3.1 作业前必须具备的条件在进行本工程施工前,必须满足以下条件:XX、XX、XX等。
3.2 作业前应作的准备工作在进行本工程施工前,应进行以下准备工作:XX、XX、XX等。
3.3 作业人员(配置、资格)本工程施工所需的人员包括XX、XX、XX等,他们必须具备相关的资格和证书。
3.4 作业机具(包括配置、等级、精度等)本工程施工所需的机具包括XX、XX、XX等,它们必须具备相应的配置、等级和精度。
风电场检修道路施工方案
风电场检修道路施工方案应包括以下内容:
1. 确定施工范围和施工时限:根据风电场的具体情况,确定施工范围,包括检修道路的起始点和终点,以及涉及到的交叉口、桥梁等区域。
同时确定施工的时限,确保施工进度的合理安排。
2. 制定交通管理方案:根据施工范围,制定详细的交通管理方案,包括临时交通标志、标线和警示标志的设置,交通管制的时间和方式,以及必要的交通引导措施。
确保施工期间交通能够顺畅进行,同时保障施工人员和过往车辆的安全。
3. 对施工道路进行清理和整治:在施工前,对检修道路进行清理和整治,清除路面上的杂物和碎石,修复道路上的坑洞和损坏区域,并确保道路平整。
4. 设计临时交通道路:根据实际情况,如果需要对原有的交通路线进行封闭或改道,应设计临时交通道路,确保交通的顺畅。
5. 考虑自然环境保护:风电场周边往往有一定的自然环境保护区域,施工方案中应考虑到对这些区域的影响,并制
定相应的保护措施,比如限速措施、施工期间禁止采取破
坏性行动等。
6. 配备必要的设备和人员:根据施工规模,确保配备足够
的施工设备和人员,包括挖掘机、铲车、平板车等设备,
以及施工人员和交通管理人员,以保障施工的顺利进行。
7. 做好施工前的安全培训:在施工前,对施工人员进行安
全培训,包括工作流程、安全注意事项、紧急救援等内容,确保施工人员具备必要的安全意识和技能。
8. 做好施工期间的监测和记录:在施工期间,对施工进度
和施工质量进行监测和记录,及时发现和解决问题,确保
施工符合规定要求。
以上是一份风电场检修道路施工方案的基本内容,具体施
工方案需要根据实际情况进行细化和补充。
风电场道路施工方案1. 引言风电场是利用风能发电的设施,为了确保风电场的正常运营和维护,需要建设一套完善的道路网络。
本文档旨在提供一份风电场道路施工方案,包括道路规划、材料选择、施工流程等内容,以保障施工的安全和效率。
2. 道路规划在风电场建设过程中,道路规划是一个重要的环节,需要考虑以下因素: - 风电场的地理位置和风能利用状况; - 道路的长度和宽度要求; - 道路的水平和垂直曲线设计等。
根据风电场的地形和风能分布情况,确定道路的走向和位置。
尽量选择平整且无建筑物的区域,以方便道路的建设和后期的运维工作。
3. 道路材料选择(根据实际情况描述材料选择方法和建议)4. 施工流程4.1 地面准备工作在道路施工前,需要对施工区域进行地面准备工作,包括: - 清除杂草、土壤杂物等; - 进行地表平整和打磨; - 铺设基础材料等。
4.2 道路基础施工道路基础的施工需要按照以下步骤进行: 1. 基础材料的铺设:根据设计要求,选择合适的基础材料,进行均匀铺设。
2. 压实处理:使用压路机等设备对基础材料进行压实处理,确保基础坚固并达到要求的密实度。
4.3 道路面层施工在道路基础完成后,进行道路面层的施工,主要包括以下步骤: 1. 道路面层材料的选择:根据设计要求和当地气候条件,选择合适的道路面层材料。
2. 道路面层铺设:将道路面层材料均匀铺设在基础上,并使用摊铺机等设备进行压实处理。
4.4 辅助设施建设在道路施工完成后,还需要对道路进行一些辅助设施的建设,以提高风电场的运维效率,包括: - 路灯和信号灯的安装; - 路牌的设置; - 管道和电缆的铺设等。
5. 施工安全在道路施工过程中,施工安全是至关重要的。
以下是一些常见的施工安全措施:- 设立施工警示牌,提醒过往车辆和行人注意施工区域;- 施工人员应佩戴安全帽、反光衣等个人防护装备; - 使用合适的施工设备,确保操作人员和施工现场的安全;- 定期进行安全检查和培训,提高施工人员的安全意识。
风场道路施工方案风电场内的施工及检修道路沿各风电机组位尽量利用原有的乡间小路进行扩宽裁弯取直。
施工检修道路为永临结合道路,施工期作为施工道路,运行期作为检修道路。
风电场施工检修道路与主进场道路连接,沿各风电机组位尽量利用原有的乡间小路进行扩宽裁弯取直,施工检修道路主干道宽6m共计20300米,支路宽4m 共计15200米。
本风电场内道路路面宽6m和4m,坡度不大于9度,6m 宽为主干道,共计20300米,4米宽为支路,共计15200米。
本风场内就地取材,路基压实后,作砂石级配路面。
1.1道路放样a.测量设备设置:设置测量组一组,配备水准仪2台,经纬仪1台,全站仪1台。
b.根据已作好的坐标控制网及调和控制网,放出道路的中点,然后用钢尺量出道路的边线。
1.2路基土方1.2.1挖方施工本工程内高挖方区段开挖面不宽,地势不平。
拟采用挖掘机直接进行开挖,推土机配合推土。
根据土壤试验对开挖出的适用材料,应分类堆放,不应混杂。
先挖出的适用土方,应储存于指定地点,待后填路堤上部。
对已先挖出的路堑断面,路床顶面应予留30cm后挖,以免施工车辆和雨水对路床的破坏。
1.2.2路基填方施工需要进行填方施工的区域,土层摊铺采用自卸汽车定点卸土,推土机初平,平地机复平。
障碍点人工配合控制边线标高,按照试验所给松铺厚度进行摊铺。
应自中向两边设置3%横坡,每层碾压前应检查松铺厚度、平整度、含水量、边线、中线,合格方可碾压。
碾压采用14t振动压路机进行。
第一遍静压,然后先慢后快,由弱到强,应由边部到中央,由低处到高处纵向进退式进行。
横向重叠0.4M,相邻区段纵向重叠1.2M,应达到无漏压,无死角,确保碾压均匀。
1.3砂石级配石铺砌石碴料径和级配必须满足规范要求,集料配料必须准确。
石碴进场后人工、机械摊铺平整,根据设计坡度和标高,用水准仪沿路两侧测出标高,拉线控制标高,用人工铲铺平整,即可先用压路机进行稳压,自路的一侧开始,依次压向另一侧,每次碾压重叠压轮的1/3宽。
风电场临时道路施工方案1. 概述风电场的施工需要临时的道路来运输人员和设备,本文档描述了风电场临时道路的施工方案。
2. 施工准备在进行风电场临时道路施工之前,需要进行以下准备工作:•完成道路设计和布局,确定道路的长度、宽度和线路走向;•选取合适的施工材料,如石子、沙土等;•准备必要的施工工具和设备,如挖掘机、铲车等;•准备施工人员,包括指挥员、操作人员和安全监督人员等。
3. 道路施工步骤3.1 清理施工区域在开始施工之前,需要对施工区域进行清理,包括清除杂草、石块和其他障碍物。
3.2 地面铺垫在施工区域清理完成后,需要对道路进行地面铺垫。
这一步骤包括以下几个主要步骤: 1. 铺设基础层:使用石子、砾石或沙土等材料铺设基础层,以增加道路的承重能力。
2. 压实基础层:通过振动压路机等设备对基础层进行压实,确保道路的平整度和稳定性。
3. 铺设表面层:在基础层上铺设表面层,常见的材料包括沥青、混凝土等。
3.3 施工标识和安全措施在道路施工过程中,需要设置施工标识并采取相应的安全措施,以确保施工区域的安全。
常见的施工标识和安全措施包括设置警示标志、划定施工区域、限制车辆速度等。
3.4 道路安全检查在临时道路施工完成后,需要进行道路安全检查,确保道路符合相关要求和标准。
安全检查的内容包括道路平整度、排水系统、标志标线、路灯和交通设施等。
4. 施工注意事项在进行风电场临时道路施工时,需要注意以下事项:•施工过程中严格遵守相关的安全操作规程和标准,确保施工人员的安全;•定期检查施工设备和工具,确保其正常运行;•注意施工现场的环境保护,避免对周围的大自然造成损害;•施工过程中及时清理道路上的垃圾和杂物,保持道路的清洁和整洁;•定期巡视临时道路,及时修复和维护。
5. 施工进度和验收风电场临时道路的施工进度应按照施工计划进行,确保工期的保质保量完成。
施工完成后,需要进行道路的验收,验收内容包括道路的平整度、安全设施等。
2024年风电场道路施工冬季安全施工方案____年风电场道路施工冬季安全施工方案一、背景介绍随着清洁能源的推广和应用,风电场的建设和运行已经成为现代能源行业的重要组成部分。
风电场的道路施工是风电场建设的重要环节,但是冬季施工存在一定的安全风险和困难。
因此,制定一套科学合理的风电场道路施工冬季安全施工方案对于确保施工过程的安全和顺利进行具有重要意义。
二、施工前准备工作1. 天气预报分析:在冬季进行施工前,需仔细分析天气预报,避开恶劣天气条件下的施工,尽量选择天气温暖的日子进行。
2. 道路检查:对施工道路进行全面检查,确保其平整、无明显裂缝或坑洞,确保道路的可通行性和安全性。
3. 道路保留:为保证施工期间车辆的通行,需保证道路宽度足够,毗邻公路需向相关部门申请施工道路的封闭及交通管制。
4. 勘测研究:对施工区域进行详细勘测,确定施工区的坡度、高度、土质等情况,规划施工的路线和施工工艺。
三、施工安全保障1. 道路标识:在施工道路的两侧设置明确的道路标志和警示标志,标明施工区域和行车限速,提醒车辆驾驶员注意施工区域的存在。
2. 车辆限速:在施工区域设立限速标志,控制车辆的行车速度,减少事故的发生。
3. 交通管制:设立交通管制点,指派专人对施工区域进行交通管制,避免非施工车辆进入施工区域,防止施工现场交通混乱。
4. 安全警示:对施工区域进行安全警示,包括设立亮黄色警示标志和围栏,设置安全警示灯、标志牌等设施,增强施工区域的可见性。
5. 驾驶员培训:对施工车辆的驾驶员进行专业技术培训,提高他们的驾驶技术和安全意识,减少交通事故发生的可能性。
6. 施工现场警戒:对施工现场进行警戒,设置专人负责守护施工现场,及时发现和处理施工过程中的安全隐患。
四、施工工艺安全保障1. 土方开挖:在进行土方开挖前,需要制定施工方案,明确开挖范围和深度,防止土方坍塌造成安全事故。
2. 路面铺设:在路面铺设过程中,需要保持路面的平整和稳定,防止施工过程中因温度变化和地下水等原因引起的路面开裂或变形。
风电场道路施工方案1. 简介风电场道路施工方案是为了满足风电场建设需求,确保施工期间道路建设的顺利进行而制定的计划。
本文档将介绍风电场道路施工方案的详细内容。
2. 施工目标风电场道路施工的目标是构建一条符合标准的道路网络,以便在风电场建设和维护期间,能够满足施工车辆的运输需求,并为风电设备的安装和维修提供便利。
3. 施工范围风电场道路施工的范围包括以下内容: - 道路设计和布局 - 材料选择和采购 - 地基处理和路面施工 - 排水系统建设 - 标线和信号设施安装 - 道路交通管理4. 施工步骤4.1 道路设计和布局根据风电场的地形和风机布局,进行道路设计和布局工作。
这包括确定道路的线路、宽度和坡度等参数,并绘制相应的设计图纸。
4.2 材料选择和采购根据设计要求和实际需要,选择合适的道路建设材料,如砾石、碎石等,并进行采购。
4.3 地基处理和路面施工根据设计要求和实际情况,对道路的地基进行处理,包括挖土、填土、夯实等工作。
然后,在地基上进行路面施工,如铺设砾石和碎石等材料。
4.4 排水系统建设在道路施工过程中,需要考虑排水系统的建设。
根据地势和设计要求,设置合理的排水沟和雨水收集设施,确保道路在雨水天气条件下能够正常排水。
4.5 标线和信号设施安装在道路施工完成后,进行标线和信号设施的安装工作。
按照交通安全标准,对道路进行标线绘制,并安装合适的交通信号设施,如交通警示牌等。
4.6 道路交通管理在施工期间,需要对道路交通进行有效管理,确保施工车辆和其他交通参与者的安全。
设立临时交通标志和交通管制措施,提供必要的交通引导和安全保障。
5. 施工验收标准对风电场道路施工进行验收时,需满足以下标准: - 道路布局符合设计图纸要求 - 道路线路和坡度平稳,无明显起伏 - 路面硬度符合设计要求,无明显塌陷和损坏 - 排水系统完善,能够正常排水 - 标线和信号设施安装合理、规范 - 道路交通管理措施得到有效执行6. 总结通过制定风电场道路施工方案,并按照该方案进行施工,能够确保风电场的道路建设工作顺利进行,为后续的风电设备安装和维护提供便利。
风电场检修道路施工方案施工目的:风电场检修道路施工是为了维护和保养风电场的设施和设备,确保其正常运行。
施工步骤:1. 施工前准备:- 调查风电场的检修道路状况,并确定需要维修的路段。
- 调配必要的施工人员和机械设备,确保施工的顺利进行。
- 制定施工计划和施工路线,确保施工过程中的安全和便捷。
2. 路段清理:- 清除道路上的杂物和垃圾,确保施工面积干净整洁。
- 清除可能影响施工的障碍物和危险物品,确保施工现场的安全。
3. 路面修复:- 对损坏的路面进行修复和整平,填补坑洞、裂缝等。
- 修复路面的方法包括铺设新的沥青混凝土或水泥等,确保路面的平整和牢固。
4. 路肩修整:- 修整路肩,确保路边植被和土壤的稳固,防止其滑坡或塌陷。
- 如果需要,可以铺设防护栏和警示标志,确保道路的安全和可靠。
5. 路面标线:- 标示行车道线和停车线,确保车辆行驶的安全和有序。
- 标示相关警示标志和指示标志,提醒驾驶员注意施工现场和其他特殊道路情况。
6. 施工完毕清理:- 清理施工过程中产生的废弃物和杂乱物品,确保施工现场的整洁。
- 对施工道路进行最后的检查,确保施工质量和安全标准符合要求。
施工注意事项:- 施工过程中要严格遵守安全操作规程,确保施工人员和车辆的安全。
- 如果施工期间需要占用道路,要及时向相关部门申请施工许可证和交通管制措施。
- 施工完毕后,应及时对道路进行巡查和维护,确保施工效果的持久和稳定。
- 在施工过程中要注意环保和生态保护,避免对风电场周边环境造成污染和破坏。
施工时间和费用:具体的施工时间和费用需要根据实际情况来确定,包括施工道路的长度、损坏程度、施工人员和设备的安排等因素。
风电道路工程施工方案一、工程概况风电道路工程是指在风电场区内建设适合风力发电设施安装与运行的道路工程。
它是风电场内重要的基础设施工程,不仅为风力发电设施的建设和运行提供便利,也为普通车辆出入风电场提供合适的道路通行条件。
本文主要介绍风电道路工程施工方案,包括风电道路工程施工前期准备、施工组织设计、质量管理与安全防护等内容。
二、风电道路工程施工前期准备1.项目立项和设计风电道路工程施工前期准备的首要任务是项目的立项及设计。
包括项目的可行性研究、风电场区的选址、道路走向设计等。
设计应考虑地形地貌、土壤情况、水文气象等多种因素,确保道路的合理布局和稳固性。
2.调查与勘察在道路工程施工前期准备阶段,需对道路工程所在地进行详细的勘察和调查,包括地形地貌、土质地质、水文气象、环境保护等各方面的情况。
综合分析勘察数据,为后续的工程设计和施工方案提供科学依据。
3.施工方案编制基于前期调查与勘察数据,结合设计要求,对风电道路工程制定合理、科学的施工方案。
包括施工工艺、施工组织设计、安全技术措施、质量管理计划等。
4.获取施工许可在风电道路工程施工前期准备阶段,需及时向相关主管部门申请工程施工许可证,并对工期、质量、安全等方面进行保证。
满足这些条件后,方可正式进入施工阶段。
三、风电道路工程施工组织设计1.施工人员组织与管理需针对风电道路工程的具体情况,合理组织并管理施工人员。
确保各项施工任务的顺利完成,以及质量、安全和进度的有效控制。
2.施工设备配置根据工程规模和技术要求,合理配置施工设备。
包括挖掘机、推土机、平地机等大型机械设备,以及混凝土搅拌站等工作所需设备。
同时,还需对施工设备进行定期检修和维护,确保其在施工期间的正常运行。
3.安全技术措施在工程施工组织设计中,需要充分考虑安全技术措施。
对施工场地、设备、作业人员等进行全面的安全风险评估,确保施工期间的安全生产。
4.施工进度计划制定科学的施工进度计划,根据工程的具体情况,合理确定施工进度和工期。
风电场道路及平台施工方案XXX道路及平台施工方案XXX300MW风电项目道路及平台工程施工方案XXX编制时间:年月日XXX道路及平台施工方案批准:技术审核:安全审核:编写:年月年月年月年月日日日日XXX道路及平台施工方案目录XXX道路及平台施工方案1、工程概略1、工程概况XXX300MW风电项目位于河北省南宫市,该风电场属于平原风电场,场区内高程在24~30m之间。
本风电场分为两部分,第一部分位于南宫市的西部约11km的村庄中,共38台风机;第二部分位于南宫市东南部约15km的村庄中,共70台风机;两个场地内风机分布均较为分散,遍布多个村庄。
路线全长115.75km,其中西部风电场道路长度40.43km;东部风电场道路长度75.32km。
2、地理位置和气候条件地理位置南宫市属于河北省邢台市,河北省南部、邢台市东北部,地处东经115°08′~115°45′,北纬37°05′~37°27′。
南与威县、广宗县相连,西与巨鹿县接壤,北和新河县、衡水市冀州区、枣强县毗邻,东南隔清凉江与清河县、衡水市故城县相望。
市境呈东南、西北斜条状,总面积863.3平方公里。
气候条件南宫市属暖温带亚湿润大陆性季风型气候区,气候四季分明,日夜温差较大。
年平均气温13.1°C。
1月平均气温-3.7°C,极端最低气温-20.8°C(1971年12月21日)。
7月平均气温27.1°C,极端最高气温42.7°C(1968年6月11日)。
日均气温°C以上延续时间273天。
°C以上积温5021.3°C,无霜期203天,年日照时数2471.8小时;整年平均降水量476毫米,年降水总量4.48亿立方米。
雨雪日65天,其中7-9月上旬降雨50年平均284毫米,占61%;秋、东、春三季比力洪涝。
年极端降水量最大864.6毫米(1973)年,日最大降水量148.8毫米(1962年7月25日)。
风电场道路施工方案一、前期准备工作在进行风电场道路施工之前,我们需要进行充分的前期准备工作,包括但不限于以下几个方面:1. 地质勘测:对施工区域的地质情况进行详细勘测,包括地质构造、地质灾害风险等内容,以便制定合理的施工方案。
2. 环境评估:评估施工对周边环境的影响,包括但不限于土壤侵蚀、水土流失等,确保施工过程中不会对环境造成严重破坏。
3. 设计方案:根据风电场的具体要求,设计出道路布置方案,包括道路的宽度、坡度以及弯道设计等,以确保风电设备的顺利运输和施工。
二、道路建设1. 清理施工区域:在进行道路施工之前,需要对施工区域进行清理,包括拆除障碍物、清除杂草等。
2. 开挖与填土:根据设计方案,进行道路的开挖与填土工作,确保道路坡度和高程符合要求,同时要注意对挖掘出的土壤进行合理的处理。
3. 压实和平整:在填土完成后,需要进行土壤的压实和道路的平整工作,以提供良好的通行条件。
4. 道路硬化:根据设计方案,选取适当的材料进行道路硬化工作,确保道路的稳定性和耐久性。
三、交通标识为了确保风电场道路安全通行,我们需要在道路两侧设置交通标识,包括但不限于以下几个方面:1. 路牌设置:设置明确的路牌,包括道路名称、限速标志等。
2. 警示标志:在必要的路段设置警示标志,提醒过往车辆注意道路施工、起伏和弯道等。
3. 车道标线:对道路进行车道标线的绘制,确保车辆有序通行。
四、施工安全在风电场道路施工过程中,我们要始终把安全放在首位,严格按照相关规定进行操作,包括但不限于以下几个方面:1. 员工培训:对参与施工的员工进行必要的安全培训,提高他们的安全意识和应对突发情况的能力。
2. 安全设施:为施工区域设置安全设施,包括防护网、安全标识等,确保施工过程中的人员和设备安全。
3. 现场监控:对施工现场进行实时监控,及时发现和处理安全隐患。
五、环境保护为了保护周边环境,我们需要采取一系列措施进行环境保护,包括但不限于以下几个方面:1. 废弃物处理:严格按照相关规定对施工废弃物进行分类和处理,确保不对环境造成污染。
风电道路施工方案1. 引言风电是一种清洁、可再生的能源,被广泛应用于发电领域。
为了实现风电发电项目的顺利运行,需要建设相应的风电道路。
本文档将提供一种风电道路施工方案,以确保道路的安全、高效建设。
2. 施工准备在开始施工之前,需要进行充分的准备工作。
具体步骤如下:2.1. 项目调研在选择适合的风电场址之后,应进行充分的项目调研。
这包括对地形、土壤、气候等因素进行详细了解,以确定最佳的道路走向和施工方案。
2.2. 方案设计根据项目调研结果,制定详细的风电道路施工方案。
这包括道路规划、标准、材料选择等方面的内容。
2.3. 批准申请在施工前,需要根据相关的法律法规,申请相关部门的批准。
这包括环保、交通等相关部门的审批。
2.4. 材料准备根据风电道路施工方案,准备相应的材料。
这包括砂石、砂浆、水泥等。
2.5. 设备准备准备施工所需的设备,包括挖掘机、推土机、压路机等。
3. 施工过程风电道路的施工过程需要按照预定方案进行。
下面是一个典型的施工过程:3.1. 清理工作首先,对施工区域进行清理工作。
清除所有障碍物,确保施工区域干净整洁。
3.2. 地基处理在清理完施工区域之后,对道路的地基进行处理。
这包括平整地表、挖掘排水沟等。
3.3. 压实工作在地基处理完成后,使用压路机对道路进行压实工作。
这是为了增加道路的稳定性。
3.4. 铺设砂石层在道路压实完成后,铺设一层砂石。
这是为了增加道路的承重能力和抗冲刷能力。
3.5. 铺设沥青层在砂石层铺设完成后,铺设沥青面层。
这是为了增加道路的平整度和舒适度。
3.6. 标线作业在沥青层铺设完成后,进行道路标线作业。
这包括车道线、中心线等。
4. 施工质量控制风电道路施工质量的控制对于保证道路的安全和使用寿命至关重要。
以下是施工质量控制的一些建议:4.1. 施工过程监督施工过程中,应有专业人员进行监督。
确保施工符合设计方案和相关标准要求。
4.2. 材料质量控制对于使用的材料,要进行严格的质量控制。
工程道路施工方案编制人:审核人:审批人:施工单位:章年月日1工程概况及工程量1.1工程概况该风电场采用汽车吊进行吊装;风场道路路线长 m,路基宽7.0m,路面设计宽度为6.0m,道路两边在挖方区设土质边沟;现场施工道路起点位于X= , Y= , 道路施工考虑大型吊车行走,路面宽度6m,道路两侧各留0.5m路肩,路基宽度7m,极限最小圆曲线半径30m,最大纵坡一般不超过8%,最大不超过12%;本工程道路等级为四级厂外公路,根据公路工程技术标准,设计车速度为20km/h;路面采用300mm厚山皮石面层;道路平面坐标控制测量依据1954北京坐标系,高程控制测量依据1985国家工程基准;1.2工程量和工期1.2.1 工程量本期风电场道路长约: km,道路路基土石方量:挖方: m3,填方: m3;本工程计划开工日期2015年月日,完工日期2015年月日;2.编制依据3.1作业前必须具备的条件施工前经全面技术交底,施工中全体人员应服从统一指挥,协调一致;3.4作业机具包括配置、等级、精度等根据施工内容的需要进行工器具的配置规格及准确度等;4.作业程序、方法4.1施工顺序:中桩定位→支引边桩→地表清除→路基修筑、找坡、碾压检测→中线复测→山皮石铺筑、找平、碾压检测4.3作业方法及程序:根据场区测量控制网和现场原有山道实际状况采用全站仪放出道路轴线上的各控制点,打出边桩用钢尺放出道路开挖线,同时效验中线偏差,进行开挖后找坡、整平、碾压,再用全站仪和钢尺中桩确定,返高后用天然碎石回填;回填后需在其上重新放出道路轴线,标高从就近的测量控制点引测;场区道路开挖时由各段道路的一端向另一端推进,本工程所有路面横向坡度符合图纸设计要求;开挖的弃土用自卸汽车运到指定的地点;挖土应设专人统一指挥,用水准仪随时测量来控制挖土标高;±2%之内;严禁出现虚土、松动土,待土壤的含水率接近最佳值后即可用压路机进行碾压;按照由边到中,重叠二分之一轮宽的原则进行碾压,碾压先慢后快,碾压遍数以路基达到设计要求的压实系数为准;压路机原则上不允许在已经成型的路基上调头,如果必须调头应到路基以外调头然后开回路基上;原土路基压实后需用环刀法对其压实度进行检测,达到设计要求的压实度后方可进行下道工序;压路机不能到达的区域应用蛙夯机夯实,道路转弯处路基应着重压实;路基压实系数符合以下标准:路肩施工高程以下80cm以上压实度不小于0.95,路肩施工高程以下80cm以下压实度不小于0.93,路基压实度经试验检测合格后方可进入下道工序;填方路基应在清除地表杂草后进行填筑,清表后原始地面应碾压夯实;当圆曲线半径不大于250m时,曲线段路面内侧应加宽,路基也相应加宽1~2m;山皮石最大粒径不得超过150mm;地面排水系统根据沿线地形、地势及道路纵横坡设置土质排水沟等排水设施;挖方路段设双侧排水沟,对于半填半挖路基段面可设单侧排水沟,填方路基可不设排水沟;根据需要,在高填方区、小半径平曲线及较危险地段设置垛式护栏,垛式护栏选用93J007-6道路-人行道与简易构筑物;≤5km/h,挖掘机施工时设专人监护指挥;5.质量控制点的设置和质量标准质量控制点的设置和质量通病预防5.1过程控制点的设置质量目标5.2 质量标准及要求6.1环境要求1作好环境要达到安全文明施工检查的标准,真正做到工完料尽场地清,在施工作业中尽量避免破坏植被;2各种机具、设备使用完毕后,立即进行清理,并妥善存放;3遇雷雨等恶劣天气时,停止作业;6.3作业的安全及文明施工要求和措施所有施工人员必须认真遵守电力建设安全工作规程和电力建设安全施工管理规定,杜绝“三违”现象发生,认真做到“四不伤害”;安全交底必须全员参加、全体人员签字;不许有代签和漏签现象;施工队伍在现场设立专职安全员,进行监督检查,发现问题及时采取措施;进入施工现场的施工人员必须穿戴合格的劳动保护服装并正确佩戴安全帽、安全带;严禁穿拖鞋、高跟鞋或带钉的鞋,以及短袖上衣或短裤进入施工现场;严禁酒后进入施工现场;所有材料在运输过程当中严禁超载,保证安放稳固的原则,防止在运输过程中滑落伤人;夜间施工照明充足;现场人员服从统一指挥,开挖时挖掘机必须设专人指挥,挖土机暂停工作时,应该将挖斗放在地面上,严禁使其停在空中,往机动车上装土应等待车辆停稳后方可进行,挖斗严禁从驾驶室上方越过;严禁司机酒后驾车,运输车辆在厂区内的行驶速度不得超过10Km/h,转弯处不得超过5Km/h;机械操作人员在工作时集中精力,不得疲劳驾驶、酒后作业,不得进入挖掘机回转半径8m 范围内,严禁人员进入斗内,不得利用挖斗传递物件,施工人员严禁靠近机械设备休息;在施工过程中每天施工前必须对施工环境进行检查,确保路基边坡稳定;在施工路线上设道路施工车标识牌,保证其行车的安全;认真做好施工区域的安全文明施工工作,及时清理施工环境卫生真正做到随干随清理;7、附录7.1施工危险因素和环境因素辨识及控制对策施工危险因素辨识及控制对策表工程名称:施工项目:场区道路施工作业指导书环境因素监督管理措施包括:一确定监督控制办法—R 记录确认点;W 见证点;H 停工待检点;S 连续监视监护;二规定监督控制责任—班组、专业队、项目部;技术措施填写不下时可附页7.2.消防管理7.3.安全应急措施“警卫”袖标进行警戒,并疏散在场无关人员;坚决禁止无关人员进入控制范围,以免发生以外事故或影响抢救工作;。
1 .综合说明编制依据风电场工程施工招标文件和设计图纸。
我单位技术人员对施工现场踏勘和调查的情况。
本工程执行的施工技术要求及验收标准和国家相关部门的有关法规等。
我单位人员、设备等综合实力情况。
编制原则本着“百年大计,质量第一”的原则。
严格按照ISO9002质量体系标准对本工程进行质量管理,科学组织施工,把好各施工工序的施工质量,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,树立良好的企业形象。
-坚持以设备保工艺,以工艺保质量的原则。
以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现。
确保施工按期完成的原则。
优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,应用网络计划技术合理安排各项工程的施工,搞好工序衔接,实行平行作业、流水作业xx,交叉组织施工,突出重点,兼顾一般,确保工期,均衡生产。
搞好环境保护,实行安全生产、xx施工。
优化施工方案,采取网络技术组织措施和管理措施降低工程造价。
工程概况国电xx海丰xx风电场工程道路及平台工程,招标文件A标段风场道路长;B标段风场道路长;平台尺寸×。
路线所布设地形起伏较大,全线施工道路为土夹石路面,进场道路路面宽度为,两侧各留路肩;场内道路为设计,两侧各留路肩。
全线按四级公路标准设计,最大纵坡为12%,最小转弯半径为。
路线布置以结合当地的农田规划和交通现状情况,在满足风场设备运输及检修需要的同时,参照图纸及技术文件,尽量不影响原有农业格局,将原有乡间道路取直xx进行布设。
本道路工程的纵断面设计是在满足道路xx的前提下,降低道路填筑高度,以减少土石方数量、道路占地,达到运输通畅。
;风机平台的标高与连接道路的路面标高一致。
路线所布设地形起伏较大,全线施工道路为土夹石路面。
主要工程数量吊装平台挖方量,吊装平台填方量,道路工程填方量,道路工程挖方量,施工道路填料。
2.施工组织机构、人员、设备配置和材料供应安排施工组织机构配置(1)为保证本工程的顺利实施,根据本工程的特点,我单位将按照职能明确、精干实效、运转灵活、指挥有力的原则组建项目管理组织机构,成立“xx天源科创xx风场道路施工队”。
配备业务能力强、经验丰富的管理人员和工程技术人员,按照项目法全面负责本工程的组织实施。
本工程的实施采取设立项目经理部、施工队两级管理模式。
项目经理部设项目经理1人、技术负责人1人、专职安全员1人等领导结构。
职能部门设置工程技术部(含测量队)、经营管理部、质量管理部、安全保卫部、财务审计部、机械物资部等六部,在项目经理的领导下,在各自的职责范围内,配合工作,指导施工队施工。
项目经理部下设2个道路工程施工队。
['(2)项目经理部的主要责任和权利如下:a.施工质量实施项目法人终身责任制。
本工程将作为我单位的重点工程,施工中切实加强质量控制,严格执行质量标准,按程序文件作业,搞好过程控制。
项目经理部必须确保施工质量目标的实现。
b.项目经理部要履行保证工期目标、安全目标和xx施工等目标实现的责任。
c.项目经理部有服从甲方和监理的指示及地方有关交通、环保、防火、防汛等部门的管理,确保工程正常进行的责任。
d.在工程实施过程中,有关质量、安全、工期的保证和落实,工程进度款的拨付,各种报表的填报以及接受各类检查等,项目经理部作为本单位的全权代表行使管理职权及履行合同的权利及义务,并负直接管理责任,确保工程按期、优质、安全地完成。
e.项目经理部按照项目法全面负责本工程的组织实施、调度指挥、施工管理、进度控制、工程创优、安全管理、对外协调等组织指挥工作。
f.本工程施行项目经理部和施工队两级管理模式,施工队要服从项目经理部的管理。
实施性施工组织方案由项目部负责编制与优化,报上级单位审批后,由项目经理部组织施工队负责实施,其实施过程由项目部负责指导并监督。
施工队严格按照项目部制定的质量、安全、工期等各项保证措施组织实施,项目部将定期、不定期地检查各施工队的落实情况,并确保各项措施的落实。
(3)项目经理负责本合同段的全面管理,总工程师负责技术、质量和计划的管理,安全员负责全线的安全工作。
&全管理工作。
各科室的工作职能见下表:(4)施工队按项目经理部编制的实施性施工组织设计负责实施,其实施过程由项目经理部负责指导、监督和检查。
施工队严格按照项目部制定的质量、安全、工期等各项保证措施组织实施,项目部将经常检查各施工队的落实情况,并确保各项措施的落实。
(5)本工程将作为我公司的重点工程项目,在工程的施工中,我单位在人力、物力、技术、资金上将优先予以保证。
施工中切实加强质量控制,严格执行质量标准,确保工程创优,同时加强项目管理,合理组织,科学施工,确保工程按计划完成。
人员配置(1)根据工期要求、工程数量和现场施工条件,按专业化施工,并考虑到施工任务的相对均衡和管理跨度的合理性,计划安排2个施工队进行本工程的施工。
施工高峰期共投入人员76人。
施工人员配备情况如下:施工人员配备计划表设备配置为保证工程总体施工组织顺利进行,确保工期按计划实现,我单位将抽调精良的机械设备投入到本工程,施工机械设备的投入做到配套、组合合理,数量以满足工程进度和质量标准的要求为原则,并考虑设备的完好率和其他不可预见的不利因素影响施工所增加的足够的备用量。
所需机械设备数量的计算方法如下:机械数量=需要机械xx总量/(施工天数*日工作班数*出勤率)。
其中: (1)需要机械xx总量 = 施工的总工程量*单位工程量的xx用量;)(2)施工天数按施工计划安排的天数计;(3)日工作班数按工作班/日计;(4)出勤率按70%计。
根据上面计算方法、本标段工程量、施工计划安排和有关定额计算以及其它不利施工因素的影响所增加的备用量,本标段需要的各种主要机械设备数量及状况见附后“投入本工程的主要施工机械表”。
为保证施工正常用电,除接用外部电网供电外,同时配备发电机备用。
测量、试验、质量检测仪器设备以保证施工精度需要和检测频率的需要进行配备。
材料供应安排~(1)根据工程施工进度计划,按资源供应能力和需求,做到超前计划,按时供应,强调保障,避免供不应求和过多储存,材料分批进场,要有富余。
(2)我单位将根据现场施工进展情况,提前做好材料供应计划。
(3)材料供应厂家的选择和确定,均在进料前对材料进行质量检验,并得到业主和监理工程师的确认合格后,方可签订供货合同。
(4)材料进场后,再次经过工地检验,经检验合格并经标识后,方可投入使用。
所有材料的进场和发放必须进行计量和点验,严格材料管理。
(5)材料在入库或进入工地前由经过培训考核合格的材料人员和采购人员共同进行外观质量、规格、型号以及数量的检验,并填写物资验收记录;检验种类包括数量检验、外观检验和证件检验,对须进行理化检验的物资,由项目部保障部出具“物资送检委托书”交试验部门,由项目部试验人员按照相应的标准进行检验、试验或采样送检,并将测试的结果填入委托书内连同试验报告复印件反馈给保障部门。
3.设备、人员动员周期和设备、人员、材料运到施工现场的方法设备、人员动员周期及设备、人员、材料进场时间设备、人员动员周期的安排原则#(1)根据工程具体情况,施工设备和人员分期分批进入现场。
(2)前期修建临时设施的机械设备和部分管理人员及施工人员,在中标后7天内进驻现场,首批机械设备主要有部分自卸汽车、推土机、挖掘机及测试仪器等。
进场后修建临时工程、修筑施工便道、场地清理和平整、架设临时电力线和通讯线、解决施工用水,做到路通、水通、电通和场地平整,为开工创造条件,做到早准备、早进场、早开工。
(3)在施工过程中,依据现场的实际情况或按业主、监理工程师的要求,随时加强设备、人员的数量,以满足施工需要,确保施工正常进行。
施工动员的内容(1)介绍本工程的概况和建设的重大意义;(2)动员施工人员以饱满的热情参加本工程的施工,充分展现我单位强大的施工能力;(3)讲述工程施工特点,施工总体进度和工序安排原则;(4)明确质量创优目标、安全管理目标和xx施工标准,强化质量、安全和xx 施工意识;~(5)强调工程施工高起点、高速度、高标准的具体要求;(6)迅速做好设备、人员上场的准备工作。
设备、人员、主要材料运到施工现场的方法设备运输方式、路线本工程所需的工程机械设备主要通过平板车或汽车沿高速公路或国道到达现场。
人员运输方式、路线本工程施工人员均由我单位统一调集,主要管理人员和部分施工技术人员乘坐施工指挥车到达工地,其他人员乘坐火车或汽车进入工地。
4.主要工程项目的施工方案、施工方法&总体施工方案本工程施行项目法管理,进行机械化施工,采用先进的施工设备和施工工艺确保施工质量和工程进度,保证快速、优质、安全的完成施工任务。
总体施工方案如下:施工任务分解根据本合同段的工作内容及其工程量,为方便管理和施工,根据道路的相互交叉情况,同时考虑各施工队施工任务的相对均衡,初步将施工任务按工程项目内容和工程量分解如下:施工中将道路(含平台开挖填筑工程)分为二个区段,安排二个施工队,一个施工队负责一个区段,平行作业,以便尽快完成控制工期的道路填筑施工。
其中:道路工程施工一队负责F31号风机至F03号风机、B01号风机检修道路的施工;道路施工二队负责进场道路及升压站到F24、F25、F30#风机位检修道路的施工。
施工进度计划安排.1工期目标(1)总体计划:¥开工日期为2010年7月15日,竣工日期为2010年9月10日。
计划总工期58日历天。
(2)各单项工程施工进度计划:a、施工准备及临时工程:2010年7月15日~2010年7月20日;b、土方开挖:2010年7月15日~2010年8月20日;c、土方回填:2010年7月15日~2010年8月27日;d、路面工程;2010年8月1日~2010年9月10日;主要临时工程安排及施工场地、平面布置$.1主要临时工程安排(1)施工用水施工用水可在附近村庄采取汽车xx。
(2)施工用电采用1xx160kw移动式柴油发电机、备用2xx20kw柴油发电机组供给两手准备。
(3)施工通讯通讯布置采用在项目经理部驻地安装程控电话机一部,计算机一台,移动电话若干,用于对外协调联系工作。
(4)生产生活用房^根据本标段现场条件,项目经理部布置在升压站区附近xx设施区搭建活动板房解决,施工驻地布置在附近村屯。
(5)环境保护和xx施工设施及安全设施为保护施工区域周边环境,保证xx施工,现场使用工艺围栏围护;施工区域悬挂施工铭牌、标语;生活区设冲洗间、自动冲水厕所、化粪池、娱乐室等设施。
为保证安全生产,现场道路两侧设置必要的防撞墩或反光杆,现场安全网、警示牌xx,仓库、油库、机械停放场、生活区配置干粉灭火器、消防栓、干砂等灭火设施。
