马赛克铺贴施工方法一、施工前准备1. 材料准备马赛克:根据设计要求选择合适的马赛克品种、规格、颜色及图案。
粘结剂:选择适合马赛克铺贴的粘结剂,如水泥砂浆、瓷砖粘结剂等。
填缝剂:选择与马赛克颜色搭配的填缝剂,如白水泥、彩色填缝剂等。
辅助材料:如切割机、磨光机、水平尺、橡皮锤、抹子等。
2. 基层处理清洁:确保施工基层干净、平整、无油污、无水迹。
找平:对不平整的基层进行找平处理,确保铺贴面的平整度。
防水:在施工前对基层进行防水处理,防止水分渗透。
二、施工流程1. 放样定位根据设计图纸进行放样,确定铺贴范围和图案布局。
在基层上弹出基准线,确保马赛克铺贴的直线度和美观度。
2. 涂抹粘结剂使用抹子将粘结剂均匀涂抹在基层上,厚度约为35毫米。
注意涂抹均匀,避免出现粘结剂过厚或过薄的情况。
3. 马赛克铺贴将马赛克按设计要求铺贴在涂抹粘结剂的基层上。
使用橡皮锤轻轻敲打马赛克,使其与基层紧密贴合。
铺贴过程中注意调整马赛克的位置,确保图案拼接正确。
4. 调整与修正铺贴完成后,对马赛克进行调整,确保每块马赛克的位置准确。
对拼接缝隙进行调整,使其均匀一致。
5. 固化与养护铺贴完成后,让粘结剂自然固化,一般需要24小时以上。
固化期间避免触碰和移动马赛克,以免影响粘结效果。
三、填缝与清理1. 填缝处理等粘结剂固化后,将填缝剂均匀涂抹在马赛克缝隙中。
使用专用工具将填缝剂压实,确保缝隙填满。
2. 清理工作待填缝剂固化后,使用湿布擦拭马赛克表面,去除多余填缝剂。
对马赛克表面进行清洁,确保无污渍和杂质。
四、施工注意事项1. 施工环境施工环境温度宜在530℃之间,避免在极端天气下施工。
保持施工现场的通风,避免粘结剂和填缝剂挥发过快。
2. 施工技术铺贴前应对施工人员进行技术培训,确保施工质量。
铺贴过程中,应遵循“先横后竖”的原则,确保图案拼接正确。
3. 施工安全施工过程中,应佩戴防护眼镜、手套等个人防护用品。
注意电源安全,避免触电事故。
马赛克饰面施工技术工艺标准(一)施工准备1、材料(1)水泥:325号及以上的普通硅酸盐水泥或矿渣硅酸盐水泥。
(2)白水泥:325号白水泥(擦缝用)或专用填缝剂。
(3)中砂。
(4)石灰膏:使用时灰膏内不应含有未熟化的颗粒及杂质。
(如使用石灰粉时要提前一周浸水泡透。
(5)陶瓷、玻璃锦砖(马赛克)品种、规格、花色按设计规定,并应有产品合格证。
2、作业条件(1)顶棚、墙柱面粉刷抹灰施工完毕。
(2)墙柱面暗装管线、电制盒及门窗安装完毕,并经检验合格。
(3)安装好的窗台板、门窗框与墙柱之间缝隙用 1:2.5水泥砂浆堵灌密实(铝门窗边缝隙嵌塞材料应由设计确定);铝门窗柜应粘贴好保护膜。
(4)墙柱面清洁(无油污、浮浆、残灰等),影响锦砖(马塞克)铺贴凸出的墙柱面应凿平,过度凹陷的墙柱面应用1∶2.5水泥砂浆分层抹压找平。
(先浇水湿润后再抹灰)。
(二)工艺流程基层处理→贴灰饼、做冲筋→湿润基底→抹底层砂浆→抹中层砂浆→预排分格弹线→贴砖→润湿面纸→揭纸调缝→擦缝→擦缝清洗(三)操作工艺1、基层为混凝土墙柱面时:(1)对光滑表面基层,应先打毛,并用钢丝刷满刷一遍,再淋水湿润。
(2)对表面很光滑的基层应进行“毛化处理”。
即将表面尘土,污垢清理干净,浇水湿润,用 1:1水泥细砂浆,喷洒或用毛刷将砂浆甩到光滑基面上。
甩点要均匀,终凝后再浇水养护,直到水泥砂浆疙瘩有较高的强度,用手掰不动为止。
2、砖墙面基层:提前一天浇水湿润(1)吊垂直、找规矩,贴灰饼、冲筋。
吊垂直、找规矩时,应与墙面的窗台、腰线、阳角立边等部位砖块贴面排列方法对称性以及室内地面块料铺贴方正等综合考虑力求整体完美。
(2)将基层浇水湿润(混凝土基层尚应用水灰比为 0.5内掺107胶的素水泥浆均匀涂刷),分层分遍用 1:2.5水泥砂浆抹底子灰(亦可用 1:0.5:4水泥石灰砂浆),第一层宜为5mm厚,用铁抹子,均匀抹压密实;待第一层干至七~八成后即可抹第二层,厚度约为8~10mm,直至与冲筋大至相平,用压尺刮平,再用木抹子搓毛压实,划成麻面。
马赛克面层施工方案及施工方法1、操作工艺A 基层处理及抹底子灰:a 提前一天将地面浇水湿润;b吊垂直,找规矩,贴灰饼(打墩),冲筋(打栏)。
吊垂直,打规矩时,应与块料铺贴方正综合考虑,力求整体完美。
c 将基层浇水湿润,分层分遍用1:2.5水泥砂浆,第一层宜为5毫米厚用铁抹子(铁灰匙)均匀抹灰密实;待第一层干至七~八成后抹第二层,厚度约为8~10毫米,直至与冲筋大致相平,•用木杠(压尺)刮平,再用木抹子(磨板)槎压实,划成麻面。
B 预排马赛克、弹线a 预排砖块应按照设计色样要求。
b 弹好花色变异分界线及垂直与水平控制线。
垂直控制线一般以1米设一度为宜,水平控制线一般按3排间距设一度为宜。
•C 贴面采用硬底铺贴法:a 待底子灰终凝后(一般隔天),重新浇水湿润,将水泥膏满涂要贴位置,用木抹子(磨板)将水泥膏打至厚度均匀一致(厚度一般以1~2mm为宜。
b 用毛刷蘸水,马赛克表面灰尘擦干净,把白水泥膏用铁抹子(灰匙)将马赛克的缝子填满(亦可把适量细砂与白水泥拌和成浆使用),然后贴上墙面。
粘贴时要注意图案间花规律,不要搞错。
c 马赛克粘贴牢固后(约30分钟后),用毛刷(横扫)蘸水,把纸面擦湿,将纸皮揭去。
d 检查缝子大小是否均匀,通顺,及时将倾斜、宽度不一致的缝子调正并拍实。
调缝顺序宜先横后竖进行。
D、擦缝(1)清干净揭纸后残留纸毛及粘贴时被挤出缝子的水泥可用毛刷(横扫)蘸清水适当擦洗。
(2)用白水泥将缝子填满,再用棉纱或布片将其面擦干净至不留残浆为止。
②质量标准A材料品种、规格、颜色、图案必须符合设计要求,质量应符现行有关标准规定。
B镶贴必须牢固,无空鼓无歪斜,掉角或裂缝等缺陷。
C表面平整,清洁,色泽一致,无起碱,污痕和显著的光泽受损处。
无空鼓现象。
D接缝填嵌密实,平直,宽窄一致;颜色一致,阴阳角处的压向正确,非整砖使用部位适用。
马赛克施工工艺标准一、施工准备:1.1施工前需认真查看施工图纸和设计方案,熟悉设计要求和施工工艺。
1.2准备施工所需的所有材料和工具,并进行检查确认。
1.3清理施工现场,确保施工区域整洁,并进行适当的防尘措施。
1.4对基面进行检查和处理,确保基面平整、干燥、无油污和松散物。
二、施工步骤:2.1进行基层处理:将基面清理干净,并修补裂缝、凹凸不平的部分。
2.2基层处理完毕后,进行首铺:根据设计要求,将马赛克砖铺贴于基层上。
2.3使用专用切割工具,对需要修剪的砖进行切割,并确保修剪后的砖边缘整齐。
2.4将修剪好的砖用专用胶水或胶水砂浆贴好,注意砖与砖之间的间隙要保持一致。
2.5砖贴好后,用角尺和平尺对砖面进行检查,确保砖面平整、垂直、水平。
2.6马赛克砖贴好后,等待胶水或胶水砂浆干燥,然后进行填缝处理。
2.7选用合适的填缝剂,将填缝剂填充到砖缝中,使用专用勾缝工具将砖缝填充均匀。
2.8填缝剂填充完毕后,用湿抹布擦拭砖面,将多余的填缝剂擦拭干净。
2.9擦拭完毕后,等待填缝剂干燥,并用封口剂对填缝处进行封闭处理。
三、施工注意事项:3.1施工过程中,必须遵循安全操作规范,佩戴好相关的个人防护设备。
3.2施工区域应封闭,确保施工现场的卫生和安全。
3.3注意马赛克砖的颜色和花纹的搭配,确保施工效果满足设计要求。
3.4控制好粘贴胶水或胶水砂浆的用量,避免出现砖面凹凸不平的情况。
3.5施工过程中,注意保持作业环境的清洁,及时清理掉施工过程中产生的垃圾和残渣。
3.6施工完毕后,保持施工区域的通风,确保填缝剂和封口剂的充分干燥。
3.7注意施工现场的保护,避免施工完成后出现人为损坏。
四、质量验收:4.1施工完毕后,质检人员对整体施工效果进行验收。
4.2验收包括验收马赛克砖的平整度、垂直度和水平度,砖与砖之间的间隙是否整齐。
4.3验收还包括填缝剂的填充是否均匀,填缝处的封闭是否完整。
4.4如有不合格项,应及时进行整改,直至达到设计要求。
1、施工准备(1)技术准备编制玻璃马赛克工程施工方案,并对工人进行书面技术及安全交底。
(2)材料准备1)水泥:32.5级普通硅酸盐水泥或矿渣硅酸盐水泥。
应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。
2)白水泥:32.5级白水泥。
3)砂子:粗砂或中砂,用前过筛,其他应符合规范的质量标准。
4)玻璃马赛克:应表面平整,颜色一致,每张长宽规格一致,尺寸正确,边棱整齐,一次进场。
锦砖脱纸时间不得大于40min。
5)石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3㎜×3㎜的筛过滤,并储存在沉淀池中。
6)生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900孔/㎝2筛。
用于罩面时,熟化时间不应小于3d。
7)纸筋:用白纸筋或草纸筋,使用前三周应用水浸透捣烂.使用时宜用小钢磨磨细。
(3)主要机具砂浆搅拌机、手提石材切割机、木抹子、灰槽、小型台式砂轮、手推车铝合金靠尺、水平尺、铅丝、粉线包、墨斗、小白线、开刀、卷尺、方尺、线锤、托线板。
(4)作业条件根据设计图纸要求,按照建筑物各部位的具体作法和工程量,实现挑选出颜色一致、同规格的玻璃,分别堆放并保管好。
2、关键质量要点(1)材料的关键要求水泥32.5级矿渣水泥或普通硅酸盐水泥。
应有出厂证明或复验合格单,若出厂日期超过三个月或水泥已结有小块的不得使用;砂子应使用粗中砂;玻璃马赛克应表面平整、颜色一致,每张长宽规格一致,尺寸正确,边棱整齐(2)技术关键要求弹线必须准确,经复验后方可进行下道工序。
基层处理抹灰前,墙面必须清扫干净,浇水湿润;基层抹灰必须平整;贴砖应平整牢固,砖缝应均匀一致,做好养护。
(3)质量关键要求1)施工时,必须做好墙面基层处理,浇水充分湿润。
在抹底层灰时,根据不同基体采取分层分遍抹灰方法,并严格配合比计量,掌握适宜的砂浆稠度,按比例加界面剂胶,使各灰层之间粘接牢固。
注意及时洒水养护;冬期施工时,应做好防冻保温措施,以确保砂浆不受冻,其室内温度不得低于5℃,但寒冷天气不得施工。
(施工方案)外墙马赛克施工方案(可以直接使用,可编辑优秀版资料,欢迎下载)东龙华府商住楼工程外墙面砖粘贴施工方案项目经理:审批人:编制人:第一章工程概况及特点本工程坐落于汉中市南郑县周家坪镇东大街与南大街交汇处,交通便利.现场由于施工场地较狭窄,不利于施工现场临时设施的布置和施工的需要。
该工程为在建工程,地下一层、地上十六层,为框架—剪力墙结构,总建筑面积15745。
73平方米。
在结构上对现在的施工中存在较多的限制,主要是现场结构造型较多.施工过程中每道工序都不能野蛮操作,严格维护现场结构的完善和安全。
针对本工程的具体情况,外墙马赛克面砖粘贴又是本工程外墙装修的一个重点。
既要考虑外墙砖粘贴的稳固性、科学性,又要保证工程工期。
因此合理的施工安排和施工工艺就起到关键作用.第二章施工工艺1、作业条件:1.1 根据设计图纸要求,按照建筑物各部位的具体做法和工程量,事先挑选出颜色一致、同规格的陶瓷马赛克面砖,分别堆放并保管好。
1.2 预留孔洞及排水管等应处理完毕,门窗洞口尺寸调整好,达到设计外墙马赛克面砖排版要求。
若门窗框、扇要已经固定好,必须用1∶3水泥砂浆将缝隙堵塞严实。
铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实,并事先粘贴好保护膜。
1.3 脚手架搭设完毕后检查脚手架各拉结是否完好,脚手板铺设牢靠,是否符合安全规范。
脚手架检验合格后方能上架施工。
1。
4 大面积施工前应先做样板,样板完成后,必须经质检部门鉴定合格后,还要经过设计、甲方、监理、施工单位共同认定。
方可组织班组按样板要求施工。
2。
施工机具:磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、钢板抹子(1mm厚)、开刀或钢片(20mm×70mm×lmm)、铁制水平尺、方尺、靠尺板、底尺(3000~5000mm×40mm×10~15mm)、大杠、中杠、小杠、灰槽、灰勺、米厘条、毛刷、鸡腿刷子、细钢丝刷、笤帚、大小锤子、粉线包、小线、擦布或棉丝、小型切割机、小铲、合金钢錾子、小型台式砂轮、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等.3、施工工艺流程:外墙面清洁→冲筋贴灰饼→砖墙与砼交接处钉钢丝网→刷界面剂→刷素水泥浆→基层抹底灰→排砖、弹线→门窗洞口修方正→选砖→贴标准点→粘接剂→镶贴面砖→镶贴边角→撕去排版纸→勾缝剂沟缝→面层清理4、施工工艺:(1)、外墙面清洁:检查墙面的凹凸情况,对凸出墙面的砖或混凝土要剔平。
马赛克铺贴施工方法施工工艺流程→→→→→→→→→→→→施工准备液或适量107胶;2中层处理:中层抹灰必须具备一定强度,而不能用软底铺贴;因为马赛克要用拍板拍压赶缝,如果中层无强度,会造成表面不平整;3拌合灰浆:结合层水泥浆水灰比以0.32为最佳;但施工是有可能集中调制,而是用人工在工作面手工拌合,其水灰比有易控制;在拌合前除了交待理论水灰比和体积配合比外,更重要的还要强调“不稀稍稠”,并应加强检查和指导;4撕纸清洗:施工中的清洗是最重要的一道工序,因为马赛克粗糙多孔,而水泥浆又无孔不入;如果撕纸、清洗不及时、不干净,会使马赛克表面层非常脏;若待以后再来返工,就几乎不可能拭干净,即使用钢丝刷也刷不净;5滴水线粘贴:窗台板马赛克应低于窗框,并还应将马赛克塞进窗框一点;缝隙用水泥砂浆勾联,勾缝也不能超过窗框,使雨水向外墙排泄;若锦砖高于窗框;缝隙即会渗水;并沿着内墙面流出;2、操作方法,粒,6刮浆闭缝:马赛克每箱40联,一次或几次拿出马赛克在跳板上朝下平放,调制水灰比为0.32纯水泥浆,并用钢抹子刮目相看在锦砖粒与粒之间的缝隙里,缝隙填满后表面尚应刮一层厚约1~2mm的水泥浆;若铺贴白色等浅色调的马赛克,则结合层和闭缝水泥浆应用白水泥调配,底色不一致会影响到表面化装饰效果;7铺贴马赛克:两手分别捉住玻璃锦砖同一条边的两角,对准分格线铺贴;从上往下进行,版与版之间留缝2mm;8拍板赶缝:马赛克联面刮上水泥浆以后必须立即铺贴,否则纸浸湿了就会脱胶掉粒或撕裂;由于水泥浆未凝结前具有流动性,马赛克贴上墙面后在自身质量的作用下会有少许下坠;又由于手工操作的误差,联与联之间横竖缝隙易出现误差;铺贴之后尚应木拍板赶缝,进行调整;9撕纸:马赛克是用易溶于水的胶粘在纸上;湿水后胶便溶于水而失去粘结作用,很容易将纸撕掉;但撕纸时要注意力的作用方向:用力方向若与墙面垂直很容易将单粒锦砖拉掉,因此用力方向应尽量与墙面平行;10二次闭缝:撕纸后,锦砖就外露了;仍有个别缝隙可能不饱满而出现空隙,应再次用水泥浆刮浆闭缝;11清洗:再次闭缝约10min后用弯把毛刷蘸清水洗刷;用刷子洗刷至少要换3次清水;最后再人工浇清水冲洗一遍;3、施工注意事项1马赛克的颜色不易一致,因此一般不宜采用单色而宜采用拼花;2由于马赛克外形不够整齐,阴角线往往近视不够齐正;3应选用外形整齐、厚薄一致、质地均匀的产品;4粘贴刮缝后,必须用纱头将表面揩净,然后在脚手架拆除之前用浓度为20%的稀盐酸擦洗表面,剔除附物,并随即用清水洗净稀盐酸,使马赛克洗净发亮;地毯铺设容易出现的质量问题及预防措施1质量通病:饰面层马赛克空鼓、脱落预防措施:A、抹灰前底层应清理干净,剔凿补平,浇水均匀,湿润基层B、刷素水泥浆结合层后,要紧接抹水灰比为0.32的粘结层水泥浆,随即粘贴马赛克;C、马赛克粘贴后,拨缝揭纸时间应控制在水泥浆收水前完成,否则纠偏拨缝挪动锦砖面层,都容易造成空鼓掉粒;D、面层粘贴后,即取出分格条,其缝用1:1水泥砂浆勾严,砖缝要帮素水泥浆刮缝隙填满,色浆颜色应按设计要求;E、当马赛克墙面出现空鼓和脱落时,应取下锦砖,铲去一部分原有粘贴水泥浆,采用掺水泥质量3%的107胶水泥浆粘贴切修补;2质量通病:饰面污染预防措施:A、马赛克开始铺砌后,不得在脚手架上和室内外倒脏水、垃圾,操作人员应严格做到工作结束后马上做好落地灰清理工作;勾缝时应自上而下进行,拆脚手架应注意不要碰运气坏墙面;B、用有色纸张包装锦砖,运输及保管期间要防止雨淋或受潮;C、马赛克墙面、地面工作完成后,如受砂浆、水泥浆等沾污,可用10%稀盐酸溶液洗刷,再用清水清洗;必须注意,洗刷时应由上而下进行,再用清水洗净;3质量通病:饰面不平整,分格缝、砖缝不匀、不直预防措施:A、施工前应认真核对结构实际偏差情况,根据排砖模数和分格要求,绘制出施工大样图,并加工好分格条,事先选好马赛克,裁好规格编上号,便函于粘贴时对号入座;B、对不合要求、偏差较大的基层表面,要预先剔凿或修补,防止在窗口、窗台、腰线、砖垛等部位出现分格缝隙留不均匀或阳角处不够整砖的情况;抹底子灰要求确保平整,阴阳角要垂直方正,抹完后划毛并浇水养护;C、在底子灰上从上到下弹出若干水蛱线,在阴阳角、窗口处弹上垂直线,以之作为粘贴时控制的标准线;D、马赛克面层粘贴后,要用拍板靠放在已贴好的面导以上,用小锤敲击拍权,满敲均匀,使面层粘贴牢固和平不足,检查缝隙平直、大小情况;将弯扭的缝隙子用开刀拨正调直,再用小锤、拍板在面层均匀拍打一遍,至表面平不足为止,然后刷水揭去护面纸;。
分层做法1、12~15mm厚水泥砂浆分层打底找平。
2、刷素水泥浆一道。
3、2~3mm厚水泥纸筋或3mm厚水泥浆(砂过窗纱筛,掺2%乳胶)粘结层分层抹平。
4、薄薄一层水泥纸筋灰粘结灰浆。
镶贴马赛克。
1.施工要点(1)施工前应按照设计图案要求及图纸尺寸,核实墙面的实际尺寸,根据排砖模数和分格要求,绘制出施工大样图,并加工好分格条。
(2)抹底子灰有关挂线、贴灰饼、冲筋、刮平等施工要点:底子灰要绝对平整,阴阳角要垂直方正,抹完后划毛并浇水养护。
外墙镶贴前,应对各窗心墙、砖垛等处要事先测好中心线、水平线和阴阳角垂直线,贴好灰饼,对不符合要求,偏差较大的部位,要预先剔凿或修补,以作为排列马赛克的依据,防止发生分格缝不均匀或阳角处不够整砖的问题。
(3)抹底子灰后,应根据大样图在底子灰上从上到下弹出若干水平线,在阴阳角、窗口处弹上垂直线,以作为粘贴时控制标准线。
(4)镶贴马赛克时,根据已弹好的水平线稳好平尺板,然后在已润湿的底子灰上刷素水泥浆一道,再抹结合层,并用靠尺刮平。
同时将马赛克铺放在木垫板上,底面朝上缝里撒灌1:2干水泥砂,并用软毛刷子刷净底面浮砂,薄薄涂上一层粘结灰浆,然后逐张拿起,清理四过余灰,按平尺板上口,由下往上随即往墙上粘贴。
另一种方法是将水泥石灰砂浆结合层直接抹在纸版上,用抹子初步抹平约2~3mm厚,随即进行粘结。
缝子要对齐,随时调整缝子的平直和间距,贴完一组后,将分格米厘条放在上口再继续贴第二组。
(5)粘贴后的马赛克,要用拍板靠放已贴好的马赛克上用小锤敲击拍板,满鼓一遍使其粘结牢固。
然后用软毛刷将马赛克护纸刷水湿润,约半小时后揭纸。
揭纸后检查缝子平直大小情况,凡弯弯扭扭的缝子必须用开刀拔正调直,然后再普遍用小锤敲击拍板一遍,再用刷子带水将缝里的砂刷出,用湿布擦马赛克面,必要时可用小水壶由上往下浇水冲洗。
(6)粘贴后48h,除了起出分格米厘条的大缝用1:1水泥砂浆勾严外,其他小缝均用素水泥浆擦缝。
马赛克墙面镶贴施工工艺一、工艺流程基层处理→弹线→预排→粘贴→清理→修整二、施工准备1、材料准备:1)选购经检验合格的马赛克。
要求色泽一致,无瑕疵,规格及形状符合要求。
2)水泥:32.5级及其以上标号的普通硅酸盐水泥或矿渣硅酸盐水泥。
3)砂:中砂或粗砂,过8mm孔径筛子,其含泥量不得大于3%。
4)其他材料:107胶、牛皮纸、素水泥浆、灰匙、水等。
2、工具准备:1)灰匙、灰板、灰刀(塑料或牛角制)、浆壶、抹灰箕(也可用小台板)。
2)小锤子、尺板(弹线用的铝合金尺)。
3)小水桶、毛笔或铁制滚筒。
4)手锤、扁凿、锯弓、灰刀。
5)木制人字梯或活动脚手架。
三、操作工艺1、基层处理:清除基层表面污垢,酥松层,水泥浆皮等,凿除原抹灰层表面平整度偏差较大的部位,并用水泥砂浆修补基层表面平整度偏差较大的部位。
2、弹线:先在墙面上弹出水平标高线,并依地面面积,弹出排列图,根据设计图案及排列图的弹线,确定出贴马赛克的位置。
3、预排:在地面弹出分格网络控制线,铺贴时按线预排,预排后应作全面检查,遇有不符合要求的应作调整。
4、粘贴:先在清理好的基层上刷一道素水泥浆,并拉出分格线。
再在基层上抹一道3~4mm厚的粘结层水泥浆,粘结层必须用配比砂浆加入适量的107胶水搅拌成。
用灰匙抹到基层上作粘合剂,其厚度不超过1mm为宜。
然后将马赛克用灰匙取下铺贴在墙上,用皮锤轻轻敲打,使其平整并与四周墙体粘结牢固。
用湿布或棉丝对部分粘上的胶浆进行湿润处理。
粘贴顺序由外向里退着粘贴。
在粘贴时用手轻压密实(禁用铁勺等工具敲击),使马赛克牢固粘贴在墙面上。
按此顺序逐张铺贴。
当分格要求不能留缝时,则满粘。
当分格要求能留缝时,则在每张马赛克四周留出宽5mm的缝隙。
待铺贴完第一排后,将牛皮纸用浆糊贴上,贴纸时要求牛皮纸与马赛克墙面密合。
牛皮纸贴好后,应在牛皮纸上刷一道素水泥浆粘结层。
待第一排马赛克铺贴好干燥后,再进行第二排的铺贴工作。
按以上顺序依次类推直至贴完整个墙面为止。
《装修标准施工工艺大全》40——马赛克铺贴
文章起源: 好工长之家

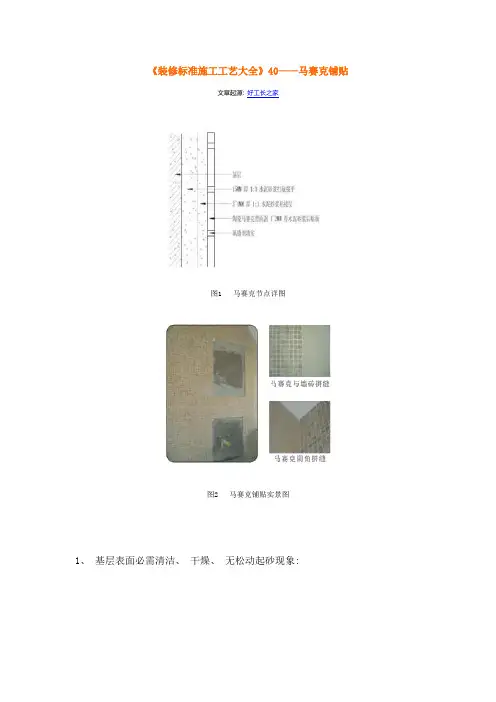

图1 马赛克节点详图
图2 马赛克铺贴实景图
1、基层表面必需清洁、干燥、无松动起砂现象:
2、排版: 根据设计图纸要求, 对横竖装饰线、门窗洞等凹凸部分, 以及墙角、卫生间预留位等细部应进行全民健身排版, 按整张马赛克排出分割线。
分格横缝要于窗台、门窗线想起, 并要校正水平, 竖缝要在阳台、门窗口等阳角处以整张排列。
或依据图纸要求铺贴。
3、弹线于镶贴: 弹线前, 应抹好底灰, 其做法同墙面分数工程中水泥砂浆做法。
诋毁应平整并划毛, 阴阳角要垂直方正。
4、粘贴后马赛克, 用拍板紧靠其上, 然后用小锤敲击拍板, 促进其粘接牢靠。
5、揭纸:洒水湿润后约半个小时即可揭纸。
揭纸时应按次序下揭纸, 切忌向外猛揭。
揭纸后检验马赛克粘接平直情况, 用会灰刀拨正调直, 并再用小锤敲击拍板一遍。
6、擦缝: 粘接后约两天, 起分格条并擦缝, 擦缝时应用专用马赛克防霉填缝剂, 缝隙饱满, 擦缝后立刻清洗墙面。
外墙马赛克施工方案1. 引言本文档旨在介绍外墙马赛克施工方案,包括施工准备、施工流程、材料及工具准备等内容。
外墙马赛克是一种装饰材料,通过将小块的马赛克瓷砖固定在墙面上,营造出美观、富有个性的外观效果。
2. 施工准备在进行外墙马赛克施工之前,需要进行一些准备工作,以确保施工顺利进行。
以下是准备工作的步骤:2.1 清洁墙面在施工前,需要确保墙面干净、光滑,以确保马赛克瓷砖粘结牢固。
清洁墙面时,可以使用清水或适当的清洁剂配合刷子进行处理。
2.2 检查墙面在施工前,需要仔细检查墙面是否有裂缝或凹凸不平的情况。
如果发现这些问题,需要先进行修补工作,以便获得平整的施工表面。
2.3 做好防水处理考虑到外墙的防水问题,施工之前需要进行防水处理。
可以选择适当的防水材料,如防水涂料或防水膜,以提供额外的防水保护。
2.4 购买所需材料和工具在施工之前,需要准备好所需材料和工具。
一般而言,外墙马赛克施工需要以下材料和工具:马赛克瓷砖、瓷砖胶水、尺子、刷子、水平仪、清洁剂等。
3. 施工流程3.1 制定施工计划在施工前,需要制定详细的施工计划。
施工计划应包括施工时间、工艺流程、工人分工等内容,以确保施工按时完成。
3.2 预备工作在施工前,需要进行一些预备工作。
首先,需要测量墙面尺寸,计算所需马赛克瓷砖的数量。
然后,根据墙面尺寸,进行马赛克瓷砖的切割和调整。
同时,准备好所需的工具和材料。
3.3 进行粘贴首先,将瓷砖胶水均匀地涂在墙面上,然后使用刮板将瓷砖胶水压平。
接下来,将马赛克瓷砖按照设计要求依次粘贴在墙面上。
在粘贴时,需要使用尺子和水平仪确保瓷砖的水平和垂直。
3.4 清理工作待马赛克瓷砖粘贴完成后,需要用湿布或海绵擦拭墙面,清除多余的胶水和灰尘。
3.5 后续处理在施工完成后,需要等待一段时间,让马赛克瓷砖充分干燥。
然后,可以根据需要进行后续处理,如涂刷保护涂料等。
4. 注意事项在进行外墙马赛克施工时,需要注意以下事项:•确保施工表面平整,墙面清洁;•使用质量可靠的瓷砖胶水,确保马赛克瓷砖牢固粘贴;•使用工具时要注意安全,避免发生意外伤害;•根据设计要求粘贴马赛克瓷砖,保证美观;•确保马赛克瓷砖充分干燥后进行后续处理。
墙面马赛克饰面镶贴施工工艺工法标准1.原材料准备:-马赛克瓷砖:选择合适的马赛克瓷砖,颜色、尺寸、材质要与设计要求匹配。
-玻璃胶:用于固定马赛克瓷砖的胶水。
-铝合金背板:用于增加马赛克瓷砖的稳定性,防止变形。
2.墙面准备:-墙面修补:修补墙面的不平整部分,确保墙面平整。
-抹灰:在墙面上进行抹灰,保持墙面干燥坚固。
3.墙面砖规划:-制定马赛克瓷砖规划图:根据设计要求,制定出马赛克瓷砖的规划图,确定每块瓷砖的位置和颜色搭配。
-粘贴试验:在一个小区域内进行粘贴试验,确保粘贴效果。
4.马赛克瓷砖施工:-清洁墙面:在施工开始前,清洁墙面,确保墙面干净。
-涂胶:将玻璃胶涂抹在墙面上,注意胶水的均匀涂抹。
-马赛克瓷砖镶贴:将马赛克瓷砖逐块贴上胶水涂抹的墙面,按照规划图上的位置进行镶贴,确保每块瓷砖之间的间隙均匀。
-敲击砖面:使用橡胶锤轻轻敲击瓷砖表面,将瓷砖与背板充分粘合。
-清理多余胶水:及时清理多余胶水,以免干燥后形成难以清理的痕迹。
5.砖缝填充:-砖缝处理:在马赛克瓷砖镶贴完毕后,进行砖缝处理,包括刮砖缝、清理砖缝等。
-砂浆填充:选择合适的砂浆填充砖缝,确保填充均匀。
-砂浆收光:用拓片等工具收光砂浆,确保砂浆与瓷砖表面齐平。
6.后续处理:-清洁:在工程完工后,及时清洁墙面,保持其干净。
-护理:对于马赛克瓷砖进行护理,避免其受到外部损伤,延长使用寿命。
以上是关于墙面马赛克饰面镶贴施工工艺的一些标准和常见工法。
在实际施工过程中,还需要根据具体情况进行调整和细化。
同时,施工人员在进行施工时应遵守相关安全操作规范,确保施工过程安全可靠。
第1节墙面贴陶瓷锦砖马赛克施工工艺1施工准备1.1材料准备(1)水泥:32.5级普通硅酸盐水泥或矿渣硅酸盐水泥。
应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。
(2)白水泥:32.5级白水泥。
(3)砂子:粗砂或中砂,用前过筛,其他应符合规范的质量标准。
(4)陶瓷锦砖(马赛克):应表面平整,颜色一致,每张长宽规格一致,尺寸正确,边棱整齐,一次进场。
锦砖脱纸时间不得大于40min。
(5)石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm 的筛过滤,并贮存在沉淀池中。
(6)生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900孔/cm2筛。
用于罩面时,熟化时间不应小于3d。
(7)纸筋:用白纸筋或草纸筋,使用前三周应用水浸透捣烂。
使用时宜用小钢磨磨细。
1.2作业条件(1)根据设计图纸要求,按照建筑物各部位的具体作法和工程量,事先挑选出颜色一致、同规格的陶瓷锦砖,分别堆放并保管好。
(2)预留孔洞及排水管等应处理完毕,门窗框、扇要固定好,并用1:3水泥砂浆将缝隙堵塞严密。
铝合金、塑钢等门窗框边缝所用嵌缝材料应符合设计要求,且堵塞密实,并事先粘贴好保护膜。
(3)脚手架或吊篮提前支搭好,选用双排架子,其横竖杆及拉杆等应距离门窗口角150~200mm。
架子的步高要符合施工要求。
(4)墙面基层要清理干净,脚手眼堵好。
(5)大面积施工前应先做样板,样板完成后,必须经质检部门鉴定合格后,还要经过设计、甲方、施工单位共同认定验收后,方可组织班组按样板要求施工。
2关键质量要点2.1材料的关键要求水泥32.5级矿渣水泥或普通硅酸盐水泥。
应有出厂证明或复验合格单,若出厂日期超过三个月或水泥已结有小块的不得使用;砂子应使用粗中砂;陶瓷锦砖(马赛克)应表面平整,颜色一致,每张长宽规格一致,尺寸正确,边棱整齐。
2.2技术关键要求弹线必须准确,经复验后方可进行下道工序。
基层处理抹灰前,墙面必须清扫干净,浇水湿润;基层抹灰必须平整;贴砖应平整牢固,砖缝应均匀一致,做好养护。
马赛克施工工艺流程施工准备→ 清理刷洗基层→ 刮腻子粉→ 弹水平及竖向分格线缝→ 墙面湿水→ 抹结合层→ 二次弹线→ 马赛克刮浆→ 铺贴马赛克`→ 拍板赶缝→ 闭缝刮浆→ 洒水湿纸→ 撕纸→再次闭缝刮浆→ 清洗施工准备1、技术准备(1)施工前,应认真会审图纸,做出各种样板,确定施工方案。
(2)根据已定施工方案,具体制定马赛克镶贴的施工工艺流程。
认真组织人力和材料供应.2、材料要求(1)马赛克:为保证接缝平直,在镶贴前应对马赛克每联逐张挑选,剔除严得缺棱掉角或尺寸偏差过大的产品,且应挑选色泽均匀者。
(2)粘结剂:最好采用马赛克专用黏结剂(不能使用水泥),用水进行搅拌成膏状(注意先放水后放粉剂)一、基面处理:安装前首先应保证安装面基层平整,预留安装位置应大于所需马赛克厚度3-5MM。
铺贴前应做一次全面的清理工作,所有表面应结实、清洁、不晃动、无油污及其它松散物;油漆过的或非常光滑的表面应做粗糙处理;基材疏松而吸水性强或表面浮尘脏物难于清理彻底的表面,可先涂上界面处理剂,有助于马赛克的粘贴.二、预铺安装前应按照施工安装图预铺,面积较大时结合编号示意图拼接。
确保马赛克与安装面现场实际尺寸的协调。
预铺时如出现拼接的中间部分有缝隙,应将马赛克接头处两边的胶和纱网割掉清除,做到接头处缝隙正常协调为止。
在安装面上作出辅助线或标记,确保能准确固定每一片马赛克的位置.三、铺贴: 用2—3MM锯齿抹刀将黏合剂均匀涂抹于基层上,厚度以3-5MM为宜.把单片的马赛克按照图纸对齐缝隙,置于梳好的黏合剂上。
两片之间的缝隙,通常应与每片上小粒之间的缝隙大体一致.将平整的厚木板垫在马赛克表面上,用橡胶锤均匀敲打,确保黏接牢固。
如遇某颗马赛克过高或过底,须拔下此颗粒用减少或增加黏合剂的方法找平。
若安装面为墙面时,原则上应从下往上铺贴,并一次性不能铺贴太高,以防自重较大引起塌落,并请使用辅助支撑物使其紧贴墙面,具有一定初始强度后方能取下支撑物。
陶瓷锦砖面层工程一、适用范围:陶瓷锦砖面层又称马赛克面层,是用水泥砂浆把组合成各种图案的陶瓷锦砖铺贴在水泥楼面上而成。
它具有耐磨、不渗水、耐酸碱、易清洗、色彩多样、抗压力强、耐久、耐用、施工方便、快速等优点。
本工艺标准适用于工业与民用建筑洁净车间、走廊、餐厅、卫生间等楼地面铺贴陶瓷锦砖(马赛克,下同)工程。
二、施工准备:(一)材料准备:1.水泥:425号普通硅酸盐水泥或矿渣硅酸盐水泥,新鲜无结块。
2.砂:粗砂或中砂,无杂质,含泥量小于3%。
3.陶瓷锦砖:有多种规格、品种,主要有正方形、长方形、多边形、六角形和梯形,颜色有白、淡蓝、深绿、棕、紫、红、黑等多种.小块按各种图案组合并反贴在纸板上,每联长约30.48㎝,40联为一箱,每箱3。
72㎡.要求规格、颜色一致,无受潮变色现象,图案清晰,纸板完整,颗粒齐全,间距均匀,符合设计要求和有关标准的规定,并有出厂合格证。
当有防腐要求时应采用耐酸砖,其材质应符合现行国家标准《建筑防腐蚀工程施工及验收规范》GB50212的规定。
(二)作业条件:1.现场技术准备:在已完成抹灰墙面上弹出+50cm水平标高线。
2.现场机具准备:(1)机械设备:砂浆搅拌机、小型台式砂轮机等。
(2)主要工具:平铁锹、合金尖凿子、合金扁凿子、水平尺、拨缝开刀、硬木拍板、木锤、手推胶轮车等。
3.现场作业条件:(1)墙面和顶棚抹灰、门窗安装及水、点、煤气、暖气管道安装均已施工完成。
(2)厕所、浴盥洗室和厨房的坑管、浴缸、地漏以及与楼地面有关的各种设备和预埋件均已安装完毕.设计要求做防水层时,已办完隐检手续,并完成蓄水试验,办好验收手续.(3)基层已施工完,并已弹出或设置控制面层标高和排水坡度的水平基准线或标志。
(4)陶瓷锦砖应先挑选,按规格、颜色和图案组合分类堆放备用,掉角和表面有缺陷的应剔出不用。
对砖的规格尺寸、外观质量、色泽等进行预选,浸水湿润晾干待用。
三、工艺流程与操作工艺:(一)工艺流程:1。
外墙马赛克面砖镶贴施工工艺及施工方法要点1、施工准备外墙面砖施工前,应根据设计图纸进行二次设计,整体预排砖,避免施工时出现非整砖。
找平层即按排砖方案施工,严格控制粉刷厚度及成品几何尺寸,为砖面施工奠定良好基础。
排砖应整个立面统筹兼顾,抓大放小,大角始,阴角收,兼顾外窗边线及线条,做到无非整砖,门窗不包框,排水面坡向准确。
女儿墙、窗顶、窗台及各种腰线部位,顶面砖应压盖立面砖,以防渗水,引起空鼓;设计无滴水时,外墙各种腰线立面砖宜下突3mm,线底砖应向内翅起约3~5mm,以利滴水。
大面积施工前应先放样并做样板,确定施工工艺及操作要点,并对操作人员详细交底。
样板完成后必须经质检部门检查合格后方可组织班组按样板要求施工。
外墙面砖的粘贴由上而下,在主体结构完成后,紧接着施工。
面砖铺贴采用软底铺贴法工艺。
2、工艺流程基层处理→贴灰饼、冲筋→湿润基底→找平层→刮底灰→弹线→贴砖→润湿、揭纸调缝→擦缝→擦缝清洗。
3、施工工艺方法要点弹线:施工前应在基层上弹出垂直与水平控制线。
垂直控制线间距一般以5片砖宽度设一度为宜,水平控制线一般以1片砖宽度设一度为宜。
贴面:子灰终凝后,重新浇水湿润,将水泥膏满涂墙面,面积不可过大。
用毛刷醮水,将砖块表面灰尘擦净,用铁抹子将水泥膏满刮马赛克黏贴面,砖缝须填满,贴上墙面,用木抹子将水泥膏打至厚度均匀一致(厚度以1~2mm 为宜)。
用铁抹子着力压实使其粘牢并校正。
马赛克粘贴牢固后(约30分钟后),用毛刷醮水,把纸面擦湿,将纸皮揭去。
检查砖缝大小是否均匀,通顺,及时调正拍实。
调缝顺序宜先横后竖进行。
擦缝:清干净砖面,用水适当擦洗。
用水泥将砖缝填满,再用棉纱或布片将砖面擦干净至不留残浆为止。
地面铺贴地砖、马赛克A、适用范围适用于地面地砖、马赛克的铺贴。
B、引用标准及图纸1、《建筑装饰装修工程质量验收规范》GB50210-20012、《住宅装饰装修工程施工规范》GB50327-20013、《建筑地面工程施工质量验收规范》GB50209-20024、建筑材料放射形核素限量(GB18566-2001)5、本工程的施工图纸。
C、施工准备材料及主要机具1、水泥:硅酸盐水泥、普通硅酸盐水泥;其标号不应低于425号,并严禁混用不同品种、不同标号的水泥。
2、砂:中砂或粗砂,过筛后其含泥量不应大于3%。
3、地砖(马赛克)应有出厂合格证,抗压、抗折及规格品种均符合设计要求,外观颜色一致、表面平整(花砖要求表面平整、光滑、图案花纹正确)、边角整齐、无翘曲及窜角。
4、主要机具:水桶、平锹、铁抹子、大杠、筛子、窗纱筛子、锤子、橡皮锤子、方尺、云石机。
D、工艺流程选材→基层处理→抹找平层砂浆→弹铺砖(马赛克)控制线→铺砖(马赛克)→勾缝、擦缝→养护→镶贴踢脚板(如设计有踢脚板时)E、施工工艺1、选材:根据设计要求和材料验收规范,对进场地砖(马赛克)进行认真选材,将合格品挑选好,做好施工前的准备。
2、基层处理:将混凝土基层上的杂物、砂浆落地灰清除,并用钢丝刷刷净浮浆层。
如基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净。
3、抹找平层砂浆:(1)洒水湿润:用喷壶将基层均匀洒水一遍。
(2)抹灰饼和标筋:根据设计标高制作灰饼(灰饼间距1.5m),作为水泥砂浆找平层的标高。
以灰饼为基准,从房间一侧开始抹标筋(又叫冲筋)。
有地漏的房间,应由四周向地漏方向放射形抹标筋,并找好坡度。
灰饼和标筋应使用干硬性砂浆,厚度不宜小于2cm。
(3)装档:(即在标筋间装铺水泥砂浆):根据标筋的标高,将已拌合的水泥砂浆铺装在标筋之间,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,并检查其平整度、标高、泛水坡度是否正确。
4、弹铺砖(马赛克)控制线:待找平层砂浆抗压强度达到1.2Mpa时,才可进行弹铺砖(马赛克)控制线。
《装修标准施工工艺大全》40——马赛克铺贴
文章来源: 好工长之家
图1 马赛克节点详图
图2 马赛克铺贴实景图
1、基层表面必须清洁、干燥、无松动起砂现象:
2、排版: 按照设计图纸要求, 对横竖装饰线、门窗洞等凹凸部分, 以及墙角、卫生间预留位等细部应进行全民健身排版, 按整张马赛克排出分割线。
分格横缝要于窗台、门窗线想起, 并要校正水平, 竖缝要在阳台、门窗口等阳角处以整张排列。
或根据图纸要求铺贴。
3、弹线于镶贴: 弹线前, 应抹好底灰, 其做法同墙面分数工程中的水泥砂浆做法。
诋毁应平整并划毛, 阴阳角要垂直方正。
4、粘贴后的马赛克, 用拍板紧靠其上, 然后用小锤敲击拍板, 促使其粘接牢固。
5、揭纸:洒水湿润后约半个小时即可揭纸。
揭纸时应按顺序下揭纸, 切忌向外猛揭。
揭纸后检查马赛克粘接平直情况, 用会灰刀拨正调直, 并再用小锤敲击拍板一遍。
6、擦缝: 粘接后约两天, 起分格条并擦缝, 擦缝时应用专用马赛克防霉填缝剂, 缝隙饱满, 擦缝后及时清洗墙面。
