停车楼钢结构方案
- 格式:doc
- 大小:90.00 KB
- 文档页数:24

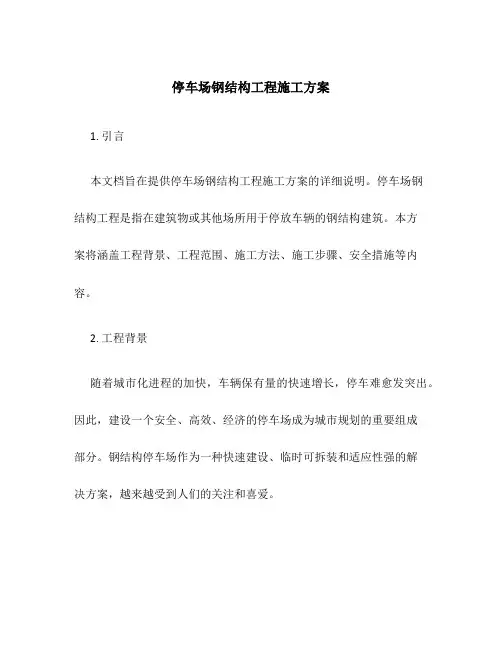

停车场钢结构工程施工方案1. 引言本文档旨在提供停车场钢结构工程施工方案的详细说明。
停车场钢结构工程是指在建筑物或其他场所用于停放车辆的钢结构建筑。
本方案将涵盖工程背景、工程范围、施工方法、施工步骤、安全措施等内容。
2. 工程背景随着城市化进程的加快,车辆保有量的快速增长,停车难愈发突出。
因此,建设一个安全、高效、经济的停车场成为城市规划的重要组成部分。
钢结构停车场作为一种快速建设、临时可拆装和适应性强的解决方案,越来越受到人们的关注和喜爱。
3. 工程范围本工程的施工范围包括但不限于以下内容:•钢结构搭建:包括主体结构、支撑框架和横向连接件等部分;•屋面和外墙:安装防水层、外墙装饰板等;•地面铺装:铺设停车场地面材料;•电气设施:安装照明灯具、消防设备等。
4. 施工方法本工程采用钢结构施工方法,具体包括以下步骤:4.1 准备工作1.制定工程施工计划,包括施工时间安排、材料采购计划等。
2.检查施工现场,确保施工区域平整、安全,并标明施工区域。
3.搭建施工设施,包括临时办公室、安全围挡等。
4.2 钢结构搭建1.根据设计图纸,在施工区域内标明钢结构安装位置。
2.安装主体钢柱和钢梁,确保垂直度和水平度。
3.安装支撑框架和横向连接件,提供结构稳定性。
4.3 屋面和外墙安装1.铺设防水层,确保雨水不渗入室内。
2.安装外墙装饰板,提供建筑美观性和保护功能。
4.4 地面铺装1.选择合适的停车场地面材料,如沥青、混凝土等。
2.铺设停车场地面材料,并确保平整度和抗压性。
4.5 电气设施安装1.安装照明灯具,确保夜间能够提供足够的照明。
2.安装消防设备,确保紧急情况下安全疏散。
5. 施工步骤本工程施工步骤如下:1.准备工作:包括工程计划制定、施工现场检查和施工设施搭建。
2.钢结构搭建:安装主体结构、支撑框架和横向连接件。
3.屋面和外墙安装:铺设防水层和安装外墙装饰板。
4.地面铺装:选择合适的停车场地面材料并进行铺设。

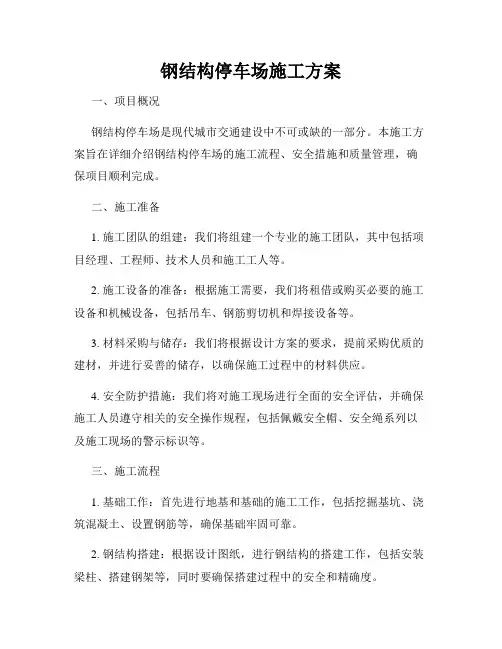

钢结构停车场施工方案一、项目概况钢结构停车场是现代城市交通建设中不可或缺的一部分。
本施工方案旨在详细介绍钢结构停车场的施工流程、安全措施和质量管理,确保项目顺利完成。
二、施工准备1. 施工团队的组建:我们将组建一个专业的施工团队,其中包括项目经理、工程师、技术人员和施工工人等。
2. 施工设备的准备:根据施工需要,我们将租借或购买必要的施工设备和机械设备,包括吊车、钢筋剪切机和焊接设备等。
3. 材料采购与储存:我们将根据设计方案的要求,提前采购优质的建材,并进行妥善的储存,以确保施工过程中的材料供应。
4. 安全防护措施:我们将对施工现场进行全面的安全评估,并确保施工人员遵守相关的安全操作规程,包括佩戴安全帽、安全绳系列以及施工现场的警示标识等。
三、施工流程1. 基础工作:首先进行地基和基础的施工工作,包括挖掘基坑、浇筑混凝土、设置钢筋等,确保基础牢固可靠。
2. 钢结构搭建:根据设计图纸,进行钢结构的搭建工作,包括安装梁柱、搭建钢架等,同时要确保搭建过程中的安全和精确度。
3. 屋面施工:安装屋面材料,包括钢板、隔热层和防水层等,保证停车场在各种天气条件下的可靠性。
4. 内部装饰:进行内部装饰和设施的安装工作,例如照明系统、防火系统和通风系统等,提供舒适且安全的停车环境。
5. 景观美化:根据设计要求进行景观绿化和美化工作,提升停车场的整体形象。
四、质量管理1. 施工质量把关:我们将密切关注施工现场,加强对施工质量的把关,确保符合相关的标准和规范。
2. 质量检验与验收:在施工过程中,我们将定期进行质量检验与测试,并按照要求进行相关验收工作,确保项目的质量达到设计要求。
五、安全管理1. 安全教育培训:我们将加强对施工人员的安全教育培训,提高他们的安全意识和应对突发情况的能力。
2. 安全监控:在施工现场设置监控设备,进行24小时全天候监控,及时发现并处理安全风险。
3. 临时交通管理:针对施工过程中可能存在的交通问题,我们将制定有效的临时交通管理措施,确保施工现场与周边交通的安全衔接。
本工程为某地下车库钢结构工程,建筑面积约20000平方米,共设有两层地下车库,共计500个停车位。
钢结构主要包括钢梁、钢柱、钢桁架等构件,采用焊接连接。
工程地点位于市区中心,周边环境复杂,施工难度较大。
二、施工组织设计1. 施工队伍:成立专门的钢结构施工队伍,负责钢结构工程的设计、制作、运输、安装和验收工作。
2. 施工进度:按照施工组织设计,将工程分为四个阶段:施工准备、构件制作、现场安装和验收。
3. 施工流程:施工准备→构件制作→现场安装→验收。
三、施工方案1. 施工准备(1)现场勘察:对现场进行勘察,了解周边环境、地质条件、交通状况等,为施工提供依据。
(2)施工方案编制:根据现场勘察结果,编制详细的施工方案,包括施工工艺、施工顺序、安全措施等。
(3)材料设备准备:准备足够的材料、设备,如钢材、焊接设备、吊装设备等。
2. 构件制作(1)钢材加工:按照设计要求,对钢材进行切割、下料、弯曲等加工。
(2)焊接:采用气体保护焊、电渣焊等焊接方法,确保焊接质量。
(3)涂装:对焊接好的构件进行防腐涂装,提高构件的使用寿命。
3. 现场安装(1)吊装:采用汽车吊、履带吊等吊装设备,将构件吊装到指定位置。
(2)连接:按照设计要求,将构件进行焊接、螺栓连接等连接方式。
(3)校正:对安装好的构件进行校正,确保其符合设计要求。
4. 验收(1)施工质量验收:对构件的制作、安装、焊接等环节进行质量验收。
(2)安全验收:对施工现场进行安全检查,确保施工安全。
四、质量控制措施1. 材料质量控制:选用优质钢材,确保材料质量符合设计要求。
2. 施工工艺控制:严格按照施工方案进行施工,确保施工质量。
3. 焊接质量控制:采用先进的焊接工艺,确保焊接质量。
4. 安装质量控制:对安装好的构件进行校正,确保其符合设计要求。
五、安全措施1. 施工人员安全培训:对施工人员进行安全培训,提高安全意识。
2. 施工现场安全防护:设置安全警示标志、防护栏杆等,确保施工现场安全。
停车场钢结构雨棚施工方案一、项目背景本方案旨在为停车场增加一座钢结构雨棚,以提供给用户在雨天停放车辆时的便利。
雨棚的施工需要具备结构稳定、耐久性强、工期短的特点。
二、施工范围本方案的施工范围为停车场入口处至出口处之间的停车位区域。
总共包含100个停车位,每个停车位的面积为15平方米。
三、施工材料1.钢结构材料:Q345B高强度钢板,厚度为6毫米,符合国家标准。
2.覆盖材料:使用聚碳酸酯耐候板作为雨棚的覆盖材料,具有防紫外线、防风、防雨的特性。
3.连接件:使用高强度螺栓和焊接连接。
四、施工步骤1.预备工作:–清理现场,确保施工区域干净整洁。
–制定详细的施工计划和安全方案。
2.基础施工:–根据设计图纸进行基坑开挖,确保基坑的尺寸符合要求。
–浇筑混凝土基础,保证基础的稳固性。
3.钢结构制作:–按照设计图纸进行钢结构的切割和拼装。
–制作好的钢构件进行预处理,包括除锈、防腐等。
4.钢结构安装:–使用吊车将制作好的钢结构吊装到指定位置。
–使用螺栓和焊接进行连接,确保结构的稳固性。
5.覆盖材料安装:–根据设计要求,将聚碳酸酯耐候板按照预先设计好的尺寸进行切割。
–使用螺丝固定在钢结构上,确保覆盖材料的牢固性。
6.安全检查和测试:–进行安全检查,确保施工过程中遵守相关安全规定。
–进行雨棚的稳定性测试,确保其可以承受一定的风力和雨水冲击。
7.竣工验收:–完成施工后进行竣工验收,确保雨棚的质量符合设计要求。
五、施工周期本方案的施工周期预计为30个工作日,具体周期根据施工进度和天气状况可能有所调整。
六、安全措施1.按照相关安全法规和标准进行施工,确保工人的人身安全。
2.建立施工现场的安全警示标志牌,提醒施工区域禁止无关人员进入。
3.周期性进行施工现场安全检查,及时处理存在的安全隐患。
4.工人必须佩戴安全帽、安全鞋等防护用品。
七、质量要求1.施工过程中要严格按照相关施工规范和设计要求施工。
2.钢结构需要经过质量检测合格后方可使用。
钢结构停车棚施工方案(正文)一、项目背景钢结构停车棚作为一种现代化、便捷、经济的停车设施,受到越来越多城市的追捧。
为了满足人们对停车场的需求,同时解决停车难题,本文就钢结构停车棚的施工方案进行详细探讨。
二、施工前准备工作在进行钢结构停车棚的施工前,需要进行全面的准备工作,包括以下几个方面:1. 工程设计:根据实际需要,进行停车棚的设计,包括结构荷载计算、材料选型、图纸绘制等。
2. 地基处理:对停车场的地基进行勘测和处理,确保地基坚实、平整,并符合施工要求。
3. 材料采购:根据设计要求和施工计划,提前采购所需的钢材、螺栓等相关材料。
4. 人员组织:确定施工队伍的人员组成和分工,确保施工过程有序进行。
三、施工步骤1. 地基施工:根据地基处理方案,进行地基的平整、夯实和浇筑。
2. 钢结构制作:将采购的钢材按照设计要求进行加工和焊接,制作成预制构件。
3. 组装安装:根据设计图纸和安装顺序,将预制构件进行组装和安装,并采用螺栓连接固定。
4. 防腐处理:为确保钢结构的耐久性和稳定性,进行防腐处理,涂刷耐候涂料或者进行热镀锌处理。
5. 屋面施工:安装屋面材料,如夹板、彩钢板等,确保停车棚的防水和抗风性能。
6. 室内装饰:根据需要,对停车棚进行室内装饰,包括喷涂标线、设置照明灯等。
四、安全措施在钢结构停车棚的施工过程中,应严格执行相关安全规定,确保施工人员和周边环境的安全。
具体安全措施包括:1. 佩戴安全防护装备:施工人员应佩戴安全帽、安全鞋等防护装备,严禁穿拖鞋和凉鞋等不符合安全要求的服装。
2. 现场封控:设置施工现场封控区域,保持周边通行道路的畅通,并设置警示标志,提醒过往车辆和行人。
3. 安全培训:对施工人员进行安全操作培训,提高其安全意识和应急响应能力。
4. 安全巡查:定期进行安全巡查,发现并及时排除施工现场的安全隐患。
五、质量验收在施工完成后,应进行质量验收,确保钢结构停车棚的施工质量符合相关规范要求。
钢构停车棚施工方案1.项目背景为了解决停车位不足的问题,本项目计划建设一个钢构停车棚。
该停车棚将提供安全、方便和舒适的停车环境,以满足用户的需求。
2.施工目标本施工方案的目标是按时、高质量地完成钢构停车棚的建设,确保其稳固耐用、美观大方。
3.施工步骤按照以下步骤进行钢构停车棚的施工:1. 确定施工地点和尺寸:根据项目需求,选择合适的地点和合适的停车棚尺寸。
2. 准备地基:清理施工地点,进行地基处理以确保地基坚实平整。
3. 安装钢构框架:根据设计图纸,按照施工前的准备工作,组装和安装钢构框架。
4. 安装屋面和墙体:根据设计要求,安装防水屋面和墙体。
5. 完善配套设施:安装照明设备、通风设备等配套设施。
6. 进行收尾工作:修整施工现场,进行清洁和美化工作。
4.施工要求在施工过程中,我们有以下要求:- 严格按照图纸和施工计划进行施工,确保整体质量;- 采取安全措施,保护施工人员的人身安全;- 精确测量和调整,确保施工精度;- 使用符合标准的材料和设备,确保施工质量;- 清理施工现场,保持整洁。
5.工期和预算本施工方案的工期为XX天,预算为XXXX元。
我们将尽最大努力按时完成施工,并控制好成本。
6.风险和控制措施在施工过程中可能存在以下风险,并采取相应的控制措施:- 天气因素:根据天气预报进行施工计划的调整;- 人力资源不足:提前做好人力资源的调配准备;- 施工材料不足:提前进行材料采购,确保供应充足。
以上是钢构停车棚施工方案的主要内容,我们将全力以赴完成本项目的建设。
谢谢!。

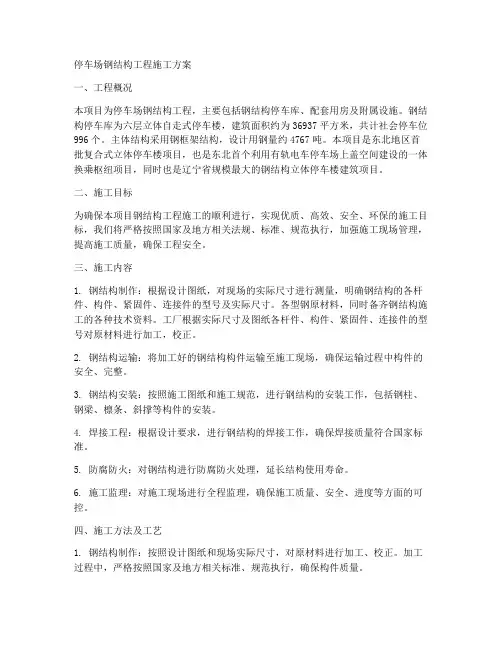

停车场钢结构工程施工方案一、工程概况本项目为停车场钢结构工程,主要包括钢结构停车库、配套用房及附属设施。
钢结构停车库为六层立体自走式停车楼,建筑面积约为36937平方米,共计社会停车位996个。
主体结构采用钢框架结构,设计用钢量约4767吨。
本项目是东北地区首批复合式立体停车楼项目,也是东北首个利用有轨电车停车场上盖空间建设的一体换乘枢纽项目,同时也是辽宁省规模最大的钢结构立体停车楼建筑项目。
二、施工目标为确保本项目钢结构工程施工的顺利进行,实现优质、高效、安全、环保的施工目标,我们将严格按照国家及地方相关法规、标准、规范执行,加强施工现场管理,提高施工质量,确保工程安全。
三、施工内容1. 钢结构制作:根据设计图纸,对现场的实际尺寸进行测量,明确钢结构的各杆件、构件、紧固件、连接件的型号及实际尺寸。
各型钢原材料,同时备齐钢结构施工的各种技术资料。
工厂根据实际尺寸及图纸各杆件、构件、紧固件、连接件的型号对原材料进行加工,校正。
2. 钢结构运输:将加工好的钢结构构件运输至施工现场,确保运输过程中构件的安全、完整。
3. 钢结构安装:按照施工图纸和施工规范,进行钢结构的安装工作,包括钢柱、钢梁、檩条、斜撑等构件的安装。
4. 焊接工程:根据设计要求,进行钢结构的焊接工作,确保焊接质量符合国家标准。
5. 防腐防火:对钢结构进行防腐防火处理,延长结构使用寿命。
6. 施工监理:对施工现场进行全程监理,确保施工质量、安全、进度等方面的可控。
四、施工方法及工艺1. 钢结构制作:按照设计图纸和现场实际尺寸,对原材料进行加工、校正。
加工过程中,严格按照国家及地方相关标准、规范执行,确保构件质量。
2. 钢结构运输:采用专业运输车辆,确保构件在运输过程中的安全、完整。
运输前,对构件进行有效固定,防止在运输过程中发生移位、变形等现象。
3. 钢结构安装:(1)根据施工图纸和现场实际情况,制定合理的安装方案和施工顺序。
(2)在安装前,对基础进行验收,确保基础的平面位置、标高、预埋螺栓等符合设计要求。

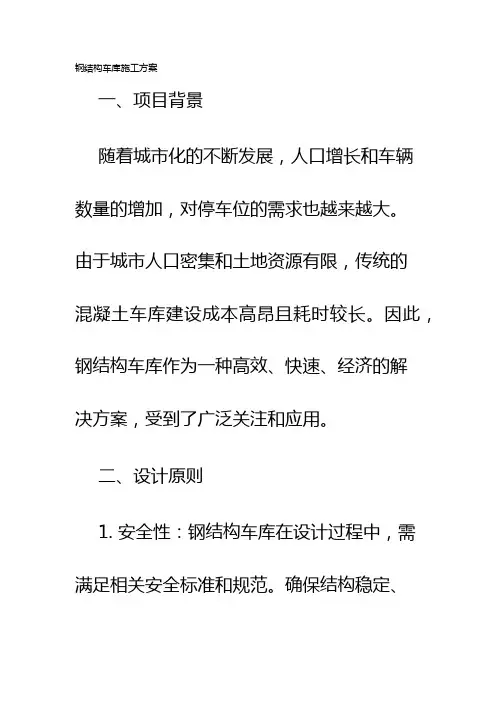

钢结构车库施工方案一、项目背景随着城市化的不断发展,人口增长和车辆数量的增加,对停车位的需求也越来越大。
由于城市人口密集和土地资源有限,传统的混凝土车库建设成本高昂且耗时较长。
因此,钢结构车库作为一种高效、快速、经济的解决方案,受到了广泛关注和应用。
二、设计原则1. 安全性:钢结构车库在设计过程中,需满足相关安全标准和规范。
确保结构稳定、承重可靠,同时考虑地震、风载和其他自然灾害的影响。
2. 环保性:在施工过程中,尽量减少对环境的影响,合理利用资源。
选用绿色材料,提高车库的能源效率,降低二氧化碳排放。
3. 经济性:钢结构车库相对于传统的混凝土结构具有较低的施工成本和短的建设周期。
因此,在设计过程中要合理控制成本,提高经济效益。
三、施工步骤1. 基础施工:首先进行地面的平整和强化处理,然后按照设计要求进行基础的浇筑和混凝土强化处理,确保基础的稳定和承重。
2. 钢结构搭建:根据车库的设计要求和规格,预先进行钢结构构件的加工和制作。
然后在基础上进行钢结构的搭建和安装。
在搭建过程中,需要注意结构的稳定性和连接的可靠性。
3. 外墙施工:根据设计要求,进行外墙的施工。
可以使用预制墙板或者其他材料进行外墙的装饰和保温,提高车库的外观和保温效果。
4. 屋面施工:根据设计要求,进行屋面的施工。
可以使用钢板、彩钢瓦等材料进行屋面的覆盖,确保车库顶部的防水和保温效果。
5. 内部设施安装:根据车库的功能需求,安装相应的内部设施,如灯光、电源插座、空调等,提高车库的使用便利性和舒适性。
6. 安全防护:在施工过程中,要注意施工现场的安全防护,设置警示标志,确保工人的人身安全。
四、施工管理1. 施工计划:在施工前制定详细的施工计划,包括施工时间、工期安排、人员调配、材料采购等方面,确保施工效率和质量。
2. 质量控制:严格按照设计要求进行施工,对每个施工环节进行全程监控和质量检验,确保施工质量和安全性。
3. 安全管理:施工过程中要加强安全管理,设立安全巡查制度,加强现场安全教育,落实好各项安全措施。

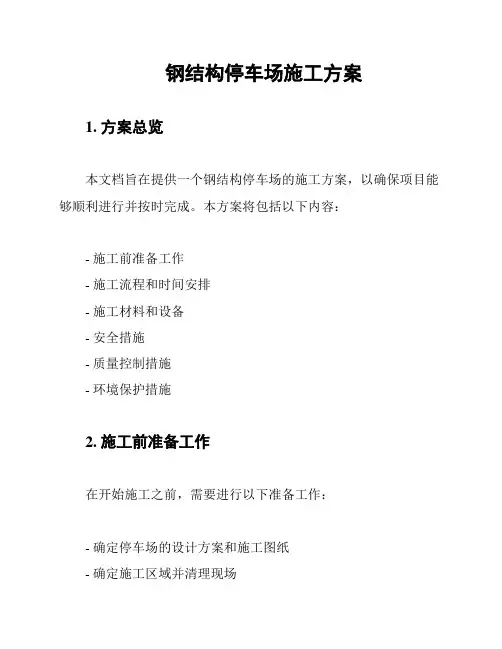

钢结构停车场施工方案1. 方案总览本文档旨在提供一个钢结构停车场的施工方案,以确保项目能够顺利进行并按时完成。
本方案将包括以下内容:- 施工前准备工作- 施工流程和时间安排- 施工材料和设备- 安全措施- 质量控制措施- 环境保护措施2. 施工前准备工作在开始施工之前,需要进行以下准备工作:- 确定停车场的设计方案和施工图纸- 确定施工区域并清理现场- 搭建必要的临时设施,如施工办公室和临时仓库- 聘请合格的施工队伍和技术人员- 准备所需的施工材料和设备3. 施工流程和时间安排钢结构停车场的施工流程包括以下阶段:1. 地基施工:进行地面平整和基础混凝土浇筑。
2. 钢结构安装:按照设计图纸进行钢结构的装配和安装。
3. 屋面施工:安装屋面材料和防水层。
4. 外墙装饰:进行外墙装饰材料的安装。
5. 设备安装:安装停车场所需的电气设备和机械设备。
6. 室内装修:进行内部装修和装饰工作。
7. 竣工验收:对停车场进行最终的验收和整改。
每个阶段的时间安排将根据实际情况进行调整,以确保项目能够按时完成。
4. 施工材料和设备在施工过程中,将使用以下材料和设备:- 钢结构:包括钢柱、钢梁和钢桁架等。
- 基础材料:如混凝土、砂石等。
- 屋面材料:如屋面板、防水材料等。
- 外墙装饰材料:如外墙砖、涂料等。
- 电气设备:如照明设备、消防设备等。
- 机械设备:如起重机、搅拌机等。
施工队伍需要具备相应的技术和经验,以确保施工质量和安全。
5. 安全措施为确保施工过程中的安全,需要采取以下措施:- 提供足够的安全防护设备,如安全帽、安全绳等。
- 设立安全警示标志,提醒工人注意安全。
- 安排专人负责安全管理和监督。
- 定期进行安全培训,提高工人的安全意识。
6. 质量控制措施为确保施工质量,需要采取以下措施:- 进行材料质量检查,确保材料符合要求。
- 对施工过程进行监督和检查,及时发现和纠正问题。
- 进行质量验收,确保施工质量符合标准和要求。

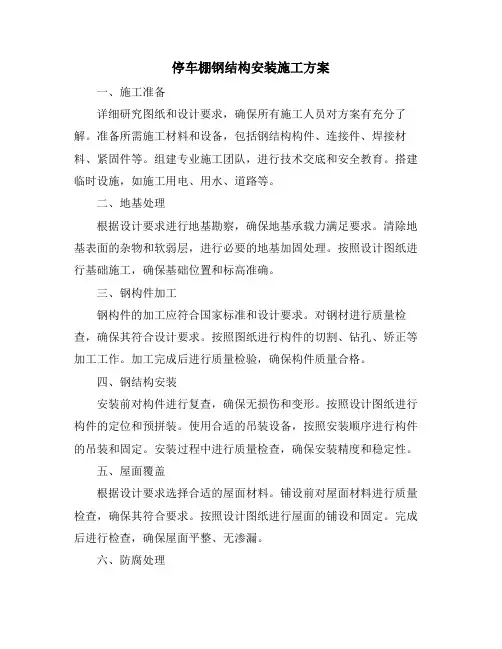

停车棚钢结构安装施工方案一、施工准备详细研究图纸和设计要求,确保所有施工人员对方案有充分了解。
准备所需施工材料和设备,包括钢结构构件、连接件、焊接材料、紧固件等。
组建专业施工团队,进行技术交底和安全教育。
搭建临时设施,如施工用电、用水、道路等。
二、地基处理根据设计要求进行地基勘察,确保地基承载力满足要求。
清除地基表面的杂物和软弱层,进行必要的地基加固处理。
按照设计图纸进行基础施工,确保基础位置和标高准确。
三、钢构件加工钢构件的加工应符合国家标准和设计要求。
对钢材进行质量检查,确保其符合设计要求。
按照图纸进行构件的切割、钻孔、矫正等加工工作。
加工完成后进行质量检验,确保构件质量合格。
四、钢结构安装安装前对构件进行复查,确保无损伤和变形。
按照设计图纸进行构件的定位和预拼装。
使用合适的吊装设备,按照安装顺序进行构件的吊装和固定。
安装过程中进行质量检查,确保安装精度和稳定性。
五、屋面覆盖根据设计要求选择合适的屋面材料。
铺设前对屋面材料进行质量检查,确保其符合要求。
按照设计图纸进行屋面的铺设和固定。
完成后进行检查,确保屋面平整、无渗漏。
六、防腐处理对钢结构进行必要的除锈处理,确保表面清洁。
按照设计要求进行防腐涂层施工,确保涂层均匀、无遗漏。
对涂层进行质量检查,确保其符合防腐要求。
七、照明和通风根据使用需求设计照明和通风方案。
安装合适的照明设备和通风设施。
进行试运行,确保照明和通风系统正常工作。
八、环境布置根据场地条件进行绿化和景观布置。
设置必要的标识牌和指示牌。
确保停车棚周围环境整洁、美观。
九、安全措施制定详细的安全管理制度和操作规程。
对施工人员进行安全教育和培训,确保掌握安全知识和技能。
设置必要的安全设施和警示标识,确保施工现场安全。
定期进行安全检查,及时发现和消除安全隐患。
本施工方案仅供参考,具体实施过程中应根据实际情况进行调整和优化。
同时,应严格遵守相关法律法规和施工规范,确保施工安全和质量。
停车楼钢结构施工方案建设单位:哈西老工业区改造建设投资有限责任公司设计单位:哈尔滨工业大学建筑设计研究院监理单位:浙江江南管理股份有限公司施工单位:中太建设集团股份有限公司第一章编制目的与依据一、编制目的:本施工方案编制的目的是:为停车楼东区31轴-33轴交G轴-M轴处增加夹层钢结构工程,提供较为完整的纲领性技术文件,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。
二、编制依据:1、施工图纸等资料2、建筑工程安装文明施工规范、标准。
3、钢结构施工节点图集、ISO9001质量保证体系标准文件,质量手册等技术指导性文件以及现有同类工程的施工经验、技术力量。
4、根据中国现行的有关标准和规范要求:(1)《钢结构工程施工质量验收规范》(GB50205-2001)(2)《建筑钢结构焊接规程》(JGJ81-91)(3)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)(4)《钢结构制作工艺规程》(DBJ08-216-95)(5)《钢结构防火涂料应用技术规范》(CECS24:90)(6)《钢结构焊缝外形尺寸》(GB5777-96)(7)《建筑设计防火规范》(GBJ16-87)(8)《钢--砼组合楼盖结构设计与施工规程》(YB9238-92)(9)《涂装前钢材表面除锈和除锈等级》(GB8923-88)2停车楼钢结构施工方案第二章工程概况及特点一、工程概况(1)建设单位:哈西老工业区改造建设投资有限责任公司(2)工程名称:哈尔滨市哈西客运综合交通枢纽西广场停车楼工程(3)工程地点: 西临七台河路,北侧为齿轮东路,南侧为齿轮西路.(4)设计单位: 哈尔滨工业大学建筑设计研究院(5)建筑面积:50069.78㎡,其中钢结构部分为860㎡工程简况①结构形式:单层型钢结构;②材料选用:a、本工程钢柱、钢梁、加劲肋、盖板及梁柱端头板等材质均采用Q345B型钢制作。
其中钢梁及钢柱采用H型钢。
b、普通螺栓为A级5.6级M20。
c、焊接焊条采用E50XX型焊条(对Q345钢)。
焊接焊条应符合《碳钢焊条》GB5117或《低合金钢焊条》GB5118的规定.d、预埋件锚筋采用HRB335热轧钢筋,锚栓材质采用Q345B。
二、工程特点:1、施工作业面小:本工程在已完的砼框架结构内设置钢结构夹层,无法使用各种大型机械,塔吊只能将型钢材料从天井运至楼内,由人工运至现场安装处,各种构件布置必须分类就近堆放,尽量减少材料的二次搬运。
安装时采用导链进行吊装,同时合理安排行走路线,以提高工效。
2、构件品种多:本工程因各种钢构件均需工厂加工制作,然后运输至工3地,各种构配件必须有组织、有计划按图纸要求分类编号,小构件须分类打包做到有条不紊。
第三章施工部署一、实施目标为充分发挥企业优势,科学组织安装作业,我们将选派高素质的项目经理及工程技术管理人员。
按项目法施工管理,严格执行ISO9001质量保证体系,积极推广新技术、新工艺、新材料,精心组织,科学管理,优质高效地完成施工任务,严格履行合同,确保实现如下目标:(1)质量等级:合格。
(2)安全文明施工:采取有效措施,杜绝工伤、死亡及一切火灾事故的发生,创文明标准化工地。
、(3)科技进步目标:为实现上述质量、工期、安全文明施工等目标,充分发挥科技的作用,在施工中积极采用成熟的科技成果和现代化管理技术。
二、施工准备工作1、拆除、改造前阶段:哈西客站停车楼工程东区现需要在31轴至33轴交G轴至M轴处增加夹层结构,该结构形式为钢结构。
原图纸中隔墙有部分更改。
我中太集团施工单位按原图纸中的隔墙位置已经施工完毕,因此按照设计院新下发的图纸,部分墙体需要拆除,拆除后方能进行钢结构的安装。
2、原材料供应阶段:(1)根据经建设单位审核的施工图纸要求积极采购原材料,所有原材料的4停车楼钢结构施工方案供应必须符合ISO9001质量标准要求。
(2)所有采购材料必须索取材料分析单,检验书等合格证明文件。
(3)安装所需的加劲肋及盖板均按照图纸尺寸进行采购。
3、制作阶段:(1)钢构件开始制作前,应安排相关人员进行技术交底工作。
(2)技术交底完工后,根据工程设计要求编制详细的制作工艺方案,提出施工机具要求及安排制作人员、焊接材料等工作。
(3)钢结构制作施工过程中,应注意各种资料的收集、整理工作。
4、安装阶段:(1)安装过程需技术人员指导,并组织安装力量,各工种进行施工前安装技术及安全交底工作,并作好记录,同时贯彻落实工程质量与安全目标。
(2)安装过程中,各工序相互交接时应有验收记录,并且对存在的不合格品及时进行返工返修.三、施工协调管理1.充分协调好业主,监理、设计等与工程相关部门的工作关系,取得相关机构对工期管理工作的支持。
2.充分协调好与业主的工作关系,对可能造成工期影响的工作内容,尽早知会对方,会同监理工程师协调解决。
3.实施每周例会制度,由建设单位、监理单位、总承包单位参加,工程出现的问题及早解决,以免延误工期。
4.与水、电等分项工程的协调,施工过程中,积极配合水、电等安装队伍,作好在钢构件上吊点位置标注的指导工作,监督各吊点焊接情况。
5四、施工现场机械配备第四章主要项目施工方案一钢结构施工安装流程(一)、施工安装流程图1、安装工艺流程:定位放线——安置埋件——下料——制孔——钢柱安装——钢梁安装——钢板安装——钢筋砼工程——外置构件涂刷防火涂料6停车楼钢结构施工方案二、钢结构工程安装1、定位放线:(1)、安装前应对基础轴线和标高,预埋板位置、预埋与混凝土紧贴性进行检查,检测和办理交接手续,其基础应符合如下要求:A基础砼强度达到设计要求。
B基础的轴线标志和标高基准点准确、齐全。
2、安置预埋件:(1)由于原砼框架柱已经施工完毕,因此在植筋钻孔前采用钢筋扫描仪确定钢筋位置,并根据确定的标高线安置预埋件。
(2)采用专业电锤,在砼柱上钻入最小深度为设计钢筋直径的15倍。
(3)成孔后采用毛刷伸入孔内,将孔内的杂质清理干净,然后用专用管由内向外进行吹灰处理,用丙酮试剂将孔内壁擦净(4)采用专业植筋胶枪自孔底开始注胶,边注边向外移动胶枪,适量后将钢筋向内推入,推入过程缓慢沿一个方向转动。
(5)植筋结束后,静置48h后,待强度已满足要求,开始安装埋板,埋板上预留孔洞,钢筋透过孔洞穿孔塞焊,焊后磨平。
3、下料:(1)切割前将钢材切割区域表面的铁锈、污物等清除干净。
(2)H型钢腹板及翼缘板采用自动多头直线切割机进行切割,此设备有多个切割机头,可同时切割多条板料,因板料两侧同时受热,所以保证切割件不受热变形,又提高工效数倍。
4、制孔:7(1)采用电动机械制孔,制孔前应仔细核对孔的位置,孔径及孔的中心距。
(2)当零部件上有不同直径的孔眼时,应将同一种直径的孔眼制完后,再制另一种直径的孔眼。
(3)钻床在零部件钻孔时,应将零件放平、夹紧,并宜采用成迭钻孔(配钻),采用成迭钻孔时,应使零部件的两个边缘(基准面)对齐,并保证最低层的钻孔质量。
(4)开钻时应将钻头对准孔眼轻轻压下,以检查钻头外径是否对准了孔的检查圈,当孔眼接近钻透时,应减轻压力,所有部件均宜在工作台上进行,如不在工作台上钻孔,应将零件垫高地面150mm左右,放平、垫稳,不应因受钻头压力而倾斜,部件应与钻头垂直。
5、H型柱安装:(1)H型钢利用吊车从天井处运至楼内,选择手动导链,搭设脚手架,进行人工吊装焊接。
(2)焊接前在焊接处进行坡口的加工、组对清理,焊前预热。
(3)焊接时先与柱脚处预埋件轻焊几点,校正垂直后再与砼柱上的预埋件焊接,焊接时采用对称施焊,焊接过程中平衡加热量。
(4)待钢柱固定后,在与钢梁连接处焊接加劲肋及盖板。
(5)焊接后对焊疤补焊磨平,处理焊渣和飞溅物。
6、H型钢梁安装:(1)安装前将主钢梁利用手动导链运至需要焊接高度,并与钢柱对接。
(2)焊接前在焊接处进行坡口的加工、组对清理,焊前预热。
(3)焊接时先与柱连接处预埋件轻焊几点,校正水平后再与钢柱焊接,焊接8停车楼钢结构施工方案时采用对称施焊,焊接过程中平衡加热量。
(4)主梁焊接后,在与次梁连接处焊接加劲肋。
(5)焊接后对焊疤补焊磨平,处理焊渣和飞溅物。
(6)次梁与主梁连接采用普通螺栓连接,连接在主梁的加劲肋处。
(7)螺栓连接时先安装一个,待主次梁调整水平后再安装剩余的螺栓,在螺栓拧紧过程中并随时调整水平。
7、楼面钢板安装:(1)钢板在铺设前应清除钢梁顶面的杂物,对有弯曲或扭曲的钢板板进行矫正,使板与钢梁顶面最小间隙控制在1mm以下,以保证焊接质量。
(2)除焊接部位附近和灌注混凝土接触面等处外,均应事先做好防锈处理。
(3)钢板的铺设按板的布置图进行。
首先在梁上用墨线标出每块板的位置,将运至施工现场的板按型号和使用顺序堆放好,按墨线排列在梁上,并对开洞,切口的板作补强处理。
(4)钢板铺设后,应将板与板,板与钢梁进行焊接连接固定。
(5)钢板四周焊接8㎝高的挡板,用于后期的砼铺设。
8、钢筋砼工程(1)在已安装完的钢板上面,铺设图纸所设的钢筋。
(2)在钢筋铺设过程中,水暖及电气施工队伍及时铺设管线及留置洞口。
(3)浇筑混凝土前将模板内的垃圾等杂物及钢筋上的油污清除干净,并检查钢筋的垫块(用塑料垫块)是否垫好。
(4)混凝土采用机拌机捣的方法进行。
使用插入式振动棒应快插慢拔,插点要均匀,逐点移动,不得遗漏。
9(5)混凝土浇灌完毕后要在1 2 h内用草袋或麻布片覆盖和浇水养护,并保证在浇筑后7昼夜内处于足够的湿润状态。
9、涂刷防火材料(1)涂刷前清理钢材表面毛刺、电焊药皮、焊渣、飞溅物、灰尘、油污、泥砂及其它杂物。
并涂刷两道红丹打底。
(2)采用人工使用滚刷涂装方法施工。
涂装时,初始轻涂,以防止涂料滴渗,每遍刷涂的厚度应均匀适中,防止流挂起皱和漏涂。
(3)在钢构件拐角或复杂部位刷涂时应细致严密、均匀,防止裂纹产生。
(4)涂层的厚度是保证防火质量的关键,每次施工湿膜厚度以0.2-0.3mm为宜,并根据气候条件每间隔6-8h施工一次。
(5)在涂刷防火涂料后应认真检查有无漏涂现象,并及时补涂。
第五章工程质量保证措施本工程严格按照ISO9001的管理标准执行,开工前先明确工程创优目标,完善工程质量管理体系及措施:一、预埋件的制作要求:1、钻孔位置距离构件边缘最小距离不应小于100mm,当有纵向钢筋时不应小于75mm。
2、混凝土结构后锚固(化学植筋)工程质量应进行抗拔承载力的现场非破坏性检验,检验选取适当位置采用随机抽样办法取样;同规格,同型号,基本相同部位组成一个检验批,抽取数量按每批0.1%计算,且不少于3根。
10停车楼钢结构施工方案3、非破坏性检验,荷载检验值应取0.9Asfyk.试验时的加载应采用分级加载,每级为预期荷载的10%,加载的速度和持荷时间需满足《混凝土结构后锚固技术规程》JGJ 145-2004的要求。
