弱电工程施工定额标准新版
- 格式:xls
- 大小:143.00 KB
- 文档页数:10

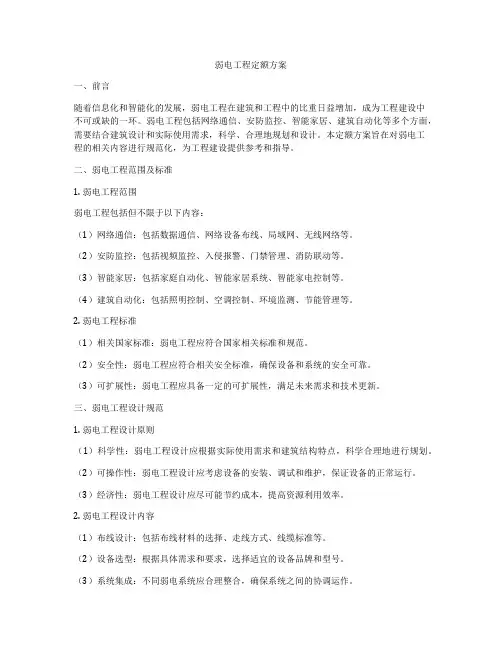

弱电工程施工定额费用标准
一、直接工程费
直接工程费是弱电工程施工中的主要费用,包括人工费、材料费和机械使用费。
1. 人工费:指直接从事弱电工程施工的工人工资、津贴、奖金等费用。
2. 材料费:指施工过程中消耗的建筑材料、设备及配件等费用。
3. 机械使用费:指使用施工机械所发生的费用,包括租赁费用和折旧费用等。
二、间接费用
间接费用是指不直接发生在施工现场,但为工程施工所必需的费用,包括管理费、其他费用等。
1. 管理费:指施工企业对施工现场管理人员支付的费用,包括工资、津贴、奖金等。
2. 其他费用:指除直接工程费和间接费用之外的其他费用,包括办公费、差旅费、通讯费等。
三、措施费用
措施费用是指为完成工程施工而采取的措施所发生的费用,包括安全措施费、文明施工措施费等。
1. 安全措施费:指为确保工程施工安全而采取的措施所发生的费用。
2. 文明施工措施费:指为确保施工现场文明施工而采取的措施
所发生的费用。
四、利润
利润是指施工企业在合理成本和费用基础上所期望获得的收益。
利润通常是根据直接工程费、间接费用和措施费用的总和的一定比例来计算。
五、税金
税金是指按照国家规定应缴纳的各项税金,包括营业税、城市建设维护税、教育费附加等。
税金通常是根据直接工程费、间接费用、措施费用和利润的总和的一定比例来计算。

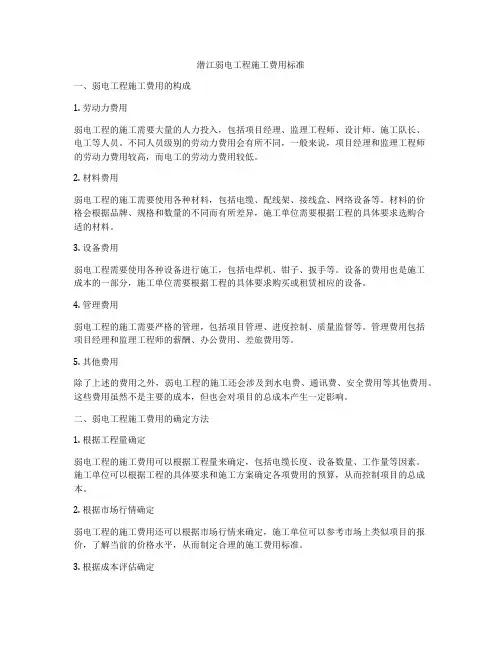

潜江弱电工程施工费用标准一、弱电工程施工费用的构成1. 劳动力费用弱电工程的施工需要大量的人力投入,包括项目经理、监理工程师、设计师、施工队长、电工等人员。
不同人员级别的劳动力费用会有所不同,一般来说,项目经理和监理工程师的劳动力费用较高,而电工的劳动力费用较低。
2. 材料费用弱电工程的施工需要使用各种材料,包括电缆、配线架、接线盒、网络设备等。
材料的价格会根据品牌、规格和数量的不同而有所差异,施工单位需要根据工程的具体要求选购合适的材料。
3. 设备费用弱电工程需要使用各种设备进行施工,包括电焊机、钳子、扳手等。
设备的费用也是施工成本的一部分,施工单位需要根据工程的具体要求购买或租赁相应的设备。
4. 管理费用弱电工程的施工需要严格的管理,包括项目管理、进度控制、质量监督等。
管理费用包括项目经理和监理工程师的薪酬、办公费用、差旅费用等。
5. 其他费用除了上述的费用之外,弱电工程的施工还会涉及到水电费、通讯费、安全费用等其他费用。
这些费用虽然不是主要的成本,但也会对项目的总成本产生一定影响。
二、弱电工程施工费用的确定方法1. 根据工程量确定弱电工程的施工费用可以根据工程量来确定,包括电缆长度、设备数量、工作量等因素。
施工单位可以根据工程的具体要求和施工方案确定各项费用的预算,从而控制项目的总成本。
2. 根据市场行情确定弱电工程的施工费用还可以根据市场行情来确定,施工单位可以参考市场上类似项目的报价,了解当前的价格水平,从而制定合理的施工费用标准。
3. 根据成本评估确定弱电工程的施工费用还可以根据成本评估来确定,包括劳动力费用、材料费用、设备费用等成本的估算。
施工单位可以根据成本评估的结果来确定施工费用标准,保证项目的经济效益。
三、潜江弱电工程施工费用标准潜江地区的弱电工程施工费用标准会受到当地的人工成本、材料成本、市场行情等因素的影响,具体的标准需要根据当地的实际情况来确定。
一般来说,潜江地区的弱电工程施工费用标准应该考虑以下因素:1. 人工成本潜江地区的人工成本相对较低,弱电工程的劳动力费用应该较其他地区有所降低。

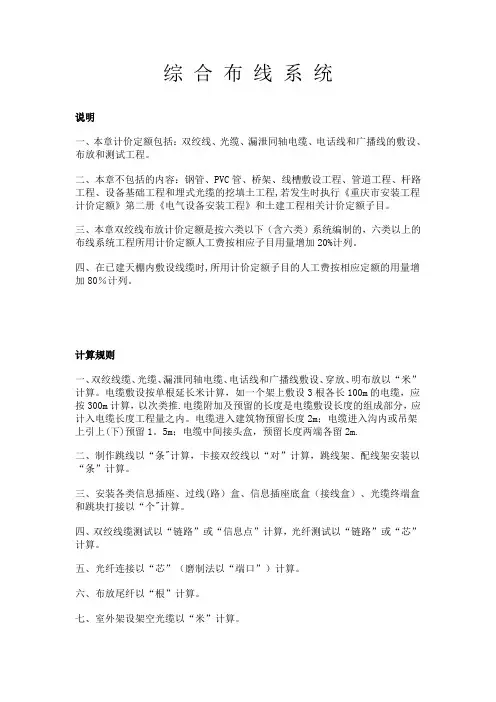

(弱电)安装工程定额综合布线系统说明一、本章计价定额包括:双绞线、光缆、漏泄同轴电缆、电话线和广播线的敷设、布放和测试工程。
二、本章不包括的内容:钢管、PVC管、桥架、线槽敷设工程、管道工程、杆路工程、设备基础工程和埋式光缆的挖填土工程,若发生时执行《重庆市安装工程计价定额》第二册《电气设备安装工程》和土建工程相关计价定额子目。
三、本章双绞线布放计价定额是按六类以下(含六类)系统编制的,六类以上的布线系统工程所用计价定额人工费按相应子目用量增加20%计列。
四、在已建天棚内敷设线缆时,所用计价定额子目的人工费按相应定额的用量增加80%计列。
计算规则一、双绞线缆、光缆、漏泄同轴电缆、电话线和广播线敷设、穿放、明布放以“米”计算。
电缆敷设按单根延长米计算,如一个架上敷设3根各长100m的电缆,应按300m计算,以次类推。
电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆进入建筑物预留长度2m;电缆进入沟内或吊架上引上(下)预留1.5m;电缆中间接头盒,预留长度两端各留2m。
二、制作跳线以“条”计算,卡接双绞线以“对”计算,跳线架、配线架安装以“条”计算。
三、安装各类信息插座、过线(路)盒、信息插座底盒(接线盒)、光缆终端盒和跳块打接以“个”计算。
四、双绞线缆测试以“链路”或“信息点”计算,光纤测试以“链路”或“芯”计算。
五、光纤连接以“芯”(磨制法以“端口”)计算。
六、布放尾纤以“根”计算。
七、室外架设架空光缆以“米”计算。
八、光缆接续以“头”计算。
九、制作光缆成端接头以“套”计算。
十、安装漏泄同轴电缆接头以“个”计算。
十一、成套电话组线箱、机柜、机架、抗震底座安装以“台”计算。
十二、安装电话出线口、中途箱、电话电缆架空引入装置以“个”计算。
第二章通信系统设备安装工程说明一、本章计价定额包括铁塔、天线、天馈系统,数字微波通信,卫星通信,移动通信,光纤通信,程控交换机,会议电话、会议电视等设备的安装、调试工程。
综合布线系统说明一、本章计价定额包括:双绞线、光缆、漏泄同轴电缆、电话线和广播线的敷设、布放和测试工程。
二、本章不包括的内容:钢管、PVC管、桥架、线槽敷设工程、管道工程、杆路工程、设备基础工程和埋式光缆的挖填土工程,若发生时执行《重庆市安装工程计价定额》第二册《电气设备安装工程》和土建工程相关计价定额子目。
三、本章双绞线布放计价定额是按六类以下(含六类)系统编制的,六类以上的布线系统工程所用计价定额人工费按相应子目用量增加20%计列。
四、在已建天棚内敷设线缆时,所用计价定额子目的人工费按相应定额的用量增加80%计列。
计算规则一、双绞线缆、光缆、漏泄同轴电缆、电话线和广播线敷设、穿放、明布放以“米”计算。
电缆敷设按单根延长米计算,如一个架上敷设3根各长100m的电缆,应按300m计算,以次类推。
电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆进入建筑物预留长度2m;电缆进入沟内或吊架上引上(下)预留1.5m;电缆中间接头盒,预留长度两端各留2m。
二、制作跳线以“条”计算,卡接双绞线以“对”计算,跳线架、配线架安装以“条”计算。
三、安装各类信息插座、过线(路)盒、信息插座底盒(接线盒)、光缆终端盒和跳块打接以“个”计算。
四、双绞线缆测试以“链路”或“信息点”计算,光纤测试以“链路”或“芯”计算。
五、光纤连接以“芯”(磨制法以“端口”)计算。
六、布放尾纤以“根”计算。
七、室外架设架空光缆以“米”计算。
八、光缆接续以“头”计算。
九、制作光缆成端接头以“套”计算。
十、安装漏泄同轴电缆接头以“个”计算。
十一、成套电话组线箱、机柜、机架、抗震底座安装以“台”计算。
十二、安装电话出线口、中途箱、电话电缆架空引入装置以“个”计算。
第二章通信系统设备安装工程说明一、本章计价定额包括铁塔、天线、天馈系统,数字微波通信,卫星通信,移动通信,光纤通信,程控交换机,会议电话、会议电视等设备的安装、调试工程。
综合布线系统说明一、本章计价定额包括:双绞线、光缆、漏泄同轴电缆、电话线和广播线的敷设、布放和测试工程。
二、本章不包括的内容:钢管、PVC管、桥架、线槽敷设工程、管道工程、杆路工程、设备基础工程和埋式光缆的挖填土工程,若发生时执行《重庆市安装工程计价定额》第二册《电气设备安装工程》和土建工程相关计价定额子目。
三、本章双绞线布放计价定额是按六类以下(含六类)系统编制的,六类以上的布线系统工程所用计价定额人工费按相应子目用量增加20%计列。
四、在已建天棚内敷设线缆时,所用计价定额子目的人工费按相应定额的用量增加80%计列。
计算规则一、双绞线缆、光缆、漏泄同轴电缆、电话线和广播线敷设、穿放、明布放以“米”计算。
电缆敷设按单根延长米计算,如一个架上敷设3根各长100m的电缆,应按300m计算,以次类推.电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆进入建筑物预留长度2m;电缆进入沟内或吊架上引上(下)预留1。
5m;电缆中间接头盒,预留长度两端各留2m.二、制作跳线以“条"计算,卡接双绞线以“对”计算,跳线架、配线架安装以“条”计算。
三、安装各类信息插座、过线(路)盒、信息插座底盒(接线盒)、光缆终端盒和跳块打接以“个"计算。
四、双绞线缆测试以“链路”或“信息点”计算,光纤测试以“链路”或“芯”计算。
五、光纤连接以“芯”(磨制法以“端口”)计算。
六、布放尾纤以“根”计算。
七、室外架设架空光缆以“米”计算。
八、光缆接续以“头"计算。
九、制作光缆成端接头以“套"计算.十、安装漏泄同轴电缆接头以“个”计算.十一、成套电话组线箱、机柜、机架、抗震底座安装以“台”计算。
十二、安装电话出线口、中途箱、电话电缆架空引入装置以“个”计算.第二章通信系统设备安装工程说明一、本章计价定额包括铁塔、天线、天馈系统,数字微波通信,卫星通信,移动通信,光纤通信,程控交换机,会议电话、会议电视等设备的安装、调试工程。
湖南弱电工程施工预算定额一、概述湖南弱电工程施工预算定额是指在湖南省范围内进行弱电工程施工时,根据工程项目的性质、规模、施工工艺和材料等因素,对工程所需的人工、材料、机械设备和施工费用进行合理预测和计算的依据。
弱电工程是指电压低于220V的电力传输和控制系统,包括综合布线、监控系统、报警系统、音响系统等。
随着科技的不断发展,弱电工程在建筑和场所中的应用越来越广泛,对其施工预算定额的需求也越来越高。
二、预算定额的构成湖南弱电工程施工预算定额主要包括以下几个方面:1. 人工费:根据工程项目的性质、规模和施工工艺,预测工程所需的人工数量和工日,并按照相关标准的人工单价进行计算。
2. 材料费:根据工程项目的需求,预测工程所需的材料种类、规格、数量和单价,并进行计算。
材料费包括电线电缆、管材、接插件、设备等。
3. 机械设备费:根据工程项目的需求,预测工程所需的机械设备种类、数量和租赁费用,并进行计算。
机械设备费包括挖掘机、搅拌机、发电机等。
4. 施工费用:包括施工管理费、施工安全费、临时设施费、现场签证费等。
施工费用根据工程项目的规模、性质和施工周期进行合理预测和计算。
三、预算定额的编制方法湖南弱电工程施工预算定额的编制方法主要包括以下几个步骤:1. 收集资料:收集工程项目相关的设计图纸、技术要求、施工方案等资料,以及湖南省内相关的人工、材料、机械设备价格信息。
2. 分析工程:分析工程项目的性质、规模、施工工艺和材料需求,确定工程所需的人工、材料、机械设备和施工费用。
3. 制定预算定额:根据收集的资料和分析结果,制定工程项目的预算定额,包括人工费、材料费、机械设备费和施工费用。
4. 审核修正:对制定的预算定额进行审核和修正,确保预算定额的准确性和合理性。
四、预算定额的应用湖南弱电工程施工预算定额在施工过程中具有重要的作用:1. 施工准备:根据预算定额,合理安排施工人员、材料和机械设备,确保施工顺利进行。
2. 施工控制:根据预算定额,对施工过程进行实时控制,确保施工质量和进度。

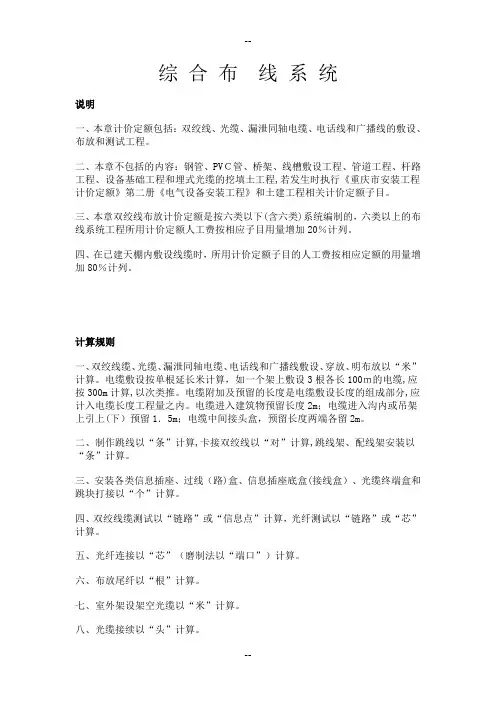

第一章综合布线系统说明一、本章计价定额包括:双绞线、光缆、漏泄同轴电缆、电话线和广播线的敷设、布放和测试工程。
二、本章不包括的内容:钢管、PVC管、桥架、线槽敷设工程、管道工程、杆路工程、设备基础工程和埋式光缆的挖填土工程,若发生时执行《重庆市安装工程计价定额》第二册《电气设备安装工程》和土建工程相关计价定额子目。
三、本章双绞线布放计价定额是按六类以下(含六类)系统编制的,六类以上的布线系统工程所用计价定额人工费按相应子目用量增加20%计列。
四、在已建天棚内敷设线缆时,所用计价定额子目的人工费按相应定额的用量增加80%计列。
计算规则一、双绞线缆、光缆、漏泄同轴电缆、电话线和广播线敷设、穿放、明布放以“米”计算。
电缆敷设按单根延长米计算,如一个架上敷设3根各长100m的电缆,应按300m计算,以次类推。
电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆进入建筑物预留长度2m;电缆进入沟内或吊架上引上(下)预留1.5m;电缆中间接头盒,预留长度两端各留2m。
二、制作跳线以“条”计算,卡接双绞线以“对”计算,跳线架、配线架安装以“条”计算。
三、安装各类信息插座、过线(路)盒、信息插座底盒(接线盒)、光缆终端盒和跳块打接以“个”计算。
四、双绞线缆测试以“链路”或“信息点”计算,光纤测试以“链路”或“芯”计算。
五、光纤连接以“芯”(磨制法以“端口”)计算。
六、布放尾纤以“根”计算。
七、室外架设架空光缆以“米”计算。
八、光缆接续以“头”计算。
九、制作光缆成端接头以“套”计算。
十、安装漏泄同轴电缆接头以“个”计算。
十一、成套电话组线箱、机柜、机架、抗震底座安装以“台”计算。
十二、安装电话出线口、中途箱、电话电缆架空引入装置以“个”计算。
第二章通信系统设备安装工程说明一、本章计价定额包括铁塔、天线、天馈系统,数字微波通信,卫星通信,移动通信,光纤通信,程控交换机,会议电话、会议电视等设备的安装、调试工程。

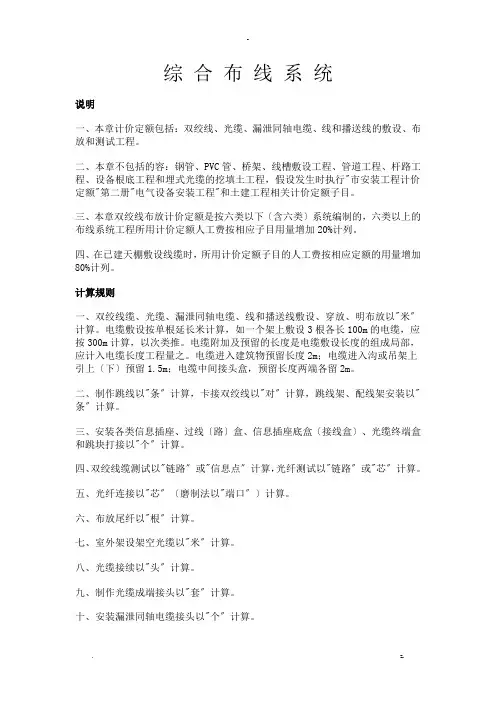

综合布线系统说明一、本章计价定额包括:双绞线、光缆、漏泄同轴电缆、线和播送线的敷设、布放和测试工程。
二、本章不包括的容:钢管、PVC管、桥架、线槽敷设工程、管道工程、杆路工程、设备根底工程和埋式光缆的挖填土工程,假设发生时执行"市安装工程计价定额"第二册"电气设备安装工程"和土建工程相关计价定额子目。
三、本章双绞线布放计价定额是按六类以下〔含六类〕系统编制的,六类以上的布线系统工程所用计价定额人工费按相应子目用量增加20%计列。
四、在已建天棚敷设线缆时,所用计价定额子目的人工费按相应定额的用量增加80%计列。
计算规则一、双绞线缆、光缆、漏泄同轴电缆、线和播送线敷设、穿放、明布放以"米〞计算。
电缆敷设按单根延长米计算,如一个架上敷设3根各长100m的电缆,应按300m计算,以次类推。
电缆附加及预留的长度是电缆敷设长度的组成局部,应计入电缆长度工程量之。
电缆进入建筑物预留长度2m;电缆进入沟或吊架上引上〔下〕预留1.5m;电缆中间接头盒,预留长度两端各留2m。
二、制作跳线以"条〞计算,卡接双绞线以"对〞计算,跳线架、配线架安装以"条〞计算。
三、安装各类信息插座、过线〔路〕盒、信息插座底盒〔接线盒〕、光缆终端盒和跳块打接以"个〞计算。
四、双绞线缆测试以"链路〞或"信息点〞计算,光纤测试以"链路〞或"芯〞计算。
五、光纤连接以"芯〞〔磨制法以"端口〞〕计算。
六、布放尾纤以"根〞计算。
七、室外架设架空光缆以"米〞计算。
八、光缆接续以"头〞计算。
九、制作光缆成端接头以"套〞计算。
十、安装漏泄同轴电缆接头以"个〞计算。
十一、成套组线箱、机柜、机架、抗震底座安装以"台〞计算。
十二、安装出线口、中途箱、电缆架空引入装置以"个〞计算。
