钢筋隐蔽工程检查验收记录
1. 背景
钢筋隐蔽工程是建筑工程中的重要环节,主要涉及混凝土结构中的钢筋加固和连接工作。
隐蔽工程的合格与否直接关系到建筑物的安全性和耐用性。
因此,对钢筋隐蔽工程进行检查验收是至关重要的环节。
2. 日期
•检查验收日期:
•施工单位:
•监理单位:
3. 检查验收内容
3.1 钢筋安装
•钢筋的规格、数量是否符合设计要求•钢筋的间距、直径是否符合设计要求•钢筋的连接方式是否合理牢固
3.2 钢筋布置
•钢筋的位置是否符合设计要求
•钢筋的保护层是否符合规范要求•钢筋的钢筋笼是否满足设计要求
3.3 钢筋连接
•钢筋连接的接头是否符合规范
•钢筋连接的焊接质量是否合格
•钢筋连接的预应力张拉是否符合要求3.4 钢筋预应力
•钢筋预应力的张拉过程是否符合要求•钢筋预应力锚固是否稳定牢固
•钢筋预应力的计算是否准确
4. 检查验收结果
•隐蔽工程检查验收结果: -存在问题:•整改措施:
•验收结论:
5. 监督人员签名
•监理工程师:
•施工单位负责人:
6. 备注
•其他需要说明的事项:
以上是钢筋隐蔽工程检查验收记录。
经过严格的检查验收,确保在建筑工程中钢筋隐蔽工程的质量达到规定标准,保障建筑物的安全和稳定。

表C5—1隐蔽工程检查记录(通用)第1页,共2页,工程名称X编号隐检项目 砌体工程隐检日期年 月 日隐检部位一 层 1—9/A —J 轴线 ±0.0m 标高隐检依据: 施工图号 结构设计总说明、建筑设计总说明、 , 设计变更/洽商/技术核定单(编bi 号 / )及有关国家现行标准等。
主要材料名称及规格/型号: 钢筋HRB400级10、12、14、16 HPB300级8、6 。
隐检内容:1、 填充墙的砌筑,先砌筑墙体,后浇筑构造柱。
2、 所有墙体在相互连接及转角处,均通长设置26@500的墙身拉结筋,在与混凝土墙、柱连接处,采用植筋锚固或预留,见图3.0.7;3、 当墙长<5m 时,填充墙的顶部,在下部砌体砌筑7天左右后进行砌筑,采用实心砖斜向嵌实砌实,砂浆填满,当墙长不小于5m 时,墙顶与梁板采用拉结加固,做法按照图集《砌体填充墙》06SG614—1中P21;4、 180—200厚墙,当3.5m <墙高≤5。
0m 时,在墙高的中间部位、门窗洞顶处设置一道圈梁,见图3。
a ,同时当墙长>5m ,中间又无横墙或柱拉结时,设置混凝土构造柱及角柱;5、 墙身中的圈梁、在墙体相互连接处,其钢筋相互锚入LaE 长,在与混凝土墙、柱连接处,其钢筋锚入混凝土墙、柱LaE 长;6、 所有墙的门、窗框二侧,有构造柱处例外,按图3.d 用钢板网等加固,当门窗净宽≥1。
5m 时,两侧按3。
c 设置混凝土构造柱,当墙体上需设置门、窗顶过梁时,其尺寸配筋见3.0.13; 7、 厨房、厕浴间的隔墙,墙底部应按3。
0。
17做钢筋混凝土防潮坎台; 8、 窗台处,设置钢筋混凝土窗台梁,截面为b*200,配筋为412、8@200,端部伸入侧墙内400—500mm.表C5-1(续)隐蔽工程检查记录(通用)安阳市建筑工程质量监督站监制第2页,共2页,检查结论:□同意隐蔽 □不同意隐蔽,修改后复查复查结论:复查人: 复查日期 年 月 日签 字 栏施工单位(章)河南省第二建设集团有限公司专业技术负责人专业质检员 专业工长监理或建设单位(章)河南卓越工程管理有限公司 专业工程师表C5—1隐蔽工程检查记录(通用)第1页,共2页,工程名称X 编号隐检项目 砌体工程隐检日期年 月 日隐检部位一 层 9—16/A —J 轴线 ±0.0m 标高隐检依据: 施工图号 结构设计总说明、建筑设计总说明、 , 设计变更/洽商/技术核定单(编bi 号 / )及有关国家现行标准等. 主要材料名称及规格/型号: 钢筋HRB400级10、12、14、16 HPB300级8、6 。
隐蔽工程验收记录
施工单位负责人:监理现场负责人:
隐蔽工程验收记录
施工单位负责人:监理现场负责人:
隐蔽工程验收记录
施工单位负责人:监理现场负责人:
隐蔽工程验收记录
施工单位负责人:监理现场负责人:
隐蔽工程验收记录
施工单位负责人:监理现场负责人:
隐蔽工程验收记录
施工单位负责人:监理现场负责人:
隐蔽工程验收记录
施工单位负责人:监理现场负责人:
隐蔽工程验收记录
施工单位负责人:监理现场负责人:
隐蔽工程验收记录
施工单位负责人:监理现场负责人:
隐蔽工程验收记录
施工单位负责人:监理现场负责人:
隐蔽工程验收记录
施工单位负责人:监理现场负责人:
隐蔽工程验收记录
施工单位负责人:监理现场负责人:。
A2拉结筋、构造柱钢筋隐蔽验收记录038(精)1. 项目基本信息施工单位:xxxxxx建设工程有限公司监理单位:xxxxxx监理有限公司项目名称:xxxxxxx工程项目地址:xxxxxxx验收时间:20xx年xx月xx日隐蔽验收记录编号:038(精)2. 验收目的对A2拉结筋、构造柱钢筋隐蔽工程进行验收,保证钢筋的质量符合相关标准和规范要求,防止出现后期安全事故。
3. 验收标准本项工程的验收按照《城市建设工程隐蔽工程检验验收规范》(GB50208-2018) 的要求执行,验收合格的标准如下:•拉结裙带钢筋的搭接长度要求不小于30倍搭接钢筋直径。
•构造柱的加强筋必须按照设计要求的间距、直径和数量进行布置。
•钢筋的强度符合设计要求,并符合相关标准和规范要求。
4. 验收过程本次隐蔽验收的具体步骤如下:4.1 施工现场检查验收人员首先对施工现场进行检查,并查阅相关图纸和施工方案,确认工程隐蔽部位的具体位置和布置情况。
4.2 抽样检测验收人员在施工过程中对拉结筋、构造柱的钢筋进行了抽样检测。
具体检测内容包括:•拉结裙带钢筋的搭接长度是否符合标准要求。
•构造柱的加强筋是否按照设计要求的间距、直径和数量进行布置。
•钢筋的强度是否符合设计要求,并符合相关标准和规范要求。
4.3 实验室检测被抽样的钢筋送往实验室进行检测,检测内容包括:拉力、弯曲性能、抗拉强度等。
4.4 验收记录填写根据检测结果,验收人员进行记录,并填写《钢筋隐蔽工程验收记录表》,并在表格上签字盖章。
5. 验收经过检测,本次隐蔽工程的拉结筋、构造柱钢筋质量都符合相关标准和规范要求,经过讨论和评审,本次隐蔽验收结果为“合格”。
6. 注意事项为保障隐蔽工程的质量合格,同时也为了保护现场作业人员的安全,请施工方严格执行上述验收标准和要求,在施工前、中、后进行自查、互查,并请落实验收记录的管理和保管工作,确保施工过程和施工结果的科学合理。
工程名称:淮南矿业集团孔集北村39#楼工程编号:
工程名称:淮南矿业集团孔集北村40#楼工程编号:
工程名称:淮南矿业集团孔集北村41#楼工程编号:
工程名称:淮南矿业集团孔集北村42#楼工程编号:
工程名称:淮南矿业集团孔集北村43#楼工程编号:
工程名称:淮南矿业集团孔集北村44#楼工程编号:
工程名称:淮南矿业集团孔集北村45#楼工程编号:
工程名称:淮南矿业集团孔集北村46#楼工程编号:
工程名称:淮南矿业集团孔集北村47#楼工程编号:
工程名称:淮南矿业集团孔集北村48#楼工程编号:
工程名称:淮南矿业集团孔集北村49#楼工程编号:
工程名称:淮南矿业集团孔集北村50#楼工程编号:
工程名称:淮南矿业集团孔集北村51#楼工程编号:
工程名称:淮南矿业集团孔集北村52#楼工程编号:
工程名称:淮南矿业集团孔集北村53#楼工程编号:
拉结筋隐蔽报验申请表
工程名称:淮南矿业集团孔集北村54#楼工程编号:

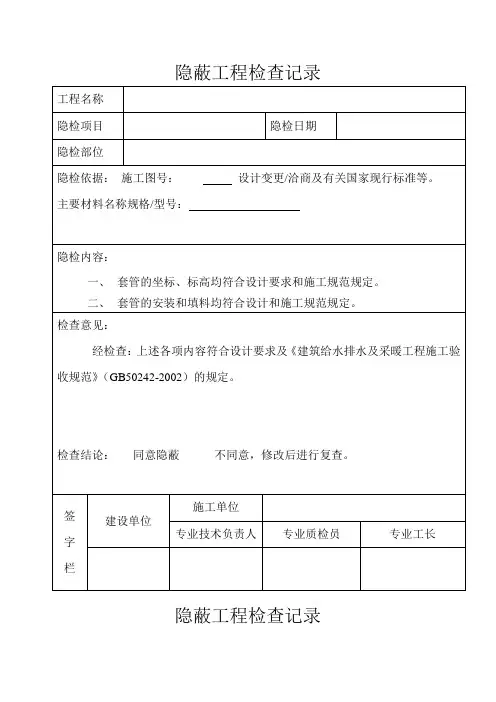

隐蔽工程检查验收记录
年月日。

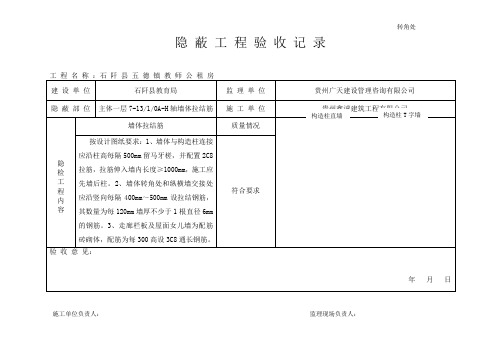

隐蔽工程验收记录-二次结构、植筋、钢丝网-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII隐蔽工程验收记录鲁JJ—037工程名称烟台工程技术职业学院老校区地块改造B宗地文体综合训练馆C及地下车库隐检项目二次结构隐检日期年月日隐检部位地下二层植筋、圈梁、过梁、构造柱钢筋隐检依据:施工图图号建施-05 ,设计变更/洽商(编号 )及有关国家现行标准等。
主要材料名称及规格、型号:拉结筋HRB400Φ6;构造柱: HRB400 Φ 6、 12;圈梁:HRB400Φ6、 12、 14 ;过梁:HRB400Φ8、10、14、16隐检内容:填充墙沿剪力墙、柱全高每隔500mm设2Φ6拉结筋,且全长贯通拉结筋深入墙内的长度不应小于墙长的1/5,且不小于700mm构造柱构造示意图构造柱:填充墙长度大于层高2倍或大于5米时设置构造柱;宽度大于米门窗、洞口两侧加构造柱;所有外维护墙在挑梁端部墙转角及每隔间距大于3米设构造柱,当墙长大于5米每3米加一构造柱,截面尺寸为墙厚×墙厚,纵筋4Φ12,箍筋Φ6@250,上下端楼层处40Omm 高度范围内,箍筋间距加密到@100。
圈梁:当砌体填充墙高度大于4m时应设钢筋混凝土圈梁。
内墙门窗洞上设一道,兼作过梁,内墙圈梁宽度同墙厚,高度120mm。
外墙窗及窗顶处各设一道,外墙圈梁宽度见建筑墙身剖面图,高度180mm,圈梁宽度b≤240mm时,配筋上下各2Φ12,Φ6@200箍;b>240mm 时,配筋上下各2Φ14,Φ6@200,圈梁兼作过梁,应在洞口上方按过梁要求确定截面并另加钢筋,所有悬臂墙上应加一道混凝土圈梁。
过梁:具体构造详见下图检查验收意见:施工单位项目(专业)技术负责人监理工程师(建设单位项目专业负责人)山东省建设工程质量监督总站监制隐蔽工程验收记录鲁JJ—037工程名称烟台工程技术职业学院老校区地块改造B宗地文体综合训练馆C及地下车库隐检项目二次结构隐检日期年月日隐检部位地下一层植筋、圈梁、过梁、构造柱钢筋隐检依据:施工图图号建施-6 ,设计变更/洽商(编号 )及有关国家现行标准等。
For personal use only in study and research; not forcommercial use隐蔽工程验收记录编号:隐蔽工程验收记录编号:隐蔽工程验收记录隐蔽工程验收记录编号:隐蔽工程验收记录编号:隐蔽工程验收记录隐蔽工程验收记录隐蔽工程验收记录隐蔽工程验收记录(钢筋工程)编号:YBJ LⅠ—4隐蔽工程验收记录(钢筋工程)编号:YBJ LⅠ—4隐蔽工程验收记录(钢筋工程)编号:YBJ LⅠ—4隐蔽工程验收记录(钢筋工程)编号:YBJ LⅠ—4For personal use only in study and research; not for commercial use.Nur für den persönlichen für Studien, Forschung, zu kommerziellen Zwecken verwendet werden.Pour l 'étude et la recherche uniquement à des fins personnelles; pas à des fins commerciales.толькодля людей, которые используются для обучения, исследований и не должны использоваться в коммерческих целях.以下无正文For personal use only in study and research; not for commercial use.Nur für den persönlichen für Studien, Forschung, zu kommerziellen Zwecken verwendet werden.Pour l 'étude et la recherche uniquement à des fins personnelles; pas à des fins commerciales.толькодля людей, которые используются для обучения, исследований и не должны использоваться в коммерческих целях.以下无正文。
《隐蔽工程记录的填写,怎样才算是规范的》在施工过程中,隐蔽工程记录如何填写在实际中多种多样,也可能在各地有不同的要求,这里我把我自己填写的一些隐蔽记录发上来,请大家指正一下,应如何才能更完善.先来谈一下钢筋隐蔽的内容,按要求,钢筋隐蔽的内容要填写钢筋的间距与规范等详细情况,但是在实际中,这可能要占较大的篇幅,我在填写的过程,只是粗略的提一下,不知是否算合格规范.基础梁钢筋隐蔽:1.按结施-2及图纸会审记录施工.2.梁主筋采用HRB335级 14. 16. 18. 20. 22钢筋,箍筋采用HRB335级 8及 10钢筋,钢筋规格数量及间距均满足规范及设计要求. 3.桩头伸入梁内长度为50mm,桩钢筋伸入梁内长度为400mm,均满足设计要求.4.梁中钢筋上部钢筋搭接采电弧搭接双面焊,下部钢筋采用搭接连接,搭接长度大于35d,同一截面内连接接相互错开50%,均满足规范要求.5.梁保护层为35mm,采用大理石垫块垫起.6.钢筋均无锈蚀,无污染,模板已清理干净,钢筋复试合格.梁板梯钢筋隐蔽:1.梁板按结施-1-4施工,楼梯按结施-8施工,阳台按结施-7施工,其中钢筋代换及变更内容见图纸会审记录。
2.梁,板,梯中主筋采用HRB335级钢筋,主筋为 8, 10, 12, 14.箍筋及分布筋采用CRB650级 5钢筋。
钢筋品种,规格,数量,位置均满足设计及规范要求。
3.圈梁钢筋施工按辽2002G801相关节点施工,在节点部位的锚固长度为40d,连接采用搭接连接,搭接位置距转角处距离大于1m,搭接长度大于40d,相邻搭接位置相互错开500mm。
板中钢筋在边支座处锚固长度不小于10d,在中间支座处伸至支座中心线且不小于110mm4.板保护层为20mm,梁保护层为25mm,梁及板底筋保护层采用大理石垫块,板中上部负筋采用铁马蹬支撑,钢筋绑扎牢固,无松动位移现象,满足规范及设计要求。
5.钢筋无油污,无锈蚀,模板上无杂物,清理干净。
