镀锌钢管管道安装技术交底(总3页)
- 格式:doc
- 大小:295.50 KB
- 文档页数:4
镀锌钢管安装技术交底在建筑施工或者管道工程中,镀锌钢管的安装可是一项重要的活儿。
这就好比咱们盖房子打地基,地基不稳,房子就容易出问题;镀锌钢管装不好,那后续的麻烦可就大了。
我记得有一次,我跟着师傅去一个工地,负责一个小区的管道安装工程。
那时候,正是大夏天,太阳火辣辣的,热得人都快喘不过气来。
我们到了工地,就开始准备安装镀锌钢管。
师傅先让我检查了一下镀锌钢管的质量,看看有没有破损、生锈的地方。
我拿着钢管,仔仔细细地看,就像侦探在找线索一样。
还真让我发现了一根钢管的镀锌层有一点点剥落。
师傅说:“这可不行,得换一根,镀锌层受损,容易影响钢管的使用寿命和防腐蚀性能。
”这让我明白了,安装前的检查工作绝对不能马虎。
接下来就是切割钢管。
这可不是随便切切就行的,得用专门的切割工具,保证切口平整。
师傅亲自示范给我看,他那熟练的手法,钢管在他手里就像是听话的孩子。
然后就是套丝,这个步骤也很关键,丝扣得套得规整,不然连接的时候就会出问题。
在连接镀锌钢管的时候,要注意密封。
我们用的是螺纹连接,得在螺纹上缠好生料带,缠的时候要均匀,不能有缝隙。
有个工友着急干活,生料带缠得马马虎虎,结果安装好后一试水,漏了一地,被师傅狠狠批评了一顿。
还有,安装的时候要注意管道的走向和坡度。
这是为了保证水流顺畅,不会出现积水的情况。
有一处管道,因为我们没有考虑好坡度,结果水排不出去,又得返工重新安装,费时又费力。
另外,支架的安装也不能忽视。
支架要固定牢固,间距也要符合要求。
不然,管道容易晃动,时间长了,可能会出现断裂的危险。
总之,镀锌钢管的安装可不是一件简单的事情,每一个步骤都要认真对待,不能有丝毫的马虎。
就像我们那次在工地上,虽然天气炎热,工作辛苦,但只要把每一个环节都做好,就能保证工程的质量,让大家住得安心、放心。
下面,我就来给大家详细说说镀锌钢管安装的技术要点:一、施工准备1、材料准备要准备好符合要求的镀锌钢管、管件、阀门等材料。
钢管的规格、型号必须符合设计要求,要有质量证明书和检验报告。
衬塑镀锌管技术交底1. 1 管道支吊架制作安装1.1.1保温管道与支吊架之间用垫木分隔,垫木厚度与保温材料厚度一样。
1.1.2与设备连接的管道支架应有减振措施;1.1.3管道支、吊架位置应正确,埋设应平坦结实;管道支、吊与管道接触应严密;1.1.4立管管卡安装:层高小于或等于 5m,每层须安装一个,管卡安装高度距地面 1.5~1.8m;1.1.5管道支、吊架间距可按下表选取公称直径mm 15 20 25 32 40 50 70 支架的最保温管 1.5 2 2 2.5 3 3 4 大间距 m 不保温管 2.5 3 3.5 4 4.5 5 5 1.2给水管道安装技术交底1.2.1主要机具:机械:套丝机、砂轮锯、台钻、电锤、手电钻、电焊机等。
工具:套丝板、管钳、压力钳、手锯、手锤、活扳手、链钳、煨弯器、手压泵、捻凿、大锤、断管器等。
其它:水平尺、线坠、钢卷尺、小线等。
1.2.2操作工艺①工艺流程:安装预备→ 预制加工→ 干管安装→立管安装→支管安装→管道防腐和保温→管道冲洗②安装预备:认真生疏图纸,依据施工方案打算的施工方法和技术交底的具体措施做好预备工作。
有问题准时与有关人员争论解决。
③预制加工:依据施工图,制作出需要预制管道。
④干管安装:管材切割宜承受金属锯,不得承受砂轮切割,当承受盘锯切割时,其转速不得大于800r/min,当用手工切管时,其断面应垂直于管轴心。
套丝:套丝承受自动套丝机,套丝机使用前应用润滑油润滑,加工次数为 1~4 次不等,管径DN15~DN32,套 2 次;管径DN40~DN50,套 3 次;管径DN70 以上,套 3~4 次,套丝完成后的管螺纹应承受标准螺纹规定检验。
管端清理:套丝后应使用细锉将管端的毛边锉光,再用毛刷去除管端和螺纹内的切屑,用专用绞刀将衬塑层厚度 1/2 倒角,倒角坡度宜为 10~15°。
管道安装:管材与管件连接前,应检查衬塑管件内密封橡胶圈是否完好无损,然后将管件用手捻上管端丝扣,在确认管件接口已插入衬塑钢管后,用管钳进展管材与管件的连接,不得逆向旋转。

技术交底记录表技术交底记录(附页)技术交底记录(附页)技术交底记录(附页)A 、固定支架与管道接触应紧密,固定应牢靠。
B 、滑动支架应灵活,滑托与滑槽两侧间应留有3~5mm 的间隙,纵向移动量应符合设设计要求。
C 、无冷热伸缩管道的吊架,吊杆应垂直安装。
有冷热伸缩管道的吊架,吊杆应向胀缩的反方向偏移。
见右图:D 、DN ≥100mm 的管道上的阀门,设置专用支架,不得以管道承重。
钢管水平安装的支、吊架间距不应大于下表的规定:公称直径DN (mm )15 20 25 32 40 50 70 80 100 125 150 支架的最大间距保温管给排水2 2.5 2.5 2.53 34 4 4.567 采暖1.5 22.5 2.5 33.5 4 5 5 5.5 6.5 不保温管给排水2.5 33.5 44.5 5 6 6.5 6.5 7.5 7.5 采暖 2.533.544.55666.5783.5压力试验阀门的强度和严密性试验:安装在主干管上起切断作用的闭路阀门,应逐个进行水压试验;其余阀门应在每批(同牌号、同型号、同规格) 试验压力为工作压力的1.5倍,严密性试验压力为阀门工作压力的1.1倍。
试验时应使缓慢升高至试验压力,在持续时间内,压力不下降,阀体各密封处无渗漏为合格。
消火栓系统、自动喷水灭火系统、固定消防水炮灭火系统水压试验包括强度试验和严密性试验,强度试验要求:消火栓系统试验水压为1.4MPa 。
自动喷水灭火系统试验压力为1.4MPa ,消防水炮系统为l.8MPa 。
水压试验的测试点应设在系统管网最低点,向管网注水时,应将空气排净,然后缓慢升压,达到试验压力后,稳压30min 目测无渗漏、无变形、压降小于或等于0.05MPa 为合格。
严密性试验:在管道强度试验和管网冲洗合格后进行。
试验压力为设计工作压力,稳压24h ,无渗漏为合格。
3.7管道及支吊架防腐DN (mm ) 管中至墙、柱面的距离(mm )管中至管架端头的距离(mm)65 130 80 80 145 95 100 155 105 125 170 120 150 180 130 技 术 交 底 记 录(附页)技术交底记录(附页)技术交底接底人员签名单(内外浸镀锌钢管安装)技术交底接底人员签名单(内外浸镀锌钢管安装)。
镀锌管的技术交底一、镀锌管简介镀锌管,全称为镀锌钢管,是在钢管表面镀上一层锌,以增加钢管的耐腐蚀性能,延长使用寿命。
镀锌管在建筑、消防、水暖等领域有着广泛的应用。
二、镀锌管的分类1、热镀锌管热镀锌管是使熔融金属与铁基体反应而产生合金层,从而使基体和镀层二者相结合。
热镀锌是先将钢管进行酸洗,为了去除钢管表面的氧化铁,酸洗后,通过氯化铵或氯化锌水溶液或氯化铵和氯化锌混合水溶液槽中进行清洗,然后送入热浸镀槽中。
热镀锌具有镀层均匀,附着力强,使用寿命长等优点。
2、冷镀锌管冷镀锌管就是电镀锌,镀锌量很少,只有 10-50g/m2,其本身的耐腐蚀性比热镀锌管相差很多。
正规的镀锌管生产厂家,为了保证质量,大多不采用电镀锌(冷镀)。
只有那些规模小、设备陈旧的小企业采用电镀锌,当然他们的价格也相对便宜一些。
三、镀锌管的规格型号镀锌管的规格型号通常以公称直径(DN)来表示,常见的规格有:DN15、DN20、DN25、DN32、DN40、DN50、DN65、DN80、DN100 等。
同时,镀锌管的壁厚也有不同的标准,根据使用场景和压力要求进行选择。
四、镀锌管的性能特点1、耐腐蚀性镀锌层可以有效地防止钢管被氧化和腐蚀,在一般的环境中能够使用较长时间。
2、强度高镀锌管具有较高的强度,能够承受一定的压力和重量。
3、连接方便可以采用螺纹连接、法兰连接等多种方式,施工安装较为简便。
4、价格适中相对于不锈钢管等其他管材,镀锌管的价格较为经济实惠。
五、镀锌管的施工准备1、材料准备根据设计要求,准备好所需规格和数量的镀锌管及相应的管件、阀门等。
确保材料质量合格,有产品合格证和检验报告。
2、工具准备准备好套丝机、切割机、电焊机、扳手、管钳等施工工具,并确保工具性能良好。
3、施工条件施工场地应具备通水、通电条件,施工区域应清理干净,无障碍物。
六、镀锌管的施工工艺1、测量放线根据设计图纸,确定管道的走向和位置,并用墨线在墙、地面上弹出管道中心线。
3.2. 施工工艺3.2.1. 预留、预埋箱盒(1) 插座盒、开关盒的具体做法:盒子固定采用不小于Φ8的钢筋,用两根长度不小于300mm 和两根线盒等长度的钢筋焊接成盒体大小方框架,卡着盒体,钢筋框架不得与盒体焊接,方便盒体在框架内移动,盒体北面用25*4扁钢与盒体用机螺丝固定,扁铁上焊接盒体限位钢筋,使限位钢筋+盒体厚度等于墙体的厚度,测量好开关或插座的位置后,用绑扎丝把框架与结构钢筋绑扎,盒内管口必须先堵好塑料管堵,然后用湿锯沫或其他柔性材料将盒填塞密实饱满,再用5mm 高密度聚苯板裁成盒口大小,用胶带与盒子固定牢固,防止锯末的散落,然后用绑扎丝与盒子固定。
固定盒体时必须参照底板上土建给出的墙体线,盒口必须与墙体线对应平齐。
(2) 预留箱盒位置后安装箱盒的办法:为了保证箱盒的安装质量,统一安装高度,降低安装的偏差,需按以下方法施工,暗装箱必须预留木套箱,具体做法:根据设计图纸要求在配电箱的位置处预留一个比箱体尺寸大的木套箱,一般可要求左右各大50~100mm,上下各大150~200mm 。
这项工作必须提前考虑,对各种规格配电箱分别制作木套箱,钢筋绑扎时,通知钢筋工在配电箱位置做好预留洞和洞口钢筋加强工作。
木套箱的做法可以参照土建门窗洞模板的做法。
(3) 为了以后安装箱盒施工方便,钢管进入木套箱或聚苯板内最好不超过5mm,以便采用接短管的办法进箱盒。
稳注开关盒、插座盒时,盒体应正直,完成后的盒体应与结构完成面相平;盒体凹进结构完成面20mm 时,必须加装套盒处理。
预留箱盒位置 敷设管路 管路连接 管路切断镀锌钢管套丝管路弯曲 管路固定 跨接地线墙壁盒灯头盒3.2.2.敷设管路套管连接连接宜用于暗配管,套管长度为连接管径的的中心,接,镀锌钢导管不得熔焊跨接地线,连接处的两端用专用接地卡固定跨接接地线。
管箍丝扣连接:套丝不得有乱扣现象,管箍必须使用通丝管箍。
装好管箍后,管口应对应,外露丝应不多余(2)管路与箱盒的连接:1.本表由施工单位填写,交底单位与接受交底单位各存一份。
专业技术负责人:交底人:接受人:总承包施工单位中建一局集团建设发展有限公司单位(子单位)工程名称水木一方大厦分部工程建筑给水排水及采暖交底部位室内给水系统日期年月日交底内容交底内容:二、管道安装:(1)工艺流程安装准备→进场材料检验→支吊架制作安装→管道清理→管道预制加工→管道安装→洞口封堵→管道试压连接方式:压力排水管DN<100采用螺纹丝扣连接,DN≥100采用沟槽卡箍连接;雨水管采用沟槽式连接。
(2)螺纹连接操作工艺:断管管段调直套丝配装管件安装1、套丝用电动套丝机,圆锥形管螺纹应符合国家标准《用螺纹密封的管螺纹》GB/T7306-1987的要求。
管径DN25mm以上要分两次以上套丝,不可一次套成,管子螺纹要规整,不得有断丝或缺丝等缺陷。
2、管螺纹加工时应根据管径的不同,分别选用相应的绞板和板牙,加工时用力要均匀。
加工好的螺纹应端正不乱扣,光滑无毛刺,完整不掉扣,松紧程度适当。
3、管道螺纹连接时,在管子的外螺纹与管件或阀件的内螺纹之间加油麻,先将麻丝抖松成薄而均匀的纤维,从螺纹的第二扣开始沿螺纹方向进行缠绕,涂白胶漆,然后拧上管件,再用管钳收紧。
填料缠绕要适当,不得把白胶漆、麻丝挤入管腔以免堵塞管路。
4、安装螺纹管件要按旋转方向一次装好,不得倒向旋转安装,露出2-3扣螺纹,并清除剩余填料,不得外露油麻,镀锌管的外露螺纹、所有钳痕和表面损伤部位需刷防锈漆。
5、管道及阀件的丝扣连接应在专用台具上进行,防止因丝扣连接造成管道直线度偏差过大而影响管道美观。
当管段丝扣部位出现弯曲时,应给予矫正,无法矫正时须拆卸丝扣件重新连接。
(3)沟槽连接操作工艺专业技术负责人:交底人:接受人:交底内容:5、管道、管件及支架等涂底漆前必须清除其表面及内部的灰尘、锈斑及焊渣等物。
钢管管件及支架等除锈后均涂樟丹防锈漆两道,明设镀锌钢管不刷防锈底漆,镀锌层破坏部分及管螺纹露出部分刷红丹酚酣防锈底漆两道。
上述明装不保温管道、管件及支架等再涂白色醇酸瓷漆两道(管井、管道间内管道除外)。

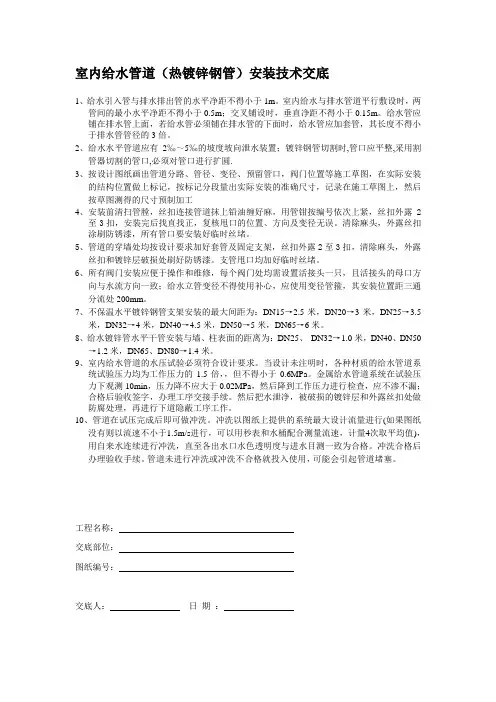

室内给水管道(热镀锌钢管)安装技术交底1、给水引入管与排水排出管的水平净距不得小于1m。
室内给水与排水管道平行敷设时,两管间的最小水平净距不得小于0.5m;交叉铺设时,垂直净距不得小于0.15m。
给水管应铺在排水管上面,若给水管必须铺在排水管的下面时,给水管应加套管,其长度不得小于排水管管径的3倍。
2、给水水平管道应有2‰~5‰的坡度坡向泄水装置;镀锌钢管切割时,管口应平整,采用割管器切割的管口,必须对管口进行扩圆.3、按设计图纸画出管道分路、管径、变径、预留管口,阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工4、安装前清扫管膛,丝扣连接管道抹上铅油缠好麻,用管钳按编号依次上紧,丝扣外露2至3扣,安装完后找直找正,复核甩口的位置、方向及变径无误。
清除麻头,外露丝扣涂刷防锈漆,所有管口要安装好临时丝堵。
5、管道的穿墙处均按设计要求加好套管及固定支架,丝扣外露2至3扣,清除麻头,外露丝扣和镀锌层破损处刷好防锈漆。
支管甩口均加好临时丝堵。
6、所有阀门安装应便于操作和维修,每个阀门处均需设置活接头一只,且活接头的母口方向与水流方向一致;给水立管变径不得使用补心,应使用变径管箍,其安装位置距三通分流处200mm。
7、不保温水平镀锌钢管支架安装的最大间距为:DN15→2.5米,DN20→3米,DN25→3.5米,DN32→4米,DN40→4.5米,DN50→5米,DN65→6米。
8、给水镀锌管水平干管安装与墙、柱表面的距离为:DN25、DN32→1.0米,DN40、DN50→1.2米,DN65、DN80→1.4米。
9、室内给水管道的水压试验必须符合设计要求。
当设计未注明时,各种材质的给水管道系统试验压力均为工作压力的1.5倍,,但不得小于0.6MPa。
金属给水管道系统在试验压力下观测10min,压力降不应大于0.02MPa,然后降到工作压力进行检查,应不渗不漏;合格后验收签字,办理工序交接手续。
镀锌钢管丝接施工技术交底1、为确保本工程施工质量达到优良标准,施工班组在施工前必须树立“质量第一”思想,重视施工质量,认真熟悉图纸,了解施工规范,精心施工,增强“创建品牌工程,让顾客满意”的质量目标意识。
2、根据上级管理部门联合发布的关于禁止使用冷镀锌钢管的通知精神,本工程采用的镀锌钢管均为热镀锌钢管,在材料进入现场时,一定要仔细验看产品合格证、质保书,如有不符,坚决抵制,必须要选用合格准用的产品(材料)。
3、班组在施工前必须要熟悉图纸,按照设计要求,先画出管道走向透视详图,确定分段预制的管段方案。
根据建筑的实际尺寸,仔细量出每一分段管道的长度,逐段将管子和管件连接成管段。
4、在预制管段的过程中要注意:一根管段如同时有几个管件装在同一直线方向或各个不同方向时,预制后必须要仔细观察几个管件的中心线是否正确,认真校正、调直后方可安装。
5、钢管丝接后丝纹必须清楚,不得有毛刺或乱丝现象,断丝或缺口的丝纹不得大于丝牙扣数的10%。
6、钢管套丝的丝纹要有一定的坡度,以随手能旋进2~3牙为准。
丝扣连接的管件应按旋紧方向一次拧紧,不得倒回。
拧紧后的丝纹根部应有适当的外露丝尾,一般应出2~3牙为宜,并清除干净剩余得填充物(白柒麻丝或生丝带),外露丝牙应及时涂刷防锈漆。
7、钢管安装应横平竖直,立管段每米垂直允许偏差应小于2mm,全长为5m以上允许的偏差应小于10mm;横管中横方向弯曲度,当管经在100mm以下时,每米允许偏差应小于0.5mm, 当管经在100mm以上时,每米允许偏差应小于1m m。
.8、当管经在32mm及以下时,其管壁离墙净距应保持在20~25mm,当管径大于32mm时, 其管壁离墙净距应保持在25~30m m。
在安装管道的同时,各类管道支架固定电应随管道及时设置,并牢固将管道固定在墙面上。
9、在排列各类管道安装位置时,特别要考虑到给水管的车装维修方便,给水立管不得设置在排水立管后面,支管经过排水管时,要避开排水管承插口。
施工技术交底记录热镀锌钢管热镀锌钢管是一种将钢管表面镀上一层锌的防腐蚀处理方法。
它通常用于建筑工程、油气输送管道、设备制造等领域。
热镀锌钢管具有良好的耐腐蚀性能、较长的使用寿命,因此在工程中得到广泛应用。
本次施工技术交底记录主要涉及热镀锌钢管的施工流程、操作要点以及质量控制等内容。
一、施工流程1.热镀锌钢管的准备工作(1)检查钢管的尺寸、表面质量和弯曲程度,确保符合设计要求。
(2)传递清理:清除表面的污垢和油脂。
(3)表面处理:对于有锈迹的部分应进行喷砂处理,保证表面光滑、无杂质。
2.预热处理(1)将热镀锌槽温度调至设计要求的温度。
(2)对于长管材,需分段入槽进行预热处理,保证整个管道均匀受热。
3.热镀锌(1)将预热后的管材逐段入槽,保证全程锌温的控制。
(2)根据设计要求,控制热镀锌时间,保证锌层均匀、牢固。
二、操作要点1.表面处理热镀锌前,钢管表面必须清理干净,并确保没有杂质和油脂。
对于有锈迹的部分,要进行喷砂处理,保证表面光滑、无杂质。
2.预热处理预热处理是热镀锌的关键步骤之一,它主要是为了使管材内外温度均匀,充分蒸发管材内的水分和其他挥发物,确保热镀锌效果。
3.热镀锌(1)热镀锌槽的温度要符合设计要求,需定期检测和调整。
(2)管材逐段入槽,保证全程锌温的控制,控制热镀锌时间,确保锌层均匀、牢固。
(3)锌液中悬浮物较多时,应及时清理,避免对管材表面造成影响。
三、质量控制1.镀锌层的质量检查(1)镀层厚度:通过测量镀锌钢管的厚度,确保达到设计要求。
可使用电子厚度计等专用工具进行测量。
(2)镀层附着力:使用刮刀或其他工具进行刮擦,检查其附着力。
镀锌层应坚固牢固,不易脱落。
(3)外观质量:镀锌钢管表面应光滑,无裂纹、起皮等缺陷。
2.化学成分检测热镀锌钢管的锌层化学成分应符合设计要求,可通过取样进行化学成分分析。
3.盐雾试验(选测)盐雾试验是衡量镀锌层抗腐蚀能力的重要指标。
按照设计要求选取部分样品,进行盐雾试验,评估镀层的抗腐蚀性能。
消防镀锌钢管技术交底(总11页) -本页仅作为预览文档封面,使用时请删除本页-技术交底记录2019年9月9日在管道安装对应图纸核对现场管道预留孔洞的位置是否正确,管道定位放线应根据图纸会审意见和现场各专业设备管道确定的标高来协商确定,消防喷淋系统水平管的标高和喷淋头的位置、安装方式、标高位置确定后即可进行测量放线。
(3)支、吊架制作及安装根据施工图和施工验收规范要求进行管道支、吊架,防晃支架的制做和安装,并满足施工图的要求。
支、吊架安装要保证管道就位后顺直,支、吊架的间距按《自动喷水灭火系统施工及验收规范》(GB50261-2017)中规定执行。
支吊架安装前除去锈垢,涂防锈漆,安装完毕后采用于管道相同的方法做防腐处理。
①支吊架的制作技术要求管道支吊架的制作必须按照给排水标准图集中的样图进行。
受力部件如膨胀螺栓的规格必须符合设计及有关技术标准规定。
管道支吊架的焊接按照金属结构焊接工艺,焊接厚度不得小于焊件最小厚度,不能有漏焊、结渣或焊缝裂纹等缺陷;管卡的螺栓孔位置要准确。
管道支架制作完毕后,不得变形。
吊架制作完毕后,其外表面仍然涂刷防锈漆及调和面漆。
②支吊架安装的技术要求A、放线定位首先根据设计图纸要求定出支吊架位置。
根据管道的设计标高,以同一水平直管段的两端的支架位置为准,确定每个中间支架的安装位置和高度。
钢管管道支架的最大间距不应超过下表规定:B、吊架安装将制作好的支吊架用膨胀螺栓固定在指定的位置上,所用膨胀螺栓的规格和质量必须符合有关标准要求。
支吊架的安装技术要求如下:支吊架应牢固地固定在墙、柱、顶板或其它结构上,同一直线段的支架必须成线,标高等同。
管道支吊架上管道离墙、柱及管与管中间的距离应满足下表要求:(4)消防水管道的预制加工及安装A、管道下料切割郑州市工程质量监督站监制。
交底内容:室内给水管道安装工艺标准(102—1998)1范围本工艺标准适用于民用和一般工业建筑的给水管道(包括给水铸铁管和镀锌碳素钢管的冷热水管)安装工程。
2施工准备材料要求2.1.1 铸铁给水管及管件的规格应符合设计压力要求,管壁薄厚均匀,内外光滑整洁,不得有砂眼、裂纹、毛刺和疙瘩;承插口的内外径及管件应造型规矩,管内外表面的防腐涂层应整洁均匀,附着牢固。
管材及管件均应有出厂合格证。
2.1.2 镀锌碳素钢管及管件的规格种类应符合设计要求,管壁内外镀锌均匀,无锈蚀、无飞刺。
管件无偏扣、乱扣,丝扣不全或角度不准等现象。
管材及管件均应有出厂合格证。
2.1.3 水表的规格应符合设计要求及自来水公司确认,热水系统选用符合温度要求的热水表。
表壳铸造规矩,无砂眼、裂纹,表玻璃盖无损坏,沿封完整,有出厂合格证。
2.1.4 阀门的规格型号应符合设计要求,热水系统阀门符合温度要求。
阀体铸造规矩,表面光洁,无裂纹、开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,有出厂合格证。
2.2主要机具:2.2.1 机械:套丝机、砂轮锯、台钻、电锤、手电钻、电焊机、电动试压泵等。
2.2.2 工具:套丝板、管钳、压力钳、手锯、手锤、活扳手、链钳、煨弯器、手压泵、捻凿、大锤、断管器等。
2.2.3其它:水平尺、线坠、钢卷尺、小线、压力表等。
作业条件:2.3.1 地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线铺设位置清理干净,管道穿墙处已留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。
2.3.2 暗装管道应在地沟未盖沟盖或吊顶未封闭前进行安装,其型钢支架均应安装完毕并符合要求。
2.3.3 明装托、吊干管安装必须在安装层的结构顶板完成后进行。
沿管线安装位置的模板及杂物清理干净,托吊卡件均已安装牢固,位置正确。
2.3.4 立管安装应在主体结构完成后进行。
高层建筑在主体结构达到安装条件后,适当插入进行。
每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除干净,并有防坠落措施。
镀锌钢管管道安装技术交底(总3页)
-CAL-FENGHAI.-(YICAI)-Company One1
-CAL-本页仅作为文档封面,使用请直接删除
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
3、接受交底人为施工班组所有人员,另附一页签字表。
4、交底人为现场管理工程师(工长),审核人为生产经理,签发人为项目总工。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
3、接受交底人为施工班组所有人员,另附一页签字表。
4、交底人为现场管理工程师(工长),审核人为生产经理,签发人为项目总工。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
3、接受交底人为施工班组所有人员,另附一页签字表。
4、交底人为现场管理工程师(工长),审核人为生产经理,签发人为项目总工。
5、被交底人另附签字页。
