湿磨细水泥在锦屏一级水电站灌浆工程中的应用
- 格式:pdf
- 大小:173.68 KB
- 文档页数:3
浅谈锦屏深孔化学灌浆节能减排摘要:锦屏一级水电站混凝土双曲拱坝高305m,为世界上在建最高双曲拱坝,该工程采用堤坝式开发,主要任务是发电。
RGA1层防渗帷幕线上的f13、f14及f18断层向上游均与水库联通,水库运行期间在长期高压水渗透作用下,结构面的充填物质可能发生逐渐软化、泥化等现象,产生渗透破坏,形成渗漏通道。
为加强在高水头作用下防渗耐久性,确保工程长期运行安全,在普通水泥灌浆完成后设计对上述断层增加了“水泥—化学复合灌浆”处理,基岩化学灌浆共4205m。
关键词:施工难点;节能环保;经济效益引言随着水电资源开发向西部的转移和高拱坝建设对坝基条件的要求,由于地理地质方面的原因,坝址范围内均存在不同程度的地质缺陷需要在筑坝过程中进行处理,特别是防渗帷幕线上地质缺陷的永久处理。
锦屏一级水电站最大坝高305m,蓄水水头较高,从保障大坝运行安全角度决定了对坝基防渗的高要求。
RGA1层与水库联通的三个较大规模的断层采用了环氧树脂灌浆处理,其技术难度高、施工难度大,在国内尚无可以借鉴的相似经验。

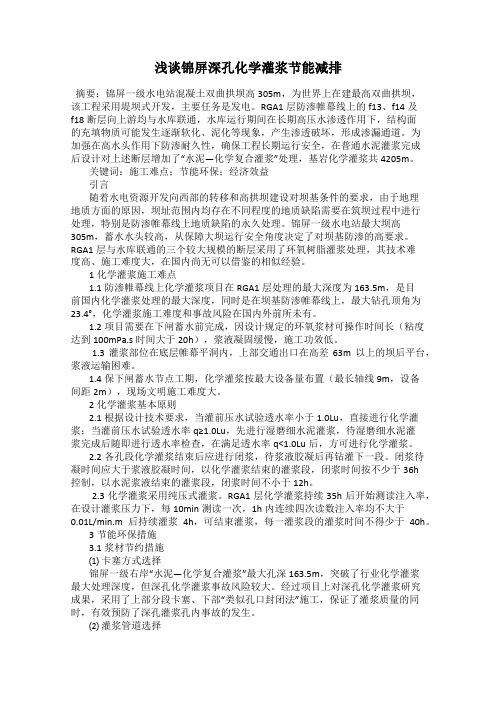

1化学灌浆施工难点1.1防渗帷幕线上化学灌浆项目在RGA1层处理的最大深度为163.5m,是目前国内化学灌浆处理的最大深度,同时是在坝基防渗帷幕线上,最大钻孔顶角为23.4°,化学灌浆施工难度和事故风险在国内外前所未有。
1.2项目需要在下闸蓄水前完成,因设计规定的环氧浆材可操作时间长(粘度达到100mPa.s时间大于20h),浆液凝固缓慢,施工功效低。
1.3灌浆部位在底层帷幕平洞内,上部交通出口在高差63m以上的坝后平台,浆液运输困难。
1.4保下闸蓄水节点工期,化学灌浆按最大设备量布置(最长轴线9m,设备间距2m),现场文明施工难度大。
2化学灌浆基本原则2.1根据设计技术要求,当灌前压水试验透水率小于1.0Lu,直接进行化学灌浆;当灌前压水试验透水率q≥1.0Lu,先进行湿磨细水泥灌浆,待湿磨细水泥灌浆完成后随即进行透水率检查,在满足透水率q<1.0Lu后,方可进行化学灌浆。
水利水电工程施工中灌浆技术的应用在水利水电工程施工中,灌浆技术是非常重要的一项技术,其作用主要是加固混凝土结构,增强其抗压、抗弯强度和密实性。
灌浆技术可以用于不同类型的水利水电工程,包括大坝、水电站、渠道和水处理厂等。
本文将详细介绍灌浆技术的应用,包括灌浆材料的选择、灌浆设备的要求、灌浆施工的步骤及注意事项等方面。
1.灌浆材料的选择灌浆材料的选择是关键,它直接影响到混凝土结构的加固效果。
一般灌浆材料分为两大类:水泥灰浆和聚氨酯泡沫灌浆材料。
(1)水泥灰浆水泥灰浆是一种常用的灌浆材料,其使用寿命较长,结构运载能力强,通常适用于大坝和水电站等混凝土结构的灌浆加固。
水泥灰浆的配制比应按照设计要求配制,以保证灌浆材料的性能和质量。
(2)聚氨酯泡沫灌浆材料聚氨酯泡沫灌浆材料是一种新型的灌浆材料,主要适用于深埋地下的管线、腐蚀严重的混凝土结构和渠道等。
聚氨酯泡沫灌浆材料具有自密实性、防水性好、不收缩等特点,在灌浆过程中也不会对混凝土结构产生影响。
2.灌浆设备的要求灌浆设备对于施工的影响非常大,其是否能够保证灌浆的均匀性和质量,是决定灌浆效果的重要因素。
灌浆设备要求如下:灌浆机的型号和规格应按照灌浆方案计算,能够满足灌浆材料的要求。
同时,灌浆机应具有自吸能力,能够吸取混凝土结构内的空气和杂物,保证灌浆材料能够填满空隙。
(2)灌浆箱灌浆箱应具有均匀的出浆口和灌浆管,以保证灌浆材料的均匀注入混凝土结构内。
灌浆箱的容量应根据施工场地和材料需要选择。
(3)混合器混合器是灌浆设备中非常重要的一部分,其主要作用是与灌浆机匹配使用,在加入灌浆材料之前将泥浆预先混合,以保证灌浆材料的均匀性和质量。
3.灌浆施工的步骤灌浆施工的步骤分为以下几个方面:(1)清洁混凝土表面:清理灰尘、油污、圈足和其他污垢,以保证灌浆材料能够附着在混凝土结构表面。
(2)打孔:通过钻孔的方式,在混凝土结构内部开设孔洞,以便注入灌浆材料并填补空隙。
打孔的位置和数量应根据灌浆方案确定。

2017年第24卷第8期技术与市场技术研发锦屏一级水电站大坝右岸帷幕灌浆施工郑和平(中国葛洲坝集团第二工程有限公司,四川成都610091)摘要:錦屏一级水电站坝高305 m,地质条件复杂,坝基超深防渗帷幕灌浆施工难度大、质量要求高,且属于隐蔽工程。
施工中通过对质量控制、细节进行控制,满足设计要求,为以后类似工程帷幕灌浆施工提供借鉴和参考。

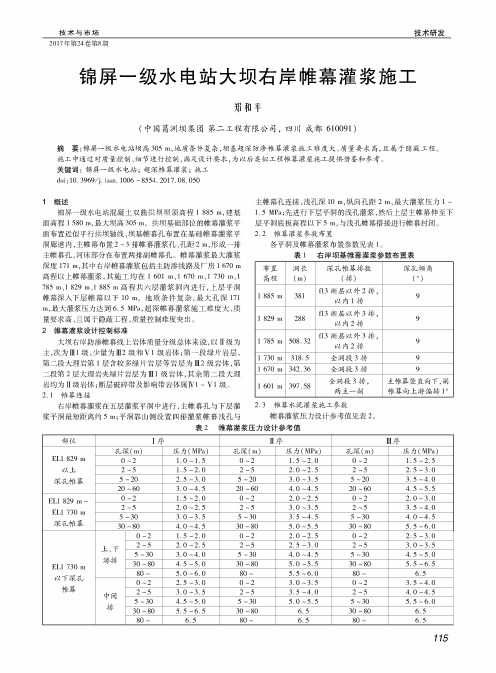

关键词:錦屏一级水电站;超深帷幕灌浆;施工doi:10. 3969/j.issn. 1006 - 8554. 2017.08.0501概述锦屏一级水电站混凝土双曲拱坝坝顶高程1 885 m,建基 面高程1 580 m,最大坝高305 m。
拱坝基础部位的帷幕灌浆平 面布置近似平行拱坝轴线,坝基帷幕孔布置在基础帷幕灌浆平洞廊道内,主帷幕布置2 ~ 3排帷幕灌浆孔、孔距2 m,形成一排 主帷幕孔,河床部分在布置两排副帷幕孔。
帷幕灌浆最大灌浆深度171 m,其中右岸帷幕灌浆包括主防渗线路及厂房1 670 m 高程以上帷幕灌浆,其施工均在1 601 m、1 670 m、1 730 m、1 785 m、1 829 m、1 885 m高程共六层灌浆洞内进行,上层平洞 帷幕深人下层帷幕以下10 m。
地质条件复杂,最大孔深171 m,最大灌浆压力达到6.5 MPa,超深帷幕灌浆施工难度大、质 量要求高,且属于隐蔽工程,质量控制难度突出。
2帷幕灌浆设计控制标准大坝右岸防渗帷幕线上岩体质量分级总体来说,以n级为 主,次为瓜1级,少量为m2级和V1级岩体;第一段绿片岩层,第二段大理岩第1层含较多绿片岩层等岩层为m2级岩体,第 二段第2层大理岩夹绿片岩层为m1级岩体,其余第二段大理岩均为n级岩体;断层破碎带及影响带岩体属汉1 ~ V1级。
2.1帷幕连接右岸帷幕灌浆在五层灌浆平洞中进行,主帷幕孔与下层灌 浆平洞最短距离约5 m;平洞靠山侧设置四排灌浆帷幕浅孔与表2帷幕灌;主帷幕孔连接,浅孔深10m,纵向孔距2m,最大灌浆压力1 ~ 1.5 MPa;先进行下层平洞的浅孔灌浆,然后上层主帷幕伸至下 层平洞底板高程以下5 m,与浅孔帷幕搭接进行帷幕封闭。
水利水电工程施工中灌浆技术的应用在水利水电工程施工中,灌浆技术是一种常用的施工方法。
灌浆技术是指将灌浆材料经过特定的工艺过程注入到工程结构中,以填充空洞、修补开裂、加固加强结构的一种方法。
1. 补充缺陷:在水利水电工程中,常常会因为施工不当、外力作用或者自然因素等导致工程结构中出现空洞或者缺陷,这些缺陷会对工程的稳定性和安全性造成威胁。
通过灌浆技术,可以将灌浆材料注入到空洞或者缺陷中,填充并强化结构,提高工程的稳定性和安全性。
2. 加固加强:在水利水电工程中,需要经常对工程结构进行加固和加强,以适应工程的使用要求。
灌浆技术可以使用各类灌浆材料,如水泥浆、树脂浆等,将其注入到需要加固和加强的部位,提高结构的抗压、抗剪和抗拉等性能。
3. 防水处理:在水利水电工程中,防水是一项非常重要的工作。
通过灌浆技术,可以将防水材料注入到结构中,形成一层坚固的防水层,从而防止水的渗漏和侵蚀,保证工程的安全运行。
4. 补漏止水:在水利水电工程中,常会出现各种漏水情况,如管道渗漏、裂缝渗漏等。
通过灌浆技术,可以将灌浆材料注入到渗漏处,堵塞漏洞,起到补漏止水的作用。
5. 密实土基:在水利水电工程中,土基的密实度直接影响到工程的稳定性。
通过灌浆技术,可以将灌浆材料注入到土基中,提高土基的密实度,从而增加土基的承载能力和抗冲刷能力。
灌浆技术在水利水电工程中的操作步骤主要包括以下几个步骤:1. 准备工作:包括对灌浆设备和工具的检查和准备,对灌浆材料的调配和搅拌等。
2. 找洞定位:根据工程需要,找到需要灌浆的位置,并进行标记。
3. 清洁处理:清洁需要灌浆的部位,去除杂物和脏物,保证灌浆材料能够顺利注入。
4. 注浆施工:根据工程需要和灌浆材料的特性,选择合适的注浆方式和施工工艺,将灌浆材料注入到需要处理的部位。
5. 检查验收:注浆施工结束后,对灌浆施工效果进行检查和验收,确保施工质量和效果。
灌浆技术在水利水电工程中的应用具有很大的优势。
(建筑工程管理)锦屏一级水电站坝基无盖重固结灌浆施工技术探讨锦屏壹级水电站坝基无盖重固结灌浆施工工艺探讨杨世伟李德勇摘要:锦屏壹级水电站大坝由于基础层混凝土仓面面积大,温控要求严格、间歇期短,固结灌浆施工和坝体混凝土温控存于较大矛盾,主要采取无盖重固结灌浆加有盖重补强固结灌浆及引管的方式进行,本文主要就无盖重固结灌浆主要存于问题进行了分析和探讨。
关键词:锦屏无盖重固结灌浆探讨1、概述锦屏壹级水电站位于四川凉山州盐源县、木里县交界的雅砻江上,是雅砻江水能资源最富集的中、下游河段五级水电开发中的第壹级水电站。
大坝为混凝土双曲拱坝,坝顶高程1885m,最大坝高305m,水库总库容77.6亿m3,调节库容49.1亿m3,具有年调节性能,装机容量3600MW,年发电量166.2亿kW·h,。
该水电站以发电为主,兼有蓄能、蓄洪和拦沙作用。
根据前期的固结灌浆试验成果,降低大坝混凝土开裂风险,锦屏壹级水电站固结灌浆主要采取:①于河床及边坡较缓的11#~17#坝段采用无盖重固结灌浆+有盖重补强固结灌浆。
坝体混凝土浇筑前,进行坝基Ⅰ序孔、Ⅱ序孔、Ⅲ序孔的无盖重固结灌浆,待浇筑混凝土厚度达6m 后,且于其强度达到50%设计强度后再对浅表0~5m的岩体于无盖重固结灌浆孔间重新钻孔灌浆。
②其它坝段采用无盖重固结灌浆+引管有盖重固结灌浆,具体为:坝体混凝土浇筑前,进行坝基Ⅰ序孔、Ⅱ序孔、Ⅲ序孔的无盖重固结灌浆,且要求于坝体混凝土浇筑前,结合坝基接触灌浆,对浅表0~5m的岩体于无盖重固结灌浆孔间重新钻孔,采取引管至坝后贴角或监理人指示其它部位,须待其上部坝体浇筑高度大于30.0m,且当相应坝段的横缝接缝灌浆结束3d 后,开始对0~5m段进行引管有盖重加强固结灌浆。
2、固结灌浆施工难点2.1工程量大、工期紧,和混凝土施工形成干扰锦屏壹级水电站大坝基础固结灌浆工程量达25.2万m3,工期紧,和混凝土施工干扰较大。
为利于温控及混凝土防裂,坝体混凝土层间间歇期控制于7~15d,固结灌浆安排于混凝土层间间歇期内施工,壹般分俩期施工。
锦屏一级水电站坝基固结灌浆
王雁
【期刊名称】《葛洲坝集团科技》
【年(卷),期】2013(000)002
【摘要】锦屏一级水电站大坝混凝土温控要求严格、坝体混凝土层间间歇期短,
固结灌浆施工与坝体混凝土浇筑干扰大。
文章介绍大坝坝基固结灌浆施工主要方法。
【总页数】3页(P32-34)
【作者】王雁
【作者单位】中国葛洲坝集团第二工程有限公司,四川成都610091
【正文语种】中文
【中图分类】TV642.2
【相关文献】
1.锦屏一级水电站右岸河床坝段坝基固结灌浆施工优化 [J], 鲁运河;杨友山;李晓勇;姚志强
2.锦屏一级水电站坝基无盖重固结灌浆施工工艺探讨 [J], 杨世伟;李德勇
3.坝基固结灌浆和帷幕灌浆施工技术的实例分析 [J], 冯云
4.浅谈固结灌浆与帷幕灌浆在坝基处理中的应用 [J], 何见春
5.东坑水库坝基固结灌浆及帷幕灌浆施工技术处理探析 [J], 陈栋梁
因版权原因,仅展示原文概要,查看原文内容请购买。
锦屏一级水电站大坝右岸f14断层置换区固结灌浆施工技术锦屏一级水电站大坝右岸f14断层置换区固结灌浆施工技术曾建红(中国葛洲坝集团第二工程有限公司,四川成都 610091)摘要:介绍了锦屏一级水电站大坝右岸坝肩f14断层置换区固结灌浆采用的加引管有盖重加强固结灌浆技术。
关键词:固结灌浆;引管有盖重;锦屏一级水电站;施工技术1 概述锦屏一级水电站右岸坝肩f14断层置换区采用断层加密固结加引管有盖重加强固结灌浆施工技术。
坝体混凝土浇筑前,在上部f14断层置换区回填混凝土盖重高不少于4.6 m的情况下进行了f14断层置换区Ⅰ序孔、Ⅱ序孔、Ⅲ序孔的固结灌浆,并要求在坝体混凝土浇筑前,结合坝基接触灌浆,在固结灌浆孔间重新钻孔,入岩深度为0~5 m(不含预埋管长度),采取引管至坝后贴角(须待其上部坝体浇筑高度大于30 m且当相应坝段的横缝接缝灌浆结束3 d后),开始对0~5 m 段进行引管有盖重加强固结灌浆。
2 灌浆材料固结灌浆采用P.O42.5普通硅酸盐水泥。
在其使用前需进行材质检查,其应满足相关国家规范要求,拌浆水温度不高于40 ℃。
3 钻孔布置3.1 钻孔布置f14断层置换区固结灌浆孔按方格形布孔。
引管有盖重加强固结灌浆孔位布置在无盖重固结灌浆孔之间,矩形布置,具体布置形式见图1。
3.2 施工程序f14断层置换区固结灌浆施工程序为:抬动观测钻孔→抬动观测装置安装→物探测试钻孔及灌浆前测试→固结灌浆孔分序钻灌。
3.3 灌浆孔钻孔(1)孔位放样。
施工部位控制点由专业测量人员放样,实际偏差不大于10 cm。
(2)固结灌浆钻孔允许孔斜不超过1%;在混凝土上钻孔,顺水流方向为避开冷却水管,孔底偏差不应超过20 cm。
图1 固结灌浆典型孔位布置图(3)灌浆孔钻孔主要采用地质钻机和KSZ100型潜孔钻,开孔钻进时,钻具方向与设计孔向必须一致。
(4)钻孔结束后,直接采用风水联合冲洗钻孔,要求返水清净。
钻孔冲洗结束后、灌浆前采取孔口堵塞进行钻孔保护。
水利水电工程施工中灌浆技术的应用水利水电工程是指利用水能和水资源为主要能源的综合性工程,是国民经济和人民生活的重要基础设施。
在水利水电工程的施工过程中,灌浆技术被广泛应用。
灌浆技术是指将浆液或胶凝材料通过注浆设备进行注入,填充和固结岩土或混凝土的过程。
灌浆技术在水利水电工程施工中的主要应用包括以下几个方面:一、岩土灌浆1. 防渗灌浆:水利水电工程中常常需要用到堤坝、坝基、水闸等岩土结构。
为了防止岩土结构渗水,可以通过灌浆技术将浆液注入岩土缝隙中,填补缝隙并提高岩土的密实程度,从而达到防渗的目的。
2. 加固灌浆:若岩土结构有疏松层或弱结构层,可以通过灌浆技术将浆液注入增加层间摩擦力和内聚力,提高岩土的强度和稳定性,以增加岩土的承载力和抗震能力。
3. 复合灌浆:有些情况下,要求岩土结构既具有抗渗性能,又具有抗震性能。
可以通过复合灌浆技术,在防渗灌浆的基础上,再灌浆一层抗震灌浆材料,提高岩土结构的防水和抗震性能。
二、混凝土灌浆1. 补偿缝灌浆:混凝土结构在施工过程中,由于施工工艺、温度等原因,可能会出现缝隙。
为了保证混凝土结构的连续性和密实性,可以通过灌浆技术将浆液注入混凝土缝隙中,填补缝隙,提高混凝土的强度和密实程度。
2. 漏水灌浆:若混凝土结构出现漏水问题,可以通过灌浆技术将浆液注入漏水位置,堵住漏水通道,防止水渗透,保证结构的安全和稳定。
3. 修复灌浆:混凝土结构在使用过程中,可能会出现损伤、裂缝等问题。
通过灌浆技术,可以将浆液注入损伤部位或裂缝中,修复混凝土结构,提高其承载力和使用寿命。
灌浆技术在水利水电工程施工中的应用,可以提高岩土和混凝土结构的强度、稳定性和防水能力,保证工程的安全和可靠性。
灌浆技术还能够延长工程的使用寿命,减少维修和改造的频率和成本。
灌浆技术在水利水电工程中的应用具有重要的意义。
