引洮一期工程试通水方案
- 格式:doc
- 大小:173.00 KB
- 文档页数:24
引洮工程通水方案引洮工程是我国西部地区的一项重要水利工程,位于四川省南部的岷江上游。
由于该地区的地势复杂、地震频繁、水资源丰富等因素,引洮工程的建设对于改善当地的水资源状况、保障农田灌溉、防洪减灾等方面具有重要意义。
在引洮工程通水前的方案设计中,需要对各种相关因素进行充分的考虑,以确保工程的顺利实施,并且最大限度地发挥其效益。
本文将对引洮工程通水方案进行详细阐述。
一、工程概况引洮工程是一项综合性水利工程,主要由引洮隧道、洮水引江、洮水梯级、引洮水电站等组成。
引洮隧道起自四川省广元市苍溪县,终点为雅砻江水系的洮水,隧道全长约100公里,设计流量达到了3000立方米/秒。
引洮水电站设计装机容量为300万千瓦,是一座大型水电站。
洮水引江是一处跨越2个山脉的引水坝,主要用于将洮水引入引洮隧道中。
洮水梯级则是通过一系列的注水坝和拦水坝,将水源分流并保证水质的稳定。
二、通水前的准备工作在引洮工程通水前,需要做充分的准备工作,以确保工程的安全性和可持续性。
1.水文调查:首先需要进行引洮水电站上、下游的水文调查,掌握洮水的水位、流量、水质等情况,以便为通水后的水质监测、水位控制提供数据支持。
2.工程检查:对引洮隧道、洮水引江、洮水梯级、引洮水电站等设施进行全面的工程检查,确保设施的完好无损,没有任何安全隐患。
3.应急预案:制定引洮工程通水的应急预案,包括突发事件的处理、安全事故的预防措施等,以应对可能出现的问题。
4.人力物力准备:保证运行人员、维护设备等的充分准备,确保运行和维护工作的顺利进行。
5.沟通协调:与当地相关单位进行沟通协调,确保引洮工程的通水工作能够顺利进行。
三、通水方案通水方案是引洮工程通水前的重要工作,其涉及到引水的时间、流量、水质控制等一系列问题。
为了确保通水的顺利进行,需要制定详细的通水方案。
1.引水时间:引洮工程通水的时间应在天气情况较好的时候进行,以确保施工人员的安全。
在通水前需要提前告知相关部门和群众,以减少通水对当地生活和工作的影响。
隧洞施工缝技术要点总结引洮供水一期工程,总干渠6#隧洞龚家寨标段隧洞洞身砼浇筑采用钢模台车支护,台车设计长10m,存在较多的环向施工缝。
施工缝中橡胶止水带属于结构永久部分,在绑扎钢筋和支模时,止水带必须采用可靠的固定措施,避免在砼振捣及浇筑时发生位移,保证在砼中的正确位置达到设计图纸要求。
本文根据施工现场经验进行了总结,为同类项目施工提供指导意见。
隧洞;施工缝;技术;总结一、工程概况及止水设计(一)工程概况引洮供水一期工程位于甘肃省中部,水源为位于甘肃省卓尼县境内的洮河九甸峡水利枢纽。
总干渠工程规模为大(2)型,主要建筑物为Ⅱ等工程。
引洮供水一期工程6#隧洞龚家寨标段桩号范围36+000~39+900,标段全长3900m,横断面型式为类马蹄形,成型断面尺寸4.72×4.93m(B×H),设计引水流量32m3/s,加大流量36m3/s,设计纵坡1/1500。
(二)设计衬砌类型及止水设计隧洞衬砌类型:根据设计图纸要求,隧洞采用C20钢筋混凝土衬砌。
根据地质围岩类型不同,采用不同的衬砌断面形式,Ⅲ-1型混凝土衬砌厚度40cm;Ⅲ-2型混凝土衬砌厚度25cm;Ⅲ-3型混凝土衬砌厚度30cm;Ⅲ-4型混凝土衬砌厚度35cm。
本标段Ⅲ-3型衬砌断面总长2790m,Ⅲ-4型衬砌断面总长1110m。
隧洞混凝土浇筑按先浇筑底板带30cm小边墙,后浇筑洞身段的施工作业顺序。
底板无模浇筑、小边墙定型模板浇筑、洞身钢模台车浇筑。
底板及小边墙、洞身按10m跨跳仓浇筑。
环向结构缝设计:在隧洞迎水面12cm处设置“652”橡胶止水带,规格尺寸为280×10×R14×Ф12mm。
聚乙烯低密闭孔泡沫板填内侧缝,锯沫水泥砂浆填迎水面外侧缝。
结构缝缝宽20mm。
纵向施工缝设计:30cm小边墙和墙身砼浇筑接触处,设纵向施工缝,止水采用2mm厚镀锌铁皮,加工成“{”形状,两翼卷边并各伸入混凝土10cm。

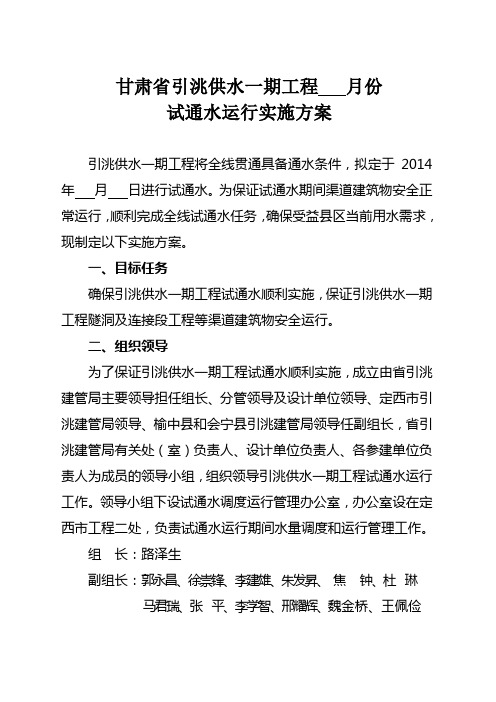

甘肃省引洮供水一期工程月份试通水运行实施方案引洮供水一期工程将全线贯通具备通水条件,拟定于2014年月日进行试通水。
为保证试通水期间渠道建筑物安全正常运行,顺利完成全线试通水任务,确保受益县区当前用水需求,现制定以下实施方案。
一、目标任务确保引洮供水一期工程试通水顺利实施,保证引洮供水一期工程隧洞及连接段工程等渠道建筑物安全运行。
二、组织领导为了保证引洮供水一期工程试通水顺利实施,成立由省引洮建管局主要领导担任组长、分管领导及设计单位领导、定西市引洮建管局领导、榆中县和会宁县引洮建管局领导任副组长,省引洮建管局有关处(室)负责人、设计单位负责人、各参建单位负责人为成员的领导小组,组织领导引洮供水一期工程试通水运行工作。
领导小组下设试通水调度运行管理办公室,办公室设在定西市工程二处,负责试通水运行期间水量调度和运行管理工作。
组长:路泽生副组长:郭永昌、徐崇锋、李建雄、朱发昇、焦钟、杜琳马君瑞、张平、李学智、邢耀辉、魏金桥、王佩俭成员:曹武祥、路耀华、郭天德、李文新、李生钱、袁福永、胥廷华、陈晓东、孙清友、徐达万、曹本立、曹利俊、毛星云、牟景、李兵、高洪飞、程刚、胡利奎、郝永义、刘胜军、阳斌、石军、杨金龙、李钦波、吕向东、刘合贞、范治湘、冯龙、卜武华、胡学平蔡文华、黄潮洋、李煜、候宝宁、马满平、张凌浩、苏其钰、韦应堂、李强、郑志强、王军、张多宏、岳科田、张全亮、贾文生、张海清、付万光、杜云龙、冉宗峰、石祯、孔自珍、宁斌、杨斌龙调度运行管理办公室:负责人:郭永昌领导小组工作分工:(一)准备工作分管领导:徐崇锋、李建雄负责人:郭天德具体工作由工程建设处牵头,质量安全监督处、运行管理处、工程一处、工程二处配合。
(二)水量调度及流量观测工作分管领导:郭永昌负责人:路耀华具体工作由运行管理处牵头,工程一处、工程二处配合。
(三)建筑物安全运行工作分管领导:徐崇锋、李建雄负责人:李文新具体工作由质量安全监督处牵头,工程建设处、运行管理处、工程一处、工程二处配合。
供水工程试通水实施方案一、前期准备工作在供水工程试通水实施之前,需要进行充分的前期准备工作,保证试通水顺利进行。
首先需要对供水工程进行全面的检查和测试,确保管道、阀门、水泵等设施完好无损,能够正常工作。
其次,需要对供水工程的设计方案进行评估,确定设计方案的合理性和可行性。
同时,需要做好供水工程的安全防护工作,确保在试通水过程中不会造成任何安全事故。
在前期准备工作完成后,才能进行供水工程试通水的实施。
二、试通水方案制定1. 供水工程试通水的时间和地点试通水的时间和地点需要提前确定,以便能够做好相关的准备工作。
通常情况下,试通水的时间会选择在供水工程完成后的深夜或凌晨时段,这样可以最大程度地减少对市民生活的影响。
试通水的地点通常会选择在供水管网的起始点或者关键节点处进行。
2. 供水工程试通水的流程安排试通水的流程安排需要提前制定好,包括试通水前的准备工作、试通水过程中的监控和调整、以及试通水后的清理和整理工作。
在试通水过程中,需要确保管道系统的水质和水压都达到设计要求,同时还需要密切监控供水系统的运行情况,及时调整管道阀门和水泵的运行参数,保证供水系统的正常运行。
3. 供水工程试通水的风险评估在制定试通水方案时,需要全面评估可能出现的风险,提前制定好相应的应对措施。
例如,可能出现的水质问题、管道泄漏、设备故障等情况,都需要提前作好充分的准备,以确保试通水过程的顺利进行。
三、试通水实施过程1. 试通水前的准备工作在试通水前,需要对管道系统进行全面的检查和测试,包括检查管道的连接和密封情况,测试水泵的运行情况,以及检查供水系统的阀门和调节设施的运行情况。
同时,还需要对试通水的现场进行安全防护工作,确保试通水过程中不会造成任何安全事故。
2. 试通水过程中的监控和调整在试通水过程中,需要密切监控管道系统的水质和水压情况。
同时,根据监测结果及时调整管道系统的运行参数,确保供水系统的正常运行。
如果在试通水过程中出现了水质问题或者管道泄漏等情况,需要立即采取相应的应对措施,以尽快解决问题,保证试通水的顺利进行。
引洮工程甘肃中部的定西、会宁等地区地处黄土高原丘陵沟壑区,干旱少雨,植被稀疏,生态环境持续恶化,水资源极度匮乏成为限制当地经济社会发展的瓶颈。
为了解决该地区人民群众的生存和发展问题,甘肃省在二十世纪五十年代就提出了引洮河水到中部地区的设想,曾于1958年开工建设,限于当时的技术水平和经济条件,终因工程规模过大,国力民力不支被迫于1961年6月停建。
2014年12月28日,引洮供水一期工程正式通水。
1背景洮河是黄河上游较大的一级支流,发源于甘、青两省交界处的西倾山北麓,在永靖县境内汇入刘家峡水库,全长673.1km。
洮河流域总面积25527平方公里,涉及碌曲、临潭、卓尼、夏河、永靖等12个县。
河源高程4260m,河口处高程1629m,相对高差2631m,多年径流量49.2亿立方米。
在上世纪八十年代以来,省委、省政府重新启动引洮工程的前期工作,并在1992年把引洮工程列为甘肃中部地区扶贫开发的重点项目。
根据不同时期全省及当地经济社会发展需求,经过十多年的设计论证,不断调整用水思路,确定引洮工程是以解决城乡生活供水及工业供水、生态环境用水为主,兼有农业灌溉、发电、防洪、养殖等综合利用的建设项目,从而实现水资源的优化调度,从根本上缓解该地区水资源匮乏的问题。
引洮工程供水范围西至洮河、东至葫芦河、南至渭河、北至黄河,受益区总面积为1.97万平方公里,涉及甘肃省兰州、定西、白银、平凉、天水5个市辖属的榆中、渭源、临洮、安定、陇西、通渭、会宁、静宁、武山、甘谷、秦安等11个国家扶贫重点县(区),155个乡镇,总人口约300万人。
2两期计划引洮工程由九甸峡水利枢纽及供水工程两部分组成,计划分两期建设,一期工程建设内容包括九甸峡水利枢纽及引洮供水一期工程。
九甸峡水利枢纽是引洮供水工程自流引水的龙头工程,枢纽主要建筑物包括钢筋混凝土面板堆石坝、左岸1、2溢流洞、右岸泄洪洞、右岸引水发电洞、供水工程总干渠进水口等。
混凝土面板堆石坝设计坝顶高程2206.5m,最大坝高136.5m,水库总库容9.43亿立方米,电站装机容量3×100MW,年平均发电量10亿kwh。
引洮通水今朝圆梦——引洮一期工程通水纪实
佚名
【期刊名称】《发展》
【年(卷),期】2018(000)008
【摘要】2014年12月28日上午10时,随着一声"通水"令下,洮河上游九甸峡水库的取水闸口缓缓开启,清澈的洮河水倾泻而出,涌入引洮供水一期工程总干渠。
总干渠全长109.3公里,其中88%为隧洞,共18座。
沿此长途跋涉后,水流将于12月29日抵达定西市安定区。
而后,汩汩清水再经过3条干渠、18条支渠、2条城市专用输水管线,流向定西市安定区、陇西县、通渭县、渭源县、临洮县以及白银市会宁县和兰州市榆中县,年引水量达2.19亿立方米。
因为干旱,以定西市为代表的甘肃省中部地区,"苦瘠甲于天下"。
【总页数】2页(P14-15)
【正文语种】中文
【相关文献】
1.对引洮供水一期工程陇西供水管线试通水的实践总结 [J], 蔡耀红
2.引洮供水一期工程正式通水试运行 [J],
3.引洮河清流解陇中干渴引洮供水一期工程正式通水试运行 [J],
4.甘肃引洮一期会宁北部供水工程正式通水 [J],
5.世纪工程不负重托今朝梦圆——引洮供水二期骨干工程全线通水 [J],
因版权原因,仅展示原文概要,查看原文内容请购买。
引洮供水一期工程向会宁北部供水的必要性及方案论证
刘鹏举;钟江
【期刊名称】《甘肃水利水电技术》
【年(卷),期】2009(045)010
【摘要】会宁县是甘肃中部干旱地区11个国家扶贫重点县之一,水资源严重短缺,引洮一期工程配置给会宁的水量因工程措施不完善而无法得到落实,不能从根本上解决会宁北部受水区的缺水现状.针对以上问题,本文分析了向会宁北部供水的必要性,并提出了优化的会宁北部受水区水资源配置,调整输水方式、设置水厂及配水管网工程等方案,使配置的水量能落实到用户,从而充分发挥引洮工程的效益.
【总页数】3页(P26-27,31)
【作者】刘鹏举;钟江
【作者单位】甘肃省水利水电勘测设计研究院,甘肃,兰州,730000;北京市水务局,北京市水利自动化研究所,北京,100036
【正文语种】中文
【中图分类】TV674
【相关文献】
1.浅谈引洮一期会宁北部供水工程建设管理 [J], 张有禄
2.对引洮供水一期工程陇西供水管线试通水的实践总结 [J], 蔡耀红
3.引洮供水一期会宁北部供水工程对环境影响的初步分析及评价 [J], 范宏
4.引洮供水一期会宁北部供水工程和临潭县引洮入潭工程可行性研究报告通过中国
国际工程咨询公司评估 [J],
5.甘肃引洮一期会宁北部供水工程正式通水 [J],
因版权原因,仅展示原文概要,查看原文内容请购买。
定西市人民政府办公室关于印发定西市加快推进高效节水灌溉发展实施方案的通知文章属性•【制定机关】定西市人民政府办公室•【公布日期】2018.09.30•【字号】定政办发〔2018〕164号•【施行日期】2018.09.30•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水土保持正文定西市人民政府办公室关于印发定西市加快推进高效节水灌溉发展实施方案的通知定政办发〔2018〕164号各县区人民政府、市政府有关部门:现将《定西市加快推进高效节水灌溉发展实施方案》印发你们,请结合实际,抓好落实。
定西市人民政府办公室2018年9月30日定西市加快推进高效节水灌溉发展实施方案为进一步加快推进我市高效节水灌溉发展,提高全市水资源利用效率,促进农业发展方式转变和节水型社会建设,保障国家粮食安全,根据《农田水利条例》、《甘肃省“十三五”高效节水灌溉实施方案》,结合我市实际,制定如下实施方案。
一、充分认识发展高效节水灌溉的重要意义。
我市水资源严重短缺,生态环境脆弱,经济社会发展饱受缺水之痛,虽然引洮一期工程通水有效缓解了缺水问题,但由于农田水利基础设施薄弱,水资源利用效率不高。
目前全市农田有效灌溉面积仅占耕地总面积的10.6%,高效节水灌溉面积仅占有效灌溉面积的18.3%,农业灌溉用水占全市总用水量的65.8%。
据测算,当前全市农田灌溉水有效利用系数只有0.49,低于全省0.54的平均水平。
农田灌溉大水漫灌,渠道输水损失严重,用水浪费现象十分突出,传统、粗放的农业用水方式已不能适应现代农业发展需求。
因此,坚持“创新、协调、绿色、开放、共享”发展理念,深入贯彻“节水优先、空间均衡、系统治理、两手发力”的治水方针,把发展高效节水灌溉作为方向性、战略性大势来抓,作为农业供给侧结构改革的重点任务,作为落实“藏粮于地、藏粮于技”战略举措,能够进一步有效缓解我市水资源供需矛盾、保障粮食安全、推进农业现代化、加快生态文明建设、促进水资源可持续利用。
甘肃省引洮供水一期工程月份试通水运行实施方案引洮供水一期工程将全线贯通具备通水条件,拟定于2014年月日进行试通水。
为保证试通水期间渠道建筑物安全正常运行,顺利完成全线试通水任务,确保受益县区当前用水需求,现制定以下实施方案。
一、目标任务确保引洮供水一期工程试通水顺利实施,保证引洮供水一期工程隧洞及连接段工程等渠道建筑物安全运行。
二、组织领导为了保证引洮供水一期工程试通水顺利实施,成立由省引洮建管局主要领导担任组长、分管领导及设计单位领导、定西市引洮建管局领导、榆中县和会宁县引洮建管局领导任副组长,省引洮建管局有关处(室)负责人、设计单位负责人、各参建单位负责人为成员的领导小组,组织领导引洮供水一期工程试通水运行工作。
领导小组下设试通水调度运行管理办公室,办公室设在定西市工程二处,负责试通水运行期间水量调度和运行管理工作。
组长:路泽生副组长:郭永昌、徐崇锋、李建雄、朱发昇、焦钟、杜琳马君瑞、张平、李学智、邢耀辉、魏金桥、王佩俭成员:曹武祥、路耀华、郭天德、李文新、李生钱、袁福永、胥廷华、陈晓东、孙清友、徐达万、曹本立、曹利俊、毛星云、牟景、李兵、高洪飞、程刚、胡利奎、郝永义、刘胜军、阳斌、石军、杨金龙、李钦波、吕向东、刘合贞、范治湘、冯龙、卜武华、胡学平蔡文华、黄潮洋、李煜、候宝宁、马满平、张凌浩、苏其钰、韦应堂、李强、郑志强、王军、张多宏、岳科田、张全亮、贾文生、张海清、付万光、杜云龙、冉宗峰、石祯、孔自珍、宁斌、杨斌龙调度运行管理办公室:负责人:郭永昌领导小组工作分工:(一)准备工作分管领导:徐崇锋、李建雄负责人:郭天德具体工作由工程建设处牵头,质量安全监督处、运行管理处、工程一处、工程二处配合。
(二)水量调度及流量观测工作分管领导:郭永昌负责人:路耀华具体工作由运行管理处牵头,工程一处、工程二处配合。
(三)建筑物安全运行工作分管领导:徐崇锋、李建雄负责人:李文新具体工作由质量安全监督处牵头,工程建设处、运行管理处、工程一处、工程二处配合。
(四)应急抢险工作分管领导:徐崇锋李建雄负责人:李生钱、袁福永具体工作由工程一处、工程二处负责,各监理、施工单位配合。
三、输水前准备工作(一)输水运行前,由试通水领导小组牵头,省引洮建管局各处室、受益各县(区)引洮局配合,检查引洮供水一期工程各输水建筑物和受益各县(区)配套等工程试通水运行实施方案的各项准备工作,要求准备充分,职责明确。
(二)渠系及建筑物质量、安全检查1、输水运行前,引洮供水一期工程各输水建筑物停止一切施工生产活动,洞内所有与试通水无关的设备、材料及人员全部撤出,做到渠系各建筑物内无杂草污物、无淤泥和积水。
2、输水运行前,由工程建设处、质量安全监督处、运行管理处、工程一处和工程二处组织有关人员对所有隧洞、渡槽、暗渠等建筑物全面进行一次质量、安全检查,消除检查中发现的质量、安全隐患,确保渠系及建筑物完好,具备安全输水条件。
(三)机电设备、金属结构和供电设施调试检查1、由工程建设处、质量安全监督处、运行管理处、工程一处和工程二处组织有关人员对引洮供水一期工程所有闸、阀、启闭机等设施进行全面调试检查,详细记录调试结果,特别对齿轮、丝杆、钢丝绳、滑轮、行走支撑等构件进行重点保养维护,确保设备具备良好运行状态。
检查运行所需备品备件、运行所需资料、工具及安全消防器材是否配备齐全。
检查完毕后,所有闸阀应保持完全关闭状态。
2、输水运行前由工程建设处、工程一处和工程二处组织人员对所有供电线路、供电设施进行全面检查,协调地方电力部门保障电源配备,并协调各施工单位配备应急电源,确保输水运行供电正常。
(四)人员配备1、水量调度及观测人员负责人:路耀华(1)九甸峡水库取水口及1#隧洞出口水流调控工作闸门操作及流量记录3人:台金瑞、朱连山、张云;(2)3#东峪沟退水节制闸、总干一支渠、东峪沟水厂专用输水管线操作及流量记录4人:焦小成、徐达万、曹本立、焦龙龙;(3)4#秦祁河退水节制闸、陇西供水管线、总干二支渠,各支斗口等取水口操作及流量记录4人:郭文发、卜文华、康小虎、陈鹏;(4)5#阳阴峡退水节制闸、1#总分水闸、一干渠、二干渠、各支渠分水口、支斗口、定西市专用输水管线等各取水口操作及流量记录4人:颉文伟、蔡文华、夏天、李建军、;(5)6#大营梁退水节制闸、2#总分水闸、三干渠、各支渠分水口、支斗口等各取水口操作及流量记录4人:张福堂、马满平、王德红、陈希;2、渠线安全巡护人员通水运行期间,为确保渠道建筑物的安全运行,分段成立巡护班组,由施工单位项目经理担任带班长,监理工程师为副带班长,工程一处、工程二处、施工单位技术人员为成员,负责各段渠线及建筑物安全巡护工作。
负责人:李文新(1)九甸水库取水口、1#隧洞出口及连接段班长:毛星云副班长:李正元成员:先国强、鲍明建(2)2#隧洞出口及连接段~6#隧洞出口及连接段班长:郝永义副班长:杨志光成员:孙平、张鼎仕(3)7#隧洞出口及连接段班长:阳斌副班长:范鑫成员:康小虎、康斌(4)8#隧洞出口及连接段班长:杨金龙副班长:石梁成员:夏天、蔡耀红(5)9#隧洞出口及连接段班长:刘胜军副班长:蔡文华成员:张福堂、杨斌龙(6)9A#隧洞出口及连接段~12A#隧洞出口及连接段班长:李钦波副班长:胡学平成员:张福堂、吴飞虎(6)13隧洞出口及连接段~14#隧洞出口及连接段班长:范治湘副班长:胡学平成员:张鹏、张民生(6)15#隧洞出口及连接段班长:冯龙副班长:马满平成员:周保卫、焦亚(7)一干渠班长:石祯副班长:李煜成员:魏子涵、景维藩、刘来延、冯鸣昌、王培鹏、陈鹏、王少英、范军伟(8)二干渠班长:孔自珍副班长:黄潮洋成员:王树森、苏琪钰、刘来延、杨尚东、高洁、朱军、张宏伟、陈菊、张芝娟(9)三干渠班长:张多宏副班长:候宝宁成员:胡剑涛、王小龙、胡景致、谢晶荣、李伟光、闵卫林(9)陇西供水管线及二支渠班长:石军副班长:张凌浩成员:夏天、张强3、应急抢险人员试通水运行期间,为保证抢险、救灾工作协调、高效、有序进行,成立由工程一处、工程二处处长为负责人,各标段项目经理为成员的应急抢险小组,负责各标段的应急抢险工作。
负责人:李生钱、袁福永成员:曹利俊、毛星云、牟景、李兵、高洪飞、程刚胡利奎、郝永义、阳斌、岳科田、张全亮、刘胜军杨金龙、吕向东、李钦波、刘合贞、石军、范治湘冯龙、张海清、王军、杜云龙、石祯、孔自珍各施工单位具体负责本标段的应急抢险工作,抽调施工技术人员组成10-15人的应急抢险队伍,在发生险情时立即投入抢险。
(四)交通工具、通讯设施配备1、交通工具配备由局办公室负责局领导、工程一处、工程二处和局机关的车辆,保证每个工作点有一辆越野车,渠线安全巡护车辆由施工单位和监理单位自备。
2、通讯以移动电话和固定电话为主,通讯设备应保证24小时开通,并配足备用电池,确保通讯畅通。
(五)计量仪器、应急抢险设备、物资配备1、计量仪器总干渠、干渠、支渠、供水管线和支斗口等取水口均要求安装电磁流量计等计量设施。
2、应急抢险设备、物资配备应急抢险设备、物资在试通水前应配备齐全,具体由工程一处、工程二处组织各施工单位根据需要配备,主要设备各标段必须配备装载机1台、大型运输车辆2台,备足工器具及沙袋、水泥等应急抢险物资。
(六)与地方政府的协调工作试通水前,一是由运行管理处向定西市、会宁县和榆中县引洮工程建设管理局发函通知地方政府有关部门通水时间、流量和结束时间;二是由工程一处、工程二处督促定西市引洮建管局、榆中县和会宁县引洮工程建设管理局协调地方政府做好各泄水河道沿途两岸群众生产和人员安全工作,并通知在泄水河道内施工的相关单位做好必要的防护工作,以避免沿线群众财产损失及人身伤亡事故的发生。
四、输水运行工作(一)工程主要建筑物引洮供水一期工程包括总干渠1条长度110.47km;干渠三条长145.4km;支渠17条长度226.73km;城市专用供水管线2条总长28.5km,设计引水流量12m3/s,加大流量13.6 m3/s,主要建筑物包括:总干渠共布置隧洞18座,渡槽6座,进水口一座,总干渠水流调控工作闸室1座,退水节制闸6座,干渠分水节制闸2座,支渠分水口10座,直斗口11座,下渠通道9座及三条干渠及其连接段暗渠和排洪建筑物等。
(二)水量调度本次应急通水定于2014年月日8时开始至月日8时结束,输水运行共计240小时,输水渠线总干渠全长110.47km。
10 月日8时~月日8时,输水控制流量为2.0 m3/s,月日时~月日8时,输水控制流量调整为4.0 m3/s,月日8时~月日8时,输水控制流量调整为6.0~9.0 m3/s(水量调度计划见附表二)。
月日8时,关闭1#隧洞出口调控工作闸室小流量调节阀。
控制流量为2.0 m3/s时渠道总容水量20.88万m3、控制流量为4.0 m3/s时渠道总容水量34.56万m3、控制流量为7.0 m3/s时渠道总容水量49.19万m3(1#隧洞除外)。
本次试通水总调度水量约为600万方,试灌溉面积8.5万亩,解决定西市五县区、会宁县和榆中县部分人的饮水问题。
1、2014年月日10时,开启九甸峡水库右岸进水口平板钢闸门向1#隧洞输水,闸门开启高度按5~10cm控制,输水约3小时,待水流充满1#隧洞后,完全开启进水口平板钢闸门。
2014年月30日8时,开启1#隧洞出口调控工作闸室1台小流量调节阀正式向桥道堡暗渠输水,输水流量控制为2.0 m3/s。
2、水流通过桥道堡暗渠进入2#隧洞进口,设计流速为0.96~1.03m/s,历时约12小时20分钟后水流到达6#隧洞出口3#东峪沟退水、节制闸;水流到达3#东峪沟退水、节制闸时,关闭节制闸,开启退水闸退水30分钟后,开启节制闸同时关闭退水闸向下游输水。
3、水流通过东峪沟渡槽、进入7#隧洞进口,历时4小时58分钟水流到达7#隧洞出口。
水流到达4#秦祁河退水、节制闸时,开启退水闸退水约30分钟,然后开启节制闸同时关闭退水闸向下游供水;4、水流通过秦祁河渡槽进入8#隧洞进口,历时约45分钟水流到达8#隧洞出口;5、水流流经8#隧洞出口及连接段进入9#隧洞进口,历时约5小时15分钟分钟水流到达9#隧洞出口;水流到达5#阳阴峡退水、节制闸时,开启退水闸退水约30分钟,然后开启节制闸同时关闭退水闸向下游供水;同时向一、二干渠、陇西供水管线、定西供水管线等各取水口输水;6、水流流经1#总分水闸、阳阴峡渡槽和暗渠等建筑物进入9A#隧洞进口,历时约33分钟水流到达9A#隧洞出口;7、水流流经9A#隧洞出口及连接段进入10#隧洞进口时,历时约19分钟分钟水流到达10#隧洞出口;8、水流流经10#隧洞出口及连接段进入11#隧洞进口时,历时约63分钟分钟水流到达11#隧洞出口;9、水流流经11#隧洞出口及连接段进入12#隧洞进口时,历时约23分钟水流到达12#隧洞出口;10、水流流经12#隧洞出口及连接段进入12A#隧洞进口时,历时约27分钟水流到达12A#隧洞出口;11、水流流经12A#隧洞出口及连接段进入13#隧洞进口时,历时约1小时20分钟分钟水流到达14#隧洞出口;12、水流流经14#隧洞出口及连接段进入15#隧洞进口时,历时约1小时39分钟分钟水流到达15#隧洞出口;13、水流到达6#大营梁退水、节制闸时,关闭节制闸,开启退水闸退水60分钟。
