桩间土方开挖施工方案
一、施工前准备工作
1.确定开挖桩间土方的位置和范围。
2.踏勘现场地质情况,包括土层分布、地下水位、地基承载能力等。
3.制定详细的桩间土方开挖施工方案,包括开挖深度、坡度等要求。
4.准备相应的施工机械和设备,确保施工顺利进行。
二、施工操作流程
1.根据工程要求确定桩间土方的开挖顺序,一般先从中间向两侧开挖。
2.使用挖掘机等施工机械进行土方开挖,注意控制挖掘深度和坡度。
3.开挖过程中应及时清理渣土,保持工地清洁。
4.如遇到特殊情况,应及时通知相关负责人进行处理。
三、施工安全措施
1.操作人员应具备相应的操作证照,并严格按照操作规程进行作业。
2.在施工现场设置警示标志,确保周围人员的安全。
3.定期检查施工机械和设备的工作状态,保证施工安全。
4.注意防止施工现场积水,及时进行排水处理,避免发生意外事故。
四、施工质量要求
1.开挖土方应符合设计要求的坡度和深度。
2.土方开挖结束后,应平整土面,确保地基基础满足要求。
3.如有需要,应进行土方回填和压实等后续工作,确保施工质量。
五、施工后收尾工作
1.清理施工现场,保持周围环境整洁。
2.对施工过程中出现的问题进行总结和分析,为下一步施工提出建议。
结语
桩间土方开挖是土建工程中重要的施工环节之一,合理的施工方案和严格的施工管理是保证工程质量和安全的重要保障。
通过严格执行施工方案,合理安排施工流程,做好安全措施和质量要求,可以有效地保障桩间土方开挖施工的顺利进行,达到预期的效果。
桩基础土方开挖施工方案(1)
一、施工前准备
在进行桩基础土方开挖工程之前,必须完成以下准备工作:
1.制定详细的施工方案,包括施工方法、流程和安全措施。
2.完成现场勘察,了解地质情况、土方特性和周边环境。
3.检查施工设备,确保设备完好并进行必要的维护。
4.拟定施工进度计划,合理安排施工人员和设备的调度。
二、施工工艺
1.标定桩位:根据设计要求,精确标定桩基础的位置和高程。
2.进行桩基础开挖:根据设计要求和标定位置,在桩基础周围开展土
方开挖作业。
3.土方搬运:采用合适的设备将开挖的土方搬运离现场,确保施工现
场整洁。
4.辅助工艺:根据需要,施工过程中可能需要进行辅助工艺,如支护、
浇筑混凝土等。
三、施工注意事项
1.安全第一:施工过程中要严格遵守安全操作规程,确保施工人员和
设备的安全。
2.定期检查:对施工设备和工艺进行定期检查,确保施工质量。
3.遵循设计要求:严格按照设计要求进行施工,不得私自改变施工方
案。
4.及时沟通:施工过程中,各部门之间要保持良好的沟通和协作,确
保施工顺利进行。
四、施工总结
桩基础土方开挖是桩基础施工的重要环节,施工过程中需注意安全、质量和进
度的同时,也要注重施工细节和工艺控制。
只有通过科学规划和严谨操作,才能确保桩基础的稳定性和耐久性,为工程的顺利完成奠定坚实基础。
桩基础施工及土方开挖专项施工方案HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】香城尚都工程桩基础施工及土方开挖工程专项施工方案湖北桂乡建筑安装工程有限责任公司二0一三年三月十三日一、桩基础施工方案(一)编制依据本专项施工方案是在认真学习、领会招标文件及现有设计施工图纸的基础上结合现场实际情况,根据该工程的工程特点、现场情况,结合我公司的施工实力、技术、资源等的配套能力以及我公司多年所积累的施工经验,针对工程的重难点,以工程工期、质量、安全及文明施工为目标编写的。
主要编制依据有:(1) 香城尚都工程施工招标文件。
(2) 本工程设计图纸、文件及施工合同书。
(3)对施工现场的实地调查情况。
(4)《建筑桩基技术规范》(JGJ94-2008)(5)《建筑桩基检测技术规程》(JGJ106-2003)(6)《钢筋焊接及验收规程》(JGJ18-2003)(7)《钢筋机械连接通用技术规程》(JGJ107-2003)(8)《工程测量规范》(GB50026-2007)(9)《建筑工程施工安全检查标准》(JGJ59--2011)(10)《混凝土强度检验评定标准》(GBJ201--83)(11) 国家、省、市行政主管部门出台的有关安全、文明施工管理的法律法规及管理条例。
(二)工程概况1、工程概述本工程为香城尚都工程,位于宜昌市伍家岗区伍临路。
根据地质钻探资料,桩端持力层中风化泥质分砂岩砾岩互层,其中泥质粉砂岩岩石饱和单轴抗压强度标准值frk=,砾岩岩石饱和单轴抗压强度标准值frk=,桩身砼等级为C35,桩总数63根。
(三)钻孔灌注桩施工方法、旋挖施工特点、施工原理及施工工艺1 、旋挖钻孔灌注桩施工方法本合同段钻孔灌注桩均采用旋挖钻机钻孔施工。
根据地质条件、工期要求、机械设备配备状况、结合桩基设计参数,确定本工程钻孔灌注桩成孔以旋挖钻机为主,混凝土采用商品混凝土,钢筋笼一次成型,整体吊装,导管法灌注水下混凝土。
CFG桩基桩间土开挖、截桩头及褥垫层、砼垫层施工方案编制:审核:批准:******集团有限公司二〇一四年五月十二日1. 编制依据 (2)2. 工程概况 (2)3.施工准备 (2)4.主要施工方法 (3)5.质量标准及保证措施 (8)6.注意事项 (9)7.主要施工机械及器具计划 (9)8.主人员配置 (10)9.安全措施 (11)10.环境保护文明措施 (12)11.施工中出现的特殊情况及处理方法 (12)附:施工进度计划表1. 编制依据1.1 化学工业部第六设计院设计的新能能源甲醇技改项目成品罐区《成品罐区CFG桩位布置图》《岩土工程勘察报告》1.2《建筑工程施工质量验收统一标准》(GB50300-2001);《建筑地基基础工程施工质量验收规范》(GB50202-2009);《建筑地基基础设计规范》(GB50007-2011);《建筑地基处理技术规范》(JGJ79-2012);《建筑桩基技术规范》(JGJ94—2008);《施工现场临时用电安全规范》(JGJ46—2005);《砼结构工程施工质量验收规范》(GB50204-2010)。
1.3 类似工程的施工经验。
2. 工程概况本工程为甲醇装置节能技改项目的重点工程,基础结构形式:钢筋混凝土;罐区:1个2万吨成品罐;复合地基承载力特征值要求≥280KPa;根据场地详勘地质报告,该工程设计院采用CFG桩进行该地基处理。
其中CFG桩共计663根,桩间纵横间距1.2m-2m,CFG桩径为A=400mm,桩顶设计标高为-2.000m,桩端进入勘察报告揭示的第④层粉细砂不小于1.0m,且有效桩长不小于10m。
经CFG桩处理后的复合地基承载力特征值≧280KPa。
基底铺压300mm厚级配砂石褥垫层,沿环墙基础外边沿外放500mm。
工作内容包括桩间土开挖和桩头的破除、运输,CFG 桩基垫褥及砼垫层的施工。
本项目由**科技有限责任公司设计,**集团有限公司负责施工。
目录一、工程概况 (2)二、施工准备 (2)三、施工工艺及流程 (2)四、技术保证措施 (2)五、质量标准及要求 (6)六、成品保护措施 (6)七、环境安全措施 (6)附:桩承台、地梁土方开挖剖面图 (8)一、工程概况本工程采用钻(冲)孔成孔灌注桩基础,共781根,桩径D为800的217根,桩径D为600的564根,设计桩长H约20~30米。
桩身混凝土强度等级为C35。
桩顶设计标高为:-4.8~-10.45米;本工程桩基及土方开挖、支护、降水由业主单独分包的桩基公司负责施工,我单位进行总承包管理,并负责凿截桩头及基底清理等后续工作。
二、施工准备1.主要机具:水准仪、反铲挖掘机、自卸汽车、铁锹、手推车、风镐、钢钻、铁锤、大铲、托线板、线坠、灰桶、小线、靠尺板等。
2.作业条件:现场基本平整,土方开挖前对开挖区域加密平面控制网,并对平面加密控制网进行了复核。
3.合理安排开挖顺序,不出现死角,防止错挖或超挖,汽车运行线路通畅。
4.为保证本工程工期,拟采取24小时昼夜开挖。
夜间施工时,设置足够的照明设施,危险地段设置明显标志。
三、施工工艺及流程(一)挖桩间土确定开挖顺序—抄平—分层开挖—人工清底(二)凿截桩头抄平—风镐清凿—人工清凿—外运(三)砖胎膜砌筑干铺聚苯板(挡水板及基础梁下铺设)—承台、地梁砼垫层—作业面清理—测量放线—砌筑砖膜四、技术保证措施(一)挖桩间土1.土方开挖测量:1.1土方开挖前对开挖区域加密平面控制网并对平面加密控制网进行复核,合格后方可使用。
根据土方开挖范围、放坡尺寸、坑底作业面尺寸计算确定开挖的外轮廓线和坑底线并在适当位置设置长期的定位控制桩。
基坑边线放线完毕以后,用全站仪进行验线。
长度、宽度(由设计中心线向两边量)偏差在允许范围内(+200mm~-50mm),报监理单位进行验线。
依据控制桩用白灰水洒出基坑上边线和基坑底边线,开挖时从坑底线开挖。
1.2鉴于本工程施工控制点离基坑较近,根据现场实际情况采用水准仪进行往返测法,将高程控制点引进基坑内,其点数不少于2个,以便进行校核。
桩间土开挖施工方案
一、项目背景
桩间土开挖是地基工程中常见的施工工艺之一,主要用于清除桩基之间的松散
土壤,以保证桩基的稳固性和承载能力。
本文将从桩间土开挖施工方案的制定和实施过程入手,系统介绍该工艺的关键步骤和注意事项。
二、方案制定
1. 项目调研
在确定桩间土开挖施工方案之前,需要进行周密的项目调研工作。
首先要了解
工程地质情况、桩基布置方式、土壤类型等关键信息,以制定合理的施工方案。
2. 工程准备
在确定施工方案后,需要做好施工前的准备工作,包括准备所需材料、人力、
机械设备等,确保施工顺利进行。
三、施工步骤
1. 桩周围净空
在进行桩间土开挖前,需要清除桩周围的杂物和障碍物,以保证施工安全和顺利。
2. 土方开挖
根据施工方案,采取相应的土方开挖方式,一般常用的方法包括机械挖掘、人
工开挖等,确保土方开挖的深度和范围符合设计要求。
3. 土方处理
开挖出的土方需要及时处理,不能乱堆乱放,以免影响施工现场的整洁和安全。
可以选择合适的堆放场地进行临时存放,或进行及时处理和运输。
四、施工注意事项
1. 施工安全
在桩间土开挖施工过程中,要严格遵守相关安全规定,配备必要的安全设施和
防护措施,确保施工人员的安全。
2. 环境保护
施工过程中要注意保护施工现场周边环境,避免对周围土地和水源造成污染,做好环境保护工作。
五、总结
桩间土开挖施工是地基工程中重要的施工环节之一,合理制定施工方案、严格执行操作流程是保证工程质量和安全的关键。
希望本文对相关从业人员提供一定的参考和借鉴价值。
桩间土土方开挖方案一、项目背景土方开挖是建筑工程中的一项重要环节,它直接关系到工程质量和进度。
桩间土土方开挖是指在桩基之间开挖土方,以便于桩基施工及后续工程的进行。
本方案旨在合理安排土方开挖作业,提高工作效率,确保施工质量。
二、工程范围本方案适用于桩间土的开挖作业,工程范围包括但不限于以下内容:1.桩基布置图中的桩基区域;2.其他需要进行桩间土开挖的区域。
三、施工组织1.施工人员组织根据施工计划编制施工组织方案,明确各个岗位的职责和权限,并指定专人负责施工组织工作,确保施工进度和质量。
2.施工设备准备根据实际情况,准备好相应的施工设备,包括挖掘机、推土机、装载机、破碎锤等。
四、施工方法与步骤1.确定土方开挖的起点和终点,并在现场进行标记和测量。
2.清理工作在土方开挖前,首先进行现场清理工作,将施工现场的杂物、废弃物等清除干净,保证施工区域的整洁。
3.施工设备调试与启动将挖掘机、推土机、装载机等施工设备调试好,并进行启动,确保设备运行正常。
4.开始土方开挖采用机械开挖的方法进行土方开挖,根据设计要求控制开挖的深度和宽度,并及时清理作业区域的泥土和碎石,保持施工现场的整洁。
5.施工现场管理施工现场要保证施工人员的安全,设立指挥部并设置警示标志,对施工现场进行管理,并指派专人负责现场巡查及安全督导工作。
6.施工质量控制进行适时的质量检查,确保土方开挖的质量符合设计要求。
对于发现的问题及时进行整改,并做好记录。
7.完工验收完成土方开挖后,进行验收工作,确保施工质量和工程进度。
五、安全措施1.操作人员应具备相关工作证书,并佩戴符合标准要求的安全帽、安全鞋等个人防护装备。
2.工地周边设置警示标志,并建立完善的安全警戒区,阻止非施工人员进入施工现场。
3.严格执行机械设备的安全操作规程,确保设备的正常运行。
4.定期检查施工现场,清除施工现场的积水、杂物等危险因素,保持施工现场的清洁整齐。
5.配备消防设备,并定期检查消防设备的有效性。
编号:ZJJS—XCXM—FA—01XXXX工程施工方案编制人:审核人:编制时间:工程项目专项施工方案审批表目录第一章编制依据 (1)第二章工程概况 (2)2.1 工程基本情况 (2)2.2 工程概况 (2)第三章施工计划 (3)3.1施工进度计划 (3)3.2施工需用材料 (4)3.3 施工机械设备计划 (4)3.4劳动力计划 (4)第四章施工工艺技术 (5)4.1施工现场准备 (5)4.2工艺流程 (5)4.3施工方法 (7)4.4检查验收的方法及要求 (7)第五章施工安全保证措施 (8)5.1组织保证 (8)5.2技术措施 (8)5.3监测监控 (9)5.4应急预案 (9)第六章质量保证措施 (11)第七章环境保证措施 (12)1)安置小区工程施工图、施工组织设计及施工合同;2)编制中依据的标准、规范以及国家有关法律、法规;3)《建筑工程施工质量验收统一标准》GB50300-20134)《挤密桩法处理地基技术规程》DBJ61-2-20065)《地基与基础工程施工质量验收规范》GB50202-20186)《建筑机械使用安全技术规程》JGJ33-20187)工程勘测报告8)安置小区项目CFG桩平面布置图9)住房和城乡建设部关于印发《危险性较大的分部分项工程安全管理办法》的通知(建质[2009]87号);10)我公司质量、环境、职业健康安全一体化等企业标准及企业内部施工类似工程的施工工法。
2.1工程基本情况工程名称:单击此处输入文字。
单击此处输入文字。
建设单位:单击此处输入文字。
单击此处输入文字。
施工单位:2.2工程概况1)项目概况XXXX主体为现浇钢筋砼剪力墙结构,基础为CFG桩及筏板复合基础。
地基处理为CFG桩上铺200mm3:7级配砂石褥垫层,桩径400mm,桩间距1300mm,1#、2#、3#楼筏板厚度1.2m,5#、10#楼筏板厚度为1.1m,6#、7#、9#楼筏板厚度1.05m。
筏板基础持力层为第3层粉质粘土,天然地基承载力特征值按fak=120kpa。

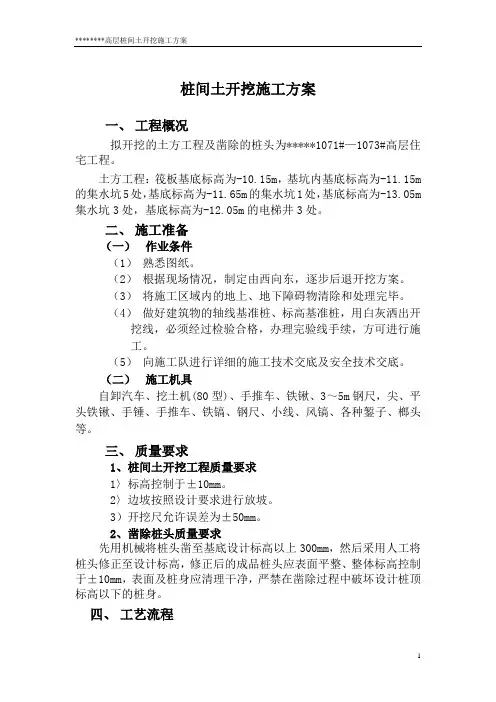

桩间土开挖施工方案一、工程概况拟开挖的土方工程及凿除的桩头为*****1071#—1073#高层住宅工程。
土方工程:筏板基底标高为-10.15m,基坑内基底标高为-11.15m 的集水坑5处,基底标高为-11.65m的集水坑1处,基底标高为-13.05m 集水坑3处,基底标高为-12.05m的电梯井3处。
二、施工准备(一)作业条件(1)熟悉图纸。
(2)根据现场情况,制定由西向东,逐步后退开挖方案。
(3)将施工区域内的地上、地下障碍物清除和处理完毕。
(4)做好建筑物的轴线基准桩、标高基准桩,用白灰洒出开挖线,必须经过检验合格,办理完验线手续,方可进行施工。
(5)向施工队进行详细的施工技术交底及安全技术交底。
(二)施工机具自卸汽车、挖土机(80型)、手推车、铁锹、3~5m钢尺,尖、平头铁锹、手锤、手推车、铁镐、钢尺、小线、风镐、各种錾子、榔头等。
三、质量要求1、桩间土开挖工程质量要求1〉标高控制于±10mm。
2〉边坡按照设计要求进行放坡。
3)开挖尺允许误差为±50mm。
2、凿除桩头质量要求先用机械将桩头凿至基底设计标高以上300mm,然后采用人工将桩头修正至设计标高,修正后的成品桩头应表面平整、整体标高控制于±10mm,表面及桩身应清理干净,严禁在凿除过程中破坏设计桩顶标高以下的桩身。
四、工艺流程1、桩间土工程确定开挖的顺序→沿灰线切出槽边轮廓线→桩间土开挖→修整槽边→清底→夯实基底原土→验收2、凿除桩头工程熟悉图纸确定桩顶标高→用水准仪测量并在桩头上标注设计标高→进行技术交底→机械破除桩头→人工修正→对桩头标高进行复测→修补破损桩头→验收五、操作工艺1、土方开挖1)桩间土开挖大面土方机械开挖前,为避免机械破坏桩头,应在每各桩头500mm范围洒好灰线,土方开挖时留出该部分土方,待大面土方开挖完成后采用人工清理转运。
为保护桩头的成品质量,避免桩位偏移、被破坏,运土车辆不得进入基坑内碾压。
一、基本概况1。
1桩间土开挖概况(1)本工程基坑开挖面积为2400㎡(2)本工程现有场地原土标高-3。
2m,设计开挖基底标高为-1。
55m,(除去电梯井及集水坑位置)实挖深度为1。
55m.1。
2土质情况根据河南广播电视大学新校区培训教学楼岩土工程勘察设计院提供的本工程的地质情况表明,施工基础开挖土方处在粉土土层,建筑物的持力砼桩基固入粉土及细砂层。
二、施工方案1、工艺流程:根据地质情况,大量的土方采用反铲挖掘机开挖,垫层、及桩头以上20cm处等土方采用人工开挖。
桩净间距为1。
4米,运用小型号反铲挖掘机配合人工自西向东依次开挖。
为保证桩头不被损坏,抄平及放线的管理人员应二十四小时待在施工现场,及时的指挥小反铲挖掘机挖土。
2、施工准备(1)土方开挖前先进行测量放线,建筑物的控制定位桩进行牢固性围护,防止松动。
(2)土方开挖前要根据施工图纸及轴线控制桩撒出基坑开挖的白灰线。
并经监理进行验收,合格后方可开挖土方。
(3)机械施工易碰压测量桩,因此基槽开挖范围内所有各轴线桩和水准点均应引测到机械施工区域外,并设置保护措施。
3、施工方法(1)根据地质情况,大量的土方开挖采用反铲挖掘机开挖,为避免扰动原土层及破坏素混凝土桩头,机械开挖,挖至—5.20标高(桩头以上20cm处),停用机械开挖,改为人工挖土.挖出土方用翻斗汽车及时外运,随挖随清基坑四周不堆放土方.(3)桩头暴露后按排人工进行凿截,C20素混凝土桩头共计667根,凿截时对称凿截随时清运。
(4)在挖到距槽底20cm以内时,测量放线人员应配合抄平,提供准确开挖深度便于修平清净。
(5)基底清平后,重新放线布出电梯井及集水坑的位置,撒出宽度灰线控制标高人工挖出电梯井。
(6)土方施工结束,通知业主、监理、地质、设计等单位,查验基底,符合要求后安排下道工序施工。
4、施工进度计划(1)施工时间计划在3天内开挖完毕,施工期间不间断施工,施工人员8小时轮班施工.5、施工过程中应注意事项(1)机械开挖深度范围内,碰到工程桩时,工程桩周边的土应采用人工开挖,严禁采用挖掘机开挖。
目录目录1一、工程概况2二、编制依据2三、工期及进度安排份2四、施工顺序及技术措施2五、基坑边坡防护措施5六、安全文明施工要求和措施5七、应急预案及紧急救援措施6八、质量、环境及职业健康安全管理体系8九、夜间照明措施8一、工程概况:工程,位于临汾市刘村镇泊庄村村东,总建筑面积为21683。
2㎡,结构类型为剪力墙结构,地基采用水泥粉煤灰碎石(CFG)桩复合地基,桩径400㎜桩长15.5米,CFG桩强度等级为C20,共计775根桩,建筑物使用年限为50年。
二、编制依据:1、施工图纸.2、公司有关质量管理、安全管理、文明施工管理制度、数十年的施工经验及现有配套设备。
3、工程现场及周围环境的实际情况。
4、岩土工程勘察报告相符。
三、施工顺序及技术措施施工准备→降水→基坑土方及桩间土开挖→清底及修边→加深部位开挖→边坡防护1、施工准备1。
1 主要机具准备:1.2现场作业条件准备:1。
2。
1施工现场具备路通,满足土方开挖施工车辆行走要求。
1.2.2土方开挖前,甲方应提供完整的地下、地上资料,我单位将根据甲方要求,将施工区域内的地下、地上障碍物清除和处理完毕。
1.2.3建筑物的定位控制桩及放坡的定位控制线、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。
根据定位控制线,用石灰在地面上撒出基槽开挖边线及基槽放坡边线,以便开挖。
1。
2。
4由于本工程地下水位高,故需采取措施降低地下水位,然后才能开挖.2、基坑土方开挖:2。
1。
先放好第一层坡顶线、坡底线,经复测及验收合格后开始开挖。
2.2.为保证基坑施工的安全,沿坑边设置1。
5m防护钢管栏杆一周(并刷黑黄相间警戒色),在机械出入口留置6m缺口。
防护栏挂设密目式安全防护网,并沿四周设置警示标牌. 2。
3.基坑开挖时采用从西向东的顺序进行,用一台320型大挖掘机开挖第一步土方,用两台65型小挖机挖桩间土,自卸汽车运土,从东施工坡道口进行运土,土方运输首先以施工场地平整为主,多余土方运至甲方指定地域.2.5.挖土工艺流程:挖运土→凿桩头→清理桩头2.5.1、挖运土:为了保证工作面,挖土尺寸为基础外围外扩1000mm,挖桩间土采用反铲挖掘机,挖掘机平宽为50cm,人工配合清土及修边,机械挖桩间土时应按要求预留200mm厚度土层之后,人工清理至设计标高,不得破坏基底的结构,不得挖至设计标高以下.2。
土方开挖专项施工方案目录第一章编制说明 (2)1.1 编制依据 (2)1.2 编制原则 (3)第二章工程概况 (3)2.1 工程概况简介 (3)2.2 基坑支护方案 (3)2.3工程地质与水文地质概况 (4)2.4含水层的类型和性质 (5)2.5突涌验算 (6)2.6 土方开挖难点、重点应注意的地层 (6)第三章施工部署 (7)3.1 施工组织管理机构 (7)3.2 现场项目经理部主要岗位职责 (7)3.3 主要施工机械设备计划 (8)3.4 基坑土方总体开挖方案 (9)第四章土方开挖施工方法 (9)4.1.开挖顺序 (10)4.2土方开挖进度计划 (11)4.3土方开挖的主要方法 (11)4.4基坑土方开挖技术要求 (12)4.5挖土对工程桩、立柱桩、降水井保护措施 (13)第五章基坑土方开挖应急预案 (14)5.1应急机构组织 (14)5.2潜在危险源分析 (16)5.3潜在危险源应急措施 (16)5.4土方开挖阶段应急预案 (18)第六章土方开挖质量保证措施 (19)第七章土方开挖安全要求和安全保证措施 (20)第一章编制说明1.1 编制依据1)×××地质勘察报告;2)××××××基坑支护工程设计图纸;3)××××××基坑支护工程施工组织设计;4)相关规范标准(包括但不限于以下标准规范):《建筑基坑支护技术规范》(JGJ120-2012);《基坑工程技术规程》(DB42/159-2012);《建筑地基基础技术规范》(DB42/242-2003);5)关于印发《危险性较大的分部分项工程安全管理办法》的通知(建质【2009】87号文);1.2 编制原则1)本方案严格按照设计文件、规范和质量评定与验收标准编制;2)综合考虑土方开挖量、土方运距、土方施工顺序、地质条件等因素,进行土方平衡,合理调配,减少重复挖运。
桩间土方开挖施工方案(改)1. 引言桩间土方开挖施工是土木工程中常见的工程施工过程之一,它是一项重要的准备工作,直接关系到后续建筑施工的顺利进行。
本文将就桩间土方开挖施工方案做进一步探讨和总结,以便更好地指导施工实践。
2. 施工前准备在进行桩间土方开挖工程之前,需要做好充分的准备工作,包括但不限于以下几个方面: - 查阅相关图纸和设计文件,了解开挖区域的地质情况和地下设施情况- 完善施工计划和方案,合理安排施工队伍和机械设备 - 检查施工现场的安全设施和保护措施是否到位 - 与相关部门和单位取得必要的施工许可和审批手续3. 桩间土方开挖工程技术要点3.1 开挖顺序桩间土方开挖施工应按照从上到下、从外向内的顺序进行,避免过早开挖导致坍塌和安全事故的发生。
先对桩间土方进行表层清理和打草,然后逐层逐段开挖,确保安全稳定。
3.2 施工工艺在进行桩间土方开挖时,需采用适当的施工工艺和方法,比如采用机械开挖结合人工清理的方式,确保开挖效率和施工质量。
同时,要注意土方开挖的坡度和边坡稳定性,避免发生滑坡等意外情况。
3.3 施工质量要求桩间土方开挖施工完成后,需对开挖区域进行清理和整理,确保土方开挖的面平整、坡度符合要求,并及时清运废土。
同时,应及时通知相关设计单位和监理单位进行验收,确保施工质量符合要求。
4. 安全生产措施在进行桩间土方开挖施工时,必须严格执行相关安全生产规定和措施,确保施工人员的安全。
比如要求施工人员佩戴安全帽、安全鞋等个人防护装备,严格控制施工现场的进出口,避免行人和车辆混杂,保证施工现场的秩序和安全。
5. 结束语桩间土方开挖施工是一项重要的工程施工环节,它关系到整个土建工程的质量和安全。
只有在严格按照施工方案和要求进行施工的前提下,才能保证桩间土方开挖施工的顺利进行。
希望本文所述的桩间土方开挖施工方案能为相关从业人员提供一定的帮助和指导,促进工程施工的顺利进行。
桩间土方开挖工程施工设计方案一、设计任务:桩间土方开挖工程是指在桩基施工过程中,为了使桩基与周边土体之间形成一定的摩擦力或承载力,需要进行一定深度的土方开挖。
设计任务主要包括:确定土方开挖深度和宽度、设计土方开挖的施工工序和工艺、选择土方开挖的机械设备、确定土方开挖的安全措施等。
二、设计原则:1.适应工程要求:土方开挖的深度和宽度应符合设计要求,确保桩基对地基的稳定性和承载性满足设计要求。
2.安全可行:土方开挖工程应采取合理的施工工序和工艺,选择适当的机械设备,确保施工过程中的安全性和可行性。
3.经济合理:土方开挖工程应尽量减少土方开挖量,降低施工成本,提高工程效益。
三、土方开挖的深度和宽度确定:1.深度确定:土方开挖的深度取决于桩基的设计要求和地下水位等因素。
在地下水位较高的情况下,应把土方开挖深度适当控制在地下水位以下,以防桩周土体因水分的减少而变松,影响桩基的承载能力。
2.宽度确定:土方开挖的宽度应根据桩周土体的性质和桩的直径来确定。
一般情况下,土方开挖的宽度可选择为桩直径的2至3倍。
四、施工工序和工艺设计:1.确定开挖层数和开挖顺序:根据桩基的设计要求和土方开挖的实际情况,确定土方开挖的层数和开挖的顺序。
一般情况下,土方开挖可分为底层和上层两个阶段进行,先开挖底层,再开挖上层。
2.施工方法和操作规程:在进行土方开挖时,应采取合适的施工方法和操作规程,确保施工过程中的安全和质量。
一般情况下,土方开挖可采用机械开挖的方法,如挖掘机、反铲挖掘机等。
3.边坡处理:土方开挖后,桩基四周的边坡需要进行处理,以保证坡角稳定和安全。
一般情况下,边坡的坡角可根据土质和施工条件来确定,一般为1:1.5至1:1五、土方开挖机械设备的选择:1.机械设备的选择应根据土方开挖的规模、施工工期和施工环境等因素来确定。
一般情况下,土方开挖可选择挖掘机、反铲挖掘机等。
2.机械设备的工作参数应根据土方开挖的要求来确定,包括挖掘深度、挖掘宽度、挖掘力等。
金宇·天地城5#、6#楼工程土方开挖施工方案合肥金海建筑安装工程有限责任公司桩基土方开挖实施方案施工组织设计(方案)报审表工程名称:金宇·天地城5#、6#楼编号:会签栏目录一、工程概况: (1)二、施工部署 (1)三、施工现场准备工作: (2)四、施工要点: (2)五、施工工艺: (3)六、质量标准: (4)七、成品保护: (4)八、应注意的质量问题: (4)九、安全技术措施: (5)一、工程概况:金宇·天地城5#、6#楼工程位于合肥市肥西县上派镇金寨南路与滨河路交口处,由合肥华祥规划建筑设计有限公司设计,由安徽省金宇房地产开发有限责任公司投资兴建。
金宇·天地城5#、6#楼工程总建筑面积为22497 m2(其中住宅面积为18970㎡,商服面积为3528㎡),建筑层数:主体18层(2层群房);建筑高度:主体为53.8m,裙房为7.40m;基础形式为主楼为桩筏基础,裙房部分为管桩承台基础,基础设计等级为乙级。
基础底设计标高为-2.50m。
结构类型:剪力墙结构;建筑功能:二类高层住宅楼;抗震设防烈度:7度;耐火等级:二级;屋面防水等级为Ⅱ级,防水层合理使用年限为15年。
建筑使用年限分类:3类、设计使用年限为50年。
建设单位:安徽省金宇房地产开发有限责任公司设计单位:合肥华祥规划建筑设计有限公司勘察单位:安徽建筑工程勘察设计院监理单位:安徽省恒信工程监理有限责任公司施工单位:合肥金海建筑安装工程有限责任公司二、施工准备:1、劳动力组织及协作:边坡修整:8人,清槽:20人。
2、机械配置:挖土机两台,小型挖机两台,自卸汽车六辆,铁锹(平头、尖头两种)。
3、开挖时间:拟定于2013年8月9日。
4、编制依据:(1)金宇天地城5#6#楼施工图纸(2)安徽建筑工程勘察设计院所出的本工程地质勘察报告;(3)主要规范规程:a、地基与基础工程施工质量验收规范GB50202-2002b、建筑工程施工质量验收统一标准GB50300-2001c、建筑机械使用安全技术规程JGJ33-2001三、施工现场准备工作:1、因为基础形式属于桩基,故土方开挖施工方案编制着重注意桩基存在,我项目部组织集团公司技术部、管理部熟悉施工图纸,对施工作业人员进行技术交底,组织测量人员进行桩位交接及复测工作,测设土方开挖控制点,用经纬仪进行定位放线,用白灰撒出开挖边线。
土方开挖及桩间土施工方案一、项目概述土方开挖及桩间土施工是针对其中一工程项目中的土方开挖和桩间土施工进行的计划与方案制定。
本方案旨在确保土方开挖和桩间土施工的安全、高效进行,达到工程施工的要求,并最大程度减少环境污染和对周边建筑物的影响。
二、施工准备1.组织设计施工方案。
根据工程要求,设计详细的土方开挖和桩间土施工方案,包括施工工艺、技术要求、施工方法等。
2.编制施工组织设计。
根据设计施工方案,制定详细的施工组织设计,确定施工的时间、地点、施工人员、设备、材料等。
同时,确保施工过程中的安全措施和环保措施。
3.准备施工材料和设备。
按照施工组织设计和工程要求,准备所需的施工材料和设备,包括挖掘机械、运输车辆、砂石胶凝材料等。
4.开展技术交底和安全培训。
在施工前,对施工人员进行技术交底和安全培训,确保施工人员具备相应的技术和安全意识。
三、施工程序1.土方开挖(1)确定土方开挖的范围和深度。
根据设计要求,在土方开挖区域内确定开挖的范围和深度。
(2)清理开挖区域。
清理开挖区域内的杂物和障碍物,确保施工的顺利进行。
(3)进行土方开挖。
采用挖掘机进行土方开挖,按照设计要求进行土方开挖和清理。
(4)检测土方开挖的质量。
应定期检测土方开挖的质量,确保土方开挖符合设计要求。
2.桩间土施工(1)确定桩间土施工的范围和方法。
根据设计要求,确定桩间土施工的范围和方法。
(2)进行桩间土施工。
按照设计要求,在桩间进行土方填充,采用合适的填充材料,逐层进行填充,保证填充的均匀和密实。
(3)检测桩间土施工的质量。
定期检测桩间土施工的质量,保证土方填充的均匀和密实。
四、安全与环保措施1.施工现场要设置明显标志和安全警示牌,确保施工区域的安全。
2.施工人员必须佩戴安全帽、安全鞋等个人防护用品,并进行安全培训。
3.挖机操作人员必须持有合法的操作证,严禁无证操作。
4.施工现场要设置专人负责监督和管理,保证施工过程中的安全和质量。
5.施工过程中,要注意环境保护,严禁乱倒垃圾和污水,确保施工区域的环境卫生。
桩间土开挖施工方案一、工程概况位于;施工现场南北长约120m,东西宽约320m,规划用地总面积约3.78万㎡;本工程主楼基础采用钢筋混凝土筏板式基础,地基处理部分采用直径为0.6m的CFG桩基施工,桩间距1900mm,其中桩长13m,有效桩长12.5m;桩顶均铺设0.25m厚的级配砂石褥垫层;二、施工部署1.编制依据:建筑地基基础工程施工质量验收规范GB50202-2002、建筑施工手册第四版、安泰小区勘察报告、施工图纸;2.放线:土方开挖前,根据设计图纸、标准图集对建筑物的基础位置进行定位放线,定位线经检验合格后,方可开挖;3.作业条件:根据降水观测情况,满足开挖条件后,根据桩龄期先到先挖后到后挖的顺序进行开挖,人工配合,一次挖至指定标高;挖桩间土时注意保护工程桩;4楼、6楼和7楼采用2台70型反铲挖掘机,每一个台班不得少于10个人工配合;其他楼采用一台70型反铲挖掘机,不少于5人配合;每个楼用两台335型挖掘机倒运土方,将土方倒运到坡道口,晚上由自卸汽车运至施工现场以外8km处;4.主要标高:北侧主楼绝对标高为103.23;南侧主楼绝对标高为100.93;10楼绝对标高为102.08.5.桩头处理:桩间土经过人工清理达到要求后,专业破桩头队伍进场,由技术人员将标高引至桩头上,桩顶绝对标高北侧为103.28南侧为100.98;10楼为102.13;破桩头砼时注意保护CFG桩;;6.操作步骤:放线—挖土人工配合小挖掘机--破桩头—褥垫层—砼垫层三、施工操作工艺根据工程规模、土质情况、地下水位,本工程拟采用人工配合70型号反铲挖掘机,335型号反铲挖掘机配合进行桩间土施工;1、土方开挖工程1先做好桩基础边线的定位和放线工作;2由于桩机所钻的土方比较虚,又有雨水浸泡,现场无法进入车辆进行外运土方,为加快施工速度,拟采用一台335型反铲挖掘机进行土方倒运;首先将打桩所钻出的虚土用335型反铲挖掘机挖至绝对标高101.7楼和绝对标高1049楼10楼绝对标高为102.85;然后再用一台335型的反铲挖掘机将土方倒运到坡道口,晚上装车外运,外运距离8km;该土方量由桩机图纸结合现场实际情况计算所得;3将上面的虚土清除后,根据桩龄期“先到先挖后到后挖”的原则采用两台70型反铲挖掘机北侧主楼挖至绝对标高103.36,南侧主楼挖至绝对标高101.06后,10楼挖至绝对标高102.21后其他0.13米厚的土用人工进行清理;当小挖机挖出的土方影响继续开挖桩间土时用一台大挖机配合倒运土方,将小挖机挖出的土方逐步倒运到坡道口,晚上装车外运8km以外;4避免损坏桩头的措施:a、施工前对挖掘机司机进行技术交底,明确开挖深度和桩间距,避免开挖过程中碰到桩头;b、大型挖掘机在挖除虚土时,首先应该挖至比指定标高高200的地方,在没有桩打高的情况下再继续开挖剩下的200,如果发现有打高的桩应该绕开,避免损坏桩;c、小型挖掘机在开挖时应该先将表面的土挖掉,待露出桩以后再进行开挖;开挖时应尽量避免靠近桩边进行开挖,以免将桩头挤断;桩身周边的土方由人工进行清理;5挖土过程中专人进行测量,做到勤测、勤量,确保标高准确无误;6各楼开挖顺序应根据桩的龄期进行确定;龄期“先到先挖,后到后挖”原则;2、破桩头1北侧主楼桩顶绝对标高为103.28,南侧主楼桩顶绝对标高为100.98;10楼绝对标高为102.13;2施工方法:a、用水准仪把标高投测到桩上,每个桩至少投测两个方向;b、用砼切割锯在投测的桩点上沿圆圈切割一圈,切割深度≥40mm;c、在锯口上≥30mm处,用两台电锤相对钻和锤,桩即断开;d、将断开的桩头用塔吊或20t吊车吊装出基坑,并运出现场;3为保证砼切割锯可以正常的切割桩头,在桩四周下挖宽0.5米,比基底标高低50mm的圆坑一个;4为配合桩检单位进行静载实验,每个楼待甲方和监理确定实验桩后,用磨光机将桩平面磨光,达到实验要求;3、排水沟和支护桩间土挖完以后,应立即在基坑四周挖宽0.3米深0.5米的排水沟,并每隔20米设置积水井一个,尺寸为1米x1米,挖完以后用大石子进行覆盖;考虑到现场膨胀土遇水后容易造成塌方,在排水沟挖完以后将下部未支护部分立即进行支护,方案按照原支护方案进行;4、施工注意事项1严禁用大锤敲击桩头方法断桩;2锯口要平直,严防损坏桩截面,确保桩截面完整;3对于土方开挖或其他因素导致CFG桩损坏的,应立即报告监理及有关单位,且与设计单位进行协商,出具体的方案对桩头进行处理;严禁私自处理;4开挖完成后,派专人看护,严防大型机械危害桩基础;施工中对标准桩、观测点、管网加以保护;机械挖土如有局部挖深,把松动土清理至自然土层,会同设计方同意再作处理;本着出一批验一批的原则,尽快组织设计单位、建设单位进行验收,验收合格后,方可进入下一道工序施工;若桩位有较大偏差时,应立即请设计单位进行技术处理;四、质量标准1基坑基底的土质必须符合设计要求,并严禁扰动;机械挖方工程外形尺寸的允许偏差及检验方法见下表;表3-61开挖边坡土方,严禁切割坡脚,以防导致边坡失稳;2机械行驶道路应平整、坚实,必要时,底部应铺设枕木、钢板或路基箱垫道,防止作业时下陷;3机械施工区域禁止无关人员进入场内;挖掘机工作回转半径范围内不得站人或进行其他作业;挖掘机、装载机卸土,应待整机停稳后进行,不得将铲斗从运输汽车驾驶室顶部越过;4挖掘机操作和汽车装土行驶要听从现场指挥;所有车辆必须严格按规定的开行路线行驶,防止撞车;5挖掘机行走和自卸汽车卸土时,必须注意上空电线,不得在架空输电线路下工作;6夜间作业,机上及工作地点必须有充足的照明设施,在危险地段设置明显的警示标志和护栏;7进人施工现场所有人员必须佩戴安全帽,非施工人员不准进人施工现场;六、基坑的防护:1、土方开挖要探明地下管网,防止发生意外事故;2、基坑上口边1m范围内不许堆土,堆料和停放机具;在锚喷支护上口5m范围内不许重车停留;各施工人员严禁翻跃护身栏杆;基坑施工期间设警示牌,夜间加设红色灯标志;3、基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递工具时要接稳后再松手;4、坑下人员休息要远离基坑边及放坡处,以防不慎;5、施工机械一切服从指挥,人员尽量远离施工机械,如有必要,先通知操作人员,待回应后方可接近;七、环境保护措施1、土方由合格的运输单位施工,并签订运输合同,在合同中明确公司的环境要求;在现场出入口设专人清扫车轮,并拍实车上土或严密遮盖,运载工程土方最高点不超过车辆槽帮上沿50cm,边缘不高于车辆槽帮上沿10cm,装载建筑渣土或其他散装材料不超过槽帮上沿,禁止沿途遗洒;2、用于工程预留的回填土,为防止扬尘,采取喷洒覆盖的方法;3、噪声值监测执行建筑施工场界噪声测量方法GB12524,土石方施工阶段昼间不超过75分贝,夜间不超过55分贝,并且经常测试6:00~22:00为昼间,22:00~6:00为夜间;施工现场提倡文明施工,建立健全控制人为噪声的管理制度,尽量避免人为的大声喧哗,增强全体施工人员防噪声扰民的自觉意识;。
目录
-、工程概况 (2)
二、编制依据 (2)
三、施工准备 (2)
四、施工工艺及流程 (3)
五、技术保证措施 (3)
六、质量标准及要求 (4)
七、成品保护措施 (4)
八、环境安全措施 (4)
一、工程概况
界首市裕民路安置区C区工程位于界首市颍河路以北、大桥南路以西、裕民路以东。
建设单位为界首市城乡建设有限公司和界首重点工程建设管理局,设计、勘察单位为安徽省城建设计研究总院股份有限公司,监理单位为安徽盛世建设项目管理有限公司,施工单位为江苏江都建设集团有限公司。
本工程采用CFG桩,桩径为400mm 12#楼342根,19#楼218根,20-23# 楼345根,24#楼446根,设计有效桩长有13.5、14、14.5米。
桩身混凝土强度均为C25。
桩顶设计标高有-5.4、-5.5、-5.55、-6.8m。
二、编制依据
1、本工程施工图纸
2、本工程施工组织设计
3、《岩土工程勘察报告》
4、主要规范规程:
a、建筑地基基础工程施工质量验收规范GB50202-2002
b、建筑工程施工质量验收统一标准GB50300-2013
c、建筑机械使用安全技术规程JGJ33-2012
d、建筑地基基础工程施工规范GB51004-2015
三、施工准备
1. 主要机具:水准仪、挖掘机、自卸汽车、铁锹、手推车、钢钎、铁锤、大铲、托线板、线坠、灰桶、小线、靠尺板等。
2. 作业条件:现场基本平整,土方开挖前对开挖区域加密平面控制网,并对平面加密控制网进行了复核。
3. 桩基施工完毕。
4. 合理安排开挖顺序,不出现死角,防止错挖或超挖,汽车运行线路通畅。
5. 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
6. 施工机械进入现场所经过的道路、卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。
7. 机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。
四、施工工艺及流程
(一)挖桩间土
确定开挖顺序一抄平一分层开挖至筏板垫层底标高一放筏板线一挖掘机开挖一人工清底
(二)凿桩头
抄平一沿水平方向两两相对同时击打钢钎,将桩头截断一人工清凿
五、技术保证措施
(一)挖桩间土
1. 土方开挖测量:
1.1 土方开挖前对开挖区域加密平面控制网并对平面加密控制网进行复核,合格后方可使用。
根据土方开挖范围、放坡尺寸、坑底作业面尺寸计算确定开挖的外轮廓线和坑底线并在适当位置设置长期的定位控制桩。
基坑边线放线完毕以后,用全站仪进行验线。
长度、宽度(由设计中心线向两边量)偏差在允许范围内(+100mm v-50mm),报监理单位进行验线。
依据控制桩用白灰洒出基坑上边线和基坑底边线,开挖时从坑底线开挖。
1.2鉴于本工程施工控制点离基坑较近,根据现场实际情况采用水准仪进行往返测法,将高程控制点引进基坑内,其点数不少于2个,以便进行
校核。
控制点采用水准仪把标高投测到基坑。
经检查合格后,用水准仪测设标高,用红油漆标志,每根桩不少于2个点,操作时用钢卷尺直接检查即可。
1.3控制土方开挖标高,利用水准仪跟踪监控土方开挖深度,并相互校核,校核后的误差不得超过3mm取平均值作为施工中标高的基准点,以此标高为依据,按照《建筑地基与基础工程施工质量验收规范》
(GB50202-2002要求开挖坑底标高控制精度-50mm表面平整度20mm进行坑底清理。
2. 土方开挖施工方法及措施
2.1 土方开挖采用机械挖土结合人工清底的方法,机械开挖到垫层底标高以上5〜10cm再由人工跟随机械清土一次性完成。
2.2桩间土采用一台反铲挖掘机开挖,根据运土距离安排运土自卸汽车数量,满足挖掘机挖土速度,人工辅助清理,开挖出来的土方全部一次性运走。
2.3机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车运至机械能挖到的地方,以便机械及时把土方运走。
2.4严格控制基底标高,尽可能避免超挖或欠挖太多现象。
如个别地方发生超
挖,严禁用虚土回填,可用碎石类填充夯实,重要部位可用低强度砼填充,并征得设计单位同意。
2.5桩间水平方向控制与桩四周保持20〜30cm安全距离由人工挖除,挖除至槽底设计标高,再进行清凿桩头施工。
2.6施工期间抓紧施工,遇降雨时,及时准备好抽水设备,将基槽内的积水用潜水泵抽往就近的基坑集水井或排水沟,然后抽排出基坑外。
(二)凿桩头
1. 截桩头紧跟土方开挖进行施工,采用水平方向两两相对同时击打钢钎,将桩头截断,严禁用钢钎斜向击打,行走路线紧跟桩土方开挖。
要求不损伤设计桩顶标高以下部分的桩体,桩头表面平整,不出现凸头形状。
2. 在水平凿除桩头时,杜绝过大的水平力,防止断桩。
清桩头时,桩头部分的松散砼或砼浮浆必须清除干净。
首先在桩侧面用人工钻水平方向凿50〜100mm 深沟槽,然后用风镐自上而下进行凿除作业,保证不冲击破坏有效桩体。
3. 如果在截桩头时,破坏了有效桩体,则必须按照相关规范要求进行接桩处理。
4. 截除的桩头和部分土方及时清运。
5. 土方开挖按设计和施工规范要求完成,及时报质监部门进行CFG桩
和基槽验收,验收合格后,铺设褥垫层及浇筑混凝土垫层,防止下雨天
或基槽长时间遭暴晒。
六、质量标准及要求
1. 桩间土开挖应避免扰动基础持力层土,开挖后的标咼允许偏差值为+0, -50mm 平整度为20mm
2. 开挖过程中,严格控制开挖尺寸,避免超挖和二次开挖。
3. 不允许横向重锤凿桩,桩头清除允许偏差+30, -50mm
七、成品保护措施
1. 桩清好后,严禁重型机械行走或扰动,防止使桩头压松造成桩顶混凝土不成形,断桩。
2. 清土采用小型机械设备及人工开挖、清运,清土预留5〜10cm人工清除、找平,避免断桩及对地基土的扰动。
八、环境安全措施
1. 进入施工现场要戴好安全帽,严禁酒后作业。
2. 机械挖土时,施工人员应与挖掘机保持一定距离。
必须在挖掘机旋转半径
以外工作。
3. 人工清土时,相邻的人应有3米的作业距离,二人不得对头挖土
4. 挖出的土应按要求堆放在指定地点。
5. 遵守公司制定的安全环保措施。
6. 桩间土开挖前必须保证基坑周围的排水沟、集水井能正常使用,准备好水泵,提前接好线路。
预防开挖期间遇雨水天气出现基坑内积水。
7. 土方开挖时测量人员应作好记录,一旦发现问题及是向现场负责人报告,及时采取相应措施。
&所有外运杂土车辆均需覆盖,不得沿路抛撒。
9、运土路线及施工场地大门口设专人清扫。
10、夜间施工尽量减少噪音,严禁车辆、机械不间段鸣号。
